沟渠清淤工程方案一、项目背景随着经济的快速发展和城市化进程的不断推进,我国城市和乡村的基础设施建设也在不断完善,其中沟渠清淤工程作为保障农田灌溉和城市排水的重要工程,受到了广泛关注。

沟渠清淤工程不仅能够提高灌溉效率,减少排水压力,还能够防止洪水灾害和水土流失,因此对于农田和城市建设有着重要的意义。

二、项目目标本次沟渠清淤工程的主要目标是通过清理沟渠内的淤泥和杂物,保障农田灌溉和城市排水的正常进行,提高农田和城市的防洪排涝能力,同时减少水土流失,确保农作物和城市建筑的安全。

三、项目范围本次沟渠清淤工程的范围主要包括各地农田和城市内的地表排水沟、灌溉沟、排洪沟和雨水沟等,总长度约为100公里。

具体工程内容包括清理河道淤泥、清除水面植被、修复沟渠边坡和维修水工建筑等。

四、工程措施为了达到沟渠清淤的效果,我们将采取以下主要工程措施:1.派遣专业清淤队伍,配备清淤机械设备,对各地沟渠进行连续作业,按照工程计划逐一清理,确保达到清淤要求。

2.清理沟渠淤泥时要注意尊重和保护沟渠生态环境,尽量减少对河床和河岸的破坏,防止水土流失和环境污染。

3.对于一些沟渠边坡和水工建筑的修复和维护,我们将采用植被覆盖、土石方填筑等方法,确保沟渠边坡的稳定和水工建筑的正常使用。

4.在清淤过程中,需要合理处理清淤产生的淤泥和杂物,采取有效的处理措施,避免造成二次污染和环境破坏。

五、项目进度和安全措施由于沟渠清淤工程的施工环境复杂,工程范围较大,涉及河道交通管理、工程机械操作等多个方面,因此要严格遵守相关法规和标准,确保工程安全和施工进度。

1.施工前要制定详细的施工计划和安全保障措施,严格落实施工人员的安全教育和培训,加强施工现场的安全管理。

2.施工过程中要加强施工现场的安全监控和巡查,确保施工区域的人员和设备安全,避免发生施工安全事故。

3.保障施工人员的劳动权益,合理安排施工时间和休息间隙,确保施工人员的身心健康。

4.积极配合当地政府和环保部门的监测检查,主动接受监督和指导,及时纠正存在的安全隐患和环境问题。

河塘清淤回填首件工程施工方案

河塘清淤回填首件工程施工方案

河塘清淤回填首件工程施工方案
一、前言
在城市建设中,河塘清淤回填是至关重要的工程之一,它可以改善环境、提高水域容积,保障城市供水和防洪能力。

本文将针对河塘清淤回填首件工程的施工方案进行详细介绍。

二、施工准备
1.地形测量:在施工前,需对河塘周边地形进行精准测量,以确定施工
范围和工程量。

2.材料准备:准备好所需的清淤和填土材料,确保质量符合标准。

3.设备调试:检查和调试所需的挖掘机、运输车等设备,确保设备正常
运转。

三、施工步骤
1.清淤工作:
–利用挖掘机等设备对河塘内的淤泥进行清理,保持河道通畅。

–将清理出的淤泥运输至指定地点进行处理。

2.回填工作:
–根据设计要求,将符合标准的填土材料运输至工地。

–利用各种机械设备对河塘进行回填,严格控制回填的厚度和坡度。

四、施工注意事项
1.安全第一:严格遵守施工安全规范,保障施工人员的生命安全。

2.环保措施:采取措施减少扬尘、保护周边生态环境。

3.施工进度管理:合理安排施工计划,确保工程按时完成。

五、工程验收
1.完工验收:待工程完成后,邀请相关部门对工程质量进行验收,确保
工程质量符合要求。

2.流程文件:整理相关的施工记录和验收报告,形成完整的工程档案。

六、结语
河塘清淤回填工程是一项重要的城市工程,只有严格按照施工方案进行操作,才能确保工程质量符合标准。

希望本文所述施工方案能对相关工程实践提供帮助。

沟塘清淤施工组织设计

沟塘清淤施工组织设计

(一)清表及场平:1、平坦地带利用推土机推除地表软土、集中堆放。

2、采用挖掘机与推土机配合,清除芦苇荡、杂草及挖除树根;3、清表后,晾晒1-2天后,压路机复压。

(二)沟塘排水清淤沟塘清淤采用挖掘机挖,堆至塘边等沥水后,掺干石灰拌合再利用。

(三)淤泥处理1、淤泥清至塘边沥水晒干后,根据淤泥量掺6%生石灰。

2、首先将生石灰均匀洒在淤泥上,挖机均匀翻挖并拌和打堆闷灰。

(四)填方施工场地回填总体施工顺序为:由场地北侧向南侧回填,由场地东侧向西侧延伸。

(五)挖方施工土层较薄的地方先用推土机推平,打堆后再用挖机挖装,自卸车运至指定的回填地块或堆土区。

(六)围堰施工方法考虑到水资源的再利用,将现场所有的水源集中排放到不需要回填的塘中,筑围堰,以防水资源流失。

一、施工前准备 (3)(一)勘察现场 (3)(二)施工平面布置 (3)(三)接桩复测 (3)(四)协助甲方处理好地方矛盾。

(4)二、施工方法 (4)(一)清表及场平: (4)(二)沟塘排水清淤 (4)(三)淤泥处理 (5)(四)填方施工 (6)(五)挖方施工 (7)(六)围堰施工方法 (8)(七)抢险预案 (8)(八)安全文明施工保证措施 (9)一、施工前准备(一)勘察现场根据业主提供的施工平面图,组织有关施工和技术人员进入现场调查情况:1)施工范围内管线分布情况;2)水系流通;3)土石方分布。

(二)施工平面布置根据实际施工情况结合以下三点进行施工平面布置:1、施工平面布置力求经济合理;2、临时设施数量满足施工阶段的施工要求;3、生产设施尽量临近施工现场。

(三)接桩复测1、与业主联系,接受本工程所需控制点;2、对业主交付的控制点进行加密联测符合精度要求,则以书面形式上报测量监理,进行复测签字认可后使用。

3、施工便道根据现场实际情况或需要做井字型便道。

施工便道设置在小区道路区域范围内,防止影响桩机及基坑开挖的正常施工。

4、施工便道采用风化岩或灰土结合填筑。

清淤回填施工方案

清淤回填施工方案

清淤回填施工方案摘要:清淤回填是一种常见的土地工程施工方法,用于清除水体或土地中的淤泥和废弃物,并将其回填到指定的区域。

本文将介绍清淤回填施工的方案,包括前期准备工作、清淤工艺、回填方式和施工管理等内容,以帮助读者了解清淤回填施工的基本流程和注意事项。

引言:在土地工程建设中,由于水体淤泥和废弃物的积累,往往需要进行清淤回填施工来保证水体通畅、土地健康。

清淤回填施工涉及到多个环节,包括前期准备、清淤工艺、回填方式和施工管理等方面。

本文将从这些方面逐一进行介绍。

一、前期准备工作1. 规划和设计:确定清淤回填的范围和深度,制定详细的施工方案和流程图。

考虑到施工现场的地形地貌和环保要求,确保施工的安全性和可行性。

2. 采购和准备设备:根据清淤回填的具体要求,采购和准备必要的设备,如挖掘机、抓斗、输送带等。

同时,确保设备的运行状况和维护保养。

3. 安全防护:制定安全操作规程,配备必要的防护设备,确保施工过程中工人的安全。

同时,设置警示标志和围栏,防止外来人员或动物进入施工区域。

二、清淤工艺1. 定位和测量:根据规划和设计要求,确定清淤的位置和深度。

使用测量仪器进行现场测量,保证清淤的准确性和一致性。

2. 施工排水:根据现场情况,选择合适的排水方式。

可以采用机械排水,如挖掘坑道进行排水;也可以采用人工排水,如利用泵或抽水机进行排水。

3. 清淤作业:使用挖掘机或抓斗进行淤泥和废弃物的清理。

根据清淤的深度和范围,逐步清理施工区域,确保彻底清除淤泥和废弃物。

4. 淤泥处理:对清除的淤泥和废弃物进行处理。

可以使用过滤设备和沉淀池进行固液分离,将固体废弃物和清洁水分离开来。

根据处理结果,选择合适的处理方式,如填埋或焚烧等。

5. 清淤水处理:将清淤过程中产生的废水进行处理。

可以采用沉淀池、生物处理池等方式,进行废水的处理和净化。

三、回填方式1. 填方方案:根据回填后的要求,选择合适的土方填埋方式。

可以利用挖掘机进行填方,也可以采用人工填方的方式。

沟塘清淤施工技术方案

沟塘清淤施工技术方案

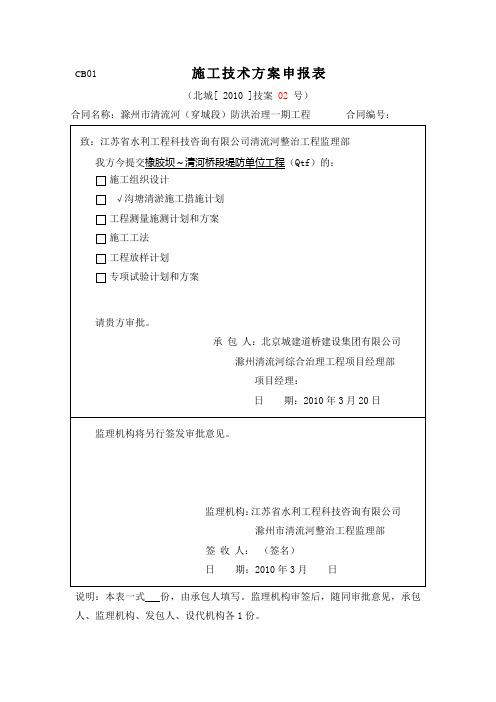

CB01 施工技术方案申报表(北城[ 2010 ]技案02号)合同名称:滁州市清流河(穿城段)防洪治理一期工程合同编号:说明:本表一式份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

沟塘清淤施工措施计划清流河(穿城段)会峰路桥~清流路桥段左岸堤身加培工程中,内、外滩地沟塘密布,根据土方回填技术规范的要求,堤基范围内的沟塘淤泥必须清理干净。

为此我项目部制定如下施工措施方案:一、沟塘排水首先对附近地形进行调查和测量,对能够自排的沟塘,采用挖掘机开挖排水沟,排除沟塘大部分积水;对完全不能自排的沟塘和虽能自排但沟塘仍剩余的积水,利用水泵抽排。

二、清淤利用挖掘机清淤,沟塘必须清至原状土。

由于规划线内的沟塘均处于堤防、景观、道路施工范围,采取对沟塘一次性清淤处理。

当沟塘里水抽干之后,挖掘机即可进入清淤。

清淤的方法是先清塘边淤泥,后清塘里淤泥。

在清塘里淤泥时,需要3~4台挖掘机转运联合作业,或单台挖掘机不断地转运作业。

淤泥流动性大,利用挖掘机不断地将淤泥向滩地转移,保证淤泥流淌边线距堤脚线的最小距离8米。

三、淤泥的外运全部淤泥必须清出施工场地。

由于目前的淤泥属于高流动性,近期不适合运输,待淤泥固结后方可运输,按监理和业主指定的堆放地点外运。

四、沟塘回填沟塘回填严格按照施工规范及监理通知(苏水咨询[2010]通知001号)进行,堤基范围内的沟塘清至原状土,四周削坡,坡比为1:3~1:5。

先利用削坡土进行回填,不足部分利用外进土回填。

北京城建道桥建设集团有限公司滁州清流河综合治理工程项目经理部二〇一〇年三月二十日下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。

清淤工程施工方案(优秀5篇)

清淤工程施工方案(优秀5篇)

清淤工程施工方案(优秀5篇)清淤施工方案篇一一.工程概况:本工程是20xx年四方区河西河综合治理工程河道淤泥清运施工部分,以清洁河道达到设计要求的河床标高和防洪要求,还老百姓一个干净,清洁的河道。

此次清运为洛阳路—张村河河道段的淤泥清运。

工程范围从洛阳路开始到张村河,全长380M。

该段河道平均宽度10M,两岸为H=5M高的直立式河堤,淤泥平均深度为1米以上,并且河道临边密布建筑物,施工条件复杂,工作面难以展开,施工机械难以进入现场施工。

二.施工措施:由于该河道两岸沿线密布建筑物,河道内存在大量淤泥,施工面难以展开。

根据淤泥方量、工期要求、质量要求,我公司制定以下方案施工:①石渣填河道半幅施工:由于河道两侧沿线密布建筑物,难以开便沟或是修筑便道施工。

我公司在认真研究施工现场的原始资料后,认为在河道中用石渣修筑一条4米宽的施工道路。

先用施工机械在靠近张村河河岸处破开一处口,修整一处下河道口,便于自卸车向河道内卸石渣,边填筑河道边修筑道路,逐步推进。

此施工方法一来便于淤泥的清运及施工车辆的进入,同时也不会阻塞河道,影响河水的流出。

②疏掏:。

疏掏河道时,先由施工机械在已用石渣铺筑好的河道中的施工路上将河道淤泥挖出再用自卸车运上岸,卸至施工现场进行晾晒。

晾晒完毕再用挖掘机、装载机和汽车配合清运疏掏淤泥。

在清运淤泥时,随时派人将道路上撒落的土方清扫干净,给周边市民一个良好的居住环境。

三.倒土场为了配合将挖运出的河床淤泥顺利清运出去,我公司将联系附近的倒土场。

倒土场距离此次疏掏的工地约6~8KM。

运输车辆进入交通道路后路途交通顺畅。

倒场配一台推土机推倒场,以方便推土。

四.清扫保洁根据青岛市关于防治扬尘的有关规定,为了保证在此次河底原状清淤工作进行的同时,不给周围已形成的环境造成影响,在清淤过程中应作好清扫保洁工作,并由专人负责。

我施工段分别配备5名民工。

负责保护沿河已形成的设施,同时在出口铺设草垫;值班,组织路口的交通。

河道清淤工程回填施工方案

河道清淤工程回填施工方案一、项目背景随着城市化的进程,河道污染问题日益突出,河道淤积现象愈发严重。

为了保护和恢复河道的生态环境,提高河道的水质和水量,需要对河道进行清淤工程。

清淤工程的回填施工是整个清淤工程的重要环节,本方案旨在对河道清淤工程回填施工进行详细规划和操作。

二、施工目标1.实施高效快速的清淤工程回填施工,确保施工质量。

2.保护河道生态环境,避免二次污染。

3.合理利用清淤沉积物,提高资源利用率。

4.确保施工期间的安全和环保。

三、施工方案1.回填材料的选择根据清淤沉积物的性质和工程要求,选择适当的回填材料,如砂土、石渣、石子等。

同时,回填材料需要符合环保要求,不能含有对环境有害的物质。

2.施工工艺(1)清理作业区域在施工前,清理作业区域,将杂物和残余废弃物清理干净,保证施工安全。

(2)挖掘回填槽根据施工设计要求,挖掘合适大小的回填槽,槽底宜平整,槽壁需要满足坡度和稳定性要求。

(3)排放清淤沉积物将清理出来的淤泥和废弃物进行分类处理,废弃物应该送往指定的处理场所进行处理,淤泥则应根据其性质进行分类处理,符合环保要求后方可安全排放。

(4)回填材料的投放按照设计要求和施工工艺,将回填材料逐层投放到回填槽中,并经过适度的加压和夯实,确保施工质量。

(5)表面处理回填施工完成后,对回填沉积物的表面进行平整处理,使其与周围环境相协调,美观整洁。

3.施工流程控制为了保证施工进度和质量,应严格按照设计要求和施工方案进行施工,并定期进行质量检查和现场监测,发现问题及时进行处理。

四、安全与环保措施1.施工前,需对施工区域进行详细的安全评估,制定详细的安全作业指导书和紧急预案,确保施工过程中的安全。

2.施工中,必须按照相关规定进行环保施工,采取措施减少粉尘和噪音的产生,防止土壤和水源的污染。

3.对于废弃物的处理,必须依法送往指定的处理场所进行处理,严禁随意倾倒和排放,确保环境的卫生和安全。

4.在施工现场设置合理的警示标志,维护工地秩序,保证施工期间的交通安全。

清淤沟工程施工方案

清淤沟工程施工方案一、工程概况清淤沟工程是指对河道、水渠等水体进行清淤作业,以保障水体畅通,预防洪灾,改善水环境品质,保障城市供水安全。

清淤工作是水利工程中的重要环节,也是对水资源的有效管理和利用。

我公司拟开展对XX河道进行清淤工程,主要包括XX河道清淤、XX河道疏浚、XX水渠清淤等项目。

该工程的施工范围涵盖了多个地区,施工难度大,风险高。

因此,我们需要制定合理的施工方案,以确保施工质量和安全。

二、施工前准备1. 工程前期论证在正式开展施工前,必须进行工程前期论证,包括对施工地点的勘察、水文测算及环境评估,以确定施工的可行性和范围。

2. 施工队伍组建组建专业的清淤工程施工队伍,包括工程师、技术人员、作业人员等。

3. 采购设备准备准备所需的清淤设备,包括挖掘机、清淤船、清淤泵等。

确保设备完好,并对设备进行安全检查和试运行。

4. 材料准备准备所需的清淤作业所需的材料,包括沙石、河道护岸材料等。

5. 施工风险评估对施工过程中可能出现的风险进行评估,包括洪水、塌方等自然灾害的加剧和预警。

6. 环境保护措施制定环保措施,确保施工过程中对环境的影响最小化,保护周围生态环境。

三、施工流程1. 现场布置施工现场布置要符合施工要求,确保作业安全,保证作业人员和设备安全。

对施工区域作好标志标牌。

2. 清淤船进场将清淤船进场到工作区域,根据水体深度和区域大小选择合适的船只。

并对船只进行安全检查,确保船只能正常工作。

3. 挖掘机作业运用挖掘机进行淤泥的挖掘和运输,确保施工速度和质量,同时要保证挖掘机在运行过程中的安全。

4. 清淤船作业清淤船在挖掘机挖掘和运输淤泥的同时,进行淤泥的收集和搬运。

此过程需要专业技术人员操作,确保淤泥的清理和运输工作的顺利进行。

5. 清淤泵作业对于淤泥较厚的地方,采用清淤泵进行抽排处理,确保淤泥的有效清理和沟道的通畅。

6. 清淤结束清淤工作结束后,对沟道进行整体清理,保持沟道畅通。

四、施工安全措施1. 人员安全所有参与施工的作业人员都要穿着符合安全标准的工作服,并戴着安全帽、防护眼镜、手套等。

场地水塘清淤、回填工程施工组织设计方案

曙光九年一贯制学校建设项目场地水塘清淤、回填施工方案编制人:戴加林审核人:王建审批人:玉喜建设集团二〇一四年三月一日目录1.工程概况 (3)2.施工方案及方法 (3)3、劳动力及机械配置 (4)4、施工安全措施 (4)一、工程概况本工程为盘山县府西区域九年制学校项目土地平整工程,工程地点位于盘山县新城区,场地南临纬一路,西临经二路,东侧为经三路,北侧为规划道路。

场地中有一水塘,经业主及指挥部现场实地查勘,水塘四周为稻田,且随着气温回升,冻土开始融化,路基承载力不足等环境因素。

因业主及指挥部要求,现准备对场地中的水塘进行清淤、回填施工。

二、施工工艺1、施工工艺流程整修便道→排水→抛大块石→挖机作业并碾压→再抛大块石→挖机碾压挤淤至线外→循环抛大块石至2米厚→填铺石粉→填筑山皮石至场平后标高。

2、施工步骤(1)抛石之前,抛填围的草木残株及种植土、有机土、建筑垃圾、草皮、树根、树墩、竹根等表层土要用挖掘机清除,并用人工配合清理,用排水泵将塘中存水排到北侧水渠。

(2)施工中应安排好石料运行路线,专人指挥。

摊铺平整工作采用大型机械进行,个别不平处应配合人工用细块石和石屑找平。

(3)抛石采用挖掘机进行,方法为进占法。

首先由挖掘机在作业半径均匀抛第一层毛石,完成后,挖掘机来回走动进行碾压,待块石沉入与基底齐平后,可进行第二层抛石。

完成后用同样方法进行碾压,直至抛石深度为2米。

(4)抛石挤淤完成后,确认挤淤段无沉降达到承载要求再行铺设10厘米厚石粉垫层。

(5)最后分成填铺、碾压山皮石至场平后标高。

三.劳动力及机械设备配置1、项目主要人员构成及分工如下表:2、施工主要机械设备四、施工安全措施为保障工程的正常施工,杜绝重大事故的发生,本工程奉行“预防为主、安全第一”的方针,贯彻横向到边,纵向到底的原则,具体措施如下:1、坚持贯彻现场安全生产纪律和公司关于加强安全生产的有关规定;2、加强“一遵二反”安全教育,即遵守各项安全规章制度,反违章指挥,反违章作业,创建标准化工地;3、工地建立安全生产领导小组,配备专职安全员,作好班前交底班后教育,做好安全上岗检查记录;4、现场机电设备严格执行定机、定员、定岗位,严格按操作规程进行。

河塘清淤施工方案三篇

河塘清淤施工方案三篇篇一:河塘清淤施工方案一、施工准备1、主要机具:机械设备明细表序号机械名称规格型号主要技术参数单位数量目前性能状况进场时间1 挖掘机CAT320 105 KW 台15 良好按现场需要进场2 推土机PD140 75 KW 台 6 良好按现场需要进场3 自卸汽车康明斯台40 良好按现场需要进场4 装载机ZLM-30徐工3T 台 4 良好按现场需要进场5 水泵Ф100 台10 良好按现场需要进场6 发电机120 台 1 良好按现场需要进场2、便道:在进场后进行河塘调查,按照顺序进行编号,分别为1#、2#、3#—22#等,在各个河塘之间填筑临时便道,以保证换填材料的运输。

3、技术准备:在各项工序施工前进行技术方案编制和交底,提交监理工程师确认。

(1)了解河塘清淤的长度、宽度、深度及工程量,弃方堆放场地,掌握淤泥的界定标准。

清淤前应设法探明淤泥厚度,估算淤泥量。

对于施工图中未标明的河塘(含暗塘),应在处理前先探明,上报监理组,由监理组通知项目工程师,会同设计代表现场确认。

(2)清淤可采用挖掘机清淤,对于采用挖机清淤的应辅以人工清淤。

(3)河、塘、沟清淤必须界定土质,应将腐殖质土彻底清除干净。

(4)项目部人员应在清淤前详细测绘平、纵、横断面图,以确定淤前高程。

二、施工工艺1、进行各河塘抽水工作,由于水域范围内抽水工程量大,需要合理组织,避免出现河水倒流泡坏换填河塘的情况。

2、本工程现场勘测淤泥厚度普遍在0.8m-3m左右,局部老河塘淤泥厚度在18 m左右。

河塘在抽水后按照施工组织顺序对河塘进行清淤,淤泥现场外运到指定地方,防止污染环境。

清淤时根据淤泥厚度用挖掘机清除淤泥和边清淤边换填的挤於施工。

清淤时采用两台挖掘机对位站立进行挖除淤泥,两台挖掘机同时作业时,互相应保持一定的安全距离,防止臂架相互碰撞。

3、每处河塘均需由项目部测量人员测量其清淤前、后标高,并绘制相对应的平面图和断面图,由监理复核,必要时由业主指定的测量中心派专人进行复测。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

赤山湖国家湿地公园游客服务中心清淤开挖回填施工方案编制:复核:审核:南京东部路桥工程有限公司赤山湖项目经理部二○一六年五月目录一、编制依据 (1)二、工程概况 (1)三、施工组织和施工安排 (1)1.资源配置计划 (1)2.工期及施工进度计划 (1)3.施工组织体系 (1)四、施工准备 (3)五、施工工艺 (3)六、施工方法及主要工序操作要点 (3)1.测量放样 (3)2.抽水清淤 (3)3.土方开挖 (4)4.分层填筑 (5)5.碾压成型 (6)七、质量保证措施 (6)1.施工注意事项 (6)2.施工常见质量通病防治 (7)八、安全保证措施 (7)1.机械设备安全措施 (8)2.管线保护措施 (8)3.架空线路安全防护措施 (9)九、文明施工措施 (9)十、附图附表 (10)清淤开挖回填施工方案一、编制依据1.《赤山湖国家湿地公园游客中心施工设计图》2.《建筑地基基础工程施工质量验收规范》GB50202-20023.《建筑基坑支护技术规程》(JGJ120-99)二、工程概况本工程为赤山湖国家湿地公园游客服务中心土方工程,位于句容市赤山湖景区内。

工程施工区域主要占用沟塘(含有淤泥)和农耕用地。

根据施工设计图,本工程场地平整面积约4597.92㎡;沟塘面积约18293.01㎡,淤泥平均深度0.5m-2.5m不等,清淤数量12619.95 m³。

一般土方开挖工程量约14470.29m³,独立基础土方开挖约160.57 m³。

基坑外土方为素土(利用方消耗)形式回填至整平高程,工程量约12137.59m³;基坑内土方采用2:8灰土及素土(借方)回填至设计地面高程,灰土工程量约3000 m³,素土工程量约为14664 m³。

三、施工组织和施工安排1.资源配置计划1)主要施工人员配置为保证清淤、开挖及回填施工的顺利进行,随着工程的进展变化情况,各施工队伍将根据工程需要增减作业人员,人员进行弹性编制,动态管理。

初步计划每个施工作业点投入的主要人员数量不少于20人。

详见下表:2)主要施工机械设备配置根据清淤、开挖及回填施工的特点和工程周期,合理配置施工机械设备,统筹安排,以满足工程需要,确保工程如期完成。

为此,结合具体工程量及实际施工经验,每个施工作业点配备如下机械机具设备:2.工期及施工进度计划按照施工合同要求的工期,依据总进度计划,根据清淤、开挖及回填的具体工作量及施工现场实际状况,综合以往的施工经验,施工顺序本着先具备条件先施工、立体交叉流水作业的原则。

清淤、开挖及回填施工工期初步拟定为50天(施工合同约定总工期为70天)。

由于在施工过程中有可能受到现场施工条件等一系列因素的影响,部分施工进度可能在具体实施阶段作适当调整,但我们将全力以赴地克服各种不利因素的影响,确保本工程总进度计划不变。

3.施工组织体系清淤、开挖及回填施工组织机构及质保体系、安保体系详见附图。

四、施工准备用彩条旗拉出本工程需处理范围的边线,采用推土机(180kw)对施工区域进行场平处理,排查该区域范围内的管线情况,联系管线监护人员到场,进行开挖探沟,以摸清管线类型、埋深、走向等确切情况,为后续施工提供依据。

五、施工工艺清淤的质量和进度直接关系到土方填筑的质量、进度及基础的强度和稳定性。

清淤、开挖及回填为隐蔽工程,为保证施工质量,清除质量隐患,采用以下施工工艺流程进行施工:测量放样→围堰抽水→联测淤泥顶面高程及清淤范围→组织清淤并运到指定位置→检测淤泥清除程度→联测清淤后底面高程和其他各断面的平面尺寸及高程→土方开挖→采用设计分层填筑→整平→回填→机械碾压→检测报验。

六、施工方法及主要工序操作要点1.测量放样1)事先调查现场并绘制平面图,平面图应能反映河塘及农耕地和建筑物的位置关系,并足以反映周围地貌及确定施工范围。

平面图中应标明建筑物中心线、边线、断面桩号等内容。

2)断面布置原则上应与基础的轴线方向垂直,需注明与所在桩号的关系,横断面布设间距≤5m。

地形变化复杂时应加设横断面,加设断面桩号尽量与设计文件保持一致;地形变化时,应加设测点,同一断面横向测点距离≤5m。

河塘至少布置三个横断面。

3)测量内容应包括清淤范围长宽(必要时可采用坐标法精确定出清淤范围)、淤泥顶高程及清淤到位后的淤底高程、施工范围内农耕土的各断面起终点原地面高程。

测量应在布置断面的基础上,对应于测量前位置,进行逐桩断面高程测量。

断面应反映整个施工范围的宽度。

4)以上前、后测量的数据均需项目部、总监办及指挥部等相关部门人员共同在场见证方可进行。

5)计算后,清淤、开挖、回填量如超出施工图设计数量时,应按设计变更程序进行变更申报。

2.围堰抽水清淤1)沟塘围堰排水可利用现有的塘埂,对于水域面积较大,在施工范围以外分布较广时,采用填土做出隔水围堰,围堰高出水面0.5m,然后利用大口径水泵连续排水,将水排出施工范围以外。

2)在抽完水的沟塘中,采用挖掘机横向连续清理,挖机清淤时,必须彻底清除沟塘两边的芦苇、草根等杂物,清出的淤泥应堆放在指定位置(至少7km 以外),由运输车统一运走,泥浆泵在一侧辅助清淤,底层淤泥采用人工清除,直至粉质黏土层,人工清淤过程中,应注意清理必须到位、彻底,不让水和淤泥留在塘底,以免软弱夹层在碾压时产生弹簧现象。

3)沟塘处理过程中,须加强塘内的排水工作,特别是雨天,应采取强排水,以保证基坑内部的干燥。

考虑到雨天降水及塘底渗水,应在建筑范围外,开挖一集水井,沟塘底部四周开挖排水明沟,由排水明沟汇集到集水井处,集水井中的积水采用水泵统一抽除。

3.土方开挖1)沟塘内侧边坡开挖成台阶状,台阶宽度≥1.0m,高0.4m,台阶面内倾3%。

台阶采用机械开挖时,台阶自下而上随填土进度逐层开挖,台阶暴露时间一般不宜超过3-4天完成最后一层填土。

台阶内侧压路机碾压不到的接缝部位,须采用专用机械夯压密实。

2)一般土方开挖采用反铲挖掘机(斗容量1m³内),从下到下分段依次进行,随时作成一定的坡度。

开挖过程中及时安排工人配合机械对开挖的边坡、断面进行加固、整平。

3)基坑(槽)开挖时,确定好开挖的顺序、路线及开挖深度。

采用反铲挖掘机(斗容量1m³内)从基坑(槽)的端头以倒退行驶的方法进行开挖。

挖掘机移动时距离边坡上缘的宽度不得小于基坑(槽)的1/2。

自卸汽车配置在挖土机的两侧装运土。

施工过程中防止基底的超挖,对基坑(深度超过4m、面积小于20m³)及基槽(深度小于1.5m、底宽小于3m)暂留300mm左右的土层不挖,在经抄平后由人工清底挖出。

4.分层填筑根据设计要求,基坑外回填采用素土回填(利用方消耗) ,由最底一层台阶逐层向上分层填筑,结合施工进度要求、台阶开挖高度和填料压实要求,并注意在外侧边坡位置超宽填筑50cm以确保边缘压实度。

基坑室内采用素土压实回填,回填前需将回落的松散土、砂浆等清理干净,回填土应分层摊铺,控制在每层200~300mm,摊铺后随之耙平。

基坑室外采用借用素土及2:8灰土压实回填至设计地面标高。

填料由11km外运至现场之后,首先用推土机将其推开铺平,然后用平地机整平,整平时,要从回填已成型作业面一端向未成型一端进行。

回填时应按设计分层填筑,灰土及素土由下而上分层填筑,填筑层不大于300mm。

平地机精平时,用水准仪控制标高及平整度,保持每层一次平整到位。

5.碾压成型根据设计要求,素土回填压实度要求≥94%,灰土的压实度要求≥95%。

平地机精平后,当含水率接近或略高于最佳含水率2%左右,即可组织机械进行压实。

碾压时,按照初压、复压、重压的工艺流程进行,并辅以专用的小型压实设备对边角处进行压实。

压实作业按照“先轻后重、先静后振、先低后高、先慢后快、轮迹重叠”的原则进行。

1)初压。

用振动压路机按照由边缘向中间的顺序碾压三遍,第一遍不加振动碾压,压完后对局部不平整的地方进行第二次整平,第二、第三次带振动碾压,振动时先慢后快,先弱振再强振。

2)复压、终压。

用光轮压路机进行复压、终压至规定压实度。

碾压结束后,做到表面平整无起伏,无弹簧、干松等现象。

3)边角处,当大型机械无法操作时,采用专用的小型压实机械进行碾压。

4)碎石土压实时,还应采用沉降差进行控制,沉降差不得大于5mm,压实至没有明显沉降为止。

七、质量保证措施1.施工注意事项1)回填土不得使用腐植土、生活垃圾土、淤泥、泥炭、强膨胀土、有机土及可溶盐超过允许含量的土;液限大于50、塑性指数大于26的土以及含水率超过规定的,不得直接用于沟塘回填;路基填方材料应有一定强度,野外取土试验,其CBR值应符合设计要求;粒径超过15mm的土体应打碎。

2)河塘清淤应彻底,标准为清至塘底硬质原状土,当难以判断时,应由设计代表现场确定。

3)沟塘清淤前,排出的水不得直接侵入农田、鱼塘,以防地方矛盾的发生。

4)在施工区域内建立完善的排水系统,修整排水沟,做好坡顶截水沟,防止因塘底被水浸泡影响承载力。

5)所用材料均应在项目部自检及监理工程师抽检合格后方可进场使用,沟塘回填过程中应严格执行报验程序,回填一层检验一层,合格一层报验一层,检验频率严格按规范要求进行执行。

6)回填必须根据设计断面,分层填筑、分层压实,分层的最大松铺厚度不应超过30cm,压实度严格按照设计要求进行控制。

7)沟塘段落较长时,纵向应留置搭接段,并挖台阶,台阶宽度≥1m,高0.4m,台阶面内倾3%。

8)为保证边部的强度和稳定性,施工时需超宽50cm填土压实,施工加宽与路堤同步填筑,严禁出现贴坡现象。

9)进入雨季时,备足并集中各种施工机械和人工,缩短施工路段的长度,展开流水作业,缩短工序间的流水步距,作到随运、随摊铺、随压实。

雨前或收工前应压实,不使表面积水。

2.清淤、开挖及回填施工常见质量通病防治见附表。

八、安全保证措施安全责任重于泰山,在施工过程中,坚决自始至终坚持“安全第一,预防为主,综合治理”的安全工作方针,并从技术上、制度上、思想上、组织上加强安全管理,制定并落实好安全预防措施,防患于未然。

1.机械设备安全措施1)各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与证不符的机械,不准将机械设备交给无本机操作证的人员操作,对机械操作人员建立档案,专人管理。

2)操作人员必须按照本机说明规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。

3)驾驶室或操作室要保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带病运转或超负荷运转;机械设备在施工现场存放时,应选择安全的停放地点;定期组织机械设备、车辆安全检查,对检查中查出的安全问题,按照“四不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。
