石油管道施工保护专项施工方案
石油管道保护施工方案

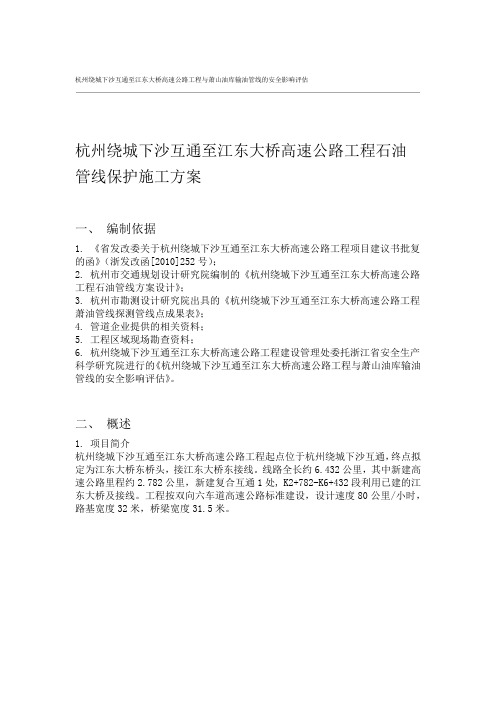

杭州绕城下沙互通至江东大桥高速公路工程与萧山油库输油管线的安全影响评估杭州绕城下沙互通至江东大桥高速公路工程石油管线保护施工方案一、编制依据1.《省发改委关于杭州绕城下沙互通至江东大桥高速公路工程项目建议书批复的函》(浙发改函[2010]252号);2.杭州市交通规划设计研究院编制的《杭州绕城下沙互通至江东大桥高速公路工程石油管线方案设计》;3.杭州市勘测设计研究院出具的《杭州绕城下沙互通至江东大桥高速公路工程萧油管线探测管线点成果表》;4.管道企业提供的相关资料;5.工程区域现场勘查资料;6.杭州绕城下沙互通至江东大桥高速公路工程建设管理处委托浙江省安全生产科学研究院进行的《杭州绕城下沙互通至江东大桥高速公路工程与萧山油库输油管线的安全影响评估》。
二、概述1.项目简介杭州绕城下沙互通至江东大桥高速公路工程起点位于杭州绕城下沙互通,终点拟定为江东大桥东桥头,接江东大桥东接线。
线路全长约6.432公里,其中新建高速公路里程约2.782公里,新建复合互通1处, K2+782-K6+432段利用已建的江东大桥及接线。
工程按双向六车道高速公路标准建设,设计速度80公里/小时,路基宽度32米,桥梁宽度31.5米。
1浙江省安全生产科学研究院.杭州绕城下沙互通至江东大桥高速公路工程与萧山油库输油管线的安全影响评估目前,江东大桥以西侧杭州绕城高速公路下沙互通收费站出口拥堵情况严重,通行能力极不顺畅,且下沙互通进出口匝道、文汇路、德胜快速路形成多路交叉,道路拥堵、交通组织混乱,容易发生交通事故。
本项目的实施将从根本上大江东新城将钱塘江两岸的杭州经济技术开发区、改变该区域道路拥堵的现状,区块紧密联系在一起。
项目地理位置示意图2.萧山油库输油管道概况油萧山油库为省内储油量最大的一座油库,也是杭州萧山机场的配套设施。
公4个县、市、区,总长库石油管线连接镇海炼化厂和萧山南阳,途经6153.管线在穿越下沙互通区后,管位为东西走向,里。
纬十六路东延段石油管道保护专项安全施工方案

纬十六路东延段石油管道保护专项安全施工方案一、施工背景二、施工前的准备工作1.全面了解工程情况,包括地形、地质、石油管道走向、埋深等。
2.详细核实石油管道的运行情况、所运输的产品类型及压力等参数。
3.召开施工准备会议,明确各个施工单位的责任和职责。
4.制定安全管理制度,包括现场安全巡查制度、施工人员安全教育制度等。
三、施工方案1.施工单位应按照规定的施工程序进行施工,任何情况下都不能越过规定程序施工。
2.制定明确的施工时间计划,并将其提前报送相关单位审核。
3.施工单位应事先与现场相关单位沟通,确保在施工期间进行必要的管线封堵和压力调控工作。
4.确保施工现场有足够的通风设备,并做好现场气体监测工作,以降低爆炸风险。
5.对施工现场进行高压电设备及设施检修,确保电气设备不泄漏电流。
6.制定严格的作业票制度,确保施工人员按照规定的程序进行作业,并及时上报施工进展情况。
7.组织定期的安全培训和演练,使施工人员掌握必要的安全知识和应急救援技能。
四、安全措施1.在施工现场设置明显的安全警示标志,以提醒施工人员注意安全。
2.设置临时安全护栏,确保行人和机动车辆不擅自进入施工现场。
3.施工前及施工中进行必要的通知和警示,确保相关人员远离施工区域。
4.定期检查施工现场的安全设备设施,包括通风设备、监测设备、电气设备等。
5.保持施工现场的清洁,并设置明确的物料堆放区域,以防止杂物引发火灾。
五、应急预案1.制定详细的应急预案,并明确各个单位和人员的应急任务和职责。
2.建立完善的通讯网络,在发生事故时能够迅速与相关单位进行沟通。
3.储备充足的灭火器材,并进行必要的消防演习。
4.持续对施工现场周边进行巡查,及时发现潜在的安全隐患。
5.发生事故时,迅速进行事故报告,并立即采取必要的措施进行现场封堵和救援。
六、施工后的整理工作1.施工结束后,及时清理施工现场的杂物和废弃物,并将其妥善处置。
2.检查管道保护基础设施的完整性,如有破损或松动,应及时进行修复。
2023年石油管道施工保护专项施工方案

2023年石油管道施工保护专项施工方案一、前言石油管道是石油工业的重要组成部分,其保护和维护对于石油产业链的安全和稳定运行至关重要。
为了确保2023年石油管道施工的顺利进行和保护工作的有效实施,特制定本专项施工方案。
二、工程概况本次施工涉及到石油管道的新建、改建和扩建工程,主要包括以下内容:1. 管道线路选址和设计;2. 地下管道施工;3. 管道涂层施工;4. 防腐防蚀工程;5. 开挖和回填工程;6. 管道安装和连接;7. 管道试压和验收;8. 管道保护和管理。
三、施工方案1. 管道线路选址和设计(1)根据石油管道的输送需求和周边环境条件,确定最佳线路选址方案;(2)进行管道的设计和布置,确保管道的安全运行和维护便捷;(3)进行管道线路的测量和勘探工作,确保管道施工的准确性。
2. 地下管道施工(1)进行地质勘探和地质预测工作,了解施工地质情况;(2)进行开挖施工,确保管道的铺设和固定;(3)进行管道的焊接和连接,确保管道的完整性和密封性;(4)进行地下管道的回填和整平工作,确保管道的稳定性和安全性。
3. 管道涂层施工(1)对管道进行清洁处理,确保涂层的附着性;(2)进行涂层材料的喷涂和覆盖工作,确保管道的防腐和防蚀性能;(3)对涂层进行质量检查和验收,确保施工质量符合要求。
4. 防腐防蚀工程(1)进行管道的表面处理,去除污垢和腐蚀物;(2)进行防腐层材料的施工和涂覆工作,确保管道的防腐效果;(3)进行防腐层的养护和检修工作,确保防腐层的耐久性和稳定性。
5. 开挖和回填工程(1)进行管道的开挖工作,确保管道的埋设深度和水平;(2)进行管道的回填工作,确保管道的稳定性和保护性;(3)进行地面恢复和景观修复工作,确保工程的环境美观和安全。
6. 管道安装和连接(1)进行管道的铺设和安装工作,确保管道的位置和姿态符合要求;(2)进行管道的连接工作,确保管道的密封性和通畅性;(3)进行管道的固定和支撑工作,确保管道的稳定性和可靠性。
输油管保护施工方案

输油管保护施工方案1. 简介输油管是将石油和天然气等能源从生产地运至加工地或储存地的重要管道系统。
为了确保输油管的安全运行和延长使用寿命,必须进行有效的保护施工工作。
本文将介绍输油管保护施工方案,包括主要的保护措施和施工工艺。
2. 输油管保护措施2.1. 外部防腐层输油管的外表面需要涂覆一层耐腐蚀的外部防腐层,以防止外界环境对管道的腐蚀。
常见的外部防腐层材料有聚乙烯、环氧树脂等。
在施工过程中,要确保外部防腐层涂覆均匀、完整,避免出现漏涂、脱落等情况。
2.2. 内部涂层输油管的内表面需要进行涂层处理,以减少管道内壁的摩擦阻力和腐蚀。
常见的内部涂层材料有环氧树脂、聚酯等。
在施工过程中,要保证涂层的质量和完整性,避免涂层内部产生气泡、裂纹等问题。
2.3. 防腐层维护为确保输油管的长期可靠运行,需要对防腐层进行定期维护。
维护工作包括检查防腐层的完整性、修复受损的防腐层,以及定期清除管道表面的腐蚀污垢等。
维护工作要遵循相应的规范和标准,以确保维护质量。
2.4. 地面保护输油管在地面穿越、交叉等部位需要进行额外的保护。
常见的保护措施有建设管道防护墙、埋设管道防护槽等。
同时,在施工过程中需要合理规划管道的布置,避免出现地质灾害、交通事故等对管道的损害。
3. 输油管保护施工工艺3.1. 现场勘察与设计在进行输油管保护施工前,需要进行现场勘察和设计工作。
勘察工作包括对地质条件、交通状况等进行评估,设计工作则包括确定保护措施的具体布置和施工序列。
3.2. 施工准备施工前需要进行充分的准备工作,包括材料和设备的采购、施工人员的培训等。
同时,还需要对施工现场进行布置和标识,确保施工过程中的安全和顺利进行。
3.3. 施工过程具体的施工过程包括表面处理、涂层施工、维护工作等。
在进行表面处理时,需要对输油管的外表面进行清洁、除锈等处理;涂层施工过程中需要控制涂层的厚度和质量,确保涂层的附着力和密实性;维护工作包括定期巡检、清理和修补防腐层等。
石油管道工程沟槽开挖深度大于5m沟槽开挖支护专项施工方案

石油管道工程沟槽开挖深度大于5m沟槽开挖支护专项施工方案背景在石油管道工程中,当沟槽开挖深度超过5米时,需要采取专项施工方案对沟槽开挖进行支护,以确保施工安全和管道的稳定。
本文档提供了一种可行的沟槽开挖深度大于5m的沟槽开挖支护专项施工方案。
支护方案1. 前期准备工作在开始沟槽开挖之前,需要进行一些前期准备工作,包括但不限于:- 制定详细的施工计划,包括施工序列、材料需求、机械设备安排等。
- 安排好施工人员的培训和安全教育。
- 修订现有的风险评估和应急预案,以应对可能的施工风险和意外事件。
2. 支护材料选择针对沟槽开挖深度大于5米的情况,选择适当的支护材料是至关重要的。
推荐以下支护材料:- 钢支撑:使用高强度的钢筋或钢板进行沟槽支撑,以提供稳定的支撑结构。
- 土木支护:采用夯实土石或预制混凝土板等进行支护,以增加沟槽的稳定性。
- 横向支撑:使用钢梁等横向支撑结构,以增强沟槽的抗变形能力。
3. 施工过程在施工过程中,应注意以下事项:- 严格按照施工计划进行工作,确保施工序列的合理性和施工质量的控制。
- 定期检查支护结构的稳定性,如有变形或损坏,及时进行修复或调整。
- 严禁超负荷作业,确保机械设备和施工人员的安全。
- 充分通风,防止积气和有害气体聚集。
4. 安全措施为确保施工安全,应采取以下安全措施:- 严格执行安全操作规程,提供必要的个人防护设备。
- 设置明显的警示标识,保持施工现场的通道畅通。
- 安排专人负责现场安全监督和管理。
总结本文档介绍了石油管道工程中,沟槽开挖深度大于5米时的沟槽开挖支护专项施工方案。
通过采取合适的支护材料和施工措施,能够有效确保施工安全和管道的稳定。
在实际施工中,应根据具体情况进行细化和调整,以满足实际需求和安全要求。
注意:本文档仅提供了一种方案建议,具体实施需要根据实际情况进行细化和调整。
施工前应进行全面的评估和计划,并严格遵守相关法律法规。
石油管道工程施工方案及技术措施(标准版)

石油管道工程施工方案及技术措施(标准版)1. 引言本文档旨在提供一份石油管道工程施工方案及技术措施的标准版,以确保施工过程的安全性和高效性。
通过合理的规划和有效的技术措施,可以降低风险并保障工程质量。
2. 施工方案2.1 工程规划- 对石油管道工程进行全面规划,包括起点、终点、线路选择等。
- 确定工期和施工进度,并编制详细的施工计划。
2.2 设备准备- 调配所需的施工设备,包括挖掘机、铺管机等。
- 对施工设备进行定期检查和维护,确保其正常运行。
2.3 施工人员培训- 对施工人员进行相关培训,确保其具备必要的技能和知识。
- 强调施工安全意识,指导施工人员遵守相关的安全规范。
2.4 施工过程控制- 对施工过程进行全程监控,确保施工按照计划进行。
- 保持与相关部门的沟通和协调,以便及时解决可能出现的问题。
2.5 管道安装- 根据设计要求进行管道的安装,包括挖槽、铺管、焊接等。
- 对管道进行质量检查,确保其符合相关标准和要求。
2.6 工程验收- 完成施工后,进行工程的全面验收。
- 对施工质量和工程安全进行评估,确保达到预期的要求。
3. 技术措施3.1 安全措施- 在施工现场设置警示标识,确保人员能够正确识别危险区域。
- 配备必要的防护设备,如安全帽、防护眼镜等。
- 对施工人员进行安全教育,加强事故预防意识。
3.2 环境保护措施- 合理安排施工时间,减少对周边环境的影响。
- 对施工过程中产生的废弃物进行妥善处理,确保不对环境造成污染。
3.3 管道保护措施- 在管道安装完成后,采取必要的保护措施,防止损坏和外部腐蚀的发生。
- 定期对管道进行检查和维护,确保其正常运行和延长使用寿命。
4. 总结本文档提供了一份石油管道工程施工方案及技术措施的标准版,其中包括工程规划、设备准备、施工过程控制、管道安装等方面的内容。
通过遵循相关措施和标准,可以确保施工过程安全可靠,并保证工程质量的达到预期要求。
同时,还强调了安全措施、环境保护措施和管道保护措施的重要性,以保障人员和环境的安全。
石油管道保护涵专项施工方案
石油管道保护涵专项施工方案一、编制依据1、《中华人民共和国石油天然气管道保护法》(中华人民共和国主席令第三十号2010年);2、《施工图纸》及相关资料;3、《公路桥涵施工技术规范》(JTC/T F50-2011);4、国家、交通部和地方政府的相关政策、法规和条例、强制性标准、现行规范、规程及技术要求;5、现场实地勘察及调查所获得的有关资料。
二、编制原则1、遵循施工技术规范、施工工艺流程规范及验收标准的条款,合理安排施工工序,保证工程质量。
2、采用我单位今年来在类似工程建设中掌握的先进技术、施工工艺和设备,力求做到技术先进、工艺精湛、安全可靠。
3、根据本合同工程的特点,科学组织、合理安排,确保优质高效完成本施工段的施工任务。
4、充分考虑本施工环境的不利因素,严格遵循石油管道保护的要求。
三、工程概况项目位于某地境内,路线起于规划中,路线中心线与涵洞轴线的夹角为31°49′25″,该涵洞长39.6m,涵身纵坡为2.1%。
孔径为5.0m,洞身高度为3m。
盖板材料为C30砼,厚度为40cm;基础为双层分离式基础,基础厚度为200cm,基础宽为287cm。
该管道输送介质为成品油,属于高危险源。
为了避免施工过程中因管道劈裂造成的漏油、失火等意外事件的发生,真正做到“安全第一,预防为主”的安全生产方针,从安全角度考虑,特制定如下施工方案。
具体位置如图所示:(见附图)四、施工准备4.1施工人员培训、交底根据工程的施工特点,组织工程的技术人员深入现场勘查、了解地形地貌,学习施工图纸及产权单位要求,针对本工程特点对施工人员进行技术、安全等专项培训、交底。
4.2技术准备熟悉图纸、了解设计要求就施工应达到的技术标准,明确施工工艺流程,编制专项施工方案;组织各工种对相关专业图纸进行审查,掌握了解图纸细节,共同校对图纸,消除差错,协商施工配合事项,合理安排施工顺序。
组织技术和测量人员对现场进行详细勘察和交桩,了解掌握路线走向,地形地貌,水文地质等自然条件,并请产权单位现场确认、指导、对施工人员进行交底。
石油管道保护施工方案(精)
目录一、编制依据 . ............................................................................ 1 二、概述 . .................................................................................... 1 1. 项目简介 . .......................................................................... 1 2. 输油管道概况 . .................................................................. 1 3. 石油管道道路设计概况 . .................................................. 2 三、石油管线施工保护措施 . .................................................... 3 1. 施工准备 . .......................................................................... 3 2. 钢板桩施工 . ...................................................................... 4 3. 土方开挖施工 . .................................................................. 4 4. 模板工程施工 . .................................................................. 5 5. 钢筋工程施工 . .................................................................. 5 6. 混凝土工程施工 . .............................................................. 6 7. 回填工程施工 . .................................................................. 7 8. 施工保护措施 . .................................................................. 7 四、管道保护施工组织保障方案 . ............................................ 8 1. 组织管理和调查 . .............................................................. 8 2. 方案报批 . .......................................................................... 9 五、危险性分析 . ........................................................................ 9 1. 易燃性 . .............................................................................. 9 2. 易爆性 . ............................................................................ 10 3. 挥发性 . ............................................................................ 10 4. 静电荷积聚性 . ................................................................ 11 5. 易扩散、流淌性 . ............................................................ 11 6. 热膨胀性 . ........................................................................ 11 7. 毒害性 . ............................................................................ 12 8. 忌接触氧化剂、强酸 . .................................................... 12 六、管线破坏事故的应急预案 . (12)一、编制依据1. 《长乐市营融线(峡漳线-占前路道路工程》施工图设计文件;2. 《长乐市营融线(峡漳线-占前路道路工程》岩土工程勘察报告;3. 中石化福建石油分公司《成品油管道安全保护告知书》;4. 工程区域现场勘查资料。
2023年石油管道施工保护专项施工方案
2023年石油管道施工保护专项施工方案一、背景介绍随着能源需求的不断增长,石油管道建设成为各国争相发展的焦点之一。
然而,石油管道建设过程中存在着安全隐患,如地质灾害、外部破坏等。
为保障石油管道的安全运行,必须制定专项施工方案。
二、目标保护石油管道的安全运行,减少安全事故的发生,提高管道使用寿命。
三、工程范围本专项施工方案适用于2023年新建的石油管道工程,包括道路交通、水域和地下三个方面的施工保护。
四、施工方案1. 道路交通施工保护:(1)在管道所经过的道路两侧设置警示标志,包括施工警示牌、安全警示牌等,以警示过往车辆和行人注意施工区域。
(2)管道施工区域封控,确保施工现场的安全。
(3)对施工现场进行标示,如石块、障碍物等,避免撞击和压力。
2. 水域施工保护:(1)对石油管道施工区域的水域进行分段隔离,并在每一段设置警示浮标,以警示船只避开施工区域。
(2)在施工区域周围设置防护网,防止船只误入施工区域。
(3)施工期间,禁止任何非法船只进入施工区域,确保施工安全。
3. 地下施工保护:(1)在施工区域周围进行地质勘探,并编制详细的地质报告。
(2)在施工区域的地表进行标识,以指示地下石油管道的位置。
(3)管道施工过程中,严禁使用任何能够损坏地下管道的作业设备。
五、应急预案1. 对施工现场进行日常巡查,及时发现并处理施工现场的安全隐患。
2. 定期召开安全培训会议,提高施工人员的安全意识和应变能力。
3. 配备专业的施工人员和设备,保障施工过程中的安全。
六、材料使用1. 使用符合国家质量标准的钢材和管道材料,确保管道的牢固和耐用性。
2. 使用具有防腐蚀和防腐性能的涂料,保护管道免受外部环境的侵蚀。
七、质量控制1. 施工过程中使用先进的技术和设备,确保施工的准确性和质量。
2. 进行必要的质检工作,确保管道与设计要求相符。
八、交付与验收1. 施工结束后,对石油管道进行严格的检测和试运行,确保管道的安全运行。
2. 组织相关部门进行验收,确保管道的质量和安全达到要求。
石油管道专项施工方案
石油管道专项施工方案1. 简介本文档旨在提供石油管道专项施工方案的详细说明,以确保施工过程的安全性、高效性和可靠性。
2. 工程概述石油管道专项施工是指针对石油管道工程所需的特殊工作,包括管道敷设、连接和测试等。
本项目涉及的施工工序如下:2.1. 管道敷设在施工现场进行管道铺设和固定,确保管道的正确安装和位置。
2.2. 管道连接进行管道的焊接和连接工作,确保管道的密封性和连接的可靠性。
2.3. 管道测试对已敷设和连接的管道进行测试,包括压力测试和泄漏测试,确保管道的完整性和安全性。
2.4. 监测和维护在管道敷设完成后,进行系统的监测和定期维护,以确保管道的长期运行安全和稳定。
3. 施工方案3.1. 施工准备针对石油管道施工,需要进行充分的准备工作,包括但不限于:场地规划、材料采购、机械设备调配、人员培训等。
3.2. 管道敷设根据设计要求,确定敷设线路和方案。
在敷设过程中,注意管道的保护和防腐蚀措施,确保管道的安全性和可靠性。
3.3. 管道连接根据设计要求,进行管道的焊接和连接工作。
在连接过程中,严格按照要求进行操作,保证焊缝的质量和连接的可靠性。
3.4. 管道测试对敷设和连接的管道进行测试,包括压力测试和泄漏测试。
根据测试结果,及时修复问题,确保管道的完整性和安全性。
3.5. 监测和维护在管道敷设和连接完成后,进行系统的监测和维护工作。
定期巡检和保养管道,及时处理异常情况,确保管道的长期运行安全和稳定。
4. 安全措施在石油管道施工过程中,必须严格遵守相关的安全规范和标准,采取以下安全措施:4.1. 人员安全对施工人员进行培训和教育,提高其安全意识和应急处理能力。
同时,落实现场安全责任制,确保施工人员的人身安全。
4.2. 环境保护在施工过程中,遵守环境保护法律法规,采取有效的环保措施,减少对环境的影响,保护生态环境。
4.3. 设备安全对施工所使用的设备进行定期检查和维护,确保设备的正常运行和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目 录
一、工程概况
二、石油管道保护目标
三、输油管道保护方案
四、质量保证措施
五、安全保证措施
六、应急预案及应急救援人员、设备、器材的落实情况
附件:道路与管道交叉图
通元镇潭桥、东风大桥及接线工程
西气东输管道处施工专项施工方案
一、 工程概况
通元镇潭桥、东风大桥及接线工程位于海盐县通元镇境内,新建两座跨长
山河桥梁及接线道路工程。具体内容:
潭桥及接线工程,全长1.015km,东风大桥及接线工程全长0.525km。主要
建设内容包括拆除老桥、新建桥梁、桥梁接线及配套附属工程。本工程为跨长
山河的新建工程,潭桥、东风大桥为36+56+36预应力混凝土现浇连续箱梁桥。
本工程采用为三级公路标准,设计速度为30KM/H;横断面布置为:行车道2*3.5
米+土路肩2*0.5米;桥梁净宽7米,桥梁设计荷载标准公路-Ⅱ级,设计洪水
频率1/50,主跨通航等级V级,通航净高为5米,净宽为45米,设计通航水位
1.86米。其余技术指标均符合《公路工程技术标准》。本工程合同工期15个月。
通元镇潭桥及接线工程,其接线工程K0+620—K0+680与中国石油西气东
输管道交叉,由于本工程施工紧,所以施工时必须采用行之有效的保护措施。
为使本工程顺利竣工和保证施工质量,从安全角度考虑,特制定此输油管道保
护专项施工方案。
二、 输油管道保护目标
工程施工全过程中无输油管道责任事故。
三、 输油管道保护方案
1、在工程施工前,加强对施工区域管线的调查工作,对我施工区域的输油
管道进行标注,注明管道名称、走向、埋深等。
2、对本工程全线进行施工放样,明确本工程与管道交叉的位置与距离,使
施工中对管道的保护更加有效。
3、与管道交叉路段,尽量避免大开挖,避免重型机械施工对管道造成不利
的影响。
4、管道与路基交叉位置处,加以路基铁板对穿越道路交叉线管道进行保护
作用。
四、质量保证措施
1、成立以项目技术负责人为组长的工程质量领导小组。
2、现场技术人员认真做好技术交底工作,在土方开挖过程中要进行监测,
并指挥操作,防止对输油管道的破坏。
3、实行质量责任制和技术人员跟班作业制度,即对每道工序从施工操作到
检查验收,都要责任到人。
4、把好重点部位和关键工序的质量,加强质量教育,提高全体职工的质量
意识。
5、严把关键工序的过程控制,加强事先交底与过程控制,使施工完全处于
受控状态,保证质量完成好施工任务。
五、安全保证措施
1、成立以项目经理郑建春为首的安全生产领导小组。
2、在工程施工前,加强对施工区域管线的调查工作,对我施工区域的输油
管道进行标注,注明管道名称、走向、埋深等,在输油管道处插明显标志
的彩旗。
3、在土方开挖的过程中,要分层开挖,逐步推进,不能盲目随意开挖,以
免对管道造成破坏。
4、进入现场人员一律佩戴安全帽,不准穿拖鞋、高跟鞋,不得赤脚作业。
5、现场施工用电线路一律采用绝缘导线。使用时提前认真检查确保电缆无
裸露现象。
6、从技术上引起重视:项目部技术负责人在制定各单项施工组织设计方案
时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案保证管
道无事。
7、在施工机械进行开挖作业时,施工员随时监测,并指挥操作。在操作过
程中,各岗位人员均要到位,严禁擅自离岗。对其施工班组要进行石油管
道保护教育,强化石油管道保护意识,培养良好的配合意识,能坚决执行
命令。
六、应急预案及应急救援人员、设备、器材的落实情况
根据《中华人民共和国安全生产法》,为了保护全体施工人员在的身体健
康和生命安全,保证在出现生产安全事故时,能够及时进行应急救援,最大限
度地降低生产安全事故给企业从业人员所造成的损失,结合本工程实际,特制
定本预案。
一、适用范围
交通建设安全生产事故是在本工程施工过程中发生人员伤亡或造成经济损
失,产生了不良影响的各类施工生产事故,包括施工质量安全事故、施工现场
交通事故、架体倒塌事故、设备操作及用电、火灾等安全事故。
二、事故可能发生的地点和可能造成的后果
事故发生在本工程范围内。可能造成的后果是:施工人员及群众的伤亡、
经济损失、延缓施工进度、影响工程质量等。
三、组织机构及领导
为加强对本工程施工安全生产事故应急救援工作的领导,成立通元镇潭桥、
东风大桥及接线工程项目部安全生产事故应急救援工作领导小组。
组 长:XXX
副组长:XXX 号码:XXXXXXXX
XXX 号码:XXXXXXXX
成员:XXXX、XXXX、XXXX、XXXX、XXXX
事故应急救援工作领导小组设在项目部内,下设综合组(负责人:XXXX、
XXXX)、抢救组(负责人:XXXX)、事故调查组(负责人:XXX)、后援救
治组(负责人:XXX、XXXX)、善后处理组(负责人:XXX、XXX)、等各
部门
四、安全生产事故报告的程序
发生安全生产事故,项目部必须在1小时内立即向公司领导、项目管理部
领导电话汇报,必要时直接向交通局应急救援工作领导小组汇报,并在24小
时内写出书面报告,填写安全生产事故快报表。
安全生产事故报告应包含事故发生时间、地点、工程项目、企业名称和事
故发生的经过、伤亡人数、直接经济损失和事故发生原因的初步估计以及事故
发生后采取的措施、控制等情况。
五、预案启动和接到事故报告后的行动措施
事故应急领导小组接到事故目击者或小组成员的事故报告后,预案即为启
动。
预案启动后由事故应急救援工作领导小组调配车辆,立即组织抢险、保护
事故现场,抢救组成员立即赶往事故现场,各小组按照自己的职能听从指挥、
密切配合、协调作战,本着高效原则组织抢救,尽量减少事故造成的损失、抢
救受伤人员,保证抢险救援工作有条不紊地进行。
道路与管道交叉图
潭桥接线
西气东输管道 K0+700
K0+680
K0+630
潭桥接线
K0+600
西气东输管道
