2011年小型水库完工资料整理汇编

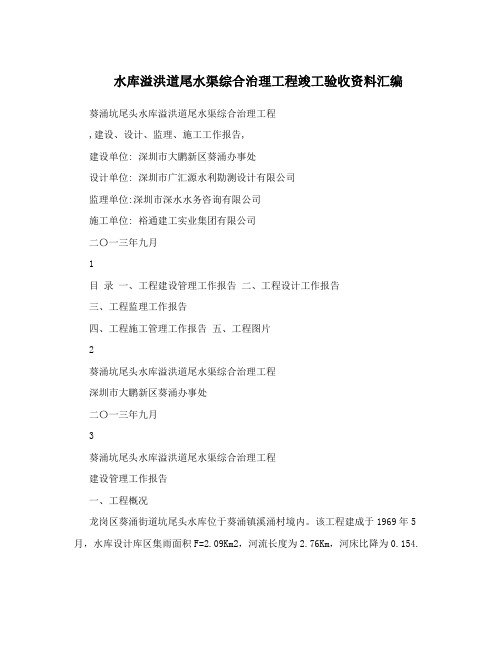

水库溢洪道尾水渠综合治理工程竣工验收资料汇编

水库溢洪道尾水渠综合治理工程竣工验收资料汇编葵涌坑尾头水库溢洪道尾水渠综合治理工程,建设、设计、监理、施工工作报告,建设单位: 深圳市大鹏新区葵涌办事处设计单位: 深圳市广汇源水利勘测设计有限公司监理单位:深圳市深水水务咨询有限公司施工单位: 裕通建工实业集团有限公司二〇一三年九月1目录一、工程建设管理工作报告二、工程设计工作报告三、工程监理工作报告四、工程施工管理工作报告五、工程图片2葵涌坑尾头水库溢洪道尾水渠综合治理工程深圳市大鹏新区葵涌办事处二〇一三年九月3葵涌坑尾头水库溢洪道尾水渠综合治理工程建设管理工作报告一、工程概况龙岗区葵涌街道坑尾头水库位于葵涌镇溪涌村境内。
该工程建成于1969年5月,水库设计库区集雨面积F=2.09Km2,河流长度为2.76Km,河床比降为0.154.工程防洪标准按二十年一遇标准设防。
工程等级为?等工程,主要建筑物级别为4级。
根据水库除险加固资料,水库二十年一遇最大下泄量为37.33m3/s,下游盐村排洪道汇水面积约为1.9km2,区间洪水过程与水库下泄过程叠加后得出本次排洪渠设计洪水二十年一遇洪水流量为61.35m3/s。
坑尾头水库溢洪道尾水渠于2008年进行了疏通清淤、安全护砌等临时排水工程的施工。
本次整治起点位于坑尾头水库溢洪道出口处,终点位于盐村路至大鹏湾出海口公路桥。
主要断面分为梯形明渠、两孔箱涵及矩形明渠三种形式,全长为1375m。
二、工程参与单位建设单位:深圳市大鹏新区葵涌办事处质量监督机构:深圳市水务工程质量监督站运行管理单位:深圳市大鹏新区南澳办事处水务管理中心设计单位:深圳市广汇源水利勘测设计有限公司监理单位:深圳市深水水务咨询有限公司4施工单位:四川寅河建设有限责任公司三、主要项目施工过程及主要设计变更处理情况1(主要项目的施工过程序号材料名称,品种及规格单位数量备注1 左右岸浆砌石 m 8102 左右岸干砌石 m 6003 栏杆米 13754 路面米 2005 排水管道米 2506 箱涵段 1工程合同工期90日历天,于2012年3月30日开工,至2013年 9月20日工程完工。
小型农田水利工程档案资料整理工作分析王莉萍

小型农田水利工程档案资料整理工作分析王莉萍发布时间:2021-09-15T08:22:52.817Z 来源:《防护工程》2021年17期作者:王莉萍[导读] 随着社会经济的快速发展,大大促进了小型农田水利工程的建设。
其中,项目档案信息整理的发展变得越来越重要,成为小型水利项目企业共同关注的焦点话题之一。
王莉萍安徽高能建设有限公司安徽铜陵 244000摘要:随着社会经济的快速发展,大大促进了小型农田水利工程的建设。
其中,项目档案信息整理的发展变得越来越重要,成为小型水利项目企业共同关注的焦点话题之一。
关键词:小型农田;水利工程;档案资料;整理工作1 小型农田水利工程档案资料整理概述 1.1 特点首先,档案资料具有高度的全面性和系统性。
对于小型农田水利工程,作为重要的管理系统之一,将工程设计、工程建设和项目管理紧密结合起来,而其他要素的档案管理可以有效地收集和完善相关信息,其信息收集工作涵盖了工程项目到工程竣工验收的全过程。
其次,档案数据涉及面广,复杂程度显著。
一般情况下,小型农田水利工程区域分布差异程度较大,特别是在经济发展、自然条件等方面,从而使数据的跨越范围、内容有较大差异,在一定程度上造成了收集难度的增加,因此对工程收集过程中遇到的问题进行分析,并保证分类收集和管理的合理性。
最后,档案数据分散程度突出。
小型农田水利工程的建设规模不大,施工过程具有较高的便利性和分散性。
可见,为了防止分散因素影响下的数据丢失,有必要做好小型农田水利工程的数据采集工作。
1.2 重要性第一,档案数据分散程度突出。
小型农田水利工程建设规模不大,施工过程便利性高,但仍具有高度分散性。
可以看出,为了防止分散因素影响下的数据丢失,有必要做好小型农田水利工程的数据采集工作。
其次,如果小型农田水利工程的建设标准相对较低,配套完善不够,容易影响人们的生产生活。
在制定农田水利建设规划和措施时,小型农田水利档案的整理是非常重要。
最后,小型农田水利工程档案工作可以为工程建设提供大量的档案信息。
点县山塘整治工程Ⅰ标段(布袋丘、马山后山塘)完工验收

龙泉市2011年度中央财政小型农田水利重点县山塘整治工程Ⅰ标段(布袋丘、马山后山塘)完工验收鉴定书龙泉市2011年度中央财政小型农田水利重点县山塘整治工程Ⅰ标段(布袋丘、马山后山塘)完工验收小组验收主持单位:龙泉市水利局、财政局法人验收监督管理机关:龙泉市水利局项目法人:龙泉市水库管理处设计单位:龙泉市水利水电勘测设计所监理单位:丽水市万源水利水电工程技术咨询有限公司龙泉分公司施工单位:浙江文盛集团有限公司质量监督机构:龙泉市水利水电工程质量监督站运行管理单位:各山塘所在地村委会验收时间:2013年10月18日验收地点:浙江龙泉前言龙泉市2011年度中央财政小型农田水利重点县山塘整治工程Ⅰ标段(布袋丘、马山后山塘),是中央财政小型农田水利重点县项目之一的公益性水利建设工程,到目前为止,项目工作已基本完成,具备完工验收条件,完工验收由龙泉市水利局和财政局共同组织。
按照《水利水电建设工程验收规程》(SL223-2008)的要求,验收小组由龙泉市水利局、财政局、安仁镇政府、龙渊街道办事处、水利水电工程质量监督站等单位组成,项目法人、设计、施工、监理等单位的领导和专家参加(名单附后)。
验收会议于2013年10月18日在龙泉市防汛办会议室举行,验收小组成员检查了工程现场,听取了建设等有关单位的工程建设情况汇报,并审阅了有关文件资料和进行了认真讨论后,形成本验收鉴定书。
一、工程概况(一)工程名称、建设地点工程名称:龙泉市2011年度中央财政小型农田水利重点县山塘整治工程Ⅰ标段(布袋丘、马山后山塘)建设地点:布袋丘山塘,位于龙渊街道小白岸村;马山后山塘,位于安仁镇胜岱村。
(二)建设依据根据浙江省水利厅、财政厅《关于中央财政小型农田水利重点县2011年度建设方案的批复》(浙水农〔2011〕16号)、龙泉市水利局《关于龙渊街道小白岸村布袋丘等18座山塘综合整治工程实施方案的批复》(龙水利〔2011〕218号)和《关于2011年度中央财政小型农田水利重点县山塘整治工程Ⅰ标段开工的批复》(龙水利〔2012〕35号)文件,同意工程的建设。
做好水库资料整理工作

做好水库资料整理工作
做好水库资料整理工作是非常重要的,它可以帮助我们有效管理和利用水资源。
以下是一些可以帮助您顺利完成水库资料整理工作的步骤和建议:
1.确定整理范围:明确需要整理的水库资料范围,包括时间段、具体资料类型等。
2.收集资料:收集所有与水库相关的资料,包括项目文件、报告、监测数据、工程图纸、影像资料等。
与水库相关的部门、机构或公司可能会是您获取资料的重要来源。
3.分类和整理:根据资料的种类、主题或时间顺序,进行分类和整理。
建议使用文件夹、文件柜或电子文档管理系统等进行组织和存档。
4.校对和验证:核对整理后的资料是否准确、完整。
可能需要与相关部门或专业人员进行对比和确认。
5.数字化处理:将纸质档案或文件转化为电子文档,以便更方便地存储、检索和分享。
可以使用扫描仪或拍照的方式进行数字化处理。
6.数据备份与安全:对整理的电子资料进行备份,并确保其安全性。
可以使用云存储或外部硬盘等方式进行备份,以防止数据丢失或损坏。
7.制作索引和目录:为整理的资料制作索引或目录,以便快速查找和定位特定的资料。
8.数据更新和维护:定期更新水库资料,及时添加新的资料或删除过时的资料,保持整理工作的持续性和准确性。
9.定期审查和归档:定期审查整理的资料,确保其随时可用,并进行必要的归档工作,以释放存储空间并保持组织的整洁。
10.合作和共享:与相关人员或组织合作,共享整理的水库资料,以促进信息交流和共同利用。
《浅谈水利工程完工资料整理五篇范文》

《浅谈水利工程完工资料整理五篇范文》第一篇:浅谈水利工程完工资料整理浅谈水利工程完工资料整理浅谈水利工程完工资料整理摘要。
工程资料是指工程项目从提出立项、审批、勘察设计、施工到完工投入使用全周期中形成的文件、图表、音像资料。
工程资料是工程项目建设过程的真实写照,同时也是工程项目交工验收质量等级评定以及日后养护管理的主要依据。
因此,保证完工资料的完整、准确、系统,做到原始资料和实物相符,技术数据真实可靠,签字手续完备齐全就显得尤为重要。
针对本水利行业工程在建筑领域的重要性,并要求提高水利工程整体的质量,其内涵也包括一流的完工资料质量。
本人结合在东台市堤东灌区三期工程-安丰船闸完工资料的整理情况,提出一些自己的看法。
关键词:完工资料、整理、水利工程一、工程资料文件存在的问题安丰船闸工程为Ⅱ级水工建筑物,工程于与xx年1月开工,xx 年3月基本完工,工期跨度较大,在工程项目的实际实施中,完工资料的整理落后于主体工程的进展,施工单位“重施工,轻资料”的现象比较严重。
结合本次工程的施工现象,总结的资料缺陷有如下几点:(1)资料缺乏真实性。
由于工程进度资料落后于主体水利工程的进展,主管单位有不重视资料的真实性,这样势必会造成“闭门造车”。
工程资料是水利工程项目建设过程的真实写照,这种做法不仅是对水利工程质量的不负责,更是对自己责任与安全的不负责,而且这样做出来的完工资料也是无法通过验收的。
(2)资料缺乏完整性。
由于施工单位管理不严格,未安排专门的资料技术员或者各级人员平时忽视内业资料的整理,直至水利工程完工验收时才开始重视,这样难免导致资料变得杂乱无章、内容缺失以及签字手续不全等问题。
同时也有施工单位由于专业技术人员工作的频繁调动,移交手续又做的不全,造成完工原始文件的遗失。
(3)资料缺乏规范性。
主要表现为施工原始资料书写不规范和填写不规范。
施工过程中长期的测量手写记录、砼浇筑施工记录随手用铅笔书写,原始签证资料用纯蓝墨水、蓝黑墨水、圆珠笔等等。
水利水电工程竣工资料整理要求

水利水电工程竣工资料整理要求水利水电工程竣工资料整理要求一、档案管理要求资料装订时应采取三孔一线的装订方法,孔距7cm。
注意装订时装订线不得将字迹压住。
资料用纸统一为A4纸,装订厚度一般在0.5-1.5cm,最厚不得超过2cm。
若超过2cm,可分多本装订,但需标出能够说明该资料是一体的标志。
各类资料必须有封面,并加盖印章,且附有相应的目录,并在页面底部(中间)注明页码。
施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖印章。
进行资料移交时,施工单位应提供完整的资料清单供建设单位查阅。
(一)施工单位资料1、开工资料①开工令;②开工申请;③施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料);④进场设备报验单;⑤进场人员报验单(含项目经理或总工的变更请示及函复);⑥施工放样报验单;⑦工程技术要求与图纸会审纪要、技术交底(包括设计交底);⑧材料检验报告(含出厂合格证、质量复验报告)。
2、综合资料(1)施工单位营业执照,资质;(2)停工报告、停工令、返工处理报告、复工令;(3)事故处理资料(4)设计变更(5)工程建设有关会议记录(6)竣工报告、竣工验收报告(申请请示)(7)成立项目经理部的通知及一些其他资料(如各种通知)3、第*分部单元工程质量评定及报验回复:单元工程质量评定、工程报验单回复、施工自检原始记录表(按分部)可和订一本;4、施工日志:单本装订;5、质量评定资料:装订顺序为项目划分报告,单位、分部;6、分部工程验收签证:分部工程验收资料,单本装订;7、工程计量资料、工程结算资料:含增加收、核减的各类报告,单本装订;8、施工单位工作报告:附件:施工大事记,可合订一本;9、声像材料(照片、录音带、录像带、光盘、U盘等);10、竣工图:单本装订;11、移交资料清单(三份,盖章,签字)见附表(二)监理资料1、监理合同单本装订(建设单位提供);2、监理规划、监理细则各订一本;3、监理日志、监理大事记各订一本;4、工程建设监理工作报告单本装订(监理大事记可作为附件一起装订)5、监理抽检记录单本装订;6、现场监理指示单本装订;7、监理通知单本装订;8、计量资料单本装订;9、有必要归档的其他资料;(三)建设单位资料1、招投标文件;2、工程计划、计划批复,工程设计(初步设计、施工图设计)、设计批复文件;3、工程合同及协议书(设计、施工、监理等合同)4、征地迁占委托书、征用土地批文附件等;5、工程质量监督书;6、工程建设有关会议记录、记载重大事件的声像资料、文字说明,建设单位检测记录;7、设计变更及批复;8、竣工财务决算、审计报告;9、工程建设管理报告,自查工作报告,工程竣工验收鉴定书(草稿)(四)设计单位资料1、设计合同;2、设计管理工作报告;(五)质量监督资料1、质量监督计划;2、质量监督工作报告;3、质量评定报告(质量抽检记录)。
简述小水利工程从开工到竣工全过程的资料收集与整编
简述小水利工程从开工到竣工全过程的资料收集与整编摘要:进入新时代,水利工程项目的优势越发凸显,对促进我国社会经济发展具有至关重要的作用。
在水利工程项目竣工期间开展完善的财务决算审核工作,能够对整个施工期间的建设成果以及资金使用情况进行详细地展示,是现阶段我国水利工程项目建设最重要的环节之一。
但是,由于现阶段多种因素影响,我国水利工程项目竣工期间财务决算报告的形成效果并不理想,这不利于国家对水利工程项目的管理。
基于此,本文详细阐述现阶段我国水利工程项目竣工财务决算审核工作中出现的问题,并提出有效的解决措,以便不断提升财务决算审核工作的质量。
关键词:水利工程项目;竣工财务决算;审核;管理;不足引言水利工程建设项目档案是指水利工程项目在前期工作、建设实施、竣工验收等全过程形成的具有保存和利用价值的文字、图表、声像、电子文件等不同形式和载体的历史记录。
项目法人及参建单位应加强领导,明确档案部门或人员岗位职责,建立档案工作制度,统筹安排档案工作经费,确保档案工作的正常开展。
下面,笔者依据多年水利工程建设项目档案管理工作经验,对水利工程建设项目档案管理中常见问题进行简要的分析总结,并提出了其解决对策。
1常见问题1.1工作人员安全意识较差在一般情况下中小型水利工程施工采取招投标制对承建单位进行选取,也有部分小型工程由管理单位施工,但是小型管理单位自身管理理念滞后,也给施工质量安全带来了一定影响。
规模小的单位及公司自身难以找到高水平人才,虽然基层水利施工管理人员具备丰富的经验,但是通过实际调查可以发现,部分管理人员年纪偏大,单位长期缺乏新鲜人资力量,从而导致自身管理观念得不到有效的更新。
与此同时施工管理人员安全意识较低,即便施工单位技术水平与施工工艺得到了保障,但是如果工作人员缺乏安全技能,那么也很容易留下安全隐患,部分工作人员能够发现问题,但是不会通过正确的方式解决,甚至遇到紧急事故无法应对而给单位造成无法挽回的损失。
做好水库资料整理工作
做好水库资料整理工作做好水库资料整理工作是水利工作的重要组成部分,对于提高水库管理效率、加强水库安全运行具有重要作用。
本文将就做好水库资料整理工作的重要性、具体步骤和注意事项进行阐述,以期为水利从业人员提供有效的指导和帮助。
一、水库资料整理工作的重要性1. 保障水库运行安全。
水库作为重要的水源保障设施,其运行安全直接关系到周边地区的供水和生活用水。
做好水库资料整理工作,可以帮助管理人员全面了解水库的结构、历史、变更情况等,有利于及时发现潜在的安全隐患,采取有效措施加以解决,保障水库的安全运行。
2. 优化水库管理效率。
水库资料的整理和归档工作,可以帮助管理人员建立健全的档案管理体系,加强对水库管理的监督和指导。
可以为未来的水库规划、维护和改造提供重要的资料支持,从而优化水库的管理效率。
3. 保障水库数据的真实性和完整性。
水库资料是水利工作的基本依据,对其真实性和完整性要求非常高。
做好水库资料的整理工作,可以帮助及时发现和处理不真实或者遗漏的信息,提高水库数据的可信度和准确性,有助于科学决策和合理规划。
二、水库资料整理工作的具体步骤1. 确定资料整理的范围和目标。
首先需要确定整理的范围,包括水库的基本情况、工程结构、历史资料、规划设计图纸等。
同时需明确整理资料的目标,明确需要整理出哪些方面的资料以及用途和需求。
2. 收集水库相关资料。
通过向有关部门、单位以及水库管理人员进行调查、收集各类水库相关资料,包括文件资料、图纸资料、声像资料等,组织整理成册。
3. 建立水库档案管理系统。
在整理收集的资料的基础上,建立水库的档案管理系统,对整理出的水库资料逐级归档,建立起完整的档案信息体系,以便于后续管理和查询。
4. 进行资料核查和归档。
对收集整理的水库资料进行认真核查和整理,确保资料的真实性和完整性。
对核查完成的资料进行分类整理并归档妥善保存。
5. 制定水库资料更新机制。
水库资料的更新是一个持续的过程,需要定期进行更新和补充。
最新水利工程及小型农田水利工程竣工资料整理顺序
水利工程及小型农田工程竣工资料整理一、档案管理要求L资料装订时,应保证卷皮与页面资料下口整齐,采取三孔一线的装订方法,孔距7cmo注意装订时装订线不得将字迹压住。
2、资料用纸统一为A4纸,装订厚度一般在0.5-L5cm,最厚不得超过2crn。
若超过2cm,可分多木装订,但需标岀能够说明该资料是一体的标志。
3、各类资料必须有封面(卷皮),资料内红印章,目录,页而要有页码,页底要有备考表Q4、资料整理成册后,必须是有档案盒、卷皮、卷内目录、页面资料、页码、卷内备考表,应该签字的地方,必须签字到位,无遗漏、印章加盖到位。
4、施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖卬章。
进行资料移交时,施工单位应提供完整的资料清单供建设单位、档案室查阅(资料归档总目.分卷归档目录)。
A.施工单位资料一、工程施工开工卷(第一卷)2、进场通知3、合同项目开工令;4、合同项目开工申请;5、现场组织机构及主要人员报审表;单位工程开工令;(此为一个项目工程内多个单位工程用) 10.匸程技术要求与图纸会审纪要、技术交底(包®设计交底); 11、成立项目经理部的通知及一些其它资料(如各种通知等);二. 工程方案及报批文件(第二卷)1、施工组织设计,施工计划、方案、措施(含施工单位相应的报 验资料);2、质量.安全、保证体系.岗位职责、安全措施、防汛度汛预案等;三、原材料及构件(第三卷)1、材料检验报告(含出厂合格证.质星复验报告)。
四. 工程施工技术卷(第四卷)L 施工单位营业执照,资质;2、停工报告、停工令、返工处理报告、复工令;3、业主、监理、质量监督单位来文及通知;五. 设计变更.联系单(第五卷)h 设计变更;2、业务联系单等;六、施工定位(第六卷)6、 7、 单位工程开工申请;(同上)8、 施工设备进场报验单;9、施工放样报验单;L水准点.导线点.基准线等;七、基础处理(第七卷)L 桩基记录;2、地基验槽记录;八、施工日记.大事记(第八卷)L 施工R 记.大事记;九、隐蔽验收(第九卷)L 隐蔽验收记录;十.各类工程记录(第十卷)事故处理报告;卜一.工程质量检查.评定(第十一卷)h 分部工程质量评定资料(按项目划分,多少盒就多少卷) 十二.技术总结、预、决算(第十二卷)2、预、决算;十三.交工验收(第十三卷)L 验收记录证明;十四.竣工报告(第十四卷)1、竣工报告、竣工验收报告(中验请示);2、 测试;3、位移4、 匸程建设有关会议记录等;十五、竣工图(第十五卷)1、案卷封面2、卷内目录3、竣工图(用铅笔在图纸右下角编号2、3、44、盖竣工图章和档号章5、卷内备考表十六、声像(第十六卷)2、电子影像;3、录音带、录像带、光盘、软盘等监理单位资料一.监理合同协议.大纲(第一卷)2、监理大纲;3、监理规划、细则及批复;二、施工及设备材料供应单位报审(第二卷)L供应单位资质审核;2、设备;3、材料报审等;三、计划.进度、方案报审(第三卷)L组织设计;2、施工文案;3、施工计划;4、进度计划;5、付款报审等;四、开工申批类(第四卷)L 开工令.许可证.中间验收证明书;2、停工令;3、返工令等;五. 设计变更类(第五卷)h 设计变更;2、材料审批;3、设备代用审批等;六. 通知、指令类(第六卷)监理通知;七. 材料检测类(第七卷)材料监理检查;2、会审纪要;3、监理工程师指令;4、 来往函件等;2、 材料复检;3、 实验记录;4、 报告等;八、监理日记.月报类(第八卷)L监理R志;2、监理周(月、季、年)报;3、备忘录等;九、各项测量成果类(第九卷)L尺寸测量成果;2、复核文件;3、外观、质暈' 文件等检查;十.施工质量.安全类(第十卷)L施工质量检查分析评估;2、工程质量事故;3、施工安全事故报告等;卜一、工程进度计划.实施.分析统计文件类(第十一卷)L施工中报批复;2、阶段性实施、分析统计;十二.工程签证、支付类(第十二卷)h价格变更中报.批复.审查;2、支付款审批;3、索赔处理文件;十三.单元工程检査资料(第十三卷)L单元工程检查资料;2、开工(开仓)签证;3、工程分部分项质量认证、评估;十四、主要材料及工程投资计划、完成报表(第十四卷)B.建设单位资料L征用土地中请、批准文件,红线图.坐标图、行政区域图(第一卷);2、征地移民拆迁、安置.补偿批准文件.协议书(第二卷);3、建设前原始地形.地貌的状况图.照片(第三卷);4、计划、投次、统计、管理文件(第四卷);5、招投标文件(第五卷);6、匸程计划.计划批复,工程设计(初步设计、施工图设计)、设计批复文件(第六卷);7、概算.预算管理、差价管理文件(第七卷);8、工程合同及协议书(设计、施工、监理等合同)(第八卷);9、工程质量监督书(第九卷);10、合同谈判纪要、合同审批文件(第十卷);11.匸程建设有关会议记录、记载重大事件的声像资料、文字说明, 建设单位检测记录)(第十一卷);12、设计变更及批复(第十二卷);13、竣工财务决算、审计报告(第十三卷);14、匸程建设管理报告,初工作报告,工程竣工收鉴定书(草稿)(第十四卷)。
全套小型农田水利工程验收资料手册
全套小型农田水利工程竣工验收手册第一节工程资料整编内容及归档要求一、工程资料整编内容(共3卷)(一)工程建设管理卷1.1工程设计文件(包括项目建议书、初步设计、实施方案及批复文件)。
1.2工程计划批准文件。
1.3工程招投标文件(招投标文件可单附)。
1.4工程合同文件(招标代理、监理、设计、施工)。
1.5工程质量监督书、工程项目划分及审批。
1.6开工报告审批表。
1.7开工报告单。
1.8分部工程验收鉴定书。
1.9单位工程验收鉴定书。
1.10工程竣工质量评定表1.11工程质量评定报告1.12工程建设工作报告…………(二)施工文件材料卷2.1施工图纸、设计变更、施工技术说明及要求、图纸会审记录或纪要。
2.2施工组织设计,施工计划、方案、工艺、措施。
2.3隐蔽工程验收记录。
2.4工程质量评定。
2.5设备产品出厂资料、图纸说明书、测绘验收、安装调试、性能鉴定及试运行等资料。
2.6各种原材料、构件质量鉴定,检查检测试验资料。
2.7各种试验报告单。
2.8工程施工日志。
2.9工程照片。
2.10工程竣工图。
…………(三)监理文件材料卷3.1监理合同。
3.2监理规划。
3.3监理大事记、会议纪要。
3.4监理日志。
3.5变更价格审查、延长工期、支付审批、索赔处理文件。
3.6监理工程师通知单、批复文件3.7其他有关的重要来往文件…………二、工程资料归档要求(一)卷内资料印刷要求1.资料内容也可用微机打印,但签字栏、日期及审查意见一律手填。
2.资料较多时,可分卷装订,但需要代号注明。
(二)卷内资料签字盖章要求1.卷内资料签字及记录必须用碳素墨水、蓝黑墨水或油墨填写,如用铅笔、圆珠笔、纯蓝墨水填写无效。
2.卷内资料由责任人签字部位必须由责任人签字,如有空缺无效。
3.卷内资料由责任单位签字盖章部位必须有签字单位责任人签字加盖单位公章,缺一无效。
4.卷内资料的填写必须全面真实,并注明日期。
(三)卷皮书写及装订要求1.各卷封皮一律采用黄色卷皮统一装订,卷皮书写一律采用微机打字。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2011年小型水库完工资料整理汇编
目 录
第一册、施工管理资料、
1.1 中标通知书、
1.2 施工合同
1.3 施工单位质量保证体系复查表
1.4 合同项目开工令
1.5 开工申请表
1.5.1项目部组织机构及主要人员报审表
1.5.2 材料/构配件进场报验表
1.5.3施工设备进场报验
1.5.4施工技术方案报审表
1.5.5施工进度计划申报表
1.5.6测量放线单
1.5.7测量成果报验单
1.6分部工程开工申请表
1.7设计交底、会议纪要、监理通知、监理联系单等监理文件
1.8隐蔽工程(联合)验收记录
第二册、质量保证资料
2.1水泥出厂报告及水泥安定性、强度检验报告
2.2砂、石检测报告
2.3钢筋材质、焊接试验报告、出厂合格证(电焊条合格证)
2.4砂浆、砼配合比试验报告及其试块强度试验报告
2.5回填粘土分析报告、回填土压实度、干容重检测报告
2.6地基承载力检测报告
2.7压水试验报告
2.8桩基动测试验报告、抽芯试验报告、地质勘察报告
第三册、质量评定资料
3.1单位工程项目划分报验表及批复
3.2单位工程质量评定表
3.3分部工程质量评定表
3.4单元工程质量评定资料
第四册、灌浆及冲抓回填施工记录
4.1冲抓回填施工记录
4.2灌浆工程施工记录
第五册、施工日志、施工大事记
5.1施工月报
5.2施工日志
5.3施工大事记
第六册、竣工图、工程现场照片
6.1竣工图
6.2工程现场照片
第七册、竣工验收资料
7.1单位工程验收申请报告
7.2单位工程验收鉴定书
7.3各分部工程验收申请报告
7.4各分部工程验收鉴定书
7.5施工管理工作总结
第八册、工程结算资料
8.1完工/最终付款申请表
8.2单位工程结算表
8.2.1完工结算表编制说明
8.2.2工程量结算汇总表
8.2.3工程量清单结算表
8.2.4措施项目清单结算表
8.3完工计量签证单(完工计量表)
8.4预付款付款资料
8.4.1工程预付款支付证书
8.4.2工程预付款申报表
8.5工程进度款付款资料
8.5.1工程价款月付款证书
8.5.2月支付审核汇总表
8.5.3支付月报
8.5.3.1工程价款月支付申请书
8.5.3.2工程价款月支付汇总表
8.5.3.3已完工程量汇总表
8.5.3.4合同单价项目月支付明细表
8.5.3.5合同合价项目月支付明细表
8.5.5.6中间计量表
8.6设计变更资料
