地下室抹灰工程技术交底

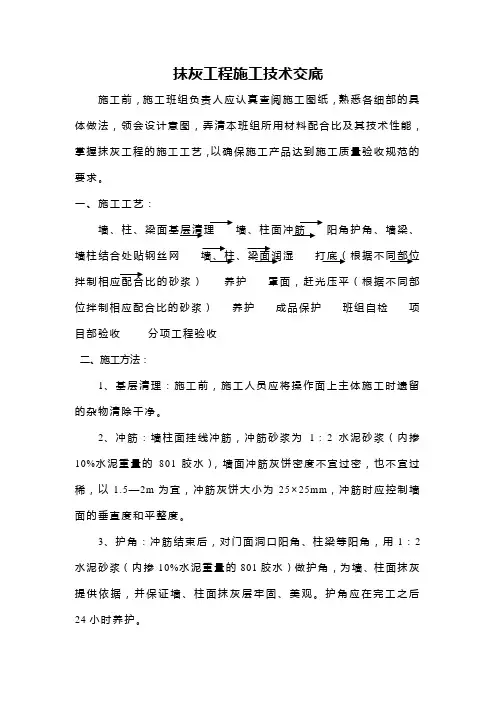

抹灰工程施工技术交底

抹灰工程施工技术交底施工前,施工班组负责人应认真查阅施工图纸,熟悉各细部的具体做法,领会设计意图,弄清本班组所用材料配合比及其技术性能,掌握抹灰工程的施工工艺,以确保施工产品达到施工质量验收规范的要求。
一、施工工艺:墙、柱、梁面基层清理墙、柱面冲筋阳角护角、墙梁、墙柱结合处贴钢丝网墙、柱、梁面润湿底(根据不同部位拌制相应配合比的砂浆)养护罩面,赶光压平(根据不同部位拌制相应配合比的砂浆)养护成品保护班组自检项目部验收分项工程验收二、施工方法:1、基层清理:施工前,施工人员应将操作面上主体施工时遗留的杂物清除干净。
2、冲筋:墙柱面挂线冲筋,冲筋砂浆为1:2水泥砂浆(内掺10%水泥重量的801胶水),墙面冲筋灰饼密度不宜过密,也不宜过稀,以1.5—2m为宜,冲筋灰饼大小为25×25mm,冲筋时应控制墙面的垂直度和平整度。
3、护角:冲筋结束后,对门面洞口阳角、柱梁等阳角,用1:2水泥砂浆(内掺10%水泥重量的801胶水)做护角,为墙、柱面抹灰提供依据,并保证墙、柱面抹灰层牢固、美观。
护角应在完工之后24小时养护。
4、基层润湿:开始抹灰前24小时应对墙面、柱面进行浇水润湿,以保证抹灰砂浆不过快丧失水分而造成开裂、空鼓。
5、打底:根据不同抹灰部位,用相应配合比砂浆打底,打底灰厚度应符合设计要求,对局部过厚的抹灰层(厚度≥35mm)应采用加强措施(分层打底并加铺钢丝网,分层打底厚度每层不超过10mm,钢丝网与基层面搭接宽度不少于100mm)具体做法:a. 9#楼外墙:14厚1:3水泥砂浆分层赶平(表面拉毛)4#楼外墙:20厚1:3水泥砂浆打底,掺5%防水剂(表面拉毛)b. 9#楼住宅内墙:1:1:6混合砂浆分层赶平(表面拉毛)4#楼住宅内墙:1:1:6混合砂浆分层赶平(表面拉毛)c. 9#楼、4#楼地下室内墙:纯水泥浆(掺5%801胶水)一道6、罩面:在底层抹灰砂浆水泥凝结后开始罩面,罩面灰厚度、配合比应符合设计要求:具体做法:a. 9#楼外墙:6厚1:2.5水泥砂浆木抹抹平b. 4#楼外墙:10厚1:2防水水泥砂浆抹平、压光c. 9#楼内墙、4#楼内墙:纸筋灰面d. 9#楼、4#楼地下室内墙:20厚1:2防水水泥砂浆赶光压平7、养护:抹灰层应该在抹灰工作结束24小时后养护,养护条件为潮湿环境。
抹灰技术交底

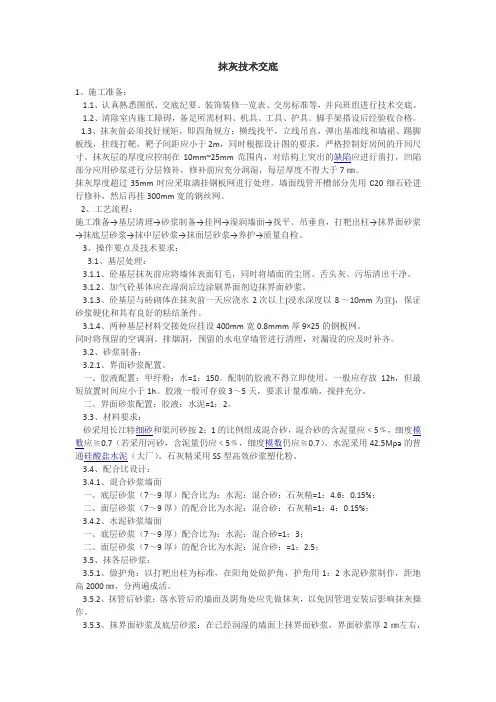

抹灰技术交底1、施工准备:1.1、认真熟悉图纸、交底纪要、装饰装修一览表、交房标准等,并向班组进行技术交底。
1.2、清除室内施工障碍,备足所需材料、机具、工具、护具。
脚手架搭设后经验收合格。
1.3、抹灰前必须找好规矩,即四角规方:横线找平,立线吊直,弹出基准线和墙裙、踢脚板线,挂线打靶,靶子间距应小于2m,同时根据设计图的要求,严格控制好房间的开间尺寸。
抹灰层的厚度应控制在10mm~25mm范围内,对结构上突出的缺陷应进行凿打,凹陷部分应用砂浆进行分层修补,修补前应充分润湿,每层厚度不得大于7㎜。
抹灰厚度超过35mm时应采取满挂钢板网进行处理。
墙面线管开槽部分先用C20细石砼进行修补,然后再挂300mm宽的钢丝网。
2、工艺流程:施工准备→基层清理→砂浆制备→挂网→湿润墙面→找平、吊垂直,打粑出柱→抹界面砂浆→抹底层砂浆→抹中层砂浆→抹面层砂浆→养护→质量自检。
3、操作要点及技术要求:3.1、基层处理:3.1.1、砼基层抹灰前应将墙体表面钉毛,同时将墙面的尘屑、舌头灰、污垢清出干净。
3.1.2、加气砼基体应在湿润后边涂刷界面剂边抹界面砂浆。
3.1.3、砼基层与砖砌体在抹灰前一天应浇水2 次以上(浸水深度以8 ~10mm 为宜),保证砂浆硬化和具有良好的粘结条件。
3.1.4、两种基层材料交接处应挂设400mm宽0.8mmm厚9×25的钢板网。
同时将预留的空调洞、排烟洞,预留的水电穿墙管进行清理,对漏设的应及时补齐。
3.2、砂浆制备:3.2.1、界面砂浆配置。
一、胶液配置:甲纤粉:水=1:150。
配制的胶液不得立即使用,一般应存放12h,但最短放置时间应小于1h。
胶液一般可存放3~5天,要求计量准确,搅拌充分。
二、界面砂浆配置:胶液:水泥=1:2。
3.3、材料要求:砂采用长江特细砂和渠河砂按2:1的比例组成混合砂,混合砂的含泥量应﹤5﹪,细度模数应≧0.7(若采用河砂,含泥量仍应﹤5﹪,细度模数仍应≧0.7)。
室内抹灰技术交底

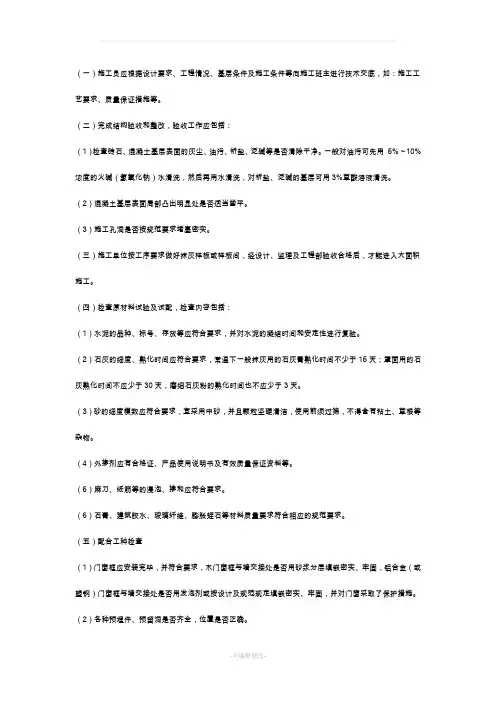

(一)施工员应根据设计要求、工程情况、基层条件及施工条件等向施工班主进行技术交底,如:施工工艺要求、质量保证措施等。
(二)完成结构验收和整改,验收工作应包括:(1)检查砖石、混凝土基层表面的灰尘、油污、析盐、泛碱等是否清除干净。
一般对油污可先用5%~10%浓度的火碱(氢氧化钠)水清洗,然后再用水清洗,对析盐、泛碱的基层可用3%草酸溶液清洗。
(2)混凝土基层表面局部凸出明显处是否适当凿平。
(3)施工孔洞是否按规范要求堵塞密实。
(三)施工单位按工序要求做好抹灰样板或样板间,经设计、监理及工程部验收合格后,才能进入大面积施工。
(四)检查原材料试验及试配,检查内容包括:(1)水泥的品种、标号、存放等应符合要求,并对水泥的凝结时间和安定性进行复验。
(2)石灰的细度、熟化时间应符合要求,常温下一般抹灰用的石灰膏熟化时间不少于15天;罩面用的石灰熟化时间不应少于30天,磨细石灰粉的熟化时间也不应少于3天。
(3)砂的细度模数应符合要求,宜采用中砂,并且颗粒坚硬清洁,使用前须过筛,不得含有粘土、草根等杂物。
(4)外掺剂应有合格证、产品使用说明书及有效质量保证资料等。
(5)麻刀、纸筋等的浸泡、掺和应符合要求。
(6)石膏、建筑胶水、玻璃纤维、膨胀蛭石等材料质量要求符合相应的规范要求。
(五)配合工种检查(1)门窗框应安装完毕,并符合要求,木门窗框与墙交接处是否用砂浆分层填嵌密实、牢固,铝合金(或塑钢)门窗框与墙交接处是否用发泡剂或按设计及规范规定填嵌密实、牢固,并对门窗采取了保护措施。
(2)各种预埋件、预留洞是否齐全,位置是否正确。
(3)水、电管线、抱箍、支架、箱体等是否安装完毕,水、暖管道是否做好压力试验等。
二. 施工过程(一)基层应清理干净并充分润湿(1)基层按要求清理干净后,根据不同材质的基层、不同施工季节、气候及室内操作环境确定基层浇水,一般砖墙基层浇水两遍,砖面渗水深度约8~10mm,加气混凝土基层应提前两天浇水,每天两遍以上,渗水深度约8~10mm,混凝土基层抹灰前润水可少一些,对新型砌体材料基层润湿应按相关规程处理。

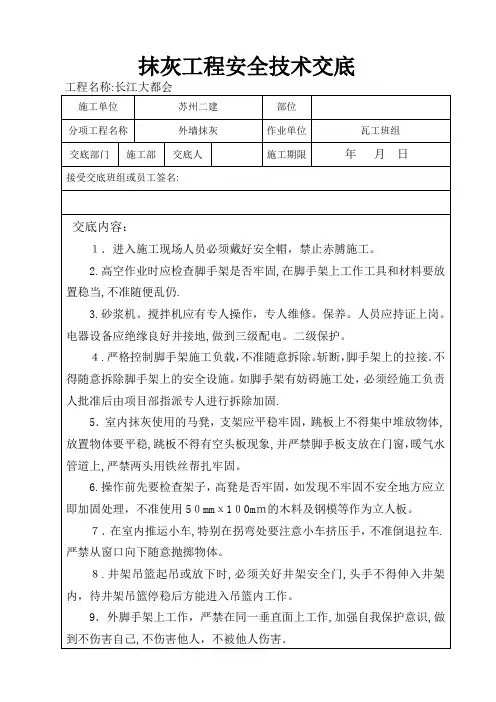

抹灰工程安全技术交底

工程名称:长江大都会
施工单位
苏州二建
部位分项工程名称外墙灰作业单位瓦工班组
交底部门
施工部
交底人
施工期限
年月日
接受交底班组或员工签名:
交底内容:
1.进入施工现场人员必须戴好安全帽,禁止赤膊施工。
2.高空作业时应检查脚手架是否牢固,在脚手架上工作工具和材料要放置稳当,不准随便乱仍.
6.操作前先要检查架子,高凳是否牢固,如发现不牢固不安全地方应立即加固处理,不准使用50mmχ100mm的木料及钢模等作为立人板。
7.在室内推运小车,特别在拐弯处要注意小车挤压手,不准倒退拉车.严禁从窗口向下随意抛掷物体。
8.井架吊篮起吊或放下时,必须关好井架安全门,头手不得伸入井架内,待井架吊篮停稳后方能进入吊篮内工作。
3.砂浆机。搅拌机应有专人操作,专人维修。保养。人员应持证上岗。电器设备应绝缘良好并接地,做到三级配电。二级保护。
4.严格控制脚手架施工负载,不准随意拆除。斩断,脚手架上的拉接.不得随意拆除脚手架上的安全设施。如脚手架有妨碍施工处,必须经施工负责人批准后由项目部指派专人进行拆除加固.
5.室内抹灰使用的马凳,支架应平稳牢固,跳板上不得集中堆放物体,放置物体要平稳,跳板不得有空头板现象,并严禁脚手板支放在门窗,暖气水管道上,严禁两头用铁丝帮扎牢固。
12.开机后经常注意搅拌机各部件的运转是否正常,停机时,经常检查搅拌机叶片是否打弯,螺丝有无打落或松动。
13.当砂浆混凝土搅拌完毕后或停歇1小时以上时除将余料出净外,应用石子清水清洗,料筒内不得有积水,以免料筒和叶片生锈,保持清洁完好。
14.下班及停机长时间不用后,应关掉搅拌机总闸,以防万一。每日做好落手清工作。
一般抹灰工程施工技术交底

一般抹灰工程施工技术交底引言概述:抹灰工程是建筑施工中的一项重要工作,它不仅能够提升建筑物的整体美观度,还能起到保护墙体的作用。
在抹灰工程的施工过程中,需要进行技术交底,确保施工人员能够正确理解和掌握施工要点。
本文将从材料准备、基层处理、施工工艺和质量要求四个方面,详细阐述一般抹灰工程施工技术交底的内容。
一、材料准备:1.1 选用合适的砂浆材料:根据墙体的材质和要求,选择合适的砂浆材料。
常用的砂浆材料有水泥砂浆、石膏砂浆和石灰砂浆等。
施工人员需要了解各种砂浆材料的特点和使用方法,确保选用适合的材料。
1.2 砂浆的配制:根据设计要求和施工现场的实际情况,合理配制砂浆。
施工人员需要掌握砂浆的配比比例、搅拌时间和搅拌方式等关键要点,确保砂浆的质量和稳定性。
1.3 砂浆的储存和保养:施工人员需要了解砂浆的储存和保养要求,避免砂浆在储存过程中出现质量问题。
同时,施工人员还需要了解如何避免砂浆在施工过程中过早干燥或过度湿润,影响施工效果。
二、基层处理:2.1 清理基层:施工前需要对基层进行清理,确保基层表面干净、无尘、无杂物。
施工人员需要掌握清理基层的方法和工具,避免对基层造成损坏。
2.2 基层处理:根据基层的情况,施工人员需要进行适当的基层处理。
常见的基层处理方法包括涂刷界面剂、打湿基层和修补基层等。
施工人员需要了解各种基层处理方法的适用范围和操作要点,确保基层的平整度和附着力。
2.3 防水处理:在进行抹灰工程施工前,需要对需要防水的部位进行处理。
施工人员需要了解防水处理的方法和材料,确保防水效果达到设计要求。
三、施工工艺:3.1 抹灰层厚度控制:施工人员需要根据设计要求和墙体的实际情况,控制抹灰层的厚度。
施工人员需要了解抹灰层的厚度标准和测量方法,确保抹灰层的厚度均匀且符合要求。
3.2 抹灰工艺:施工人员需要掌握抹灰的工艺要点,包括抹灰的顺序、抹灰的压实力度和抹灰的平整度等。
施工人员需要熟悉各种抹灰工艺的操作要点,确保抹灰工程的质量和效果。
抹灰工程施工技术交底

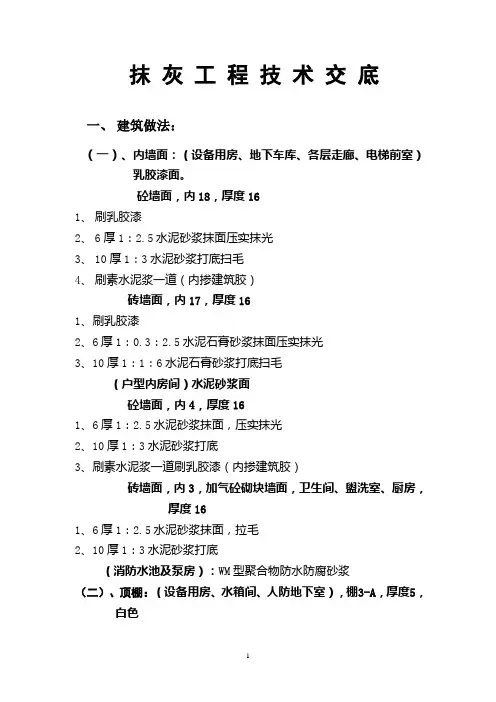

1 抹 灰 工 程 技 术 交 底 一、 建筑做法: (一)、内墙面:(设备用房、地下车库、各层走廊、电梯前室)
乳胶漆面。 砼墙面,内18,厚度16 1、 刷乳胶漆 2、 6厚1:2.5水泥砂浆抹面压实抹光 3、 10厚1:3水泥砂浆打底扫毛 4、 刷素水泥浆一道(内掺建筑胶) 砖墙面,内17,厚度16 1、刷乳胶漆 2、6厚1:0.3:2.5水泥石膏砂浆抹面压实抹光 3、10厚1:1:6水泥石膏砂浆打底扫毛 (户型内房间)水泥砂浆面 砼墙面,内4,厚度16 1、6厚1:2.5水泥砂浆抹面,压实抹光 2、10厚1:3水泥砂浆打底 3、刷素水泥浆一道刷乳胶漆(内掺建筑胶) 砖墙面,内3,加气砼砌块墙面,卫生间、盥洗室、厨房,厚度16 1、6厚1:2.5水泥砂浆抹面,拉毛 2、10厚1:3水泥砂浆打底 (消防水池及泵房):WM型聚合物防水防腐砂浆 (二)、顶棚:(设备用房、水箱间、人防地下室),棚3-A,厚度5,白色 2
1、刷(喷)饰面屋 2、2厚面层耐水腻子找平 3、3厚底层防裂腻子分遍找平 4、刷水泥浆一道(内掺建筑胶) (门厅走廊、电梯前室、消防控制、物业管理室、楼梯、电梯机房),白色亚光 1、刷乳胶漆 2、3厚防裂腻子 5、现浇钢筋砼楼板 除注明者外 1、3厚防裂腻子 2、现浇钢筋砼楼板(混凝土墙面)
二、施工要点 A、抹灰工程 (一)一般抹灰施工 1、操作程序: 阳角找方 设置标筋 分层赶平、修整 表面压光
2、抹灰层厚度:按工程概况。 3、平整光滑的砼内墙面,直接用腻子分遍刮平,总厚度为2~3mm . (二)、室内抹水泥砂浆工艺 1、作业条件: (1)、清理干净基层的灰尘、污垢、油渍。 (2)、结构施工时墙面上的孔洞提前堵严,将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净湿润,再用1:3水泥砂浆补衬平。 3
(3)、加气砼表面缺棱掉角分层修补。 (4)、施工时使用的脚手架提前搭好,横竖杆离开墙面、墙角200~250mm。 (5)、检查基体表面平整度,决定其抹灰厚度。 2、基层为混凝土时的工艺要点 (1)、基层处理:若砼面很光滑或有油污,表面用磨光机剔毛,再用水湿润,用1:1稀粥状水泥细砂浆(内掺20%界面剂拌制),使其凝固在基层表面,以手掰不动为好。 (2)、吊垂直、套方找规矩。分别在门窗口角、垛、墙面处套方抹灰饼、冲筋,并在墙面弹出抹灰层控制线。 (3)、抹底层砂浆。分层厚度为5~7mm ,并用大杠刮平、找直、木抹子搓毛。 (4)、抹面层砂浆。先用水湿润,抹时薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实;待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。 3、基层为砖墙时的工艺要点 (1)、基层处理:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的灰尘冲掉,将墙面润湿。 (2)、吊垂直、套方找规矩、抹灰饼,方法同前。 (3)、冲筋,抹底层砂浆。 (4)、抹面层砂浆。 (5)、浇水养护。 4、一般抹灰工程质量的允许偏差和检验方法如表14 一般抹灰工程质量的允许偏差和检验方法 表14 项次 项目 允许偏差 检验方法 1 立面垂直度 4 3 用2m 垂直检测尺检查 4
抹灰技术交底
工程名称交底日期施工班组分项工程名称交底摘要抹灰施工安全技术交底四、施工工艺4.1工艺流程基层处理→洒水湿润→吊垂直、贴灰饼→抹底层砂浆→抹面层砂浆→抹门窗口水泥砂浆护角.4.2操作工艺1.混凝土、砖墙墙面抹灰⑴基层处理:抹灰打底前,应对基层进行处理。
对于混凝土基层很光滑的则可将其光滑的表面用尖钻剔毛。
砖墙墙面需将表面尘土、砂浆清理干净,然后适当洒水湿润。
⑵吊垂直、套方、找规矩、贴灰饼:按墙上已弹好的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼一般为50mm2 见方,灰饼间距不宜大于1.5m。
⑶抹底层砂浆:抹 1:2.5 水泥砂浆 ,每遍厚度 5mm-7mm,应分层分遍与灰饼齐平,并用大杠刮平找直 ,木抹子搓毛.⑷抹面层砂浆 :先将墙面洒水湿润 ,采用 1:2.5 水泥砂浆抹面层 .抹时先薄薄的刮一层灰使其与底灰粘牢 ,紧跟抹第二道灰 ,并用刮杠横竖刮平 ,木抹子搓平 ,铁抹子溜光压实 .⑸抹门窗口水泥砂浆护角 :室内门窗口的阳角和门窗套、柱子阳角,均应抹水泥砂浆护角,其高度不得小于2m,阳角、门窗套上下和过梁底面要方正。
操作方法仍是先刷好一遍水泥浆,应用1:2.5 水泥砂浆打底 ,再用水泥浆与灰饼找平。
做护角要两面贴好灰板 ,待砂浆稍干后再用素水泥膏抹成小圆角护角,厚度应超出墙面底灰一个罩面灰的厚度 ,成活后与墙面灰层平齐。
⑹养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于50C,养护时间宜不审核人交底人受交底人:工程名称交底日期施工班组分项工程名称交底摘要抹灰施工安全技术交底六、成品保护1、门窗框上残存的砂浆应及时清理干净。
铝合金门窗框安装前应粘贴保护膜。
2、室外翻拆架子时,要防止脚手架杆碰坏已抹好的墙面,不可随意蹬踩窗台、线角,损坏棱角并污染墙面。
3、室内抹灰前宜在门框根部500mm-600mm 高的范围内,钉木板保护,防止施工中碰坏。
4、地面踢脚板、墙裙及管道背后及时清扫干净。
抹灰工程安全技术交底(抹灰)
技术交底记录编号:工程名称交底日期施工单位交底项目内外墙抹灰工程交底内容:一:前期准备:1、施工过程中,必须坚持“以人为本”、“安全第一、预防为主”的安全生产方针,做好人员进场安全技术交底,“三统一”。
2、作业平台要有安全防护围栏、通道铺板满铺并固定、“四口”、“五临边”做好围蔽,做到工完料清。
3、按图施工,按砂浆配合比要求,对所需原材料的品种、规格、质量进行复检验收。
4、严格按图纸和工艺工序施工;基层处理→拉毛→吊线→打控制钉→挂钢丝网→湿热砖面吊线→样板→抹灰→靠尺检查、角尺检查→验收。
整改施工过程不得减序跳序(工艺工序)。
5、砂浆强度等级必须符合设计要求,找平较厚的墙面需分层、硬化后二次挂网抹灰找平。
二:工艺要求:1、砂浆搅拌机、投料计量设备、瓦刀、手推车、水准仪、卷尺、靠尺、锤线球、水平尺等。
2、确认砂浆配合比、建立砂浆搅拌台或池,并对砂浆强度等级、配合比、搅拌制度、操作规程等进行挂牌,现场搅拌配合比不得使用添加粉、剂(砂浆王、砂浆精等)。
3、抹灰部位的灰渣、杂物已清除干净,设控制钉,弹线、基层及砖以浇水湿润。
4、砂浆搅拌:先向已转动的搅拌机内加入适量的水,再依次投入砂子、水泥等原材料,加水搅拌,时间不得少于2min。
5、应经常拉线检查,以保持墙面平整、阴阳角平直,防止砌成“螺丝”墙。
6、抹灰前设控制点找平、雨棚、门、窗上檐下部设滴水鹰嘴(配合贴砖尺寸),抹灰前完成所有金属接地(金属门、窗、楼梯、阳台栏杆),灰面未硬化不得涂抹覆盖,成品保护(及时清理污染清水混凝土结构面)。
7、抹灰前就要为后期外墙砖装饰排砖,调整门窗留洞高低、大小、左右做微调。
三:质量要求:1、砂浆搅拌时严格按配合比对其原材料进行重量计量。
2、砂浆应随拌随用,水泥砂浆应在3h内用完;当施工期间最高气温超过30℃时,应在拌成后2h内使用完毕。
3、抹灰成品做到平面平整,阴阳角无扭斜、无凹凸,靠尺检查,坚持三级自检,不合格及时整改。
抹灰工程施工技术交底
做护角、抹水泥窗台:用1:2水泥砂浆做护角,其高度不应低于2m,每侧宽度不小 于5cm,用阳角抹子做成直角;窗台用1:2:3豆石混凝土铺实,一天后抹1:2.5水泥砂浆面 层,表面初凝后浇水养护。
抹底层灰
一般情况下,冲完筋约2h左右就可以抹底 灰,不要过早或过迟。先薄薄抹一层底子灰,接 着分层、找平,再用大杠水平刮找一遍,用木抹 子搓毛。然后全面检查底子灰是否平整,阴阳角 是否方正,阴角交接处、墙与顶板交接处是否光 滑平整,并用靠尺板检查墙面垂直与平整情况。 抹灰面接槎应顺平,地面砂浆应及时清理干净。 抹底层灰可用托灰板盛砂浆,用力将砂浆推抹到 墙面上,一般应从上而下进行。
4、水泥砂浆抹灰完成后必须进行养护,防止造成干缩裂缝或空鼓; 5、必要时可在抹灰区域设置隔离护拦,以保护刚抹灰的成品。 6、要注意保护好楼地面,不得直接在地面上拌灰。
文明施工
1、抹灰成型后达到强度的部位应派专人每天浇水养护,防止墙面起砂、 空鼓。
2、严禁在地面上拌制砂浆及直接在地面上堆放砂浆。
3、施工完后要做到工完、场清、料尽,搅拌站每天要及时清扫干净。
养护 墙面抹灰层在凝结硬化前,要注意防止水
冲、撞击、振动和挤压,以保证抹灰层不受损害 和有足够的强度。抹灰层在抹灰后需进行养护。 特别是在夏天抹灰,由于气温较高,必须加强养 护,以保证抹灰层不干裂、不空鼓。必须派专人 进行喷水养护,养护周期为7天。
养护:抹灰完成常温24小时后应喷水养护,养护时间不少于7天;冬期施工要有保 温措施。
做灰饼
吊垂直、套方、找规矩、抹灰饼:灰饼用1:3 水泥砂浆做成5cm 见方,间距1.5m 左右,成梅花状布设。
图12:房间规 方
灰饼吊垂直
灰饼拉通线每隔 1.5M
一般抹灰工程施工技术交底
一般抹灰工程施工技术交底一、施工技术交底的目的和意义施工技术交底是指在施工前将工程施工的技术要求、施工方法、质量标准等相关信息向施工人员进行详细说明和交流的过程。
其目的是确保施工人员对工程施工的要求有清晰的认识,提高施工质量,确保工程顺利进行。
二、施工技术交底的内容1. 工程概况:包括工程名称、施工地点、工程范围、工程图纸等基本信息的介绍,以及工程的施工时间计划和工期要求等。
2. 施工要求:详细说明工程的施工要求,如施工工艺、施工方法、施工顺序等。
3. 施工材料:介绍使用的施工材料,包括抹灰砂浆、石膏板、批刮工具等,并对材料的规格、质量要求进行说明。
4. 施工工艺:详细介绍抹灰工程的施工工艺,包括基层处理、抹灰层厚度、抹灰层材料配比、抹灰层施工方法等。
5. 施工质量要求:明确抹灰工程的质量标准,包括表面平整度、垂直度、水平度等要求,并对验收标准进行说明。
6. 安全注意事项:强调施工过程中的安全注意事项,包括使用工具的安全操作、施工现场的安全防护等。
三、施工技术交底的方法1. 会议交底:组织相关人员进行会议,通过口头交流的方式进行施工技术交底。
会议要求参会人员全程参与,提问解疑,确保信息的传递准确。
2. 文件交底:将施工技术要求、施工方法等内容整理成文件,通过发放文件的方式进行交底。
文件要求简明扼要、内容准确,确保施工人员能够清晰理解。
四、施工技术交底的注意事项1. 交底人员应具备丰富的施工经验和专业知识,能够对施工技术进行准确的解释和说明。
2. 交底内容应尽量详细,确保施工人员能够全面理解工程的施工要求。
3. 交底时应注重与施工人员的互动,鼓励提问,解答疑惑,确保施工人员对施工技术有清晰的认识。
4. 施工技术交底应及时进行,确保施工人员在施工前能够充分了解工程要求,做好准备工作。
五、施工技术交底的效果评估1. 评估方法:通过施工过程中的检查、验收等方式对施工人员的施工技术进行评估。
2. 评估指标:主要评估施工质量是否符合要求、施工工期是否按计划进行等指标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下室抹灰工程技术交底
一、工程概况
本工程地下 层,地上 层。根据目前工程状况,地下室砌筑 工程已完
成。 现准备进入室内抹灰工程的施工阶段, 按设计要求, 地下室墙体为
10 厚 1:3 水泥砂浆打底, 6 厚 1:2.5
水泥砂浆抹 面。
精品文档收集整理汇总
二、抹灰工程的工艺流程
基层清理T墙面浇水湿润T墙面处理T养护T吊垂直、找规 矩、抹
灰饼T做护角T墙面浇水湿润T抹底灰T抹面层T养护
精品
文档收集整理汇总
三、施工操作方法
(1) 基层清理
1
、 砖砌体:应清除表面杂物,残留灰浆、舌头灰及尘土等。
2
、 砼墙面:清除表面浮灰,对模板粘结油漆类物质用钢丝刷刷 除。
(2) 浇水湿润
一般在基层处理及粉刷前一天, 用塑料管顺墙自上而下浇水湿润。
(3) 墙面处理
1
、 砼墙与砖墙交接处钉钢丝网:
先将钢丝网切割成宽度为 250-300mm然后用射钉枪在交接 的缝隙
处铺钉平整, 射钉的间距为300mm左右。(砖墙与砼墙的铺 钉面应尽量
保持均匀)
精品文档收集整理汇总
2、 砼墙面基层处理: 表面洒水充分湿润, 用 1:1
水泥砂浆(内
掺建筑胶)涂刷一道。
( 4)吊垂直、找规矩、做灰饼 先用托线板检查垂直度,初步确定抹灰厚
度;一般来说,最
薄处不小于 8mm在一面通墙上,在 2.2m左右高度离阴角
100-200mm各做一个50mm
见方的灰饼,其厚度视墙垂直程度而定, 做灰
饼的材料用水泥砂浆。根据所做灰饼的位置,用托线板挂垂 直,在下面做
两个灰饼, 下边两个灰饼的位置一般距地 250-300mm,
最后用钉子钉在灰饼两边,在钉子上拉一道小线做为灰饼通线, 根据两端
灰饼的距离,在中间以间隔 1.2~1.5m 的距离做灰饼。
精 品文档收集整理汇总
(5)抹底灰 首先应看墙面是否湿润,如果墙面不够湿润必须用水浇
湿; 砼墙面抹灰前,用素水泥浆掺加建筑胶水,先在墙抹薄薄一层, 在
此隔离层未及干燥的同时, 用 1 :3 水泥砂浆在两饼中间自下而
上薄薄抹一层灰,接着抹第二遍。当装档完毕后,用铝合金直尺 挡住灰
饼,作米字型刮杠,使之比墙面低一个面层厚度,刮杠时 手腕要灵活,刮
完一块用木抹子搓平。
精品文档收集整理汇总
( 6)抹面层
面层用 1 :2.5 水泥砂浆,抹水泥砂浆罩面的工具用木抹子 及钢皮
抹子。在底层灰 6-7 成干时罩面。罩面应看好时间,不宜 太迟也不宜太
早。压光时,钢皮抹子以统一方向压光,并以横方 向为好。
精品文档收集整理汇总
为了控制阴角垂直,在阴角两边距阴角 100mm左右弹好两条
垂线。保证抹好灰后 , 使直线距阴角的距离一致。
四、质量的控制
(1 )质量标准
1
、 抹灰前的基层表面的尘土污垢油渍清楚干净, 并洒水湿润
2
、 抹灰材料品种和性能应符合设计要求,水泥凝结时间和安 定性
应合格。
3
、 抹灰层与基层之间的各抹灰层之间必须粘结牢固,抹灰层 无脱
层、空鼓,面层应无爆灰和裂缝。
4
、 抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。
5
、 护角、孔洞、线槽线盒周围及管道后面抹灰平整。
6
、
般抹灰的允许偏差和检验方法
项
次
项目 允许偏差 检验方法
普通 高级
1 立面垂直度 3 2
用2m垂直检测尺检查
2 表面平整度 3 2
用2m靠尺和塞尺检查
3 阴阳角方正 3 2
用直角检测尺检测
4 分格条直线度 3 2
拉5m线,不足拉通线,
用钢尺检查
(2
)质量控制措施
1
、使用材料:水泥使用前或出厂日期超过三个月必须复检,
合格后方可使用;砂要求颗粒坚硬,不含有机有害物质,含泥量
不大于3%石灰膏使用时不得含有未熟化颗粒及其他杂质,质地 洁白、细
腻。料浆所用的水宜用饮用水并不允许掺入外加剂。
精品
文档收集整理汇总
2
、抹灰前基层处理必须经验收合格。
3
、料浆初凝后严禁加水搅拌再用
4
、由各抹灰班组配备一名兼职质量员,配合项目部的专职质
日口
量员。
5
、兼职质量员与专职质量员对每天所施工的工作进行检查。
6
、质量员用托尺及时把抹好的墙面逐墙逐部位的用检测尺检
查,墙面的垂直和平整。平整质量控制在 3mm垂直控制在
3mm
内,并贴好质量标准验收合格牌。
精品文档收集整理汇总
7
、 检查阴、阳角时,用角尺检查,阴、阳角是否方正,用托
尺检查垂直度,其阴、阳角方正控制在 3mm垂直控制在
3mm
精品
文档收集整理汇总
8
、 对质量检查,不符合要求达不到质量标准,应马上进行整 改,直
到验收合格为止。
五、成品的保护及场地的清洁
1、 由各抹灰班组抽调 1-2 人,配备 1-2
把喷雾器,对墙面抹 灰完
成 1-2 天后,用喷雾器在各抹灰部分均匀的洒水保养,保养 时应循环不
停的洒水,使墙面随时保持湿润。养护时应控制在抹 好墙面后七天以上。
精品文档收集整理汇总
2、 用10-15mm厚的板锯成50mnj
宽左右,把板钉成直角,在抹 好
的阳角2m以下的部位,用玻璃胶把钉好的直角板胶在阳角上, 以免阳角
被损坏。
精品文档收集整理汇总
3、 用1-2m m厚的薄铁皮,在进户门门框上离地 20cm-60cm
处 用
小钉子把门框保护好,以便翻斗车通行时把门框碰坏。
精品文档收集
整理汇总
4
、抹好底子灰及面层后,马上由普工把场地清理干净(清理 时注意
墙面不要损坏) , 并用水把地冲洗一遍。 而且各抹灰班组应 抽调一
人,专业清理由抹灰时普工清理过后的场地进行检查及清 理,以随时保持
施工场地清洁 , 以免造成材料浪费。
精品文档收集整理汇总
六、安全环保措施
1
、每天上班前班长对工人进行班前安全教育, 指出安全隐患。
2
、作业过程中遇有脚手架与建筑物之间拉接,未经项目部同 意不得
随意拆除。
3
、室内施工使用手推车时,拐弯时不得猛拐,防止碰撞。
4
、班组对室内所用的材料堆放整齐。
5
、各位职工上班必须戴好安全帽,挂好上岗证。
6
、粉刷班组在夜间施工时,拉接电线必须由工地专业电工拉 接,严
禁任何人员私拉电线。
7
、施工垃圾要集中堆放,严禁将垃圾随意堆放或抛洒,统一 场地堆
放处理。
年 月 日
