抹灰施工技术交底(完整资料)

合集下载

抹灰技术交底

抹灰技术交底

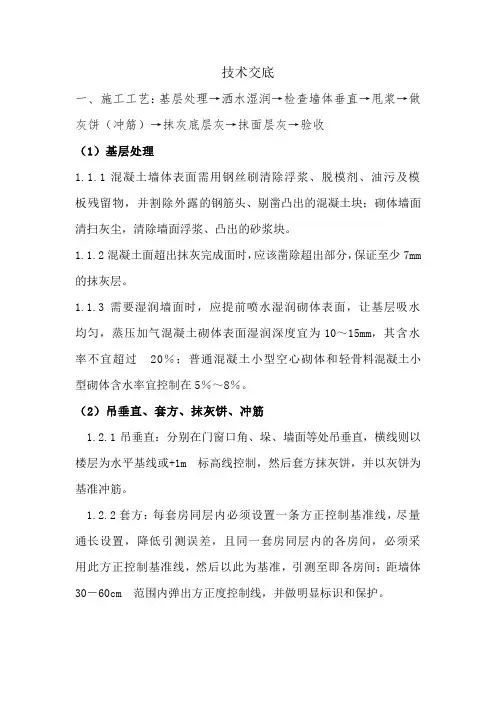

技术交底一、施工工艺:基层处理→洒水湿润→检查墙体垂直→甩浆→做灰饼(冲筋)→抹灰底层灰→抹面层灰→验收(1)基层处理1.1.1混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外露的钢筋头、剔凿凸出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、凸出的砂浆块。

1.1.2混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少7mm 的抹灰层。

1.1.3需要湿润墙面时,应提前喷水湿润砌体表面,让基层吸水均匀,蒸压加气混凝土砌体表面湿润深度宜为10~15mm,其含水率不宜超过20%;普通混凝土小型空心砌体和轻骨料混凝土小型砌体含水率宜控制在5%~8%。

(2)吊垂直、套方、抹灰饼、冲筋1.2.1吊垂直:分别在门窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或+1m 标高线控制,然后套方抹灰饼,并以灰饼为基准冲筋。

1.2.2套方:每套房同层内必须设置一条方正控制基准线,尽量通长设置,降低引测误差,且同一套房同层内的各房间,必须采用此方正控制基准线,然后以此为基准,引测至即各房间;距墙体30-60cm 范围内弹出方正度控制线,并做明显标识和保护。

1.2.3抹灰饼、冲筋:灰饼宜做成5cm 见方,两灰饼距离不大于1.2~1.5m,必须保证抹灰时刮尺能同时刮到两个以上灰饼。

操作时应先抹上灰饼,再抹下灰饼。

抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。

当灰饼砂浆达到七成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。

两筋间距不大于1.5m。

当墙面高度小于3.5m 时宜做立筋。

大于3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。

(3)抹底层灰抹灰用力压实使砂浆挤入细小缝隙内。

每遍厚度控制在5-7mm,应分层装档、抹灰与所冲的筋抹平。

然后用大杠刮平整、找直,用木抹子搓毛。

然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶处是否平整、顺直,并用托线板检查墙面垂直与平整情况。

(完整版)抹灰技术交底

(完整版)抹灰技术交底

.施工准备1. 作业前准备1.1 对于砖墙,应在抹灰前一天浇水湿透。

1.2 在粉刷前对所有墙面、混凝土柱面应先进行喷浆处理。

1.3 墙体表面的灰尘、污染应清除干净。

2. 施工机具砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、灰勺、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺等。

二、质量要求1.抹灰层与基层之间必须粘结牢固,抹灰层无脱层、空鼓,面层应无爆灰和裂缝。

2.表面应光滑、洁净,接茬平整。

3.护角、孔洞、槽、盒周围管道背后等应整齐、平整、光滑。

4.抹灰总厚度应符合设计要求。

5.立面垂直度:3mm;平整度:3mm;阴阳角方正:3mm;墙裙勒脚上口直线:3mm。

质量要求符合《建筑装饰装修工程施工质量验收规范》 (GB50210-2001)的规定。

三、工艺流程墙面清理→ 墙面浇水湿润→基层处理(混凝土面喷涂界面剂)→吊垂直、套方、抹灰饼→ 抹底层砂浆(刮糙)→冲筋→ 抹中层砂浆→抹罩面砂浆( 6 厚1:2.5 水泥砂浆)→ 验收→ 养护四、操作工艺1、墙面清理,剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表面残和浮尘清理干净。

2、墙面浇水:墙面应用细管自上而下浇水湿透,一般应在抹灰前一天进行(一天浇二次)。

3、对混凝土面层涂刷界面剂。

4、贴灰饼:室内砖墙抹灰层的平均总厚度。

首先根据设计图纸要求的抹灰质量等级,按照基层表面平整垂直情况,进行吊垂直、套方找规矩,经检查后确定抹灰厚度,但最少不应少于7mm。

墙面凹度较大时要分层衬平,操作时先贴上灰饼再贴下灰饼,贴灰饼时要根据室内抹灰要求,选择下灰饼的正确位置,用靠尺板找好垂直与平整。

灰饼宜用1:3 水泥砂浆做成5cm见方的形状。

5、抹底层灰:灰饼制作好后待灰饼初凝后可进行底面刮糙工作,刮糙前应确保墙面湿润并且没有明水方可进行,刮糙过程重应严格控制砂浆厚度,应薄薄一层控制在7mm左右,完全覆盖基层即可,不得超出灰饼高度。

抹灰工程施工技术交底

抹灰工程施工技术交底

抹灰工程施工技术交底一、项目概述抹灰工程是建造装修中的一项重要工作,主要用于墙面、天花板等建造表面的平整、美观和保护。

本文将详细介绍抹灰工程施工技术的相关要求和步骤。

二、施工准备1. 施工材料准备根据设计要求,准备好适量的石膏粉、水泥、石灰、砂浆等抹灰材料,并进行质量检验,确保符合相关标准。

2. 工具设备准备准备好抹灰专用工具,如抹刀、抹子、抹板、刷子等,并保持其清洁和良好状态。

3. 施工场地准备清理施工区域,确保墙面、地面等表面无杂物和污垢,保证施工环境整洁。

三、施工步骤1. 基层处理1.1 清洁基层表面,去除油污、浮灰等杂质。

1.2 如有裂缝、凹陷等缺陷,应进行修补和填充,确保基层平整坚固。

1.3 基层表面处理完毕后,进行湿润处理,提高抹灰材料的附着力。

2. 抹灰施工2.1 在施工现场按照设计要求调配好砂浆,并进行质量检验。

2.2 采用湿抹法进行抹灰施工,先进行厚层抹灰,再进行薄层抹灰。

2.3 抹灰时需注意抹灰厚度、抹灰均匀度和抹灰表面的垂直度,确保施工质量。

2.4 抹灰完成后,进行修整和打磨,使表面平整光滑。

3. 养护处理3.1 抹灰完成后,及时进行养护处理,防止干裂和开裂。

3.2 养护期间,避免外力撞击和水淋,保持施工区域的湿润。

3.3 养护周期普通为7-14天,具体时间根据抹灰材料温和候条件而定。

四、质量控制1. 施工前的质量控制在施工前进行材料质量检验,确保抹灰材料符合相关标准。

2. 施工中的质量控制2.1 抹灰施工时,要注意抹灰厚度的控制,避免浮现厚薄不均的情况。

2.2 抹灰表面要保持垂直度,避免浮现倾斜或者不平整的情况。

3. 施工后的质量控制3.1 抹灰施工完成后,对墙面进行检查,确保平整度、光滑度和美观度达到设计要求。

3.2 如发现质量问题,及时进行修复和整改。

五、安全注意事项1. 施工人员应穿戴好安全防护用品,如安全帽、口罩、手套等。

2. 施工现场应设置明显的警示标志,防止他人误入施工区域。

抹灰施工技术交底

抹灰施工技术交底

图3.2.3-1 方正控制基准线图3.2.3-2 方正度控制线3.2.4 墙面充筋当灰饼砂浆达到七成干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。

两筋间距不大于1.5m。

当墙面高度小于3.5m 时宜做立筋。

大于3.5m 时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。

图3.2.4-4 充筋示意图3.2.5抹底灰底层抹灰分两次成活,每层厚度不宜超过8mm,抹灰时要应分层分遍压实,以保证砂浆与基层结合良好,然后用大杠刮平找直,木抹子搓平搓毛。

底层抹灰达到找平效果,为面层抹灰创造条件。

防止面层抹灰厚度太薄而导致施工难度加大。

当底灰抹平后,应立即把预留孔洞、槽、盒周边的多余砂浆刮掉,并对预留孔洞、槽、盒周边进行再次抹平。

确保预留孔洞、槽、盒周边顺直、方正。

3.2.6抹面灰待底灰约六、七成干时,即可进行抹面灰;厚度为4~5mm,抹时先将墙面湿润,然后薄薄地刮一道素水泥浆,使其与底层灰粘接牢固、紧跟抹第二遍,横竖均顺平,用铁抹子压光压实。

按照先上后下的顺序进行,严格保证平整,罩面灰抹完后,灰层已有一定的硬度,手压变形不大,灰层5、其他要求:1)所有阳角位置抹灰必须用阳角抹子处理,阴角位置用铝合金靠尺处理,确保阴阳角顺直、方正、清晰美观。

2)窗边收口时收口宽度必须一致。

窗框与墙间用砂浆填补密实。

3)抹灰时凡遇到原外墙脚手架预留洞口与其他墙面施工洞口(除电表箱上穿线预留洞口)全部封堵、抹平。

4)门、窗及其他预留洞口预留抹灰接茬处必须用抹子切直。

4.2 质量保证措施1、严格执行“三检”制度,加强自检、互检、交接检程序,在上道工序验收合格后方可进入下道工序。

2、严格执行样板引路制度,在大面施工前,先做样板,待样板验收合格后方可按样板标准进行大面积施工。

4.3 质量通病的分析与控制1、墙面抹灰粘结不牢、空鼓、裂缝、爆灰等,主要原因是基层清扫不干净,未用水冲或湿润不够,界面处理剂涂刷不到位。

墙面抹灰工程技术交底

墙面抹灰工程技术交底

墙面抹灰工程技术交底一、材料准备水泥:使用425号及以上标号的水泥,保证质量并具有产品合格证书。

砂:选用中砂,要求无杂质且过筛。

石灰:熟石灰粉,应符合设计要求。

界面剂:为增强抹灰层与基层的粘结力,需使用专门的界面剂。

水:自来水,符合施工用水标准。

二、技术要求抹灰厚度:根据设计要求,确定单次抹灰的厚度,通常为5~7mm。

平整度:抹灰后的墙面平整度应小于或等于3mm/2m。

垂直度:抹灰后的墙面垂直度应小于或等于3mm/2m。

无空鼓、开裂:抹灰后墙面应无空鼓和开裂现象。

颜色与质感:确保抹灰后的墙面颜色均匀,无明显色差,质感符合设计要求。

三、施工方法基层处理:清除墙面上的灰尘、污垢和松散物,对凹凸不平的部位进行填补或凿除。

浇水湿润:在抹灰前一天,对墙面进行充分浇水湿润。

做灰饼、冲筋:按照设计要求,在墙面上做出灰饼,并使用冲筋进行厚度控制。

抹灰:先薄薄地涂一层底灰,然后用刮板刮平,将多余的砂浆刮回。

间隔一段时间后,再抹第二层灰,直至达到设计厚度。

压光:抹灰完成后,使用专门的压光工具对墙面进行压光处理,增强表面光泽度。

四、质量检查检查平整度:使用靠尺和塞尺进行平整度检查。

检查垂直度:使用线锤和靠尺进行垂直度检查。

检查空鼓和开裂:敲击墙面,检查是否有空鼓或开裂现象。

检查颜色与质感:肉眼观察墙面,检查颜色是否均匀,质感是否符合设计要求。

检查滴水线、脚印等细节:确保无滴水线、脚印等影响美观的瑕疵。

五、安全措施工人应佩戴安全帽、手套等防护用品。

使用电动工具时,应遵循安全操作规程,确保电源线完好无损。

高处作业时,应设置安全网和安全绳等防护措施。

禁止在施工时吸烟或使用明火。

定期检查施工设备,确保其处于良好工作状态。

六、环保措施施工时产生的废弃物应及时清理,保持施工现场整洁。

施工材料应合理堆放,避免浪费和污染环境。

使用低噪音、低振动的施工设备,减少对周围居民的影响。

使用环保型材料,如界面剂等,减少对环境的污染。

施工完成后,应清理现场,确保不留下任何垃圾或废弃物。

抹灰施工安全技术交底(三篇)

抹灰施工安全技术交底(三篇)

抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。

2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。

3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。

4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。

灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。

5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。

喷、涂前必须洒水润湿基层。

6、加气块墙体必须满挂玻纤网格布。

钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。

两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。

7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。

抹灰工程施工技术交底

抹灰工程施工技术交底

抹灰工程施工技术交底一、工程概述抹灰工程是建造装修中常见的一项工作,主要用于墙体、天花板等表面的平整和美观。

本次施工任务涉及的抹灰工程主要包括墙体抹灰和天花板抹灰两部份。

本文将详细介绍抹灰工程施工的技术要求、施工流程和注意事项。

二、技术要求1. 材料要求:(1) 石膏粉:应符合国家标准,无结块、无杂质。

(2) 水泥:应符合国家标准,无结块、无杂质。

(3) 砂浆:应采用适当的砂浆配比,以保证抹灰层的强度和粘结性。

(4) 钢丝网:应采用耐腐蚀性能好的钢丝网,确保墙体抹灰层的坚固性。

2. 墙体抹灰技术要求:(1) 墙体表面应清理干净,无灰尘、油污等杂质。

(2) 墙体表面应湿润,但不能有积水。

(3) 在墙体表面贴上钢丝网,确保抹灰层的坚固性。

(4) 抹灰层应均匀、平整,厚度应符合设计要求。

(5) 抹灰层应保持湿润,避免开裂。

3. 天花板抹灰技术要求:(1) 天花板表面应清理干净,无灰尘、油污等杂质。

(2) 天花板表面应湿润,但不能有积水。

(3) 抹灰层应均匀、平整,厚度应符合设计要求。

(4) 抹灰层应保持湿润,避免开裂。

三、施工流程1. 材料准备:(1) 根据设计要求准备所需的石膏粉、水泥、砂浆等材料。

(2) 检查钢丝网的质量和规格是否符合要求。

2. 墙体抹灰施工流程:(1) 清理墙体表面的灰尘和油污。

(2) 用水湿润墙体表面,确保墙体表面湿润但不积水。

(3) 在墙体表面贴上钢丝网,采用适当的方法固定。

(4) 开始抹灰,先进行底层抹灰,再进行面层抹灰。

(5) 抹灰层完成后,进行修整和打磨,确保墙体表面平整光滑。

3. 天花板抹灰施工流程:(1) 清理天花板表面的灰尘和油污。

(2) 用水湿润天花板表面,确保天花板表面湿润但不积水。

(3) 开始抹灰,先进行底层抹灰,再进行面层抹灰。

(4) 抹灰层完成后,进行修整和打磨,确保天花板表面平整光滑。

四、注意事项1. 施工现场应保持整洁,杂物应及时清理。

2. 施工人员应佩戴好安全帽、口罩等个人防护装备。

抹灰施工技术交底

抹灰施工技术交底
交底提要
抹灰施工技术交底
交底内容:
抹灰施工技术交底
3。1.7抹水泥砂浆罩面灰:
待底灰约六七成干时,即可进行抹罩面灰,罩面灰采用1:2。5水泥砂浆,厚度约为5mm,抹时先将顶面湿润,然后薄薄地刮一道使其与底灰抓牢,紧跟抹第二遍,横竖均顺平,用铁抹子压光压实。
3.1。8卫生间抹灰:
卫生间防水上返高度1.8m,防水墙面找平层压光,其他位置底灰面层搓毛。
砂浆内掺加砂浆防裂粉(3%),防止空鼓,起皮,龟裂等,并能大大改善砂浆和易性,粘结力强,减少落地灰.
审核人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各保存一份。
技术交底记录
编号
SG031
工程名称
泛华浐灞欧亚大道住宅项目二期工程
交底日期
施工单位
西安财茂劳务有限公司(南区、北区)
分项工程名称
小推车
30辆
水平运输
3
砂浆罐
12台
砂浆搅拌
4
刮杠
若干
抹灰
5
抹子
若干
抹灰
审核人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各保存一份。
技术交底记录
编号
SG031
工程名称
泛华浐灞欧亚大道住宅项目二期工程
交底日期
施工单位
西安财茂劳务有限公司(南区、北区)
分项工程名称
交底提要
抹灰施工技术交底
交底内容:
3.1.3吊直、套方、找规矩、贴灰饼
根据基层表面平整、垂直情况,用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据。灰饼用粉刷砂浆做成50㎜见方,水平距离为1.2~1。5m。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2、砂:中砂,平均粒径为0.35-0.5mm,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树皮等其他杂质。砂在使用前应根据使用要求用不同孔径的筛子过筛。
二、主要机具
砂浆搅拌机、5mm孔径筛子、平锹、软毛刷、粉线袋、水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等。
三、作业条件
1、抹灰工程必须在混凝土结构工程、砌体工程全部完成后,经有关部门验收合格方可施工。
⑹养护:水泥砂浆抹灰层应在潮湿的环境下养护,养护温度不应低于50C,养护时间宜不少于7天。高温或烈日下的抹灰墙面应及时喷水养护。
五、各部部位细部构造
外墙面
1、各阳角及门窗洞口部位应上下挂通立线。
2、窗台、窗脑、阳台、雨罩、飘窗、外挑板等。抹水泥浆时,底面应做滴水线,宽度10mm,深度8-10mm,距外表面不应小于20mm,窗脑滴水线每边留30mm,断开滴水线拐致墙外皮。
4、所有内墙梁底标高按两边墙面上50线上返。
5、混凝土墙面、梁、柱表面提前三天刷素水泥浆拉毛一道(胶粘结剂)并浇水养护。
6、监室内墙内墙阴阳角做弧形,R≥3㎜。
六、质量标准
Ⅰ、主控项目
1、抹灰前基层表面的灰尘、污垢和油渍等应全部清理干净,并应提前洒水湿润。
2、一般抹灰材料的品种和性能应符合设计要求。水泥凝结时间和安定性应合格。
⑵吊垂直、套方、找规矩、贴灰饼:按墙上已弹好的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼一般为50mm2见方,灰饼间距不宜大于1.5m。
⑶抹底层砂浆:抹1:2.5水泥砂浆,每遍厚度5mm-7mm,应分层分遍与灰饼齐平,并用大杠刮平找直,木抹子搓毛.
⑷抹面层砂浆:先将墙面洒水湿润,采用1:2.5水泥砂浆抹面层.抹时先薄薄的刮一层灰使其与底灰粘牢,紧跟抹第二道灰,并用刮杠横竖刮平,木抹子搓平,铁抹子溜光压实.
4
拉5米线用钢直尺检查
六、成品保护
1、门窗框上残存的砂浆应及时清理干净。铝合金门窗框安装前应粘贴保护膜。
2、室外翻拆架子时,要防止脚手架杆碰坏已抹好的墙面,不可随意蹬踩窗台、线角,损坏棱角并污染墙面。
3、室内抹灰前宜在门框根部500mm-600mm高的范围内,钉木板保护,防止施工中碰坏。
4、地面踢脚板、墙裙及管道背后及时清扫干净。
3、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱皮、空鼓,面层应无裂缝。
Ⅱ、一般项目
1、一般抹灰工程的表面质量应符合下列规定:
⑴普通抹灰:表面应光滑、洁净、接茬平整,分格缝及灰线应顺直、清晰。
⑵高级抹灰:表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应平直方正、清晰美观。
2、护角、孔洞、槽等周围的抹灰表面应边缘整齐、方正、光滑;设备管塞饱满,表面平整光滑。
3、抹灰层总厚度应符合设计要求。
4、一般抹灰工程质量的允许偏差和检验方法应符合下表的规定:
一般抹灰的允许偏差和检验方法
序号
项目
允许偏差值(mm)
检验方法
1
立面垂直度
3
用2米垂直检测尺检查
2
表面平整度
3
用2米靠尺和塞尺检查
3
阴阳角方正
3
用直角检测尺检查
4
分隔条直线度
4
拉5米线用钢直尺检查
5
墙裙等上口直线度
3、外墙窗台距外表面10cm应做15-20mm坡度。
内墙面
1、抹灰前首先用钢卷尺检查房间是否方正,再进行抹灰,保证抹灰后各房间方正、不允许出现大小头。门窗洞口尺寸每边抹灰15mm,门窗上脑及窗台平要按室内50线上返。
2、厨房烟道和墙面交接处先贴石棉网格布,宽度每边不小于15cm,然后再抹灰。
3、厨卫间墙面1:2.5水泥砂浆搓毛,墙面四周距地20cm,用铁抹子压光。
⑸抹门窗口水泥砂浆护角:室内门窗口的阳角和门窗套、柱子阳角,均应抹水泥砂浆护角,其高度不得小于2m,阳角、门窗套上下和过梁底面要方正。操作方法仍是先刷好一遍水泥浆,应用1:2.5水泥砂浆打底,再用水泥浆与灰饼找平。做护角要两面贴好灰板,待砂浆稍干后再用素水泥膏抹成小圆角护角,厚度应超出墙面底灰一个罩面灰的厚度,成活后与墙面灰层平齐。
2、抹灰工程施工的环境温度不应低于50C,当必须在低于50C的气温下施工时,应在保证工程质量的有效措施下施工。
3、室内抹灰之前,首先应作好屋面防水及室内的封闭、保温工作。
4、抹灰前,应检查抹灰面上的门窗框安装位置是否正确,与墙体连接是否牢固,对连接处的缝隙应用砂浆分层嵌塞密实。铝合金及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填。
此文档下载后即可编辑
抹灰施工技术交底
工程名称
泸西县看守所拘留所建设项目
工序名称
一般抹灰
交底人
接受交底人
交底内容
一、材料要求
1、水泥:一般采用强度等级为32.5的复合硅酸盐水泥。水泥应有出厂合格证及性能检测报告。水泥进场需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,作好进场验收记录。水泥进场后,应对其凝结时间、安定性和抗压强度进行复检。
5、室内搬运物料要轻抬、轻放,及时清除场内杂物,施工工具、材料码放整齐,避免撞坏和污染门窗、墙面和护角。为避免破坏地面面层,严禁打砸楼地面,保护地面完好。
6、保护好墙面的预埋件以及管线孔、盒等。
7、抹灰层在凝结硬化期应防止暴晒、水冲、撞击、振动等,以保证抹灰有足够的强度。
七、抹灰前先做样品户一套,经自检合格后报项目部检查,合格方可进行大面积抹灰。抹灰时必须严格按照样品户的标准行进施工。
5、墙面上的灰尘、污垢和油渍等应清理干净,并提前浇水湿润。
四、施工工艺
Ⅰ、工艺流程
基层处理→洒水湿润→吊垂直、贴灰饼→抹底层砂浆→抹面层砂浆→抹门窗口水泥砂浆护角
Ⅱ、操作工艺
混凝土、砖墙墙面抹灰
⑴基层处理:抹灰打底前,应对基层进行处理。对于混凝土基层很光滑的则可将其光滑的表面用尖钻剔毛。砖墙墙面需将表面尘土、砂浆清理干净,然后适当洒水湿润。
