某四层混凝土框架结构施工组织设计

某四层混凝土框架结构施工组织设计

施工组织设计说明书作者:李清松学号:**********系:建筑工程学院专业:工程管理题目:某四层混凝土框架结构施工组织设计指导者:屈成忠评阅者:设计说明书摘要1、工程概况某单位工程四层现浇钢筋混凝土框架结构,层高为3。

6米.一、施工依据(1)工程施工合同(2)施工组织总设计对该工程的有关规定和安排(3)施工图纸及施工单位对施工的要求(4)施工企业年度生产计划对该工程的安排和规定的有关指标(5)建设单位可能提供的条件和水、电等情况(6)各种资源的配备情况(7)施工现场的自然条件和技术经济条件资料(8)预算或报价文件(9)有关现行规范、规程二、施工方案1、施工程序:(1)按照建筑物施工程序应遵守的“先地上,后地下"的要求.先进行地下部分,进行基础工程,并将管道、线路铺设完毕,然后进行地上主体工程,模板工程,脚手架工程,屋面工程,装饰装修工程。

(2)按照建筑物“先主体、后围护”的要求,先进行主体的框架结构,在进行填充墙的围护结构.2、划分施工段及施工流向按照要求现浇框架建筑物的有关要求,建筑物每隔55米需设置变形缝,因为建筑物在水平方向的总长为75米,所以在建筑物长度方向设置一道施工缝。

因此在平面上划分为两个施工段:施工段I和施工段II;在竖直方向按照建筑物的自然层将工程划分为11个施工层.在平面上施工流向为从施工段I→施工段II,在竖直方向上从一层→二层→……→四层.工程的大体施工阶段为基础工程阶段、主体工程阶段、屋面工程阶段、装饰装修工程阶段,模板工程和脚手架工程会随着工程的进行在各个阶段进行。

3、施工顺序及施工方法A基础工程(1)基础工程的施工顺序:测量放线→机械开挖基坑(降、排水)→人工修理基坑→验坑→浇筑基础混凝土垫层→绑扎基础钢筋→支基础模板→浇筑基础混凝土→拆模→基坑分层回填土、夯实。

(2)施工方法①测量放线根据施工图,采用J2经纬仪进行放线定位,并用白灰粉标出基坑的范围.②基坑土方开挖独立基础采取独立基坑的放坡开挖,采用反铲挖掘机挖装,配5t 自卸汽车运输,基地预留300mm进行人工清基。

工程组织施工措施方案(3篇)

工程组织施工措施方案(3篇)

第1篇一、工程概况本工程为某市某住宅小区建设项目,总建筑面积约10万平方米,包括住宅楼、商业楼、地下车库等。

工程结构为框架剪力墙结构,基础形式为筏板基础。

本方案针对该项目的施工组织措施进行详细规划。

二、施工组织措施1. 施工准备(1)组织机构:成立项目领导小组,下设工程部、技术部、质量部、安全部、物资部等部门,明确各部门职责。

(2)人员配置:根据工程规模,合理配置施工人员,确保各工种人员充足。

(3)材料设备:提前采购工程所需材料,确保材料质量符合国家及行业标准;配备足够的施工设备,保证施工进度。

2. 施工进度计划(1)制定详细的施工进度计划,明确各阶段施工任务及时间节点。

(2)采用网络计划技术,对施工进度进行优化,确保关键线路的施工进度。

(3)加强施工进度监控,对延误的工序进行及时调整,确保工程按期完工。

3. 施工质量控制(1)严格执行国家及行业施工规范,加强施工过程的质量控制。

(2)设立质量检查小组,定期对施工质量进行检查,发现问题及时整改。

(3)对施工人员进行质量教育,提高施工人员质量意识。

4. 施工安全管理(1)加强施工现场安全管理,落实安全生产责任制。

(2)定期对施工现场进行安全检查,及时发现并整改安全隐患。

(3)加强施工人员安全教育培训,提高安全意识。

5. 施工协调管理(1)加强与各参建单位沟通,确保施工协调顺畅。

(2)设立协调小组,协调解决施工过程中出现的问题。

(3)建立信息共享平台,及时传递施工信息。

三、施工技术措施1. 基础施工(1)根据地质勘察报告,优化基础设计,确保基础施工质量。

(2)严格控制混凝土浇筑、振捣、养护等环节,确保混凝土强度。

2. 主体结构施工(1)采用流水施工方法,提高施工效率。

(2)加强模板支撑体系管理,确保模板支撑稳定。

(3)严格控制钢筋绑扎、焊接、保护层厚度等环节,确保结构质量。

3. 装饰装修施工(1)按照设计要求,严格控制装饰装修材料质量。

(2)加强施工过程管理,确保装饰装修工程质量。

济南某小区地下室通风系统施工组织设计

济南某小区地下室通风系统施工组织设计

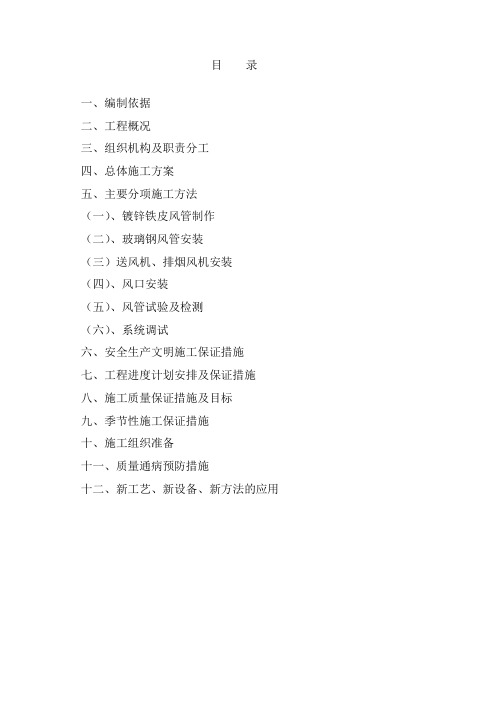

目录一、编制依据二、工程概况三、组织机构及职责分工四、总体施工方案五、主要分项施工方法(一)、镀锌铁皮风管制作(二)、玻璃钢风管安装(三)送风机、排烟风机安装(四)、风口安装(五)、风管试验及检测(六)、系统调试六、安全生产文明施工保证措施七、工程进度计划安排及保证措施八、施工质量保证措施及目标九、季节性施工保证措施十、施工组织准备十一、质量通病预防措施十二、新工艺、新设备、新方法的应用一、编制依据1、某建筑设计研究院设计的某小区一期通风系统工程施工图纸一套。

2、有关规范、标准2.1、《通风与空调工程施工质量验收规范》GB50243-20022.2、《建筑工程施工质量验收统一标准》GB50300-20012.3、《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98)2.4、《建设工程文件归档整理规范》(GB/T50328-2001)2.5、《施工现场临时用电安全技术规范》(JGJ46-2005)2.6、《采暖通风与空气调节设计规范》 GB50019-20032.7、《汽车库,修车库,停车库设计防火规范》GB50067-972.8、《居住建筑节能设计标准》(DBJ14-037-2006)3、公司施工的同类工程施工经验二、工程概况1、工程特点1.1、本工程为济南某小区,包含3#、4#地下车库,S2会所,及12# A,12#B、15~19#住宅楼的通风排烟工程。

住宅楼防烟楼梯间与消防电梯合用前室机械防烟,住宅楼地下室为非燃品库房或人防,人防战时为二等人员掩蔽所。

1.2、各楼建筑高度、楼层及面积如下:(1)12#A住宅楼建筑高度 72.2m,总建筑面积19650㎡,其中地上 24层为住宅,地下一、二层为非燃品库房,地下三层为人防,战时为二等人员掩蔽所。

(2)12#B住宅楼建筑高度 37.2m,总建筑面积7417㎡,其中地上11层为住宅,地下一层为非燃品库房,地下二层为人防,战时为二等人员掩蔽所。

框架结构(某营房)施工组织设计

框架结构(某营房)施工组织设计

25框架结构(某营房)编制日期:2004年5月10日编制单位:目录第一卷编制依据 (4)一、 91YJ39 (4)第二章 91YJ39 (4)第三章 (4)一、 91YJ39 (4)二、华北91SJ2 (4)第四章华北91SJ2 (4)第五章 (5)一、华北91SJ2 (5)第二节 JGJ80-91 (5)第三节 (5)二、 DBJ01-26-96 (6)三、 (6)第二卷工程概况 (8)第一章(一)工程简介 (8)第二章(二)建筑设计特点 (8)第三章(三)结构设计特点 (9)第四章(四)水暖专业设计概况: (10)第五章(五)电气专业设计概况: (10)第三卷本工程施工重点、难点与对策 (12)第一章(一)本工程施工重点与难点 (12)第二章(二)施工重点、难点之对策 (12)第四卷施工部署 (14)第一章(一)工程目标 (14)第二章(二)管理组织机构 (15)第三章(三)施工部署 (17)第四章(四)施工准备工作 (19)第五章(五)现场平面布置 (20)第五卷主要分部分项工程施工方案 (25)第一章(一)测量方案 (25)第二章(二)土方开挖 (30)第三章(三)钢筋工程 (32)第四章(四)模板工程 (38)第五章(五)混凝土工程 (42)第六章(六)砌筑工程 (44)第七章(七)防水工程 (46)第八章(八)土方回填 (48)第九章(九)脚手架工程 (49)第十章(十)楼地面工程 (50)第十一章(十一)内装修工程 (56)第十二章(十二)外装修工程 (60)第十三章(十三)门窗工程 (66)第十四章(十四)暖卫、通风工程 (71)第十五章(十五)电气工程 (82)第六卷施工进度计划 (92)第一章(一)总工期控制 (92)第二章(二)主要分部工程工期安排 (92)第七卷工期保证措施 (93)第一章(一)工期目标: (93)第二章(二)工期保证措施: (93)第八卷冬季施工措施 (96)第一章(一)混凝土工程: (96)第二章(二)钢筋工程: (97)第三章(三)砌筑工程: (97)第四章(四)水暖工程 (98)第九卷主要材料用量计划 (99)第十卷主要机具设备配备 (100)第一章(一)设备配置说明 (100)第二章(二)本工程所采用的主要机械设备表 (100)第三章(三)拟投入本工程的试验和检测、测量仪器设备表: (101)第十一卷质量保证措施 (103)第一章(一)质量目标: (103)第二章(二)质量保证体系 (103)第三章(三)组织保证措施 (103)第四章(四)质量管理制度 (104)第五章(五)技术保证措施 (106)第十二卷安全技术措施和保证制度 (115)第一章安全生产目标 (115)第二章(二)安全生产保证体系 (115)第三章(三)安全生产教育 (116)第四章(四)安全技术措施和保证制度 (117)第五章(五)工程安全措施 (118)第一卷编制依据(一)施工图(二)主要图集、标准、规程、规范:第二章 91YJ39第三章第四章华北91SJ2第五章第二节 JGJ80-91第三节DBJ01-26-96(三)主要法规:(四)建设单位提供施工用地、水、电等条件施工场地基本能满足施工要求.水电由甲方指定地点引入.(五)地质条件根据勘测结果如下:①层为粘质粉土填土,松散,工程性能差,厚度为1.8~5.0米;②层为砂质粉土,中密,厚度为0~1.8米;③层为粘质粉土、粘土,厚度为0.7~1.9米;④层为粉质粘土,厚度为1.0~1.9米,它们的工程性能好, 地基承载力标准值均为150Kpa;⑤层为砂质粉土、粉砂,密实度中上,厚度为1.5~2.2米,工程性能好,地基承载力标准值为220Kpa;⑥层为细砂,密实,工程性能好.根据勘测结果采用天然地基,基础持力层为②层砂质粉土,地基承载力标准值为150Kpa.建筑场地土类别为Ⅲ类.第二卷工程概况(一)工程简介(二)建筑设计特点(三)结构设计特点(四)水暖专业设计概况:(五)电气专业设计概况:第三军本工程施工重点、难点与对策(一)本工程施工重点与难点1、本工程紧临招待所和办公楼,在土方开挖和基础施工过程中必须加强安全措施,以保证原有建筑物的安全.2、为了给办公楼和招待所提供良好的办公和住宿环境,在施工过程中必须加强文明施工措施.3、本工程施工现场场地狭小,必须合理进行平面布置,优化施工顺序,以保证施工正常进行.(二)施工重点、难点之对策1、施工重点、难点对策之一为保证周围原有建筑物的安全,在施工过程中将采取如下措施:(1)土方开挖前,先弄清原有建筑物地下管线埋藏情况,挖出的管线必须请甲方确认并加以保护,以防人为破坏.(2)对开挖出来的原有建筑物基础加强保护,危险部位采取边坡支护措施.(3)派专职测量员每天两次对原有建筑物进行沉降观测,及时撑握沉降情况.2、施工重点、难点对策之二为给施工现场周围办公楼和招待所提供良好的休息和办公环境,在施工过程中将采取如下措施:(1)选择低噪音机具进行施工.(2)严格遵守市建委夜间施工作业时间规定,合理安排施工时间.早7:00至晚22:00施工.(3)夜间照明用的镝灯和碘钨灯采取低照,并且在建筑物全高满挂密目安全网,形成遮光带,以最大限度降少夜间的光污染.夜间不作业时关闭所有大型照明设施.(4)在四周的外脚手架上满挂阻燃隔音布降低噪音.(5)现场木工棚和搅拌站采用吸音材料进行封闭降噪处理.(6)振捣混凝土时严禁振捣钢筋和模板,必要时采用无声振捣棒,以降低噪音污染.(7)教育职工不得敲打钢管、钢模板,尽量减少噪音.(8)加强对操作人员的教育,早晚施工不大声暄哗,建筑物资轻拿轻放,不从上往下扔东西,并做好施工中的计划调控.(9)装修期间,石材、地砖尽量采用定尺材料,减少现场加工.(10)用声级机随时测现场噪音级数,控制噪音不超过国家规定范围.3、施工重点、难点对策之三为解决现场场地狭小问题,在施工过程中将采取如下措施:(1)现场不设生活区,所有施工人员均住在我单位基地内,每天安排班车接送,用餐在基地食堂做好后用汽车运到现场.(2)为方便人员及车辆出入,在原大门处搭设全封闭安全通道,通道宽度为6m,高度4m.第四卷施工部署(一)工程目标1、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程一次验收合格率达100%,分部工程优良率达到80%以上.观感质量得分率90以上.工程质量达到优良等级.2、安全目标:(1)无人身重伤及以上伤亡事故;(2)无交通死亡事故;(3)无重大行车事故;(4)无等级火灾事故.3、工期目标:4、现场管理目标:按北京市文明安全工地标准施工.本工程在施工现场管理中运用采用计算机应用及信息技术管理:1)周围建筑物采用计算机变形检测、信息处理技术;业主、监理、施工单位之间计算机局域联网信息共享技术;微机成本分析、网络计划、资料管理等,将技术交底、施工日志等技术、施工资料通过信息管理系统发布,使之传递迅速、及时.2)施工现场闭路监视系统;在施工现场各个部位设摄像探头,对所有施工工序进行全程电视监控,通过现代化管理手段,将图象集中于各主管部门,便于集中管理.3)电视闭路监视系统组成:系统由前端摄像设备、中间信息传输线和控制中心组成.①前端设备:由彩色低照度CCD摄像机,各种规格的镜头,云台,解码器,防护罩等组成.②控制中心的设备组成:控制中心有中心控制图象切换矩阵,各种规格的监视器,画面分割器,长时间录象机,交流稳压电源等组成.③主控室设在项目经理办公室,甲方现场领导办公室,监理现场领导办公室,现场派出所设分控.(二)管理组织机构1、组织机构:本工程按项目法组织施工,项目经理选派承担过大型工程项目管理,并具备丰富施工管理经验的项目经理担任;项目总工选派具有较高技术业务素质和技术管理水平、并有创优管理经验的工程技术人员担任.项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织、协调、管理,严格执行ISO9002质量标准,确保本项目质量体系持续、有效地运行.确保实现合同规定的工期,工程质量达到优良标准、现场管理达到北京市文明安全工地标准目标.项目部班子主要成员及各主要组室的职责执行我单位的《质量手册》和《程序文件》.(1)领导班子:由项目经理、项目副经理、项目总工程师组成,对施工项目进行成本、安全、质量、进度和创优及文明施工等管理.(2)技术组:负责编制工程实施性施工组织设计,对特殊过程编制作业指导书,对关键工序编制施工方案,对分项工程进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问题.(3)施工组:负责组织施工实施,安全文明施工及劳动组织安排,工程质量的管理;负责各劳务分包和工程分包的协调管理.(4)安质组:负责施工现场安全防护、文明施工、工序质量日常监督检查工作.(5)物资组:负责工程材料及施工材料和工具的购置、运输,监督控制现场各种材料和工具的使用情况等.(6)机械组:负责施工机械调配、进场安装及维修、保养等日常管理工作,确保机械处于良好运行状态.(7)核算组:负责工程款的回收,工程成本核算,工程资金管理,编制工程预算、决算,验收及统计等工作.(8)综合办公室:负责文件管理,劳资管理,后勤供应及与地方政府管理部门的对外工作联系及接待工作.(9)公安派出所:负责施工现场治安保卫、防火消防和成品保护工作.以上各组在经理部领导班子的领导下,统一协调,各尽其责,及时解决施工过程中出现的各种问题,确保优质、高效的完成施工任务. 2、管理体系:管理机制采用项目法施工管理.质量体系经认证并符合GB/T19002—1994idt ISO9002:1994标准.3、主要施工技术工人配备:木工:35人钢筋工:35人架子工:10人瓦工:30人混凝土工: 10人电工:15人水暖工:15人总计:150人,高峰期:200人.(三)施工部署1、项目经理部下设作业队及分工:(1)结构施工队:负责主体结构工程的施工.(2)瓦工作业队:负责砌筑工程、内外墙抹灰、内外墙面砖、楼地面工程的施工.(3)油工作业队:负责油漆、粉刷工程的施工.(4)木工作业队:负责内外门窗安装和吊顶工程的施工.(5)防水作业队:负责屋面防水、厕浴间防水工程的施工.(6)电气工程作业队:负责管道预埋、管线敷设、电气设备安装调试工作.(7)水、暖、通风工程作业队:负责水暖安装、配件预埋,空洞预留及管线敷设、水暖及通风设备的安装调试工作.2、施工段划分:本工程流水段划分按如下考虑:(1)A段:1-6轴按2个流水段划分,施工缝设在3-4轴间1/3跨中范围内;四层7-10轴按一个流水段施工.(2)B段:按两个流水段施工,施工缝设在14-15轴间1/3跨中范围内.3、垂直运输:由于本工程南北向较长,因而将一台垂直运输设备MC60臂固定式塔吊(塔臂45m)设在A段东侧(B段必要时设一台汽车吊),负责基础及主体结构模板、钢筋及零星混凝土的垂直运输;装修期间设两部上料架,负责砌筑、装修材料垂直运输.安装平面位置详见平面布置图.4、基础及主体结构混凝土主要采用商品混凝土,混凝土罐车运输到工地,汽车泵输送至浇筑部位.5、本工程模板体系:剪力墙、独立柱采用木模体系,顶板、梁采用防水竹胶合板.6、脚手架工程:主体结构防护及外装修均采用双排钢管脚手架,外脚手架内侧挂绿色密目网.墙体砌筑及室内装修采用工具式脚手架. 7、本工程拟分二次进行结构验收,第一次A段,第二次验收B段.砌筑工程在顶板模板拆除及结构验收后及时插入施工,初装修在结构验收后分阶段、分层进行,初装修工程及水电管道安装采取交叉作业;精装修在屋面防水工程完成后从上往下进行.精装修大面积展开前先做样板间,验收合格后全面进行装修.8、现场设一栋木工加工间、一栋钢筋加工间,分别负责模板和钢筋的加工配制.(四)施工准备工作1、技术准备工作:(1)项目总工组织各专业技术人员认真学习设计图纸,领会设计意图,做好图纸会审.(2)针对本工程特点进行质量策划,编制工程质量计划,制定特殊工序、关键工序、重点工序质量控制措施.(3)依据施工组织设计,编制分部、分项工程施工技术措施,做好技术交底,指导工程施工.(4)做模板设计图,进行模板加工.(5)认真做好工程测量方案的编制,做好测量仪器的校验工作,认真做好原有控制桩的交接核验工作.(6)编制施工预算,提出主要材料用量计划.2、劳动力及物质、设备准备工作:(1)组织施工力量,做好施工队伍的编制及其分工,做好进场三级教育和操作培训.(2)落实各组室人员,制定相应的管理制度.(3)根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划.(4)组织施工机械进场、安装、调试,做好开工前准备工作.3、施工现场及管理准备工作:(1)做施工总平面布置(土建、水、电)并报有关部门审批.按现场平面布置要求,做好施工场地围挡和施工三类用房的施工,做好水、电、消防器材的布置和安装.(2)按北京市要求做好场区施工道路的路面硬化工作.(3)抓紧与地方政府各有关部门接洽,疏通关系,办理开工前各项手续,保证施工顺利进行.(4)完成合同签约,组织有关人员熟悉合同内容,按合同条款要求组织实施.(五)现场平面布置1、给水:1)从建设单位指定位置接入水源,管径DN100,并做水表井;2)围绕施工现场敷设管径DN100的消防环线,设室外消火栓,配25米水龙带,19毫米水枪.消火栓设昼夜明显标志,消火栓周围3米范围内不得堆放其它物品;3)从环线引支管,枝状分布.分供办公生活区、大门冲洗用水;4)沿结构设管径DN65的生产消防竖管,每层设DN65的消火栓,配25米水龙带,19毫米水枪(见系统图).冬施时外露部分做50mm厚岩棉保温;2、排水1)施工现场地面硬化,并形成一定坡度.雨废水有组织排至沉淀池;2)在大门处设冲洗水槽,负责车辆清洗;3)施工现场设沉淀池.现场污废水经沉淀处理后排出;4)沉淀池定期清掏; 3、临时用水量计算:q 1=k1ΣQ1·N1·K2/(8×3600)=1.1[(80×300+10×300)/3600×8])×1.5 =1.55L/S q 1:施工用水量k 1:未预计的施工用水系数,取1.1 Q 1:日工程量 N 1:施工用水定额K 2:用水不均衡系数,取1.5按每日砼养护量为80 m 3,每日砂浆用量为10m 3计算. (2)施工现场生活用水量:q 2=p 1·N 2·K 2/(t ×3600)=(150×80×20/(6×3600)=1.11L/S q 2:施工现场生活用水量 P 1:为施工现场人员总数 N 2:施工现场生活用水定额K 2:为施工现场生活用水不均衡系数,取2 T :为高峰用水时间,按6小时计算 (3)现场消防用水量: q 3:按施工手册取10 L/S q 1+q 2=2.66 L/S q 1+q 2< q 3故总用水量Q=q=10 L/S3(4)管道选择:d=(4q/1000πv)1/2=(4×10/π×1.6×1000) 1/2=0.089 mm=100 mm故管径选为DN其中V为经济流速选为1.6 m3/s4、施工临时用电:根据施工现场的实际情况来布置施工临时用电的线路走向、配电箱的位置及照明灯具的位置.电源电缆引下根据现场用电负荷确定电缆截面.现场布置,均按三级配电,二级保护.本工程临时用电均从甲方提供的变压器引出,并进入本施工现场的红线内,在红线内设总配电箱,从甲方提供电源位置采用三相五线制配线引入总配电箱.施工现场内配电方式采用TN-S系统,并在总配电箱处做重复接地一组,接地电阻小于4 .消防水泵的电源由总配电箱的上口接,不得经任何开关控制.其他内容严格执行《施工现场临时用电安全技术规范》JGJ46-88.5、临时用电量计算:(1)塔吊:取Kx=0.3 cosφ=0.7 tgφ=1.02Pj1=0.3×35=10.5KWQj1=Pj1×tgφ=10.7Kvar(2)钢筋加工机械及木工加工机械:取Kx=0.3 cosφ=0.75 tgφ=0.88Pj2=0.3×(3+4+15+3+7.5+7.5)=12KWQj2=Pj2×tgφ=10.6Kvar(3)各类焊接设备:取Kx=0.35 cosφ=0.45 tgφ=1.98 Pj3=0.35×24×4=33.6KWQj3=Pj3×tgφ=66.5Kvar(4)卷扬机、砂浆机:取Kx=0.7 cosφ=0.68 tgφ=1.08Pj4=0.7×(3×2+3×2)=8.4KWQj4=Pj4×tgφ=9.1Kvar(5)震捣器(平板式、插入式):取Kx=0.7 cosφ=0.65 tgφ=1.17 Pj5=0.7×(1.1+1.1×8)=6.9KWQj5=Pj5×tgφ=8.1Kvar(6)气泵:取Kx=0.65 cosφ=0.68 tgφ=1.08 Pj6=0.65×7.5=4.9KWQj6=Pj6×tgφ=5.3Kvar(7)其它用电:取Kx=1 cosφ=0.8 tgφ=0.5Pj7=1×100=100KWQj7=Pj7×tgφ=50Kvar取同期系数Kp=Ka=0.9Pj(1-6)=0.9×(10.5+12+33.6+8.4+6.9+4.9)=68.7KWQj(1-6)=0.9×(10.7+10.6+66.5+9.1+8.1+5.3)=99.3Kvar 总负荷:Sj={[Pj(1-6)+Pj7]2+[Qj(1-7)+Qj8]2}1/2=[(68.7+100)2+(99.3+50)2]1/2=225.3KVA考虑变压器自身的损耗Pb=0.02Sj=0.02×225.3=4.5KWQb=0.08Sj=0.08×225.3=18KvarSb=(Pb2+Qb2)1/2=18.6KVA系统总容量为计算总负荷+变压器损耗=243.9KVA考虑到系统总容量应安装1台300KW干式节能型变压器,为防止停电,配备两台75KW的柴油发电机备用.第五卷主要分部分项工程施工方案(一)测量方案1、施工测量的准备工作:(1)了解工程的总体布局、定位及标高情况.(2)对图纸进行校核.(3)确定放线精度.(4)测量设备、仪器确保在有效期内.2、建筑定位放线:(1)建筑物平面控制网的测设:建筑物平面控制网的定位依据为北侧原有招待所及南侧原有办公楼.根据原有建筑及红线用地,计算并18-○C的位置点,用经纬仪对五点进行闭放出○1-○A、○1-○H、○18-○A、○18、○A、○C、○H布置距轴线1米的合检查,再由经纬仪控制,在○1、○控制桩线,其控制桩设在槽外1米处.以上的控制桩组成了营房楼的控制网.1)平面控制网的精度要求:根据建筑的结构和使用特点,布网精度为二级,测角中误差为±12",边长相对误差为 1/15000.2)距离丈量方法:距离丈量采用I级钢尺,丈量时必须使用弹簧秤,并进行往返测量.并考虑尺长、温度、倾斜、拉力等各项改正数.具体公式为:(考虑采用标准拉力,则拉力改正数不计)式中:L---丈量时钢尺读数 t 0---鉴定时标准温度 L 0---实际距离 a---钢尺线膨胀系数 L 实---钢尺实际长度 t---测量时实际温度 L 明--钢尺名义长度 h---两端高差 3)角度测设方法:如图所示: 根据已知的起始方向,测设角度α:用正倒镜法测出∠AOB 1后,用经纬仪精确测设出∠AOB 1=α1,α1与α的差为β,过B 1点作OB 1,并量取距离.(2)建筑物高程控制网测设:高程引入采用原场区内已知水准点进行测设,本工程布设4个临时水准点,组成建筑物的高程控制网,控制网的测量采用附和测法.闭合差的要求: L :为附和线路长度.(3)测设轴线控制桩:根据已布好的建筑物平面控制网,测设轴线控制桩,测设时以两端控制桩为准,测定该边的控制桩,并校核各桩间距,精度同平面控制网. 3、基础开挖和基础施工放线: (1)基础开挖放线200实明实0拉高误长02L h )L t α(t L L L L ΔL ΔL ΔL ΔL L L +----=----=mm L 12±1)根据轴线控制点,按图纸尺寸撒出基槽开挖边线及放坡线.2)基础开挖接近槽底时,随时进行抄平,及时在基底按3m×3m设标高控制点,并在槽壁上测设出标高控制桩.基底标高允许误差为±10mm.3)基础钎探完后,在基底上测设垫层标高,每隔1米测设一个标高并做上灰饼.(2)基础施工放线:1)做完垫层后,检查垫层标高.2)用经纬仪将控制线投测在垫层上,经闭合校测后,按设计图纸测设出轴线及墙、柱的位置线.3)以轴线为准,检查垛子、管道穿墙孔洞、重要埋件等位置.4)模板上口轴线位移不得超过±3mm,内墙用线坠检查,外墙用经纬仪检查.4、结构施工测量:(1)结构竖向投测:控制轴线投测采用外控法.当控制轴线投测至施工层后,应组成闭合图形,校测合格后,再测设细部轴线,然后据此测设墙、柱、梁、门窗洞口等边线,其允许误差见下表:(2)施工层放线:放线前应在平面上校核轴线,闭合后测设细部轴线,后以此为准测量墙、柱、梁、洞口的边线,各部位放线的允许误差为:(3)高程的竖向传递:1)工程主体结构施工时,保证传递到施工楼层的标高点不少于3个,以便进行互相校核.2)标高传递的允许误差:3)各层标高的传递起始点均以首层50cm控制线为准,以防止层间误差的积累,标高传递时采用钢尺沿铅直方向(经纬仪配合)向上量至施工层.钢尺丈量时应考虑各项改正数.(4)钢筋混凝土墙体、柱施工测量:1)墙、柱钢筋绑扎完毕后,在竖向主筋上测设标高点,用油漆标注,作为支模和浇筑混凝土的依据.测法和误差应符合上述施工层抄平的规定.2)柱支模后,用经纬仪校核模板垂直度,校核时用经纬仪在相互垂直的两轴线上同时测量.5、装修工程施工测量:(1)地面工程的施工测量:1)标高的传递方式采用在楼梯间和窗口处进行传递.2)测设50 cm水平控制线:50 cm水平控制线的测设允许误差应符合测表1的要求.室内的50 cm水平线是控制地面标高、门窗安装等项目的重要依据,在弹墨线时应注意墨线的宽度不得大于 1 mm.防止误差扩大.测表1:3)用水准仪检测地面面层的平整度和标高时,水准仪的间距应符合以下要求:大厅应小于5 m、房间应小于2 m.(2)门窗安装施工测量:1)从建筑最顶层找出外窗口的边线,用线坠将边线向下引测,并采用经纬仪进行校核以保证精度.其精度应符合测表1的要求.2)门窗口的水平位置由室内50 cm水平控制线确定,向上反到窗下皮标高,并弹线找直.各门口应从水平控制线测设门口上皮标高并拉通线,保证所有的门在同一水平线上.其精度应符合测表1的要求.(二)土方开挖1、土方开挖(1)工程概况:本工程为营房楼工程,独立柱基底标高主要为: -2.300 m.地下水位埋藏较深(不需降水).“三通一平”已完,现场交通较好.(2)施工准备:1)审查设计图纸,核对平面尺寸和基底标高,摸清地下构筑物及地下管线分布情况,与甲方确认.2)现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响.3)开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖. (3)开挖方案:本工程地上1m深范围内杂填土采用机械大开挖,1m以下采用人工开挖.为了加快土方开挖进度,尽量避免或减少气候对土方工程的影响,拟选用一台WD100型反铲挖掘机挖土,自卸式汽车配合运土,人工开挖出的土方在现场堆放,作为回填土用.(4)开挖顺序:1)表层土由挖掘机自北向南开挖.2)人工开挖部分按机械开挖顺序逐个基础进行,形成流水作业.3)在开挖过程中,配备专职测量员,测设距离基底300mm的标高,并在槽帮上钉水平标高木桩,人工清槽时用300mm标准尺杆随时以木桩为准校核槽底标高,最后由两端轴线(中心线)引桩拉通线检查距槽边尺寸,确定槽宽标准,根据此来修整槽帮,最后清除槽底土方. (5)排水措施:1)基坑开挖前,应在基坑四周上口外侧1m以外设置水泥围堰,基坑外排水与下水接通,防止雨水从地面流入基坑内.2)为防止基坑积水,基坑内沿四周设置排水沟,在基坑边设集水坑,及时将积水抽出基坑.(6)注意事项:1)由于A段北侧、B段东侧紧邻已有建筑,故开挖时应注意地下已有管线布置,避免破坏原有管线.2)挖土过程中应有测量工及时将标高引测至基坑壁上,并随时检测,避免超挖.3)基坑开挖完毕后,应及时进行钎探和验槽,并尽快打上垫层,以防扰动.4)严禁在基坑边大量堆载或载重车辆穿行,并设专人对基坑壁进行观测,发现问题及时处理.5)基槽上口500mm处设钢管护栏,并用红白漆做出突出标记,外挂密目安全网,夜间设警示灯.(三)钢筋工程本工程的质量目标是达到优良,对钢筋工程要求严格.在施工过程中,要加强过程控制,从原材料的入场到钢筋的绑扎成型,每一步都严格管理,精心施工.本工程钢筋集中加工配料,现场绑扎成型.1、原材料:(1)原材料的采购和进场检验严格按处《采购程序》、《顾客提供产品的控制程序》、《产品标识和可追溯性程序》、《进货检验和试验程序》等有关程序执行.(2)钢筋进场应有出厂质量证明,物资采购人员应对其外观、材质证明及标牌进行检查,核对无误后方可入场.(3)钢筋入场后及时抽样试验并做好见证取样,试验合格后方可使用.具体要求如下:1)外观检查:热轧钢筋的表面不得有裂缝,结疤和折叠.钢筋表面允许有凸块但不得超过横肋的最大高度.钢筋的外形尺寸应符合GB1499-84的规定.2)抽检取样:热轧钢筋进场应分批验收.每批同一牌号、同一规格和同一炉号的钢筋组成,重量不大于60t.允许由同一牌号同一冶炼和浇筑方法的不同炉罐号的钢筋组成混合批.各炉罐号的含碳量差不超过0.02%,含锰量差不得超过0.15%.3)力学性能试验:从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉力试验和冷弯试验,如有一项不满足规范要求,则从同一批。

某某工程施工组织设计(3篇)

某某工程施工组织设计(3篇)

第1篇一、工程概况本工程位于某市东郊某地,占地面积约为12000平方米,总建筑面积为8万平方米。

该住宅小区由6栋住宅楼、1栋配套商业楼、1栋幼儿园及地下车库组成。

建筑风格现代简约,结构形式为钢筋混凝土框架剪力墙结构。

住宅楼层数为18层,层高2.9米,商业楼为3层,幼儿园为2层,地下车库为2层。

二、施工部署1. 施工顺序:首先进行基础施工,然后进行主体结构施工,接着进行装饰装修施工,最后进行室外配套施工。

2. 施工组织安排:成立项目经理部,下设工程技术部、质量安全部、材料设备部、财务部、人力资源部等职能部门。

各职能部门明确职责,确保工程顺利进行。

3. 施工进度计划:根据工程特点,编制详细的施工进度计划,确保工程按期完工。

4. 施工质量控制:严格执行国家相关标准和规范,加强施工过程中的质量控制,确保工程质量达到设计要求。

5. 施工安全管理:加强施工现场安全管理,确保施工安全。

三、施工准备1. 施工现场准备:平整场地,设置临时设施,确保施工顺利进行。

2. 施工技术准备:编制施工方案,组织技术人员进行技术交底,确保施工技术正确、合理。

3. 施工人员准备:组织施工人员培训,提高施工人员的技术水平,确保施工质量。

4. 施工材料准备:根据施工进度计划,提前准备施工材料,确保材料供应及时。

5. 施工设备准备:提前采购、租赁施工设备,确保施工设备满足施工需求。

四、资源配置1. 劳动力:根据施工进度计划,合理配置劳动力,确保施工进度。

2. 主要材料:提前采购、运输主要材料,确保材料供应。

3. 施工机械:根据施工需求,合理配置施工机械,确保施工顺利进行。

4. 施工检测设备:配备必要的检测设备,确保施工质量。

五、主要施工方案1. 基础施工:采用钻孔灌注桩基础,施工过程中严格控制桩位、桩径、桩长等参数。

2. 主体结构施工:采用钢筋混凝土框架剪力墙结构,施工过程中严格控制混凝土强度、钢筋保护层厚度等参数。

3. 装饰装修施工:按照设计要求,采用涂料、石材、瓷砖等材料进行装饰装修,确保装修质量。

框架房屋拆除工程施工方案

框架房屋拆除工程施工方案

一、工程概况本项目为某框架房屋拆除工程,拆除面积共计2000平方米,拆除内容包括框架结构、墙体、楼板、门窗等。

为确保工程顺利进行,特制定本施工方案。

二、施工组织1. 施工单位:XX拆除工程有限公司2. 施工项目经理:XXX3. 施工班组长:XXX4. 施工人员:20人三、施工准备1. 施工现场准备:清理施工现场,确保施工安全;搭建临时设施,如办公区、生活区等。

2. 施工材料准备:提前采购拆除所需的工具、材料,如切割机、气割枪、钢筋切断机、吊车等。

3. 施工人员培训:对施工人员进行安全教育和技能培训,提高施工人员的安全意识和操作技能。

四、施工工艺1. 拆除前的准备工作(1)对拆除区域进行安全检查,确保无安全隐患。

(2)对拆除区域进行围挡,防止无关人员进入。

(3)对拆除区域内的设备、管道等进行拆除或迁移。

2. 拆除过程(1)采用切割机、气割枪等工具对框架结构进行切割。

(2)采用钢筋切断机对钢筋进行切断。

(3)采用吊车将切割好的框架结构、墙体、楼板等吊离现场。

(4)对拆除后的废料进行分类处理,可回收的废料进行回收,不可回收的废料进行填埋。

3. 拆除后的清理工作(1)对施工现场进行清理,确保无遗留废料。

(2)对拆除区域进行修复,恢复原状。

五、施工进度安排1. 施工前期准备:5天2. 拆除过程:10天3. 清理工作:5天4. 总工期:20天六、安全措施1. 施工现场设置安全警示标志,确保施工人员的安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 拆除过程中,确保切割机、气割枪等工具的使用符合安全规范。

4. 吊车操作人员必须持有相关资格证书。

5. 施工现场设置消防设施,确保消防安全。

6. 定期对施工人员进行安全检查,发现问题及时整改。

七、质量保证1. 施工过程中,严格按照施工方案进行操作,确保施工质量。

2. 对拆除后的废料进行分类处理,确保环保要求。

3. 施工完成后,对拆除区域进行修复,恢复原状。

主体工程施工组织设计(3篇)

第1篇一、工程概况本工程为某城市商业综合体项目,建筑面积约12567.82平方米,建筑高度8层,层高31.5米,采用框架结构。

主体工程包括基础工程、主体结构工程、装饰装修工程等。

为确保工程顺利进行,特制定本主体工程施工组织设计。

二、施工准备1.人员准备:成立项目团队,明确各岗位职责,对施工人员进行技术交底和安全教育。

2.材料准备:根据施工图纸和工程量清单,提前采购所需材料,确保材料质量合格、供应及时。

3.设备准备:配置各类施工机械设备,如混凝土搅拌站、塔吊、施工电梯等,确保设备运行正常。

4.施工场地准备:平整场地,搭建临时设施,如办公室、宿舍、食堂等,确保施工环境满足要求。

三、施工工艺及方法1.基础工程:采用开挖、打桩、基础垫层、基础梁、基础板等工序进行施工。

2.主体结构工程:包括柱、梁、板、墙等构件的施工。

施工方法如下:(1)柱:采用现浇混凝土柱,模板采用组合钢模板,混凝土浇筑采用分层浇筑、振捣密实。

(2)梁:采用现浇混凝土梁,模板采用组合钢模板,混凝土浇筑采用分层浇筑、振捣密实。

(3)板:采用现浇混凝土板,模板采用组合钢模板,混凝土浇筑采用分层浇筑、振捣密实。

(4)墙:采用砌体墙,砌筑材料为砖、砂浆,砌筑顺序为从下至上、先墙后柱、先柱后梁。

3.装饰装修工程:包括墙面、地面、天花板的装修,以及门窗、水电安装等。

四、施工进度计划1.编制施工进度计划,明确各工序的施工时间,确保工程按期完成。

2.采用网络计划技术进行进度控制,及时调整施工进度,确保工程顺利进行。

3.制定合理的工期分布,合理安排施工顺序,提高施工效率。

五、质量控制1.严格按照施工规范和设计要求进行施工,确保工程质量。

2.对原材料、半成品、成品进行严格检验,不合格品不得进入施工现场。

3.对关键工序进行质量控制,如混凝土浇筑、钢筋绑扎、模板安装等。

4.定期进行工程质量检查,发现问题及时整改。

六、安全管理1.制定安全生产规章制度,对施工人员进行安全教育,提高安全意识。

某学院工程施工组织设计(3篇)

第1篇一、工程概况某学院工程位于我国某市,占地面积约50000平方米,总建筑面积约20000平方米。

该工程包括教学楼、实验楼、图书馆、宿舍楼、食堂等建筑物,以及室外道路、广场、绿化等配套设施。

工程总投资约1亿元,建设工期为两年。

二、施工组织设计目标1. 确保工程质量,满足设计要求和国家相关标准。

2. 严格控制工程进度,确保工程按期完工。

3. 保障施工安全,防止事故发生。

4. 优化施工方案,降低施工成本。

5. 确保施工现场文明施工,减少对周边环境的影响。

三、施工组织设计内容1. 施工准备(1)组织准备:成立项目经理部,明确各部门职责,建立健全施工管理制度。

(2)技术准备:对施工图纸进行审核,组织技术人员进行技术交底,确保施工方案的科学性和可行性。

(3)物资准备:采购建筑材料、施工机械、周转材料等,确保施工物资的供应。

(4)人员准备:招聘施工人员,进行岗前培训,提高施工人员的技术水平。

2. 施工部署(1)施工顺序:按照施工进度计划,依次进行基础工程、主体工程、装饰装修工程等施工。

(2)施工方法:采用流水施工、平行施工等方法,提高施工效率。

(3)资源配置:合理配置劳动力、材料、机械设备等资源,确保施工顺利进行。

3. 施工进度计划(1)编制施工进度网络图,明确各施工阶段的起止时间。

(2)制定施工进度控制措施,确保工程按期完工。

4. 施工安全(1)建立健全安全管理制度,加强安全教育培训。

(2)对施工现场进行安全检查,消除安全隐患。

(3)制定应急预案,应对突发事件。

5. 施工成本控制(1)编制施工成本预算,合理控制施工成本。

(2)加强施工过程中的成本核算,降低施工成本。

6. 施工现场管理(1)制定施工现场管理制度,确保施工现场文明施工。

(2)加强施工现场环保措施,减少对周边环境的影响。

四、施工组织设计实施1. 项目经理部要加强对施工组织设计的组织实施,确保施工组织设计目标的实现。

2. 定期召开施工会议,总结施工经验,解决施工中出现的问题。

框架桥专项施工方案

一、工程概况本工程为某市某区域框架桥建设项目,桥梁全长XX米,桥面宽度XX米,采用预应力混凝土框架结构。

本方案针对框架桥的施工过程,包括基础施工、主体结构施工、桥面系施工等环节,制定专项施工方案。

二、施工组织机构1. 项目经理:全面负责工程项目的施工组织、协调、指挥和监督。

2. 技术负责人:负责施工技术指导和施工方案的制定、实施及优化。

3. 施工队长:负责本工地的施工管理、技术指导和现场施工协调。

4. 施工班组:负责具体施工任务的执行。

三、施工总体部署1. 施工顺序:基础施工→主体结构施工→桥面系施工。

2. 施工方法:采用现场浇筑和预制构件相结合的方式。

四、基础施工1. 基坑开挖:采用机械开挖,保证开挖深度和尺寸符合设计要求。

2. 基坑支护:采用钢板桩支护,确保基坑稳定。

3. 基础混凝土浇筑:采用泵送混凝土,确保浇筑质量。

五、主体结构施工1. 钢筋制作与安装:钢筋采用现场加工,严格按照设计要求进行安装。

2. 模板制作与安装:模板采用组合钢模板,确保模板的稳定性、刚度和尺寸精度。

3. 混凝土浇筑:采用分层浇筑,每层厚度不超过30cm,确保混凝土密实。

4. 预应力张拉:采用张拉设备进行预应力张拉,保证预应力值达到设计要求。

六、桥面系施工1. 桥面钢筋制作与安装:钢筋采用现场加工,严格按照设计要求进行安装。

2. 桥面混凝土浇筑:采用泵送混凝土,确保浇筑质量。

3. 桥面防水层施工:采用防水涂料进行施工,确保防水效果。

4. 桥面铺装:采用沥青混凝土进行施工,确保铺装平整、密实。

七、安全、质量保证措施1. 安全措施:严格执行《建筑施工安全检查标准》,加强施工现场安全管理,确保施工安全。

2. 质量保证措施:严格执行《建筑工程施工质量验收统一标准》,加强施工过程质量控制,确保工程质量。

八、进度安排1. 施工准备阶段:完成施工图纸会审、施工组织设计编制、施工队伍进场等工作。

2. 施工阶段:按照施工顺序进行基础施工、主体结构施工、桥面系施工。

框架厂房专项施工方案

一、工程概况本项目为某地框架厂房建设,总建筑面积为50000平方米,建筑高度为24米,建筑层数为4层,结构形式为框架结构。

施工工期为12个月。

为确保工程质量和安全,特制定本专项施工方案。

二、施工组织与管理1. 施工组织机构成立项目经理部,下设施工管理部、技术质量部、安全环保部、物资设备部、人力资源部等职能部门,明确各部门职责和权限。

2. 施工管理(1)严格按照国家相关法律法规、标准规范和施工图纸进行施工。

(2)建立健全施工管理制度,加强施工过程管理,确保工程质量。

(3)加强施工现场管理,做好文明施工,确保施工环境整洁。

三、施工工艺及方法1. 土方工程(1)根据设计要求,采用机械开挖和人工配合的方式进行土方开挖。

(2)做好排水措施,防止地表水浸泡地基。

(3)及时对开挖的土方进行堆放和回填,确保施工顺利进行。

2. 基础工程(1)采用钢筋混凝土基础,按设计要求进行施工。

(2)做好地基处理,确保基础承载力满足设计要求。

(3)加强钢筋绑扎和混凝土浇筑质量控制,确保基础质量。

3. 结构工程(1)框架柱、梁、板采用现浇钢筋混凝土结构。

(2)按照设计要求进行钢筋绑扎,确保钢筋位置准确。

(3)混凝土浇筑采用分层浇筑、连续浇筑,严格控制混凝土质量。

4. 装修工程(1)墙面、地面采用抹灰、涂料、瓷砖等装饰材料。

(2)门窗、灯具、水电等配套设施按设计要求进行安装。

四、施工质量控制1. 严格按照设计要求和施工规范进行施工。

2. 加强施工过程中的质量检查,确保各道工序质量合格。

3. 对施工材料、设备进行检查,确保其质量符合要求。

4. 做好施工记录,确保工程质量可追溯。

五、施工安全措施1. 建立健全安全管理制度,加强施工现场安全管理。

2. 定期进行安全教育培训,提高施工人员安全意识。

3. 做好施工现场安全防护,防止高处坠落、物体打击等事故发生。

4. 加强施工现场用电、用火管理,防止火灾事故。

六、环境保护措施1. 做好施工现场扬尘、噪声、废水等污染物的治理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第12章施工组织设计(一)编制说明本施工组织方案以我公司拟施工总承包方式编制,主要从工程综合管理、施工的总体设想、管理的体系、施工的目标、施工的总体部署、施工的质量、进度、施工的平面布置和施工目标实现所采取的一系列措施等方面进行了全面的阐述和分析,形成了综合的施工指导技术文件。

本施工组织设计着重对主体工程施工阶段进行施工方案的编制,对于工程装修,特别是精装修、幕墙工程及室外附属工程由于相关因素的不确定性,暂未进行编制。

我公司拟成立济南市某厂加工车间工程项目部,抽调强有力的技术力量,选派优秀的项目经理,一流的施工队伍及精良的施工设备,采用现代化管理模式进行管理,制订以确实可行施工组织方案,确保本工程按照业主的要求,安全、文明、优质、如期完成。

编制依据(1)、济南市某厂加工车间工程招投标文件、合同及相关文件、纪要;(2)、业主提供的建筑施工图纸、工程地质勘察报告和建筑施工手册;(3)、现行国家、省、市颁布的有关建筑施工及验收规范、规定;我公司颁布实施的《企业施工工艺·质量验评标准》;(4)、工程施工现场实际踏勘情况;(5)、符合公司通过认证的GB/T19001-2000-ISO9001:2000质量标准、GB/T24001-1996-ISO14001:1996环境标准及GB/T28001-2001职业健康标准三合一体系及质保手册、程序文件及有关施工工艺。

(二)编制基本原则发扬企业精神,明确质量方针,充分发挥企业的优势和特长,确保建设工期和工程质量满足和超越业主期望值,这是我们承接本工程施工的基本原则。

施工指导思想信守合同、真诚服务、精心施工、确保质量、满足顾客要求,使工程建设达到安全、文明、优质、高效。

本工程施工组织方案的编制,为确保本工程质量与工程进度措施,创安全生产、文明施工双标化管理措施,以及相应的人、财、物力配套计划与投入,主要对本工程主体施工阶段的关键部位进行施工编制方案、措施,目的是确保本工程在科学的管理下,通过有效的预控,有组织、有计划、有准备的完成既定的各项指标。

12.1工程概况12.1.1 工程简况本工程位于济南市北马鞍山路西侧,该工程为框架结构,总占地面积为1800㎡,总建筑面积5400㎡,三层,建筑高度15.500m,± 0.000相当于绝对标高36.750m,基底标高-1.800m。

外墙面装饰为灰白色面砖,灰色磨光大理石。

建筑物内设有两部现浇楼梯。

本工程为现浇框架结构,按六度抗震设防,基础采用独立基础。

钢筋为HPB235级和HRB335级,混凝土:基础垫层为100厚C10混凝土,± 0.000以下采用掺UEA防水剂的C25混凝土,± 0.000以上为C25混凝土。

墙体为加气混凝土砌块。

12.1.2现场情况拟建场地地势比较平坦,场内无障碍物。

根据地质勘察报告地表下土的分布状况为:①黄土状粉质粘土:层厚1.00-1.50m。

②碎石土:层厚0.2-0.5m。

③粉质粘土:该层分布广泛。

④碎石土:该层分布不均匀,厚度大,分布广。

地下水位埋深大于20m。

12.1.3工程结构概况本工程为钢筋混凝土框架结构,建筑结构安全等级为二级,抗震设防烈度为六度。

基础为独立基础。

基础、基础梁混凝土为C20,垫层C10、框架柱C30,主梁C30,过梁、构造柱混凝土C25。

柱子截面尺寸:500mm×500mm,主梁截面尺寸:350mm×700mm,次梁截面尺寸:250mm×500mm,纵向连系梁截面尺寸:300mm×600mm。

12.2组织机构管理12.2.1工程的认识和工作目标本工程是济南市的重点工程,虽然工程结构较为简单但施工质量要求高,其次对施工环境的要求较为严格。

12.2.2工作目标工期目标:总工期确定为十个月内完成,拟计划2008年4月1开工,2009年2月1日完成施工合同内的工作内容。

质量目标:确保市级“十佳工程”,争创“泰山杯”;文明施工:确保市级文明工地;安全生产目标:无重大安全事故发生,一般事故发生率在1.5‰以下。

12.3 施工总体部署12.3.1原则要求按先地下后地上的原则,将工程划分为基础、主体结构、内外装修和收尾竣工四个阶段。

基础工程:挖土完成后,浇筑混凝土垫层,浇筑基础混凝土,再做外墙防水层及外墙、柱、梁、板钢筋混凝土工程。

主体结构:要紧密围绕模板、钢筋、混凝土这三大工序组织施工,注意计算好支模材料量及钢筋供应量。

内外装修:要在结构进行到一定高度插入墙体砌筑和内部粗装修,在结构完成后全面进入外装修。

组织立体交叉作业,安排好各工序的搭接,尽量不甩或少甩破活。

收尾竣工:要抓紧收尾工作,抓好破活修理、收头、并做好成品保护。

总之,土建、水、暖、动、电、卫及设备安装等各工种、工序之间要密切配合,合理安排,组织流水施工,做到连续均衡生产。

12.3.2 劳动力部署根据本工程特点,为了确保质量和按期完工,创业主满意工程,总体施工部署为建立施工作业、质安控制、协调配合三条线。

施工作业线以施工员→专业负责人→工长→生产工人为主线进行管理,主要责任是进行直接施工生产,并在施工生产中发现问题,解决问题,提出建议。

质安控制线由专职质量员、安全员组成,主要任务是在施工中进行跟踪检查,及时发现问题,将问题消灭在初始阶段;积累质安资料,提出质量控制方案,进行安全巡视,发现并排除安全隐患;搞好文明施工,进行现场管理。

协调配合线由项目经理及相关专业人员综合负责,主要协调与各单位的配合及各工种的力量安排。

三条线相辅相成,互为依托,是不可分割的连动整体,每条线都对项目管理负有不可推卸的责任。

项目经理统一指挥,分级管理,责任到人,确保施工计划顺利实施。

12.3.3工程的管理组织12.3.3.1项目管理班子主要管理人员选派年富力强,思想素质好,技术水平高,组织能力强的人员组成项目部,实行项目经理负责制,配齐以项目经理为核心的全套管理班子,实施对工程的组织与指挥。

12.3.3.2项目部主要管理人员及职能部门职责1.项目经理职责:对工程全面负责,在组织工程的施工中,建立工程项目的质量保证体系,明确质量分工,确保资源充分配置,做好质量审核工作,在施工中认真执行施工组织设计,组织质量检查和评定,制定措施,确保施工过程处于受控状态工程质量达到合同要求,对工程的质量负全面责任。

2.项目副经理职责:协助项目经理指挥施工生产,搞好计划调度和质量管理,与技术负责人一起落实施工组织设计中的各项要求,制定具体实施方案,确保工程质量与目标的实现,对工程质量负重要责任。

3.技术负责人职责:在项目经理领导下,抓好质量管理的具体工作,实施施工组织设计中制定的各项技术质量措施,实现合同中承诺的工程质量目标,对工程质量负主要责任。

负责过程施工的技术交底、质量检查、检验、试验等级评定的组织或具体工作,保证过程施工始终处于受控状态。

4.施工部职责:在技术负责人领导下根据工程进度计划合理安排各项工作,组织施工调度,并组织有关人员检查、落实计划完成情况及质量情况。

负责施工过程中的技术管理工作。

做好洽商变更的往来和实施,编制施工方案和技术质量措施,把好每个施工环节中的施工技术质量关,提出各种施工合理化建议,负责各种材料进场资质审查和质量验收,组织新材料,新工艺,新技术的推广和实施。

5.监察部职责:负责质量监督、安全生产和文明施工,安全保卫及管理人员后勤保障工作,负责进场施工人员的安全教育及成品保护工作。

6.内业部职责:根据工程总进度、总计划,编制月、周的生产计划及主要材料进场计划,并及时统计、整理各项指标完成情况。

负责施工的材料计划,工程预、决算及劳务队结算工作,检查合同履行情况,并作好记录。

7.器材部职责:负责施工所需物资的采购、验收、搬运、贮存、防护和发放,并按程序进行标识或记录,以便追溯。

12.3.4工程量计算12.3.5劳动力进场计划12.4 施工方案简述12.4.1施工分段为保证工程工期及工程质量,在施工安排上采取平面流水、立体交叉作业的施工部署。

在地下结构施工时,一次浇筑完成。

在基础以上结构施工时,以平面建筑为界划分为三个施工段。

12.4.2施工顺序1).基础工程土方开挖→钎探、验槽→混凝土垫层→基础钢筋、基础梁钢筋→基础、基础梁模板→基础、基础梁混凝土→养护、拆模→一层柱钢筋→一层柱模板→一层柱混凝土浇筑→养护、拆模→地下一层墙体→基础回填土2)结构工程标准层顺序:放线→柱子钢筋绑扎→柱支模→柱混凝土浇筑→梁底模→梁钢筋→梁侧模、板模→梁板混凝土浇筑→养护→拆模3)装饰装修工程室内装修:结构处理→放线→贴灰饼冲筋→立门窗口→水、电、设备管线安装→搭脚手架→吊顶龙骨→炉片后抹灰→安装炉片→墙面抹灰→拆脚手架→铺花岗岩、地砖等→吊顶板、窗帘盒→挂镜线安装、门窗及五金、木装饰工程→粉刷油漆→灯具安装→清理→竣工。

室外装修:屋面工程→安装吊蓝架子→结构处理→由二层向上抹底灰→从屋顶向下做面层→首层装饰项目→台阶散水→清理。

12.4.3.施工准备1.在接到施工图后,各级技术人员、施工人员要认真熟悉图纸,技术部门负责组织好图纸会审,会审时应特别注意审查建筑、结构、上下水、电气、热力、动力等图纸是否矛盾,发现问题及时提出,争取在施工前办好一次性洽商,同时确定各工程项目的做法、材料、规格、为翻样和加工订货创造条件。

2.摸清设计意图,编制施工组织设计和较复杂的分项工程施工方案。

3.根据规划局提供的红线和高程,引入建筑物的定位线和标高。

4.根据现场情况,分阶段做好现场的平面布置。

5.提出大型机具计划,编制加工订货计划。

12.4.4 建筑物定位、放线、引入水准控制点。

1、各楼层控制轴线的放样把控制轴线从预留洞口引测到各楼层上,必要时可放出轴线位置。

每次传导时控制点必须相互复核,做好记录,检查点之间的距离、角度直至完全符合为止。

2、墙、柱及模板的放样据控制轴线位置放样出墙、柱的位置、尺寸线,用于检查墙、柱钢筋位置,及时纠偏,以利于大模板位置就位。

再在其周围放出模板控制线。

放双线控制以保证墙、柱的截面尺寸及位置。

然后放出柱中线,待柱拆除摸板后把此线引到柱面上,以确定上层梁的位置。

如图示:3、梁、板的放样待墙、柱拆模后,进行高程传递,立即在墙、柱上用墨线弹出 +0.50M 线,不得漏弹,再据此线向上引测出梁、板底、模板线。

如图示:4、门窗、洞口的放样在放墙体线的同时弹出门窗洞口的平面位置,再在绑好的钢筋笼上放样出窗体洞口的高度,用油漆标注,放置窗体洞口成型模体。

外墙门窗、洞口竖向弹出通线与平面位置校核,以控制门窗、洞口位置。

5、楼梯踏步的放样根据楼梯踏步的设计尺寸,在实际位置两边的墙上用墨线弹出,并弹出两条梯角平行线,以便纠偏。

如图示:12,5 分项工程施工技术及参数12.5.1土方与基础工程施工方案12.5.1.1土方开挖1.本工程基坑土方开挖量约3033.4m3。
