污水管道工程1
污水管道工程施工方案

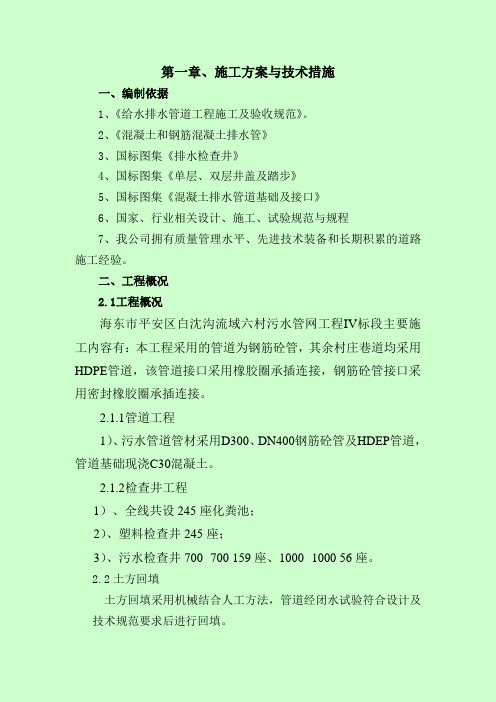

第一章、施工方案与技术措施一、编制依据1、《给水排水管道工程施工及验收规范》。
2、《混凝土和钢筋混凝土排水管》3、国标图集《排水检查井》4、国标图集《单层、双层井盖及踏步》5、国标图集《混凝土排水管道基础及接口》6、国家、行业相关设计、施工、试验规范与规程7、我公司拥有质量管理水平、先进技术装备和长期积累的道路施工经验。
二、工程概况2.1工程概况海东市平安区白沈沟流域六村污水管网工程IV标段主要施工内容有:本工程采用的管道为钢筋砼管,其余村庄巷道均采用HDPE管道,该管道接口采用橡胶圈承插连接,钢筋砼管接口采用密封橡胶圈承插连接。
2.1.1管道工程1)、污水管道管材采用D300、DN400钢筋砼管及HDEP管道,管道基础现浇C30混凝土。
2.1.2检查井工程1)、全线共设245座化粪池;2)、塑料检查井245座;3)、污水检查井700×700 159座、1000×1000 56座。
2.2土方回填土方回填采用机械结合人工方法,管道经闭水试验符合设计及技术规范要求后进行回填。
1、回填土应分层铺填,每层松铺厚度不大于30cm,在管道两侧同时进行。
2、回填土夯实采用蛙式打夯机械,对边角等部位采用蛙式打夯机夯实。
管顶以上采用压路机进行。
每层夯实后必须进行土方密实度检测,达到回填土密实要求后,方可进行上一层土的回填。
3、回填土土质必须符合回填要求,严禁用淤泥、腐植土、垃圾土等不符合要求的土回填。
三、施工组织方案3.1施工工艺测量放线沟槽开挖夯实沟底现浇混凝土基础下安管安装砼检查井模板支设浇筑混凝土闭水试验管沟回填3.2测量放样1)根据设计图纸及建设单位提供的坐标网和高程控制点正确地进行管道的测量放样工作(主要测定管道中线、附属构造物位置、堆土料界线、中心桩、方向桩,并设置固定可靠的护桩),是该工程施工的第一项工程内容。
测量放样工作的准确性,对施工进度、质量有直接影响。
因此施工测量工作要符合设计要求,做到正确无误。
污水管道接驳工程施工方案

一、工程概况1. 工程名称:某污水处理厂扩建项目污水管道接驳工程2. 工程地点:某市某区某污水处理厂3. 工程规模:污水管道长度约1000米,管径DN10004. 工程内容:污水管道接驳、焊接、回填、验收等二、施工组织1. 施工单位:某建筑工程有限公司2. 施工人员:项目经理1名,技术负责人1名,施工员3名,焊工2名,测量员1名,材料员1名,安全员1名3. 施工机械:焊接设备、切割设备、运输车辆、挖掘机、装载机、平板车等三、施工方案1. 施工准备(1)现场勘查:对施工现场进行勘查,了解地质条件、周边环境、管线分布等情况。
(2)材料准备:根据设计要求,准备相应规格的管道、焊接材料、回填材料等。
(3)设备调试:对施工设备进行调试,确保设备正常运行。
2. 施工步骤(1)开挖沟槽:根据设计图纸,开挖沟槽,沟槽深度应满足管道埋设要求,沟槽宽度应满足施工操作要求。
(2)管道运输:将管道运输至施工现场,确保管道质量。
(3)管道安装:将管道按照设计要求安装到位,确保管道连接牢固。
(4)焊接:采用电弧焊或气焊等焊接方法,对管道接口进行焊接,确保焊接质量。
(5)回填:对沟槽进行回填,回填材料应满足设计要求,回填过程中应分层压实。
(6)验收:按照相关规范进行管道接驳工程验收,确保工程质量。
3. 施工注意事项(1)施工过程中,应严格按照设计图纸和施工规范进行操作,确保工程质量。
(2)焊接过程中,应确保焊接质量,避免出现漏焊、虚焊等现象。
(3)回填过程中,应分层压实,确保回填质量。
(4)施工过程中,应加强安全防护措施,确保施工人员安全。
四、质量保证措施1. 选用合格的施工材料,确保材料质量。
2. 严格按照施工规范进行施工,确保施工质量。
3. 定期对施工人员进行质量培训,提高施工人员质量意识。
4. 加强施工过程中的质量检查,发现问题及时整改。
五、安全保证措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
河道内污水管道施工方案

河道内污水管道施工方案一、引言河道内污水管道的施工方案是为了解决城市污水处理系统中河道内污水管道老化、堵塞等问题而制定的。
本文档将详细介绍河道内污水管道施工方案的设计和实施方法。
二、施工目标本施工方案的目标是实现以下几点:1.更新和维护河道内污水管道,保证污水处理系统的正常运行。
2.提高污水处理效率,减少污染物排放。
3.保护河道环境,改善水质。
三、施工前准备在正式进行河道内污水管道施工之前,需要进行以下准备工作:1.设计施工方案:根据河道现状和污水管道的技术要求,制定合理的施工方案。
2.安全评估:评估施工过程中可能产生的安全风险,并采取相应的安全措施。
3.资源准备:准备所需的施工设备、材料和人力资源。
4.与相关部门协调:与河道管理部门、市政工程部门等相关部门协调,确保施工过程符合相关法规和标准。
四、施工方法与流程4.1 管道清理在施工开始之前,需要对河道内的污水管道进行清理工作,以确保施工顺利进行。
清理工作包括:1.清除管道内的杂物和积土。
2.修复破损的管道,确保管道的通畅。
3.检查并修复阀门、法兰等连接部件。
4.2 管道安装在清理完成后,开始进行污水管道的安装。
具体步骤如下:1.确定管道的安装路径和深度。
2.采用开挖或钻孔等方式,将污水管道置于河道底部。
3.进行管道连接,采用焊接、螺纹连接等方式。
4.安装支撑和固定设备,以确保管道的稳定。
4.3 施工质量控制在施工过程中,需要进行质量控制,以确保施工质量符合要求。
主要控制措施包括:1.进行管道的压力测试,检查是否存在漏水现象。
2.检查管道的连接是否牢固。
3.检查管道周围的土方是否坚实,是否存在沉降等问题。
五、施工安全措施在河道内污水管道施工过程中,需要采取一系列安全措施,以确保工人和环境的安全。
主要措施包括:1.提供必要的安全防护装备,包括安全帽、护目镜、防护服等。
2.对施工现场进行警示标志设置,保证施工区域的安全。
3.加强对施工人员的安全培训,提高他们的安全意识。
污水管网道路工程施工方案

污水管网道路工程施工方案一、工程概述污水管网道路工程是指在城市道路中进行污水管道敷设、调整及修复等施工活动。
工程的目的是为了改善城市污水排放问题,使污水管网更加健全、畅通,从而提高城市环境卫生水平。
同时,工程还需保证在施工过程中对道路的损害达到最小程度,保证过往车辆与行人的安全。
二、工程开始前的准备工作1.施工前,需要与有关部门协调,确定污水管道敷设的具体位置,并制定施工方案。
2.清理施工区域周围的杂物和临时建筑物,确保施工区域的整洁。
3.对施工现场进行安全检查和安全隐患排查,确保工程施工过程中安全可控。
三、具体施工步骤1.地面开挖在确定的敷设污水管道的位置上,进行地面开挖,并根据工程设计要求进行对地面的挖掘。
在挖掘的过程中,需要避免损坏现有的地下管线和设施。
2.管道敷设根据设计要求在挖掘好的地面上进行管道敷设工作,保证管道的平整、排水通畅。
同时在管道敷设过程中,对现场进行斜坡处理,以确保污水在管道内流畅流出。
3.管道调整及修复对已有的污水管道进行调整及修复,确保管道畅通无阻。
对已损坏的管道进行更换,对已有的管道进行修补,同时在与道路交叉处进行管道防渗处理。
4.管道连接对新敷设的管道进行连接,确保管道连接牢固、密封性良好。
5.道路恢复在管道敷设等工作完成后,对施工区域进行道路恢复,按照现有的道路标准进行道路铺设,确保道路表面平整。
6.安全保障在施工过程中,要对现场工作人员进行安全培训,配备必要的安全设备,确保施工人员的安全。
同时针对较大的施工现场,还需要配备专业的安保人员,并开展安全风险评估与管理。
四、环保措施1.在施工过程中要确保污水管道敷设过程中的排水问题,防止施工过程中产生污水,要确保管道敷设过程中不对现有的环境产生污染。
2.在施工过程中,要对施工现场进行噪声、扬尘等环境影响的综合治理,确保对周围环境的影响减到最低。
3.对废渣、废水等进行合理处置,确保不对周围环境产生污染。
五、质量控制措施1.对施工材料进行严格的质量检查,确保材料的质量符合标准。
道路污水管道施工方案(3篇)

第1篇一、工程概况1.1 工程背景随着城市化进程的加快,城市道路建设日益增多,道路污水管道作为城市基础设施的重要组成部分,其建设质量直接关系到城市环境卫生和居民生活质量。
本工程旨在对某城市道路污水管道进行改造升级,以提高污水处理能力,改善城市环境。
1.2 工程内容本工程主要包括以下内容:(1)道路污水管道新建:新建污水管道,总长度为XX公里。
(2)污水检查井改造:对原有污水检查井进行改造,共XX座。
(3)污水提升泵站新建:新建污水提升泵站一座,处理能力为XX立方米/小时。
(4)配套设备安装:安装污水管道阀门、闸门、流量计等设备。
1.3 工程地点某城市XX道路,起点为XX路口,终点为XX路口。
二、施工组织2.1 施工单位施工单位:XX建筑工程有限公司项目负责人:XXX技术负责人:XXX质量负责人:XXX安全负责人:XXX2.2 施工队伍根据工程特点,组建专业施工队伍,包括管道施工队、检查井施工队、泵站施工队、设备安装队等。
2.3 施工进度安排(1)施工准备阶段:1个月(2)管道施工阶段:3个月(3)检查井施工阶段:1个月(4)泵站施工阶段:2个月(5)设备安装阶段:1个月(6)验收阶段:1个月总计:9个月三、施工工艺及方法3.1 管道施工3.1.1 管道材料采用HDPE双壁波纹管,管道直径为DN1000mm,壁厚为10mm。
3.1.2 管道铺设(1)管道铺设前,对施工现场进行清理,确保无障碍物。
(2)根据设计图纸,确定管道走向,设置管道支架。
(3)管道铺设采用分段施工,每段长度为50米。
(4)管道连接采用电熔连接,确保管道连接牢固。
(5)管道铺设过程中,注意管道坡度,确保管道畅通。
3.2 检查井施工3.2.1 检查井材料采用钢筋混凝土结构,检查井直径为DN1000mm,壁厚为200mm。
3.2.2 检查井施工(1)检查井基础开挖:根据设计图纸,确定检查井位置,开挖检查井基础。
(2)检查井基础浇筑:检查井基础采用C25混凝土浇筑,确保基础稳固。
污水管网工程施工组织设计

XXX城乡污水治理一体化建设工程项目施工组织设计编制单位:XX中茂建设劳务有限公司编制日期:2023 年12 月30 日目录一、编制依据及编制说明二、工程概况及施工条件三、施工总体方案部署四、施工准备工作五、施工进度计划及保证措施六、重要工程项目施工方法七、关键技术措施八、技术先进性及节约措施九、安全文明、环保措施十、与其他单位的配合措施十一、成品保护措施十二、季节性施工保证措施十三、环境污染保护十四、目的管理附表1重要施工人员表附表2劳动力计划表附表3计划投入的重要施工机械设备表附表4 计划开竣工施工进度表一、编制依据及编制说明1.1编制依据1.1.1重要编制依据本工程组织设计依据XXX城乡污水治理一体化建设工程项目施工图设计、现场勘探情况编制。
1.1.2施工技术规范及标准1、排水管道工程施工验收规范本工程施工图及施工图规定的其他标准、规程、规范。
1.1.3对材料的质量和实验规定《普通砼用砂质量标准及检查方法》《普通砼用碎石或卵石质量标准及检查方法》《建筑施工安全检查标准》《给水排水管道施工及验收规范》《给排水标准图集》《国家建筑标准设计排水检查井》《市政排水管渠工程质量检查评估标准》《埋地聚乙烯排水管管道工程技术规程》《埋地硬聚乙烯排水管管道工程技术规程》本工程施工组织设计提出如下目的:合格的施工质量,快速的施工周期,高效的经济效益,文明的安全技术措施。
1.2编制原则1、遵循招标文献条款的原则,在编制施工组织设计文献说明及附图表中,严格按照招标文献的规定,做到统一标准、规范编制。
2、遵循设计文献和规范验标的原则,在编写重要项目施工方法中严格按照设计规定,执行现行施工规范和验收标准,对的组织施工,保证工程的质量、进度。
3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力,经济实力,技术水平,坚持科学组织,例题安排,均衡生产,平行作业,保证高速度、高质量、高效率完毕本标段工程的建设。
污水管网施工工程方案(3篇)
第1篇一、工程概况本工程旨在对现有污水管网进行改造和升级,以提升城市污水处理能力,改善水环境质量。
工程范围为XX市XX区,涉及街道、小区、工厂等区域,总长度约为XX公里。
施工内容包括管网改造、检查井修复、管道敷设、设备安装等。
二、施工组织与管理1. 施工单位:XX建设集团有限公司2. 施工项目经理:XX3. 施工现场组织机构:项目总监、项目副总监、技术负责人、施工负责人、安全负责人、质量负责人等。
三、施工工艺1. 管网改造:采用分段开挖、分段敷设的方式,对现有污水管网进行改造。
首先,对原管网进行检测,确定需要改造的路段;其次,进行分段开挖,挖除旧管道,敷设新管道;最后,对管道接口进行焊接、检查井进行修复。
2. 检查井修复:对损坏的检查井进行修复,确保检查井的完好性和实用性。
3. 管道敷设:根据设计图纸,选择合适的管道材料,进行管道敷设。
管道敷设过程中,严格控制管道的水平和垂直度,确保管道的安装质量。
4. 设备安装:安装污水提升泵、阀门、井盖等设备,并进行调试和试运行。
四、施工进度1. 施工准备阶段:预计需1个月。
2. 施工阶段:预计需6个月。
3. 质量验收阶段:预计需1个月。
五、施工质量保证措施1. 施工人员:加强施工人员的技术培训,提高施工人员的技术水平。
2. 施工材料:选用合格的施工材料,确保施工质量。
3. 施工工艺:严格按照施工工艺进行施工,确保施工质量。
4. 施工检测:定期对施工质量进行检测,确保施工质量达到设计要求。
六、安全文明施工措施1. 施工现场:设立安全警示标志,加强施工现场安全管理。
2. 施工人员:加强施工人员的安全教育,提高安全意识。
3. 施工设备:定期检查施工设备,确保设备安全运行。
4. 施工环境:做好施工现场的环境保护工作,减少施工对环境的影响。
七、施工验收1. 施工单位自检:施工过程中,施工单位应进行自检,确保施工质量达到设计要求。
2. 监理单位验收:施工完成后,监理单位应进行验收,对施工质量进行评估。
污水管道施工方法
污水管道施工方法一、沟槽开挖1、根据测设的中线,高程控制桩放出管沟中心线和高程点后再开挖沟槽。
开挖由上游向下游进行。
2、先施工污水管道,待污水管道分段完成后,再进行雨水管道的开挖,沟槽土应在管道安全线以外堆放,以便管道安装,砼浇筑等工作。
4、根据图纸设计确定管道沟槽的开挖断面。
5、开挖管沟时,不得破坏下面土的结构,使用挖掘机施工时,可保留30cm厚土层不挖。
若人工挖土后不能立即浇筑混凝土基础时,槽底可保留15cm厚土层不挖,当土方挖到接近设计标高时,应在槽内打高程控制桩,以控制挖土深度,防止过浅或超挖,局部超挖部分应回填夯实处理。
6、因本工程地质资料不详,管沟的开挖过程中,应对土质情况、地下水位和原有管线等情况及时了解掌握,该采取保护的,要及时地采取保护措施。
对有流砂层时,可采用以下施工方法:7、沟槽切断原有排水沟或排水管道,如无其它适当方法排水时,应架设安全可靠的渡槽或渡管。
8、当开挖沟槽发现已建的地下各类设施或文物时,应采取保护措施,并及时上报甲方及有关单位处理。
9、沟槽的开挖质量应符合下列规定:沟槽中心线每侧的净宽不应小于管道沟槽底部开挖宽度的一半。
槽底高程的允许偏差为±20mm。
10、对开挖的管道沟槽,要及时地设置警示标志,并对其进行封闭管理,以防意外事故的发生。
开挖的土方全部外运。
二、管道安装1、先做基础,并严格控制高程,严禁超高和太低,上平面应保持清洁,2、下管:(1)下管前对管子进行外观检查,管材是否符合设计要求,经鉴定合格后方可使用。
(2)下管采用吊车下管,由两个检查井的一端开始,管道应慢慢下落到基础上,沟槽若有支撑时,不得与槽壁支撑及槽下管子相碰撞,防止下管绳索折断或突然冲击砸坏基础。
(3)吊车下管时,吊车架设的位置不得影响沟槽边坡的稳定性,吊车在高压输电线路附近作业时与线之间的安全距离应符合当地电业管理部门的规定。
(4)管节放在基础上后即进行校正、找直,可采用龙门架、手动葫芦,将管节两端慢慢提起,在基础上移动,校正时,管道接口间要保留一定的间隙,一般为10mm。
污水管道施工方案
污水管道施工方案(一)污水管道施工方案1、污水管道施工工艺流程沟槽挖土→管道基础施工→管道坞膀→沟槽回填2、沟槽开挖污水管的埋深较浅,管道埋深一般在1。
5米~2.5米左右。
该地区土质情况:上层为素填土,以粘性土为主,局部为粉土,土质松散。
据此,污水管的沟槽采用放坡开挖,明排水施工。
边坡1:1。
沟槽用人工开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工.槽边堆土高度不宜高于1.5m(堆土边坡内侧按照1:1.5控制)。
管道沟槽开挖的深度一般在2米左右对于局部深度在3.0~4。
5m,需先进行开挖,将表层1。
5m的粘土挖除,上口宽度为15m左右,边坡为1:1.5,下层土基本上为粉细砂,然后在底面进行井点布置,根据管径大小,两排井点的布置宽度,一般在5.5~6。
5m,井点管距坑壁不小于1m,间距为0。
8~1。
6m,滤管要埋在比槽底低0.9~1。
2m处。
井点降水2~3天后,进行沟槽开挖,边开挖边进行沟槽支护,支护采用组合钢撑板,其尺寸为厚6~6.4cm、宽16~20cm,长3~4m,横向放置,竖撑采用20×20cm木方,中间采用Φ63.5×6mm钢管作为撑柱。
3。
4、管道基础施工硬聚氯乙稀UPVC加筋管管道基础按照《硬聚氯乙稀UPVC加筋管室外排水管道工程设计通用图》,管道基础采用碎石或砾石砂,碎石粒径为25~38mm,砾石砂的粒径为≤60mm。
钢筋混凝土管道基础采用混凝土基础。
在沟槽开挖完毕后,在槽口上方每隔20m或30m设置一个龙门板,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高。
龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,.基础的底层土应人工挖除,修整槽底,如有超挖应用砾石砂或碎石等填实。
污水管网施工方案
污水管网施工方案排污管道工程施工方案一)基坑土方开挖:1、土方开挖必须在旧路面拆除后方可进行开挖。
2、开挖时要控制好基础坑底的标高,遇到地下水时利用集水井集水,并用担水泵抽干。
3、沟槽开挖时需要支撑开挖时,挖土应与支撑互相配合,以免槽壁失稳导致坍塌,且开挖时,机械不能进入未设支撑的区域内。
4、基坑土方开挖注意事项:①、要注意防止基坑内的弹性隆起:基坑开挖过程中,随着土的挖除,下层土因逐渐制载而有可能回弹,尤其在基坑挖至设计标高后,如搁置时间过久,回弹将更为显著。
对深基坑开挖后的土体回弹,应有适当的估计,如在勘察阶段,土样的压缩试验中应补充卸荷弹性试验等。
还可以采取结构措施,在基底设置桩基等。
②、施工中减少基坑弹性隆起的一个有效方法是把土体中有效应力的改变降低到最少。
方法是尽快施工管道和基坑土方回填,利用管道的重量来代替被挖去的土体的重量。
5、XXX开挖安全措施:①挖土应分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。
开挖过程中,需设专人指挥,严禁机械在陡坡上转弯。
②多台勾机同时作业,其作业间距应大于10m,勾机离开挖处至少不少于1.5m,以防造成翻车。
③土方开挖过程中,严格人、机分开作业,在机械开挖时,施工人员不下到基坑底处,人工清理基坑时,机械远离开挖面处,防止机械的振动造成土方塌方。
④施工职员必需戴好安全帽,并使用响应的劳动保护产物,施工进程中,需设专人在空中上进行安全窥察,发觉不安全苗头,立即通知基坑处作业职员马上离开基坑上回空中。
二)基础垫层的施工:1、当基坑土方开挖至设想标高面10cm处时,采用人工进行清平基底处理,当遇软土层时,需作软地基处理,采用换土体式格局,将软土层清走再回填以实土,施工时严厉掌握基底面标高。
2、当基坑挖至设想深度后,需在基底取土样进行土层检测,在确定地基承载力不小于100Kpa时,才干进行基础垫层的施工。
3、基底清算好后,先铺设15cm厚的碎砂石垫层,采用机器回填,人工散平,然后冲水夯实,夯实采用蛙式夯土机,使之密实度达至93%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计 一、编制依据 (1)设计图纸、招标文件 (2)《给水排水管道工程施工及验收规范》GB50268—1997 (3)《建筑工程施工质量验收标准》 (4)《建筑工程质量管理条例》 (5)《施工现场临时用电安全技术规范》JGJ46-88 (6)《市政排水管渠工程质量检验评定标准》CJJ3-90 二、工程概述 1、日照市香店河污水管道工程位于日照市香店河,北起山东路北,南至龙特西绿地,全长1350米,管道位置为河道东侧,包括敷设管道,砌筑检查井、溢流井等。其中管道为承插口,橡胶圈接口,检查井采用D1000mm圆形砖砌污水检查井,混凝土井盖。 2、主要工程量: D600污水管1300m、D400污水管道50m,D300污水管道120m,D1000砖砌圆形污水检查井(盖板式)38座,D1250污水截流井1座,土方开挖回填2700m3。 三、施工部署 3.1施工部署 由于本工程施工外来因素较多,且相对线路较长、工程量大、工期紧,因此,我们公司成立工程指挥部,下设项目部。在指挥部的宏观调控下,项目部进行微观控制,对具体工程负责施工。项目部由精干的施工技术人员组成—严密而又合理的组织体系,从而确保质量及工期。 施工流程图 根据现场情况安排流水与交叉施工,做好各工序间的衔接工作,其流程图如下:施工准备 开槽 下管 接口连接 检查井(溢流井) 闭水试验 回填 3.2工期安排 工期23日历天,具体开工时间接甲方通知。 3.3工期质量目标:合格 3.4劳动力安排 因工程工期紧,任务重,对施工队伍实行严格的组织管理,针对工程特点,管道安装实行三班作业制,坚持昼夜施工。各工序安排劳动力合理,并形成流水作业,随着各工序的展开,施工人员陆续增加,施工高峰人数50人,具体详见《劳动力计划曲线》。 3.5施工机械设备、工具安排 本工程工具要求,拟投入挖掘机3辆,发电机2台,具体详见附录《拟投入本项目的主要施工机械设备表》 3.6现场前期准备 3.6.1施工现场准备工作 (1)做好“三通一平”,其中水源、电源就附近单位、村镇可提供的水、电源与相关单位协商解决,并调查好现场地下管线障碍物情况。 (2)对拆迁范围内的拆迁工作,应积极配合业主进行。 (3)做好测量放线工作。 (4)落实好施工期间地面道路正常通行及安全文明施工措施。 (5)机械设备的调整及购置。 (6)做好材料计划及进场工作。 (7)落实临时设施及施工场地。拟在本工程设办公室2间,机械设备停放用地200m2 ,部分材料加工用地300m2。 3.6.2技术准备 在准备阶段应认真熟悉图纸,审核其工程量,做到胸有成竹。对图纸进行认真研究,了解设计意图,进行图纸会审,不明处向设计方提出答疑。 组织项目部相关人员认真学习施工规范和质量检验标准,编写实施性施工组织设计和各分项工程施工方案,并编写施工作业指导书,并进行技术交底。 材料人员协同监理对材料厂家进行考察,并进行抽样,由检测单位进行检查。检测单位应具有相应资质,并得到监理和业主认可。检验合格后方可使用。 四、主要施工方法及技术措施 4.1现场前期准备 4.1.1工程技术交底 施工单位应认真学习和研究施工图纸及相关的施工文件,了解设计意图和要求,进行图纸会审。在设计交底时提出疑问,并根据设计交底修订施工方案,施工方法和施工进度计划,施工进度总计划见附录。 组织施工人员认真学习施工技术文件,了解施工范围、管道沿线的地形、地貌及各种原有设施,掌握施工工期、质量标准及要求、安全措施等,并向各施工队进行技术交底。 4.1.2临时工程准备 (1)临时水电设施:临时施工用水与附近单位、村民协商,使用的水源、电源,如有条件就近接入,或由发电机发解决。 (2)临设、通信:沿线自建临时办公室,配备程控电话,交通用车。 4.2 承插式污水管道施工 4.2.1沟槽开挖 污水管道工程采用挖掘机挖掘,首先按设计沟槽中心线放样,然后根据排水管尺寸,再根据管道埋深及土质情况,综合确定放坡系数,并用灰线洒出边线。 机械挖槽,严禁超挖,随挖随进行测量,并在设计槽底高程以上保留安全量改由人工清挖。沟槽开挖完成后,请甲方及监理工程师进行验收,合格后进行下道工序。 沟槽开挖允许偏差 序号 项目 允许偏差(mm) 检验频率 检验方法 范围 点数 1 槽底高程 0 两井之间 3 用水准仪测量 30 2 槽底中线每侧宽度 不小于规定 两井之间 6 挂中心线用尺每侧计3点 3 沟槽边坡 不陡于规定 两井之间 6 用坡度尺检验每侧计3点
