外墙氟碳漆技术交底

外墙氟碳漆技术交底

技术交底记录金属氟碳漆施工技术交底1 氟碳漆施工的基材处理氟碳漆对基材要求跟一般外墙漆的要求一样,基材必须结实、耐水、pH <10 、含水<8% 、无灰、无霉斑等,更高的要求是批灰层必须防水、抗裂、抗碱、结实、平整度< 2 mm 、好施工、成本合理、耐用30 a 以上。

2 氟碳漆施工程序氟碳漆的施工程序一般为:基材处理达标→批抗裂防水腻子第一遍→批抗裂防水腻子第二遍→批拋光腻子一遍→贴玻纤防裂网一层→可打磨双组分腻子一遍→PU 底漆一遍→中涂漆一遍→氟碳面漆两遍。

3 氟碳漆的施工工艺按照氟碳漆的施工程序分别介绍不同阶段氟碳漆的施工工艺。

3.1 基材处理一般建筑物都是水泥结构。

水泥有CaO ,强碱性会发生碳化氯化作用,从而破坏墙体。

一般水泥结构养护成熟期为26 d 。

26 d 后结构力强,碱性低,含水率下降。

水泥pH 值高绝对不可用酸中和,这是对水泥人为的破坏,同时会加剧盐碱分的泛出。

第二是要做好防水处理。

渗水是目前建筑涂料出问题的根本原因所在。

关于基材处理,必须测定以下几个数据,并记录:pH <10 ,含水量<8% 。

3.2 批抗裂耐碱防水腻子目前氟碳漆所用的单组分干粉腻子,或双组分干粉腻子,不具备抗裂、耐碱、防水功能,这样的腻子施工后为氟碳漆埋下了祸根。

因此,本文研究成功一种抗裂、耐碱、防水腻子。

此腻子好施工,填充性好,省料,具有抗裂、防水之功能。

我们曾这样测试其静态防水功能:批好腻子的样板干燥3 d ,滴3 g 水于其表面,用玻璃杯罩住,30 d 后还剩2.5 g 水在其表面。

腻子一般强调其耐水性能,对于氟碳漆施工用腻子必须更防水,因为一些公司的氟碳漆起泡的根源就在于此。

氟碳漆腻子必须有轻微的弹性,单组分干粉腻子是刚性结构,用后日久必然要开裂。

双组分腻子刮涂太厚,又养护不到位,也会开裂、泛碱。

目前所见到的氟碳漆工程都出现不同程度的开裂,就是这样造成的,抗裂氟碳漆腻子一般施工两遍,每遍需间隔4~8 h ,每遍用量0.8~ 1 kg 。

外墙涂料施工技术交底

外墙涂料施工技术交底

外墙涂料技术交底一、材料准备1、柔性腻子、涂料:按设计要求及样板颜色选用,所用材料应一次备齐。

涂料应有出厂合格证、出厂日期及使用说明书。

选用的材料应符合设计要求及国家、行业现行规范规定的标准.2.底材要求:基层抹灰已完成并保养了20天左右,基层的碱度PH值在9以下,同时基层已干燥(至少已干燥15天),湿度低于8%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题。

没有粉化松脱物,没有油、脂和其他粘附物.3.外墙预留的缝已进行防水密闭处理。

4.所用涂料经业主同意,同时样板墙经业主、监理及设计单位同意。

5.吊篮已搭设完毕。

6.基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆)。

7.施工条件:外墙涂料由于是水性涂料, 对施工保养条件要求较高。

施工保养要求温度高于5℃,环境湿度低于85%,以保证成膜良好.低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良.外墙施工必须考虑天气因素,在涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏.二、作业条件1、基层抹灰完成后进行检查,合格后方可进行施工。

2、基层涂刷涂料时,含水率不得大于10%。

在施工时若没有测含水率的手段,可以在基层表面放一块1m2卷材,静置3~4小时以后掀开检查,基层覆盖部位与卷材上未见水印即可铺设。

3、门窗安装已完成,经检查合格,门窗框四周与墙之间的缝隙堵抹应符合规范要求.4、墙面的设备管洞已处理完毕,为确保墙干燥,各种穿墙孔洞应提前抹灰补齐,墙面基层及女儿墙处出水口防水节点应处理完毕,雨落水管卡、设备穿墙管道等安装预埋件工作已完成,并将洞口用水泥砂浆堵实、抹平、晾干。

5、外用吊篮已安装调试完毕。

6、根据工程量及施工进度计划安排,已准备好相应的机械设备,并接通电源试机。

7、正式施工前要求根据设计要求先做样板墙,经监理人员确认质量符合设计要求和施工规范规定后,方可进行大面积的施工。

外墙真石漆施工技术交底

外墙真石漆施工技术交底

外墙真石漆施工技术交底工程名称:皖江人力资源公共职业训练基地本技术交底适用于XXX一般建筑工程外墙真石漆施工工艺;一、施工部署1、工艺流程原则是由上而下,先墙面后线条。

清理基层→修补→清扫→刮腻子(第一遍)→刮腻子(第二遍)→打磨→底漆施工→分割线条→喷涂真石漆→滚涂面油→描分割线条→细部处理。

二、施工工具准备综合起来主要施工机具有:电动搅拌器、盛料桶、铁抹刀、油灰刀、空压机、喷枪等工具。

三、劳动力组织根据工程量安排数名施工人员,在施工XXX实际情况可以进行灵活调整,保证均衡施工能连续进行作业即可。

四、主要施工方法本工程外墙建筑涂料涂装体系分为三层,即底漆、真石漆、面油。

其作用如下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。

如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。

真石漆:提高附着力和隐瞒力,增加饱满度,增加真石漆传神感。

面油(罩光漆):增加真石漆丰满度,具装饰功能。

具体操作方法:(1)修补:施涂前对于基体缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。

(2)清扫:尘土、粉末→可使用扫帚、毛刷、高压水枪冲洗→油脂→使用中性洗涤剂清洗→灰浆→用铲、刮刀等除去霉菌→室外高压水枪冲洗,用清水漂洗晾干。

(3)缺陷修复,部分刮腻子腻子的要求除易批易打磨外,还应具备较好的强度和持久性,在进行修补、部分刮腻子施工时要求,肎薄批,使用的腻子采用外墙抗裂腻子。

(4)磨平:A、不能湿磨,打磨必须在基层或腻子枯燥后进行,以免粘附砂纸影响操纵。

B、对于表面不平,可将凸出的部分铲平,再用腻子进行填补,等干燥后可用砂纸进行打磨。

C、打磨后,立即肃清表面灰尘,以利于下一道工序的施工。

(5)底漆:匀称滚涂底漆,增加真石漆的附着力,封闭墙面耐碱性。

(6)分割线条:按照设计要求,先弹线,然后随着弹线进行粘贴分割线条,注意不要让线条翘起来,保证线条的横平竖直。

外墙漆施工安全技术交底

外墙漆施工安全技术交底

交底内容:2、刮柔性耐水外墙腻子1)根据整体墙面要求,须用靠尺竖向、横向检查阴阳角的垂直及平直度,并弹墨线标记,尤其外墙窗台、挑檐及空调板等部位的墨线要提前做好,为外墙腻子施工提供依据。

2)腻子应现场调配,搅拌均匀,呈牙膏状,调配后直一次用完。

3)施工时用抹刀将腻子均匀的施涂于基面上,每道批涂厚度控制在0.5mm以内,试涂1~2道,第二道应在第一道完全干固后方可批刮。

用外墙腻子修补墙面时,用腻子或填缝胶填补大的孔洞和缝隙,待腻子干燥后打磨找平。

4)外墙腻子刮抹施工时,要横向竖向同步批刮,将基层整体平整度刮出来,刮板运行速度计用力要均衡,否则会形成斜坡状或波浪状,影响平整度。

5)腻子干固后进行打磨,至表面无刮痕,平整为止,并清除浮灰,表面平整度偏差应控制在3mm以内,做到墙面平整,阴阳角顺直、方正。

6)在批刮过程中,会将少量浆料粘附堆积于非涂物表面,应及时刮掉,以免其干硬而难以处理。

7)腻子层要充份养护,并保证腻子层干燥结实牢固。

3、真石漆涂料施工前应对基层进行以下几个方面检查(1)表面质量。

一般抹灰工程观感质量、允许偏差应符合规范要求。

凡基层有空鼓的应用机具切去后修补,如有裂缝、缺棱掉角、凹凸不平等质量缺陷,应用聚合物水泥腻子或其它等同腻子修补。

(2)基层含水率。

基层含水率不应大于10%基层含水率可用薄膜覆盖法粗略判断。

(3)酸碱度PH值应小于10。

基层碱性过大会影响涂料的粘结、起层及涂层变色等质量事故。

其测定方法可用清水将棉花浸湿,然后按在待测基层上以吸收基层的碱分,几分钟后用PH 试纸测定接触的棉花。

(4)除以上几点之外,基层还应无浮浆、灰尘、油污等。

4、涂封闭底漆:1)外墙空调护栏、栏杆等防护设施骨架或预埋件全部安装完成。

2)基层封底前必须对门窗、雨洛管支架等金属件部位进行包裹和遮盖,待整体成品后去除,以防止污染和锈蚀,否则清理将由你班组负责;3)对基层表面处理后出现细部到大面积仔细检查,确认符合要求,检测基层含水率小于15%后,进行基层圭寸墙底漆施工;4)腻子干透后,涂刷一遍抗碱漆,主要成分为苯乙烯-丙烯酸酯共聚物,避免中涂及面涂受墙体内部化学物质的侵蚀。

外墙涂料施工技术交底

外墙涂料施工技术交底
8外墙涂料施工请按设计确认的深化图纸施工,确保施工与深化图一致。
1面层质量、颜色、图案和花纹符合设计要求,颜色均匀一致、无泛碱咬色、无流坠、疙瘩、无砂眼、无刷纹。装饰线、分色线允偏差,喷涂厚度 1.5~ 2mm 。
2喷涂表面一致,花纹、色点大小均匀,不显接搓,无漏涂、透底和流坠。
3分格缝宽10mm宽度均匀一致,条(缝)平整光滑,楞角整齐,横平竖直、通顺。
⑷雨后施工要检查基层含水率,含水率小于10% ,检验法将一块正形的塑料布用胶带沿塑料布四粘贴在墙面上,照射1 小时左右,观察塑料布上是否有水珠出现,若无水珠出现可以施工,否则不能进行施工。
2.3.2贴角条、满刮抗裂砂浆:
⑴基层处理后在墙面阴阳角、线条部位满贴角条,确保阴阳角平整顺直。
⑵将抗裂砂浆倒入灰桶中,加水用搅拌枪进行搅拌,搅拌均匀,保证浆体中无结块。砂浆搅拌的粘稠度以工人能达到良好的施工性为标准。一次搅拌的砂浆、2 小时用完。凝固变稠的浆体不能再加水使用。
④施工现场做到通电、通水并保持工作环境的清洁。
⑤环境温度和基层墙体表面温度均不低于0℃;风力不大于5级。最适宜施工温度为15℃-35℃。
⑥基层含水率小于10%,环境湿度不得大于85%,所有基材PH值必须小于10。施工前密切关注天气预报,确保施工前后没有降水。
⑦外墙装饰涂料施工采用吊篮施工,吊篮安装检测合格报甲方监理后方可使用。
⑵腻子层总厚度干透后不低于1mm。
(3)腻子干燥后用砂纸将表面接茬、粗糙等缺陷部位打磨平整。
2.3.4进行弹线,分隔:
弹分格线时注意格按照图纸所给的尺寸进行分格,并且不同涂料的区域用粉笔标出,以免产生涂料位置喷错的现象。本工程宅门头用仿石漆,其余用真石漆。
2.3.5粘贴分格纸:
本工程外墙分缝为600mm高水平缝,缝宽10mm,不做竖向缝;所有缝子颜色均为黑色分格,分格纸必须粘贴牢固,不得起翘不实,避免面层漆渗入,减少分格缝描修工作量,粘贴时先横后竖。粘贴竖向分格纸时,从上到下通长粘贴,然后用壁纸刀截断,从而避免竖缝有偏差、错位现象。

外墙涂料工程安全文明施工技术交底

外墙涂料工程安全文明施工技术交底
10.操作时施工用具要扎紧绑牢.以防坠落伤人;同时严禁吸烟、拨接电话,携带其它无关物品;
11.操作绳、安全绳需移位、上下时,监护人员及辅助工人要一同协调安置好,不用时需把绳子打好捆紧。12.外墙涂料施工人员要落地时,要先察看一下地面、墙壁的设施,操作绳、安全绳的定位及行人流量的多少情况,待地面监护人员处理、调整,同意后方可缓慢下降,直至地面。
17.进吊蓝后检查一次是否带好安全帽系好安全带扣在安全绳的安全锁上方可起吊施工。
18.吊蓝一旦发生故障,必须立即停止使用并通知检修人员,待检修合格后才可以继续使用。
19.吊篮平台内施工人员允许一到3人操作,严禁3人以上操作。
20.五级(含五级)大风以上不得使用吊篮、雨天严禁使用吊篮。
21.每班每一次升降吊篮前,必须先检查电源、钢丝绳、屋面悬臂架,悬臂架配重块是否符合要求,检查安全锁和升降电机是否完好。
1.屋面绑扎点牢固可靠,千万不能绑在避雷网上。2。屋面绑扎点水平绳和垂直绳尽量避免夹角过大,绳子在晃悠过程中会左右滑移。3。涂料桶栓在座板上要栓稳当,避免掉落。4.屋面绑扎点打结牢固,派人站在屋面上配合,传递工具,看守绑扎点情况。5.女儿墙棱角部位用软塑料、麻袋、纸板等隔离包裹,避免切割吊绳。6。施工所用的吊绳、安全防护设施应齐全完好;需经项目部技术、安全等部门人员、使用班组逐一检查,经确认完好,验收合格后才能投入使用。7.操作绳、安全绳必须分开生根并扎紧系牢,靠沿口处要加垫软物,防止因磨损而断绳,绳子下端一定要接触地面,放绳人同时也要系临时安全绳。8。上岗使用前必须再次认真检查机械设备、用具、绳子、坐板、安全带有无损坏,确保机械性能良好及各种用具无异常现象方能上岗操作。9。外墙涂料施工员上岗前要穿好工作服,戴好安全帽,上岗时要先系安全带,再系保险锁(安全绳上),尔后再系好卸扣(操作绳上),同时坐板扣子要打紧,固牢.

外墙水性涂料施工技术交底

水性涂料涂饰工程技术交底交底内容:一、材料要求1、涂料:白色防水涂料。

二、主要机具排笔、棕刷、料桶、刮板、钢丝刷、滑板、手提式电动搅拌机等。

三、作业条件:1、外墙面基层处理、等全部施工到位,且经历收合格。

墙面基层外表干净、巩固、平整,无酥松、起砂、起皮、裂纹等质量缺陷,墙面基层枯燥,含水率不大于8% 。

2、洞口、阴阳角等提前处理完毕。

3、外墙门窗已安装完成,外墙装修用拱构型门式架调整好,每次使用前经检查合格。

4、基层外表泛碱部位已用氧化铁处理干净。

5、熟悉效果图,分清涂料的品种及颜色,做到心中有数。

四、操作工艺1、工艺流程:基层处理→成品保护→配置涂料→刷面漆。

基层处理:将原有窗台松动抹灰层去除,湿润基层后,用砂浆进展找平抹灰。

将砼或水泥浆抹灰面,墙砖外表上的灰尘、污垢、溅沫与沙浆痕等去除干净。

施工前的基层验收标准如下:1.2.1 墙体外表:外表光滑、干净、接槎平整、线角平整、顺直、清晰,含水率不大于8%,尤其是外墙的四周大角、阴阳角、门窗洞口等关键部位要严格控制质量。

阴阳角:光滑、顺直、方正,没有缺楞掉角现象。

窗洞、槽:方正、整齐、光滑,所包含的阴阳角顺直。

基层允许偏差工程如下表所示:成品保护:门头广告箱用塑料桌布及胶布进展全封闭包裹。

窗框采用纸胶带全封闭粘贴防护。

玻璃采用废报纸及胶带进展全面铺贴防护。

配置涂料:采用电动搅拌机进展搅拌,要求无固块物。

稀稠度适中,配好后好使用。

施工前一定要仔细审查效果图,对外墙各部位涂料的颜色、品种施工方法做到心中有数,了如指掌,具体颜色、做法详见效果图:回味圣果西山墙外立面广告灯箱以上部位全部为白色涂料涂刷。

具体操作工艺要求如下:涂料涂刷方向与行程长短均应一致,接槎留在分格缝处。

如所用涂料枯燥较快时,勤粘短刷。

涂刷层次一般一道。

门窗洞口、阴阳角、不易够着的边角等处:因升降机最高点无法升至屋面檐口及南北两处阳角有松树遮挡,固采用外租吊车进展其他部位涂刷施工。

考前须知:选用涂料地颜色完全一致,发现颜色深浅时应分别堆放、贮存。

外墙真石漆技术交底

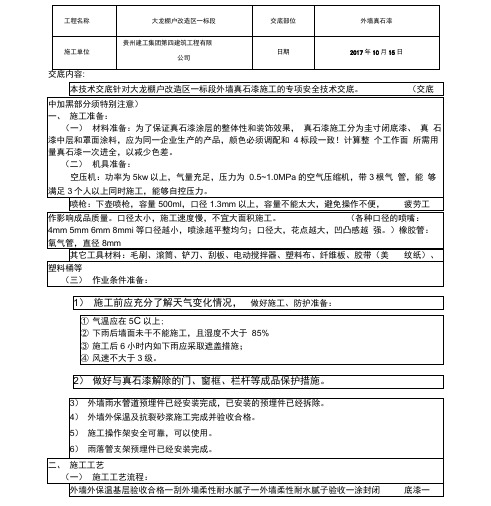

外墙真石漆技术交底施工前,必须确保外墙外保温基层已经验收合格。

抗裂砂浆外墙表面应该平整、结实、牢固,没有鼓起或开裂等问题。

如有不合格的部位,必须进行返修处理并验收合格后方可进行下一道工序施工。

在施工前,需要用靠尺竖向、横向检查阴阳角的垂直及平直度,并弹墨线标记。

特别是外墙窗台、挑檐及空调板等部位的墨线要提前做好,为外墙腻子施工提供依据。

腻子应现场调配,搅拌均匀,呈牙膏状,调配后直接一次用完。

施工完成后,至少12小时内必须防止雨淋、酷热阳光照射及霜冻。

施工温度在5-35度,空气相对湿度在75%为宜。

机具准备方面,需要准备功率为5kw以上,气量充足,压力为0.5~1.0MPa的空气压缩机,带3根气管,能够满足3个人以上同时施工,并且能够自控控制压力。

喷枪需要下壶喷枪,容量500ml,口径1.3mm以上,容量不能太大,操作不便,口径太小,施工速度慢,不宜大面积施工。

各种口径的喷嘴也需要准备,口径越小,喷涂越平整均匀,口径大,花点越大,凹凸感越强。

橡胶管需要氧气管,直径8mm。

其它工具材料包括毛刷、滚筒、铲刀、刮板、电动搅拌器、塑料布、纤维板、胶带(美纹纸)、塑料桶等。

在作业条件准备方面,施工前应充分了解天气变化情况,做好防护准备。

气温应在5摄氏度以上,下雨后不能施工,且湿度不大于85%。

施工后6小时内如下雨应采取遮盖措施,风速不大于3级。

外窗窗框、玻璃等成品保护措施已经完成。

外墙雨水管道预埋件已经安装完成,已安装的预埋件已经拆除。

外墙外保温及抗裂砂浆施工完成并验收合格。

施工操作架安全可靠,验收合格,可以使用。

雨落管支架预埋件已经安装完成。

5) 在施工过程中,使用抹刀将腻子均匀地涂抹在基面上,每道批涂的厚度应控制在0.5mm以内,尝试进行1-2次,第二次应在第一次完全干燥后进行。

在修补外墙时,可以使用腻子或填缝胶填补大的孔洞和缝隙,等待腻子干燥后,局部打磨以达到平整的效果。

6) 在涂抹外墙腻子时,需要横向和竖向同步进行批刮,以使基层整体平整度达到要求。

外墙漆装饰安全技术交底模板

一、交底对象1. 施工单位:[施工单位名称]2. 施工项目:[项目名称]3. 施工部位:[具体施工部位]4. 交底时间:[具体日期]二、交底目的为确保外墙漆装饰施工过程中的安全,防止安全事故发生,特进行安全技术交底。

三、交底内容1. 作业人员入场教育(1)所有作业人员必须经过入场教育考试合格后方可上岗作业。

(2)入场教育内容包括:施工安全知识、操作规程、施工现场规章制度等。

2. 作业人员个人防护(1)作业人员进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带口;严禁赤背、穿拖鞋。

(2)作业人员必须佩戴劳保用品,如:防尘口罩、防护眼镜、手套等。

3. 施工现场安全措施(1)施工现场应设置安全警示标志,明确安全通道、危险区域等。

(2)施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。

(3)施工现场应配备消防器材,如:灭火器、消防沙等。

4. 高处作业安全措施(1)登高作业人员必须系好合格的安全带,安全带应高挂低用,确保安全。

(2)高处作业时,作业人员应穿防滑鞋,手持工具应放入工具袋内。

(3)高处作业时,严禁在同一垂直作业面内进行交叉作业,特殊情况必须采取防护措施。

5. 施工机械与设备安全(1)施工机械与设备必须经过专业人员检查、验收,确保设备安全可靠。

(2)操作人员必须按照操作规程使用施工机械与设备,严禁违规操作。

6. 涂料与溶剂安全(1)涂料与溶剂应存放在通风、干燥的专用库房内,远离火源。

(2)操作人员应熟悉涂料与溶剂的性质,防止中毒、火灾等事故发生。

7. 电气安全(1)施工现场应使用符合规定的电气设备,严禁私拉乱接电线。

(2)操作人员应熟悉电气设备的操作规程,防止触电事故发生。

8. 施工垃圾清理(1)施工垃圾应按照规定进行分类、堆放,不得随意丢弃。

(2)清理施工垃圾时,不得从高处抛掷,防止伤人。

四、交底要求1. 施工单位应将本安全技术交底内容向所有作业人员进行传达,确保每位作业人员了解并掌握。

2. 施工单位应定期对作业人员进行安全技术培训,提高作业人员的安全意识。

外墙真石漆技术交底通用版施工后的验收标准与质量要求

外墙真石漆技术交底通用版施工后的验收标准与质量要求【前言】外墙真石漆是一种常用于建筑外墙装饰的材料,具有较好的防水、防腐和装饰效果。

为确保施工后的外墙真石漆达到一定的质量要求,对施工过程进行技术交底以及施工后进行验收是必要的。

本文将介绍外墙真石漆的施工技术交底通用版、验收标准与质量要求。

【一、施工技术交底通用版】1. 材料准备:- 真石漆:选择质量符合国家标准要求的产品,并按照生产厂家的要求进行储存和搬运。

- 预涂底材:选用适合真石漆的预涂底材,应保证前后涂层之间的粘接力,提高涂层的附着力。

- 辅助材料:如底材修补漆、中涂料、清洗剂等,应按照相关要求选用。

2. 施工工艺:- 基层处理:清除基层表面的浮尘、油污等,保证基层干燥、平整、牢固。

- 底材处理:选择适合的预涂底材,按照要求进行涂刷,保证涂层的牢固和附着力。

- 中涂处理:使用中涂料均匀涂刷于底材上,保证涂层的厚度和质量。

- 面涂处理:将真石漆均匀涂刷于中涂层上,保证涂层的颜色、质感和美观度。

- 精细修补:对施工中出现的石子坑、刮痕等缺陷进行精细修补,保证施工面的完整性。

3. 施工注意事项:- 施工环境:施工过程中要保证施工环境的温度、湿度等符合产品的要求,避免因环境因素导致施工质量下降。

- 施工工具:选择适合的施工工具,使用专用刷具、滚筒或喷枪等工具进行施工操作。

- 施工顺序:按照底材处理、中涂处理、面涂处理的顺序进行施工,确保各个工序的流程正确。

【二、验收标准与质量要求】1. 外观质量验收标准:- 视觉检查:外墙真石漆涂层无气泡、流挂、脱落等现象;涂层表面平整、光滑,无明显色差和施工痕迹。

- 颜色质量:颜色鲜艳均匀,与样板或合同约定的颜色一致。

- 质感效果:涂层质感逼真,仿石质感明显,细腻光滑,无粗糙、粉化等现象。

2. 物理性能验收标准:- 附着力:使用附着力测试仪进行测试,附着力需达到规定的要求。

- 耐候性:经过一定时间的自然曝晒或人工加速老化,真石漆涂层无脱落、开裂、褪色等现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙涂料工程施工承包合同
页脚内容
3
外墙漆分部(项)工程技术交底记录

单位工程名称 先成丽景天下1#楼
交底单 位 富阳建司丽景天下项目部 交 底 时 间 2012年 月 日
接受交底单位 外墙漆班组 人 数
施工准备
A.材料准备
a.腻子:成品耐水腻子或用白水泥、合成树脂乳液等调配。
b.底涂料:水性或溶剂型涂料,与面涂料有良好的配套性。
c.面涂料:乳胶漆应符合GB/T 9755《合成树脂乳液外墙涂料》标准的规定。
B.工具和用品准备
油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸、辊筒刷、排笔、油漆刷、手提电动搅拌机、过
滤筛、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工
作服、胶鞋。

C.技术准备
a.基层检查验收
基层应平整、清洁、无浮砂、无起壳。混凝土及抹灰面层的含水率应在10%以下,PH值小于9。通
常新抹的基层在通风状况良好的情况下,夏季应干燥10天、冬季20天以上。未经检验合格的基层不
得进行施工。

b.样板
施工面积较大时,应按设计要求做出样板,经设计、建设单位认可后,作为验收依据。
d.人员
施工班组应有技术负责人,主要操作人员须经本工艺施工技术培训,合格者方可上岗,辅助工应有专
人指导。

工艺程序
清扫基层→填补腻子,局部刮腻子,磨平→第一遍满刮腻子, 磨平→第二遍满刮腻
子,磨平→涂刷封固底漆→涂刷第一遍涂料→复补腻子, 磨平→涂刷第二遍涂料→磨光交活。
(4)施工操作方法
A.基层处理
首先清除基层表面尘土和其它粘附物。较大的凹陷应用聚合物水泥砂浆抹平。并待其干燥,较小的孔
洞、裂缝用水泥乳胶腻子修补。墙面泛碱起霜时用硫酸锌溶液或稀盐酸溶液刷洗,油污用洗涤剂清洗,最
后再用清水洗净。

对基层原有涂层应视不同情况区别对待:疏松、起壳、脆裂的旧涂层应将其铲除;粘附牢固的旧涂层
用砂纸打毛;不耐水的涂层应全部铲除。

B.刷底胶(木质及油漆面除外)
如果墙面较疏松,吸收性强,可以在清理完毕的基层上用辊筒均匀地涂刷一至二遍胶水打底(丙烯酸
乳液或水溶性建筑胶水加3~5倍水稀释即成),不可漏涂,也不能涂刷过多造成流淌或堆积。
外墙涂料工程施工承包合同
页脚内容
3
C.局部补腻子

基层打底干燥后,用腻子找补不平之处,干后砂平。成品腻子使用前应搅匀,腻子偏稠时可酌量加清
水调节。

D.满刮腻子
将腻子置于托板上,用抹子或像皮刮板进行刮涂,先上后下。根据基层情况和装饰要求刮涂2~3遍
腻子,每遍腻子不可过厚。腻子干后应及时用砂纸打磨,不得磨出波浪形,也不能留下磨痕,打磨完毕后
扫去浮灰。

E. 刷底涂料
将底涂料搅拌均匀,如涂料较稠,可按产品说明书的要求进行稀释。用滚筒刷或排笔刷均匀涂刷一遍,
注意不要漏刷,也不要刷得过厚。药品13m2/升/遍,底涂料干后如有必要可局部复补腻子,干后砂平。

F. 刷面涂料
将面涂料按产品说明书要求的比例进行稀释并搅拌均匀。墙面需分色时,先用粉线包或墨斗弹出分色
线,涂刷时在交色部位留出1~2cm的余地。一人先用滚筒刷蘸涂料均匀涂布,另一人随即用排笔刷展平
涂痕和溅沫。应防止透底和流坠。每个涂刷面均应从边缘开始向另一侧涂刷,并应一次完成,以免出现接
痕。第一遍干透后,再涂第二遍涂料。一般涂刷2~3遍涂料,视不同情况而定。

(5) 注意事项
A. 涂料使用前应核对标签,并仔细搅拌均匀,用后须将盖子盖严。
B. 涂料的贮存和施工应符合产品说明书规定的气温条件,通常应在5℃以上。如果涂料在贮运中冻结,
应置于较高温度的房间中任其自然解冻,不得用火烤。解冻后的涂料经确认未发生质变方可使用。

C. 涂料调色最好由生产厂或经销商完成,以保证该批涂料色彩的一致性。如果在施工现场需要调色,
必须使用厂家配套提供或指定牌号、产地的色浆,按使用要求和比例,由专人进行调配。

D. 应注意涂料工程的成品保护,防止交叉作业引起的人为污染。已经施工的墙面如受到脏物污染,
可用干净的湿抹布轻轻擦洗,污染严重时应重新涂刷。

E. 施工前注意天气预报,避免在雨雪来临前作业。
F. 涂刷工具用毕应及时清洗干净并妥善保管
G.底漆、面漆在稀释时注意加水量。每次所加水的多少应一至。(约底漆:13m2/升/遍,面漆:180m2/
桶。)也可试刷一面墙作为计算加水量的依据,做到按计划用枓,不得差枓和剩余材料。

(6) 安全防护措施
一、施工班组安全注意事项
2、新进场工人必须经过安全生产教育培训,经考核合格后才能上岗,每天施工前接受班组长班前教育,
了解施工现场的危险部位、安全操作规程和相关的安全知识。

3、进入施工现场必须注意安全,严格遵守施工现场安全规范要求,正确佩戴安全帽及安全带,禁止酒
后作业。

4、施工场地内不得私自乱拉、乱接电源线,做到人走电停。
5、作业时不得向下抛掷材料、工具、杂物等。做好对雨水管、塑钢窗、防水层等成品保护。
6、高空作业时,首先检查吊篮稳定情况,不得随意更改吊篮,若发现不符合要求时,禁止野蛮施工,
须向有关现场管理人员反应,改正后方可操作。

7、做好施工现场文明施工,做到工完料净场地清,禁止随地大小便。
8、服从施工现场管理人员的工作安排及质量检查,不得在施工现场追逐嬉戏、打架斗殴。
9、高空作业注意安全,严防高温中暑事件发生。
外墙涂料工程施工承包合同
页脚内容
3
10、现场工人禁止发生盗窃、破坏现场物料、机具等现象。

二、吊篮的使用
1、吊篮使用前必须对相关人员进行安全技术交底。
2、吊篮上的所有施工作业人员必须经过安全技术交底和操作培训,非吊篮作业人员不得进入吊篮工作平
台。

3、吊篮上的作业人员必须配戴安全帽,系好安全带,安全带应挂设在单独设置的作业人员保险绳上,严
禁保险绳与吊篮连接。

4、施工下方如有道路或通道时,必须吊篮下方设置警戒线或安全廊,并设置安全警戒标志和配备安全监
督人员。

5、吊篮操作人员应按安全技术交底的要求对吊篮进行日常检查。
6、吊篮使用时严禁超载,吊篮作为外装施工的操作平台,不得用作垂直运输。
7、吊篮在使用过程中,其下方不能有其他任何施工作业。
8、除吊篮自身的安全保护机构以外,须专门设置了一根独立于吊篮的作业人员保险绳。保险绳采用与吊
篮钢丝绳相通规格的钢丝绳,沿吊篮运行范围从上至下悬挂,其上端固定在建筑结构上,吊篮内作业人员
的安全带则通过一个专用的安全器系挂在保险绳上,以确保在任何意外情况下,作业人员的安全均能够得
到可靠的保障。

9、作业人员在地面进出吊篮,不得在空中进出吊篮。严禁在悬空状态从吊篮平台进入另一吊篮平台。
10、吊篮在使用过程中发生故障、变形、磨损、腐蚀、损坏及异常情况时应立即停止使用,待专职人员及
时检修,经检测合格后方可使用。

三、专业防护
A. 施工期间,操作人员应当保证有充足的睡眠,确保高空作业时精力集中,不出意外;
B. 在贮存和使用溶剂型底涂料、面涂料及稀释剂之处,严禁烟火;
C. 配备必要的防护眼镜、防护面罩;

交底人 接受人
被受人:
