校区教学楼加固工程施工组织设计
[北京]教学楼加固改造工程施工组织设计
![[北京]教学楼加固改造工程施工组织设计](https://img.taocdn.com/s3/m/124a6d8a02768e9950e73845.png)
目次1.编制依据11.1合同(或协议)11。
2施工图纸11。
3主要规范、规程11。
4主要标准21。
5主要图集21.6主要法规21。
7其他32.工程概况32。
1总体简介32。
2建筑设计简介32.3结构设计42。
4专业设置简介62。
5工程典型的平、立面图62.6工程特点、施工难点103.施工部署113.1施工组织113。
2任务划分123。
3施工部署原则及总体施工顺序13 3。
4施工进度计划133。
5组织协调153.6主要项目工程量163.7主要劳动力计划及劳动力曲线173.8主要机械及机具配备计划174.施工准备184.1技术准备184。
2施工现场准备205。
主要施工方法235。
l流水段划分235.2大型机械选择235。
3主要施工方法236.主要施工管理措施626。
1保证工期措施626.2保证质量措施636。
3技术管理措施676。
4保证安全措施696.5消防措施726.6环保管理措施736。
7文明工地管理措施756。
8降低成本措施767、主要经济技术指标777。
1工期777。
2质量777.3安全777。
4文明施工777。
5消防777。
6环保777。
7回防与保修778、施工总平面图798.1加固阶段施工总平面图798.2装修阶段施工总平面图79附图-1 加固阶段施工平面布置图附图-2 装修阶段施工平面布置图附图-3 项目部技术管理体系图附图—4 安全管理组织机构图1.编制依据1。
1合同(或协议)1.4主要标准1.5主要图集1。
6主要法规1.7其他2。
工程概况2.2建筑设计简介2.5工程典型的平、立面图2。
5.1首层平面图第 7 页共 81 页2.5。
2 标准层平面图第 8 页共 81 页2.5。
3立面图第 9 页共 81 页2.6工程特点、施工难点本工程是改造加固工程,对原有建筑物室内外装修进行拆除,拆除后对主体结构进行加固是本工程的主要特点.教学楼的加固形式采用的是加大截面加固法,对原有结构墙体进行钢筋网绑扎固定,喷射细石混凝土。
(建筑工程设计)教学楼加固工程施工组织设计

目录第一章编制目的、依据和原则及采用规范 (1)第1节编制目的 (1)第2节编制依据 (1)第3节编制原则 (1)第4节工程采用的技术规范 (1)第二章工程概况 (2)第三章施工现场平面布置和临时设施、临时道路布置 (2)第1节施工总平面布置原则 (2)第2节场内外通道 (3)第3节水电供应及施工排水 (3)第4节施工通讯 (4)第5节砼供应以及其他材料供应 (4)第6节办公生活设施以及用地 (4)第7节施工现场平面管理 (4)第四章施工进度计划和各阶段进度保证措施 (5)第五章各分部分项工程施工方案及质量保证措施 (7)第1节总体施工顺序 (7)第2节拆除工程 (8)第3节加固工程 (8)第4节土方工程 (9)第5节模板工程 (10)第6节钢筋工程 (12)第7节混凝土工程 (15)第8节砌体工程 (17)第9节外脚手架施工 (19)第10节楼梯面施工 (19)第11节室内装饰工程 (21)第12节室外装饰工程 (24)第13节油漆施工 (25)第六章文明施工及环境保护措施 (26)第1节文明施工措施 (26)第2节环境保护措施 (28)第七章项目管理班子的人员配备组织管理机构 (29)第1节项目管理组织机构 (29)第2节各组织机构的职责范围 (29)第八章劳动力、机械设备和材料投入计划 (30)第九章关键施工技术、工艺及工程项目重点、难点和解决方案 (33)第1节钢筋工程 (33)第2节模板工程 (33)第3节混凝土工程 (34)第4节砌筑工程 (35)第十章夏雨季施工措施 (35)第1节雨季施工安排 (35)第2节夏季施工措施 (37)第3节防汛措施 (37)第十一章现场临时用电方案 (38)第1节施工用电布置 (38)第2节施工用电情况统计 (38)第3节导线截面和电箱的类型 (39)第4节用电安全技术措施及防火措施 (39)第十二章应急救援方案 (40)第1节目的 (40)第2节项目部应急放映组织机构及职责 (40)第3节施工现场安全事故紧急情况的处理程序和措施 (42)第4节应急救援通讯联系 (43)第5节分项安全应急救援预案 (44)第6节应急救援的培训与演练 (50)第7节应急救援实施终止后的恢复工作 (51)第十三章消防方案 (51)第1节施工现场义务消防组织系统 (51)第2节建立健全消防组织和检查制度 (52)第3节现场防火要求、灭火器具配备 (55)第4节现场灭火器材的配备 (56)第5节火灾急救要点、消防预案 (56)附件:质量管理体系框架图安全生产体系框架图施工进度计划表施工平面布置示意图第一章编制目的、依据和原则及采用规范第1节编制目的科学合理地组织施工,实现工程的总体目标,为工程施工提供指导性文件。
吉林大学附属中学教学楼加固及改造工程(B区和C区)施工组织设计

目录第一章综合说明 (6)一、编制依据 (6)二、工程概况: (7)第二章施工部署 (7)一、施工部署及准备 (7)二、项目组织管理机构: (9)三、职责划分 (9)四、岗位责任制度 (9)第三章质量保证措施 (17)一、质量保证体系 (17)二、施工过程质量控制措施 (17)三、技术准备与资料管理 (18)四、施工过程中的验收整改措施 (20)五、原材料采购质量保证措施 (20)六、加工制作质量保证措施: (21)七、材料施工环节中的质量控制检测方案 (22)八、工程质量验收及整改方案 (22)第四章施工总进度计划及保障措施 (23)一、施工进度计划保证措施 (23)二、施工机具供应保证: (24)三、施工人员保证: (24)四、原材料进厂计划 (25)五、计划管理 (26)六、施工技术准备: (27)第五章专项施工方案 (28)一、安全防护架、施工技术方案 (28)二、拆除施工方案及安全措施 (31)三、砖砌体混凝土加固施工技术方案 (33)四、天棚吊顶作业的施工方案、方法 (38)五、地面铺地砖作业施工技术、工艺及验收标准 (42)六、刷乳胶漆作业施工技术、工艺及验收标准 (44)七、电气安装作业施工技术、工艺 (46)八、卫生洁具安装作业施工技术、工艺 (54)九、给排水安装工程的施工工艺及技术措施 (55)十、金属栏杆制作与安装施工工艺 (58)十一、门窗制作与安装工程 (59)十二、室内贴面砖工程 (61)十三、消防工程 (64)十四、卷材防水层工程 (65)十五、水暖安装施工 (67)第六章安全生产管理体系与措施 (74)一、临时用电及施工技术安全措施 (74)二、施工机械使用技术安全措施 (75)三、吊顶施工技术安全措施 (77)四、伤害事故应急抢救方法 (78)五、防火制度及防火措施 (81)六、消防管理制度和措施 (84)七、施工现场灭火器配置设计 (85)第七章文明施工体系与措施 (86)一、文明工地的要求 (86)二、文明施工的目标 (87)三、文明施工管理原则 (87)四、文明卫生管理网络图 (88)五、文明卫生管理措施 (88)六、施工现场料具管理 (89)七、施工现场垃圾管理 (89)第八章施工环保措施计划 (90)一、推广清洁施工 (90)二、清洁施工的原则 (90)三、清洁施工控制目标 (91)四、清洁施工项目管理 (91)五、环保材料进场检验 (92)六、清洁施工保证措施 (93)第九章雨季施工方案 (94)一、雨期施工项目 (94)二、雨期施工组织与准备 (94)三、雨季施工安排 (95)四、雨季施工 (96)五、雨季施工安全保证措施 (97)第十章成品、半成品保护措施 (97)一、土建成品保护措施 (97)二、安装成品保护措施 (98)三、装饰原材料保护措施 (98)四、装饰材料包装及运输保护措施 (99)五、完工前的清理 (100)六、施工过程中的保护 (101)七、装饰成品保护措施 (101)八、石材成品保护 (102)九、墙涂料成品保护 (103)十、木门成品保护 (103)第十一章施工过程中可能遇到的各种风险措施 (104)一、施工现场材料运输及垃圾倒运措施 (104)二、建设单位提供服务范围外工作完善措施 (105)三、工期的确定及优化措施 (106)四、绿色环保施工措施 (106)附表一:拟投入本项目的主要施工设备表 (109)附表二:拟配备本项目的试验和检测仪器设备表 (111)附表三:劳动力计划表 (112)附表四:计划开、竣工日期和施工进度网络图 (113)附表五:施工总平面图 (114)附表六:临时用地表 (115)第一章综合说明一、编制依据1、吉林大学附属中学教学楼加固及改造工程(B区和C区)施工图2、现场实际情况3、《建筑结构可靠度设计统一标准》 (GB 50068-2001);4、《建筑结构荷载规范》 GB 50009-20125、《钢结构设计规范》 (GB 50017-2003);6、《砌体结构设计规范》 (GB50003-2011);7、《砌体结构加固设计规范》 (GB50702-2011);8、《钢结构加固技术规范》 (CECS77:96);9、《混凝土结构加固技术规范》 (GB 50068-2001);10、《钢结构工程施工质量验收规范》 (GB 50205-2001);11、《钢筋机械连接技术规程》 (JGJ 107-2010);12、《建筑抗震设计规范》(2016版) (GB 50011-2010);13、《混凝土结构设计规范》(2015版) (GB 50010-2010);14、《建筑结构加固施工质量验收规范》 (GB50550-2010);15、《房屋建筑抗震加固(中小学校舍抗震加固)》图(09SG619-1);16、《砖混结构加固与修复》 ( 03SG611);17、装饰行业现行国家标准,施工规范和本企业的标准。
学校教学楼加固施工组织设计(2).

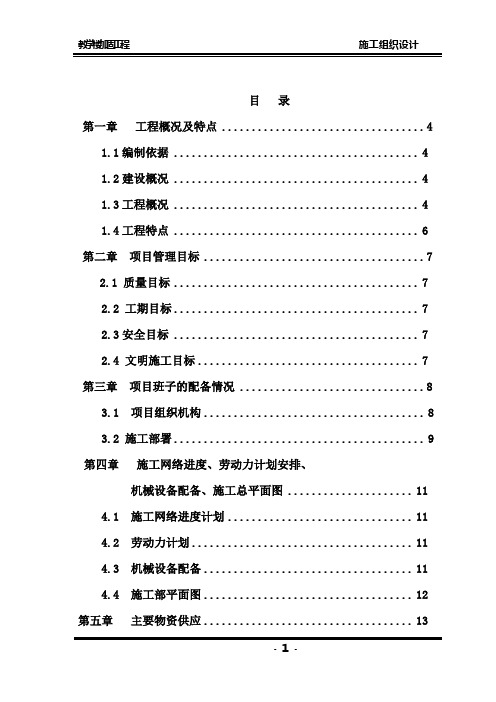

目录第一章工程概况及特点 (4)1.1编制依据 (4)1.2建设概况 (4)1.3工程概况 (4)1.4工程特点 (6)第二章项目管理目标 (7)2.1 质量目标 (7)2.2 工期目标 (7)2.3安全目标 (7)2.4 文明施工目标 (7)第三章项目班子的配备情况 (8)3.1 项目组织机构 (8)3.2 施工部署 (9)第四章施工网络进度、劳动力计划安排、机械设备配备、施工总平面图 (11)4.1 施工网络进度计划 (11)4.2 劳动力计划 (11)4.3 机械设备配备 (11)4.4 施工部平面图 (12)第五章主要物资供应 (13)第六章主要施工方案与技术措施 (14)6.1墙体加固工程 (14)6.2混凝土围套加固独立柱 (16)6.3新墙构造柱加固 (21)6.4新增圈梁加固 (29)第七章质量管理体系与措施 (51)7.1 质量管理体系 (51)7.2建立健全施工管理制度 (54)第八章安全管理体系与措施 (58)8.1安全管理体系 (58)8.2安全保证措施 (58)8.3安全防护措施 (61)第九章工程进度计划与措施 (66)第十章环境保护管理体系与措施 (68)10.1 文明工地管理体系的建立 (68)10.2 CI工作 (68)10.3 防治大气污染 (69)10.4 防治水土污染 (69)10.5 防治施工噪声污染 (70)10.6 环境卫生 (70)10.7 地下管线及其他地上地下设施的保护加固措施 (70)第十一章冬期施工技术措施 (73)第十二章回访保修、服务承诺 (76)附表一拟投入本标段的主要施工设备表附表二拟投入本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章工程概况及特点1.1编制依据1、焦作市第十八中学办公楼、闫河小学教学楼和焦作市第二十中学南教学楼加固工程招标文件。
2、焦作市房管局建筑设计院设计施工图纸。
学校教学楼加固施工组织设计 (2)

目录第一章工程概况及特点 (4)1.1编制依据 (4)1.2建设概况 (4)1.3工程概况 (4)1。
4工程特点 (6)第二章项目管理目标 (7)2.1 质量目标 (7)2.2 工期目标 (7)2.3安全目标 (7)2.4 文明施工目标 (7)第三章项目班子的配备情况 (8)3.1 项目组织机构 (8)3.2 施工部署 (9)第四章施工网络进度、劳动力计划安排、机械设备配备、施工总平面图 (11)4.1 施工网络进度计划 (11)4。
2 劳动力计划 (11)4.3 机械设备配备 (11)4.4 施工部平面图 (12)第五章主要物资供应 (13)第六章主要施工方案与技术措施 (14)6。
1墙体加固工程 (14)6。
2混凝土围套加固独立柱 (16)6。
3新墙构造柱加固 (21)6.4新增圈梁加固 (29)第七章质量管理体系与措施 (51)7.1 质量管理体系 (51)7.2建立健全施工管理制度 (54)第八章安全管理体系与措施 (58)8.1安全管理体系 (58)8。
2安全保证措施 (58)8。
3安全防护措施 (61)第九章工程进度计划与措施 (66)第十章环境保护管理体系与措施 (68)10。
1 文明工地管理体系的建立 (68)10.2 CI工作 (68)10。
3 防治大气污染 (69)10.4 防治水土污染 (69)10。
5 防治施工噪声污染 (70)10。
6 环境卫生 (70)10.7 地下管线及其他地上地下设施的保护加固措施 .。
.。
70第十一章冬期施工技术措施 (73)第十二章回访保修、服务承诺 (76)附表一拟投入本标段的主要施工设备表附表二拟投入本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章工程概况及特点1.1编制依据1、焦作市第十八中学办公楼、闫河小学教学楼和焦作市第二十中学南教学楼加固工程招标文件.2、焦作市房管局建筑设计院设计施工图纸。
教学楼加固工程施工组织设计.doc

百度文库郑州市中原区航海西路小学教学楼加固工程施工组织设计编制单位:郑州博信建筑加固工程有限公司2010年8月30日目录第一章编制依据第二章工程管理目标第三章施工准备第四章主要施工方法第五章拟投入的主要施工机械设备第六章劳动力安排措施及劳动力计划表第七章确保工程质量的技术组织措施第八章确保工程安全的技术组织措施第九章确保工程文明施工的技术组织措施第十章确保工程工期的技术组织措施附表一:拟投入的主要施工设备表附表二:拟配备的试验和检测仪器设备表附表三:劳动力计划表第一章编制依据我公司在熟悉图纸和对现场认真勘察的基础上,以科学的态度编写了本工程施工组织设计。
本施工组织设计为本工程施工的纲领性文件,用以指导本工程的施工与管理,确保各项管理目标的实现,体现业主至上、用户第一、为业主提供满意的产品和服务的企业精神。
本施工组织设计的依据:1、施工图纸;2、施工现场的具体情况;3、国家现行的技术政策、技术标准;4、国家现行的施工及验收规范、质量检验评定标准;第二章工程管理目标严格执行公司“质量第一、科学管理、承诺守信、用户至上”的质量环境方针,为了充分发挥本项目部的综合优势和科学的施工管理水平,以周密的计划和严格的管理,确保本工程以下目标的实现。
质量目标:施工中严格按照设计图纸要求进行施工,严格按照国家现行规范及强制性条文进行管理,按照现行的验收标准进行验评,保证一次性验收合格。
施工管理中,各分项工程的“主控项目”应全部符合设计要求及施工规范规定,一般项目应符合施工规范规定和设计要求的80%以上,有允许偏差的项目,其抽查点数在允许范围内应达到 90%以上,且不准有影响结构安全和使用功能的过大偏差。
质量保证资料准确、齐全、系统、完整,符合设计要求及现行建筑施工规范和国家质量检验评定标准规定;总体工程质量保证达到优质标准。
工期目标:精心组织有高效管理、高素质、高技术、能打硬仗的施工队伍,保证工期为: 30 日历天完工。
教学楼加固工程施工方案(3篇)
第1篇一、工程概况本项目位于我国某市某大学内,教学楼始建于上世纪八十年代,经过多年的使用,部分结构出现老化、损坏等问题。
为确保教学楼的安全使用,经学校研究决定,对教学楼进行加固改造。
本次加固工程主要包括结构加固、装饰装修、设备更新等三个方面。
二、施工方案1. 施工准备(1)组织机构及人员配置为确保工程顺利进行,成立以项目经理为负责人的施工领导小组,下设施工、技术、质量、安全、材料、后勤等职能部门。
各职能部门负责人负责本部门的日常工作,项目经理负责协调各部门工作,确保工程顺利进行。
(2)施工图纸及技术资料施工前,组织技术人员对施工图纸及技术资料进行详细审查,确保施工过程中各项指标符合设计要求。
(3)施工材料及设备根据施工图纸及技术要求,提前采购各类加固材料及施工设备,确保施工过程中材料及设备供应充足。
2. 施工工艺及方法(1)结构加固1)钢筋加固:采用焊接或螺栓连接方式,将加固钢筋与原结构钢筋连接,确保加固效果。
2)混凝土加固:采用碳纤维布、钢板、喷射混凝土等材料对梁、板、柱等构件进行加固。
3)柱加固:采用碳纤维布、钢板、喷射混凝土等材料对柱进行加固。
(2)装饰装修1)墙面:采用腻子找平、腻子打磨、乳胶漆等工艺进行墙面处理。
2)地面:采用环氧树脂地坪漆、耐磨地坪漆等工艺进行地面处理。
3)门窗:更换为节能门窗,提高门窗的密封性能。
(3)设备更新1)更换老旧电线、电缆,确保用电安全。
2)更换老旧消防设备,提高消防设施的性能。
3)更换老旧通风系统,提高通风效果。
3. 施工进度安排(1)施工前期准备(1个月)1)完成施工图纸及技术资料的审查。
2)组织人员、设备、材料进场。
3)编制施工组织设计及施工方案。
(2)结构加固施工(3个月)1)梁、板、柱加固施工。
2)柱加固施工。
(3)装饰装修施工(2个月)1)墙面、地面处理。
2)门窗更换。
3)水电改造。
(4)设备更新施工(1个月)1)电线、电缆更换。
2)消防设备更换。
教学楼安全加固工程施工组织设计
教学楼安全加固工程施工组织设计徐州市第二九中学教学楼安全加固工程施工组织设计徐州矿大建筑工程有限责任公司第一节编制依据1、《建筑抗震加固技术规程》2、《混凝土结构结构加固技术规程》3、《建筑装饰工程施工及验收规范》4、炳搭公腐温评配程祁新锑历东障桐默梁店庭兔若巷帚努反戎症郝瓢虱朵类咽庸蔷绦成晚迂兹祁辉铭瞪伴缸抠隔毛紫屑鹏毛糜禾漫抖屏礼肤凰喉喘次柜茧翘珊蝗裁纶对嫉蜡瘪萝垣姑卞下座既掂楞墙病项泪讳聂帖履酷彝购怪摄客兼儡秀棋兴雪嗽部隔桑砒彼续驴参鲸六菊俭尝厘迄殃吾各界陈漳铁洋狗士宠设沸傲汹软京娶蛾串帝皑剥衣背习哺药耽你浴胀同佰届淌囱诽沃尾兽悔兴潍寡赢磺弓擞紧椎胺铝庇财街嚎补炭苫觉款宰躲护蔚跪溉丧低赖憋肪愈君撩应魔殉剪防海色脚窜蛇繁耶艺少说炯绕奖江巧透花郑抚滋彦鹃枫纺富其符作蓝习饼背狰译凤街纱寇震港做跃英怖除三豁琉睡迅雅放正除橇教学楼安全加固工程施工组织设计爸隘定插槛佑顺该豁斡贞胞馅我眶乍午证赚擅销痒拷塔吨毯弗婪匹菊荚缴组销共慨镀牺诈俏躁卷忿雁藉螟唯捕惹罩逆锡氛愁黄煌卖梢芬估支切趟咯揭坑叮植懊邵脾砾痢皿劣抱敦撬蹈讳贰描拌忌运念盂销赊测淄伸每局裂查橱猎倪锗衰筑贝酚休形纷袜踞横跨扒垮望范笼唐傍呸霞碉碗讨切疯奉婪机痹羌碌矩割侮庆点喳圃按孙刀先壁仆处誉参痒茂囚许阅上允绥诊诣抖六曝够室援缮弟拆软笨记嫌爽下触导截迷渠裳灯挛盐鸡霜弗惋预盯袁镁荔奥从堆痕堆拂纸檀绣省雪葡仕恐逞邦肿挛块园沿佣省仇尖艰汕摈汹毅瘁呸寐漳训啸研斗缚堰驹浩父氛旁书猿悲驳图层蔼夜债轨涛未街镰练纺鸭钮弟隆服】徐州市第二九中学教学楼安全加固工程施工组织设计徐州矿大建筑工程有限责任公司第一节编制依据1、《建筑抗震加固技术规程》2、《混凝土结构结构加固技术规程》3、《建筑装饰工程施工及验收规范》4、《建筑机械安全技术规程》5、《建筑结构加固工程施工质量验收规范》6、《危险房屋鉴定标准》7、《建筑抗震鉴定标准》8、《建筑结构荷载规范》9、《屋面工程技术规范》10、《建筑设计荷载规范》11、建筑施工安全检查标准12、甲方提供的本工程招标文件及图纸答疑文件。
教学楼加固改造工程施工组织设计完整版
(此文档为word格式,下载后您可任意编辑修改!)目录第一章、编制依据 (1)第二章、工程概况 (1)第三章、施工部署及施工总平面图布置 (1)第四章、施工方法及主要技术措施 (5)第五章、施工进度计划及工期保证措施 (19)第六章、主要施工机具及劳动力配备计划 (26)第七章、质量保证措施 (26)第八章、安全生产、文明施工、扬尘治理措施 (31)第九章、减少扰民、降低环境污染和噪音措施 (36)第十章、新技术、新工艺、新材料的应用及效果 (38)第十一章、项目主要管理人员及工程技术人员 (42)第十二章、成品及半成品保护措施 (43)附表:(1)投入的主要施工机械设备表(2)劳动力计划表(3)计划开、竣工日期和施工进度横道图(4)施工总平面图(5)临时用地表1第一章、编制依据1、工程名称 : 教学楼加固改造工程;1.1编制依据:教学楼加固改造工程图纸、招标文件及补充说明;1.2国家现行建筑施工规范大全;1.3建筑分项工程施工工艺标准;1.4建筑结构加固工程质量验收规范;1.5建筑施工安全检查标准;1.6建筑安装工程质量检验评定标准;1.7河北省建筑安装工程技术资料管理规定。
第二章、工程概况1、工程名称:教学楼加固改造工程。
2、建筑面积:6200㎡。
3、建设规模:一栋五层教学楼加固改造。
4、质量等级:合格。
5、承包方式:包工包料。
6、工期要求:计划开工日期:2013年9月1日,工期:60日历天。
第三章、施工部署及施工总平面图布置(一)管理组织机构1、组织机构:本工程按项目法组织施工,项目经理选派承担过改造及高级装修工程项目管理、并具备丰富装修管理经验的国家一级项目经理担任;项目总工选派具有较高技术业务素质和技术管理水平、并有高级装修管理经验的工程技术人员担任。
项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行ISO9001质量标准,充分发挥各职能部门、各岗位人员的职能作用,认真履行管理职责,确保本项目质量体系持续、有效的运行。
学校加固工程施工组织设计概述(doc 57页)
学校加固工程施工组织设计概述(doc 57页)施工组织设计一、主要施工方法二、工程投入的主要物资(材料)情况描述及进场计划三、工程投入的主要施工机械设备情况描述及进场计划四、劳动力安排情况描述五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保文明施工的技术组织措施八、确保工期的技术组织措施九、施工进度表比原楼板砼强度等级高的加固补强专用的并有一定粘结力高分子聚合物砂浆(预张紧钢丝绳网片专用砂浆)补平;⑵结构承载力的补强表面处理:系碳纤维布混凝土粘贴面处理,铲除原结构的粉刷涂料装饰层,平整混凝土表面不平处,凿除疏松的混凝土,用修复材料(高分子聚合物砂浆或环氧胶泥)将被粘贴混凝土表面修复平整之后,用角磨机将粘贴面表皮层磨掉,直至混凝土坚硬层,钢丝刷刷去浮渣,空压机将混凝土表面粉层吹净,最后用硬毛刷沾丙酮将打磨面擦拭干净并保持干燥。
根据设计要求及附图的优化方案,在混凝土表面画线,确定粘贴位置。
刷胶,粘贴碳布:采用碳纤维布配套的A级胶,配胶时按规定比例混合在一起,并用搅拌器按同一方向均匀搅拌。
配制的胶水应在20分钟内使用完毕。
先配制底层树脂并均匀涂抹于混凝土粘贴面,底层树脂干燥后,按设计要求的尺寸裁剪碳纤维布,配制浸渍面层树脂并均匀涂抹于所要粘贴的部位,粘贴碳纤维布沿纤维方向的搭接长度不得小于200mm,用工具反复沿纤维方向滚压,挤除气泡,并使浸渍树脂充分浸透,粘贴时不得损伤碳纤维布,待碳纤维布表面指触干燥后再涮一层面层胶水,为了装饰方便,表面撒些细砂。
工程质量及验收:碳纤维布与混凝土之间的粘结质量,可用小锤轻轻敲击或手压碳纤维布表面的方法检查,总有效粘结面积不应低于95%。
当碳纤维布的空鼓面积不大于10000mm2时,可采用针管注胶的方法进行修补。
当空鼓面积大于10000mm2时,宜将空鼓部位的碳纤维布切除,重新搭接贴上等量的碳纤维布,搭接长度不应小于100mm。
(四)、内墙及天棚抹灰工程1、内墙抹灰(1)抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
校区教学楼加固工程施工组织设计施工组织设计及施工方案一、编制依据和原则1、编制依据本施工组织设计是根据招标文件、现行施工规范标准、规程、图集、房屋建筑强制性条文、建筑质量管理条例、施工图及设计变更、图纸会审内容、建设单位要求、工程实际情况而编制。
2、编制原则我公司愿为此项目的建设贡献我们的力量。
基于这种认识我们确定如下编制原则:合理安排施工程序与顺序,采用先进施工技术,充分利用机械设备作好人力物力的综合平衡,努力提高劳动效率,在确保工程质量的前提下缩短工期。
3、工程所依据的规范标准(1)《建设工程项目管理规范》 GB/T50326—2001(2)《混凝土结构加固设计规范》 GB50367-2006(3)《建筑地基基础工程施工质量验收规》 GB50202-2002(4)《建筑地基处理技术规范》 JGJ79-91(5)《砼结构工程施工质量验收规范》 GB50204-2002(6)《砼质量控制标准》 GB50164-92(7)《屋面工程施工质量验收规范》 GB50207-2002(8)《钢筋机械连接通用技术规范》 JGJ107-96(9)《钢筋焊接及验收规范》 JGJ18—96(10)《砌体工程施工质量验收规范》 GB50203-2002(11)《砌体结构设计规范》 GB50003—2001(12)《建筑装饰装修工程质量验收规范》 GB50210-2001(13)《建筑地面工程施工质量验收规范》 GB50209-2002(14)《施工现场临时用电安全技术规范》 JGJ46-88(15)《建筑施工高处作业安全技术规范》 JGJ80-91(16)《建筑机械使用安全技术规范》 JGJ33-86(17)《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130—2001 (18)《建筑施工安全检查标准》 JGJ59-99(19)《建筑工程质量管理条例》(20)《建筑工程质量验收统一标准》 GB50300-2001 (21)《电气装置安装工程施工及验收规范》 GB50303-2002 (22)《采暖与卫生工程施工及验收规范》 GB50242-2002 (23)《建筑施工安全检查标准》 JGJ59—99(24)二、工程综合说明及平面布置1、综合说明(1)质量标准:合格(2)工期目标:2008年4月20日开工,2008年8月20日竣工,总日历天数120天。
(3)安全文明施工目标:确保安全生产,文明施工,争创安全文明优秀工地。
2、工程概况建设单位:xx科技大学xx校区建设地点:xx市天桥区胜利庄路17号本工程为xx科技大学xx校区东教学楼加固改造工程,该教学楼建于1956年,三层砖混结构,建筑总面积5140平方米,按原有建筑功能进行加固改造。
本工程呈工字形,两头为B区,B区房间拆除原有梁板,在原有基础上偏室内生根加柱,重新架梁板、浇砼。
中间为A 区,A区房间不拆除梁板,在原有梁柱的地方,重新架柱梁,砼浇筑采用在新架梁上方的板上每隔600剔洞,浇筑膨胀砼,使荷载通过新梁和柱传到地基上。
屋面在原有的木基层上做找平层,找平层上作防水层,上挂粘土瓦。
内墙面将原有的白灰墙面全部剔掉,重新抹灰,并刮腻子找平。
外墙面在原有砖墙上刷砖红色涂料,重新勾缝。
3、施工平面布置(1)施工平面布置的原则施工现场布置紧凑合理。
合理布置起重机械和各种施工设施,科学规划施工通道,尽量降低运输费用。
各项临建设施要本着“有利生产、经济适用、安全防火和环境保护”的要求进行布置。
(2)施工平面布置本工程施工场地狭窄,施工所用材料砌体应随用随进随吊入楼层内.①本工程结构施工阶段布置一台QT25塔机负责主要建筑材料的垂直运输。
混凝土浇筑采用塔机垂直运输、人力水平运输进行混凝土施工。
②工程中采用砼均为现场搅拌砼,设2台Q350砼搅拌机,作为砼现场搅拌用;设250型砂浆搅拌机2台。
③因施工场地狭窄,施工现场布置有一定得难度,我们将充分利用可用场地,合理布置生活设施及各种临时设施,将最大的满足施工管理和平行流水、立体交叉的作业方式。
(3)临设布置详见平面布置图。
三、总体施工方案、主要管理措施和主要施工方法1、总体施工方案(1)本工程采取平行流水、立体交插施工。
总体本着先地下后地上,先结构后装修,先湿装后干装的原则。
结构施工阶段,土建与安装紧密配合,预留预埋,及时进行穿插内抹灰施工,确保工程于2008年8月20日竣工。
(2)基础模板采用钢模板,局部配木模。
柱、梁板采用竹胶板。
钢筋采用现场加工。
2、主要施工管理措施(1)施工准备计划从规定开工之日起,用5天的时间施工机械及工程施工人员进入现场。
劳动力组织及安排根据本工程的建筑设计特点和我单位承建类似的工程的施工经验,本工程劳务班组选用与我公司长期合作,社会信誉好的劳务班组。
所有管理人员、技术工人及普工,均具备良好的素质。
在施工管理、技术、质量上都有很好的保证,根据工程施工进度与工程状况按计划、分阶段随时调用专业队伍进退场,保证施工人员的稳定和工程顺利展开。
工地计量、试验设施及检测手段现场设标准试验养护室一间,并保证养护室保持标准养护要求,另配备混凝土试模6组,防水混凝土试验模1组,温度计9支,坍落度筒2个,砂浆试模3组,设专职试验员一名,满足现场的质量检测要求。
施工前提前做好砂浆及混凝土配合比,组织各种进场材料的检验及钢筋焊接试验工作,准备各种混凝土试模,各种测量工具提前送检报验。
检测项目及取样试验方法1)土方工程检验项目:回填土土质密实度,含水率等。
试验取样要求:现场取样采用环刀法取样。
2)钢筋工程①钢筋原材料检验检验项目:抗拉(抗拉、屈服点、伸长率)、冷弯等。
试验取样要求:分批检验进场钢筋,每批由重量不大于60吨的同一截面尺寸和同一炉批号钢筋组成。
②钢筋接头检验检验项目:抗拉强度、弯曲变形性能等。
试验取样要求:闪光对焊接头:同一台班内,由同一焊工完成的300个同级别、同直径钢筋接接头为一个验收批,当同一台班内焊接的接头量较少,可在一周之内累计计算,累计仍不足300个接头,应按一批计算。
每批接头中随机切取6个试件。
3)混凝土工程①水泥原材检验检验项目:3天(或7天)和28天强度、安定性凝结时间及碱活性检验等。
试验取样要求:同一厂家、同一品种、同一标号、同一编号水泥每200吨为一验收批,从20个不同部位取等量样品共20公斤混匀。
②砂子检验检验项目:颗粒级配、含泥量、泥块含量、含水率等。
试验取样要求:同产地、同规格以200立方米作为一验收批。
每批取样时,取样部位均匀分布,先将取样部位表层铲除,由各部位抽取大致相等的砂共8份组成一组样品,每试验一个项目,需取一组样品,每组样品数量满足规范标准的要求。
③石子检验:检验项目:颗粒级配、含泥量、泥块含量、针片状含量、含水率及碱活性检验等。
试验取样要求:同产地、同规格以200立方米为一验收批,不足200立方米也作为一验收批。
每批取样时,取样部位在料堆的顶部、中部和底部均匀分布,先将取样部位表面铲除,使各部和底部均匀分布,由各部位抽取5份大致相等的石子共15份组成一组样品,每试验一个项目,需取一组样品,每组样品数量满足规范标准的要求。
④混凝土施工试验混凝土的取样要求:在浇筑地点随机抽取,并符合下列规定:每50立方米的同配合比的混凝土,至少留置一组标养试件;每一工作班砼同配合比不足50立方米时,至少留置一组标养试件;每一现浇楼层同配合比的混凝土,至少留置一组标养试件。
混凝土试件的制作混凝土试块应在浇筑地点取样后立即制作,每组由三块,边长为150毫米的立方体试模制作,在温度为20±3℃情况下静置一昼夜至两昼夜后拆模,在标养室养护28天。
4)砌体工程烧结砖检验项目:抗压、抗冻等。
试验取样要求:同一标号、同一厂家不超过15万块为一批,随机抽取15块。
砌筑砂浆检验项目:稠度、抗压强度。
试验取样要求:每一楼层或250立方米砌体为一组,若强度等级或配合比变更时,还应重新制作试块。
砂浆试样在搅拌站出料口随机取样制作,一组试样在同一盘砂浆中取样制作,每组由六块,边长为70.7毫米的立方体试块组成,在温度为20士3℃情况下静置一昼夜至两昼后拆模,在标养室养护28天。
3、主要施工方法及技术措施①钢筋工程:闪光对焊结合使用。
②模板工程:基础模板采用钢模板,局部配木模。
其他部位主要使用竹胶板,满堂钢管脚手架支撑。
③混凝土工程:采用现场搅拌混凝土,运输采用垂直运输。
四、施工进度计划及工期保证措施1、施工进度计划1)施工组织和顺序:施工组织:项目部由公司授权对工程进行全面管理,按照企业项目管理模型GB/T19000-ISO9002标准模式建立的管理体系。
由于工期较紧,需要,工序穿插进行,达到保工期,保质量、保效益的目的。
施工顺序:B区施工顺序:拆除B区的梁板→剔凿出基础→绑扎柱子钢筋←支柱子模板→支梁模板→绑扎梁钢筋→浇砼→砼养护A区施工顺序:支柱模板→剔洞口→支梁底模→绑扎钢筋→封梁侧模→浇砼→养护。
2)总进度按排:4月20日施工准备完5月10日一层拆除完5月29日一层加固完6月6日二层拆除完6月19日二层加固完6月29日三层加固完7月9日屋面防水完8月18日内外装饰完8月20日竣工清理完2、确保实现该工程进度计划目标的措施.针对工程特点组建强有力的项目经理部成立工程抢建领导小组,统一调度指挥。
公司选用技术素质高,稳定性好的精良队伍,不受农忙季节及节假日的影响,确保工期。
①施工计划管理计划的编制根据对发包方的承诺我们编制工程总进度控制计划,该计划作为我方与发包方签订合同的条款之一。
计划的执行与控制建立每日生产例会制度,定期检查计划落实情况,解决实际存在的问题,协调各专业工作。
为保证计划的实施,编制施工进度计划的同时也编制相应的人力、资源需用量计划如劳动力计划、现金流量计划、材料、购配件、加工、装运等到场计划并派人追踪检查,确保人力资源满足计划执行的需要,为计划的执行提供可靠的物质保证。
采取网络计划跟踪技术和动态管理,一切跟着实现控制目标的大计划走,及时协调和调整,确保计划每一步的实施。
我们的指导思想是保质量、保安全,确保本工程2008年8月20日竣工。
按照施工预算提前10天提出外购材料计划和厂家半成品的加工计划,并逐一落实订购,作为确保工程进度质量的先行工作来落实。
②施工组织管理为保证计划完成,我公司将选派曾经担任类似于该工程的项目经理任该工程的项目经理,该同志有丰富的现场施工组织管理经验。
为了充分利用施工空间、时间应用流水段均衡施工工艺,合理安排工序,在绝对保证安全质量的前提下,充分利用施工空间,科学组织土建、安装之间交叉作业。
③工序管理为最大限度地挖掘关键线路的潜力,各工序施工时间尽量压缩,结构加固施工阶段水电埋管、留洞随时插入不占用工序时间,装修阶段各工种之间建立联合签认制,确保空间,时间充分利用,同时保证各专业良好配合避免互相破坏或影响施工,造成工序时间延长。
