静压桩细则1

合集下载

静压桩规范

静压桩规范

静压桩规范静压桩是一种常用的地基处理技术,用于增加土壤的承载力和稳定性。

在进行静压桩施工时,需要遵循一定的规范和标准,以确保工程质量和安全。

下面是关于静压桩规范的一些基本要求。

1. 施工前准备在进行静压桩施工前,需要进行详细的设计和勘察工作。

确定桩的类型、直径和间距等参数,并对施工现场进行勘察,了解地质情况和地下管线等情况。

同时,需要进行周围环境的保护和消防设施的设置。

2. 施工材料静压桩的施工材料应符合相关标准要求。

常用的材料包括混凝土和钢材。

混凝土强度应符合设计要求,钢材应具有良好的焊接性能和耐腐蚀性能。

3. 施工设备静压桩施工需要使用一些特定的设备和工具。

常用的设备包括压机、钻机、钢筘等。

需要确保设备的性能和稳定性,并且在使用前进行检查和保养。

4. 桩的施工在进行静压桩的施工时,需要遵循以下步骤:(1) 桩基础处理:清理桩基,去除杂物和软弱土层,保持桩基的平整和干燥。

(2) 安装桩筘:根据设计要求,确定桩筘的位置和间距,并使用钻机将桩筘安装到设计深度。

桩筘的安装质量应符合标准要求。

(3) 施工方法选择:根据地质条件、桩的类型和荷载要求等因素,选择合适的施工方法,如静压桩和预制桩等。

(4) 注入混凝土:将混凝土泵送到桩筘中,同时进行振捣和压实,确保混凝土的均匀分布和塑性变形的良好性能。

(5) 桩顶处理:在注入混凝土后,需要对桩顶进行整平和修整,使其与地面平齐,并确保桩顶的垂直度。

5. 质量检测在静压桩施工完成后,需要进行质量检测。

常用的检测方法包括静载试验、动态载荷试验和超声波测试等。

通过这些检测方法,可以评估桩的承载能力和稳定性,并对施工质量进行评价。

6. 安全措施在进行静压桩施工时,需要加强安全管理,确保施工人员的人身安全和工程的质量安全。

施工现场应设置警示标识和安全防护设施,施工人员应配备好相应的安全防护装备。

以上是关于静压桩规范的一些基本要求。

在实际施工中,还需要根据具体情况灵活运用并遵循其他相关规范和标准,以确保静压桩施工的质量和安全。

静压预制桩工程监理细则

静压预制桩工程监理细则

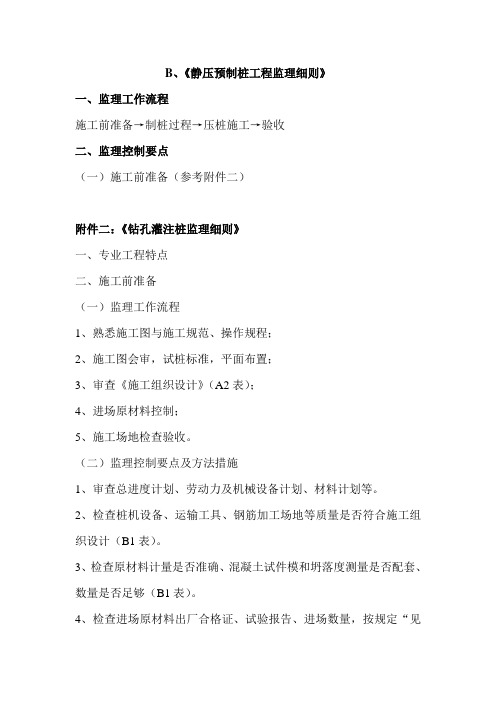

B、《静压预制桩工程监理细则》一、监理工作流程施工前准备→制桩过程→压桩施工→验收二、监理控制要点(一)施工前准备(参考附件二)附件二:《钻孔灌注桩监理细则》一、专业工程特点二、施工前准备(一)监理工作流程1、熟悉施工图与施工规范、操作规程;2、施工图会审,试桩标准,平面布置;3、审查《施工组织设计》(A2表);4、进场原材料控制;5、施工场地检查验收。

(二)监理控制要点及方法措施1、审查总进度计划、劳动力及机械设备计划、材料计划等。

2、检查桩机设备、运输工具、钢筋加工场地等质量是否符合施工组织设计(B1表)。

3、检查原材料计量是否准确、混凝土试件模和坍落度测量是否配套、数量是否足够(B1表)。

4、检查进场原材料出厂合格证、试验报告、进场数量,按规定“见证取样”,试验合格(A9表)。

5、检查场地是否平整、障碍物是否清除、排污是否落实(B1表)。

6、复查桩位、轴线、标高(A12表)。

7、检查桩机安装是否平稳、沉降池循环系统是否正常、砂浆材料及检测用具是否齐备(B1表)。

三、施工阶段(一)监理工作流程成孔检查→清孔排渣→钢筋笼查验收→水下混凝土浇捣→验收(二)监理控制要点及方法措施全过程做好《旁站记录》,有问题发B1表《监理工程师通知》。

1、成孔过程中施工单位应提供钻进情况、泥浆配比数值,沉渣清除记录,若发现斜孔应及时纠偏;2、现场施工员根据钻进变层浓度记录及岩石样品判断层位(记录必须有钻具全长、加减尺、余尺),会同监理人员验芯样,重新用钢尺丈量钻具全长核实误码差,确定终孔深度;3、各终孔层判断可以资料及样品为依据对照综合判定;4、检查孔深:在四周测4点取平均值,并用复核测绳准确判断终孔孔深;进入持力层厚度和误差均应满足设计要求,并在建设单位保留样品;5、钻孔达到设计层位后要进行清孔排渣,同时准备下钢筋笼工作;6、检查钢筋笼:钢筋规格、数量、间距、焊接长度、对焊质量等均应合格,总长度符合设计要求;7、清孔排渣完成后由施工员,质检员用金属绳测深器探测沉渣厚度,符合要求再下钢筋笼;8、下笼一定按操作规程进行,注意导向及护壁措施得当;9、钢筋笼下好后,应由施工员再测沉渣塌沉度予以记录并进行第二次灌孔;监理人员对灌孔情况进行检查,符合要求后下导管;该程序一定要快,最后灌孔至浇捣时间不得超过30分钟,并应保持泥浆面、防止塌孔;10、在清渣的同时,应完成浇捣混凝土的准备工作,以确保及时浇捣(A11表);11、终孔时按孔深、孔径预计其灌注量,并检查水泥用量、砂石质量数量和配料情况;12、随时监测混凝土坍落度,尤其注意导管并装是否严密,不得漏水;13、剪球以第一斗足以使导管埋入混凝土中1m以上;14、拔管应与混凝土面上升情况配合控制,使拔管后仍能埋入2m以上;15、检查其浇捣混凝土量及拔管记录。

静压桩细则

静压桩细则

二期工程静压桩工程监理细则工程名称:编制:______________________________审批:______________________________编制日期:___________________________福州源恒工程监理有限公司1 .编制目的:编制并执行本细则,监督施工单位严格按设计和规范要求施工,控制本工程项目桩基工程的施工质量,保证桩基工程按质按量如期完成,并能与后续工序顺利交接。

2. 编制依据及适用范围:本细则依据本工程项目的《监理规划》、与桩基工程相关的标准、设计文件和技术资料及已批准的《施工组织设计》编写。

适用于本工程项目静压预应力管桩工程施工及验收的监督管理。

3. 职责:本细则由本工程项目部土建监理工程师编写,项目总监理工程师审核批准,项目监理部组织实施,项目土建监理工程师具体执行并对其负相应的责任。

4. 工程概况:4.1场地情况:本工程是由,市场路北侧,共11幢建筑,分别为9 ~11层框架结构。

4.2地质情况:1 .本工程依据福建省闽东工程勘测院提供的《岩土工程勘察报告》以及福建省建设工程物探试验检测中心提供的《工程试桩检验报告》进行桩基设计。

2 .桩尖持力层:巾500管桩进入全风华花岗岩土层大于米,桩长待现场试桩定。

4.3设计情况:1 .本工程基础选用静压式(PHC )高强预应力管桩。

2 . (PHC )预应力混凝土管桩按照国标GB13476-1999《先张法预应力混凝土管桩》设计制造。

管桩厂家提供产品详细图纸大样及有关说明(包括管桩力学性能指标)。

提供产品的有关检验数据及质保证书。

3 .本工程桩基基础设计等级:乙级。

桩基安全等级:二级。

但单桩桩基安全等级:一级。

5. 监理工作内容:5.1监理工作流程:见图1图1、监理工作流程图5.2主要材料核定流程:见图2签发B1表图2、主要材料核定流程5.3质量控制要点及目标值(见下表)5.4施工监理内容: 541施工准备阶段监理工作:1. 熟悉桩基平面图、桩大样、桩承台大样及工程地质勘察报告等技术资料。

静压管桩工程监理实施细则

静压管桩工程监理实施细则

静压管桩工程监理实施细则一、前言静压管桩是一种基础施工方法,广泛应用于建筑物、桥梁等工程中。

静压管桩工程的安全性和质量直接关系到工程的成功与否,因此在工程监理过程中需要对静压管桩工程进行严格的监理。

本文档针对静压管桩工程监理实施细则进行详细介绍。

二、监理人员的职责1.制定监理计划和监理工作方案,详细说明监理的流程和监测项目。

2.对静压管桩工程施工中的材料、设备进行检查和验收。

3.对施工现场的安全和环境保护工作进行监管和检查。

4.对静压管桩施工工艺和质量进行全程监督和检查。

5.对静压管桩基础工程施工的质量、进度、安全等方面提出监理意见和建议。

三、监理流程1.监理前期准备阶段•拟定监理计划和监理工作方案,明确监理的对象、内容、方式、费用等。

•进行静压管桩工程相关资料的审核,包括设计文件、施工图纸等。

•对施工单位进行资质审核。

2.施工阶段监理•对施工现场的安全保障、文明施工、环境保护等方面进行监督检查。

•对静压管桩工程材料进行检查验收。

•对静压管桩施工工艺和质量进行全程监督和检查。

3.竣工验收监理阶段•对静压管桩工程的竣工验收过程进行监理。

•对竣工验收资料的审核和验收。

四、重点监测项目1.施工现场的安全生产情况。

2.静压管桩的质量和施工工艺。

3.静压管桩的沉降观测。

4.静压管桩的竣工验收。

五、监理报告1.周报:每周对静压管桩工程施工情况进行一次监理报告。

2.月报:每月对静压管桩工程的监理情况进行一次总结。

3.阶段性报告:对静压管桩工程的各个阶段进行监督和总结,编制阶段性监理报告。

六、监理收费标准监理单位对静压管桩工程的监理应按行业收费标准收费,收费标准应在合同中明确。

七、结论严格监管静压管桩基础工程的施工过程和质量,是确保工程安全性和质量的重要手段。

本文档详细介绍了静压管桩工程监理实施细则,可供工程监理人员参考。

静压桩监理实施细则

静压桩监理实施细则

静压桩监理实施细则一、引言静压桩监理是现代建筑技术与管理理念的结晶,其有效性和实用性得到了业内外的广泛认可和推广。

本文旨在总结和归纳静压桩监理实施细则,以期为工程实践提供参考和指导。

二、静压桩的定义和特点静压桩是指在进行桩基础施工时,先将桩框搭建好,并在框外侧布置水平支撑梁,采用水平的静力平衡原理,借助于桩身的摩阻力及周围土层的支承力将框外侧的板墙向上推进,直至固定在临时压桩基础上的一种空心钢管桩基础施工技术。

其特点如下:1.有利于减小土方开挖量,减轻工程施工难度。

2.施工过程不会引起邻近建筑物或地下管线的震动或沉降,有利于保护周围环境。

3.桩身摩阻力大,承载能力强,适用于软弱土地区,具有较高的安全稳定性。

三、静压桩监理实施细则静压桩监理实施过程中,应从施工前、施工中、施工后各个方面严格按照规定操作,以确保工程质量和安全。

具体细则如下:1.施工前- 在开工前应拟定好桩基础的施工方案、质量标准和监理计划,并进行严格审核和备案。

- 要合理选择桩的类型、数量和布置方式,根据现场地质条件进行钻孔、压入钢管和灌注浆液预处理等工作。

- 开始施工前应进行现场样品检测,检测包括桩土浆液配比、土质、含水率、桩体质量等方面的指标。

2.施工中- 在施工过程中,监理人员应对各个工序进行全程视频监控,监测桩体下沉、水泥浆液配比和压力、桩身竖直度等关键指标。

- 施工过程中,应注意控制压桩沉放速度,以防止造成邻近建筑物或管线的损坏。

- 每一根静压桩在进入钢管管体的时候要与钢管管体处在同一根轴线位置,并向套筒内完全打入石墨涂层。

- 完成施工后,应及时采取检测措施,检测桩头弯曲或缺少强度等方面的缺陷。

3.施工后- 在静压桩基础施工完成后,应进行质量验收,验收包括验收报告、验收证书和组织书等。

- 验收合格后,应进行桩基础土层的堵塞,堵塞可采用人工或机械的方法,有效减少空穴率和提高基础承载能力。

- 最后要进行档案资料整理和存档,档案资料包含桩基础施工记录、监理报告、验收报告及其他相关资料。

静压预应力混凝土管桩监理细则

静压预应力混凝土管桩监理细则

静压预应力混凝土管桩监理细则单县天成帝景住宅小区理细则编制:杨银批准:黄河清山东省建设监理咨询有限公司单县天成帝景住宅小区项目监理部目录一、工程概况二、编制依据三、预应力混凝土管桩特点四、施工准备五、施工工艺六、工程之量标准及检验七、施工试验(打试桩)八、成品保护九、监理工作的控制要点及方法措施十、监理工作流程十一、质量检验标准十二、主要工程质量通病与治理十三、安全生产与文明施工一、工程概况1.1本工程为山东单县天成帝景住宅小区。

工程位于山东单县县城内,文化路路东。

3#、4#、5#楼建筑物地下一层,地上十八层。

主楼层高自为:2.9M。

1.2结构形式:主体采用剪力墙结构,基础采用预应力混凝土管桩基础。

1.3建筑抗震设防烈度为6度。

建筑场地类别为3类。

建筑物安全等级为二级,地基基础设计等级为乙级。

设计使用年限50年。

1.4本工程主楼基础采用预应力混凝土管桩PHC—A400(100),管桩有效长度18米,桩顶标高为—4.00米。

每个楼各取三根试桩。

二、编制依据:2.1本工程项目监理规划2.2本工程地质报告2.3设计图纸2.4业主组织的答疑会及补充文件;2.5施工组织设计2.6设计文件规定及现行相关的规范和标准本工程采用的技术标准、规范1、测量工程采用技术标准、规范:《工程测量规范》GB50026-932、桩基施工及验收、质量评定主要采用技术标准、规范:《建筑地基基础设计规范》GB/T50007—2002《建筑工程施工质量验收统一规范》GB50300—2001《建筑地基基础施工质量验收规范》GB50202—2002《建筑地基处理技术规范》JGJ79—2002《建筑工程桩基检测技术规范》JGJ/T106—97《建筑桩基技术规范》JGJ94—94《建筑机械使用安全技术规范》JGJ33—2001《施工现场临时用电安全技术规范》JGJ46—88《建设工程施工现场供电安全规范》GB50194—93《先张法预应力混凝土管桩》图集L06G407《建筑钢结构焊接规程》三、预应力混凝土管桩特点1、预应力混凝土管桩是采用离心脱水密实成型工艺原理,先张法施加预应力,达到规定的强度后放张预应力筋,在进行压蒸养护(或浸水养护)成型的一件预制混凝土管桩。

静压方桩基工程监理实施细则

静压方桩基工程监理实施细则1. 前言静压方桩基工程是一种常见的基础处理方式,具有结构简洁、施工方便、适用性强等特点。

在静压方桩基工程的施工中,监理人员的职责十分重要,关系到施工的质量和安全。

本文档旨在规范静压方桩基工程的监理工作,确保工程的顺利进行。

2. 监理工作内容2.1 施工前监理在静压方桩基工程施工前,监理人员需要对施工方案、施工技术、施工材料等进行审核,确保符合设计要求和合同约定。

具体监理工作内容如下:•审核静压方桩基工程施工单位提交的方案,并提出意见和建议;•对施工单位的施工资格进行审核和评估;•审核施工单位提交的施工人员资格和培训情况;•审核施工单位提交的施工设备、施工材料等,并检查其质量和数量是否符合标准和合同要求;•对现场的施工条件进行检查,确保施工前的准备工作已经完成。

2.2 施工中监理在静压方桩基工程施工中,监理人员需要对施工进度、质量、安全等方面进行监督和检查,及时发现并处理问题,确保工程的顺利进行。

具体监理工作内容如下:•对施工单位的施工人员进行现场监督和管理;•对施工现场进行安全检查和监督,确保施工安全;•对施工过程中的关键节点进行抽验和检查,确保施工质量符合要求;•对静压方桩基的深度、直径、倾斜度等进行检查,确保符合设计要求;•对各种材料使用情况进行检查和监督,确保材料的质量符合标准和合同要求;•对现场施工记录及时进行审核和监督,确保施工记录的真实有效。

2.3 施工后监理在静压方桩基工程施工后,监理人员需要对工程质量进行检查和评估,确保工程质量符合要求。

具体监理工作内容如下:•对静压方桩基的质量试验报告进行审核和检查;•对施工单位的施工质量进行评估和考核;•对工程的竣工验收进行监督和检查,确保工程质量符合要求;•对施工单位进行施工质量问题的整改和追责;•编写静压方桩基工程监理报告。

3. 总结静压方桩基工程是一项重要的基础处理工程,在施工中需要严格按照施工方案和标准要求进行监理工作,确保工程的质量和安全。

工程静压桩基施工细则

开封富九华熙8#-11#楼工程砖砌体施工监理细则专监编制:总监审批:编制日期:年月日一、工程概况㈠、工程名称:开封富九华熙㈡、工程地点:开封市东京大道与第九大街交叉口东北角㈢、工程规模:8#楼:建筑面积为9366.49m2,地下一层,地上十八层,建筑高度为56.8m;9#楼:建筑面积为23382.66m2,建筑高度68.1m。

地下二层,地上二十三层;10#楼:建筑面积为13571.65m2,建筑高度53.6m。

地下二层,地上十八层;11#楼:建筑面积为13128.89m2,建筑高度为53.6m。

地下二层,地上十八层。

㈣、工程简介:本工程桩基础采用 PHC-400-95-≧14 AB预制静压桩,总桩数1262根,桩长18930米,接桩采用电焊焊接。

单桩承载力 814 KN,根据油压表力定表推算,压桩油压表读数最终值为双缸9 Mpa。

二、监理依据及要点㈠、监理依据1、已批准的监理规划;2、本专业工程相关的标准、设计文件和技术资料;3、施工组织设计;4、本专业工程相关的标准。

㈡、监理要点在静力压桩施工过程,监理应做到以下几点:1、施工前,监理对施工单位的资质,管理人员,资格进行审核,并对成品桩做外观及强度检验。

接桩材料质保资料进行检查,压桩用压力表进行检查。

2、对建筑物的定位放线,桩位要进行复核。

3、压桩过程中要检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度。

4、静压桩质量检验标准应符合GB50202-2002中5.2.5条。

5、桩基工程的桩位验收,应按下述要求进行:(1)当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能对桩进行检查时,桩基工程的验收,应在施工结束后进行。

(2)当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉到场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,施工单位要及时浇灌混凝土垫层,弹出轴线,监理应与打桩单位,土建单位一起对混凝土桩位的偏差进行检查,并详细记录桩位的偏差值允许偏差详见GB50202-2002中5、1、3的规定,如偏差值较大,需请设计人员进行处理。

静压桩监理实施细则.doc

静压桩监理实施细则范文大全文秘知识规章制度〔静压桩监理实施细则〕.测量放线依据设计图纸及业主提供的坐标点及高程控制标高首先建立现场测量放线控制系统测量放线控制系统施放建筑物的轴线按轴线尺寸及压桩施工作业面的尺寸要求施放压桩施工时的基坑开挖线测量放线控制系统建立后首现施工单位进行自检经监理单位复检合格后才能施放轴线及开挖线。

.桩位点的放线控制依据建立的测量控制系统及轴线施放各桩位点。

严格控制桩位点的偏差满足规范要求采用地面打入白灰十字线的方式进行控制施放点位处用竹筷点位偏差不超过mm .静力压桩施工控制采用静压桩时场地地基承重力不应小于压桩机械接地压强的倍且场地应平整。

最大压桩力不宜小于设计的单桩竖向极限承载力标准值必要时可由现场试验确定。

.静压力桩施工的质量控制应符合下列规范:第一节桩下压时垂直度偏差不应大于宜将每根桩一次性连续压到底且最后一节有效桩长不宜小于m抱压力不应大于桩身允许侧向压力的倍对于大面积桩群应控制日压桩量。

.终压条件应符合下列规定:应根据现场试桩的试验结果确定终压标准终压连续复压次数应根据桩长及地质条件等因素确定。

对于入土深度大于或等于m的桩复压次数可为~次对于入土深度小于m的桩复压次数可为~次出现下列情况之一时应暂停压桩作业并分析原因采用相应措施压力表读数显示情况与勘查报告中的土层性质明显不符桩难以穿越硬夹层实际桩与设计桩长相差较大出现异常响声压桩机械工作状态出现异常桩身出现纵向裂缝和桩头混凝土出现剥落等异常现象夹持机构打滑压桩机下陷.预应力管桩接桩本工程桩长m采用两节桩的连接采用端板焊接二氧化碳保护焊。

接桩时应做到以下几点:接桩时管桩接头宜高出地面~m。

接桩时上、下节桩应保持垂直错位偏差不大于mm各个施工桩施工时长短必须相互错开焊接前应先确定管桩接头是否合格上下端板表面应钢刷清理干净坡口处应刷至露出金属光泽。

焊接时宜先在坡口圆周上电焊~点施焊时宜对称进行。

焊接时应采用手工焊焊缝应在自然条件下冷却分钟以上方可继续沉桩。

静压法沉桩监理细则

Ⅱ、静压法沉桩监理实施细则静压法沉桩即借助专用桩架自重和配重或结构自重,通过压梁或压柱将整个桩架的自重和配重或结构物反力,以卷扬机滑轮组或电动油泵液压方式施加在桩顶或桩身上,当施加给桩的静压力与桩的入土阻力达到动态平衡时,桩在自重和静压力作用下,逐渐压入地基地土中。

静压法沉桩且有无噪音、无振动、无冲击力、施工应力小等特点,可减少打桩振动时地基和邻近建筑物的影响,桩顶不易损坏,不易产生偏心沉桩,沉桩精度较高,节约制桩材料和降低工程成本,且能在沉桩施工中确定沉桩阻力,为设计施工提供参考,并予估验桩的承载能力。

但是对地基的挤土影响仍然存在,需视本工程实际情况采取措施。

二、本工程静压桩的施工流程:1、按设计要求,先予制两根试桩,按桩基平面图,随机确定两根试桩的桩位,根据勘探报告初步确实桩长,并按常规压入这些试桩,做好记录。

2、对这一既有桩进行静载试验。

为赶工期,在正式报告未出来前,请试桩单位先把结果告之,以便设计院研究并最后确定工程桩的各项参数。

3、桩基工程正式施工。

A.派员在予制场对予制桩的质量进行监理(包括:模板、钢筋、砼),在这之前原材料、砼配合比均进行检验、试配合格,对隐蔽工程进行验收。

这一项工作按予制钢筋砼工程进行监理,这里不详述。

B.工地现场的土建监理员对运入现场的予制桩进行半成品验收,并编号记录桩长等参数,一旦发现因吊装、运输等原因损坏的不合格桩及时退回。

C.在整个压桩过程自始至终进行旁站监理,发现问题及时提出,及时纠正。

D.打桩结束,按规定抽1%,即5根桩再作静载试验,抽验的桩是打桩中发现承载张力较低的,或随机抽有代表性的桩进行静载试验。

4、检测单位出试桩报告,施工单位及时整理好全部桩基资料,经监理审合格后,请市质监站前来对桩基工程进行验收。

三、静压桩质量检验标准应符合下表规定。

1、静力压桩质量检验标准静力压桩质量检验标准项序检查项目允许偏差或允许值检查方法单位数值主控项目1桩体质量检验桩基桩检测技术规范按桩基检测技术规范2桩位偏差见本规范5.1.3用钢尺量3承载力按基桩检测技术规范按基桩检测技术规范一般项目1成品桩质量:外观外形尺寸强度表面平整,颜色均匀,掉角深度<10mm,蜂窝面积小于总面积0.5%见本规范表5.4.5满足设计要求直观见本规范表5.4.5查产品合格证书或钻芯试压2硫磺胶泥质量(半成品)设计要求查产品合格证书或抽样送检3接桩电焊接桩:焊缝质量电焊结束后停歇时间见本规范表5.5.4-2见本规范表5.5.4-2min>1.0秒表测定4电焊条质量设计要求查产品合格证5压桩压力(设计有要求时)%±5查压力表读数6接桩时上下节平面偏差接桩时节点弯曲矢高mm<10mm<1/1000L用钢尺量用钢尺量,L为两节桩长7桩顶桩高mm±50水准仪2、沉入桩的桩位偏差,必须符合表2-3的规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

静压桩监理细则
(工程概况)
一、 监理依据:
1. 设计图纸及洽商记录。
设计系根据天津市地质勘察院2003年10月提供的《天津顺驰发展有限公
司城市之光建设项目岩土工程勘察报告》本工程施工依据:桩基设计图纸
及变更文件,《建筑桩基技术规范》JGJ94-94,检测满足《建筑基桩检测技
术规程》DB 29-38-2002。《建筑地基基础工程施工质量验收规范 》GB
50202-2002。管桩拼接满足《钢结构工程施工及验收规范》GB 50205-95二
级焊缝的要求。
3.现行建筑施工规范、规程、监理规范及相关法规、政府文件等,《JJG10-93》、
《GB50202-2002》、《JGJ18-96》、《GB50319-2000》、《JJG10-93》、
《GB/T50328-2001》、《DB29-38-2002 J10198-2002》等。
4设计水准点、地质勘测报告、水文报告、规划桩位点。
5.审批通过的监理实施细则、监理规划、桩基施工方案等。
6.建设工程承包合同文件,委托监理合同文件。
三、 适用范围:
本监理细则适用静压力预制管桩。
四、 监理要点:
1. 施工前监控要点:
1. 1审核总包单位和桩基施工单位的资质等级证书。
1. 2审查管理人员和特工种操作人员的上岗证。
1. 3审核施工单位的施工组织设计和方案是否合理实用。
1. 4认真审图,检查桩型、标高、统一桩位编号。
1.5审核各种测量、检测仪器是否经过检验。
1.6检查进场钻机设备情况,现场道路、水电、照明等。
1. 7复核定位桩点、轴线位置,桩位等应符合(GB50202-2002中表5.1.4要求)。
1.8审查施工单位是否进行安全交底,安全措施是否落实。
1.9核对进场材料的三证是否齐全,证物是否相符。
2. 施工过程监控要点:
2.1桩机就位:检查机械平台的平稳牢固,水平竖直情况.
2.2复核施工单位放置控制点和桩点位置,以及引测的水准控制点,定位测量各
轴线点位测量依据过程;桩点位置编号平面图;桩头处理桩顶标高 、各轴线桩
顶十字线、桩顶描筋(长、位置)使其满足设计要求及规范要求。
2.3桩机就位后复核桩位位置,
2.4分批验收砼予制桩工程检验批质量验收记录;原材料进场验收记录。
2.5检查打压桩记录。桩砼强度数值。
2.6桩试验报告(大小应变)。
五、压桩工程质量控制参考数据
1、予制桩成品桩质量要求
外观---表面平整,颜色均匀,掉角深度数<10MM,峰窝面积小于总面积5%,
裂缝深度<20MM,裂缝深度 <20MM,裂缝宽度<0.25MM,裂缝横向不超过边长的
1/2,几何尺寸横截面边±5MM,桩顶对角线差<10MM桩曲弯度<1/1000L,桩顶
平整<2MM.
2.予制桩进场堆放。3.压力表必须当年周检内(年检证)
4.压桩过程随时检查压桩压力、桩垂直、接桩间歇时间,压入深度、桩顶
标高。
5.电焊接桩质量控制
5.1上下节端部借口外径>700,<3,外径<700, <2.
5.2焊接咬边深度<0.5
5.3焊缝加强层高2,宽2.
5.4焊缝外观无气孔、无焊瘤、无裂缝.
5.5焊缝结束后仃歇时间>1MIN
5.6节点弯曲长高<1/1000L
