【专业知识】长钢轨焊接方法有哪些

【专业知识】长钢轨焊接方法有哪些
【专业知识】长钢轨焊接方法有哪些

本文极具参考价值,如若有用请打赏支持我们!不胜感激!

【专业知识】长钢轨焊接方法有哪些

【学员问题】长钢轨焊接方法有哪些?

【解答】1.待焊钢轨应符合新建线路铁路钢轨相关技术条件的规定。

2.基地钢轨焊接应采用接触焊。

3.焊接设备操作人员必须经过专业培训,熟悉钢轨焊头质量标准,经有关部门考核合格,并获得操作合格证。

4.操作人员必须严格执行焊接设备的操作规程,并按形式检验确定的作业参数操作。

5.长钢轨焊接基本工艺流程:

选配轨轨头校直轨端处理焊接正火焊缝粗打磨焊缝冷却钢轨四向调直焊缝精打磨探伤、验收储存。

6.长钢轨焊接前应根据设计要求编制配轨计划表。

7.配轨时应选用断面不对称、公差基本一致的钢轨相对焊接。长钢轨首尾断面的不对称偏差不得大于0.6mm.

8.根据配轨要求及调直情况等对钢轨进行截锯。钢轨硬弯经矫直后,用1m直尺测量其矢度不应大于0.2mm.

9.清除轨端0.5m范围内的污垢,待焊轨端面及钢轨与电极接触部位应打磨除锈。使金属光泽露出达80%以上。

10.当环境温度低于10℃时,焊轨前两轨端加热温度应符合新建铁路钢轨焊接的相关要求。

通用轨道焊接工艺

轨道焊接通用工艺 1、适用范围: 本通用工艺适用于P38~P60 (GB183-63 GB2585-81)、A65、A75和A100起重机轨道的对接施焊。 2、轨道的采购要求和加工 2.1、轨道采购要求 市场上常见轨道为两端淬火及已钻鱼尾孔,为便于轨道焊接,今后此种轨道订货时要求轨道两端不淬火,且两头不钻鱼尾孔。 技术条件见GB183-63 GB2585-81 2.2、淬火轨道的处理方法: 2.2.1、用机械切割设备割去轨道两端150mm(见下图) 2.2.2、用氧乙炔割去轨道两端150mm,切割前需预热(详见5、预热、保温及层间温度的控制) 2.3、坡口加工 轨道焊接坡口可采用风割或机械切割两种加工方法,用氧乙炔切割轨道前应在切割处预热(详见5、预热、保温及层间温度的 控制),切割后必须用砂轮打磨平整;磁粉探伤检查轨道端部材料

质量,检查合格方可使用。 3、冷作装配要领(见轨道拼装示意图一、二) 3.1、利用反变形法来控制焊接变形,反变形量为6mm/6m,即按L/1000 放高度反变形量,轨道对接接头间隙为20+2mm。 3.2、约束:按图二所示对轨道上下左右充分约束,以防轨道接口产生错边现象。 3.2.1、用刚性梁放置在轨道下作平台之用。 3.2.2、左右方向的约束采用L型约束4件,位置距接头200mm处。

3.2.3、上下方向的约束采用门型约束,位置距接头500mm处设置一档,其余每隔2500mm设置一档。 3.2.4、所有约束在焊接接头焊妥,热处理完毕,接头缓冷后方可拆除。3.3、衬垫:衬垫采用Q235钢板,规格-6 ×60×(B+40),其中B为轨道底部宽度,衬垫与轨道的装配间隙越小越好。 4、焊前准备工作 4.1、焊前必须对轨道两端各150mm范围清除铁锈、油漆、水份等杂质。4.2、焊条轨道底部、腹部采用E6015(Φ4mm、Φ5mm)、头部JH-40B (Φ4mm)或HF-350(Φ4mm)手工焊电焊条,焊前须经350oC 恒温烘焙1小时,然后放在100--150?C恒温桶内随用随取;若焊条受潮只能重新烘干一次;从焊条保温筒内抽用每一根焊条后立即盖好保温筒盖子,以免焊条受潮。 4.3、焊接轨道时应做好防风防雨措施,轨道施焊时若有风,应用挡风板挡住风源,以免接缝产生气孔、裂缝。轨道接缝每只接头必须 一次焊毕。 5、预热、保温及层间温度的控制 焊接前用氧乙炔中性火焰对轨道接头两端各200mm范围内进行均匀加热,预热温度250~300°C,预热恒温时间15分钟,焊接层间250~300°C。预热处理温度和层间温度根据气温可浮动,如气温在10℃以上预热,温度取下限。 6、焊接要领 6.1、轨道接头焊前对约束、衬垫板、预热进行检查。

钢轨焊接工艺

钢轨焊接工艺 在起重机的制造工艺中,常将箱形主梁上铺设的钢轨采用对接形式焊接成一根无缝隙的长钢轨。现将实际工作中钢轨对接焊接工艺的案例总结如下。 一、根据钢轨的材质和表面硬度要求选择焊材 1. 钢轨 起重机的小车轨道有三种: ⑴起重机钢轨如QU70 QU80等。 (2) P型钢轨女口P24 P38 P43等。 (3) 方钢如:30mnr K 40mm 40mr K 40mm等。 前两种钢轨的顶部做成凸状,底部是具有一定宽度的平板,可增大与基础的接触面。钢轨的截面为工字形,具有良好的抗弯强度,其含碳量、含锰量较高,w=0.5,,0.8, , w=CMn0.6,,1.5,。而方钢的材料为Q275顶部平直,对车轮磨损较大,这里暂不讨沦。2. 焊条 钢轨的对接焊缝要求不进行处理就能达到钢轨的表面硬度。如下图所示,在轨 道头部以下,用E5016焊条;在轨道头部用堆焊焊条D322(铬钨钼钒冷冲模焊条)。这样既经济又实用,不但可保证对接焊缝质量和强度,而且可使堆焊层硬度(焊后空 冷)?55HRC。

上述两种焊接条都是交、直流两用,直径均为5mm焊接电流均为180,240A, 电弧电压均为36,24V。 二、对接焊工艺 1. 工具、材料及焊接准备 电焊机1,2台,焊炬2,3把0,300?温度计一只,氧气、乙炔气。焊前将焊条放在350,400?烘箱内烘焙1h以后,把对接的钢轨平放在水泥地面上支好,对接焊缝间隙20mm 校直、校平,钢轨对接表面除油、除污、打磨及擦洗干净。 2. 焊接操作 由于钢轨焊接性能较差,因此焊接工艺较为繁琐,要把0,300?的温度计固定在 钢轨上,在距离焊缝两边100mm长的位置,用2,3把焊炬同时对钢轨预热。当钢轨温度达到230,250?时,先用E5016焊条从钢轨底部边加热边堆焊,堆焊至轨道头部时,在用 D322焊条边加热边堆焊。焊接要间断进行,尽量减少焊接部位的热量,使焊接过程中始终保持轨道温度230,250?。全部焊接完成后,还要继续加热到250?,再将钢轨在空气中经过?0.5h时间缓慢冷却到室外温度(30?左右),以防止裂纹产生。焊接后应检查焊缝处和与钢轨衔接处有无明显痕迹及焊后硬度。

钢轨现场接触焊施工方法及工艺

钢轨现场接触焊施工方法及工艺 5.7.1拆扣件、安放滚筒 1、拆除待焊轨头前方长钢轨全部及轨头后方1Om范围内的扣件,并校直钢轨。 2、根据轨枕和扣件类型适当垫高待焊轨头后方的钢轨,以保证焊头轨顶平直度。 3、待焊轨头前方长钢轨下每隔12.5m安放一个滚筒,以便钢轨可以纵向移动焊接。 5.7.2钢轨焊前检查 1、检查钢轨表面质量,应符合《客运专线25Okm/h或35Okm/h钢轨检验及验收暂行标准》的规定。 2、检查左右股单元轨节接头相错量,不宜超过100mm,对超出部分在焊接前进行锯除。 5.7.3轨端打磨 1、对钢轨端头500mm范围内钢轨轨顶、轨底和端面除锈时,应使其露出9O%以上的金属光泽。如果在此范围内有凸出轨腰表面的厂标,生产日期等符号必须同时磨平。 2、砂轮机应沿钢轨纵向进行打磨,严禁砖向打磨,要保持轨头原曲线形状,对母材的打磨量不超过O.2mm。打磨时砂轮应与钢轨平稳接触,防止砂轮跳动。打磨时不得用力过猛,防止钢轨表面局部过热而发黑发蓝。 3、待焊钢轨除锈后的放置时间不得超过24h,若超过

24h或打磨后有水、油、污垢污染时,应重新进行打磨处理。 4、经除锈处理后的钢轨若处理表面被污染,应重新处理。 5.7.4焊机对位 1、每班由调车员联系和协调,将移动式焊轨机和工班作业人员运抵焊接作业区。 2、根据轨枕和扣件类型,在钢轨下加、楔子将两焊接轨端抬起一定高度,便于焊机对位夹轨。 3、推进移动焊轨车初定位,载有移动式焊轨机的平板车第一个轮对距焊接位置3、2 m左右,并由设置在该车底板上的四个液压油缸将整车顶起,使其车轮离开钢轨约150~200mm。 4、移动式焊轨机对位完成后,作业人员应迅速打好车辆止轮器,并应保证在焊接作业完程中车辆不会发生溜车现象。 5.7.5焊接和推凸 1、焊前必须检查焊机的供电电压,供电电压值必须在规定的允许范围内,在生产过程中也应随时检查。 2、严格按焊轨机安全操作规程进行焊轨作业。待焊钢轨进入焊机后,对中时首先要保证钢轨顶面和工作面平顺。对中后弓作用面错位偏差不大于0.5mm,非作用面错位偏差不大于1 mm,焊缝中心不偏离焊机钳口中心。

移动闪光焊接作业指导书

钢轨移动闪光焊接施工作业指导书单位:

钢轨移动闪光焊接施工作业指导书 1?适用范围 木指导书适用于公司范围内的移动闪光焊接施工作业。 2?作业准备 2.1内业技术准备 开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范及技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗培训,某些特殊工作必须持证上岗。 2.2外业技术准备 根据钢轨焊接标准TB/T1632.1-2005规定,施工单位现场配置的每套移动闪光焊设备均应通过对应的钢轨生产厂及钢轨牌号的型式检验,提交型检确定的各项工艺参数后才可以进行施工。我单位购置乌克兰巴顿K922 移动焊机2台己经具备进场条件,待设备进场后立即进行型式试验。 2.2.1人员培训 焊接操作人员或管理人员应当进行表1要求的外部培训,其它焊轨作业人员还应接受表2要求的培训。表2要求的培训由施工单位组织进行。 表移动式钢轨闪光焊人员外部培训要求 表2:焊接操作人员的内部培训要求

2.2.2生产检验计划 型式检验之后,应按照标准要求和木单位施工情况,进行生产检验。生产检验项目及数量如下: 表3:生产检验项目及数量 3?技术要求 线路在更换完500m长轨条铺砂整道完毕后进行单元轨焊接,单元轨节焊接完毕大机养道并用动力车稳定道床,整道后要求实测单根轨枕道床,横向阻力不小于7.5KN,放散应力在设计锁定轨温范围内锁定无缝线路。 焊接技术按照《TB/T 1632.1-2005钢轨焊接第1部分通用技术条件》和《TB/T 1632.2-2005钢轨焊接第2部分闪光焊接》标准; 质量要求和检验方法要符合?TB/T 1632.1》的规定。 焊接材料符合《TB/5344-2003》的规定。 在铁路轨道上进行钢轨闪光焊接,应配置有锯轨设备、轨端除锈设备、移动式钢轨闪光对焊设备、移动式钢轨焊接接头矫直设备、仿型打磨机以及焊接接头热处理装置,发电机组等,设备应具有产品质量合格证书。每个钢轨焊头均应进行超声波探伤和外观检查,并标记编号,填写焊接记录报告。

钢轨焊接 注意事项

. 起重轨道钢轨铝热焊接技术 来自:中国港口设备信息网来源:转载2008-8-22 15:24:18 1.基本原理 钢轨铝热焊是利用铝和氧化铁在化学反应过程中释放的大量热量熔化金属,使金属之间形成 熔接或堆焊。铝热化学反应是氧化还原反应,主要反应产物为液态铝热钢和氧化铝熔渣,铁元素被还原成具有高温的铝热钢水,铝被氧化成氧化铝熔渣。铝热焊化学反应的表达式为 3FeO+2AI=3Fe+Al2O3+199.5kCal Fe2O3+2AI=2Fe+Al2O3+99kCal 3 Fe2O3+8AI=9Fe+4Al2O3+773.3 kCal 钢轨铝热焊接就是将铝粉、氧化铁和其他合金添加物配制成的铝热焊剂放在特制的反应坩埚中,用高温火柴点燃引发铝热反应。在反应过程中,放出大量的热熔化合金添加物,与反应合成的铁形成为钢液,由于其密度大沉于坩埚底部,反应生成的熔渣较轻而浮在上部,在很短时间内,高温的铝热钢水熔化坩埚底部的自熔塞,浇铸到与钢轨外形尺寸一致的砂型和局部预热待焊钢轨形成的封闭空腔中,同时铝热钢水本身又作为填充金属,与熔化的钢轨共同结晶、冷却,将2段钢轨焊成整体,图1为钢轨铝热焊接示意图。 2 .钢轨铝热焊剂的设计 2.1焊剂化学成分的设计 由于铝热化学反应释放出大量的热,其反应产物的温度可达3000℃【6】,但实际焊接铝热钢水的温度一般只需2000℃即可【7】。此外,碳对提高铝热焊缝金属强度效果较大,锰和硅通过固溶强化,可明显提高焊缝金属的抗拉强度。少量的铬、镍和钼也可通过固溶强化,提高焊缝金属的抗拉强度,铝、铬、镍和稀土等元素在铝热反应时形成高熔点的氧化物,该类氧化物在焊缝凝固时,作为液态金属的形核剂,在凝固过程中细化晶粒,提高焊缝的抗拉强度【9,10】。因此,可通过控制铝热焊剂中合金添加剂的种类和数量来降低铝热钢水的温度,并调节铝热钢水的化学成分,优化焊缝金属的性能。 焊缝金属相变后的组织主要通过组织的种类、形态、晶粒度等影响焊缝金属的力学性能【8】。组织的种类不同,焊缝金属所具有的强度、韧性、延性等不同。除化学成分外,焊后的冷却速度和焊后处理会明显改变焊缝金属的组织,也会显著影响焊缝金属的力学性能。

焊接的操作要点

焊接要点 平焊的操作要点 (1)正确控制焊条角度,使熔渣与液态金属分离,防止熔渣前流,尽量采用短弧焊接。焊接时焊条与焊件成40°~90°的夹角; (2)根据板厚选用直径较粗的焊条和较大的焊接电流; (3)对于不同厚度的T形、角接、搭接的平焊接头,在焊接时应适当调整焊条角,使电弧偏向工件较厚的一侧,保证两侧受热均匀。对于多层多道焊应注意焊接层次及焊接顺序; (4)选择正确的运条方法。 1) 板厚在5mm以下,Ⅰ形坡口对接平焊可采用直线形运条方法,熔深应大于23δ,运条速度要快。 2) 板厚在5mm以上,开其他坡口(如V形、X形、Y形等)对接平焊,可采用多层焊和多层多道焊,打底焊宜用直线形运条焊接。多层焊缝的填充层及盖面层焊缝,应根据具体情况分别选用直线形、月牙形、锯齿形运条。多层多道焊时,宜采用直线形运条。 3)当T形接头的焊脚尺寸较小时,可选用单层焊,用直线形、斜环形或锯齿形运条方法;当焊脚尺寸较大时,宜采用多层焊或多层多道焊,打底焊都采用直线形运条方法,其后各层的焊接可选用斜锯齿形、斜环形运条方法。多层多道焊宜选用直线形运条方法焊接。 4)搭接、角接平角焊时,运条操作与T形接头平角焊运条相似。 2、立焊 立焊是在垂直方向进行焊接的一种操作方法,具有以下特点。 (1)铁水和熔渣因重力作用下坠,容易分离。当熔池温度过高时,铁水易下流形成焊瘤。 (2)易掌握焊透情况,但表面易咬边,不易焊得平整。 (3)对于T形接头的立焊,焊缝根部容易产生焊不透的缺陷。 立焊操作要点 (1)保证正确的焊条角度,一般应使焊条角度向下倾斜60°~80°。 (2)用较小直径的焊条和较小的焊接电流,大约比一般平焊小10%~15%,以减小熔滴体积,使之受自重的影响减小,有利于熔滴过渡。 (3)采用短弧焊,缩短熔滴过渡到熔池的距离,以形成短路过渡。 (4)根据接头形式、坡口形状、熔池温度等情况,选择合适的运条方法。 1)对于不开坡口的对接立焊,由下向上焊,可采用直线形、锯齿形、月牙形及跳弧法; 2)开坡口的对接立焊常采用多层或多层多道焊,第一层常采用跳弧法或摆幅较小的三角形、月牙形运条,其余各层可选用锯齿形或月牙形运条。 3、横焊 横焊是在垂直面上焊接水平焊缝的一种操作方法,具有以下特点。 (1)铁水因受重力作用易下坠至坡口上,形成未熔合和层间夹渣。宜采用较小直径的焊条,短弧焊接。 (2)铁水与熔渣易分清,略似立焊。 (3)采用多层多道焊能较容易地防止铁水下坠,但外观不整齐。

钢轨焊接检控方案

钢轨焊接检控方案

钢轨现场焊接质量 检控方案 2010-10

一、编制依据: 1、《中华人民共和国铁道行业标准》(TB/T3120-2005)。 2、《铁道部钢轨接触焊管理办法》。 3、《钢轨焊接接头通用技术条件》(TB/T1632.1)。 4、《钢轨焊接接头技术条件热处理钢轨》(TB/T1632.2)。 5、《改建铁路南疆线库尔勒至野云沟段增建第二线无缝线 路施工图》。 6、《库阿二线无缝线路轨条布置图》 7、《钢轨焊接第1部分:通用技术条件》(TB/T1632.1-2005) 8、《钢轨焊接第4部分:气压焊接》(TB/T1632.4-2005) 9、《铁路轨道设计规范》(TB 10082-2005) 10、《铁路轨道工程施工质量验收标准》(TB 10413-2003) 二、检控方案: 1、进料检查 钢轨 监理工程师检查产品合格证、质量证明文件,并对实物进行观察检查。钢轨的类型、规格、质量应符合设计要求和产品标准的规定,待焊钢轨轨端不钻孔、不淬火,使用旧轨时,应符合《铁路线路维修规则》的有关要求。

2、工地钢轨焊接 1、监理工程师对焊接工艺、参数、流程以及焊头型式检验进行全方位的旁站监理,工地钢轨焊接应采用移动式闪光焊,道岔内困难位置(如尖轨跟端等)可采用铝热焊。 2 、检查批量生产过程中承包单位周期性生产检验,落锤检验合格后方可继续生产。若检验结果有1根及以上试件不合格时,应按现行《钢轨焊接接头技术条件》(TB/T1632)规定的办法进行复验。 3、检查焊接前承包单位制定的焊接施工工艺和质量保证措施,基地(或工厂)焊接长钢轨应采用接触焊。 4、检查焊接施工。 1.焊接前应严格挑选待焊钢轨并对钢轨端头进行处理,焊接施工应严格按照施工工艺进行。全长淬火轨焊头应进行淬火处理。 2.钢轨焊缝两侧各100mm范围内不得有明显压痕、碰痕、划伤等缺陷,焊头不得有电击伤。轨底上表面焊缝两侧各150mm范围内及距两侧轨底角边缘各35mm范围内应打磨平整,不得打亏。钢轨焊接接头应纵向打磨平顺,不得有低接头,钢轨焊头平直度应符合《铁路轨道工程施工质量验收标准》规定。 5、监理工程师检查承包单位钢轨焊头探伤检查记录。焊头不得有未焊透、过烧、裂纹、气孔夹碴等有害缺陷。要求承包单位用超声波探伤仪全部检查。 6、监理工程师检查焊头质量检验合格证并对实物进行观察检查。长钢轨出厂时焊接接头编号清楚,编号标记齐全,字迹清楚。 7、检查钢轨焊接接头的型式检验和周期性生产检验、钢轨焊头探伤试验检测记录,并检查、钢轨焊头外观。 外观检查作业要求: (1)钢轨焊头应纵向打磨平顺,不得有低接头;用1米型

钢轨移动闪光焊作业指导书

钢轨移动闪光焊作业指导书 1.适用范围 本作业指导书适用于青岛地铁13号线工地钢轨移动闪光焊作业。 2.施工准备 2.1焊接设备检查 在进行钢轨焊接前,应先对焊轨机及配套设备进行检查。 2.2轨端除锈 轨端除锈是对待焊钢轨端面和距离端面500mm范围内轨腰两侧表面除锈,使其露出80%以上的金属光泽。如果在此范围有凸出轨腰表面的厂标、生产日期等符号必须同时磨平。 2.3内业技术准备 2.3.1根据设计文件的要求和开通速度的标准,核实施工技术标准。同时对施工设计图纸进行会审,了解设计意图。澄清有关技术问题,熟悉规范和技术标准。 2.3.2施工人员开工前应通过安全、技术培训考核,特殊工种持证上岗,各种施工机具在开工前全部进场确保状态良好。 2.4外业技术准备 2.3.3在正式焊接前,按照《钢轨焊接第2部分:闪光焊接》(TB/T1632.2-2014)的要求完成钢轨焊接接头的型式试验。确定焊接参数,制定焊机操作规程。 2.3.4生产检验应符合《钢轨焊接第2部分:闪光焊接》(TB/T1632.2-2014)相关规定,检验合格后方可继续生产。 3.技术要求 3.1气温低于10℃时不宜进行工地钢轨焊接。刮风、下雨天气焊接时,应采

取防风、防雨措施。 3.2施工环境温度较低时,焊前应用火焰预热轨端0.5m长度范围,预热温度应均匀,钢轨表面预热升温为35℃-50℃,焊后应采取保温措施。 3.3单元轨节左右股钢轨的焊接接头宜相对,相错量不应大于100mm。 3.4其他相关要求:执行《铁路轨道工程施工质量验收标准》(TB10413-2003)及设计文件相关要求。 4.施工工艺流程 图4.1 现场移动式闪光焊接工艺流程图 施工准备 轨端打磨 焊机对位 焊接推凸 粗磨 正火 矫直 精磨 探伤 恢复线路、质量检查 5.施工方法 5.1待焊钢轨及接头准备 焊接前松开待焊轨头后方10m范围内的扣件及前方一节待焊轨的扣件,长轨下安放滚筒,以便钢轨可以纵向移动焊接。 焊接前必须检查钢轨端面垂直度和钢轨端面、轨腰导电面除锈质量。打磨焊机电极钳口轨腰接触区;将两待焊轨端抬起一定高度进行焊机对位夹轨,抬起高度应根据轨枕和扣件类型确定。 5.2垫放滚筒、窜轨 A 垫放滚筒:全部拆卸待焊长钢轨的扣配件,在待焊轨头前方长钢轨下每隔 12.5m安放一个滚筒,以便钢轨可以纵向移动焊接。 B 窜轨方法:在焊接的另一端用撞轨器撞钢轨,同时在焊接端用拉伸器配合

无缝线路钢轨焊接方法原理及特点

1.接触焊焊接方法及工艺 钢轨接触焊( 闪光焊) 一般应用于工厂焊,无缝线路 95﹪是采用此种工艺完成的,即把长度为25米无孔标准轨焊接成为200-500米的长轨条。 其原理是利用电流通过钢轨接触面产生热量熔化钢轨局部端面,再经顶锻完成焊接。由于接触焊的焊接热源是来自工件的内部热源,热量集中,加热时间短,焊接过程不需要填充金属,冶金过程比较简单,热影响区较小,易获得质量较好的焊接接头。 焊轨厂所采用的焊接流程基本相同, 包括: 配轨、探伤、整修钢轨端面、进入待焊台位、焊接、粗磨、精磨、调直、正火、探伤、进入承轨台、装车运送至现场, 在所有工序中焊接最关键的一道工序,其焊接质量好坏直接关系到线路维修工作量的多少,如果出现问题, 严重时会危机到行车安全与其他钢轨焊接方法相比,闪光焊自动化程度高,受人为因素影响小, 焊接设备配有计算机控制,焊接质量波动小,焊接生产率高等特点。在正常情况下与气压焊、铝热焊相比,钢轨的接触焊焊缝强度较高,线路上断头率约在0.5/10000以内。但与母材相比,它的强度仍低于母材,原因如下: (1) 钢轨属大断面扎材,其心部材料较差,有低熔点夹杂条带、疏松、晶粒粗大,在焊接顶锻过程中,边缘较好材料被挤出,而以心部材料向外扩展代替,且纤维组织中断且弯曲,顶锻量愈大这种情况愈明显。 (2) 焊接高温热影响,在焊缝左右1~2mm区域晶粒粗大,降至 1~2 级 (3) 钢轨断面不均匀,轨顶、轨底属紧凑型断面,轨底两角是展开型断面,焊接时轨底两角温度偏低,焊接后全断面冷却不均匀,产生较大的残余温度应力 (4) 焊缝上存在难以消除的缺陷———灰斑。 2.气压焊焊接方法及工艺 目前广泛应用的钢轨气压焊是小型移动式气压焊机, 主要用于焊接工地长钢轨联合接头, 还可以利用封锁天窗进行伤轨焊接处理。 其原理是将钢轨的焊接端面加热到塑性状态, 在固定的顶锻力作用下产生顶锻量, 当顶锻量达到一定量之后, 钢轨即被焊接成一个整体。 目前的小型气压焊机基本上为国产焊接, 其焊接过程一般分为氧- 乙炔火焰预热、预顶施压、低压顶锻、高压顶锻、保压推凸等阶段, 由于在焊接过程中需要人工对轨和肉眼观察加热状况, 所以受人为因素影响很大, 易出现焊接接头错口和接头缺陷。 但因为其具有设备简单, 体积小、重量轻的特点, 便于线上、线下及工地移动, 操作比较简单, 大量用于工地现场长轨条的焊接。 3.铝热焊焊接方法及工艺 铝热焊一般应用于铁路钢轨的现场焊接, 是线路铺设特别是无缝线路锁定和钢轨断轨修复的不可缺少的方法。钢轨的铝热焊是利用焊剂中的铝在高温条件下与氧有较强的化学亲合力, 它从重金属还原,同时放出热量, 将金属熔成铁水, 浇铸施焊而成。 其重要过程是将配制好的铝热焊剂,放入特制的坩锅,用高温火柴引燃焊剂,产生强烈的化学反应,得到高温的钢水和熔渣,待反应平静后,将高温的钢水注入扣紧钢轨经过预热的砂型中, 将砂型中对接好的钢轨端部熔化,冷却后去除砂型,并及时对焊好的接头整形,两节钢轨即焊成一体。虽然铝热焊设备具有投资省,焊接操作简单,接头的平顺性好等特点,但其焊缝为较粗大的铸造组织,韧性、塑性差,最好能够进行焊后热处理,以改善焊接接头性能。

钢轨闪光焊接施工作业指导书讲解

轨道工程 现场移动式闪光焊接 施工作业指导书 2011年×月××日发布 2011年×月××日实施中铁一局集团新运工程有限公司

现场移动式闪光焊接施工作业指导书 1、适用范围 适用于新(改、扩)建铁路现场移动式闪光焊接。 2、作业准备 2.1内业技术准备 2.1.1根据设计文件的要求和开通速度的标准,核实施工技术标准。同时对施工设计图纸进行会审,了解设计意图。澄清有关技术问题,熟悉规范和技术标准。 2.1.2施工人员开工前应通过安全、技术培训考核,特殊工种持证上岗,各种施工机具在开工前全部进场确保状态良好。 2.2外业技术准备 2.2.1在正式焊接前,按照《钢轨焊接第2部分:闪光焊接》(TB/T1632.2-2005)的要求完成钢轨焊接接头的型式试验。确定焊接参数,制定焊机操作规程。 2.2.2生产检验应符合《钢轨焊接第2部分:闪光焊接》(TB/T1632.2-2005)相关规定,检验合格后方可继续生产。 3、技术要求 3.1按照《钢轨焊接第一部分:通用技术条件》(TB/T1632.1-2005)、《钢轨焊接第2部分:闪光焊接》(TB/T1632.2-2005)的有关规定要求施工作业。 3.2单元焊头距离梁缝和桥台边墙的距离符合设计图纸要求,设计图纸无要求的,其距离大于2m。

3.3气温低于0℃时不宜进行工地钢轨焊接。刮风、下雨天气焊接时,应采取防风、防雨措施。 3.4施工环境温度低于10℃时,焊前应用火焰预热轨端0.5m 长度范围,预热温度应均匀,钢轨表面预热升温为35℃-50℃,焊后应采取保温措施。 3.5单元轨节左右股钢轨的焊接接头宜相对,相错量不应大于100mm。 3.6其他相关要求:执行《铁路轨道工程施工质量验收标准》(TB10415-2003)、《高速铁路轨道工程施工质量验收标准》(TB10754-2010)及设计文件相关要求。 4、施工程序及工艺流程 4.1施工程序 施工准备→轨端打磨→焊机对位→焊接→正火→打磨→探伤→收尾。 4.2施工工艺流程 见下页现场移动式闪光焊接工艺流程图。 5、施工要求 5.1施工准备 5.1.1焊接设备检查 在进行钢轨焊接前,应先对焊轨机及配套设备进行检查。 5.1.2轨端除锈 轨端除锈是对待焊钢轨端面和距离端面500mm范围内轨腰两侧表面除锈,使其露出80%以上的金属光泽。如果在此范围有凸出

移动闪光焊焊接质量控制办法

移动闪光焊接质量管理办法 一、目的: 为保证现场钢轨焊接质量的要求,有效规范和监控现场钢轨焊接质量,完善车间现场钢轨焊接检查制度,特编制本办法。 二、依据标准 1.TB/T 1632.1-2005 钢轨焊接第一部分:通用技术条件 2.TB/T 1632.1-2005 钢轨焊接第二部分:闪光焊接 三、岗位质量作业标准 1.焊前准备:①作业前需要采用垫辊子或拨弯等方式,保证待焊钢轨自由端可以自由移动;②检查待焊两根钢轨距端面1米范围内母材质量,是否有伤损;③根据设计要求、钢轨实际长度以及曲线影响等原因进行锯轨。 2.除锈作业:主要对待焊钢轨端面和轨腰部分进行除锈,范围是距离轨端750mm以内,打磨直至露出钢材本体;要求轨腰清除氧化层,露出金属光泽,并且打磨应均匀,同时必须将钢轨的标记、突起打磨掉。若钢轨打磨后超过24小时,焊接前需重新打磨。 3.移动焊接作业:①作业人员焊接前要检查焊接工艺是否匹配; ②焊接过程中及焊接完成后认真观察焊接曲线,发现异常及时处理; ③焊后检查焊接接头的错口量应满足表1中要求标准;④检查推凸情况,推瘤完成后,焊接接头轨头、轨底和轨底顶面上斜坡的残余量应不大于1mm,其余部位的残余量应不大于2.0mm,焊缝不得有焊渣嵌入或凹坑,母材不得推亏。

4.粗磨作业:①粗打磨范围是焊接接头距轨脚边缘35mm范围内的上下表面、轨脚边缘,轨底;②粗磨后的表面应平整、光洁,与母材过渡圆顺,轨脚边缘上下棱角应倒成圆角;③打磨时应沿钢轨方向纵向打磨,不允许横向打磨。 5.热处理作业:①加热前要测温焊头温度,待焊缝温度冷却到500℃以下后方可进行正火作业;②调整加热器与钢轨接头表面的间隙,使间隙均匀、对称;④完成后按规定记录各项数据。 6.精磨作业:①采用仿形磨轨机对钢轨接头进行精磨,外形精磨长度不得超过焊缝两侧450mm的范围;②打磨部位表面平整、不得有凸台或凹坑,各部分圆弧曲面必须与原钢轨一致,不得有尖角、棱角或突变,打磨时控制好磨削量,不得出现打磨发蓝的现象;③精磨后的焊接接头外观平直度要符合要求;④在焊缝中心线两侧各100mm 范围内,表面不平度不大于0.2mm。 7.探伤作业:①探伤人员应取得Ⅱ级或以上无损检测人员技术资格证书;②探伤时焊接接头温度不得高于40℃;③探伤后作业进行记录。 四、生产检验 1.出现下列情况之一时,需要进行生产检验:①连续焊接500个接头;②焊机工况变化,对某个参数进行修订之后;③焊机出现故障、记录曲线异常,故障排除后;④焊机停焊钢轨1个月以上,开始焊接生产前;⑤焊接钢轨轨型发生变化,变换焊接工艺后。 2.生产检验的项目及试件数量

轨道焊接方案

轨道焊接方案 文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-

编号:MGZ02022--T01A A 3.1 施工组织设计/方案报审表 工程名称:梅钢炼钢二期项目主体(Ⅰ)标段工程编号:钢构- 项目编号: 5G1 合同编号:扩钢-022 目监理机构、项目组、工程管理处(技改工程部)各存一份,返回承包单位三 份(其中二份必须是原件)。 上海梅山钢铁股份有限公司 炼钢二期项目主体(Ⅰ)标段工程 主厂房结构安装工程 补充方案 编制:

审核: 批准: 日期:年月日

目录

1.工程概况 本工程为梅山二炼钢主厂房轨道的焊接工程包括:炉子跨、加料跨、铁水倒灌脱硫跨及废钢跨厂房的行车轨道焊接。其中炉子跨为 43㎏级轨道共有接头14个,加料跨为QU120轨道共有接头40个,塔楼顶部、废钢跨吊车梁为QU80轨道有接头36个,铁水倒灌脱硫跨为QU70轨道18个。 2.轨道的可焊性分析 依据厂供设备提供的轨道质量保证书,其型号为AP1,材质为U71Mn,化学成分及机械性能见表1。 从表1 可知此轨道中ω (Mn)≥1.1%,为中锰钢,即U71Mn 为中锰钢轨道。轨道随着Mn 含量增高,强度、冲击韧性也提高。一般中锰钢较耐磨,但焊接过程中,易产生低温马氏体组织。含碳量提高,强度、耐磨性及硬度也提高,焊接冷却时容易得到强硬的马氏体组织。 此材料轨道碳当量计算如下: Ceq=C+Mn/6+Si/24+Cr/5+Mo/4+V/4+Ni/14=1.03。 一般碳当量大于0.4%~0.5%时,钢即不具有良好的可焊性,而此材质碳当量高达1.03。在焊接过程中,由于轨道部分母材熔化进入焊缝,从而使焊缝中的含碳量增高,极容易出现冷裂纹;另外,若焊材中的S、P 控制不当时,也易产生热裂纹,这种热裂纹很容易出现在未填满的弧坑处。 上述分析可知,其可焊性从理论上分析是较差的。而在实际模拟试焊中证明其可焊性也是很差的。

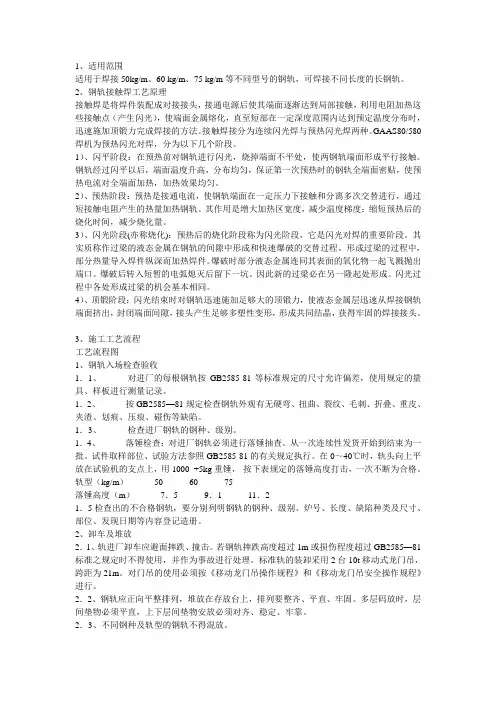

基地长钢轨焊接

1、适用范围 适用于焊接50kg/m、60 kg/m、75 kg/m等不同型号的钢轨,可焊接不同长度的长钢轨。 2、钢轨接触焊工艺原理 接触焊是将焊件装配成对接接头,接通电源后使其端面逐渐达到局部接触,利用电阻加热这些接触点(产生闪光),使端面金属熔化,直至短部在一定深度范围内达到预定温度分布时,迅速施加顶锻力完成焊接的方法。接触焊接分为连续闪光焊与预热闪光焊两种。GAAS80/580焊机为预热闪光对焊,分为以下几个阶段。 1)、闪平阶段:在预热前对钢轨进行闪光,烧掉端面不平处,使两钢轨端面形成平行接触。钢轨经过闪平以后,端面温度升高,分布均匀,保证第一次预热时的钢轨全端面密贴,使预热电流对全端面加热,加热效果均匀。 2)、预热阶段:预热是接通电流,使钢轨端面在一定压力下接触和分离多次交替进行,通过短接触电阻产生的热量加热钢轨。其作用是增大加热区宽度,减少温度梯度:缩短预热后的烧化时间,减少烧化量。 3)、闪光阶段(亦称烧化):预热后的烧化阶段称为闪光阶段,它是闪光对焊的重要阶段。其实质称作过梁的液态金属在钢轨的间隙中形成和快速爆破的交替过程。形成过梁的过程中,部分热量导入焊件纵深而加热焊件。爆破时部分液态金属连同其表面的氧化物一起飞溅抛出端口。爆破后转入短暂的电弧熄灭后留下一坑。因此新的过梁必在另一隆起处形成。闪光过程中各处形成过梁的机会基本相同。 4)、顶锻阶段:闪光结束时对钢轨迅速施加足够大的顶锻力,使液态金属层迅速从焊接钢轨端面挤出,封闭端面间隙,接头产生足够多塑性变形,形成共同结晶,获得牢固的焊接接头。 3、施工工艺流程 工艺流程图 1、钢轨入场检查验收 1.1、对进厂的每根钢轨按GB2585-81等标准规定的尺寸允许偏差,使用规定的量具、样板进行测量记录。 1.2、按GB2585—81规定检查钢轨外观有无硬弯、扭曲、裂纹、毛刺、折叠、重皮、夹渣、划痕、压痕、碰伤等缺陷。 1.3、检查进厂钢轨的钢种、级别。 1.4、落锤检查:对进厂钢轨必须进行落锤抽查。从一次连续性发货开始到结束为一批。试件取样部位、试验方法参照GB2585-81的有关规定执行。在0~40℃时,轨头向上平放在试验机的支点上,用1000_+5kg重锤,按下表规定的落锤高度打击,一次不断为合格。轨型(kg/m)50 60 75 落锤高度(m)7.5 9.1 11.2 1.5检查出的不合格钢轨,要分别列明钢轨的钢种、级别、炉号、长度、缺陷种类及尺寸、部位、发现日期等内容登记造册。 2、卸车及堆放 2.1、轨进厂卸车应避面摔跌、撞击。若钢轨摔跌高度超过1m或损伤程度超过GB2585—81标准之规定时不得使用,并作为事故进行处理。标准轨的装卸采用2台10t移动式龙门吊,跨距为21m。对门吊的使用必须按《移动龙门吊操作规程》和《移动龙门吊安全操作规程》进行。 2.2、钢轨应正向平整排列,堆放在存放台上,排列要整齐、平直、牢固。多层码放时,层间垫物必须平直,上下层间垫物安放必须对齐、稳定、牢靠。 2.3、不同钢种及轨型的钢轨不得混放。

钢轨闪光焊接操作介绍

钢轨闪光焊接操作介绍 工艺流程:焊前设备检查—钢轨焊前钳口及钢轨打磨—钢轨对正—接头焊接—推瘤—正火—接头调直及打磨—焊接接头探伤—焊缝验收 1、焊前设备检查包括焊前检查焊机,应确认焊机状态正常,电压正常,油位、油温正常,焊机无报警。 2、钢轨焊前检查和除锈包括检查钢轨型号、牌号、产地、熔炼号。使用手持砂轮机人工除锈。 2)除锈部位:待焊钢轨端面、钢轨与闪光焊机电极接触部位, 打磨长度不少于50cm,达到焊机的要求。 3)母材打磨量不超过0.2mm。 4)除锈后的表面待焊时间超过24小时、或有污染时应重新除锈 5)电极夹持轨腰时,应同时打磨掉钢轨表面热轧突起标志 6)应沿钢轨方向纵向打磨,禁止横向打磨 除锈打磨质量要求如下: 钢轨除锈部位需要打磨至露出金属本色,轨腰处如有凸出的钢轨生产标识必须打磨平整。轨腰打磨除锈时,要顺钢轨方向纵向打磨,打磨砂轮不能停在同一部位打磨,避免打磨位置温度过高,形成淬火层(即温度瞬间升高,又马上降低)。除锈打磨后不允许存在明显的凹凸面及划痕,打磨时对母材的磨削量不得超过0.2mm。待焊钢轨除锈打磨后的放置时间超过24小时或者打磨部位已生锈,应重新进行打磨。打磨后经检查合格的钢轨接头,才能进行焊接, 逐根检查钢轨表面质量: 检验钢轨外观有无硬弯、扭曲、裂纹、折叠、划痕、压痕、碰伤等缺陷,如发现不合格必须锯掉。 应使用量具及样板,逐根检查钢轨型式尺寸:钢轨高度,轨头宽度,轨底宽度,断面不对称,端面斜度,端部弯曲,端面斜度,应符合下表要求,如发现待焊钢轨裂纹和超标的硬弯、扭曲、重皮、夹灰、结疤、划痕损伤等,需作更换处理,所有钢轨的检查结果应在钢轨检查记录表上做好记录。

钢轨闪光焊 技术 焊缝 伤损

闪光焊工作原理及钢轨焊头 一、什么是闪光焊 闪光焊也称接触焊,是在电阻对焊的基础上发展起来的。焊接开始时,两个金属工件端面接触,通过端面的接触点导电,接触电阻产生的电阻热加热工件端部,当温度达到一定程度时,工件接触面的金属熔化形成液态金属层,通过外加纵向力挤出液态金属,并使高温金属产生塑性变形,在结合面产生共同晶粒,获得致密的热锻组织形成对接接头。 1. 闪光的形成过程 在金属工件相互靠近的过程中,端面间一些相互突出的凸点首先接触,电流从这些接触点通过时,由于导电面积突然减小,造成电流线弯曲与收 缩从而形成了接触电阻,如图1所示。 图1 闪光面的接触点 这些小接触点的电阻很大,电流流过时被迅速加热、熔化,形成一个个液体金属过梁,这些金属过梁将热量传入焊件的内部。每个过梁都存在液态表面张力、径向压缩效应力、电磁引力和电磁斥力的作用,径向压缩力与流过过梁的电流强度平方成正比,在这些力的作用下过梁直径减小,电流密度

急剧增大,温度迅速上升,使过梁内部出现金属蒸气。金属蒸气使液体过梁体积急剧膨胀而爆破,熔化的金属微粒从对口间隙中飞溅出来,形成了飞溅的火花。爆破后的位置留下一定深度的火口,为邻近产生过梁创造了条件。闪光过程就是焊接端面不断产生液态金属过梁又连续不断的爆破过程,并伴随有工件金属的烧损。 2. 闪光的作用 (1)加热焊件。闪光过程中金属液体过梁的电阻热和过梁爆破时一部分喷射熔滴飞溅到对口面上带来的热量对焊件加热。 (2)烧掉焊件端面上的赃物和不平之处。因此也就可以降低焊接前对焊件端面的打磨要求,用手提砂轮粗打磨即可。 (3)金属的液体过梁爆破时产生的高压力、金属蒸气及CO、CO2气体形成了保护气氛,减低了焊件端面间隙中气体介质的氧化能力。 (4)闪光后期,焊件断面形成液态金属覆盖层,为顶锻时排除端面的氧化物和过热金属提供了有利条件。 3. 获得闪光对焊优质接头的条件 (1)后期闪光过程不出现闪光中断,加速烧化时闪光稳定、激烈,有良好的保护气氛。 (2)焊接端头应形成足够的加热区和适当的、均匀的温度梯度;断面温度均匀。因此要求钢轨端面垂直度(斜度)不大于0.8mm,高速轨的端面垂直度不大于0.6mm。 (3)焊接端面要有足够的塑性变形区。 二、钢轨闪光焊

钢轨焊接

钢轨焊接 钢轨折断严重危及列车的运行安全,随着列车运行速度的提高,防止钢轨折断显得尤为重要。钢轨焊缝的伤损、折断占钢轨伤损和折断总数的比例较大。根据近几年钢轨折断和伤损的统计资料,无缝线路钢轨的焊缝伤损占疲劳伤损总数的60%左右,无缝线路钢轨折断发生在焊缝处的比例达70%。因此,提高焊缝的可靠性是减少钢轨折断的主要途径。无缝线路长钢轨是由标准定尺长度的钢轨(长度25m和100m)在焊轨工厂焊接成500m长钢轨,用专用长轨车运到现场铺设的,本文主要讨论工厂焊接可靠性控制。2008年在**黄**建设焊轨基地,在焊接工艺的设计和优化过程中开展了以提高焊缝可靠度为目标的研究和探索,并付诸了实施。在可靠性控制方面,实施了多项科研课题,解决了传统工艺中存在的缺陷,先后研制了钢轨焊接计算机管理系统、钢轨轨腰焊缝自动化打磨机床、轨底焊缝自动化打磨机、焊接预拱度控制工装和弹性辊筒线等设备,在生产中消除或减少了焊接过程中的残余应力和微细裂纹,减少了应力集中点,提高了钢轨工厂焊接接头可靠性。1影响钢轨焊接接头可靠性因素焊缝折断集中发生在焊带和焊接热影响区。根据对大量焊缝处钢轨的折断原因的分析,造成焊缝处钢轨疲劳折断的原因主要有焊缝处存在应力集中、焊缝处有裂纹源或残余应力影响。1)应力集中分析钢轨工厂焊接采用闪光接触焊,完成加热后进行顶锻焊接,形成的焊瘤比钢轨原断面大,需要用推瘤刀切除。推瘤刀的刀痕(深度达1mm)形成了应力集中点;在传统工艺中为消除刀痕采用手砂轮手工打磨推瘤后的焊带,造成的凸凹不平形成新的应力集中点(图1中所示1,2,3处);在传统焊接工艺中不考虑两根焊接钢轨的高度偏差,任意选取两根钢轨焊接,造成焊带两侧轨底面不能保持在一个平面(图1中所示6,7处),部分焊带处轨底高差较大,也形成应力集中。以上三种应力集中,使裂纹源快速发展,导致钢轨折断。2)焊缝处有裂纹源或残余应力为了能较好地满足焊接后焊缝两侧钢轨顶面和作用边平直度公差的要求,传统工艺采用焊接后冷校直工艺,虽然焊缝平直度达到了要求,但是产生了残余应力,个别情况下产生裂纹源。由于钢轨化学成分中含碳量较高(0.65%~0.78%),含Mn量达1%左右以及含Si和V,属高碳钢,在常温下的延展性能较差;二是钢轨断面积较大,抗弯截面模量大,在常温下通过施加机械外力校直焊接不平顺,使焊缝处局部轨底角和轨头部发生塑性拉伸变形,出现残余应力,个别情况下出现裂纹源;三是冷校直工序是在焊缝正火热处理和自然时效后进行的,局部冷拉伸塑性变形产生的残余应力短时间内无法消除。如图2,残余应力或裂纹源与应力集中叠加出现时钢轨折断的概率就比较高。 2提高焊缝可靠度的工艺设计 2.1科学配轨焊接前选配钢轨断面尺寸,减小焊缝两侧钢轨断面尺寸偏差,消除钢轨高差引起的应力集中。钢轨焊接计算机管理系统在焊接前将待焊钢轨编码,测量轨高、轨头宽度、轨底宽度,录入数据库。根据60kg/m钢轨外形尺寸的允许偏差,设定了配轨标准,钢轨轨高最大差值αmax=0.4mm、轨头宽最大差值βmax=0.4mm、轨底宽最大差值λmax=0.66mm(速度<160km/h时,λmax=0.83mm)。选配的方法使用快速分类方法,把参与选配的钢轨进行分类,分为只适合选配在长轨头部、轨尾和轨条的任何位置三类,分别命名为一类轨,二类轨,三类轨。钢轨高、钢轨轨头宽、钢轨轨底宽规定值分别为A,B,C;实测A端钢轨高、钢轨轨头宽、钢轨轨底宽分别为A1,A2,A3,其超差值分别为αA=A1-A,βA=A2-B,λA=A3-C;B端钢轨高、钢轨轨头宽、钢轨轨底宽分别为B1,B2,B3,其超差值分别为αB=B1-A,βB=B2-B,λB=B3-C;对差值与允许误差值进行判别是否合格,如某钢轨某项宽度是否合格可以用式(1)进行判定式中,0值指不能进行选配的钢轨,1,2,3分别对应着一类轨,二类轨和三类轨,并分别用G1,G2,G3表示。经过计算机反复计算,优选出最佳的配合方案进行焊接,保证焊缝两侧钢轨断面尺寸最接近。一是保证了焊缝的平直度,减少焊后校直的工作量,减小残余应力。二

长钢轨现场焊接及应力放散和锁定施工工艺

长钢轨现场焊接及应力放散和锁定施工工艺 现场接触焊不但能保证焊缝的质量和精度,而焊缝质量的一致性也比较好。随着列车速度的提高,要求无缝线路全部接头质量能够保证高可靠性和高一致性,以满足铁路高速行驶的要求,因此客运专线铁路建设中现场焊接采用移动式接触焊。 一)移动式接触焊施工工艺 1、设备选型 悬挂式钢轨焊机是一种体积小、重量轻、效率高的移动焊轨设备。安对焊接实施过程控制,并采用先进的连续闪光技术,焊接性能优异,焊接工艺稳定。焊机主要由以下几个部分组成:焊机、电气控制系统、焊接数据采集监控系统、液压泵站、冷却系统。 整个焊接过程完全是自动进行的,由可编程控制器实现对电压、电流、位移、压力等焊接参数的控制。自动焊接的过程分为五个阶段:预闪、高压闪光、低压闪光、加速闪光、顶锻。 目前国外焊轨车上安装的焊机主要有三种。一是K900型焊机,它是通过K355型改进而成,是由乌克兰巴顿焊接研究所研制成功并生产的;二是K920焊机,它是巴顿公司近年研制生产的;其三是 AMS-50型悬挂式焊机,它是由瑞士施 拉特公司研制生产的。 K900和AMS-50的夹紧力和顶锻 力小,不能用于线路上联合接头的焊 接。移动长轨需要克服轨底和轨枕之间 的巨大摩擦力,这两种焊机很难拉动一 根长轨条按照连续闪光焊的送进要求 实现连续烧化和顶锻。当加速烧化后的移动式接触焊机

快速合缝顶锻速度低于20mm/S时,焊缝极易出现焊接缺陷。在焊接1000m 以上长度的长轨时,无法实现快速顶锻,至少要配备压力在80t以上钢轨拉伸器。K920型焊轨机增大了对钢轨的夹紧力和顶锻力,能够实现对铁路铺设长轨条之间及无缝线路的闭合焊接作业。所以我国在研制移动式焊轨车应优先考虑采用K920焊机。 K920焊机的技术参数 序号项目K920 1 额定功率210Kva 2 工作电压V 400 3 频率Hz 50 4 最大夹紧力t 250 5 最大顶锻力t 100 6 对准精度达到0.3mm 7 焊接时间S 200 8 机头重量kg 3000 9 夹紧顶锻驱动力液压 10 对准方式以轨腰中心为基准(固定) 11 动架行程70 12 可焊轨最大截面积10000 13 焊接控制手段AB公司SLC503可编程控制器 用PC机显示、存储数据、判断焊接结果, 14 数据采集及监视方式 并可打印图形、报表 15 机头体积(长×宽×高)1590×965×1300 2、施工工艺 现场接触焊工艺流程见图。
