国风高层通风、消防施工方案

合集下载

消防系统及通风系统施工方案

消防系统及通风系统施工方案

消防系统及通风系统施工方案一、消防系统施工方案1. 施工概述在建筑工程中,消防系统的设计与施工至关重要,直接关系到人们的生命财产安全。

本次施工的消防系统包括火灾报警系统、灭火设备系统、排烟系统等。

2. 施工步骤2.1 消防设备安装根据设计方案,在建筑各层设置消防设备,包括灭火器、消防栓等设备。

同时,设备的位置应符合消防部门的相关规定。

2.2 火灾报警系统按照图纸标示,铺设火灾报警系统的电缆线路,并进行连接测试。

确保报警系统的正常工作。

2.3 灭火系统安装安装喷淋系统、气体灭火系统等,按照设计要求进行管道连接、喷头安装等工作。

2.4 消防安全疏散通道设置消防通道、排烟口等,保障火灾时人员的疏散安全。

3. 施工材料3.1 消防设备材料选择符合国家标准的消防设备,确保质量过关。

3.2 电缆材料选用质量可靠的阻燃电缆,确保火灾报警系统的稳定运行。

二、通风系统施工方案1. 施工概述通风系统是建筑中必不可少的系统,对于维持室内空气质量、调控室内温度等起着至关重要的作用。

此施工方案将详细介绍通风系统的施工步骤及材料选取。

2. 施工步骤2.1 通风设备安装安装通风设备,如通风机、风道等,确保设备的位置与设计图纸一致。

2.2 通风管道敷设根据设计要求进行通风管道的敷设,并进行密封处理,避免漏风现象的发生。

2.3 电气连接通风系统的电气连接需严格按照标准要求进行,保障设备的正常运转。

3. 施工材料3.1 通风设备材料选用合格的通风设备,保证系统的高效运行。

3.2 通风管道材料使用耐高温、阻燃等特性的通风管道材料,确保系统的安全运行。

结语消防系统及通风系统的施工是建筑工程中重要的环节,它们直接关系到建筑物的安全及舒适度。

我们将按照上述方案,严格贯彻执行,确保施工质量,保障工程的安全顺利完成。

消防、通风专项施工方案

消防、通风专项施工方案

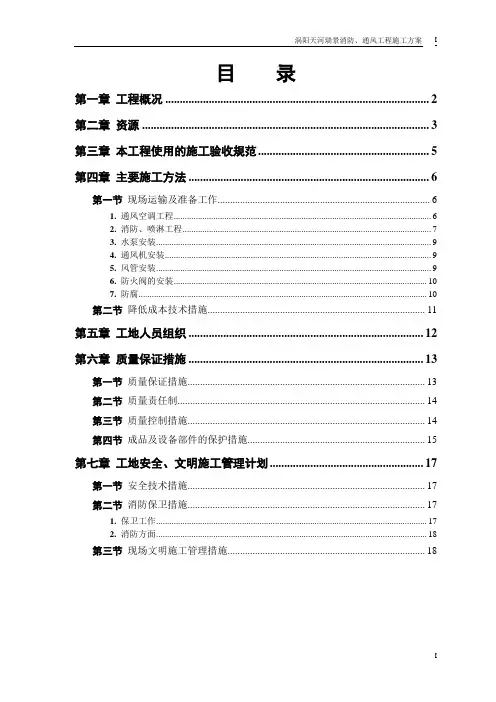

目录第一章工程概况 (2)第二章资源 (3)第三章本工程使用的施工验收规范 (5)第四章主要施工方法 (6)第一节现场运输及准备工作 (6)1. 通风空调工程 (6)2. 消防、喷淋工程 (7)3. 水泵安装 (9)4. 通风机安装 (9)5. 风管安装 (9)6. 防火阀的安装 (10)7. 防腐 (10)第二节降低成本技术措施 (11)第五章工地人员组织 (12)第六章质量保证措施 (13)第一节质量保证措施 (13)第二节质量责任制 (14)第三节质量控制措施 (14)第四节成品及设备部件的保护措施 (15)第七章工地安全、文明施工管理计划 (17)第一节安全技术措施 (17)第二节消防保卫措施 (17)1. 保卫工作 (17)2. 消防方面 (18)第三节现场文明施工管理措施 (18)第一章工程概况天河瑞景小区工程总建筑面积为107747.92平方米,是一座以住宅为主及商铺为一体的大型综合性住宅建筑。

本工程分为地下一层车库,局部有人防工程,地上最高住宅建筑8#9#楼为二十九层,建筑物总高度91.5米,18m³消防水箱安装在8#楼顶部位,地下层主要用于地下车库及消防泵房等,地上部分主要住宅其中1#2#楼为商铺及办公用房,7#8#9#10#楼一、二层为商铺。

本住宅小区工程为全现浇框架结构,室内设专用消火栓给水管网,竖向分为高区和低区,由设置在泵房内的消火栓泵进行分区供水。

沿建筑物周边设置不少于2组的室外地上式消火栓。

地下层设通风机房、消防泵房、空调机房,8#楼地下层设自管配电室、地下一层设发电机、电话总机房等。

天河瑞景工程7#8#9#10#楼为高层住宅建筑、4#5#6#为小高层建筑,全现浇框架剪力墙结构,目前土建结构己基木完成,为此我方在安装过程中要仔细核查落实预留孔洞、预埋件的设置,为今后安装工程打下良好的基础。

工程量大,地下室消防、通风设备多。

本工程设备主要包括消防水泵、排风机、排烟风机、加压风机、消火栓及消火栓箱、水箱、控制箱、动力箱等各型设备,其中消防水泵及喷淋泵、风机等主要材料设备均为建设单位指定品牌。

高层消防工程施工方案

高层消防工程施工方案

1. 编制依据本施工方案依据《高层建筑设计规范》、《高层建筑设计防火规范》、《建筑给水排水及采暖工程施工质量验收规范》等相关法律法规和标准编制。

2. 编制原则(1)确保施工质量,提高工程质量;(2)遵守施工规范,保证施工安全;(3)合理安排施工进度,确保工程按期交付;(4)注重环境保护,减少施工对周边环境的影响。

二、工程概况1. 工程性质:高层住宅楼2. 建筑面积:XX万平方米3. 地上层数:XX层4. 地下层数:XX层5. 结构形式:钢筋混凝土框架-剪力墙结构三、消防工程施工内容1. 消防水系统施工(1)消防水池、消防水箱的施工;(2)消防水泵房、消防水泵的安装;(3)消防管道的安装及试压;(4)消防喷淋系统、消火栓系统的安装;(5)消防信号阀、消防控制阀的安装;(6)消防水泵、喷淋水泵的调试。

2. 防排烟系统施工(1)防排烟风道的安装;(2)排烟风机、防火阀的安装;(3)防排烟系统的调试。

3. 火灾自动报警系统施工(1)火灾探测器的安装;(2)火灾报警控制器、手动报警按钮的安装;(3)火灾报警系统的调试。

四、施工方法及工艺要求1. 消防水系统施工(1)施工前对施工人员进行技术交底,确保施工质量;(2)按照设计图纸和规范要求进行施工;(3)严格控制管道的焊接质量,确保管道密封性;(4)安装消防水泵、喷淋水泵时,注意平衡、牢固,防止振动;(5)进行系统试压,确保系统无泄漏。

2. 防排烟系统施工(1)按照设计图纸和规范要求进行施工;(2)严格控制风道的安装质量,确保风道畅通;(3)安装防火阀、排烟风机时,注意平衡、牢固,防止振动;(4)进行系统调试,确保系统运行正常。

3. 火灾自动报警系统施工(1)按照设计图纸和规范要求进行施工;(2)严格控制火灾探测器的安装质量,确保探测器灵敏;(3)安装火灾报警控制器、手动报警按钮时,注意线路连接牢固,防止短路;(4)进行系统调试,确保系统运行正常。

五、质量保证措施1. 严格按照国家规范和标准进行施工;2. 对施工人员进行技术培训,提高施工技能;3. 加强施工过程中的质量检查,确保施工质量;4. 做好施工记录,为工程验收提供依据。

高层楼房消防工程施工方案

高层楼房消防工程施工方案

一、工程概况项目名称:XX市XX高层住宅楼消防工程工程地点:XX市XX区XX路XX号建筑高度:100米总建筑面积:20000平方米消防等级:一级设计使用年限:50年二、施工依据1. 国家相关消防法规和标准2. 《建筑设计防火规范》(GB 50016-2014)3. 《高层民用建筑设计防火规范》(GB 50045-1995)4. 《建筑消防设施设计规范》(GB 50084-2001)5. 施工合同及设计图纸三、施工组织与管理1. 施工组织机构成立消防工程施工领导小组,负责工程的整体协调和管理。

下设施工技术组、质量保证组、安全监督组、材料供应组等。

2. 施工人员培训对所有施工人员进行消防知识、施工技能和安全操作规程的培训,确保施工人员具备相应的资质和能力。

3. 施工进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

四、施工方案1. 施工准备(1)施工场地平整,确保施工道路畅通。

(2)搭建临时设施,如办公室、材料仓库、施工现场宿舍等。

(3)配备施工所需设备和工具,如消防水泵、喷淋系统、报警系统等。

2. 施工工艺流程(1)消防水池、消防水箱施工1)施工前,对消防水池、消防水箱的基槽进行平整处理。

2)按照设计要求,进行水池、水箱的土建施工。

3)安装消防水池、消防水箱的配套设施,如进出水管、阀门、压力表等。

(2)消防管道安装1)根据设计图纸,对消防管道进行预制、加工。

2)进行管道的铺设、连接、试压、冲洗等工序。

3)对消防管道进行防腐、保温处理。

(3)消防设备安装1)按照设计要求,安装消防水泵、喷淋系统、报警系统等设备。

2)对设备进行调试、试运行,确保设备运行正常。

(4)消防设施调试1)对消防设施进行全面的调试,确保各项功能正常。

2)对消防设施进行试运行,检验其性能。

3. 施工质量控制(1)严格控制材料质量,确保消防设施、设备的质量符合国家相关标准。

(2)加强施工过程控制,严格执行施工工艺流程。

高层建筑消防施工方案

高层建筑消防施工方案

高层建筑消防施工方案一、项目背景随着城市化进程的加快,高层建筑如雨后春笋般崛起,消防施工成为保障人民群众生命财产安全的重要环节。

本项目位于我国某大城市核心区,建筑高度为200米,共计50层,包括商业、办公和住宅等多种功能。

为确保工程顺利进行,特制定本消防施工方案。

二、消防施工目标1.确保消防设施、器材及系统正常运行,满足消防法规要求。

2.提高施工人员消防安全意识,降低火灾风险。

3.加强施工过程中的消防安全管理,确保施工安全。

三、消防施工内容1.消防设施安装:包括消防水泵房、消防水池、消防水箱、消防管道、消防阀门、消防喷淋系统、消防报警系统等。

2.消防器材配置:包括灭火器、消防水枪、消防水带、消防应急照明、疏散指示标志等。

3.消防电气工程:包括消防电源、消防应急照明、消防报警系统等。

4.消防通道及安全出口设置:确保消防通道畅通,安全出口数量及宽度符合要求。

5.消防安全管理:包括施工现场消防安全管理制度、消防安全培训、消防安全检查等。

四、消防施工步骤1.施工前期准备(1)组织施工人员学习消防法规、消防安全知识,提高消防安全意识。

(2)编制消防施工方案,明确施工任务、施工顺序、施工方法等。

(3)办理消防施工手续,取得相关资质。

2.施工过程(1)消防设施安装1)按照设计图纸和施工规范进行消防设施安装。

2)确保消防设施与建筑结构、电气设备等其他专业协调配合。

3)安装完毕后进行调试,确保消防设施正常运行。

(2)消防器材配置1)按照消防法规要求,配置相应类型的灭火器、消防水枪、消防水带等。

2)确保消防器材摆放位置合理,便于取用。

3)定期检查、维护消防器材,确保其完好有效。

(3)消防电气工程1)按照设计图纸和施工规范进行消防电气工程安装。

2)确保消防电源、消防应急照明、消防报警系统等正常运行。

3)进行消防电气设备调试,确保其功能完善。

(4)消防通道及安全出口设置1)按照设计要求,设置消防通道及安全出口。

2)确保消防通道畅通,安全出口数量及宽度符合要求。

消防通风工程施工方案

消防通风工程施工方案

消防通风工程施工方案一、施工前准备工作1. 消防通风工程的施工前,首先要进行现场勘察和测量,了解施工现场的具体情况,包括建筑结构、通风系统设备布局等,为施工方案的制定提供依据。

2. 在施工前,应对施工现场的周边环境进行调查和分析,确保施工过程中不会对周围环境造成污染和影响。

3. 确定施工过程中所需的人员、设备和材料,并做好相关采购和准备工作,确保施工进度和质量。

4. 制定详细的施工计划和安全措施,严格遵守消防通风工程的相关规范和标准,确保施工过程中安全可靠。

5. 在施工前,对施工人员进行培训,提高其对施工过程和安全措施的认识和理解,确保施工过程中的顺利进行。

二、施工过程1. 施工过程中,首先要对通风系统的管道进行安装和连接,确保其在使用过程中没有漏水和渗漏等问题,保证通风系统的正常运行。

2. 安装通风系统的设备,如风机、空调等,确保其效果和性能符合设计要求,保证通风系统的正常运行和使用。

3. 在安装过程中,要严格按照图纸和设计要求进行施工,避免出现误差和问题,确保通风系统的正常使用。

4. 对通风系统进行调试和检测,确保其运行平稳和效果良好,保证通风系统的正常工作。

5. 完成通风系统的安装和调试后,对施工现场进行清理和整理,确保施工现场的整洁和安全,保证通风系统的正常使用和维护。

三、施工后验收1. 施工完成后,必须进行通风系统的验收,确保其符合设计要求和相关标准,保证通风系统的正常运行和使用。

2. 对通风系统进行功能测试和性能检测,确保其满足设计要求和效果,保证通风系统的正常使用和维护。

3. 验收过程中,要对通风系统的安全措施和使用说明进行检查,确保施工过程中存在的安全隐患得到解决,消除安全隐患。

4. 验收完成后,要做好相关的验收记录和整理工作,确保施工过程的质量和安全,保证通风系统的正常运行和使用。

综上所述,消防通风工程的施工方案是一个复杂而细致的工作,需要严格按照相关规范和标准进行操作,确保施工过程的安全可靠。

消防、通风专项施工方案

消防、通风专项施工方案

消防、通风专项施工方案在建筑施工中,消防与通风是至关重要的专项工程,直接关系到建筑物的安全和舒适度。

因此,在施工过程中,必须制定详细的消防、通风专项施工方案,以确保施工过程中的安全和有效性。

消防专项施工方案1. 施工前准备在进行建筑施工之前,应当确定消防设施的布局和设计方案,确保消防设施的设置符合相关法规标准。

同时,要对消防设施进行检查和测试,确保其正常运行。

2. 施工过程中的消防措施•施工现场应保持通道畅通,消防设施不得被遮挡或占用。

•每天开工前应进行消防安全检查,及时清理施工现场的可燃物。

•施工现场应配备足够的消防器材,并进行定期检查和维护。

3. 紧急疏散预案制定详细的紧急疏散预案,包括疏散通道、安全出口的设置,疏散指示标识等。

并进行定期演练,提高工人疏散的效率和安全性。

通风专项施工方案1. 通风系统的设计在进行建筑施工之前,应根据建筑物的结构和布局,设计合理的通风系统,确保室内空气流通畅通。

同时,通风系统的布局应符合相关标准和法规。

2. 施工过程中的通风措施•施工现场应保持良好的通风状态,定期清理施工现场的废气和粉尘。

•在使用化学材料和有毒气体时,应配备有效的通风设备,确保施工现场空气的清新和无毒。

•对通风设备进行定期检查和维护,确保其正常运行。

3. 室内空气质量监测定期对室内空气进行监测,确保室内空气质量符合相关标准,确保工人的健康和舒适度。

总结消防与通风是建筑施工中不可或缺的专项工程,施工单位必须制定详细的施工方案,严格执行相关规定,确保施工过程中的安全和健康。

只有这样,才能保证建筑物的安全性和可持续发展。

国风高层通风、消防施工方案

国风高层通风、消防施工方案

一、通风工程施工方案1.施工组织1.1 劳动组织准备:在项目部的统一指导下,针对工程项目,配备相应施工人员,建立施工管理体,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理。

1.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案。

针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导。

1.3 施工现场准备:施工道路、施工用水、施工用电和加工场地`生产、办公、生活用房等临时用房由项目部统一规划,1.4 本专业通风防排烟系统由施工班组加工、制作、安装,根据专业进程由项目负责人统一调配劳动力.2.主要项目施工方法及要求2.1通风做法2.2施工技术人员要认真审图,分清不同用途管径采用不同壁厚的材质制作风管,用料规格应符合施工规范及设计要求。

2.3通风工程制作工艺流程:下料剪切咬口制作风管折方成型法兰下料打铆钉孔焊接打螺栓孔刷漆铆法兰翻边检验安装2.4风管采用插条连接方式,插条四周要求打高分子密封胶。

2.5空调通风管及部件加工和连接2.6法兰焊接要求平整,不大于1mm,对角不大于3mm,边长水大于3mm,铝铆钉孔应不大于130mm,螺栓也应不大于150mm,以上数据都在允许偏差范围内,焊完法兰后先除去焊药再刷防锈漆。

2.7风管加工板材剪切必须进行下料的复核,以免有误,而后按划线形状用机械剪和手工剪进行剪切,下料时应注意留出翻边量,本工程板材采取咬口方式有:联合咬口、立式咬口、咬口后要求平整,直咬口后的板按画好的线在折方机上进行折方、合缝。

2.8矩形风管的弯头采用内外弧形制作,当边长大于500mm时,应在管内设置导流片,导流片的迎风侧边缘应圆滑,其两端与管壁的固定应牢固,同一弯管内导流片的弧长应一致。

2.9风管与法兰连接翻边量应控制6~8mm,风管需要铆法兰时,先用固定画尺把翻边线画了,然后法兰套在画出的线位进行钻孔铆接,在铆接前要注意风管及法兰的方整及角度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、通风工程施工方案
1.施工组织
1.1劳动组织准备:在项目部的统一指导下,针对工程项目,配备相应施工人员,建立施工管理体,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理。

1.2技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案。

针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导。

1.3施工现场准备:施工道路、施工用水、施工用电和加工场地' 生产、办公、生活用房等临时用房由项目部统一规划,
1.4本专业通风防排烟系统由施工班组加工、制作、安装,根据专业进程
由项目负责人统一调配劳动力.
2.主要项目施工方法及要求
2.1通风做法
2.2施工技术人员要认真审图,分清不同用途管径采用不同壁厚的材质制作风管,用料规格应符合施工规范及设计要求。

2.3通风工程制作工艺流程:
领料一下料一剪切一►咬口制作f 风管折方一►成型一
-法兰下料一打铆钉孔f 焊接一•打螺栓孔一•刷漆」
铆法兰f翻边f检验一►安装
2.4风管采用插条连接方式,插条四周要求打高分子密封胶。

2.5空调通风管及部件加工和连接
2.6法兰焊接要求平整,不大于1mm对角不大于3mm边长水大于3mm 铝铆钉孔应不大于130mm螺栓也应不大于150mm以上数据都在允许偏差范围内,焊完法兰后先除去焊药再刷防锈漆。

2.7风管加工板材剪切必须进行下料的复核,以免有误,而后按划线形状用机械剪和手工剪进行剪切,下料时应注意留出翻边量,本工程板材采取咬口方式有:联合咬口、立式咬口、咬口后要求平整,直咬口后的板按画好的线在折
方机上进行折方、合缝。

2.8矩形风管的弯头采用内外弧形制作,当边长大于500mm寸,应在管内设置导流片,导流片的迎风侧边缘应圆滑,其两端与管壁的固定应牢固,同一弯管内导流片的弧长应一致。

2.9风管与法兰连接翻边量应控制6〜8mm风管需要铆法兰时,先用固定画尺把翻边线画了,然后法兰套在画出的线位进行钻孔铆接,在铆接前要注意风管及法兰的方整及角度。

2.10风管大边长大于或等于630mn和保温风管边长大于或等于800mm时, 其管段长于1.2以上均采取加固措施,本工程采用角钢或角钢框加固,加固部位应取风管长度的中心位置为加固位置。

2.11风管加工质量要求
2.12风管加工即用板材必须符合规范及设计要求,几客的规格尺寸必须符合设计要求,风管咬缝必须紧密,宽度均匀,无孔洞、半咬口和胀裂等缺陷。

2.13风管外观平直,表面凹凸不大于5mm风管与汉兰连接牢固,翻边平整。

2.14成品保护:风管法兰加工好后应按分类码放整齐,露天放置应采取防雨雪措施,注意法兰的防腐,保护好风管的镀锌层.
2.15风管及部件系统逐层安装,支架采用吊杆支架,标高必须根据图纸要求和土建基准线而确定,吊架安装时,先按风管的中心线找出吊敷设位置,做上记号,再将加工好的吊杆固定上去,吊杆与横担用螺母拧上,以便于日后调整.当风管较长时,需要安装一排支架时,可先将两端吊杆固定好,然后接线法找出中间支架的位置,最后依次安装.吊杆间距按下表W确定
表W风管吊杆间距表
2.16为了保证法兰处的严密性,法兰之间垫料采用8501密封胶做密封料,。
