倒置式屋面施工工艺标准
SBS防水卷材倒置式防水屋面施工方案

SBS防水卷材倒臵式防水屋面施工方案1. 工程概况1.1本工程为成都农商院部分教学行政用房屋顶防水工程,施工项目主要为学生宿舍1、2、3、4、5号楼屋顶防水,工程建设规模6500㎡。
1.2本工程位于成都三环建设路,建设单位为伟氏开发有限公司,设计单位为徐工设计院,施工单位为天空建筑公司,监理单位为遂宁市威娜监理公司。
1.3 本工程屋面工程防水等级为三级,开工时间为2012年11月11日,竣工时间为2012年12月12日,总共32天。
主要做法采用SBS防水卷材倒臵式做法。
2. 施工条件准备2.1施工条件屋面及室外平台周边砌体已施工完并清理完毕,并经有关单位验收合格,同意下道工序的施工。
进一步熟悉图纸,做到准确理解设计意图,并从业主的角度出发,充分考虑使用功能,提出合理意见,并及时发现及解决图纸问题和施工过程中出现的问题.2.2施工准备2.2.1.技术准备2.2.1.1. 施工前,检查屋面结构层的质量、水落口标高、管道、预埋件等施工和安装质量,并经隐蔽工程检查验收合格后,方可施工保温、找坡层。
2.2.1.2. 进行图纸会审,复核设计做法是否符合现行《屋面工程技术规范》的要求。
2.2.1.3. 复核结构、基层、标高、尺寸、落水斗等位臵是否符合要求。
对于结构误差较大的应做适当处理,如局部剔凿,局部增加细石混凝土找平等。
2.2.1.4. 各种材料的见证取样、送试、检测是否符合要求。
2.2.2. 材料准备水泥、中粗砂、粉煤灰、水、页岩陶粒、SBS防水卷材、膨胀玻化微珠、石子2.2.3.作业条件2.2.3.1.屋面结构层已进行隐蔽工程验收,办理交接验收手续。
2.2.3.2.穿过屋面的各种预埋管件根部及通风道、女儿墙、设备基础、檐沟等根部均已按设计要求施工完毕.2.2.3.3.屋面根据设计要求的坡度弹线,找好规矩,并进行清扫。
2.2.3.4.按防水层次要求,相关材料已配齐并运到现场,经检查材料质量符合要求2.2.3.5. 防水基层坡度应符合设计要求,表面应顺平,阴阳角处应做成圆弧形,基层表面必须干燥,含水率应不大于9%.2.2.4.机具准备清理基层的施工工具:铁锹、扫帚、墩布、钢丝刷、手锤、钢凿、高压气泵等.铺贴卷材的施工工具:剪刀、弹线盒、卷尺、滚刷、毛刷、压辊、铁抹子等.热熔专用工具:汽油喷灯、单头或多头热熔喷枪等。
倒置屋面施工质量控制

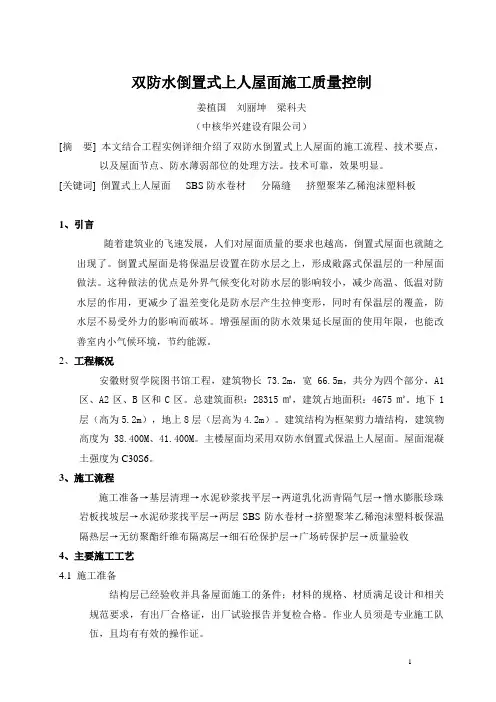

双防水倒置式上人屋面施工质量控制姜植国刘丽坤梁科夫(中核华兴建设有限公司)[摘要] 本文结合工程实例详细介绍了双防水倒置式上人屋面的施工流程、技术要点,以及屋面节点、防水薄弱部位的处理方法。
技术可靠,效果明显。
[关键词] 倒置式上人屋面SBS防水卷材分隔缝挤塑聚苯乙稀泡沫塑料板1、引言随着建筑业的飞速发展,人们对屋面质量的要求也越高,倒置式屋面也就随之出现了。
倒置式屋面是将保温层设置在防水层之上,形成敞露式保温层的一种屋面做法。
这种做法的优点是外界气候变化对防水层的影响较小,减少高温、低温对防水层的作用,更减少了温差变化是防水层产生拉伸变形,同时有保温层的覆盖,防水层不易受外力的影响而破坏。
增强屋面的防水效果延长屋面的使用年限,也能改善室内小气候环境,节约能源。
2、工程概况安徽财贸学院图书馆工程,建筑物长73.2m,宽66.5m,共分为四个部分,A1区、A2区、B区和C区。
总建筑面积:28315㎡,建筑占地面积:4675㎡。
地下1层(高为5.2m),地上8层(层高为4.2m)。
建筑结构为框架剪力墙结构,建筑物高度为38.400M、41.400M。
主楼屋面均采用双防水倒置式保温上人屋面。
屋面混凝土强度为C30S6。
3、施工流程施工准备→基层清理→水泥砂浆找平层→两道乳化沥青隔气层→憎水膨胀珍珠岩板找坡层→水泥砂浆找平层→两层SBS防水卷材→挤塑聚苯乙稀泡沫塑料板保温隔热层→无纺聚酯纤维布隔离层→细石砼保护层→广场砖保护层→质量验收4、主要施工工艺4.1 施工准备结构层已经验收并具备屋面施工的条件;材料的规格、材质满足设计和相关规范要求,有出厂合格证,出厂试验报告并复检合格。
作业人员须是专业施工队伍,且均有有效的操作证。
主要机具:搅拌机、手持喷灯、钢丝刷、高压吹风机、小平铲、剪刀、手持铁压锟及施工操作安全防护用品等。
4.2 基层处理找平层施工前,必须将屋面基层清理混凝土到实处,并将屋面表面松散混凝土、浮尘用水清洗干净,但是表面不得有积水,以保证找平层的施工质量4.3 找平层施工由于屋面做法的两次找平层的施工工艺、材料都基本一样,在此处统一叙述。
屋面工程施工工艺标准

屋面保温层施工工艺标准1。
1总则1.1.1适用范围本工艺标准适用于一般工业与民用建筑工程采用松散、板状保温材料或整体现浇的屋面保温层工程施工.1.1。
2编制参考标准及规范(1)《屋面工程质量验收规范》 GB 50207-2002(2)《建筑工程施工质量验收统一标准》 GB 50300-2001(3)《聚氨酯硬泡体防水保温工程技术规范》 JGJ 14-19991.2术语倒置式屋面:将保温层设置在防水层上的屋面。
1.3基本规定(1)屋面工程所采用的保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
(2)保温层应干燥,封闭式保温层含水率应相当于该材料在当地自然干燥状态下的平衡含水率。
(3)屋面保温层严禁在雨天、雪天和五级风及其以上时施工。
施工环境气温宜符合表1.3的要求,施工完成后应及时进行找平层和防水层的施工. (4)屋面保温层的施工质量检验批量:应按屋面面积每100m2,抽查一处,每处10m2,且不得少于3处。
(5)屋面保温层应进行隐蔽验收,施工质量应验收合格,质量控制资料应完整。
1。
4施工准备1。
4。
1技术准备施工前,应进行图纸会审,掌握施工图中的细部构造和有关技术要求,并编制防水工程的施工方案或技术措施.1.4。
2材料要求(1)板状保温材料:产品应有出厂合格证,根据设计要求选用厚度(一般不小于 3cm)、规格应一致,外观整齐;密度、导热系数、强度应符合设计要求。
板状保温材料质量应符合表1.4。
2的要求。
(2)整体保温隔热材料:产品应有出厂合格证、样品的试验报告及材料性能的检测报告。
根据设计要求选用厚度,壳体应连续、平整;密度、导热系数、强度应符合设计要求。
1)现喷硬质聚氨酯泡沫塑料:表观密度35~40kg/m3;导热系数≤0。
03W/(m·K);压缩强度大于150KPa;封孔率大于92%。
2)板状制品:表面密度 400~500kg/m3;导热系数 0.07~0.08W/(m·K);抗压强度应≥0。
QC倒置式屋面工程施工

QC倒置式屋面工程施工一、施工准备1、施工前必须加强对员工的安全教育,确保每一名工人都具备一定的安全意识,同时要求施工现场的人员必须按照规定的程序进行操作,严禁随意操作设备和工具。
2、在施工前,应该详细了解工程设计图纸,掌握施工要求,做到心中有数。
同时,要对施工现场进行全面的检查,确保施工环境的良好。
3、对所需的材料进行验收,确保材料质量符合要求,并按照规范进行储存。
同时做好安全防护工作,确保施工现场的安全。
4、明确责任分工,每一位参与施工的人员都应了解自己的任务和职责,做到有序施工。
二、施工过程1、检查材料在进行施工前,必须对所用材料进行检查,包括检查材料是否损坏、材料型号是否符合要求等。
对材料进行详细的检查可以有效避免因材料问题导致施工质量不合格的问题。
2、严格按照设计图纸施工在施工过程中,必须根据设计图纸上的规定进行施工,不得擅自变动设计要求,以免导致后期施工质量不合格的问题。
3、严格按照工艺要求施工在施工过程中,必须根据工艺规范进行操作,严格按照规范要求完成每一个工序,确保施工质量符合要求。
4、施工人员的安全保障在施工过程中,对施工人员的安全保障是非常重要的。
要求施工人员做好个人防护措施,确保安全施工。
同时,对施工现场周围的安全环境进行检查,确保整个施工现场的安全。
5、定期进行验收在施工过程中,要定期对工程质量进行验收,发现问题及时进行整改,确保施工质量符合要求。
三、施工结束1、收尾工作在工程结束前,必须对施工现场进行整理,清理工程垃圾,保持施工现场的整洁和干净。
同时进行材料的清点和储存,确保工程整体的完好。
2、验收工程质量在施工结束后,必须对工程质量进行验收,确保工程质量符合要求。
如发现施工质量存在问题,必须及时整改。
3、编制施工总结报告在工程结束后,应对整个施工过程进行总结,做好工程的总结报告,为今后的施工工作提供参考。
四、施工注意事项1、严格规范操作在进行工程施工过程中,必须严格按照规范进行操作,严格按照设计图纸、工艺规范进行施工,不得擅自变动设计要求和工艺要求。
屋面保温层施工标准

1 屋面保温层施工工艺标准总则适用范围本工艺标准适用于一般工业与民用建筑工程采用松散、板状保温材料或整体现浇的屋面保温层工程施工。
编制参考标准及规范(1)《屋面工程质量验收规范》GB50207-2002(2)《建筑工程施工质量验收统一标准》GB50300-2001(3)《聚氨酯硬泡体防水保温工程技术规程》JGJ14-1999术语倒置式屋面:将保温层设置在防水层上的屋面。
基本规定(1)屋面工程所采用的保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
(2)保温层应干燥,封闭式保温层含水率应相当于该材料在当地自然风干状态下的平衡含水率。
(3)屋面保温层严禁在雨天、雪天和五级风及其以上时施工。
施工环境气温宜符合表的要求,施工完成后应及时进行找平层和防水层的施工。
屋面保温层施工环境气温表项目施工环境气温粘结保温层热沥青不低于-10℃;水泥砂浆不低于5℃(4)屋面保温层的施工质量检验批量:应按屋面面积每100 m2,抽查一处,每处10m2,且不得少于3处。
(5)屋面保温层应进行隐蔽验收,施工质量应验收合格,质量控制资料应完整。
施工准备技术准备施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求,并编制防水工程方案或技术措施。
材料要求(1)板状保温材料:产品应有出厂合格证,根据设计要求选用厚度(一般不小于3㎝)、规格应一致,外观整齐;密度、导热系数、强度应符合设计要求。
板状保温材料质量应符合表的要求。
板状保温材料质量要求表项目聚苯乙烯泡沫塑料硬质聚氨酯泡沫塑料泡沫玻璃微孔混凝土类膨胀憎水(珍珠岩)板水泥聚苯颗粒板挤压模压表观密度(kg/m2)25~38 15~30 ≥30 ≥150 500~550 300~450 ≤250导热系数【w/(m•k)】≤~≤≤≤≤抗压强度(MPa) ---≥≥≥70℃,48h后尺寸变化率(%) ≤2,0 ~≤----吸水率(V/V,%) ≤~≤3 ≤--外观质量板材表面基本平整,无严重凹凸不平,厚度允许偏差不大于5%,且不大于4mm,憎水率≥98%(2)整体保温隔热材料:产品应有出厂合格证、样品的试验报告及材料性能的检测报告。
倒置式屋面防水施工工艺流程

倒置式屋面防水施工工艺流程一、引言倒置式屋面防水是指将防水层放置在保温层或结构层之上的一种施工工艺。
相比传统的正置式屋面防水,倒置式施工工艺具有更好的防水性能和维修便利性。
本文将详细介绍倒置式屋面防水施工工艺的流程和技术要点。
二、施工准备在进行倒置式屋面防水施工时,我们需要做好以下准备工作:1. 材料准备•防水卷材:选择合适的防水卷材,如高聚物改性沥青防水卷材、聚合物防水卷材等。
•环保涂料:用于防水层的表面涂覆,增加防水层的抗老化和耐候性。
•防水涂料:用于涂覆在保护层上,增加防水层的抗渗能力。
•隔离层:用于隔绝保护层和保温层之间的接触,并具有防渗透和防腐蚀的功能。
2. 设备准备•热风焊接机:用于将防水卷材热熔焊接,确保接缝牢固。
•搅拌器:用于搅拌环保涂料和防水涂料,使其均匀混合。
•切割机:用于将防水卷材切割成所需尺寸。
3. 施工人员培训确保施工人员掌握倒置式屋面防水的施工工艺和操作技术,提高施工效率和防水质量。
三、施工流程倒置式屋面防水的施工流程主要包括以下步骤:1. 基层处理•清理屋面基层,确保其平整、无杂物。
•进行必要的修补和加固,确保基层的稳定性。
•在基层上涂刷一层环保涂料,增加基层与防水层的粘结力。
2. 防水层施工•将防水卷材铺设在保温层或结构层之上,对接缝位置进行焊接,确保接缝牢固。
•在防水层表面涂覆一层环保涂料,保护防水层不受损害。
3. 保护层施工•在防水层之上铺设隔离层,隔绝保护层和保温层之间的接触。
•将防水涂料涂覆在隔离层上,增加防水层的抗渗透能力。
4. 维护与检验•等待防水层和保护层干燥固化后,进行必要的维护和检验。
•检查防水层的质量,确保其无渗漏和破损。
•如果有发现问题,及时进行修补和处理。
四、技术要点在倒置式屋面防水的施工过程中,需要注意以下技术要点:1. 防水层的选择根据具体的工程要求和环境条件,选择合适的防水卷材,并确保其质量符合相关标准和要求。
2. 接缝的处理在焊接防水卷材接缝时,应确保热熔连接牢固可靠,并进行必要的检测,以确保其防水性能。
屋面做法(倒置式屋面)

6.保温材料的堆积密度或者表观密度、导热系数以及板材的强度吸水率必须符合设计要求;
7.保温层的含水率必须符合设计要求;
8.挤塑板铺设紧贴基层,铺平垫稳,拼缝严密,找坡正确。
四、安全施工和现场文明施工
1.没有女儿墙的屋面四周、外脚手架应高出屋面,并设栏杆;钢竖井架、龙门架出入口、洞、坑、沟、电梯门口等处,要设盖板,或围栏、安全网。
2)在合适位置的钢筋网格内设置足量40厚的灰饼点。
3)浇筑C20细石砼。
(8)保护层施工:
2)25厚1:4干硬性水泥砂浆,面上撒素水泥,上铺8-10厚地砖,铺平拍实,缝宽5-8mm,再用1:1水泥砂浆填缝。
:
技术交底记录
工程名称
丰麟花园牡丹苑6#住宅楼
施工单位
河南林豫建安集团
交底部位
屋面
工序名称
倒置式屋面施工
2.刮六级以上大风和雨、雪天,避免在屋面上施工找平层。
3.雷雨天严禁在屋面上施工。
五、成品保护
1.抹好的找平层上,推小车运输时,应行铺脚手板车道,以防止破坏找平层表面。
2.找平层施工完毕,未达到一定强度时不得上人踩踏。
3.雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入堵塞。
项目(专业)
同排水沟最高点厚度,2%找坡;檐沟为水泥砂浆找坡,根据落水管位置合理找坡。
(3)20厚1:3水泥砂浆找平层:
根据坡度要求,拉线找坡,一般按1~2m贴灰饼,铺抹找平砂浆时,先按流水方向以间距1~2m冲筋,并设置找平层分格缝,宽度为20㎜,女儿墙周边为30㎜,并且将缝与保温屋缝贯通,分格缝间距为6×6m。
技术交底记录
工程名称
丰麟花园牡丹苑6#住宅楼
八、屋面工程《建筑工程施工工艺规程》山东省工程建设标准DBJ14-032-2004

八、屋面工程1 总则1.0.1为保证建筑工程质量,加强施工过程中的质量管理,规范施工工艺操作,特编写本施工工艺规程。
1.0.2本施工工艺规程适用于工业与民用建筑屋面工程施工全过程的工艺操作、质量检查评定、工程验收。
1.0.3本施工工艺规程是根据GB50345-2004《屋面工程技术规范》、GB50300-2001《建筑工程施工质量验收统一标准》、GB50207-2002《屋面工程质量验收规范》等有关技术规范编制。
1.0.4屋面工程施工除执行本施工工艺规程外,尚应符合国家现行有关标准、规范的规定。
1.0.5屋面工程施工中所采用的工程技术及文件,以及承包合同文件,对施工工艺要求、质量检查评定、分部分项工程验收,不得低于本施工工艺规程规定。
2 术语2.0.1防水层合理使用年限屋面防水层能满足正常使用要求的年限。
2.0.2一道防水设防具有单独防水能力的一道防水层。
2.0.3分格缝在屋面找平层、刚性防水层、刚性保护层上预先留设的缝。
2.0.4沥青防水卷材(油毡)以原纸、织物、纤维毡、塑料膜等材料为胎基,浸涂石油沥青,矿物粉料或塑料膜为隔离材料,制成的防水卷材。
2.0.5高聚物改性沥青防水卷材以高分子聚合物改性石油沥青为涂盖层,聚酯毡、玻纤毡或聚酯玻纤复合为胎基,细砂、矿物粉料或塑料膜为隔离材料,制成的防水卷材。
2.0.6合成高分子防水卷材以合成橡胶、合成树脂或两者共混为基料,加入适量的助剂和填料,经混炼压延或挤出等工序加工而成的防水卷材。
2.0.7基层处理剂在防水层施工前,预先涂刷在基层上的涂料。
2.0.8满粘法铺贴防水卷材时,卷材与基层采用全部粘结的施工方法。
2.0.9空铺法铺贴防水卷材时,卷材与基层在周边一定宽度内粘结,其余部分不粘结的施工方法。
2.0.10点粘法铺贴防水卷材时,卷材或打孔卷材与基层采用点状粘结的施工方法。
2.0.11条粘法铺贴防水卷材时,卷材与基层采用条状粘结的施工方法。
2.0.12热粘法以热熔胶粘剂将卷材与基层或卷材之间粘结的施工方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1
2
3
4
4.1
4.2
4.3
4.4
4.5
4.6倒置式屋面施工工艺标准
4.6.1总则
4.6.1.1适用范围
本工艺标准适用于一般保温防水屋面和高要求保温隔热防水屋面的工业与民用建筑。
适用于工业与民用建筑工程屋面设计坡度小于25%的Ⅰ~Ⅲ级施工防水层的施工。
本工法用聚苯乙烯泡沫塑料等高热阻不吸水性材料作保温层,并将保温层设置在主防水层之上的工艺,具有节能保温隔热、延长防水层使用寿命、施工方便、劳动效率高、综合造价经济等特点。
4.6.1.2编制参考标准及规范
(1)广东省《建筑防水工程技术规程》DBJ 15-19-2006;
(2)《屋面工程质量验收规范》(GB50207-2002);
(3)《建筑工程质量验收统一标准》(GB50300-2001)。
4.6.2术语
(1)倒置式保温防水屋面:将保温层设置在主防水层之上的工艺
4.6.3基本规定
(1)保温材料必须选用不吸水性高热阻新型材料,如聚苯乙烯泡沫塑料、聚乙烯泡沫塑料、聚氨酯泡沫塑料、泡沫玻璃等材料,也可选用蓄热系数和热阻系数都较大的水泥聚苯乙烯复合板等保温材料。
(2)防水材料。
倒置式保温防水屋面主防水层(保温层之下的防水层)应选用合成高分子防水材料和中高档高聚物改性沥青防水卷材,也可选用改性沥青涂料与卷材复合防水。
(3)倒置式保温防水屋面主防水层不宜选用刚性防水材料和松散憎水性材料,如防水宝、拒水粉等。
也不宜选用胎基易腐烂的防水材料和易腐烂的涂料加筋布。
4.6.4屋面保温防水构造
(1)常见的倒置式屋面构造
非上人屋面的Ⅲ级保温防水标准构造见图1(a)、(b)。
上人屋面的Ⅱ级、Ⅰ级保温防水构造见图1(c)、(d)。
(2)常见的倒置式屋面节点构造
天沟泛水等保温材料无法覆盖的防水部位,应选用耐老化性能好的防水材料,或用多道设防提高防水层耐久性。
水落口、出屋面管道等形状复杂节点,宜采用合成高分子防水涂料进行多道密封处理(见图2、图3、图4)。
4.6.5施工准备
4.6.
5.1技术准备
(1)施工前必须有施工方案,要有文字及口头技术交底。
(2)必须由专业施工队伍来施工。
作业队的资质合格,操作人
员必须持证上岗。
4.6.
5.2材料要求
保温材料及技术要求见表一
防水材料及技术要求见相应的防水工艺标准。
(2)配套材料
1)氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配置而成,为黑色液体,用于基层处理(冷底子油)。
2)橡胶改性沥青嵌缝膏:即密封膏,用于细部嵌固边缝。
3)保护层料:石片、各色保护涂料(施工中宜直接采购带板岩片保护层的卷材)。
4)70号汽油,用于清洗受污染部位。
4.6.
5.3主要机具
现场应准备足够的高压吹风机、平铲、扫帚、滚刷、压辊、
剪刀、墙纸刀、卷尺、粉线包及灭火器等施工机具或设施,并保证完好。
(1)相应的防水施工器具,详见相关工艺标准。
(2)相应的保温施工器具,详见相关工艺标准。
4.6.
5.4作业条件
作业面施工前应具备的基本条件:
(1)防水层的基层表面应将尘土、杂物等清理干;表面必须平整、坚实、干燥。
干燥程度的简易检测方法:将1㎡卷材平铺在找平层上,静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印,即可。
(2)找平层与突出屋面的墙体(如女儿墙、烟筒等)相连的阴角,应抹成光滑的小圆角;找平层与檐口、排水沟等相连的转角,应抹成光滑一致的圆弧形。
(3)遇雨天、雪天及五级风及其以上必须停止施工。
4.6.6材料和质量要点
4.6.6.1材料的关键要求
(1)材料(含配套材料)的品种、规格、性能必须符合设计及规范要求,以不透水性、拉力、延伸率、低温柔度、耐热度等指标控制。
(2)卷材厚度不小于3mm。
4.6.6.2技术关键要求
(1)基层坡度必须符合设计要求,阴阳角应做成R=30~50mm
的圆弧(阳角可为R=30mm)。
(2)基层表面干燥。
4.6.6.3质量关键要求
(1)卷材搭接及封边是关键,搭接长度必须按工艺标准要求;每层封边必须逐层检查验收无误后方可施工上一层。
(2)掌握好火焰加热器与卷材加热面的距离,以及熔化的温度。
(3)女儿墙、水落口、管根、阴阳角、排气帽等细部处理和防水收头是关键,必须验收合格后方可施工保护层。
4.6.6.4职业健康安全关键要求
(1)防水卷材是易燃品,在储存、运输和施工中应注意防火,施工现场必须准备可靠的灭火工具。
(2)防水卷材及胶粘剂均有毒素,操作人员必须佩带口罩、手套、工作服等劳保用品;吃饭、喝水前必须洗手。
2.5.5环境关键要求
详见相关防水及保温工艺标准。
4.6.7施工工艺
4.6.7.1工艺流程
4.6.7.2操作工艺
(1)防水层施工
根据不同的材料,采用相应的施工工法和工艺施工、检验。
(2)保温层施工
保温材料可以直接干铺或用专用粘结剂粘贴,聚苯板不得选用溶剂型胶粘剂粘贴。
保温材料接缝处可以是平缝也可以是企口缝,接缝处可以灌入密封材料以连成整体。
块状保温材料的施工应采用斜缝排列,以利于排水。
当采用现喷硬泡聚氨酯保温材料时,要在成型的保温层面进行分格处理,以减少收缩开裂。
大风天气和雨天不得施工,同时注意喷施人员的劳动保护。
4.6.7.2.1面层施工
(1)上人屋面
1)采用40~50mm厚钢筋细石混凝土作面层时,应按刚性防水层的设计要求进行分格缝的节点处理。
2)采用混凝土块材作上人屋面保护层时,应用水泥砂浆座浆平铺,板缝用砂浆勾缝处理。
(2)不上人屋面
1)当屋面是非功能性上人屋面时,可采用平铺预制混凝土板的方法进行压埋,预制板要有一定强度,厚度也应小于30mm。
2)选用卵石或砂砾作保护层时,其直径应在20~60mm,铺埋
前,应先铺设250g/m2的聚酯纤维无纺布或油毡等隔离,再铺埋卵石,并要注意雨水口的畅通。
压置物的质量应保证最大风力时保温板不被刮起和保证保温层在积水状态下不浮起。
3)聚苯乙烯保温层不能直接接受太阳照射,以防紫外线照射导致老化,还因避免与溶剂接触和在高温环境下(80℃以上)使用。
4.6.8质量标准
屋面防水保温工程检查验收应符合GB 50207-2002《屋面工程质量验收规范》,或根据相应质量评定标准执行。
4.6.8.1主控项目
(1)防水及保温材料必须符合设计要求和有关标准的规定。
检验方法:检查防水材料及铺料的出厂合格证、质量检验报告及现场抽样复检报告。
(2)防水、保温及其变形缝、天沟、沟檐、檐口、泛水、水落口等处的细部做法,必须符合设计要求和屋面工程技术规范的规定。
检验方法:观察检查和检查隐蔽工程验收记录。
(3)防水层严禁有渗漏或积水现象。
(4)保温层层严禁有漏铺现象。
检验方法:详见相关的防水及保温技术规程和工艺标准。
4.6.8.2一般项目
详见关的防水及保温技术规程和工艺标准。
4.6.9成品保护
(1)已铺贴好的防水层,应采取措施进行保护,严禁在防水层
上进行施工作业和运输,并应及时做好防水保护层。
(2)穿过屋面、墙面防水层处的管道,防水层施工完工后不得在变更和损坏。
(3)屋面变形缝、水落口等处,施工中应进行临时塞堵和档盖,以防落杂物,屋面及时清理,施工完成后将临时堵塞、档盖物及时清除,保证管内畅通。
(4)屋面施工时不得污染墙面、檐口侧面及其他已施工完的成品。
4.6.10安全环保措施
(1)施工前必须具备施工方案,做好文字及口头安全技术交底。
(2)防水、保温及铺料均系易燃品,存放、运输及施工过程中注意防火,必须备齐防火设施及工具。
(3)防水材料及保温材料及铺料一般均有毒素,操作者必须戴好手套、口罩、袖套等劳保用品。
4.6.11质量记录
工程验收时,应提交下列技术资料,并归档:(1)工程设计图和屋面设计工程变更单;(2)工程施工方案的技术交底记录;(3)防水材料、保温材料等材料出厂质量证明文件和复试报告;(4)施工检验记录、试水记录、隐蔽工程验收记录。
本工艺标准应具备以下质量记录:
(1)防水及保温材料应具有产品合格证、出厂质量检验报告和进场抽样复检并有合格资料。
(2)配套材料配制资料及粘结试验。
(3)隐检资料和质量检验评定资料。
(4)雨后或淋水、蓄水检验记录。
