坡屋面油毡瓦施工方案

合集下载

油毡瓦的施工方法

油毡瓦的施工方法

油毡瓦的施工方法油毡瓦是一种常见的建筑材料,常被用于屋顶的防水和保温。

它由麻纤维制成,具有优良的防水性能和耐用性。

在进行油毡瓦的施工时,以下是一些重要的步骤和注意事项:1.材料准备:首先需要准备油毡瓦、沥青、木龙骨和螺丝钉等材料。

确保所有材料的质量符合相关标准,并做好充分准备。

2.卸载瓦片:将瓦片逐个卸载到工作地点附近,便于施工。

同时,要注意瓦片的防潮和防碰撞,以免影响施工质量。

3.清洁屋顶:在施工之前,需要清理屋顶的灰尘、杂草和其他污物。

确保屋顶表面整洁,以便油毡瓦能够均匀粘贴。

4.铺设油毡瓦:将油毡瓦按照木龙骨的方向进行铺设,确保麻纤维纹理垂直于地面。

使用锤子将油毡瓦固定在木龙骨上,并用螺丝钉进行固定。

每块瓦片之间留出一定的缝隙以便排水。

5.涂抹防水涂层:在铺设完一排油毡瓦后,涂抹一层沥青防水涂层。

可以使用专业的刷子和滚筒来完成涂层的涂抹。

注意防水涂层的均匀和厚度。

6.铺设下一排瓦片:在涂抹完防水涂层之后,按照相同的方法铺设下一排油毡瓦。

确保每一行瓦片间隔适当,并且与前一行瓦片重叠一定的长度,以提高防水效果。

7.制作脊瓦:当所有的油毡瓦铺设完毕后,可以制作脊瓦来加固屋顶的脊部。

脊瓦的制作方法与油毡瓦类似,只是在形状和大小上有所区别。

将脊瓦固定在屋顶的脊部,并用螺丝钉进行牢固固定。

8.清理工地:施工完成后,要及时清理工地的杂物和垃圾。

确保施工现场整洁,避免造成安全隐患。

在进行油毡瓦的施工时,还需要注意以下事项:a.施工环境要干燥:油毡瓦施工时应选择干燥的天气进行,避免雨水和潮湿对施工质量的影响。

b.施工工具要合适:选择合适的施工工具和设备,确保施工效果和质量。

如刷子、锤子、螺丝钉、滚筒等。

c.安全措施要到位:在施工过程中,要注意安全措施的落实,如佩戴安全帽、手套和防滑鞋等。

避免意外事故的发生。

总结起来,油毡瓦的施工方法包括材料准备、铺设瓦片、涂抹防水涂层、制作脊瓦等步骤。

在施工过程中要注意环境干燥、工具合适和安全措施等事项。

油毡瓦斜屋面施工方案

油毡瓦斜屋面施工方案

代码:SJYJ-DT-汉中新城吾悦广场项目 B 地块斜屋面施工方案编制:审核:批准:陕西建工第一建设集团有限公司汉中新城吾悦广场 B 地块项目经理部2018年11月15日目录目录.............................. 1一、编制依据.......................... 2二、工程概况及屋面设计特点................... 22.1 工程概况.................................. 22.2 坡屋面设计特点............................... 2三、施工准备.......................... 33.1 技术准备.................................. 33.2 原材料、半成品的要求 ............................ 33.3 主要工机具................................ 33.4 作业条件.................................. 4四、施工方案.......................... 44.1 坡屋面油毡瓦施工工艺. ............................................... 44.2 施工方法.................................. 44.3 坡屋面节点细部处理. ............................................. 124.4 施工中需注意事项. ................................................. 14五、质量保证措施....................... 15六、质量验收......................... 166.1 检验批. ...................................................... 166.2 质量标准. ...................................................... 16七、安全、文明施工要求及保证措施............... 17一、编制依据1.1 汉中新城吾悦广场B 地块项目施工图纸;1.2 本工程施工组织设计;1.3 建筑工程质量检验评定标准;1.4 本公司有关施工、施工质量、安全标准、技术管理等文件;1.5 设计补充、变更、洽商;1.6 《屋面工程质量验收规范》GB50207-2012;1.7 《屋面工程技术规程》GB50345-2012;1.8 《建筑工程施工质量验收统一标准》GB50300-2013;1.9 《建筑施工手册》。

油毡瓦铺设方案资料

油毡瓦铺设方案资料

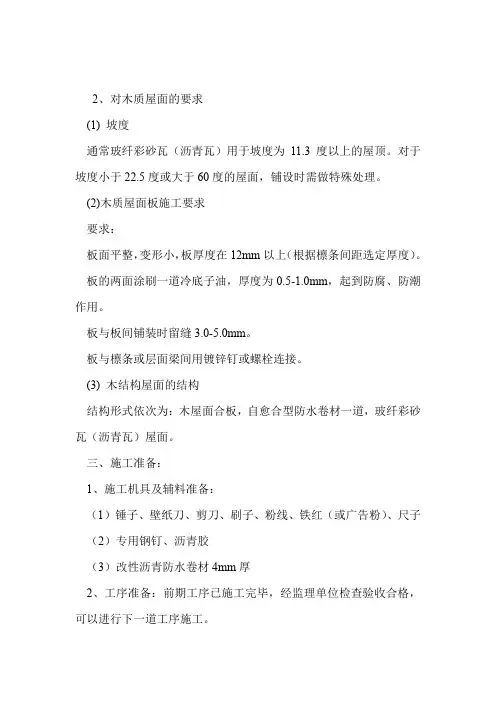

2、对木质屋面的要求(1) 坡度通常玻纤彩砂瓦(沥青瓦)用于坡度为11.3度以上的屋顶。

对于坡度小于22.5度或大于60度的屋面,铺设时需做特殊处理。

(2)木质屋面板施工要求要求:板面平整,变形小,板厚度在12mm以上(根据檩条间距选定厚度)。

板的两面涂刷一道冷底子油,厚度为0.5-1.0mm,起到防腐、防潮作用。

板与板间铺装时留缝3.0-5.0mm。

板与檩条或层面梁间用镀锌钉或螺栓连接。

(3) 木结构屋面的结构结构形式依次为:木屋面合板,自愈合型防水卷材一道,玻纤彩砂瓦(沥青瓦)屋面。

三、施工准备:1、施工机具及辅料准备:(1)锤子、壁纸刀、剪刀、刷子、粉线、铁红(或广告粉)、尺子(2)专用钢钉、沥青胶(3)改性沥青防水卷材4mm厚2、工序准备:前期工序已施工完毕,经监理单位检查验收合格,可以进行下一道工序施工。

四、施工工艺:(一)、工艺流程:1.3mm厚屋面板找平层检查验收—基层清理―涂刷冷底子油―改性沥青防水卷材附加层施工―弹线―初始层的铺贴―大面积安装玻纤彩纱瓦—安装成品脊瓦―检查验收(二)、工艺要点:1、屋面板找平层检查验收:AOBD玻纤彩砂瓦是一种柔性瓦片,基层的平整度会直接影响到瓦铺设后的质量和外观效果,因此应严格控制屋面板找平层的表面平整度。

要求:(1)屋面板厚度不小于13mm(2)用2m靠尺检查:屋面板表面平整度误差不大于5mm2、基层清理:屋面瓦施工之前,要先将找平层表面的杂物、油渍等清理干净。

3、涂刷冷底子油:在现浇屋面上做完找平层后,得检查找平层表面质量并要求表面干、净、平整。

待找平层干燥后必须在上涂刷两遍冷底子油。

涂刷要薄而均匀,第一遍横向涂刷,第二遍竖向涂刷,每遍厚度0.5-1.0mm,不得有漏刷、麻点、气泡、流淌等现象。

如果基层表面过于粗糙,宜先刷一遍快挥发性冷底子油。

涂刷时间宜在铺设瓦前1~2天,使冷底子油干燥而又不沾染灰尘。

注:严禁在下雨或下雪天施工,并严禁在冷底子油未固化期内有下雨或下雪现象。

油毡瓦施工方案

油毡瓦施工方案

油毡瓦施工方案油毡瓦施工方案一、施工准备1.施工前的准备工作:确定施工区域、清理施工现场、清除积水、排除安全隐患等。

2.确认所需材料:油毡瓦、瓦勾、木龙骨、螺丝钉等。

3.准备工具:电钻、锤子、尺子、刷子、水平仪、扳手等。

二、施工步骤1.安装木龙骨:根据实际尺寸将木龙骨切割成适当长度,采用预埋法固定在屋顶上。

确保木龙骨位置平整、固定牢固。

2.铺设防水层:铺设油毡瓦前,先在木龙骨上涂刷一层防水涂料,用刷子均匀涂抹,待防水涂料干燥后即可进行下一步。

3.铺设油毡瓦:将油毡瓦从一侧开始顺着木龙骨边缘横向铺设,用螺丝钉固定在木龙骨上。

油毡瓦之间要保持一定的重叠,以确保整个屋面的防水效果。

4.瓦勾固定:在油毡瓦的边缘使用瓦勾将瓦片固定在木龙骨上,确保瓦片不会松动。

5.调整水平度:在铺设油毡瓦的过程中,使用水平仪检测每个瓦片的水平度,根据需要进行微调,保证整个屋面的平整度。

6.检查施工质量:施工完成后,仔细检查整个屋面的施工质量,确保瓦片固定牢固,接缝处无漏水现象。

7.清理施工现场:施工完成后,清理施工现场,将杂物和垃圾清除干净。

三、安全注意事项1.施工人员必须佩戴头盔、安全带等个人防护装备,严禁高空作业时不戴安全帽。

2.施工人员应注意施工现场的安全环境,确保无积水、无杂物等安全隐患。

3.施工人员应熟悉施工流程和操作规程,并正确使用施工工具。

4.施工现场应设置警告标识和安全围栏,避免他人误入施工区域。

5.遇到恶劣天气或不适宜施工条件时,应暂停施工,确保施工人员的安全。

以上是油毡瓦施工的基本步骤和注意事项,施工过程中需要注重细节和质量控制,以保证施工效果和屋面的防水效果。

油毡瓦施工方法

油毡瓦施工方法

油毡瓦施工方法油毡瓦是一种常见的屋面覆盖材料,它具有防水、防潮、保温等优点,被广泛应用于住宅、商业建筑等各种建筑类型。

本文将介绍油毡瓦的施工方法,帮助您了解如何正确安装油毡瓦,确保屋面的质量和稳定性。

第一步:准备工作在施工之前,首先需要对屋面进行清理和预处理。

清除屋面上的杂物、尘土和老化的覆盖材料,确保屋面清洁平整。

如果屋面有水泥砖瓦等材料,应使用封闭剂进行处理,以增强屋面的平整度和粘结力。

第二步:铺设防水层在开始铺设油毡瓦之前,需要先进行防水层的施工。

可以使用涂料、水泥砂浆或防水卷材等材料进行防水处理。

在涂料防水层干燥后,要检查防水层的完整性和质量,确保没有渗漏现象。

第三步:安装油毡瓦在进行油毡瓦的安装之前,需要先将油毡瓦切割成合适的尺寸。

根据屋面的形状和尺寸,使用工具如尺子、刀具等,将油毡瓦切割成所需的形状。

将切割好的油毡瓦从屋顶边缘处开始铺设,确保油毡瓦之间的重叠部分不小于10厘米。

使用特殊的沥青胶水或瓦楞油毡瓦固定剂将油毡瓦固定在屋面上,确保牢固和稳定。

在铺设油毡瓦时,要注意避开天然气管道、通风口和排气口等重要设施,确保不会影响到屋顶的正常功能。

第四步:修整和固定铺设完油毡瓦后,需要进行修整和固定。

使用刀具修整油毡瓦的边缘和细节,使其更加美观。

然后,使用专用的沥青喷涂剂将油毡瓦的边缘和重叠部分进行涂覆,增加固定力和防水性能。

同时,在油毡瓦铺设过程中,要定期检查和修复遇到的问题,确保施工的质量和屋面的稳定性。

如果发现油毡瓦有破损或松动的情况,应及时进行修复或更换。

第五步:施工后的保养和维护油毡瓦的施工完成后,还需要进行后期的保养和维护工作。

定期检查屋面的状况,清除积水、杂物和植物残渣等,确保屋面的通风和排水。

同时,定期涂覆保护剂,增加油毡瓦的防水和耐久性。

总结:油毡瓦施工方法包括准备工作、铺设防水层、安装油毡瓦、修整和固定、施工后的保养和维护等步骤。

通过正确施工,可以确保油毡瓦的质量和性能,保障屋面的防水和防潮功能。

油毡瓦屋面施工技术

油毡瓦屋面施工技术
技术交底记录
黑建施04-02
工程名称
鸡西市师范附小翻扩建工程
接受交底队组
交底项目
油毡瓦屋面施工技术、安全交底
交底日期
年月日
内容:
一、施工准备
1、按质量等级要求选瓦:砂眼、裂缝、掉角、缺边、少爪等不符合质量要求规定的不得使用。
2、施工前准备好施工机具。
3、油毡瓦边缘整齐,切槽清晰,薄厚均匀,表面应无孔洞、楞伤、裂纹、褶皱和气泡等缺陷。
接受交底队组
交底项目
油毡瓦屋面施工技术、安全交底
交底日期
年月日内容:三、来自品保护1、雨水口、内排水口等部位应采取临时措施保护好,防止堵塞和进入杂物。
2、油毡瓦施工不得破坏下部防水层。
四、安全要求
1、进入施工现场必须戴好安全帽。
2、高处作业应带好安全带,并应穿防滑鞋。
3、不得酒后作业。
4、施工中,作业人员应相互照应,避免相互碰撞伤害。
5、铺设屋脊瓦时,应将油毡瓦沿切槽剪开,分成四块作为脊瓦,并用两个油毡钉固定。脊瓦应顺年最大频率风向塔接。并应搭盖住两片油毡瓦接缝的1/3,屋脊瓦与屋脊瓦的压盖面不应小于屋脊瓦面积的1/2。
接受人:交底人:
共2页第1页黑龙江省工程质量监督总站印
技术交底记录
黑建施04-02
工程名称
鸡西市师范附小翻扩建工程
5、脚手架及跳板如搭设在有触电安全隐患的位置应停电施工,并上报项目部,待安全隐患解除后方可施工。
6、禁止向楼下抛物,废弃物品用大灰槽集中返料。
接受人:交底人:
共2页第2页黑龙江省工程质量监督总站印
3、油毡瓦应自檐口向上(屋脊)铺设,为防止瓦片错动或应爬水而引起渗漏,应按照层层搭盖的方法进行铺钉。第一层瓦应与檐口平行,切槽必须向上指向屋脊,再用油毡钉固定。第二层油毡瓦应与第一层叠合,但切槽向下指向檐口。第三层油毡瓦应压在第二层上,并露出切槽125㎜。油毡瓦之间对缝,上下层不应重合。

屋面油毡瓦施工工艺

屋面油毡瓦施工工艺

屋面油毡瓦施工工艺(一)、施工工艺流程:基层处理→涂刷基层处理剂→铺贴自粘沥青瓦垫层卷材→卷材收头→自检修理→弹线→多彩油毡瓦的安装→涂抹冷粘胶→固定钉子→钉子周围涂冷粘胶(二)、施工操作要点:1、基层处理:基面应坚硬、干燥、无尘土、无油污。

凸起部位应铲平,裂缝及凹陷部位应用聚合物砂浆抹平。

2、涂刷基层处理剂:基层处理剂开桶后应充分搅拌,用喷涂或滚涂的方法均匀的涂刷于基面上,参考用量约:0.2kg/㎡。

经基层处理剂处理后的基面应保持清洁,如有污染变脏,应重新涂刷处理,待基层处理剂基面完全干固后铺贴自粘卷材。

3、自粘卷材铺贴:1)、弹线、试铺。

在涂好基层处理剂的基层上按940mm的间距弹出粘贴控制线。

严格按控制线贴铺卷材,确保长边搭接宽度在60mm-70mm 之间。

自粘防水卷材应先试贴铺就位,按需要形状正确剪裁后,方可开始实际贴铺。

2)、防水卷材贴铺(平面拉铺法)(1)卷材展开对准基准线试铺。

(2)从一端将卷材(连同隔离纸)揭起,沿中线对折,用裁纸刀将隔离纸从中间裁开,注意不要划伤卷材。

(3)将隔离纸从卷材背面撕开一段长约500mm,再将撕开隔离纸的这段卷材,对准基准线贴铺定位。

(4)将该半幅卷材重新铺开就位,拉住已撕开的隔离纸头均匀用力向后拉,同时用压辊从卷材中部向两侧滚压,直至将该半幅卷材的隔离纸全部撕开。

(5)依上述方法同样贴铺另半幅卷材。

在上述施工中应注意:(1)随时观察撕开的隔离约的完整性,发现撕裂、断裂应立即停止贴铺,将撕裂的隔离纸残余清理干净后,再继续贴铺。

(2)卷材上表面搭接部位的隔离纸不要过早撕开,以免污染粘结层或误粘。

应在后续相邻一幅卷材贴铺时同时撕开。

3)、卷材搭接,大面积的卷材排气、压实后,再用小压辊对搭接部位进行碾压,从搭接内边缘向外进行滚压,排除空气,贴铺牢固。

搭接时应对准搭接控制线进行,通常要求搭接宽度长边65mm、短边80mm。

4、卷材收头:无论是凹槽收头,还是垂直收头,应对收头边处采用密封胶密封。

油毡瓦斜屋面施工方案

油毡瓦斜屋面施工方案

油毡瓦斜屋面施工方案
一、准备工作
1.确定施工地点和屋面面积,计算所需油毡瓦的数量。

2.准备工具和材料,包括油毡瓦、水泥砂浆、钉子、涂胶等。

3.清理屋面,将杂物和灰尘清理干净。

二、基层处理
1.对屋面进行检查,修复破损的部分。

2.清理屋面基层,去除旧油漆和腐蚀部分。

3.将基层表面涂刷一个底漆,提高油毡瓦的粘结力。

三、施工步骤
1.将油毡瓦按照施工顺序依次堆放在施工地点。

2.将油毡瓦从较低的一侧开始铺设,确保瓦片之间的重叠部分向下,以充分防水。

3.使用水泥砂浆将瓦片粘贴到基层上,确保瓦片与基层之间的牢固粘结。

4.在瓦片的边缘和角落处使用涂胶进行加固,并封闭接缝处,增加屋面防水性能。

5.在瓦片的顶部和边缘处添置钉子,以增加固定性。

6.根据需要定期按瓦片顶部和边缘处涂刷防水涂料,提高屋面防水性能。

7.在施工过程中,及时清理施工现场,确保施工质量。

四、完工验收
1.完工后,对施工质量进行检查。

2.检查瓦片之间的重叠部分是否严密、接缝处是否封闭,确保防水性能。

3.检查外观质量,如是否平整、美观。

注意事项:
1.施工过程中要注意安全,佩戴安全帽和防护手套。

2.施工时要避免直接暴露在阳光下,以免影响涂胶和防水涂料的粘结效果。

3.油毡瓦斜屋面施工需要有一定的技术经验,如不熟悉施工工艺,建议请专业施工队伍进行施工。

4.施工完成后,应对屋面进行定期检查和维护,及时修复破损部分,以确保屋面的防水性能持久有效。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中海安宁G1102地块项目一区II标段工程坡屋面油毡瓦施工方案编制人:审核人:审批人:********有限公司中海安宁项目部2020年10月25日坡屋面油毡瓦施工方案一、工程概况本工程为兰州宏洋房地产开发有限公司中海安宁G1102地块一区二标段项目,该工程由1#、2#、5#、6#、7#五栋高层住宅和地下车库组成,总建筑面积为89731m2,其中1#楼地下二层,地上三十三层,主体建筑高度101.5m,建筑面积26713.50m2;2#楼地下二层,地上三十三层,主体建筑高度102m,建筑面积14927.97m2;5#楼地下一层,地上十八层,主体建筑高度57.6m,建筑面积14519.86m2;6 #楼地下一层,地上十七层,主体建筑高度54.5m,建筑面积14889.77m2;7 #楼地下一层,地上十八层,主体建筑高度58.2m,建筑面积8875.57m2;车库、商铺建筑面积为9804.33m2,工程总投资12970万元。

二、编制依据1.本工程设计图纸;2.《土建工程施工工艺标准》3.《甘肃省建设工程高支撑模板系统施工安全管理办法》4.《建筑施工安全检查标准》JGJ59-995.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20016.《建筑施工高处作业安全技术规范》7.《混凝土结构工程施工质量验收规范》GB50204-20028.《工程建设标准强制性条文》2002年版9.《建筑工程施工质量验收统一标准》(GB50300-2001)10.《屋面工程质量验收规范》GB50207-200211.《弹性体改性沥青防水卷材》(GB18242-2000)12.《水泥基渗透结晶型防水材料》(GB 18445-2001)三、屋面建筑构造组成(一)坡层面建筑构造1.双层油毡瓦(根据建设单位样品定货)2.冷底子油两边3.30厚细石混凝土1:2.5:0.5,内配25*25,16#铅丝网4.70厚复合酚醛防火保温板5. 1.5厚水泥聚合物防水涂膜6.钢筋混凝土屋面结构板,表面清扫干净,基层处理四、材料简介沥青油毡瓦是以玻璃纤维毡为胎基,经浸涂石油沥青后一面覆盖彩色矿物粒料,另一面撒隔离材料所制成的瓦状屋面防水片材。

其优点为:(1)自重轻,可减少屋面荷载;(2)瓦面与屋面结合紧密,不会产生整体滑移;(3)可单块拆改,便于破损后修缮;(4)适用于坡屋面的多层防水层和单层防水层的面层尤其适用于其他材料不容易完成的有荷载要求的平改坡屋面,特别适用于造型多样的别墅屋面。

(5)铺装简单,无需辅料,屋脊、天沟屋檐是由瓦身自身叠加完成。

沥青油毡瓦可分为直角瓦、圆角瓦、鱼鳞瓦、蜂巢瓦、和T字瓦,此外还有沥青油毡脊瓦、附加专用油毡瓦等。

五、施工工具和材料1、施工工具保险带、带起子的钢锤、工具带子、平底胶鞋、油灰刀、钢尺、汽油喷灯(热熔用)、剪刀、卷尺、裁纸刀、弹线盒、直角尺、橡胶垫。

2、材料及使用功能5.2.1沥青油毡瓦:用于坡屋面大面积防水。

5.2.2沥青油毡瓦脊瓦:用于坡屋面脊顶部位防水。

5.2.3附加专用油毡瓦:用于屋面异形部位做加强层或屋面异形部位封边。

用于加强层的油毡一般用2~3mm厚的两面砂或两面膜的防水卷材。

用于屋面异形部位封边的一般用4 mm厚一面砂一面片材的防水卷材。

附加专用油毡瓦可用于铺垫层,处理施工基面明显不平的情况。

5.2.4改性沥青胶粘剂的作用一是将沥青油毡瓦粘结在一起,防止被大风破坏;二是涂在屋面排水沟等异形部位上,防止因雨水渗入沥青油毡瓦中而造成屋面渗漏。

胶粘剂的使用分为点粘和条粘两种,起防风作用的粘结大部分用点粘,点粘的直径为20~40mm;起密封作用时采用条粘,条宽约30mm。

5.2.5镀锌钢钉(油毡钉):钉头直径为10mm,钉长25~32mm,钉入沥青油毡瓦中,钉头应平伏。

5.2.6材料进场及存放:沥青油毡瓦进场后按要求进行送检试验。

沥青油毡瓦按不同规格颜色等级堆放,不应混杂,避免日晒、雨淋、受潮;材料在贮存、运输时应平放,必要时加盖毡布,高度不得超过15捆。

六、施工工艺原理沥青油毡瓦是利用沥青胶粘剂及镀锌钢钉将沥青油毡瓦层叠固定在坡屋面上起到装饰及防水的作用。

施工工艺执行《屋面工程技术规范》GB50345—2004。

七、工艺流程及操作要点7.1 工艺流程7.2基层处理7.2.1坡度: 通常沥青油毡瓦用于坡度为20~60度的屋顶,对于坡度小于20度或大于60度的屋面,铺设时需做特殊处理。

7.2.2水泥砂浆找平层施工7.2.3冷底子油施工为避免屋面找平层水泥碱性过强,待找平层干燥后须在上面涂刷两遍冷底子油。

涂刷要薄而均匀,第一遍横向涂刷,第二遍竖向涂刷,每遍厚度0.5~1.0mm,不得有漏刷、麻点、气泡、流淌等现象。

如果基层表面过于粗糙,宜先刷一遍慢挥发性冷底子油,然后再刷涂一遍快挥发性冷底子油。

涂刷时间宜在铺设瓦前1~2天,使冷底子油干燥而又不沾染灰尘。

这样就能够保护多彩沥青油毡瓦的胎基并延长使用寿命。

注:严禁在下雨或下雪天施工,或在冷底子油未固化期内有下雨或下雪现象。

7.3施工难点及对策由于坡屋顶造型多样、构造复杂;沥青油毡瓦几何形状规格和品种较多,屋面施工时,其几何图案控制及线脚控制是施工中的难点,是屋面宏观效果的关键。

为确保施工质量,在做完屋面找平层后,施工人员应根据屋面实际尺寸对沥青油毡瓦进行预排,将不整齐的图案排在脊部及异形部位,并弹出沥青油毡瓦的横向、竖向位置控制线,以便在施工时调整沥青油毡瓦片。

7.4沥青油毡瓦的安装7.4.1油毡瓦安装顺序7.4.2单片沥青油毡瓦安装方法:在距离瓦底边160~190mm 处刷薄薄一层30mm 宽沥青胶粘剂。

在每片瓦的凸缘下刷沥青胶粘剂。

此时沥青胶粘剂应稍稠(以不流淌为准)。

在每个瓦口上方约50mm 处钉一颗钉子。

(图一)屋檐口7.4.3檐口第一层沥青油毡瓦铺设时,将沥青油毡瓦直边向外,以第一条线为基准铺设,铺设前基层必须满刷沥青胶粘剂。

铺设后距檐口160mm 水平线钉一排间距100mm 的油毡钉,防止被强风破坏。

垫层沥青油毡伸出檐口不小于30mm (但要考虑外檐装饰作法)。

7.4.4铺第二层沥青油毡瓦时,将沥青油毡瓦直边向内,切掉半个瓦片,沿屋边对齐,瓦的凸缘必须骑在第一层瓦口顶端,瓦口正对在凸缘的中心位置,以保证拼出的图形美观。

第二层沥青油毡瓦的水平定位接口的上水平线要与所弹控制线对齐。

第三层以上重复第二层铺法,直至铺到屋脊为止。

(图二)瓦的阴阳接口上端与下层瓦直边对齐图二 大面积沥青油毡瓦屋面铺设方法7.4.5沥青油毡脊瓦多为长方形。

铺设时短边在铺设方向上,要求屋面上的沥青油毡瓦必须铺到离屋脊很近,使暴露的瓦片进入离屋脊140mm范围内。

要求脊瓦对准脊中心线,弯曲两侧使其形状与屋脊一致,相邻瓦片搭接150mm,在瓦片两侧各钉一颗钉子,每片脊瓦要求满刷沥青胶粘剂。

(图三)图三 屋脊瓦的铺设示意7.5屋面异形部位油毡瓦施工方法屋面异形部位通常包括:屋面排水沟(阴角)、屋脊(阳角)、屋面变形缝、天窗、通气口等,这些地方最容易发生渗漏,更应认真处理。

7.5.1屋面排水沟先在屋面排水沟铺设两层专用防水卷材,两侧屋面沥青油毡瓦搭接在这两层卷材上,互不衔接,露出屋面排水沟,称为暴露型屋面排水沟。

具体做法如下:(1)屋面排水沟自下向上铺一层专用防水卷材(如防水油毡或其他防水卷材),宽度按实际排水沟宽度加工,卷材应铺过排水沟每边200mm,在屋檐口处切齐防水卷材。

需纵向搭接时,上一层至少要覆盖下一层200mm,并在搭接处刷沥青胶粘剂。

(2)铺设第二层专用防水卷材。

在第一层防水卷材两侧各涂刷200mm宽的沥青胶粘剂,粘贴与沥青油毡瓦颜色一致的1000mm宽防水卷材,并用钉子固定。

(3)在屋面排水沟防水卷材上弹两条安装沥青油毡瓦的墨线,这两条墨线各距屋面排水沟中心100mm宽,从上至下每延长米向外扩张10mm。

檐口处每条线距离排水沟中心最大距离为200mm ,暴露的屋面排水沟呈上窄下宽的喇叭状。

(4)铺设沥青油毡瓦,沿墨线切掉多余的边角料,再用刀切去沥青油毡瓦靠墨线一侧的顶角,使尖角变为一短斜边,以免雨水渗入两侧沥青油毡瓦中,沿墨线外侧涂80mm宽的沥青胶粘剂,使沥青油毡瓦粘在屋面防水卷材上,用钉子固定,逐层由下向上安装。

(图四a)此外还有搭接型和编织型屋面排水沟,这两种方法特别适用于坡度大的屋面。

(图四b、c)(a)(b)(c)墨线宽500附加层宽1000附加层切去斜角墨线宽1000附加层墨线宽1000附加层图四 屋面排水沟的施工方法(a )暴露型;(b )搭接型(c )编织型7.5淋水试验沥青油毡瓦施工完毕后,应进行不小于24h 的淋水试验,通常采用花管安放在屋脊淋水或雨水后对屋顶进行检查。

八、 质量标准:8.1 主控项目:8.1.1 油毡瓦的质量必须符合设计要求,检查出厂合格证,质量检验批报告;8.1.2 油毡瓦所用固定钉必须钉平、钉牢,严禁钉帽外露油毡瓦表面。

8.2 一般项目:8.2.1 铺设方法正确,油毡瓦之间的对缝上下不得重合,脊瓦与两坡面油毡瓦搭盖宽度每边不小于 100mm ;脊瓦与脊瓦的压盖面不小于脊瓦面积的 1/2;油毡瓦在屋面与突出屋面结构的交接处铺贴高度不小于 250mm 。

8.2.2 油毡瓦应与基层紧贴,瓦面平整,檐口顺直,如为混凝土基层,油毡瓦应用专用的水泥钢钉与冷沥青玛蹄脂粘结固定在混凝土基层上;如为木基层,铺瓦前应在木基层上铺设一层沥青防水卷材垫毡,用油毡钉铺钉,钉帽应盖在垫毡下面。

8.2.3 泛水做法应符合设计要求,顺直整齐,结合严密,无渗漏。

九、成品保护:9.1屋面属非上人屋面,严禁在瓦屋面上行走及堆放材料。

9.2施工人员在已做完的防水屋面行走时,应垫木板等防护材料。

9.3施工时注意沥青胶不得沾染外墙面、檐口及门窗等已完工部位。

9.4天沟、变形缝、下水口等处应及时清理,不得有杂物堵塞。

9.5避雷线网固定要符合构造要求,防止渗漏。

十、安全与环境:10.1沥青油毡瓦胶粘剂属于易燃品,存放地及施工现场严禁烟火,并备用灭火器。

10.2卷扬机操作工应持证上岗。

10.3屋面临边应有护栏及竖挂安全网进行围挡。

10.4 胶粘施工时操作人员须戴口罩、手套。

10.5大坡度屋面作业必须设置上下人走道。

10.6高空作业时,特别在檐口、高低跨及架子上作业时,必须系好安全带,按规定戴好安全帽,防止高空坠落。

10.7严禁酒后作业,严禁在施工现场打闹嬉戏。

坡屋面油毡瓦施工方案中海安宁G1102地块项目一区II标段工程。
