挂瓦坡屋面修缮施工组织设计

合集下载

挂瓦坡屋面修缮施工组织设计

挂瓦坡屋面修缮施工组织设计

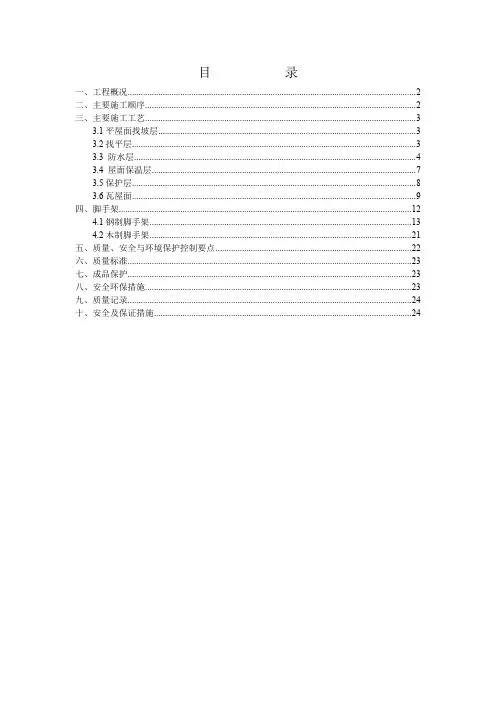

目录一、工程概况 (2)二、主要施工顺序 (2)三、主要施工工艺 (3)3.1平屋面找坡层 (3)3.2找平层 (3)3.3 防水层 (4)3.4 屋面保温层 (7)3.5保护层 (8)3.6瓦屋面 (9)四、脚手架 (12)4.1钢制脚手架 (13)4.2木制脚手架 (21)五、质量、安全与环境保护控制要点 (22)六、质量标准 (23)七、成品保护 (23)八、安全环保措施 (23)九、质量记录 (24)十、安全及保证措施 (24)挂瓦坡屋面修缮施工组织设计一、工程概况该工程屋面防水等级为二级,包括平屋面、坡屋面。

平屋面防水层采用一道SBS改性沥青防水卷材,屋面面层为细石砼保护层。

坡屋面防水层采用一道SBS 改性沥青防水卷材,面层为平瓦屋面。

平屋面排水坡度为1.5%,坡屋面排水坡度按照原有坡度施工。

由于工程属于旧楼改造,在措施项目中的脚手架搭设以及与周边居民沟通方面有一定难点。

本施工组织将在后面篇章做组织设计。

参考的标准及规范:《屋面工程质量验收规范》GB50207-2002《建筑工程施工质量验收统一标准》GB50300-2001《坡屋面建筑构造》00J202-1(标准图)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011、J84-2011《钢管脚手架扣件》 GB15831《建筑施工安全检查标准》JGJ59-89《建筑施工木脚手架安全技术规范》JGJ164-2008二、主要施工顺序具体屋面做法依据甲方下发的设计变更通知单为准坡屋面:基层清理(拆瓦,拆除原基层)→找平层→防水层→保温层→找平层→水泥砂浆卧瓦→细部处理→检查验收→淋水试验。

平屋面:基层清理(拆除原基层)→找坡层→保温层→打平层→防水层→细部处理→检查验收具体如下:坡屋面:屋面板随打随抹光———1:3水泥砂浆找平层15厚—SBS改性沥青卷材防水层4厚———珍珠岩保温层—1:3水泥砂浆找平层20厚———面层(瓦面)檐沟:钢筋砼楼板———1:6水泥焦渣打坡最薄处30厚———水泥砂浆找平层20厚———改性沥青防水卷材4厚———水泥砂浆保护层20厚平屋面:最薄处30厚LC5.0轻集料砼找坡层———珍珠岩保温层———20厚1:3水泥砂浆找平层———4厚SBS高聚物改性沥青——面层(水泥砂浆保护层20厚)三、主要施工工艺3.1平屋面找坡层(最薄处30厚LC5.0轻集料砼找坡层)3.1.1配合比:LC5.0轻集料3.1.2所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。

坡屋面挂瓦施工方案14(1)

坡屋面挂瓦施工方案14(1)

坡屋面挂瓦施工方案14(1)在建筑施工中,坡屋面挂瓦施工是一个关键的环节,直接影响到建筑物的防水性能和美观度。

本文将介绍一种坡屋面挂瓦施工方案,旨在提高施工效率和施工质量。

材料准备在进行坡屋面挂瓦施工之前,首先需要准备好以下材料:•瓦片:根据设计要求选择合适的瓦片,确保颜色和尺寸的一致性。

•油毡:用于铺设在主檐与次檐之间,起到防水作用。

•檐口瓦片:用于修饰屋檐处的瓦片。

•钉子和钉枪:用于固定瓦片和油毡。

施工步骤第一步:搭建基本结构1.搭建脚手架:在施工现场搭建好脚手架,确保施工人员能够安全地工作。

2.安装屋檐线:根据设计要求安装好屋檐线,确定屋檐的高度和倾斜角度。

第二步:铺设油毡1.铺设主檐油毡:从屋檐的下部开始,铺设主檐处的油毡,将其固定在屋檐线以下。

2.铺设次檐油毡:从主檐处向上延伸,铺设次檐处的油毡,与主檐处的油毡有一定的重叠。

第三步:安装瓦片1.安装主檐瓦片:从屋顶底部开始,逐层安装主檐处的瓦片,确保瓦片之间的间距均匀。

2.安装次檐瓦片:在主檐处的基础上,安装次檐处的瓦片,与主檐处的瓦片错开安装,形成瓦片重叠的效果。

3.安装檐口瓦片:最后安装檐口处的瓦片,用来修饰屋檐的边缘。

第四步:收尾工作1.检查瓦片安装情况:确保瓦片安装牢固,没有缝隙和破损。

2.清理现场:清理施工现场,将材料和工具整理归位。

总结通过以上步骤,坡屋面挂瓦施工方案14(1)得以顺利实施。

在施工过程中,施工人员需严格按照设计要求进行操作,确保施工质量和安全。

希望这一施工方案能够为坡屋面挂瓦施工提供指导,提高施工效率和质量。

整理挂瓦坡屋面工程施工组织设计方案

整理挂瓦坡屋面工程施工组织设计方案

挂瓦坡屋面工程施工组织设计方案整理表姓名:职业工种:申请级别:受理机构:填报日期:屋面瓦施工方案1.工程概况****一期工程总建筑面积78930平方,结构形式为框架-剪力墙异形柱结构,本工程B1、B2户型坡屋面采用水泥平板瓦干挂施工工艺。

二、编制依据1、本工程有效蓝图;2、坡屋面建筑构造(一)09J202-13、其它相关规范三、施工总体部署样板房屋面施工周期暂定为25天,根据现场实际情况组织流水或平行施工,以B-a组团为例,首先施工B1-1、B2-3,再施工B2-4、B2-5,最后施工B2-1、B2-2可形成三段流水施工。

四、安装前准备1、检查产品和各种附件材料的质量:瓦片有无残缺、裂缝;挂瓦条、顺水条尺寸、数量等。

2、检查施工工具是否齐全:弹线墨斗,卷尺,水平直尺,铅笔,榔头,电锯,涂笔,剪刀等。

3、混凝土现浇屋面找平层的整体平整度最大误差不超过±2mm;正脊、斜脊和排水沟应做成轮廓条;找平层施工后应养护3至7天,才能进行一道工序。

4、屋面结构层、找平层、防水层等必须均按设计和规范(《屋面工程质量验收规范》)严格施工。

五、工艺流程5.1 屋面放线1、顺水条的定位与布置顺水条的中心间距为500mm左右,垂直于屋面檐口均匀排列。

2、挂瓦条的定位与布置主瓦上下搭接长度不小于100mm。

按下述方法计算确定挂瓦条的间距,放线顺序如下:(1)距正屋脊轮廓线向下30mm弹一平行屋脊的平行线,是确定最上端的一排挂瓦条的位置,即为B。

(2)从屋檐往上量出A=340mm,弹出一条平行于檐口边的平行线,确定第一排挂瓦条的位置。

(3)在A的区域内,从屋檐往上量出50mm,弹出一条平行于檐口边的平行线,确定屋檐第一排瓦的枕瓦条位置。

(4)再分别在左右山檐边量出L的长度,两檐边的长度极少相等,误差大的可根据实际情况来调节,保证每排瓦左右误差不超过5mm。

(5)挂瓦条间距不能大于320mm(420-100),以保证屋面瓦上下的最小搭接长度,使上一排瓦片的挡雨檐将下一排瓦的钉孔盖住,确保屋面防漏性能良好。

挂瓦坡屋面修缮工程施工设计方案

挂瓦坡屋面修缮工程施工设计方案

永安路北1-5号楼大屋脊挑修工程施工方案建设单位:宣房投资管理公司施工单位:市宣武区宣房建筑工程处编制人:智溢审核人:审批人:编制时间:二〇一三年六月一、工程概况该工程为五栋多层建筑,总建筑面积为19191.6㎡,所有楼栋均为4层。

坡屋面防水层采用一层SBSⅢ型改性沥青卷材,面层为树脂瓦屋面,排水坡度按照原有坡度施工。

由于工程属于旧楼改造,在措施项目中的脚手架搭设以及与周边居民沟通方面有一定难点。

本施工方案将在后面篇章做叙述。

参考的标准及规:《屋面工程质量验收规》GB50207-2002《建筑工程施工质量验收统一标准》GB50300-2001《坡屋面建筑构造》00J202-1(标准图)《建筑施工扣件式钢管脚手架安全技术规》JGJ130-2011、J84-2011《钢管脚手架扣件》 GB15831《建筑施工安全检查标准》JGJ59-89《建筑施工木脚手架安全技术规》JGJ164-2008二、主要施工顺序拆除屋面防雷接地装置→拆除屋面水泥瓦→拆除屋面挂瓦条→拆除屋面油毡→对大屋架加设木风撑加固处理→对屋面有隐患的木构件进行加固(8号铅丝麻花状捆扎)或更换→更换屋面糟朽的望板→拆除屋面木质檐口→新做屋面SBS Ⅲ型改性沥青卷材一道→新做屋面防水层木钉条→新做屋面树脂瓦的檩条→新做屋面挂瓦檩条→新做屋面树脂瓦→新做屋面树脂瓦屋脊→新做屋面老虎窗→恢复屋面防雷接地→新做屋面檐口水沟→新做屋面檐口吊顶→新做PVC落水管→顶层楼道顶棚维修及更换→楼道粉刷涂料。

三、主要施工工艺3.1拆除本工程计划拆除原屋面防雷接地装置、拆除屋面水泥瓦、拆除屋面挂瓦条、拆除屋面油毡、拆除屋面木质檐口、更换屋面糟朽的望板。

本工程屋面瓦采用自然铺设而成,对屋面瓦适宜逐片取下,即时移开。

施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除。

首先先拆除屋脊瓦,再顺着坡面分层拆除,按着先铺的后拆,后铺的先拆的顺序进行。

工程项目挂瓦坡屋面施工组织设计

工程项目挂瓦坡屋面施工组织设计

.挂瓦坡屋面动工计划一、工程概貌:本工程坡屋面为4#、5#、6#、7#、8#、9#、10#、11#、12#九幢六层层商住楼,坡屋面面积合计约43068㎡。

其中4#楼5159.2㎡、5#楼3374.92㎡、6#楼5052.68㎡、7#楼6262.98㎡、8#楼3374.92㎡、9#楼5052.68㎡、10#楼6362.78㎡、11#楼3374.92㎡、12#楼5052.68㎡。

屋面排水坡度为22°,屋面防水等级为二级。

屋面防水层采纳4厚两道高聚物改性沥青防水卷材,屋面面层为40厚C20细石混凝土刚性防水层。

二、编制依据:本工程策划图纸;《土建工程动工工艺规范》《建筑动工安全查验规范》JGJ59-99《建筑动工扣件式钢管脚手架安全技术规范》JGJ130-2001《建筑动工高处作业安全技术规范》《混凝土构造工程动工质量查收规范》GB50204-2002《工程建设规范强迫性条则》2002年版《建筑工程动工质量查收一致规范》(GB50300-2001)《屋面工程质量查收规范》GB50207-2002《弹性体改性沥青防水卷材》(GB18242-2000)《水泥基浸透结晶型防水资料》(GB18445-2001)《坡屋面建筑构造》00J202-1(规范图)三、坡屋面做法:1、青灰色平板瓦:..2、25×25×1.5镀锌方形薄壁钢管挂瓦条,用自攻螺钉及点焊与顺流条拧紧;3、25×25×1.5镀锌方形薄壁钢管挂瓦条中距900mm,与预留的12#镀锌铁丝绑紧;4、40厚C20细石混凝土刚性防水层内配Ф6@200双向钢筋网片,随捣随抹平;、65厚YT无机活性保温沙浆;6、4厚两道高聚物改性沥青防水卷材;7、25厚1:3水泥沙浆找平层,每轴线设置分开缝(4mm),缝内灌涂防水沥青油膏;8、屋顶钢筋混凝土楼板。

四、重要动工递次坡屋面:基层清理→1:3水泥沙浆找平层→防水层→粘65厚YT无机活性保温沙浆→40厚C20细石混凝土刚性防水层→顺流条、挂瓦条→挂瓦→细部办理→查验查收→淋水试验。

坡屋面挂瓦施工方案

坡屋面挂瓦施工方案

坡屋面挂瓦施工方案坡屋面挂瓦是一种常见的屋面施工方式,具有施工简单、成本低廉、美观大方等优点。

下面是一份700字的坡屋面挂瓦施工方案。

一、施工准备1. 确定屋面面积和坡度,并根据实际情况购买所需的瓦片、沥青纸、木龙骨等材料。

2. 准备施工所需的工具,包括钉锤、尺子、锯子、铁丝等。

3. 清理屋面表面,确保无尘杂,平整无凹凸。

二、木龙骨的安装1. 根据屋面坡度和瓦片宽度确定木龙骨的间距,一般为50~70厘米。

2. 将木龙骨固定在屋面上,使用铁丝或螺丝将其牢固地固定。

3. 确保木龙骨水平,排列整齐,以便后续的瓦片安装。

三、沥青纸的铺设1. 将沥青纸从屋面的下方一端开始铺设,用钉子或铁丝固定在木龙骨上。

2. 沥青纸的铺设要保证严密、平整,边缘要紧贴木龙骨,不得有松动或滑动。

四、瓦片安装1. 从屋面的底部开始安装瓦片,将瓦片置于木龙骨上,与沥青纸紧密贴合。

2. 使用钉子将瓦片固定在木龙骨上,一般每块瓦片要使用3~4个钉子固定。

3. 瓦片之间要保持适当的重叠,通常为10~15厘米。

4. 按照从底部向上的方向逐层安装瓦片,保证屋面的防水效果。

五、收尾工作1. 将屋面的边缘用封缝胶进行密封,确保屋面的防水性能。

2. 清理施工现场,清除杂物和垃圾。

六、安全措施1. 施工过程中必须佩戴安全帽、防滑鞋等个人防护装备。

2. 使用工具时要注意安全,避免切割伤或撞击伤。

3. 高坡屋面施工时需使用脚手架等辅助设备,确保工人的安全。

总结:坡屋面挂瓦施工方案是一项相对简单的屋面施工方式。

通过严谨的施工准备、合理的木龙骨安装、严密的沥青纸铺设和规范的瓦片安装,可以保证屋面的防水性能和美观度。

在施工过程中,也要注意安全措施,确保工人的安全。

最后,完成施工后,对施工现场进行整理,确保清洁整齐。

坡屋面挂瓦施工方案(修改)

坡屋面挂瓦施工方案(修改)

坡屋面挂瓦施工方案(修改)一、方案背景在建筑施工领域中,坡屋面挂瓦是一种常见的施工方式,通常用于建筑物的顶部覆盖。

在实际施工过程中,为了确保施工质量和效率,需要制定科学合理的施工方案。

本文针对坡屋面挂瓦施工方案进行修改,以提高施工效率和质量。

二、施工准备在进行坡屋面挂瓦施工前,需要进行以下准备工作: 1. 确定好施工队伍和人员配备,保证施工人员熟悉施工流程; 2. 准备好所需的材料和工具,包括瓦片、水泥、瓦楞钉等; 3. 完成对施工现场的清理和平整工作,确保施工环境安全整洁。

三、施工步骤1. 基础处理在进行坡屋面挂瓦施工前,首先需要对建筑物的基础进行处理,确保基础结实平整,同时进行防水处理,以防止雨水渗透。

2. 定位墙面根据设计图纸和施工要求,确定好瓦片的位置和数量,进行墙面定位,确保瓦片的安装位置准确无误。

3. 瓦片铺设将瓦片按照设计要求,从底部开始逐层铺设,保证瓦片之间的间距均匀,同时采用合适的固定方式,确保瓦片牢固可靠。

4. 瓦片固定使用瓦楞钉等固定材料,将瓦片牢固地固定在墙面上,确保瓦片不会因为风雨等外力而脱落。

5. 防水处理施工完成后,对墙面进行防水处理,确保瓦片与墙面之间的接缝处无水渗透,确保建筑物的防水性能。

四、质量控制在施工过程中,需要加强质量控制,确保施工质量符合标准要求,主要包括以下几个方面: 1. 施工人员的技术熟练程度; 2. 施工材料的质量和规格; 3. 施工现场的整洁度和安全性。

五、施工注意事项1.施工过程中,施工人员需严格按照设计图纸要求进行施工,避免出现错误和偏差。

2.在施工过程中,加强与设计师和监理工程师的沟通,及时解决问题和处理意外情况。

3.施工结束后,对施工现场进行清理和检查,确保施工质量和施工安全。

六、总结通过对坡屋面挂瓦施工方案的修改,可以提高施工效率和施工质量,确保建筑物的安全和美观。

在实际施工过程中,需要注意施工细节,加强质量控制,确保施工质量符合标准要求。

坡屋面挂瓦施工方案(3篇)

坡屋面挂瓦施工方案(3篇)

第1篇一、前言坡屋面挂瓦施工是建筑工程中常见的施工工艺之一,它关系到建筑物的美观、防水、保温等性能。

本方案旨在为坡屋面挂瓦施工提供一套科学、合理、高效的施工流程和质量控制措施。

二、施工准备1. 材料准备- 瓦材:根据设计要求选择合适的瓦材,如水泥瓦、琉璃瓦、彩钢瓦等。

- 防水材料:包括防水卷材、防水涂料等。

- 绝热材料:如岩棉板、聚苯板等。

- 钢筋:用于固定结构。

- 木材:用于制作屋架、檩条等。

- 螺丝、钉子:用于固定瓦片和其他材料。

- 测量工具:水准仪、卷尺、线锤等。

2. 工具准备- 电钻、螺丝刀、扳手等电动工具。

- 钢尺、墨斗、水平尺等测量工具。

- 斧头、锯子、锤子等手工工具。

- 混凝土搅拌机、水泥搅拌车等。

3. 人员准备- 指挥人员:负责整个施工过程的协调和指挥。

- 技术人员:负责施工技术和质量把控。

- 工人:负责具体的施工操作。

三、施工工艺1. 基础处理- 清理屋面:清除屋面上的杂物、灰尘等。

- 检查屋面结构:确保屋面结构牢固,无裂缝、渗漏等。

- 处理屋面防水层:如有防水要求,需对屋面进行防水处理。

2. 基层处理- 搭设脚手架:根据屋面高度和施工要求搭设脚手架。

- 放线定位:根据设计图纸进行放线定位,确定屋面尺寸和瓦片铺设位置。

- 铺设屋面基层:根据设计要求铺设屋面基层,如木基层、钢基层等。

3. 瓦片铺设- 预铺瓦片:根据设计要求预铺瓦片,确保瓦片尺寸和形状符合要求。

- 铺设瓦片:从屋面最低处开始向上铺设瓦片,确保瓦片紧密、平整。

- 防水处理:在瓦片铺设过程中,对屋面接缝处进行防水处理。

- 固定瓦片:使用螺丝、钉子等固定瓦片,确保瓦片牢固。

4. 檐口处理- 檐口防水:在檐口处铺设防水材料,确保檐口防水。

- 檐口瓦片铺设:在檐口处铺设瓦片,确保檐口美观。

5. 收尾工作- 清理现场:清理施工现场,确保现场整洁。

- 检查验收:对施工完成后的屋面进行检查验收,确保施工质量。

四、质量控制1. 材料质量控制- 确保瓦材、防水材料、绝热材料等材料的质量符合国家标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

北京市宣武区宣房建筑工程处永安路北 1-5 号楼大屋脊挑修工程施工方案建设单位:北京宣房投资管理公司施工单位:北京市宣武区宣房建筑工程处*******审核人:审批人:编制时间:二〇一三年六月一、工程概况该工程为五栋多层建筑,总建筑面积为19191.6 ㎡,所有楼栋均为 4 层。

坡屋面防水层采用一层SBSⅢ型改性沥青卷材,面层为树脂瓦屋面,排水坡度按照原有坡度施工。

由于工程属于旧楼改造,在措施项目中的脚手架搭设以及与周边居民沟通方面有一定难点。

本施工方案将在后面篇章做叙述。

参考的标准及规范:《屋面工程质量验收规范》GB50207-2002《建筑工程施工质量验收统一标准》 GB50300-2001《坡屋面建筑构造》 00J202-1( 标准图 )《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011、J84-2011《钢管脚手架扣件》 GB15831《建筑施工安全检查标准》JGJ59-89《建筑施工木脚手架安全技术规范》JGJ164-2008二、主要施工顺序拆除屋面防雷接地装置→拆除屋面水泥瓦→拆除屋面挂瓦条→拆除屋面油毡→对大屋架加设木风撑加固处理→对屋面有隐患的木构件进行加固(8 号铅丝麻花状捆扎)或更换→更换屋面糟朽的望板→拆除屋面木质檐口→新做屋面 SBSⅢ型改性沥青卷材一道→新做屋面防水层木钉条→新做屋面树脂瓦的檩条→新做屋面挂瓦檩条→新做屋面树脂瓦→新做屋面树脂瓦屋脊→新做屋面老虎窗→恢复屋面防雷接地→新做屋面檐口水沟→新做屋面檐口吊顶→新做 PVC落水管→顶层楼道内顶棚维修及更换→楼道内粉刷涂料。

三、主要施工工艺3.1 拆除本工程计划拆除原屋面防雷接地装置、拆除屋面水泥瓦、拆除屋面挂瓦条、拆除屋面油毡、拆除屋面木质檐口、更换屋面糟朽的望板。

本工程屋面瓦采用自然铺设而成,对屋面瓦适宜逐片取下,即时移开。

施工顺序,因为铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺设,所以拆除顺序与铺设相反,应从尾脊至檐口逐片拆除。

首先先拆除屋脊瓦,再顺着坡面分层拆除,按着先铺的后拆,后铺的先拆的顺序进行。

水泥瓦拆除后即拆除挂瓦条,原屋面挂瓦条是用铁钉固定,用撬杠拆除即可。

然后拆除木质檐口。

木质檐口拆除后即拆除原屋面油毡。

最后拆除屋面糟朽的望板。

根据现场调查,本屋面糟朽的望板约占整屋面的50%。

注意事项:屋面拆除后的材料要及时转运至地面,防止高空坠落伤人。

3.1.1 、拆除下材料的转移因为施工处位于坡屋面,拆掉的瓦片无法堆放于斜坡上,必须即时转运到屋面以下。

本方案决定采取溜槽的方法把拆除的瓦片从屋顶上直接移至地面的方式。

根据本工程单栋结构造型特点,每栋需配备 1 个溜槽,方便屋面瓦拆除转运,溜槽配备6 个工人,两人负责拆除,两人负责转运拆除的瓦片,两个人负责把瓦片送入溜槽。

各栋清理下来的瓦片,采用斗车集中堆放至本工程 3 号楼东南侧法制宣传栏前空地,按脊瓦和平瓦分类整齐堆放,日后再根据指定地点外运出场地。

3.1.2 、安全注意事项1、因在斜屋面上施工,工人必须系好安全带。

2、施工人员戴好安全帽,系好帽带。

3、高空作业禁止酒后上班,禁止有高血压者进行高处作业。

4、施工前检查外架周边围护,不得有存在围护不到的隐患。

5、施工工人处于斜屋面工作,必须配备防滑鞋。

6、拆除的瓦片即时送入溜槽移至楼下,不得在斜屋面上堆放,以免滑落伤人。

3.2 、加固对卸载后所检查出的大屋架,加设木风撑处理加固,并对有安全隐患的木构件绑扎铅丝加固处理,铅丝选用 8 号铅丝,并呈麻花状绑扎。

针对现场糟朽严重的构件须经分公司和经营公司工程部检验确定是否更换成采取抱箍加固处理。

3.3 、更换防水层拆除后,要认真检查原屋面望板,对于糟朽的屋面望板要进行拆除,并清理屋面望板上的积灰。

并对拆除部分新做望板,新做的望板要和原望板平整对齐。

拆除并补换所有糟朽挂檐板,并对所有挂檐板涂刷防火油漆。

3.4 、防水层1、防水层采用 SBSⅢ型改性沥青卷材,防水层铺设采用干铺工艺,铺设要表面平顺、无褶皱、有一定松弛量,分段铺设的防水卷材,其边缘部位预留至少0.15m 的搭接余量,并且对预留部分边缘部位进行有效的保护,防水卷材搭接缝与施工缝错开距离不应小于1m。

2、防水卷材搭接:两幅防水卷材的搭接宽度不得小于15cm;环向铺设时,下部防水卷材应压住上部防水卷材。

3、防水卷材破损处修理:如发现防水卷材有破损,必须及时修补,先取小块防水卷材,除尽防水卷材上的灰尘后,将其置于破损处,然后采取冷粘法施工方法,用胶粘剂进行粘接。

4、防水卷材安装完成后,应仔细检查一遍防水卷材的安装质量,如发现防水卷材有破损或未粘接好,应用相同的防水卷材采用冷粘法粘接。

3.3 瓦屋面3.3.1 施工准备工作(1)防水层木钉条、檩条、挂瓦条的施工要求①先将防水层木钉条用钢钉钉在防水层上,钢钉间距300。

②檩条的间距为垂直于屋面,每隔1.5 米设置一道,且与原有木屋架的檩条钉紧,保证屋架的稳定性。

③檐口第一根挂瓦条,要保证瓦头出檐(或出封檐板)外50-70mm,屋脊处的两个坡面上最上两根挂瓦条,要保证挂瓦后,两个瓦屋的间距在搭盖脊瓦时,脊瓦搭接瓦尾的宽度每边不小于 40mm。

④挂瓦檩条采用 C 型钢檩条,采用平改坡设计的檩条 C89,壁厚 0.9mm,长度一般不小于檩条间距,挂瓦条必须平直(特别要保证挂瓦条上边口的平直),安装挂瓦条时,要随时校核挂瓦条间距尺寸的一致,为保证尺寸准确,可在一个坡面两端,准确量出瓦条间距,通长拉线安装挂瓦檩条。

用型构件固定挂瓦檩条。

⑤檩条、挂瓦檩条刷沥青油防腐。

具体做法如下图:3.3.2 平瓦屋面施工①平瓦屋面的施工工艺:清理基层——安装檩条——安装挂瓦檩条——铺瓦——检查验收——淋水试验。

3.3.3合成树脂瓦安装1、安装次序2、放线安装前应根据现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,保证安装质量及达到美观效果。

3、安装主瓦第一张瓦的安装最为重要,一定要保证瓦底垂直不得倾斜。

为防止单向搭接造成的倾斜和不平整现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推。

安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全。

纵向安装要搭接瓦的一个节长。

两坡屋面主瓦安装应两侧同步进行,以确保正脊瓦安装的波峰吻合。

主瓦安装选用直径 6.3mm、长度 75mm的自攻钉;正脊瓦、斜脊瓦安装根据固定位置的不同,选用直径 6.3mm,长度 110-150mm的自攻钉。

固定瓦时先将防水圈置于保护垫下面的凹槽内, 并将自攻钉穿过保护垫中心孔( 弧面朝下 ), 电钻要与瓦面垂直 , 紧固瓦时钉的松紧要适中 , 完毕后再安装防水帽。

钢檩条在需固定的波峰上先钻直径大于 2mm的孔,每隔一个波峰固定一套配件。

四坡屋面安装时先安主瓦(方法同两坡屋)。

主瓦安装完毕后再安装两侧三角形屋面。

4、安装正脊瓦正脊瓦安装时要从主瓦区一侧开始,第一张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接一个波形。

5、安装斜脊瓦斜脊瓦安装在多坡屋面三角形斜边上,安装时要上下对齐固定在主瓦檩条上,两节斜脊瓦之间搭接 30mm,最后安装脊瓦末端(示意图)。

6、安装三通瓦三通脊瓦安装在三面相交顶点,正、斜脊瓦安装完毕后安装三通脊瓦,安装三通脊瓦时一边搭接在正脊瓦下方,另两边搭接在斜脊瓦上方。

7、斜天沟的处理屋面斜天沟可采用宽度 1000mm、厚度 0.5mm彩钢板,或宽度 800mm、厚度 3.0mm 的合成树脂板等材料,根据现场结构配套定制,在主瓦安装前先将天沟型板固定在檩条上,外露部分宽度为200mm~ 300mm(做法如下图)。

8、屋面节点处理1)、挑檐安装为使边檐和屋檐有效排水,同时保护下面檐板,檐口部位宜选用镀锌板安装在角钢上。

具体做法如下图:2)、屋面与女儿墙体交接处的泛水用金属板或合成树脂板根据现场尺寸加工定制泛水型板,一端用射钉固定在墙面上,另一端固定在瓦波上。

9、避雷带的接地及防水避雷带的接地做法要根据工程项目设计交待施工,常用的接地安装方法如图所示,露出屋顶瓦面的避雷装置要做好防水处理10、屋面老虎窗老虎口天窗阴角处,白铁防水要与结构连接牢固并提前刷好防锈漆备用。

老虎口天窗配置塑钢推拉门。

11、顶棚及吊顶屋面檐口处吊顶须新做,使用水泥硅钙板,然后刷外墙涂料。

对顶层楼道内顶棚进行检查,对于损坏部位要进行维修更换。

12、楼道涂饰楼道内粉刷涂料。

涂料施工按照基层处理、刮修补腻子、刮腻子、刷涂料步骤进行。

13、 PVC落水管更换对本工程所有楼栋的落水管更换为 PVC落水管,首先安装水落管抱箍,后安装镀锌檐沟、安装 PVC材质水斗和 PVC材质水观,雨前临时排水管使用专用塑纸输水带。

14、安全施工与竣工清理1)、施工人员在坡面上工作时,首先检查屋面檩条是否平稳牢固,树脂瓦要顺坡堆放,每垛不得超过3张,禁止将材料放置在没固定的檩条上,以免滚下或被大风吹落。

2)、坡屋面上施工时必须使用防滑梯,施工人员应系好安全带;在雨、雪天及六级以上大风时禁止施工。

3)、屋面瓦安装完毕后需清扫屋顶上零碎材料,彻底检查瓦面有无损坏并清洁屋顶,如有错钻孔现象,可用树脂胶封堵。

4)、因本工程屋架为木构架基层,且经历 50多年的干燥,木构架极易着火。

在屋面施工中,绝对禁止工人在现场吸烟,且在施工中设专人看管。

四、脚手架4.1.1 地基处理本工程建筑周边全为混泥土钢化地面,不需要做地基处理,直接搭设脚手架即可。

4.1.2立杆全楼脚手架采用双排双立杆,立杆顶端高出结构檐口上皮 1m,双立杆应采双管底座。

立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。

接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于 60cm。

4.1.3大横杆大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;大横杆的间距为 1.5m。

大横杆采用对接扣件连接,其接头交错布置,不在同步、同跨内。

相邻接头水平距离不小于50cm,各接头距立柱的距离不大于50cm。

4.1.4小横杆每一立杆与大横杆相交处( 即主节点 ) ,都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15cm。

小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间在等间距设置增设 1~2 根小横杆,其最大间距不大于75cm。

小横杆伸出外排大横杆边缘距离不小于10cm;伸出里排大横杆距结构外边缘15cm,且长度不大于 44cm。

上、下层小横杆应在立杆处错开布置,同层的相临小横杆在立柱处相向布置。

4.1.5纵、横向扫地杆纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。

相关文档
最新文档
