化工建设项目审批流程
2化工项目审批流程

设立生产类化工项目审批流程及材料
危险化学品《安全生产许可证》的办理
受理单位:山东省安监局
办理时限:8-9个月
办理程序:
需要到青岛安监局进行危化品检测,出具报告,是否属于危化品。
危化品要进行设立审查,安全验收,办理许可证。
(非危化品项目只进行“三同时”验收。
)1、进行安全预评价,编制安全预评价报告(需委托有资质单位编写,约需3个月);
2、青岛市安全协会组织对安全预评价报告进行评审;
3、青岛市安监局下达评审意见;
4、企业按照安全预评价报告进行施工及设备安装;
5、试生产后进行现状安全评价;
6、青岛市安监局安排组织专家现场验收;
7、青岛市安监局下达评审验收意见;
8、申请《安全生产许可证》(需要提供10项材料);
9、省安监局下发《安全生产许可证》(办理工商营业执照)。
10、专家评审会,进行安全生产验收。
涉及危化品的需要颁发危化品许可证,方可生产。
所需材料:
1、安全生产许可证申请书;(一式三份);
2、各种安全生产责任制文件(复制件);
3、安全生产管理制度和操作规程清单;
4、设置安全生产管理机构,配备专职安全生产管理人员文件;
5、主要负责人、安全生产管理人员和特种作业人员考核合格证明材料;
6、为从业人员缴纳工伤保险费的有关证明材料;
7、安全评价报告;
8、危险化学品事故应急救援预案;
9、工商营业执照副本或者工商核准通知(复制件);
10、危险化学品生产企业征求意见书。
2024年化工项目建设环评事项办理流程小结

2024年化工项目建设环评事项办理流程小结一、引言化工项目建设环评是指对化工项目的环境影响进行评价和预测,以便采取相应的环境保护措施。
本文通过对____年化工项目建设环评事项的办理流程进行梳理和总结,旨在为相关从业人员提供参考和指导。
二、办理流程概述化工项目建设环评事项办理流程包括项目申报、环评文件编制和审批、公示与听证、审批结果回复等环节。
具体流程如下:1. 项目申报阶段:申请人将拟建项目的基本情况、规模、选址、工艺流程等信息提交给当地环保部门,并缴纳相应的申报费用。
2. 环评文件编制和审批阶段:申请人根据有关法规和规范要求,委托专业的环评单位编制环评文件,包括环境影响评价报告、环境控制计划、环境管理方案等,并向当地环保部门进行审批。
3. 公示与听证阶段:环评文件通过初审后,将在指定的报刊、网站等媒体上公示一段时间,以接受公众的意见和建议。
在公示期结束后,还可以组织听证会,听取公众的意见和相关专家的建议。
4. 审批结果回复阶段:环保部门根据公众的意见和专家的建议,综合考虑环境保护要求和项目建设需求,对环评文件进行审批,并将审批结果书面回复给申请人。
三、具体流程详解1. 项目申报阶段项目申报阶段是化工项目建设环评事项办理的第一步。
申请人需要向当地环保部门提交项目申报书,内容包括项目的基本情况、规模、选址、工艺流程等。
同时,申请人还需缴纳相应的申报费用,以便环保部门进行后续的审批工作。
2. 环评文件编制和审批阶段环评文件编制和审批阶段是化工项目建设环评事项办理的核心环节。
申请人需委托专业的环评单位,按照有关法规和规范要求,编制环评文件。
环评文件的内容包括环境影响评价报告、环境控制计划、环境管理方案等。
环评文件编制完成后,申请人将其提交给当地环保部门,经过初审环节后,环保部门将组织专家对环评文件进行评审。
专家评审意见将作为环评文件审批的重要依据。
审批结果应在规定时间内发出。
3. 公示与听证阶段环评文件初审通过后,将在指定的报刊、网站等媒体上进行公示,主要是为了接受公众的意见和建议。
化工园区建设规划审批流程详解

化工园区建设规划审批流程详解1.申请单位需提供化工园区建设规划设计文件和相关资料。
The applicant unit needs to provide the planning and design documents for the construction of the chemical industrial park and relevant materials.2.建设规划设计文件应符合国家相关法律法规的要求。
The construction planning and design documents should comply with the requirements of relevant national laws and regulations.3.相关资料包括土地利用证、环境影响评价报告等。
Relevant materials include land use permits, environmental impact assessment reports, etc.4.审批单位需对申请材料的完整性和合规性进行审查。
The approval authority needs to review the completeness and compliance of the application materials.5.如申请材料不完整或不符合规定,审批单位将要求申请单位补充或整改。
If the application materials are incomplete or do not comply with the regulations, the approval authority will require the applicant unit to supplement or rectify them.6.审批单位将对建设规划设计文件进行初步审核。
The approval authority will conduct a preliminary review of the construction planning and design documents.7.初步审核合格的建设规划设计文件将进入专家评审阶段。
2016年山东省化工项目审批流程

2016年山东省化工项目审批流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!2016年山东省化工项目审批流程可以分为以下几个步骤:1. 项目前期调研与策划在项目正式申报前,企业需要进行市场调研,了解行业动态和政策导向。

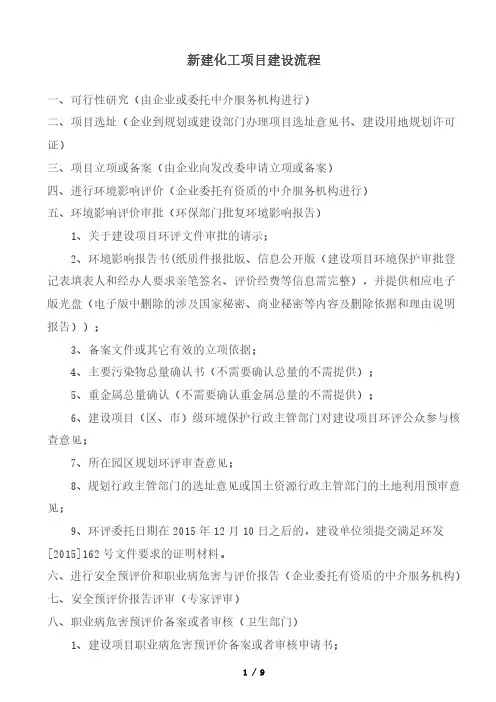

化工项目建设流程及需要资料

新建化工项目建设流程一、可行性研究(由企业或委托中介服务机构进行)二、项目选址(企业到规划或建设部门办理项目选址意见书、建设用地规划许可证)三、项目立项或备案(由企业向发改委申请立项或备案)四、进行环境影响评价(企业委托有资质的中介服务机构进行)五、环境影响评价审批(环保部门批复环境影响报告)1、关于建设项目环评文件审批的请示;2、环境影响报告书(纸质件报批版、信息公开版(建设项目环境保护审批登记表填表人和经办人要求亲笔签名、评价经费等信息需完整),并提供相应电子版光盘(电子版中删除的涉及国家秘密、商业秘密等内容及删除依据和理由说明报告));3、备案文件或其它有效的立项依据;4、主要污染物总量确认书(不需要确认总量的不需提供);5、重金属总量确认(不需要确认重金属总量的不需提供);6、建设项目(区、市)级环境保护行政主管部门对建设项目环评公众参与核查意见;7、所在园区规划环评审查意见;8、规划行政主管部门的选址意见或国土资源行政主管部门的土地利用预审意见;9、环评委托日期在2015年12月10日之后的,建设单位须提交满足环发[2015]162号文件要求的证明材料。
六、进行安全预评价和职业病危害与评价报告(企业委托有资质的中介服务机构)七、安全预评价报告评审(专家评审)八、职业病危害预评价备案或者审核(卫生部门)1、建设项目职业病危害预评价备案或者审核申请书;2、建设项目职业病危害预评价报告;3、建设单位对预评价报告的评审意见;4、职业卫生专家对预评价报告的审查意见;5、职业病危害预评价机构的资质证明(影印件);6、法律、行政法规、规章规定的其他文件、资料;7、涉及放射性职业病危害因素的建设项目,建设单位需提交建设项目放射防护预评价报告。
九、安全预评价报告备案(企业到安监部门备案)十、项目设立安全审查(安监部门进行安全审查)1、建设项目安全条件审查申请书及文件;2、建设项目安全条件论证报告;3、建设项目安全评价报告;4、投资、城乡规划主管部门出具的建设项目审批(核准、备案)文件和规划相关文件(复制件);5、工商行政管理部门颁发的企业营业执照或者企业名称预先核准通知书(复制件)。
化工企业建设流程

化工企业建设流程一、前期准备1.项目立项:确定投资规模、生产工艺、产品规格、市场需求等,进行可行性研究,编制项目可行性研究报告。
2.确定地点:选择适宜的地段,考虑交通便利、资源供应充足、环境污染控制等因素。
3.取得土地使用权:与当地政府协商,申请土地使用权,并完成土地使用权证的办理手续。
4.环评报告:进行环境影响评价,编制环境影响评价报告,获得环境影响评价文件审批。
5.融资筹备:确定项目资金来源,与银行或其他金融机构协商融资计划,准备财务报表和评估报告。
6.选址规划:进行场地选址和规划设计,确定厂房、办公楼、生活区等布局。
二、项目立项1.组建项目组:成立项目组,确定项目负责人和各部门负责人,制定项目计划和时间表。
2.招投标:编制招标文件,进行设计、施工和设备采购的招标工作,选择合适的承包商、设计院和设备供应商。
3.签订合同:与承包商、设计院和设备供应商签订合同,确定工程质量、进度、价格及支付方式等。
三、工程建设1.土建施工:进行土地平整、基础施工、厂房建设等土建工程。
2.设备安装:进行设备安装调试,保证设备稳定运行。
3.管道铺设:进行管道设计和铺设,包括原料输送管道、产品管道、废水管道等。
4.电气安装:进行电气设计和安装,包括动力配电、照明、自动化控制系统等。
5.环保设施建设:进行环保设施建设,包括污水处理设备、废气处理系统等。
6.安全生产设施建设:进行安全生产设施建设,包括消防设施、安全检测系统等。
四、试生产和调试1.设备检验:对设备进行检查、试运转、调试,保证设备良好运行。
2.生产试验:进行生产现场试验,保证产品符合质量标准。
3.技术培训:对生产人员进行技术培训,保证生产操作规范。
五、生产运营1.获得生产许可证:向有关部门申请生产许可证,获得生产经营资格。
2.生产运营管理:制定生产计划、产品质量标准、设备维护保养计划等管理规程。
3.市场开发:开展市场调研、建立销售网络,开发新客户,推广产品。
化工建厂文件要办理哪些审批的手续

化工建厂文件要办理哪些审批的手续文件的准备和审批是建化工厂前期的一个重要环节,上海索维集团凭借其丰富的化工设计经验及化工项目总承包经验为准备建化工厂相关人士总结以下信息。
一、新建化工项目政府审批手续及流程1.经贸委立项:可行性报告-申报立项-节能评审-审批2.环评批准:立项批文-环评申请表-审批-编制环评-专家评审-审批-三同时建设-申请试生产-审查-组织试生产-组织申报验收-检测-竣工验收3.安全批准:立项批文-安全预评价-专家评审-审批-扩初设计(专篇)-专家审查-组织施工安装-申请试生产-审查-组织试生产-组织申报验收-竣工验收4.建筑施工:总评设计-勘探-建筑设计-审图-开工手续-合同洽谈-监理-发包-履行合同监督工程(质量、进度、变更、相关协调)-组织验收-结算-申领产权5.申领土地证6.开工报告需要联络的单位包括经贸委、环保局、安监局、消防大队、规划局、质监站、建设局、土地局、气象局、白蚂蚁防治中心、安评中介机构、环评中介机构、设计院、施工单位、监理单位等。
对于危险化工品建设项目需要特别注意的是其项目建设要按照国家安监局8号令的要求办理各种手续:一、设立审批(准备材料:可行性研究报告、工商名称预先核准书、安全条件论证、设立安全评价报告等,有些地区可能还需要办理选址意见书);二、安全设施设计审查(准备材料:设立安全评价报告、安全设施设计专篇等);三、试生产方案备案(提交试生产方案等材料);四、安全设施验收,取得安全生产许可证(提交安全验收评价报告等)。
二、厂房建设从设立到审批的手续1.选址-一般需要准备意见书(根据现在政府的规划,化工厂大都是在化工工业园)。
2.立项-编制《可行性研究报告》递交给发改委审批。
3.环评-找环评公司编制《环评报告》递交环保局审批。
4.安全预评价报告(安评公司完成)递交安监局审批。
5.工厂总平面规划图(找化工设计院完成的工作)。
6.初步设计:编制《安全设施设计专篇》。
新上化工项目审批流程图(1

新上化工项目审批流程图(1
新上化工项目审批流程图(1
字数越多越好)
上化工项目审批流程
上化工项目,是指对上游化工产业及中游以上化工产品的生产,研发,改造,改质等进行的工程项目,包括上游原料的开采,加工,运输,以及
中游,下游以上化产品的生产,研发,改造,改质,贮存,销售等。
一、可行性研究
1.项目提出:填写上化工项目立项申请书,并根据上、下游产业环境
和消费市场需求,结合具体上化工项目技术条件,撰写上化工项目可行性
研究报告。
二、勘察设计
3.建设用地申请:依法办理上化工项目建设用地申请手续,并准备需
要上报的资料,及时报送县级以上化工主管部门审核审批,给予结论。
4.勘察设计:经审批后,签订合同,择优取得勘察设计中标单位,按
照审批结论要求,准备相关设计资料,同时完成勘察工作,完成勘察设计
报告。
三、报建。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
化工建设项目审批流程
审批化工建设项目的流程包括以下步骤:
1.进行可行性研究,由企业或委托中介服务机构进行。
2.办理项目选址意见书和建设用地规划许可证,企业需要到规划或建设部门办理。
3.向XXX申请立项或备案。
4.进行环境影响评价,企业需要委托有资质的中介服务机构进行。
5.环保部门批复环境影响报告。
6.进行安全预评价和职业病危害与评价报告,企业需要委托有资质的中介服务机构进行。
7.安全与评价报告需要进行专家评审。
8.卫生部门审核职业病危害与评价报告。
9.安全与评价报告备案,企业需要到安监部门备案。
10.安监部门进行安全审查。
11.安监部门通过安全审查后,政府下发批准书。
12.企业凭批准书到工商管理部门办理营业执照。
13.企业需要到国土管理部门办理土地使用证。
14.进行初步设计,企业需要委托有资质的设计单位进行。
15.消防部门、卫生部门和安监部门分别进行消防、职业
病防护和安全设计审查。
16.企业需要委托有资质的设计单位进行施工图设计。
17.企业需要到规划部门办理建设工程规划许可证。
18.企业需要到建设部门办理建设施工许可证。
19.建设项目竣工后,消防部门组织竣工验收。
20.企业需要到质监部门办理特种设备使用证。
21.环保部门批复试生产周期。
22.卫生部门、环保部门和安监部门分别进行职业病防护设施验收、防止污染的设施的竣工验收和安全设施竣工验收意见书。
