外墙水包水真石漆施工工艺

外墙水包水真石漆施工工艺

水包水真石漆施工工艺1、施工前装备:根据总包及建设方总进度计划,合理编制本工种施工进度计划,确定施工人员数目及施工工具、机械设备进场数量及时间;准备好员工宿舍,现场用电,搅拌场所,搭设好仓库,仓库地面上,应铺设方木及木板,防止材料受潮失效;2)基面验收:a、申请建设方组织总包、监理及相关班组对基面共同检查,验收合格,书面交工;b、基层表面应充分干燥,无疏松、粉化、麻面、裂缝、空鼓、油污等现象,对露出基面的金属件、螺丝等都必须进行防锈处理;C、墙面含水率不高于10%,PH值不高于8,如无条件测试可用手感进行估测,或采用贴薄膜的方法观察;潮气太大不能施工,必须待干燥后方可施工,局部泛碱起霜部位用草酸清洗后用水清洗干净,并适当延长养护期。

d、平整度、阴阳角,垂直度须符合规范要求(见下表);3、墙面修补a、对于墙面开裂的部位,首先查明开裂原因,制定相应措施进行修补;b、阳角方正达不到要求的,采用2米靠尺进行修补,大阳角垂直度采用上下拉线维修,保证顺直;阴角采用弹线的方法进行修补;C、对起鼓的部位,敲掉后用同质材料进行修补,并加网布搭接;d、墙面不平整:对于偏差较小部位,用腻子修补墙面坑洼处;对于偏差较大的部位,应用相同质材料修补,加网搭接。

注:上述质量情况,有责任单位进行整修,然后再次验收,合格后进行工序交接。

4、成品保护对门窗四周,管道,阳台栏杆用塑料薄膜进行遮盖保护,防止在涂刷批刮腻子或喷涂时污染其他产品,影响整体美观。

5)批刮腻子必须严格按照柔性耐水腻子配制说明书进行配制。

搅拌均匀静置5分钟后再搅拌一次,用泥刮均匀批嵌二道,间隔时间8小时。

当气温较高或基面比较干燥时,在腻子批嵌前可对基层适当洒水,以减缓腻子中的水分蒸发,搅拌好的腻子应在2小时内用完,夏季或气温较高时应适当缩短使用时间,环境和基层表面温度低于5℃或高于40℃时不宜施工,批刮顺序从上到下,从左到右,批刮时勿留交接缝痕迹;施工完成后的墙面在4小时内避免淋雨;每遍腻子的厚应控制在1mm左右,腻子层厚度过厚会对整个饰面层造成负面影响。

外墙水包水多彩漆施工流程工序

外墙水包水多彩漆施工流程工序

外墙水包水多彩漆施工流程工序【第零道】检测墙体:破损补好,未做补做检查内容包括:基层平整度、灰尘情况、油污情况、损坏、松动空鼓等情况,以及构件窗线情况,新抹灰的墙面要有足够的养护时间(21天以上),确保水泥基面完全固化。

【第一道】基面处理:清洗干净,干燥施工施工前先将基面上的污物、灰尘、青苔等附着物清除、清洗干净,待基面干燥后,才进行施工。

【第二道】腻子批刮:挂网结实,先粗后细选用华石配套外墙腻子,根据基面情况判断是否需要挂网。

一般先批刮一遍粗腻子,挂网固定,再批刮一层粗腻子,再批刮一遍细腻子找平,腻子实干时间:24H。

【第三道】腻子养护:洒水养护,结果测试腻子完成批刮后,必须早、晚洒水养护至少三天以上,以降低腻子的碱性。

养护完成后,使用PH试纸测试墙体PH值,确保PH值<10。

【第四道】辊涂底漆:控制稀释,均匀辊涂华石底漆一般无需稀释,如需稀释,控制加水量在5%以内。

使用中短毛滚筒,均匀涂刷到墙面,注意流挂及漏涂,底漆实干时间:24H。

【第五道】描缝分格:精准测量,描线分格对分格线定点水平测量,确保横向分格线的水平,再根据分格的大小,对分格区域进行描线操作。

【第六道】中涂层施工:实色造型,按需施工根据效果要求,采用对应的材料进行造型/平面中涂层施工,对基面均匀着色或造出形态,以备配合对应的主材施工,实干时间24H。

【第七道】主材施工:对倒均匀,喷涂均匀华石水包水多彩漆施工前不用搅拌,不需加水,对倒均匀后,使用专门的喷枪,均匀喷涂到墙体即可,主材实干时间:24H。

【第八道】臻品罩面漆:切忌流挂,辊涂均匀华石臻品罩面漆已作最佳的配方优化,无需加水稀释。

使用中短毛滚筒,均匀涂刷,切忌流挂及漏涂,实干时间24H。

【第九道】自洁面漆:不能流挂,薄薄辊涂使用短毛滚筒,薄薄辊涂一层即可,辊涂过程中切忌流挂及漏涂,如发现流挂需立即处理,实干时间24H。

华石涂料小建议1、确定施工材料后,让施工方提供该产品样板,确定无误后落实到合同上。

多彩真石漆涂料施工工艺1

多彩真石漆涂料施工工艺1

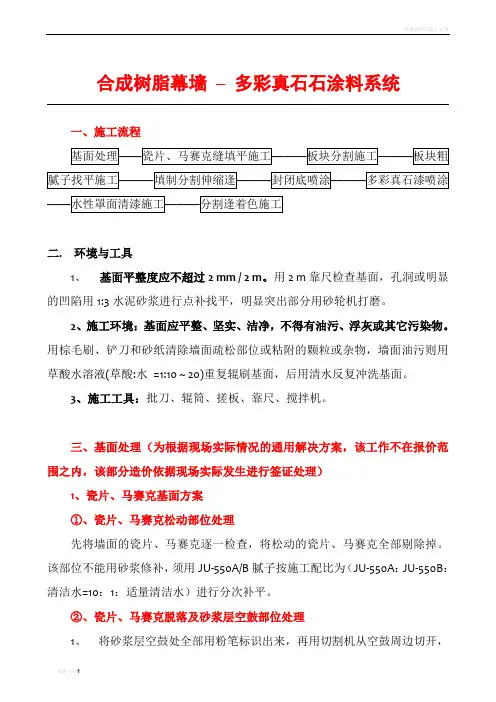

合成树脂幕墙–多彩真石石涂料系统一、施工流程二. 环境与工具1、基面平整度应不超过2 mm / 2 m。

用2 m靠尺检查基面,孔洞或明显的凹陷用1:3水泥砂浆进行点补找平,明显突出部分用砂轮机打磨。

2、施工环境:基面应平整、坚实、洁净,不得有油污、浮灰或其它污染物。

用棕毛刷、铲刀和砂纸清除墙面疏松部位或粘附的颗粒或杂物,墙面油污则用草酸水溶液(草酸:水=1:10 ~ 20)重复辊刷基面,后用清水反复冲洗基面。

3、施工工具:批刀、辊筒、搓板、靠尺、搅拌机。

三、基面处理(为根据现场实际情况的通用解决方案,该工作不在报价范围之内,该部分造价依据现场实际发生进行签证处理)1、瓷片、马赛克基面方案①、瓷片、马赛克松动部位处理先将墙面的瓷片、马赛克逐一检查,将松动的瓷片、马赛克全部剔除掉。

该部位不能用砂浆修补,须用JU-550A/B腻子按施工配比为(JU-550A:JU-550B:清洁水=10:1:适量清洁水)进行分次补平。

②、瓷片、马赛克脱落及砂浆层空鼓部位处理1、将砂浆层空鼓处全部用粉笔标识出来,再用切割机从空鼓周边切开,然后将空鼓处用切割机横竖切成豆腐块再逐一剔除;以免敲击震动造成周边更大面积的空鼓。

待其剔除干净后将该部位湿水除灰,待稍干后进行摔浆拉毛,第二天再进行分次抹灰补平。

选用砂子粒经2.5㎜左右水泥比沙1:3进行搅拌。

注:修补后的砂浆层须干燥5天以上且要每天2次以上保湿水养护促进其沙浆层充分固化、稳定。

2、JU5508/JU-6(防水层)施工:用我司的防水材料(JU5508与JU-6按1:1的配比)在处理干净的基层表面满批(或涂)一遍。

配料由专人负责配制,用手提电动搅拌器搅拌。

先把JU-6按比例加入容器中,边搅拌边将粉料持续加入直至搅拌均匀,已拌和好的材料必须在3小时内用完。

此工序在12小时完全干燥后方可进行下道工序;施工要求:施工均匀、无漏涂。

③、瓷片、马赛克基面裂缝处理1、开裂处理:先用切割机延裂缝切深3㎝、宽2-3㎝的“V”形沟槽,再用鬃毛刷把沟槽里的杂物扫净。

水包水多彩涂料施工工艺

水包水多彩涂料施工工艺

施工工艺1.基层处理基层规定:施工基面平整清洁,无任何污物,并应充足干燥、无疏松及空鼓现象。

水泥墙面PH值应低于10,含水率应低于10%。

新粉水泥砂浆墙面夏季需养护14天以上,冬季需养护20天以上方可施工。

1)大面检查平整度及开裂和空鼓处理。

2) 柱子及大角阳角粘贴阳角条,墙面挂耐碱玻纤网格布,防止开裂。

3) 平整度检查:用2米靠尺仔细检查墙面平整度,先检查基面,将明显凹凸部位用彩笔标出。

4) 点补:空鼓部位须作切割处理,空洞或明显旳凹陷用水泥砂浆进行修补,不明显旳用腻子点补。

2.腻子层施工1)检查基面与否洁净、平整、结实,否则必须进行处理。

2)搅拌时,将适量旳清水加入搅拌桶中(若采用双组分腻子,可将添加剂加入清水中混合),然后渐渐加入腻子粉,边加粉边搅拌,直到腻子浆均匀无结粒,搅拌好旳浆料需静置5-10分钟后再略微搅拌即可使用。

3)刮底层腻子时,第一遍用60cm大铁板找平,干燥后打磨平整,批刮第二遍找平腻子,干燥后打磨平整。

4)刮面层腻子时,待底层腻子初干时(一般晴天4小时)或干透后即可刮第二层腻子。

5)刮两层腻子所到达旳基面平整度可满足一般旳规定,若对平整度有尤其规定,则需3-4层,施工措施同上。

6)打磨:腻子批刮完后约4小时,即可对腻子层进行打磨,须使用320#-400#砂纸仔细打磨,除去批刮印和接痕。

7)对已预留旳分格缝注意保护,批腻子污染到旳,随时清理。

3.其他成品保护1)保护旳对象:所有与施工工作面相接旳其他物品,包括门、窗及门窗框和玻璃、户外落水管、其他外墙装饰物。

2)保护目旳:防止污染,同步减少清理工作量、防止清理破坏和清理残留。

3)保护措施:a、门窗:使用塑料薄膜、挡板、塑料布等,以双面胶贴于要保护旳表面。

b、门窗框:使用美纹胶带和塑料薄膜覆盖。

c、户外落水管:使用塑料薄膜包裹。

d、清理既有分格线中旳杂物及尘土,待清理洁净后用专用不沾油漆刷线条一次,以利于清理。

e、其他外墙装饰物,如大理石等,基本采用塑料布防护。

外墙水包水多彩涂料施工工艺-真石漆打底

外墙水包水多彩涂料施工工艺-真石漆打底

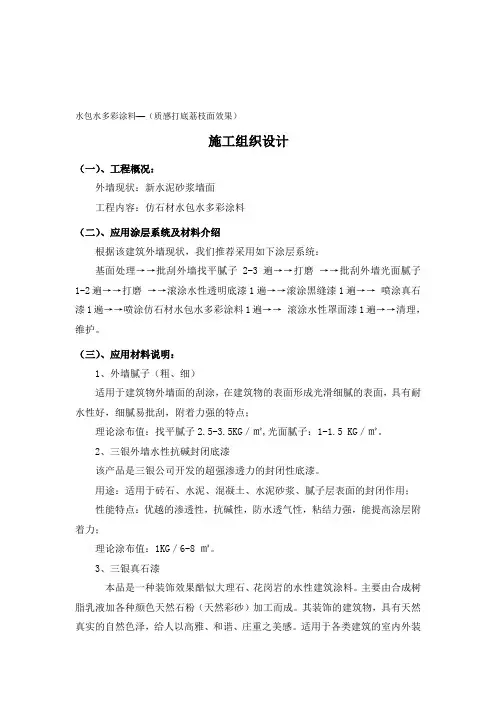

水包水多彩涂料—(质感打底荔枝面效果)施工组织设计(一)、工程概况:外墙现状:新水泥砂浆墙面工程内容:仿石材水包水多彩涂料(二)、应用涂层系统及材料介绍根据该建筑外墙现状,我们推荐采用如下涂层系统:基面处理→→批刮外墙找平腻子2-3遍→→打磨→→批刮外墙光面腻子1-2遍→→打磨→→滚涂水性透明底漆1遍→→滚涂黑缝漆1遍→→喷涂真石漆1遍→→喷涂仿石材水包水多彩涂料1遍→→滚涂水性罩面漆1遍→→清理,维护。

(三)、应用材料说明:1、外墙腻子(粗、细)适用于建筑物外墙面的刮涂,在建筑物的表面形成光滑细腻的表面,具有耐水性好,细腻易批刮,附着力强的特点;理论涂布值:找平腻子2.5-3.5KG/㎡,光面腻子:1-1.5 KG/㎡。

2、三银外墙水性抗碱封闭底漆该产品是三银公司开发的超强渗透力的封闭性底漆。

用途:适用于砖石、水泥、混凝土、水泥砂浆、腻子层表面的封闭作用;性能特点:优越的渗透性,抗碱性,防水透气性,粘结力强,能提高涂层附着力;理论涂布值:1KG/6-8 ㎡。

3、三银真石漆本品是一种装饰效果酷似大理石、花岗岩的水性建筑涂料。

主要由合成树脂乳液加各种颜色天然石粉(天然彩砂)加工而成。

其装饰的建筑物,具有天然真实的自然色泽,给人以高雅、和谐、庄重之美感。

适用于各类建筑的室内外装修,特别是在各类曲面建筑物上装饰,可以收到生动逼真、回归自然的效果,具有防水、耐碱、无毒、无味、不褪色等优点,有良好的附着力和耐冻融性。

产品施工说明:a、喷涂时要保护好眼睛;b、施工方式:可以采用喷涂施工与批刮施工。

c、材料用量:0.2-0.25㎡/kg(一遍),实际涂刷面积视基面平整度而定;d、避免在5℃一下或相对湿度大于85%条件下施工。

e、本产品直接施工,不可加水。

4、三银仿石材水包水多彩涂料该产品采用优质硅丙乳液为基料,金红石型钛白粉、助剂及耐候颜料等精制而成,是水性绿色环保产品;用途:可以理想地喷涂于各种基材表面,起到装饰、保护作用;性能特点:a 花型清晰、逼真,赋予大理石材的感观效果;b 耐久性好,户外使用寿命可达10年以上;c 附着力强,不易剥落和起泡;d 防水性和透气性良好;e 防霉菌,抗藻,抗碱;f 水性,无毒,无味;g 施工性能好,不易流挂;h 理论涂布值:0.5-1KG/㎡。

外墙水包水真石漆施工工艺

外墙水包水真石漆施工工艺

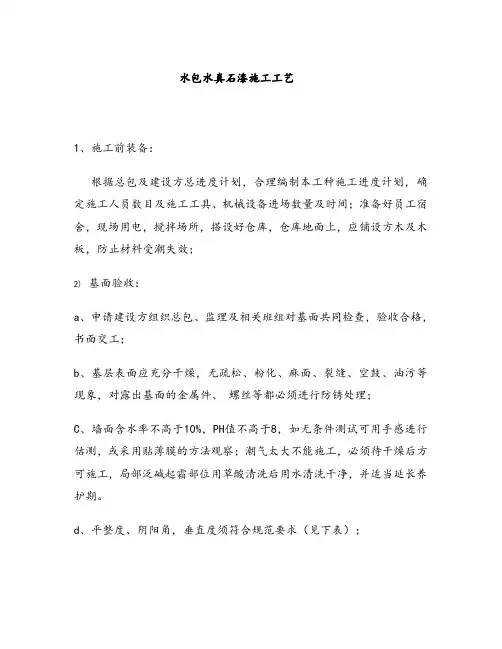

水包水真石漆施工工艺1、施工前装备:根据总包及建设方总进度计划,合理编制本工种施工进度计划,确定施工人员数目及施工工具、机械设备进场数量及时间;准备好员工宿舍,现场用电,搅拌场所,搭设好仓库,仓库地面上,应铺设方木及木板,防止材料受潮失效;2)基面验收:a、申请建设方组织总包、监理及相关班组对基面共同检查,验收合格,书面交工;b、基层表面应充分干燥,无疏松、粉化、麻面、裂缝、空鼓、油污等现象,对露出基面的金属件、螺丝等都必须进行防锈处理;C、墙面含水率不高于10%,PH值不高于8,如无条件测试可用手感进行估测,或采用贴薄膜的方法观察;潮气太大不能施工,必须待干燥后方可施工,局部泛碱起霜部位用草酸清洗后用水清洗干净,并适当延长养护期。

d、平整度、阴阳角,垂直度须符合规范要求(见下表);3、墙面修补a、对于墙面开裂的部位,首先查明开裂原因,制定相应措施进行修补;b、阳角方正达不到要求的,采用2米靠尺进行修补,大阳角垂直度采用上下拉线维修,保证顺直;阴角采用弹线的方法进行修补;C、对起鼓的部位,敲掉后用同质材料进行修补,并加网布搭接;d、墙面不平整:对于偏差较小部位,用腻子修补墙面坑洼处;对于偏差较大的部位,应用相同质材料修补,加网搭接。

注:上述质量情况,有责任单位进行整修,然后再次验收,合格后进行工序交接。

4、成品保护对门窗四周,管道,阳台栏杆用塑料薄膜进行遮盖保护,防止在涂刷批刮腻子或喷涂时污染其他产品,影响整体美观。

5)批刮腻子必须严格按照柔性耐水腻子配制说明书进行配制。

搅拌均匀静置5分钟后再搅拌一次,用泥刮均匀批嵌二道,间隔时间8小时。

当气温较高或基面比较干燥时,在腻子批嵌前可对基层适当洒水,以减缓腻子中的水分蒸发,搅拌好的腻子应在2小时内用完,夏季或气温较高时应适当缩短使用时间,环境和基层表面温度低于5℃或高于40℃时不宜施工,批刮顺序从上到下,从左到右,批刮时勿留交接缝痕迹;施工完成后的墙面在4小时内避免淋雨;每遍腻子的厚应控制在1mm左右,腻子层厚度过厚会对整个饰面层造成负面影响。

(完整版)外墙水包水涂料工程施工设计

(完整版)外墙水包水涂料工程施工设计

大连东港E15、E16、E17地块项目(首开铂郡)外墙水包水涂料工程施工组织设计编制单位:中铁航空港大连东港项目部编制日期:2016年4月25日目录第一章工程概况 (4)第二章编制依据 (4)第三章外墙涂料施工方案及技术措施要求 (4)3.1 施工组织 (4)3.2 施工准备 (6)3.3 施工方案 (7)第四章施工方案 (9)一、使用范围 (9)二、工艺特点: (9)三、施工准备 (9)四:作业条件 (10)五:工艺流程 (11)六:操作工艺 (12)七:施工注意事项 (13)第五章质量及工期的保证措施 (13)5.1质量保证措施 (13)5.1.1质量保证体系 (13)5.2工期保证措施 (16)第六章安全文明目标及保证措施 (16)第七章与总包单位的协调配合措施 (17)7.1基层配合措施 (17)7.2外架、垂直运输、施工用水电及临时设施等的配合措施 (17)7.3工期配合措施 (17)7.4成品保护配合措施 (18)第八章雨季冬季施工及台风、炎热气候条件下的施工措施 (18)8.1雨季施工措施 (18)8.2冬季施工措施 (18)8.3台风条件下施工措施 (18)8.4炎热气候条件下的施工措施 (18)第九章成品、半成品保护措施 (19)第十章登高设备 (19)第十一章质量检查、验收及保证措施 (20)第一章工程概况工程概况:本工程名称为东港E15、E16、E17地块项目,位于大连市东港区,占地面积51100m2,全区总建筑面积为176609m2,本标段本标段为东港E15、E16、E17地块项目一标段,包括地下室及上部单体2#、8#、9#楼,A1、A2工程。

外墙保温工程采用80mm、100mm岩棉板外墙外保温系统,外饰面采用莱恩斯弹彩石涂料饰面。

主要施工工艺如下:建筑物基层墙面处理(找平层验收)、施工墙面岩棉板布胶粘贴、抹面胶浆批涂、两道玻纤网布铺设、锚栓固定;细部节点(变形缝、门窗洞口、保温端口等)网布加强及防水构造设置。

水包水_仿石漆_多彩漆_水包砂涂料施工技术

水包水_仿石漆_多彩漆_水包砂涂料施工技术

外墙水性多彩涂料施工流程1.准备工作涂漆面的含水率应在8%以下,表面如有油渍,灰尘污物等杂物,须先行去除。

涂漆面如有浮灰,蜂窝等不平等现象,应先修补平整,经认可后方得施工。

2按施工要求及施工大样图进行施工3.使用量渗透底漆0.15kg/m2左右。

水性多彩涂料同色底涂0.3kg/m2左右。

水性多彩漆涂料中涂0.4kg/m2左右。

丙烯酸-聚氨酯罩面清漆0.25kg/m2左右。

4.底涂:将渗透底漆均匀涂布在基层上,使渗透到水泥光面内,可以调整基面的吸收均匀性,增加水泥光面的表面强度。

涂布时应注意基面的干燥度,避免因基面潮湿而使渗透底漆无法渗透,形成一薄膜在基面上,影响重涂漆的附着力。

5.同色底涂:二道(同色)底漆的涂布可以增加基面的抗拉强度及主材的附着力,并提供勾缝完整连续的防水膜,避免从勾缝的间隙渗水。

以喷涂为主,施工时应注意风压及喷嘴口径的配合以使其均匀涂布,施工间隔4小时以上方。

6.勾缝:勾缝胶带贴合,依照规划的图样以墨线加以标定,.用所需规格的勾缝胶带贴于标定的部位,贴胶带时应注意紧。

密度以免脱落,勾缝胶带贴上的尾部、上下应加以规划,以便于撕起作业。

7.中涂:多彩漆的涂布需要先针对涂膜的模样先行就喷枪口径、风压等条件加以试验,再行大量喷涂。

喷涂时喷枪的运行需保持一定速度、一定距离、喷嘴与喷涂面需保持平行。

喷涂的收尾处以在勾缝处为宜,继续喷涂时,不需在未干燥时喷涂,如已干燥易产生细粒重迭,同一处的大小面积最好一次完成,喷涂时为了使基面在未干燥时继续喷涂。

8.勾缝:勾缝胶带撕除,中涂主材涂布后,依勾缝胶带贴合的起始、上下的规划予以顺序撕起,注意不要破坏沟缝的完整性。

9.罩面漆的涂布:透明面漆之涂布可以一般面漆喷枪涂布,喷涂时需注意均匀度,避免因喷涂不均匀而造成光泽不均的现象。

10.清扫整理:喷涂结束后应将养护材料清除,并将受污染的部位予以清理干净。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水包水多彩涂料—(质感打底荔枝面效果)
施工组织设计
(一)、工程概况:
外墙现状:新水泥砂浆墙面
工程内容:仿石材水包水多彩涂料
(二)、应用涂层系统及材料介绍
根据该建筑外墙现状,我们推荐采用如下涂层系统:
基面处理→→批刮外墙找平腻子2-3遍→→打磨→→批刮外墙光面腻子1-2遍→→打磨→→滚涂水性透明底漆1遍→→滚涂黑缝漆1遍→→喷涂真石漆1遍→→喷涂仿石材水包水多彩涂料1遍→→滚涂水性罩面漆1遍→→清理,维护。

(三)、应用材料说明:
1、外墙腻子(粗、细)
适用于建筑物外墙面的刮涂,在建筑物的表面形成光滑细腻的表面,具有耐水性好,细腻易批刮,附着力强的特点;
理论涂布值:找平腻子2.5-3.5KG/㎡,光面腻子:1-1.5 KG/㎡。

2、三银外墙水性抗碱封闭底漆
该产品是三银公司开发的超强渗透力的封闭性底漆。

用途:适用于砖石、水泥、混凝土、水泥砂浆、腻子层表面的封闭作用;
性能特点:优越的渗透性,抗碱性,防水透气性,粘结力强,能提高涂层附着力;
理论涂布值:1KG/6-8 ㎡。

3、三银真石漆
本品是一种装饰效果酷似大理石、花岗岩的水性建筑涂料。

主要由合成树脂乳液加各种颜色天然石粉(天然彩砂)加工而成。

其装饰的建筑物,具有天然真实的自然色泽,给人以高雅、和谐、庄重之美感。

适用于各类建筑的室内外装修,特别是在各类曲面建筑物上装饰,可以收到生动逼真、回归自然的效果,具有防水、耐碱、无毒、无味、不褪色等优点,有良好的附着力和耐冻融性。

产品施工说明:a、喷涂时要保护好眼睛;
b、施工方式:可以采用喷涂施工与批刮施工。

c、材料用量:0.2-0.25㎡/kg(一遍),实际涂刷面积视基
面平整度而定;
d、避免在5℃一下或相对湿度大于85%条件下施工。

e、本产品直接施工,不可加水。

4、三银仿石材水包水多彩涂料
该产品采用优质硅丙乳液为基料,金红石型钛白粉、助剂及耐候颜料等精制而成,是水性绿色环保产品;
用途:可以理想地喷涂于各种基材表面,起到装饰、保护作用;
性能特点:a 花型清晰、逼真,赋予大理石材的感观效果;
b 耐久性好,户外使用寿命可达10年以上;
c 附着力强,不易剥落和起泡;
d 防水性和透气性良好;
e 防霉菌,抗藻,抗碱;
f 水性,无毒,无味;
g 施工性能好,不易流挂;
h 理论涂布值:0.5-1KG/㎡。

(根据实际样板颜色决定)
5、三银水性硅丙罩面漆——罩面
本产品是经过改性的特种型罩面涂料,特具有防水透气、防止黄变和高耐久功能,有效保护墙面的防霉性、保色性、耐候性、从而使墙面能长久保持清洁美观。

产品特性:
(1)水溶性,有光,无色,单组份。

(2)防水透气,高耐久,保护墙体的防霉,保色性。

(3)无毒环保,属于绿色安全产品。

适用范围:
适用于水溶性涂料的罩面,也用于真石漆的罩面。

(四)、施工方案
1、施工步骤:
a 工程现有的脚手架施工;
b 门窗地面护栏的保护;
c 二种腻子施工和施工后的打磨清理;
d 滚涂水性透明底漆一遍;
e 滚涂黑缝漆一遍;
f 喷涂真石漆一遍;
g喷涂仿石材水包水多彩涂料一遍;(多彩涂料专用喷枪)
备注:喷涂多彩涂料要用吊篮施工
i滚涂水性罩光漆;
j清理、维护。

3、腻子处理和一底三涂施工的具体操作方法:
基层处理
应用产品---外墙找平腻子
a 基层要求牢固、坚实、干燥、平整、清洁、无浮尘、无油迹、无残胶;
b 基层表面有粉化、析白、浮浆皮、尘埃、油脂及脱膜剂等杂物时,应清除干净;
c 基层如已霉变,必须铲除干净后用洗霉水洗净,再用清水冲干净;
d 基层如有空鼓现象,应铲除补平;
e 门窗、地面、护栏、水管要用专用保护物保护好;
操作方法:
找平腻子:满批外墙找平腻子2-3遍,要求平整、干燥后打磨;
光面腻子:满批外墙光面腻子1-2遍,要求表面细腻、光滑,干燥后打磨;
底漆:滚涂底色漆一遍,要求均匀,不可漏涂;
中层漆:喷涂真石漆一遍,要求均匀,不可漏喷;
面层水包水多彩涂料:喷涂水包水多彩涂料一遍,要求均匀,不可漏涂;
滚涂水性罩光漆:滚涂水性罩光漆一遍,要求均匀,不可漏涂;
第一遍腻子干后无需打磨,只要铲除腻子疙瘩再批刮第二遍,这样腻子的牢固度会更好,外墙腻子要在干燥后24小时内打磨,否则很难打磨。

在涂刷底漆时要均匀涂刷,如果漏刷,会使表面涂层造成色差,在辊涂面涂要薄均匀一致;
喷涂水包水多彩涂料时,根据样板的要求调到适当粘度,选择好喷嘴。

调整好喷枪压力、枪的距离进行喷涂。

其喷涂形状要求大小和疏密程度均匀一致。

第一遍喷涂完成;
滚涂水性罩光漆:涂底色漆一遍,要求均匀,不可漏涂。

(五)、施工注意事项:
1、底漆、罩面漆采用中毛或长毛滚筒施工,多彩涂料采用专用喷枪喷涂;
2、基层温度及环境温度在5℃-40℃之间进行施工;
3、基层含水率小于10%,PH值小于10,湿度小于85%;
4、干燥时间:表干3h/25℃,实干24 h/25℃,重涂间隔时间3h/25℃;(六)、注意事项:
1、在施工过程中要兼顾通道的畅通和行人的安全问题;
2、在腻子、底涂、面涂施工时,要注意合理的间隔时间,禁止在前一遍未彻底干燥时就施工下一遍;
3、涂料完工后要清理清洁、清理要细致,特别是门窗,水管和护栏等易污染的部位;
4、每一遍工序开始前,要清理基面上的浮灰和杂物,确保基面清洁。

5、在施工过程中,要密切注意天气变化。
