墩身混凝土养护技术交底
(5)、测温措施:墩台混凝土浇筑完成后由试验人员进行墩身测温监控,测温时间为2点、8 点、14点及20点,施工班组作业人员应提供相应的便利。 (6)、养护时间:混凝土的养护时间见下表 混凝土保温保湿养护的最低期限
所在地区
大气环境
水胶比
日平均气温 T(℃)
养护时间(d)
5≤T<10 山东省 济南市 干燥(20%≤RH< 50%),有风,或阳光 直射 T≥20 ≤0.45 10≤T<20
21
14
10
当环境温度低于5摄氏度时,则禁止进行洒水,须采取保温措施。 5、质量标准; 养护期间,养护水温与混凝土表面温差不得大于 15℃。混凝土养护应包括一定的带模养护时 间,采取浇水、包裹、等措施进行养护。混凝土拆模后,应及时对新暴露的混凝土表面进行保湿养 护。 6、安全、环保、文明施工等技术措施; (1)安全保障措施 1)建立 24 小时旁站制度,及时纠正和消除施工中出现不安全因素。 2)施工人员进场后进行安全教育和安全岗位培训,考试合格后方可上岗。 3)施工现场严禁非施工人员逗留,要设立明显的作业和禁入标志。 4)工地设立明显的安全警示牌和安全注意事项宣传栏。 5)各类机械设备操作人员必须持证上岗,无证人员或非本机人员不得上机操作。 (2)环保水保措施 1)严格落实本项目部制定的《环保管理办法》。
2)加强施工管理,实行文明施工,对可能造成环境污染的物质及时进行处理。 3)采取有效措施防止施工中的燃料、油料、废料等有害物质对周围环境的污染,指定专用存 放区,专人保管和处理。 (3)文明施工措施 1)对施工现场的文明施工进行监督、指导、检查,对违反文明施工的行为,有权责令限期整 改或停工整顿。 2)施工现场场地平整,道路坚实畅通,设置相应的安全防护设施和安全标志,周围设排水设 施。人行通道的路径避开作业区,设置防护,保证行人安全。 3)施工现场的临时设施,包括施工机具设备、运输车辆等,严格按照施工组织设计确定的位 置布置整齐。 4)现场使用的机械设备,按平面布置规划固定地点存放,遵守机械操作规程,保持机身及周 围环境的清洁;机械的标记、标号明显,安全装置可靠。 7、成品保护措施; 养护期间,施工队伍应安排专人进行 24 小时养护工作,及时检查水桶内水量,保证混凝土养 护质量。 8、其他应注意的问题; 根据环境温度确定相应的养护措施,并严格按照技术交底规定的养护龄期进行养护。 附件及附图: 1、作业指导书;/ 2、养护布置图;见附图 3、结构尺寸图;/ 4、桩位图;/ 5、施工程序图等。/
养护装置图:
墩身养护示意图
蓄水装置 垫石钢筋 阀门 软管 200mm 毛毡布
塑料布或土工布 将毛毡布包裹 塑料布或土工布
阀门
蓄水装置
蓄水装置
塑料软管
技术交底书
技术交底书
项目名称 交底编号 工程名称 设计文件图号 施工部位 交底日期 技术交底内容: 1、技术交底范围:五里堂双线特大桥墩身混凝土养护施工 2、设计情况: 墩身跨度组合形式:16+16m、16+24m、24+24m、24+32m、32+32m。 墩身坡度比:1:0、40:1、50:1。 3、开始施工的条件及施工准备工作 (1)、准备工作:混凝土浇筑前应提前准备好相应的养护材料,土工布、水桶及架管。 4、施工工艺 (1)、 初凝前养护: 混凝土浇筑完成后1h 内, 须对顶帽混凝土采用毛毡布覆盖进行保湿养护, 覆盖时利用架杆,保证毛毡布不与混凝土接触避免日照干裂。初凝前对混凝土顶面进行抹面,应采 用随抹随覆盖的原则,从中间向两边进行,抹面时严禁洒水。 (2)、初凝后养护:混凝土初凝后对毛毡布进行进行洒水养护,墩顶架设蓄水装置采用淋水 的形式保证毛毡布表面不干燥。环境温度高或太阳直射强烈时,应提高洒水频率,以保证毛毡布表 面不干燥为准。当环境温度低于5℃时严禁对混凝土进行洒水养护。 (3)、拆模时的养护:拆模时,应从上向下拆除,采用边拆边覆盖的原则,拆一层模板应立 即对混凝土进行洒水,并采用塑料布或土工布进行随拆随包裹,墩顶覆盖毛毡布。 (4)、后期养护:安排专人负责洒水养护工作,随时检查蓄水装置内水量情况,适时控制水 流速度。使其不间断小流量流水,养护水由土工布渗入塑料布内对墩身侧面进行保湿养护。对墩台 进行包裹时,应在墩帽处采用塑料布或土工布将毛毡布进行包裹。 石济客专济南枢纽工程 DS-05 五里堂双线特大桥 石济客专施桥-17-1 五里堂双线特大桥墩身养护 表格编号 1310 第 1 页 共 4 页
承台及墩身技术交底书.doc
承台及墩身技术交底书1、承台开挖后要严格注意安全防护,防止塌方。
同时要建立地面与基坑底部之间的安全施工通道。
2、破桩头时要预留10cm,以备嵌入承台,桩头要凿平整,不得对桩头上部的钢筋随意扭曲。
3、绑扎钢筋之前应先做垫层。
4、保护层混凝土垫块的数量,不得少于4个/㎡。
5、钢筋焊缝要饱满,要位于同一轴线上,偏角不得大于2°。
6、在绑扎承台内墩身预埋钢筋时,要严格使用钢筋间距卡具施工,同时要慎重考虑钢筋位置偏差对墩身混凝土保护层厚度的影响。
墩身混凝土保护层厚度是对墩身质量的主控指标之一。
7、要严格检查钢筋的品种规格数量,主筋间距偏差不得大于2cm,长度偏差不得大于1cm;特别要注意综合接地的焊接质量;沉降观测标的埋设。
8、由于承台一般为大体积混凝土,水化热严重,所以要采取必要的散热措施,同时要预留测温孔,确保混凝土芯部温度与混凝土表面温度之差、混凝土表面温度与环境温之差不大于15℃,否则混凝土很容易出现开裂。
9、模板必须采用钢模,模板要有足够的刚度,施工中要严格控制混凝土的浇筑速度,防止模板变形。
10、做好混凝土的养护工作,特别是二次收光过后,要及时养护,否则容易出现表面龟裂,建议采用先覆盖土工布,洒水后在覆盖塑料薄膜的养护措施进行养护。
11、承台与墩身相交处面的凿毛,凿毛首先要在距墩身预埋钢筋外侧2cm处弹线,既凿毛的外边线,凿毛面内的浮浆要全部凿除,且要清理干净,在立墩身模板前最好用高压水冲洗干净。
12、墩身模板首先要进行试拼,错台高度不得大于1mm。
13、模板安装要严格控制连接螺栓的连接质量,浇筑混凝土时严格控制浇筑速度,严防模板涨模或出现坍塌事故,必要时对模板进行增加抱箍,以增加其刚度。
14、墩身模板必须要有安全操作平台,及安全上下通道。
15、墩身一般采用塑料薄膜包裹,上部放水箱渗水养护,养护时间不少于14天。
16、空心墩施工时要严格控制错台,错台不得大于2mm。
混凝土施工养护措施及技术交底
混凝土施工养护措施及技术交底混凝土是一种重要的建筑材料,广泛应用于各种建筑结构中。
为了保证混凝土的强度和耐久性,施工养护措施是必不可少的。
本文将从养护措施、养护时间、温度控制、湿度控制、养护剂选择、技术交底等方面,详细论述混凝土施工养护的重要性及相关技术。
一、养护措施针对混凝土施工的特点,合理制定养护措施是确保混凝土质量的关键。
养护措施主要包括湿润、防止快速干燥和保温等方面。
首先,湿润是混凝土养护的基本要求。
湿润可以提供良好的养护条件,保持混凝土充分的含水量,防止过早失水引起的开裂和强度不足等问题。
其次,在湿润的基础上,要防止混凝土的快速干燥。
快速干燥会导致混凝土表面收缩过快,造成裂缝和质量问题。
因此,在施工中要采取遮阳、遮风、遮雨等措施,防止太阳直射和风雨侵蚀,减缓混凝土的水分蒸发。
最后,保温是混凝土养护过程中的重要环节。
保温可以提供适宜的温度条件,促进混凝土的早期强度发展和硬化反应。
冬季施工时,常采用保温棚、保温罩等措施,防止混凝土温度过低而影响强度发展。
二、养护时间混凝土施工后,要根据不同构件的类型和尺寸,以及施工环境的条件来确定养护时间。
养护时间是指混凝土在施工后养护的持续时间,它直接影响到混凝土的强度和耐久性。
一般而言,混凝土初凝后24小时内是最关键的养护阶段,需要采取有效措施保持水分和温度的稳定。
通常情况下,混凝土在施工后的养护时间为7天到28天。
对于大体积的混凝土构件,养护时间应适当延长,以保证混凝土的充分硬化和强度发展。
而在寒冷季节施工时,养护时间也需要相应延长,以提供更长的硬化时间和保温时间。
三、温度控制温度是影响混凝土强度和耐久性的重要因素之一,因此,在混凝土施工过程中,合理控制温度是必要的。
在混凝土凝固过程中,热量释放是不可避免的,如果过度集中释放或者过高的温度,都可能导致混凝土开裂。
因此,在高温季节施工时,可以采用加水养护、覆盖湿布等降温措施,减缓混凝土的水分蒸发速度,降低表面温度。
混凝土养护施工安全技术交底
混凝土养护施工安全技术交底1. 项目概述该技术交底旨在确保混凝土养护施工过程中的安全性,以保障工人和项目的顺利进行。
2. 养护施工前的准备工作在进行混凝土养护施工之前,必须完成以下准备工作:- 确保施工现场清洁整齐,排除任何障碍物和杂物。
- 准备好所需的施工设备和工具,并确保它们处于良好状态。
- 确定混凝土养护施工的时间和地点。
- 提供足够的防护措施和紧急救援设备。
3. 混凝土养护施工的安全要求在进行混凝土养护施工时,必须遵守以下安全要求:- 操作人员必须熟悉所需的养护施工技术和安全规范。
- 混凝土养护期间必须进行足够的通风和湿度控制。
- 在混凝土浇筑和养护期间,必须戴好个人防护装备,如安全帽、防护眼镜和手套。
- 遵守施工现场的标识和警告标志,保持警觉。
- 有组织地清理施工现场,尤其是防止滑倒和摔伤。
4. 应急处理措施在进行混凝土养护施工时,必须做好应对紧急情况的准备:- 指定专人负责紧急情况的应对和联络。
- 确保施工现场配备足够的消防器材,并定期检查其有效性。
- 向施工人员提供紧急疏散路线和逃生计划,并进行相应的演练。
- 阐述紧急情况下的应急电话号码和联系人。
5. 施工后的安全措施混凝土养护施工完成后,必须采取以下安全措施:- 清理施工现场并回收和处置废弃物。
- 检查施工设备和工具,并做好维护和保养工作。
- 归档养护施工记录和相关文件,以备将来参考。
6. 附录在混凝土养护施工过程中的安全性确保上,还可以包括附录,提供更详细的养护施工步骤和操作指南。
以上为混凝土养护施工安全技术交底的内容要点,如有疑问,请随时提出。

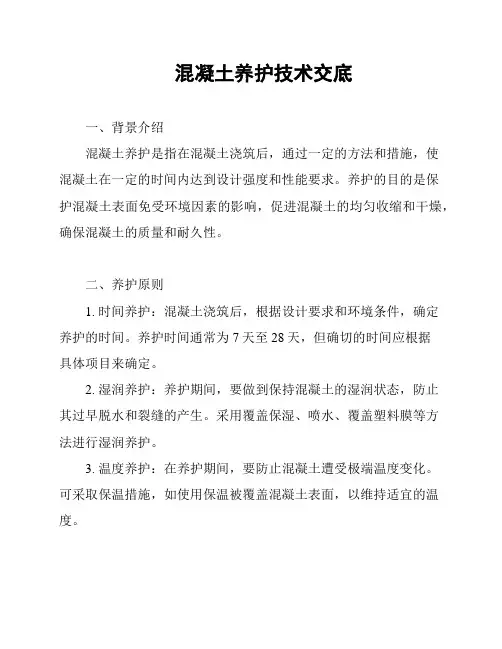

混凝土养护技术交底
混凝土养护技术交底一、背景介绍混凝土养护是指在混凝土浇筑后,通过一定的方法和措施,使混凝土在一定的时间内达到设计强度和性能要求。
养护的目的是保护混凝土表面免受环境因素的影响,促进混凝土的均匀收缩和干燥,确保混凝土的质量和耐久性。
二、养护原则1. 时间养护:混凝土浇筑后,根据设计要求和环境条件,确定养护的时间。
养护时间通常为7天至28天,但确切的时间应根据具体项目来确定。
2. 湿润养护:养护期间,要做到保持混凝土的湿润状态,防止其过早脱水和裂缝的产生。
采用覆盖保湿、喷水、覆盖塑料膜等方法进行湿润养护。
3. 温度养护:在养护期间,要防止混凝土遭受极端温度变化。
可采取保温措施,如使用保温被覆盖混凝土表面,以维持适宜的温度。
4. 避免干缩应力:混凝土在养护期间会发生干缩,产生应力。
为了避免应力过大引发裂缝,要提前规划和设置伸缩缝,减少混凝土的受限。
5. 养护装置和设备:养护过程中要使用合适的养护装置和设备,确保养护效果。
这包括喷雾器、喷水设备、塑料膜等。
三、养护措施1. 混凝土浇筑完成后,应及时进行覆盖保湿,用塑料膜、湿麻布等材料覆盖混凝土表面,并保持湿润。
2. 每天定时喷水养护,将混凝土表面保持湿润,避免过早脱水。
3. 在养护初期,特别是在高温季节,应增加养护时间和强化养护方式,以保证混凝土的均匀收缩和抗裂性能。
4. 养护期间要定期检查混凝土表面是否有裂缝、鼓包等现象,如有发现,应及时处理。
5. 养护完毕后,应采取逐渐解除养护的方法,使混凝土逐渐适应变化的环境。
四、安全注意事项1. 在养护期间,严禁在混凝土上行走或施工,以免损坏混凝土表面。
2. 操作人员在进行养护作业时,应佩戴必要的防护用品,包括手套、口罩、防护眼镜等。
3. 养护设备的使用和操作应符合相关安全规范,避免意外事故的发生。
以上是混凝土养护技术交底的内容,请全体施工人员守规范操作,确保混凝土的质量和耐久性。

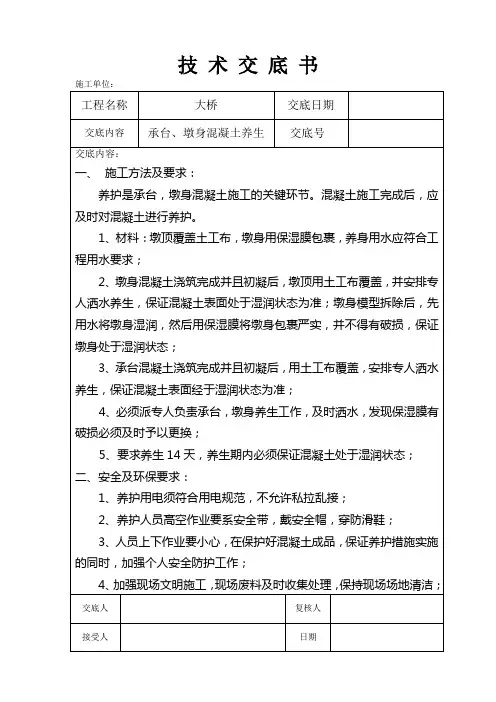

墩身养生技术交底
4、必须派专人负责承台,墩身养生工作,及时洒水,发现保湿膜有破损必须及时予以更换;
5、要求养生14天,养生期内必须保证混凝土处于湿润状态;
二、安全及环保要求:
1、养护用电须符合用电规范,不允许私拉乱接;
2、养护人员高空作业要系安全带,戴安全帽,穿防滑鞋;
3、人员上下作业要小心,在保护好混凝土成品,保证养护措施实施的同时,加强个人安全防护工作;
4、加强现场文明施工,现场废料及时收集处理,保持现场场地清洁;
交底人
复核人
接受人
日期
技术交底书
施工单位:
工程名称
大桥
交底日期
交底内容
承台、墩身混凝土养生
养护是承台,墩身混凝土施工的关键环节。混凝土施工完成后,应及时对混凝土进行养护。
1、材料:墩顶覆盖土工布,墩身用保湿膜包裹,养身用水应符合工程用水要求;
2、墩身混凝土浇筑完成并且初凝后,墩顶用土工布覆盖,并安排专人洒水养生,保证混凝土表面处于湿润状态为准;墩身模型拆除后,先用水将墩身湿润,然后用保湿膜将墩身包裹严实,并不得有破损,保证墩身处于湿润状态;
桥梁墩身施工技术交底
桥梁墩身施工技术交底一、施工技术交底的目的和意义桥梁墩身施工是桥梁建设中的重要环节,施工技术交底在确保施工质量、提高施工效率等方面发挥着重要的作用。
施工技术交底旨在向施工人员详细介绍桥梁墩身施工过程中的要点和注意事项,确保施工人员具备必要的技能和知识,减少施工过程中的风险,保证工程的安全、质量和进度。
二、施工人员要求1.熟悉施工图纸:施工人员应仔细研读和理解桥梁墩身的施工图纸,掌握墩身的结构和尺寸要求。
2.具备基本操作技能:施工人员应具备基本的操作技能,包括起重机械操作、浇筑混凝土等。
3.了解安全规范:施工人员应了解相关的安全规范和操作规程,严格按照规定操作,加强安全意识。
三、施工前准备工作1.现场清理:施工前应对施工现场进行清理,清除杂物和垃圾,确保施工区域干净整洁。
2.检查设备:检查施工所需的设备、工具和机械是否正常,确保能够正常运行。
3.安装支撑系统:根据施工图纸要求,安装好墩身支撑系统,确保墩身能够承受施工过程中的荷载。
四、施工工艺流程1.基坑开挖:根据施工图纸的要求,在墩身位置进行基坑的开挖作业,确保基坑的尺寸和位置准确无误。
2.钢筋加工和安装:根据施工图纸的要求,进行钢筋的加工和安装。
注意钢筋的数量、尺寸和布置要求,确保钢筋与混凝土之间的粘结力。
3.模板安装:根据施工图纸的要求,安装好墩身的模板,确保模板的稳固和精确度。
4.混凝土浇筑:在模板安装好后,按照混凝土配合比的要求,将混凝土浇筑至模板内。
注意控制混凝土的流动性和堆积度,确保混凝土的均匀性和强度。
5.养护工作:混凝土浇筑后,进行养护工作,包括保湿和定期喷水,确保混凝土的强度和稳定性。
五、安全注意事项1.施工人员应严格遵守安全规范和操作规程,戴好安全帽、安全鞋,穿着适当的工作服。
2.施工人员在施工过程中,应注意梁墩身的稳定和安全,不得随意移动支撑系统。
3.施工现场应设立明显的安全警示牌,提醒施工人员注意安全。
4.施工过程中应注意周边环境的保护,不得对水源、土地等进行任何污染。
墩身混凝土浇筑及养护
墩身混凝土浇筑及养护1.混凝土浇筑1)灌注混凝土前,必须清除模板内的各种杂物。
指定专人仔细检查钢筋保护层垫块的位置、数量及其紧固程度,并作重复性检查,提高钢筋保护层厚度尺寸的质量保证率。
构件侧面和底面的垫块至少应为4个/m²,垫块采用高强度混凝土垫块,绑扎垫块和钢筋的铁丝头不得伸入保护层内。
严格控制保护层厚度在3.5~5.0cm范围内。
浇筑前对顶面洒水湿润,但不得有积水。
2)本桥墩身混凝土入模采用泵车泵送混凝土,到承接面间的高度不得大于2m。
在灌注混凝土前机械、设备、人员必须就位。
3)混凝土到达现场后入模前,必须测定混凝土的温度、坍落度和含气量等工作性能,满足要求后,方可入模。
4)混凝土浇筑前应在墩身底部先铺设一层厚约10cm厚的砂浆,其灰砂比与混凝土相同,水灰比略小(或铺设一层厚约30cm的混凝土,其粗骨料宜比新浇筑的混凝土减少10%),然后再接续浇筑新层混凝土。
5)严格控制混凝土分层厚度在30cm,浇筑速度不超过1m/h。
6)振捣采用φ50插入式振动棒。
混凝土振捣时,振动棒与模板必须保持5~10cm的间距,振捣器移动间距为30cm,深入下层混凝土深度为10cm,振动延续时间为20~30s,以混凝土不再沉落,不出现气泡为度,不能漏振和过振;提起振动棒时,应缓缓提起,避免振动棒碰撞模板钢筋及其它预埋件。
混凝土较粘稠时,应加密振点分布。
7)在振捣混凝土过程中,模板工应加强检查模板支撑的稳定性和接缝的密合情况,以防漏浆。
8)浇筑墩身时必须有足够的人力和振动棒,确保振捣到位。
9)混凝土浇筑完成后,应及时修整、抹平混凝土裸露面,待定浆后再抹第二遍并压光或拉毛。
抹面时严禁洒水,并应防止过度操作影响表层混凝土的质量。
2.混凝土养护1)养护时间空心墩采用塑料薄膜外裹无纺土工布覆盖洒水养护。
每两小时浇水一次,具体根据当日温度而定,但应保持以薄膜内有水为度。
3)养护注意事项①当环境温度低于5℃时禁止洒水。
混泥土养护安全技术交底模板
一、交底目的为确保混凝土养护施工过程中的安全,提高施工质量,特进行本次安全技术交底。
二、交底内容1. 施工人员安全教育培训(1)对施工人员进行安全技术培训,提高安全意识。
(2)熟悉并掌握混凝土养护过程中的安全操作规程。
2. 施工现场安全管理(1)施工现场设置安全警示标志,明确安全操作区域。
(2)施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。
(3)施工现场应配备消防设施,并定期检查,确保其正常使用。
3. 混凝土养护施工安全措施(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、防护眼镜、手套等。
(2)高处作业时,必须使用安全带,并确保安全带系挂牢固。
(3)施工过程中,应严格按照操作规程进行,避免因操作不当导致事故发生。
(4)施工人员不得酒后作业,不得在施工现场吸烟、使用明火。
(5)混凝土浇筑过程中,应确保模板、支架的稳定性,防止因模板变形、支架倾斜导致安全事故。
4. 混凝土养护施工注意事项(1)混凝土浇筑后,应在6小时内进行覆盖和保湿养护,以保证混凝土强度发展。
(2)养护过程中,应保持混凝土湿润状态,避免因干燥导致裂缝产生。
(3)养护过程中,应定期检查混凝土表面,发现裂缝、蜂窝等缺陷应及时处理。
(4)养护期间,应防止人为破坏混凝土结构,如车辆、机械设备等。
5. 应急措施(1)施工现场发生安全事故时,施工人员应立即停止作业,并报告现场负责人。
(2)根据事故情况,采取相应的应急措施,如报警、救援、现场处理等。
(3)事故发生后,应立即对现场进行清理,防止事故扩大。
三、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保在实际工作中严格执行。
2. 施工现场负责人应加强对施工人员的安全管理,确保施工安全。
3. 施工单位应定期对施工现场进行检查,及时发现并整改安全隐患。
四、交底时间(此处填写具体日期)五、交底人(此处填写交底人姓名及职务)六、接受交底人(此处填写接受交底人姓名及职务)七、备注1. 本交底模板仅供参考,具体内容应根据实际情况进行调整。
承台及墩身施工技术交底
承台及墩身施工技术交底【第一部分:前言】承台及墩身施工技术是建筑工程中重要的一环,承担着承载结构荷载、传递荷载等职责。
在建筑工程施工过程中,承台及墩身的施工至关重要,对结构的稳定性和安全性有着直接的影响。
因此,本文将对承台及墩身施工技术进行详细的交底,以确保施工质量达到设计要求并提高工程效率。
【第二部分:承台施工技术】2.1 承台设计要求承台是建筑物承重墙与地基之间的横向承压结构,其设计要求主要包括:承载力、刚度、变形控制和施工工艺性。
根据建筑结构设计图纸和相关规范,承台的尺寸、配筋、混凝土等工艺参数应符合设计要求。
2.2 承台施工准备工作承台施工前需要进行相关准备工作,包括仔细审查设计图纸、准备施工材料和设备、确定施工方法和工程周期等。
2.3 承台模板安装根据设计要求,选择合适的木模板或钢模板,并进行正确的安装。
模板应安装牢固,确保承载能力和尺寸精度。
2.4 配筋布置按照设计要求和图纸指示,合理布置承台的钢筋。
注意钢筋的间距、间隔、截面面积和连接方式等,确保承台的受力性能。
2.5 混凝土浇筑混凝土浇筑前,应根据混凝土强度等级和工程要求进行制定施工方案。
在浇筑过程中,应控制浇筑速度、温度和湿度,保证混凝土的均匀性和致密性。
2.6 承台养护混凝土浇筑后,要及时进行养护工作,包括湿养护、保温养护和定期检查等。
养护时间一般为7-14天,以确保混凝土的强度和耐久性。
【第三部分:墩身施工技术】3.1 墩身施工前准备墩身施工前,需要清理基坑,检查土层质量,确定施工工艺和材料,以及安装相关施工设备等。
预制墩身的施工还需要准备好预制构件和砼灌注材料。
3.2 墩身基础施工墩身的基础施工主要包括模板安装、钢筋布置和砼浇筑。
根据设计要求,选择适当的基础类型和材料,确保基础的稳定性和承载能力。
3.3 墩身墙体施工墩身墙体的施工要注意墙体的垂直度、水平度和平整度。
根据设计要求和图纸指示,合理选择施工方法和材料,确保墙体结构的强度和稳定性。
墩身施工方案技术交底
墩身施工方案技术交底施工方案在桥梁工程中扮演着至关重要的角色,特别是在墩身施工中更是如此。
本文将就墩身施工方案的技术交底进行详细讨论,以确保施工的顺利进行。
一、施工前准备1. 工程概况在进行施工之前,首先要了解工程的基本情况,包括工程地点、工程概况、设计要求等,以便有针对性地制定施工方案。
2. 人员组织制定清晰的人员组织架构图,明确各个岗位的责任和任务分工,确保施工人员的合理配备。
3. 设备准备检查施工所需的设备和工具,并进行调试和维护,确保设备的正常运行。
二、施工流程1. 地基处理在进行墩身施工之前,必须对地基进行处理,包括挖土、夯实等,以确保地基的承载能力。
2. 模板安装根据设计要求,制作和安装好墩身的模板,确保其准确度和稳定性。
3. 钢筋加固按照设计要求,在模板内设置和固定好钢筋,确保墩身的受力性能。
4. 混凝土浇筑在所有准备工作就绪后,进行混凝土的浇筑,注意控制浇筑质量和速度,确保混凝土的均匀和牢固。
三、施工质量控制1. 检测手段在施工过程中,需要借助各种检测手段,对施工质量进行监控和评估,确保施工的合格性。
2. 质量管理建立健全的质量管理体系,对施工过程中的每一个环节进行严格把控,确保施工质量达到设计要求。
四、安全生产1. 安全教育对施工人员进行安全培训和教育,提高其安全意识和应急能力,确保施工现场的安全生产。
2. 审查监管加强对施工现场的审查和监管,及时发现并处理安全隐患,确保施工过程中的安全性。
五、施工总结墩身施工是桥梁工程中一个至关重要的环节,对施工方案的技术交底至关重要。
只有严格按照标准和要求进行施工,才能确保工程的质量和安全。
希望施工单位能够重视墩身施工方案的技术交底,做好每一个环节,确保工程的顺利进行。
以上就是关于墩身施工方案技术交底的内容,希望可以对相关工程人员提供一些参考和帮助。
