深基坑支护工程监理控制要点摘要:深基坑工程是指开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
深基坑属于超过一定规模的危险性较大的分部分项工程范围,深基坑施工专项方案须经专家组论证,切实可行后方可进行深基坑的支护施工。
本文以工程实例从深基坑支护施工前及深基坑施工过程中的监理控制要点进行了分析。
关键词:深基坑;支护工程;监理工作;控制要点一、工程概况及施工特点拟建嘉兴经济技术开发区某综合办公楼,框架核心筒结构,地下28层,地下二层,基坑开挖面积约7980平方米,地下建筑面积 15550.79 ㎡。
基坑周长约 320m。
拟建场地现状自然地面黄海标高为 2.25m 左右,本工程相对标高±0.000 相当于黄海标高 3.15m。
本工程基础结构桩基采用混凝土管桩,地下室一层底板面标高为-4.55米,地下室二层底板面标高为-8.35米。
基坑设计计算开挖深度为 9.80m。
基坑围护设计概况基坑采用采用基坑支护主要采用SMW工法桩(内插H型钢)+两道Ф500旋喷锚桩和冠梁压顶作为支护结构围护方案。
本基坑工程安全等级按一级基坑,本工程施工特点:基坑地质情况以粘土、淤泥质粘土地、砂质粘土为主。
基坑周边环境复杂,基坑东侧、北侧埋有市政雨水及污水管道,其中雨水管道直径为800mm,管底黄海高程为0.80m;污水管直径1200mm,管底黄海高程为-2.00m。
雨水管道与污水管道距地下室外墙分别为8m、10m。
西侧为小区道路,距离3.2m,二、深基坑支护施工前监理控制要点1、严格审查支护工程专项施工方案审查方案与深基坑支护设计文件及图纸会审、设计变更文件的符合性、方案与专家论证报告的符合性、支护施工程序、质量保证措施、支护工程监测措施和应急措施,深基坑支护工程完毕后的开挖条件。
审查时要对照审核土方专项施工方案,支护工程施工顺序与土方开挖顺序是否一致性,挖土线路和运土线路、施工机械出入口与支护施工是否产生冲突,挖土进度与支护施工进度是否协调,施工质量保证体系是否建立健全,质量检验制度是否建立等。
深基坑钢板桩支护工程监理控制要点

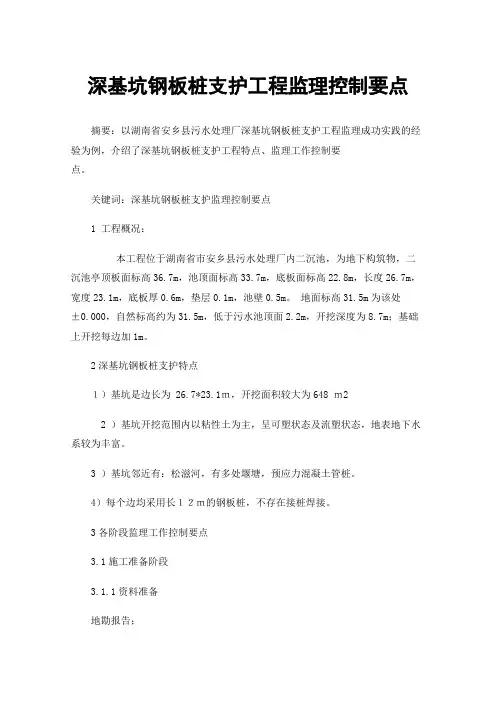

深基坑钢板桩支护工程监理控制要点摘要:以湖南省安乡县污水处理厂深基坑钢板桩支护工程监理成功实践的经验为例,介绍了深基坑钢板桩支护工程特点、监理工作控制要点。
关键词:深基坑钢板桩支护监理控制要点1 工程概况:本工程位于湖南省市安乡县污水处理厂内二沉池,为地下构筑物,二沉池亭顶板面标高36.7m,池顶面标高33.7m,底板面标高22.8m,长度26.7m,宽度23.1m,底板厚0.6m,垫层0.1m,池壁0.5m。
地面标高31.5m为该处±0.000,自然标高约为31.5m,低于污水池顶面2.2m,开挖深度为8.7m;基础上开挖每边加1m。
2深基坑钢板桩支护特点1)基坑是边长为 26.7*23.1m,开挖面积较大为648 m22 )基坑开挖范围内以粘性土为主,呈可塑状态及流塑状态,地表地下水系较为丰富。
3 )基坑邻近有:松滋河,有多处堰塘,预应力混凝土管桩。
4)每个边均采用长12m的钢板桩,不存在接桩焊接。
3各阶段监理工作控制要点3.1施工准备阶段3.1.1资料准备地勘报告;设计详图;(3)《施工专项方案》、《监测施工方案》;(4)现行各类规范规程等。
4.1.2控制要点专项施工方案测量施工准备原材料进场管理技术特种人员施工机械设备等。
对上述内容审査合格后,总监签发开工令,才允许施工。
4.2施工阶段4.2.1主要工序基坑支护结构设计;钢板桩支护施工;基坑土方开挖;’基坑排水降水措施;拔桩基坑监测4.3主要工序监理控制要点1 审查基坑支护设计:是否规范要求2 钢板桩支护施工2.1 钢板桩支护施工流程测量放线→打钢板桩→土方开挖至第1层内支撑标高→第1层内支撑安装→土方开挖至第2层内支撑标高→第2层内支撑安装→土方开挖至基坑底设计标高→钢筋砼底板与导墙施工→外壁防水层施工、回填土方→拆除第2层内支撑→钢筋砼池壁施工至上部施工缝处→外壁防水层施工、回填土方→拆除第1层内支撑→上部池壁与顶板施工→外壁防水层施工、回填土方→拉森钢板桩拔除2.2 钢板桩吊运及堆放装卸钢板桩宜采用两点吊。
浅论深基坑支护施工中监理控制的要点

G o g Ch n en h u gS i L
建 筑 与发 展
Jo huY aZha inZ uF n ・1 47 ・
浅论深基坑支护施工中监理控制的要点
周 坚
汕 头ቤተ መጻሕፍቲ ባይዱ市城 市建 设 监 理公 司 广 东 汕 头
【 摘
5 50 10 0
基 坑 支护 监 理 控 制 要 点 进 行 了分 析及 探 讨 。
【 关键词 】 基坑 支护
引 言
随着各 大城 市建 设 的快速 发展 ,各种 高层 及 超高 层建筑 越 来越 多 ,基坑 越来 越深 ,地下 二层甚 至三 层 的建筑 已经 非 常普遍 ,这 给 建筑 施工 、特别 是城市 中心 区的建筑施 工带来 了很 大的 困难 。因此 , 如何保证深基坑支护的质 量安全 以及基坑周边环境的安全 已引起了社会 以及 参与建设 的各方主 体高度 重视 ,本文 以某大楼工 程为例 ,就 深基 坑支 护 的监理控 制要点及 重点进 行分析及 探讨
验 ( 要 是 土 钉 和 锚 杆 拉 拔 承 载 力 试 验 )及 应 急 预 案 措 施 等 。 主
2基坑支 护的勘察设计
2 1 基 坑 工 程 应 按 规 范 或 设 计 .深
单位 的要 求进行专 项勘 察 ,确 定岩 土参数与 地下水参数 ,测 定邻 近 建 筑 物 、 周 围 地 下 埋 设物 ( 道 、 电缆 、光 缆等 ) 管 、城 市 道 路 等 工程设施 的工作现状 ,并对其随地层位 移的 限值作出分析 ,为设计 提供 各项准确 的技术参 数及 指标 。勘察 范围及勘探 点的勘探深度 应根 据 设计 要求 、开挖 深度 和场 地 的地质 条件 确定 。进 行水文 地 质勘 察 时,应查 明地 下水的性质 ,并就地下水对基 坑及周边 环境可 能产 生的 影 响提供治理建 议 。目前 ,进 行基坑支护 设计的地质 资料大都是 为建 筑 结构设计而提 供的地质勘 察报告 ,往往 不能满足基 坑支护 的设计要 求 ,如发 现 此类 现 象 ,监 理 工程 师 应及 早 提 出 。
深基坑支护施工的监理质量控制要点

深基坑支护施工的监理质量控制要点【关键词】深基坑;支护;质量控制随着城市的发展,建设用地越趋紧张,高层建筑的基础埋深也不断加深,从-5米左右到了-20米左右。
深基坑支护施工的质量控制逐渐成为监理质量控制的一项重要工作,结合新疆医科大学第一附属医院第二病房楼工程深基坑支护施工监理的实际,阐明深基坑支护施工的监理质量控制要点。
1 工程简要情况介绍第二病房楼工程占地面积6405.48 平方米,建筑面积为100602.9平方米,框架剪力墙结构,地下三层,地上十四层,建筑高度约65米,箱型筏板基础,基坑深度为-17.9米,南北长约150米,东西宽度约50米。
现场环境对基坑土方施工极为不利,东侧与原有建筑骨科楼、道路相邻不足15米,南侧与道路相邻也仅为5米左右,西侧与原有热力管沟相邻10余米,与规划道路相距40余米,北侧场地相对开阔。
为了确保施工安全,由具有相应资质的新疆建筑科学研究院进行基坑支护方案设计和施工,与土方开挖同步穿插施工。
方案是:东、南两侧采用双排钢筋砼挡土桩与土钉墙相结合支护方式,西、北两侧采用土钉墙支护方式。
挡土桩长23米,桩底超过基坑低约5米,挡土桩为双排,前排中心距2.2米,后排中心距6.6米,南侧桩排距8米,桩顶间由水平钢筋砼连系梁连接,桩直径1.2米,砼强度c30,共114根桩。
挡土桩钢筋笼主筋用16根直径22毫米的二级钢筋,箍筋为直径8毫米的一级钢筋环绕绑扎,间距150毫米,还间距2米用直径14毫米一级钢筋封闭焊接设置加强箍筋。
土钉墙支护边坡比为1:0.3,土钉用直径48毫米国标厚壁钢管制作,连接用3根长度不小于200毫米的直径14毫米的一级钢筋与钢管焊接,前端部设有机制加工锥头并在1.5米长度范围内梅花型布置注浆孔,注浆孔距为0.5米,采用锚杆机打入,打入角与水平面约成+15度角,从上到下共9排,长2.2-9米,外露150毫米,间距2米呈梅花状设置。
人工修整边坡,在土钉外露端头焊接钢筋网片,规格为:直径4毫米间距200*200成品网片,用直径14毫米一级钢筋与土钉可靠焊接。
深基坑支护施工中监理工作控制要点

深基坑支护施工中监理工作控制要点目录一、总则 (3)1. 监理工作目的 (4)2. 监理工作原则 (5)3. 监理工作范围 (6)二、监理工作组织与职责 (7)1. 监理组织结构 (8)2. 监理人员职责 (9)3. 监理人员配置标准 (10)三、深基坑支护方案审查 (11)1. 审查依据 (12)2. 审查内容 (13)3. 审查流程 (14)4. 审查结论与建议 (15)四、施工过程质量控制 (16)1. 施工材料质量监控 (17)2. 施工工艺过程监控 (18)3. 施工设备使用监控 (19)4. 施工现场安全监控 (20)5. 施工进度管理监控 (21)五、深基坑支护工程验收及质量评估 (23)1. 验收程序 (24)2. 验收标准 (25)3. 质量评估方法 (26)4. 问题整改与验收结论 (27)六、监理工作记录与台账管理 (27)1. 监理日志填写规范 (29)2. 监理月报编制要求 (30)3. 监理档案归档整理 (30)4. 工程质量问题追溯与反馈 (32)七、风险预警与应急处理 (33)1. 风险识别与评估 (34)2. 风险预防措施 (35)3. 应急预案制定 (36)4. 应急演练与实施 (37)八、培训与交流 (38)1. 监理人员培训计划 (39)2. 监理人员继续教育 (40)3. 监理经验交流活动 (41)4. 行业动态与政策解读 (42)一、总则深基坑支护施工是土木工程建设中的重要环节,其施工质量直接关系到建筑物的安全稳定。
为确保深基坑支护施工的质量、安全、进度和投资效益,监理工作在此过程中发挥着至关重要的作用。
本文档旨在明确深基坑支护施工中监理工作的控制要点,规范监理行为,确保工程顺利进行。
在深基坑支护施工过程中,监理工作应遵循国家相关法律法规、技术规范及工程合同条款,坚持科学、公正、独立、严谨的工作态度,确保监理工作的有效性。
监理人员应具备丰富的理论知识和实践经验,熟悉施工图纸,了解工程实际情况,掌握地质勘察资料,为深基坑支护施工提供有力的技术支持和监督保障。
深基坑施工安全监理控制要点(三篇)

深基坑施工安全监理控制要点以地铁深基坑开挖施工监理为例,对深基坑施工控制要点进行了介绍。
从深基坑施工的基坑开挖、支撑安装及制作、降水控制、监控量测结果等几个方面介绍了深基坑安全监理控制要点,以解决深基坑的施工安全监理问题,保证基坑施工安全。
地铁施工是个高风险行业,如何确保安全施工是监理的重要职责。
实践说明,通过监理企业的强化管理和施工企业实施各种安全管理措施,能够确保工程建设的安全性。
现将地铁车站深基坑施工中安全监理控制过程的一些做法和体会奉上,供各位同仁探讨。
我单位共监理三个车站,主体均为明挖二层岛式车站,双柱三跨箱型框架结构,设计埋深均为16m左右。
进场后监理人员首先熟悉图纸,分析危险源,针对危险源编制了监理规划和监理细则,并组织实施。
截止目前车站均已顺利封顶,无安全事故发生。
回顾在基坑施工过程中的监理工作,其中开挖、降水、支撑是决定基坑施工成败的关键工序,是深基坑工程的主要危险源,现场监理人员应高度关注,具体如下:1基坑开挖过程的控制要点:(1)基坑开挖必须按设计要求分段开挖。
每段开挖完成后尽快支撑。
(2)车站端头井的开挖,应首先撑好标准段内的2根对撑,再挖斜撑范围内的土方,最后挖除坑内的其余土方。
对长度大于20m的斜撑,应先挖中间再挖两端。
(3)基坑开挖过程中严禁超挖,分层开挖的每一层开挖面标高不得低于该层支撑的底面或设计基坑底标高。
(4)基坑纵向放坡不得大于安全坡度,并进行必要的人工修坡。
应对暴露时间较长或可能受暴雨冲刷的纵坡采用坡面保护措施,严防纵向滑坡。
(5)开挖过程中应及时封堵或疏导墙体上的渗漏点。
(6)坑底开挖与底板施工。
a.设计坑底标高以上30cm的土方,应采用人工开挖。
b.坑底应设集水坑,以及时排除坑底积水。
c.在开挖到底后,必须在设计规定时间内浇筑混凝土垫层。
d.必须在设计规定的时间内浇筑钢筋混凝土底板。
2支撑安装和制作要点(1)在开挖每一层的每小段的过程中,当开挖出一道支撑的位置时,即在支撑两端墙面上测定出该道支撑两端与或围檩的接触点,以保证支撑与墙面垂直且位置准确。
深基坑支护施工的监理控制要点

深基坑支护施工的监理控制要点上海申海建设监理有限公司曹汉杰摘要:随着城市建设的蓬勃发展,超高层建筑越来越多,基坑深度越来越深,基坑支护也越来越引起人们的重视,特别是工程处于房屋和重要工程的密集区,基坑支护运用更加广泛,以确保邻近建(构)筑物及地下管线的正常使用和安全运营。
关键词:三轴搅拌桩;地下连续墙;砼支撑施工;施工监测;一、引言深基坑属一级基坑和重大危险源,深基坑围护是指为保证基坑施工、主体地下结构的安全和周围环境不受损害而采取的支护结构、降水和土方开挖与回填的工程总称.同一个基坑,可以采用不同的支护体系方案,在同样满足安全工作的前提下,支护结构应充分考虑到经济合理和方便施工,小莘庄项目采用“二墙合一”的地下连续墙工程,不仅具有钻孔排桩围护结构的优点,还克服了其结构占位尺寸较大,施工工序繁琐且进度较慢,施工过程中有大量废浆产生等缺点,更具有地下连续墙不仅作为施工期的临时围护墙,在使用期还转换为地下室主体结构的永久性结构外墙做使用的特点,从而使资源消耗量大为减小。
二、工程简述1、小莘庄2#地块工程总用地面积约13686M2。
地上主楼29层,总高度约120M,建筑面积约65410M2,地下三层,建筑面积约35340M2。
基坑形状为不规则多边形,基坑净面积约11200m2,属一级基坑工程。
本工程围护设计采用地下连续墙,地下连续墙为“二墙合一”,墙厚800mm,设计墙底标高分为-30.1m、-30.6m、—31。
6m、—32。
6m四种,相应墙深分别为30m、30.5m、31。
5m、32.5m。
基坑开挖深度分别为—15。
25m、-15。
65m、—16。
55m,局部落深电梯井最深至—19.70m。
基坑周边情况:基坑支护采用“两墙合一"形式的地下连续墙加三~四道钢筋混凝土支撑顺做法施工方法,以严格控制基坑变形,保证周边环境安全.支护体系设置为地下连续墙,墙幅间接头采用三轴搅拌桩补强加固,采取“两墙合一”形式即地下连续墙在基坑施工时作为基坑挡土和止水结构,基坑完成后作为地下室结构外墙,所以对地下连续墙施工质量要求较高。
深基坑施工监理控制要点

深基坑施工监理控制要点1. 深基坑施工的重要性说到深基坑施工,大家是不是会想起那些大机器轰隆隆的场景?没错,深基坑就像建筑工程的“大肚子”,如果没有它,后面的楼房可就没法稳稳当当地屹立在那儿了。
所以,基坑施工可不是小事一桩,监理控制更是重中之重。
想象一下,要是在基坑施工中出了纰漏,后果可想而知,整个工程就像一座沙子堆成的城堡,随时可能垮掉。
1.1 基坑监理的责任那么,监理的责任到底是什么呢?简单来说,监理就像是工地上的“警察”,负责确保一切按规章制度来。
有句话说得好,“不怕一万,就怕万一”,所以监理可得时刻保持警觉。
无论是安全措施、施工质量还是工人操作,监理都得时刻关注。
万一出了问题,可就得“背锅”了。
1.2 基坑施工的风险而谈到风险,这就像吃火锅时不小心把辣椒撒得满桌子都是,令人措手不及。
基坑施工的风险可不少,有土体坍塌、水位变化、甚至是邻近建筑的沉降等。
这样一来,监理就得像大厨一样,得随时观察锅里的情况,确保不会烫到自己,也不能让别人受到影响。
2. 监理控制的关键要素监理控制可不是随便说说,它有很多关键要素,下面我们就来聊聊这些“干货”。
2.1 施工方案的审查首先,施工方案的审查可是第一步。
就好比做菜之前得先看食谱,看看材料是否齐全,步骤是否清晰。
在基坑施工中,监理要仔细审查施工方案,确保每个细节都考虑周到,避免后期的麻烦。
有些小细节就像调料,少了会让整道菜失色,多了反而腻。
2.2 现场管理和沟通接下来,现场管理和沟通也非常关键。
要是施工队伍之间沟通不畅,那可真是“看了让人心塞”的局面。
监理就像桥梁,必须把各方的声音传递出去,确保大家齐心协力。
有时,施工现场就像一场大型合唱,监理要确保每个人的音符都在正确的位置,不然就变成了“走音”的调调。
3. 常见的问题与解决办法当然,施工中难免会遇到一些问题,这个时候,监理的“火眼金睛”就显得尤为重要了。
3.1 土体坍塌的预防首先是土体坍塌的问题,这可是大忌。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深基坑支护监理控制要点
一、工程概况
某工程±0.00相当于黄海高程3.75m,自然地面相对标高为-1.20m,下沉式广场基底标高-5.90m,工艺品大楼基底
标高-10.7m,办公楼基底标高-11.5m。
地上二十六层,地下二层。
工程周边环境具体情况如下:基坑东侧开挖边线距围墙11.48m,而汽车坡道地段距围墙(红线)4.3m,围墙外10.0m为五层居民楼(居民楼未采用桩基础);办公楼南侧开挖边线距围墙最远处25.82m,最近处 3.69m,围墙外为绿地(约30m 宽);基坑西侧开挖边线距二期土建临时办公用房、售楼部仅0.9m;基坑北侧距开挖边线3.6m~6.7m为城市河道,距河道北驳岸7.8m为在建工程(采用管桩基础一层地下室,地下室埋深5.0m)。
二、水文地质条件
场地内潜水主要赋存于地表人工填土孔隙和层粘土根孔、虫孔和裂隙中,水量极小,微承压水含水层赋存于粉土~粉砂层和粉层层孔隙,其富水性明显强于潜水。
三、深基坑支护工程施工时监理控制要点
本工程基坑围护SMW工法桩的主要作用是围护和防水。
由于基坑开挖面已进入粉土、粉砂层,两层土渗透系数比较大,再加上承压水的作用,如果搅拌桩的施工质量没有保证,开挖时很容易产生流砂现象。
因此在监理过程中应经常检查桩体的搭接长度、水泥的用量、搅拌的均匀性和桩体的长度。
1、要十分重视地质勘察工作
监理工程师要认真阅读本工程的地质勘察报告,了解基坑所在地的地形、地貌和地质特点,分析可能导致边坡土体滑坡的各种因素,对影响边坡稳定性的关
键地段、重要地层和土质指标做到心中有数。
监理工程师在基坑土方开挖中还要经常对比现场的地质情况,与地质报告差异很大时要及时告知项目监理组和建设单位,由建设单位通知勘察和设计单位,查看是否需要调整方案。
2、设计方案必须经过专家技术论证
设计方案应由具备设计资质的基坑支护施工单位自行设计或施工单位委托具有基坑支护设计资质的设计单位设计,并要求聘请有丰富经验的专家对施工方案进行评审、论证,有效降低基坑支护的风险,防止意外事故的发生。
3、确保基坑支护的施工质量
深基坑支护质量重在事前和事中控制,一旦出现质量,事后纠正和补救比较困难。
因此,监理工程师应严格做到事前控制,必须严格把握好质量关,确保施工质量。
1)见证取样:对进场材料严格把关。
施工进场的水泥、钢筋必须进行见证取样和必要的试验,试验结果合格后施工单位方方可使用。
2)测量放线
监理工程师应及时核验水准点及坐标控制点的正确性和保护措施。
审查施工单位的水平及竖向施工放线是否正确。
开挖过程中监理工程师要随时对基坑开挖尺寸、水平标高和边坡坡度进行检查,随时注意基坑的变化。
3)试桩
在正式施工前,要求施工单位将搅拌机安装到位、调试好,并进行试桩,同时对施工单位记录好的桩号、桩长、喷浆情况及水灰比等数据及时进行检查,以便在后续施工中更好地加以监理、控制。
4)三轴搅拌桩搅拌速度和注浆控制
三轴搅拌桩在下沉和提升过程中要求施工单位严格控制下沉和提升速度,在桩底部分适当持续搅拌注浆,并做好每次成桩的原始记录,同时现场监理人员必须检查水泥的品种、标号、出厂强度报告、复试报告、水泥浆水灰比、掺量等内容,同时必须符合设计要求,并按要求见证取样,留足必要的试块。
在施工过程中进行旁站,对每根桩的下钻深度进行现场签字确认。
现场跟踪抽查水泥用量、泥浆拌制数量和提升时间,每个台班至少用比重计抽查三次水灰比,同时督促施工单位及时做好施工记录,经常抽查桩位的偏差、
搅拌深度和搅拌直径是否符合设计和规范要求。
要求施工单位严格控制搅拌桩部位土的含水量。
为了确保止水桩的质量,可采用以下措施:开沟集中抽水;尽量减少土中水的含量;放慢搅拌杆上升速度;延长喷浆时间;增加搅拌次数。
注意相互搭接的桩体必须连续施工。
5)H型钢加工和下插
监理工程师在施工过程中需经常检查H型钢焊接质量,焊缝必须为坡口满焊,插入水泥土部分须均匀涂刷减摩剂。
在起吊H型钢时用线锤校核垂直度,确保垂直度偏差在规范允许范围内。
型钢定位卡位置必须准确,将H型钢底部中心对正桩位中心并沿定位卡靠型钢自重徐徐垂直插入水泥土搅拌桩体内。
型钢插入过程中始终要用线锤跟踪控制H型钢垂直度。
型钢拔出后要求施工单位立即用6%~8%水泥浆液进行回填拔除后留下的缝隙,自然流入整个缝隙为止。
6)圈梁施工
钢筋绑扎之前,监理工程师应检查余桩桩头处理情况,圈梁混凝土浇筑过程中不宜留过多的施工缝,混凝土浇筑时,在圈梁上及时埋设沉降位移观测点,砼应连续浇筑。
牛腿混凝土浇筑之前监理工程师应检查预埋件埋设位置是否正确,防止偏位。
7)土方开挖要求
围护桩支撑系统须达到设计强度,试验报告合格,以及坑内水位降至基底1.5m以下方可开挖。
基本原则“先开挖对围护桩体位移较低的一侧土体,再开挖对围护桩体位移要求较高的一侧土体,开槽支撑,分层分段开挖,留土护壁,严禁超挖”的原则。
开挖过程中严格遵循“先撑后挖”的原则进行土方开挖,机械挖土应和围护桩间距有不小于20cm的空隙,挖斗不得碰撞围护桩、立柱和支撑。
严禁挖土机械任意碰撞水泥土桩,挖去桩体水泥土和露出型钢。
开挖过程中严禁超挖,开挖面的高差应控制在2m以内。
电梯井、集水井等局部落深区必须先挖至浅基坑标高,待大面积垫层浇筑完后才能向下开挖。
基坑开挖完成后,现场监理人员应提醒建设单位尽快组织勘察、设计、监理、施工等部门进行验槽,及早开始地下结构工程垫层的施工。
无垫层坑底最大暴露面积不得大于200㎡,暴露时间不得超过12小时,混凝土垫层需直接浇筑至围护桩内侧面。
8)注意地下水或水患的影响
水患无穷,很多支护事故都是水的影响造成的。
在基坑开挖过程中,土层滞水、砂土中的微承压水、裂隙水、承压水、管道漏水、地面漏水、雨水等处理不当,都会给边坡支护和周围建筑物管线带来危害。
在选择地下水的处理方式时,要根据工程地质和水文条件及周围环境,决定采取降水还是防渗措施,以免引起地面沉降,给周围建筑及管线造成破坏。
本工程采用了集水井进行降水,降水效果比较理想,没有出现流砂和管涌事故。
项目监理组在监理过程中主要采取了以下措施:
(1)、井点管在运输、装卸和堆放时波网不能破坏,下入井点孔前,进行逐根检查,保证滤网完好;
(2)、降水设备的管道部件和附件在组装前,进行检查,并要求施工单位进行清洗,妥善保管;
(3)、钻挖的井孔应垂直,深度符合要求,孔径上下一致;
(4)、滤管位置应按要求埋设,严禁将滤管插入土中;
(5)、灌填砂料前应把孔内泥浆稀释,灌填高度应满足要求,灌填量不得少于计算值的95%。
9)基坑工程监测
项目监理组要求监测施工单位编制监测方案,并进行报审,经总监理工程师批准同意后方可实施监测项目在基坑开挖前应测得初始值,各项监测的时间间隔可根据施工进程确定。
当变化超过有关标准或监测结束变化速率较大时,应加密观测次数;当有事故征兆时,应连续监测。
基坑开挖监测过程中,检测单位应根据设计要求提交阶段性监测结果报告,工程结束时应提交完整的监测报告。
10)加强对基坑的管理
支护完毕后,严禁施工单位在基坑周边附近堆放重物超载和基坑周边车辆来回跑动,以免造成基坑失稳事故,同时要求继续委托有资质的检测单位加强监测。
