【精品】002屋面找坡层施工
屋面找坡层施工技术交底

(6)验收:找坡层施工完毕后报项目部进行验收,排水坡度满足要求,表面不能有砂眼、下陷等现象,验收合格后方可进行下道工序施工。
三、质量要求
(1)原材料质量及配合比符合要求。
(2)屋面找坡应满足排水坡度要求,材料找坡宜为2%,最高处90mm,最低30mm;不能出现倒坡。
(3)轻集料混凝土应有出厂合格证或试验资料。
(1)轻集料混凝土拌制时间不得少于3min。
(2)找坡层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺。
(7)实行限额领料制度,保证材料使用与工程进度同步,减少材料的损耗。
(8)加强材料管理,做到不返工、不浪费、不丢失。
3、环境保护
(1)严格遵守市政府和上级主管部门有关环境保护条例及规定。,防止光污染。
(3)施工完毕后剩余的材料容器及少量废料严禁随意丢弃、倾倒,应装袋及时回收处理,以免造成污染。
(10)施工现场遇到突发事故或险情(兆),应第一时间停止施工或采取紧急措施后撤离现场,并立即上报值班人员。
六、绿色施工
1、职业健康
(1)操作人员男士年龄不大于60岁,女士年龄不大于55岁,严禁招用不满16周岁的未成年人,并定期对操作人员进行体检,对于体检不合格及故意隐瞒身体状况的应及时劝退处理。
(2)施工作业前检查安全防护用品完好,并佩戴齐全。
(2)容易飞扬的细颗粒散体材料,安排在库内存放或严密遮盖。
屋面找坡层施工交底

屋面找坡层施工交底1.施工准备1.1伸出屋面的管道和预埋件已安设,并且管洞堵塞完毕。
1.2材料进场后,按规定取样复验。
1.3进行屋面工程施工技术交底。
2.工艺流程基层处理→泡沫水泥砼验收检查→找标高弹线,做找坡墩→基层洒水湿润,拌合泡沫水泥砼→铺泡沫水泥砼找坡层→刮平滚压→养护3.施工要点3.1基层处理:铺设泡沫水泥砼垫层前,对粘结在基层上的水泥浆和混凝土渣等用錾子剔凿,钢刷刷掉,再用扫帚清扫干净,洒水湿润。
3.2找标高、弹线、做找坡墩:根据墙上+50cm水平标高线及设计规定的找坡层最低处厚度和坡度,按坡度要求拉线找出最高和最低点的标高,做出坡度墩,用来控制找坡层的表面标高。
3.3泡沫水泥砼拌合:泡沫水泥砼找坡层的配合比设计规定为1:6,先将泡沫水泥砼按体积比与水泥干拌均匀后,再加水拌合,注意要严格控制加水量,以铺设时找坡层表面不得出现泌水现象为原则来确定加水量。
3.4铺设泡沫水泥砼拌合料:铺设泡沫水泥砼抖合料应分层铺设,要求每层压实后的厚度不应大于虚铺厚度的3/4。
3.5刮平、滚压:以找坡墩为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平,再用压滚往返滚压,并随时用2m靠尺检查平整度,高处部分铲掉,凹处填平,直到滚压出浆为止。
对于墙根边角管根周围不易滚压处,应用木拍板拍打密实。
3.6找坡层施工完后应进行洒水养护,待其凝固后方可进行面层施工。
3.7为了使保温层及水泥砂浆找平层排汽通畅,不致因防水层下部水分汽化而导致防水层破坏,需在保温层施工时按6m×6m距离留置排汽槽,排汽槽宽80mm,深为找坡层厚度,中部填塞粒径为30mm∽50mm的石块(粉状及小碎粒应筛去),上部覆盖一层宽300mm的卷材条,防止水泥砂浆找平层施工时砂浆流入排汽槽中将其堵塞,具体做法见下图,在排汽槽上部的找平层上留出20mm宽的分格缝,缝内嵌填防水油膏,排汽槽应纵横贯通不得堵塞。
3.8在排汽槽的交叉处做与大气相通的排汽孔,排气孔按屋面面积每36m2设置一个,采用Ф50的白铁管埋设底部焊钢支腿,埋入保温层,排汽管外壁作增强附加层,将防水卷材铺贴至孔口,并用金属箍焊,卷材口用密封材料油膏封严。
屋面工程找坡层施工工艺流程

编号:FS-QG-89269屋面工程找坡层施工工艺流程Construction process of finding slope layer in roof engineering 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
屋面工程找坡层施工工艺流程说明
工艺流程:
找坡线
做分割条
洒水湿润
施工找坡层
养护
说明:
(1)、平屋面根据图纸雨水管位置按2%找好方向并弹出铺设找坡层最厚点的位置控制线;坡屋面按照图纸找坡。
(2)、平屋面设置找平层分格缝,宽度为20mm,分格缝最大间距为6m;
(3)、贴点标高、冲筋:根据坡度要求,拉线找坡,按1.5m
贴点标高,按流水方向冲筋(找坡层最薄处不小于30mm);
(4)、洒水湿润:适当洒水湿润表面,但不可洒水过量;
(5)、铺砼层:按照下面配比配好1:0.5:6(重量比)水泥:砂子:陶粒,然后分格铺平,用刮杠靠冲筋刮平,找坡后用木抹子搓平;
(6)、养护:找坡层压实以后24h可浇水养护,养护期为3天,经干燥后铺设防水找平层;
请输入您公司的名字
Foonshion Design Co., Ltd。
屋面找坡层施工方案

屋面找坡层施工方案1. 引言屋面找坡层是指在屋面上进行施工,通过找准坡度,保证屋面排水系统正常运行。
屋面找坡层施工方案是指在屋面施工过程中,制定一套科学合理的方法和步骤,以保证施工质量和安全,并提高施工效率。
2. 施工前的准备工作2.1 屋面材料准备在屋面找坡层施工前,需要准备以下材料:•找准坡层用的砂浆•找平屋面用的水泥砂浆•防水涂料•防水卷材•找坡规则•施工工具:抹子、刷子、铁锨等。
2.2 施工现场准备在施工现场,需要做好以下准备工作:•清理屋面,确保屋面平整干净。
•安全防护措施,如设置围栏和警示标志,保证施工安全。
2.3 施工方案制定根据屋面的具体情况和要求,制定屋面找坡层的施工方案,包括施工步骤、使用材料和施工工艺等内容。
3. 施工步骤3.1 预处理•清理屋面,将屋面上的杂物和灰尘清理干净,确保屋面平整。
•检查屋面结构,确保屋面承重能力满足施工要求。
3.2 刷涂防水涂料•在屋面上刷涂一层防水涂料,用刷子均匀刷涂,并确保涂料的厚度均匀。
3.3 敷设防水卷材•将防水卷材按照设计要求敷设在屋面上,注意保持卷材的平整和重叠度。
3.4 找坡施工•根据设计图纸或要求,使用找坡规则测量找准坡度。
•使用找准坡层用的砂浆,按照要求将砂浆均匀涂抹在屋面上,并利用找坡规则进行整平。
•施工过程中,要保证找准坡层的坡度和平整度。
3.5 找平屋面•在找坡层施工完成后,使用找平屋面用的水泥砂浆进行找平,填补不平的部分。
3.6 完工处理•检查施工质量,修补不平整的部分。
•清理施工现场,清理杂物和砂浆残渣。
•进行验收工作,确保施工符合要求。
4. 施工注意事项•在施工前,要仔细检查屋面结构,确保屋面的承重能力满足施工要求。
•施工过程中要注意安全,必要时设置警示标志和围栏。
•使用砂浆和水泥砂浆时,要确保材料的质量和配比。
•播种防水卷材时,要注意重叠部分的处理,确保防水效果。
•在施工过程中,要按照设计要求和施工方案进行施工,确保施工质量。
屋面找坡层技术交底

屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。
屋面找坡层施工方案

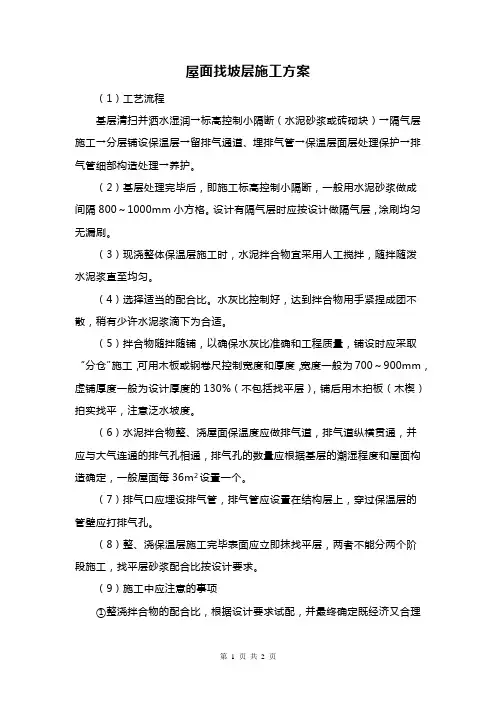

屋面找坡层施工方案(1)工艺流程基层清扫并洒水湿润→标高控制小隔断(水泥砂浆或砖砌块)→隔气层施工→分层铺设保温层→留排气通道、埋排气管→保温层面层处理保护→排气管细部构造处理→养护。
(2)基层处理完毕后,即施工标高控制小隔断,一般用水泥砂浆做成间隔800~1000mm小方格。
设计有隔气层时应按设计做隔气层,涂刷均匀无漏刷。
(3)现浇整体保温层施工时,水泥拌合物宜采用人工搅拌,随拌随泼水泥浆直至均匀。
(4)选择适当的配合比。
水灰比控制好,达到拌合物用手紧捏成团不散,稍有少许水泥浆滴下为合适。
(5)拌合物随拌随铺,以确保水灰比准确和工程质量,铺设时应采取“分仓”施工,可用木板或钢卷尺控制宽度和厚度,宽度一般为700~900mm,虚铺厚度一般为设计厚度的130%(不包括找平层),铺后用木拍板(木楔)拍实找平,注意泛水坡度。
(6)水泥拌合物整、浇屋面保温度应做排气道,排气道纵横贯通,并应与大气连通的排气孔相通,排气孔的数量应根据基层的潮湿程度和屋面构造确定,一般屋面每36m2设置一个。
(7)排气口应埋设排气管,排气管应设置在结构层上,穿过保温层的管壁应打排气孔。
(8)整、浇保温层施工完毕表面应立即抹找平层,两者不能分两个阶段施工,找平层砂浆配合比按设计要求。
(9)施工中应注意的事项①整浇拌合物的配合比,根据设计要求试配,并最终确定既经济又合理的配合比。
水灰比要控制好,不同的季节、温度分别做试验。
②有机材料使用前按要求做防腐处理。
③排气孔应做好防水处理。
④拌合物搅拌时,注意减少颗粒的破损,并应搅拌均匀。
⑤操作时应避免材料在屋面上堆集二次倒运,保证均质铺设。
⑥防止边线不直,边搓不齐整,影响找坡、找平和排水。
屋面找坡层施工-修改好

5.5施工过程中要加强对落地灰的清理,保持施工现场的整洁。
5.6当天搅拌的陶粒必须当天用完,严禁有剩余材料。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
3.1.2做找坡墩:依据流水方向图及已弹好的坡度线及水落口的位置拉线做好找坡墩,做时必须通过找坡墩在水落口及女儿墙间拉线,以保证坡度的正确性,做完找坡墩后必须上报项目部
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
《建筑长城杯工程质量评审标准》
2施工准备
2.1材料及要求:
2.1.1陶粒:表观密度600-800kg/m3,有检验报告和出厂合格证。
水泥:P.O32.5普通硅酸盐水泥,有出厂合格证和复试报告。
配比:1:3.5,每立方米用量如下:
水泥:280kg粘土陶粒:1.4m3用水量:220-230 kg/m3
2.2主要机具:
2.2.1机械:搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺
2.3作业条件:
2.3.1铺设陶粒部分屋面保温层已施工完毕。
2.3.2陶粒闷水充分湿润。
3操作工艺
3.1工艺流程:找规矩弹线→做找坡墩→铺陶粒
3.1.1找规矩弹线:根据雨水口位置及屋面找坡平面图在四周女儿墙弹坡度线,此线作为找坡层在四周靠女儿墙位置的标高依据。
屋面找坡施工要点

屋面找坡施工要点
1、作业条件
1)将屋面上的垃圾、杂物等清理干净,凸出基层上的水泥浆、灰渣用凿子凿掉并清理干净;各种出屋面管道封堵密实,自检合格后,报项目部验收合格。
2)首先按图纸要求弹好坡度线。
2、操作工艺
清理基层:
将屋面保温层上的垃圾、杂物等清理干净。
(1)在平屋面上面施工配比为:P.O32.5水泥:炉渣灰混凝土向雨水口处找坡。
(2)施工时,找坡层最薄处20mm,找坡坡雨水口,坡度2.5%。
为便于排水,排水沟沿长度方向找坡1%。
(3)施工过程中,根据找坡长宽尺寸计算厚度,然后立杆做标志,以便于施工过程中控制厚度,然后将拌制均匀的材料依次铺放在保温板上。
材料拌制顺序:加气混凝土碎块+水泥+水,搅拌时必须将骨料拌和均匀后方可加水,加水量要适当,先加到炉渣灰和水泥不起灰,然后逐步粗略找平,根据需要在适当加水。
(4)混凝土采用机械分层振捣抹压,以保证混凝土密实。
平板式振捣器要振捣均匀,平板振捣器振捣时覆盖上次振捣器振捣宽度的三分之一,且按东西方向拖动振捣器由北端向南端进行,严防漏振,并用木抹子赶压两至三遍拍压密实,防止产生裂缝。
浇筑过程中严格控制标高,拉线分层抹平,并用坡度尺逐一进行检查,确保坡向正确。
(5)混凝土浇筑完毕后,及时进行洒水养护,确保找坡层达到一定强度。
(6)施工前仔细检查屋面结构标高,确保屋面防水层泛水高度不小于25cm。
(7)施工中注意材料严禁在楼面上集中堆放,以免对结构楼板产生不利影响。
找坡层压平压实后,上面做20mm厚1:3水泥砂浆(体积比)找平层,压光面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5。4将拌和均匀的水泥粉煤灰页岩陶粒铺设于屋面,虚铺厚度控制在1.3:1;
5。5刮平、滚压:以找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平.再用压滚往返滚压,并随时用2m靠尺检查平整度,将多出部分铲掉,凹处填平,直到滚压平整出浆为止。对于墙根、边角、管根周围不易滚压部位用木板拍打密实;
5、工艺流程:保温层清理→贴饼找坡→刷素水泥浆→铺设水泥粉煤灰页岩陶粒→刮平、滚压→养护
5.1将保温层上的垃圾及洒落的水泥砂浆等清扫干净;
5。2按屋面施工图纸要求的标高、坡度找好规矩并弹好线:根据女儿墙上50cm水平标高线按2%找坡,根据坡度将铺设水泥粉煤灰陶粒的厚度线以贴饼形式在保温基层上体现出来,找坡层最厚处不大于200mm,最薄处30mm;
技术交底记录
表C2—1
编号
工程名称
用友软件园1号研发中心工程
交底日期
2005年9月8日
施工单位
中铁建设第四十项目部
分项工程名称
屋面工程
交底提要
屋面找坡层施工
交底内容:
1、本工程找坡层为水泥粉煤灰页岩陶粒找坡层,所用水泥为强度等级为PO32.5的普通硅酸盐水泥;
2、页岩陶粒过筛与水闷:页岩陶粒在使用前必须过筛,筛子孔径为18mm,筛去大块和细粉末,粒径15mm及其以下的颗粒加水密闭起来;
3、水泥粉煤灰页岩陶粒拌和:水泥:粉煤灰:页岩陶粒=1:0。2:3.5(体积比),先将闷透的页岩陶粒按配比与水泥及粉煤灰拌和均匀后,再加水拌和,严格控制加水量,以铺设时表面不出现泌水现象为原则来确定加水量;
4、找坡层施工前,屋面保温层应进行检查验收,并办理验收手续;各种穿过屋面的管件、基础、通风道口等根部按要求处理到位上人乱踩,待其凝固后方可进行下道工序施工;
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
