如何计算混凝土方量(十年经验自编)
混凝土方量的计算方法-混凝方量怎样计算

计算混凝土方量的时候,一般喜欢用EXCEL ,也就是电子表格”进行计算。
EXCEL是OFFICE软件的一部分,是很有用的东西。
建议大家学习一下。
很简单的。
我觉得电子表格最方便的地方是【支持自设公式】例如第四列=第一列*第二列*第三列计算的时候分单元2.1单元楼板22该单元梁(扣除楼板部分)2.3楼梯2.4柱子【如果先浇柱子,记住一定不要计算了,否则会多的】计算梁的时候,按照轴线一根一根计算。
标好梁号。
例如:梁号长度高宽板厚净高体积L-1 10 0.6 0.3 0.12 0.48 =0.48*0.3*10就这样算,电脑自然合成计算结果,也可以避免计算错误。
大家不要怕麻烦。
有电脑很简单。
没电脑也要整整齐齐来。
【楼板整体算,梁混凝土要用净高计算】楼梯1、先算楼梯板板厚*长*宽,长度用比例尺量就可以2、计算踏步踏步宽*踏步高/2 *踏步长度(就是三角形面积*长)3、再计算缓台板长*宽*高也很简单的这样,计算不准的问题就解决了,需要的就是细心。
如果有电脑,用电子表格,一切会更简单。
【注意】一定要分单元计算,最后在合计总量。
稍后,告诉你为什么。
【第一步】计算混凝土体积。
【第二步】要商品混凝土。
在预约商品混凝土的时候,要留下余量。
例如72方,正好是八方的车9 车,你要8车就好以免一次性发来,万一有纰漏不好处理。
【第三步】过程控制目的是:解决“【楼板不平、商混站给货不足】的问题。
分析:虽然楼板不平,但是大体还是均衡的。
虽然商混站给货不足,但是每车差多少,也是有数的。
例如:你的楼房是两个单元,每个单元是31 立方米,总得混凝土量是62 立方。
你下单子:56 立方米浇完32 方的时候,你可以量一下。
假设你发现一个单元还没有浇筑完成,你就用卷尺量一下,看看差多少面积。
举例:用卷尺一量,有10 平方米板没浇筑,还有半根梁没浇筑。
板:10*0.12=1.2 立方半根梁= 0.5 立方那就是一个单元大概需要32+1.2+0.5=33.7 立方米两个单元就大概是67.4 立方米,这时候,你就可以给商混站打电话,让他先发到64 立方米(按照8 方一车假定)。
混凝土方量的计算方法

计算混凝土方量的时候,一般喜欢用E X C E L,也就是“电子表格”进行计算。
EXCEL 是OFFICE软件的一部分,是很有用的东西。
建议大家学习一下。
很简单的。
我觉得电子表格最方便的地方是【支持自设公式】例如第四列= 第一列 *第二列*第三列计算的时候分单元单元楼板该单元梁(扣除楼板部分)楼梯柱子【如果先浇柱子,记住一定不要计算了,否则会多的】计算梁的时候,按照轴线一根一根计算。
标好梁号。
例如:梁号长度高宽板厚净高体积L-1 10 =**10就这样算,电脑自然合成计算结果,也可以避免计算错误。
大家不要怕麻烦。
有电脑很简单。
没电脑也要整整齐齐来。
【楼板整体算,梁混凝土要用净高计算】楼梯1、先算楼梯板板厚 * 长 * 宽,长度用比例尺量就可以2、计算踏步踏步宽 * 踏步高 /2 * 踏步长度(就是三角形面积*长)3、再计算缓台板长 *宽 *高也很简单的这样,计算不准的问题就解决了,需要的就是细心。
如果有电脑,用电子表格,一切会更简单。
【注意】一定要分单元计算,最后在合计总量。
稍后,告诉你为什么。
【第一步】计算混凝土体积。
【第二步】要商品混凝土。
在预约商品混凝土的时候,要留下余量。
例如72方,正好是八方的车9车,你要8车就好。
以免一次性发来,万一有纰漏不好处理。
【第三步】过程控制目的是:解决“【楼板不平、商混站给货不足】的问题。
分析:虽然楼板不平,但是大体还是均衡的。
虽然商混站给货不足,但是每车差多少,也是有数的。
例如:你的楼房是两个单元,每个单元是31立方米,总得混凝土量是62立方。
你下单子:56立方米浇完32方的时候,你可以量一下。
假设你发现一个单元还没有浇筑完成,你就用卷尺量一下,看看差多少面积。
举例:用卷尺一量,有10平方米板没浇筑,还有半根梁没浇筑。
板:10*=立方半根梁 = 立方那就是一个单元大概需要32++=立方米两个单元就大概是立方米,这时候,你就可以给商混站打电话,让他先发到64立方米(按照8方一车假定)。
混凝土方量的计算方法

混凝土方量的计算方法计算混凝土方量的时候,一般喜欢用EXCEL,也就是“电子表格”进行计算。
EXCEL 是OFFICE软件的一部分,是很有用的东西。
建议大家学习一下。
很简单的。
我觉得电子表格最方便的地方是【支持自设公式】例如第四列= 第一列*第二列*第三列计算的时候分单元2.1 单元楼板2.2 该单元梁(扣除楼板部分)2.3 楼梯2.4柱子【如果先浇柱子,记住一定不要计算了,否则会多的】计算梁的时候,按照轴线一根一根计算。
标好梁号。
例如:梁号长度高宽板厚净高体积L-1 10 0.6 0.3 0.12 0.48 =0.48*0.3*10就这样算,电脑自然合成计算结果,也可以避免计算错误。
大家不要怕麻烦。
有电脑很简单。
没电脑也要整整齐齐来。
【楼板整体算,梁混凝土要用净高计算】楼梯1、先算楼梯板板厚* 长* 宽,长度用比例尺量就可以2、计算踏步踏步宽* 踏步高/2 * 踏步长度(就是三角形面积*长)3、再计算缓台板长*宽*高也很简单的这样,计算不准的问题就解决了,需要的就是细心。
如果有电脑,用电子表格,一切会更简单。
【注意】一定要分单元计算,最后在合计总量。
稍后,告诉你为什么。
【第一步】计算混凝土体积。
【第二步】要商品混凝土。
在预约商品混凝土的时候,要留下余量。
例如72方,正好是八方的车9车,你要8车就好。
以免一次性发来,万一有纰漏不好处理。
【第三步】过程控制目的是:解决“【楼板不平、商混站给货不足】的问题。
分析:虽然楼板不平,但是大体还是均衡的。
虽然商混站给货不足,但是每车差多少,也是有数的。
例如:你的楼房是两个单元,每个单元是31立方米,总得混凝土量是62立方。
你下单子:56立方米浇完32方的时候,你可以量一下。
假设你发现一个单元还没有浇筑完成,你就用卷尺量一下,看看差多少面积。
举例:用卷尺一量,有10平方米板没浇筑,还有半根梁没浇筑。
板:10*0.12=1.2立方半根梁= 0.5立方那就是一个单元大概需要32+1.2+0.5=33.7立方米两个单元就大概是67.4立方米,这时候,你就可以给商混站打电话,让他先发到64立方米(按照8方一车假定)。
混凝土计算方量和实际方量

混凝土计算方量和实际方量混凝土计算方量或称为混凝土计算体积,是工程施工过程中常见的一项计算。
在建筑工程中,混凝土是一种常用的建筑材料,使用混凝土可以制作楼板、地基、梁柱等结构。
因此,准确计算混凝土的方量对于工程施工来说非常重要。
混凝土的方量可以分为两种,一种是计算方量(设计方量),另一种是实际方量。
计算方量是指根据设计要求和设计施工图纸计算出来的混凝土体积,而实际方量是指实际上施工中使用的混凝土体积。
实际方量与计算方量之间的差异主要是由于浪费、损耗和施工过程中的误差所致。
混凝土的计算方量通常根据设计图纸中的标高和体积要求进行计算。
具体的计算方法有以下几种:1.单位面积法:根据设计图纸中的结构平面面积和混凝土厚度,计算出所需的混凝土体积。
例如,对于一个矩形楼板,可以通过计算长×宽×混凝土厚度来获取总计算方量。
2.高度平均法:根据设计要求计算出不同标高处的混凝土厚度,并对不同标高处的混凝土体积进行加总。
例如,对于一个楼梯,可以根据每个台阶的高度和宽度计算每个台阶的混凝土体积,并将其加总得到总体积。
3.体积法:根据设计图纸中具体的结构形状计算出混凝土的体积。
例如,对于一个圆形柱子,可以通过计算圆柱的底面积×高度来获取混凝土体积。
需要注意的是,计算方量时还需要考虑一些附加因素,例如梁柱的净高度和周围排水系统的影响等。
然而,在实际施工过程中,混凝土的实际方量通常会与计算方量存在差异。
这是由于以下几个原因:1.浪费和损耗:在混凝土的运输、浇筑和养护过程中,会有一定的浪费和损耗。
例如,混凝土密封不良会导致水分挥发,造成体积的缩小。
一般来说,浪费和损耗的比例约为5%-10%。
2.施工误差:在混凝土的施工过程中,由于施工人员的误差或测量不准确等原因,也会导致实际方量与计算方量存在差异。
因此,在施工过程中,需要对混凝土的实际方量进行检查和调整。
一般来说,施工单位会根据实际情况进行调整,并在混凝土采购时预留一定的余量。
混凝土浇筑方量计算

混凝土浇筑方量计算混凝土浇筑方量计算是确定在建筑工程中需要使用的混凝土的数量的过程。
混凝土是一种常用的建筑材料,用于浇筑地基、基础、柱子、梁和楼板等结构元素。
准确计算混凝土的方量对于工程的顺利进行至关重要。
1. 首先,确定需要浇筑混凝土的结构元素的尺寸。
这包括长度、宽度和高度。
例如,如果要浇筑一个混凝土柱子,需要测量柱子的直径或边长以及高度。
2. 然后,计算结构元素的体积。
对于矩形结构,体积可以通过长度、宽度和高度的乘积得到。
对于圆柱体结构,体积可以通过底面积乘以高度得到。
确保使用相同的单位进行计算。
3. 考虑到混凝土的浇筑浪费率。
在实际施工中,由于混凝土的流失、渗漏和浪费等因素,需要增加一定的浪费率来确保足够的混凝土供应。
通常,建议将浪费率设置为混凝土总量的5%至10%。
4. 考虑到混凝土的收缩率。
混凝土在固化过程中会发生收缩,因此在计算混凝土方量时需要考虑这一因素。
根据混凝土的特性和工程要求,需要选择适当的收缩率。
5. 确定混凝土的配比。
混凝土的配比取决于工程的要求和混凝土的强度等级。
根据相关的建筑规范和设计要求,选择合适的混凝土配比。
6. 最后,根据以上的信息计算混凝土的方量。
将结构元素的体积乘以浪费率系数,并考虑混凝土的收缩率,即可得到准确的混凝土方量。
需要注意的是,混凝土浇筑方量计算是一个复杂的过程,涉及多个因素的考虑。
因此,在实际计算中,建议寻求专业人士的帮助,以确保计算准确无误。
总结起来,混凝土浇筑方量计算包括确定结构元素尺寸、计算体积、考虑浪费率和收缩率、确定混凝土配比,并最终计算混凝土的准确方量。
这个过程对于建筑工程的顺利进行非常重要。
梁混凝土浇筑方量计算公式

梁混凝土浇筑方量计算公式在建筑工程中,混凝土是一种常用的建筑材料,它广泛应用于各种建筑结构中,包括梁、柱、板等。
在混凝土浇筑过程中,需要准确计算混凝土的用量,以确保建筑结构的稳固和安全。
其中,梁混凝土浇筑方量的计算是非常重要的一部分。
梁混凝土浇筑方量的计算公式可以通过以下步骤进行推导:1. 计算梁的体积。
梁的体积可以通过梁的截面积和长度来计算。
梁的截面积可以通过梁的宽度和高度来计算,即截面积 = 宽度×高度。
梁的长度可以通过设计图纸或实际测量来获取。
2. 计算混凝土的体积。
混凝土的体积可以通过梁的体积和混凝土的配合比来计算。
混凝土的配合比是指混凝土中水、水泥、砂和骨料的比例。
一般来说,混凝土的配合比可以根据设计要求或标准规范来确定。
3. 计算混凝土的用量。
混凝土的用量可以通过混凝土的体积和混凝土的密度来计算。
混凝土的密度一般为2400kg/m³,可以根据实际情况进行调整。
综上所述,梁混凝土浇筑方量的计算公式可以表示为:梁混凝土浇筑方量 = 梁的截面积×梁的长度×混凝土的配合比×混凝土的密度。
在实际工程中,梁混凝土浇筑方量的计算需要考虑多种因素,包括混凝土的配合比、混凝土的密度、梁的截面形状、梁的长度等。
因此,在进行计算时,需要根据具体情况进行调整和细化。
除了上述公式外,还可以根据混凝土的强度等级来计算梁混凝土浇筑方量。
在建筑工程中,混凝土的强度等级是一个非常重要的参数,它直接影响到建筑结构的承载能力和安全性。
一般来说,混凝土的强度等级可以根据设计要求或标准规范来确定。
在计算梁混凝土浇筑方量时,需要根据混凝土的强度等级来确定混凝土的配合比和用量。
一般来说,混凝土的强度等级越高,所需的水泥用量就越大,混凝土的密度也会有所不同。
因此,在进行计算时,需要根据混凝土的强度等级来进行调整。
除了混凝土的强度等级外,梁混凝土浇筑方量的计算还需要考虑到混凝土的收缩和温度影响。
混凝土方量计算方法
混凝土方量计算方法计算混凝土方量的时候,一般喜欢用EXCEL,也就是“电子表格”进行计算。
EXCEL是OFFICE软件的一部分,是很有用的东西。
电子表格最方便的地方是【支持自设公式】,例如第四列=第一列*第二列*第三列。
计算的时候分单元1单元楼板2单元梁(扣除楼板部分)3楼梯4柱子(如果先浇柱子,记住一定不要计算了,否则会算多的)计算梁,按照轴线一根根算。
标好梁号。
例如:梁号长度高宽板厚净高体积L-1 1000 60 30 120 48=0.48*0.3*10就这样算,电脑自然合成计算结果,也可以避免计算错误。
大家不要怕麻烦。
有电脑很简单。
没电脑也要整整齐齐来。
楼板整体算,梁混凝土要用净高计算1、先算楼梯板板厚*长*宽,长度用比例尺量就可以2、计算踏步踏步宽*踏步高/2*踏步长度(就是三角形面积*长)3、再计算缓台板长*宽*高也很简单的一定要分单元计算,最后再合计总量。
计算混凝土体积。
要商品混凝土。
在预约商品混凝土的时候,要留下余量。
例如72方,正好是八方的车9车,你要8车就好。
以免一次性发来,万一有纰漏不好处理。
过程控制目的是:解决楼板不平、商混站给货不足的问题。
例如:你的楼房是两个单元,每个单元是31立方米,总得混凝土量是62立方。
你下单子:56立方米。
浇完32方的时候,你可以量一下。
假设你发现一个单元还没有浇筑完成,你就用卷尺量一下,看看差多少面积。
用卷尺一量,有10平方米板没浇筑,还有半根梁没浇筑。
板:10*0.12=1.2立方半根梁=0.5立方,那就是一个单元大概需要32+1.2+0.5=33.7立方米,两个单元就大概是67.4立方米,这时候,你就可以给商混站打电话,让他先发到64立方米(按照8方一车假定)。
点这免费下载施工技术资料同理,万一浇了一个单元多,就往下减。
这样你就可以知道你计算的对不对了。
同时:33.7/31=1.087,你就可以知道,实际用量和你的理论计算大概比例为1.087比1。
混凝土浇筑方量计算
混凝土浇筑方量计算混凝土浇筑是建筑工程中非常重要的一环,合理计算混凝土的浇筑方量对于施工质量和工程进度具有至关重要的意义。
那么,如何进行混凝土浇筑方量的计算呢?下面将详细介绍相关的计算方法和步骤,希望能给大家提供一些指导和帮助。
首先,混凝土浇筑方量的计算需要考虑的因素有很多,包括施工图纸、工程要求和设计参数等等。
在开始计算之前,我们首先需要明确这些参数和要求,并将其记录下来。
其次,根据具体的工程要求和设计参数,我们可以选择不同的计算方法来计算混凝土浇筑方量。
常用的计算方法有体积法和表面积法。
体积法是通过计算混凝土所占的体积来确定浇筑方量。
在使用体积法进行计算时,我们需要根据设计图纸中给出的尺寸和高度来计算体积,然后将体积乘以混凝土的容重,即可得到浇筑方量。
值得注意的是,要考虑到混凝土的收缩率和浇筑时的损耗率,以保证计算结果的准确性。
表面积法是通过计算混凝土所覆盖的面积来确定浇筑方量。
这种方法适用于有规则形状的施工区域,通常适用于一些特定的工程项目,比如地板铺装。
在使用表面积法进行计算时,我们需要根据设计图纸中给出的面积和厚度来计算混凝土的表面积,然后将表面积乘以混凝土的厚度,即可得到浇筑方量。
除了以上两种常用的计算方法外,我们还可以根据具体工程的特点和要求选择其他适用的计算方法。
不同的方法适用于不同的工程项目,我们需要根据实际情况进行选择。
总之,混凝土浇筑方量的计算是一个需要综合考虑多个因素的过程。
我们需要结合工程图纸、设计参数和工程要求等信息,选择合适的计算方法,并进行准确的计算。
只有合理计算浇筑方量,才能保证施工质量和工程进度的顺利进行。
希望本文对大家在混凝土浇筑方量的计算方面有所帮助。
混泥土的立方配比计算公式
混泥土的立方配比计算公式混泥土是建筑工程中常用的一种材料,它由水泥、砂、石子等材料按一定比例混合而成。
混泥土的配比对于混凝土的质量和性能有着重要的影响,因此配比计算是混凝土工程中的重要环节之一。
本文将介绍混泥土的立方配比计算公式及其应用。
混泥土的配比通常是按照一定的体积比例来确定的,即水泥、砂、石子等材料的体积之比。
在实际工程中,一般采用混凝土的立方配比计算公式来确定各种材料的用量。
混泥土的立方配比计算公式如下:V = (Wc + Ws + Wa) / γ。
其中,V为混凝土的体积,单位为立方米;Wc为水泥的质量,单位为千克;Ws为砂的质量,单位为千克;Wa为石子的质量,单位为千克;γ为混凝土的密度,单位为千克/立方米。
在使用混泥土的立方配比计算公式时,需要确定混凝土的密度γ。
一般情况下,混凝土的密度在2.3-2.6千克/立方米之间,具体数值可以根据实际情况进行调整。
另外,还需要确定水泥、砂、石子的用量,这些都可以通过实验室试验或者根据设计要求来确定。
在进行混泥土的配比计算时,需要注意以下几点:1. 混凝土的配比应符合设计要求,包括强度等级、抗渗性能、耐久性等要求。
2. 混凝土的配比应考虑原材料的实际情况,如水泥的品种、砂的细度模数、石子的骨料级配等。
3. 混凝土的配比应符合施工性能要求,包括拌和性能、坍落度、坍落度保持时间等。
混泥土的立方配比计算公式在混凝土工程中有着广泛的应用。
通过合理的配比计算,可以保证混凝土的质量和性能,同时也可以节约原材料,降低成本。
在实际工程中,工程师和技术人员需要根据具体情况灵活运用配比计算公式,结合实际情况进行调整,以确保混凝土的质量和施工性能。
除了混泥土的配比计算公式外,还需要注意混凝土的配合比。
混凝土的配合比是指水泥、砂、石子等材料的质量比例,通常用水泥砂石的质量比来表示。
混凝土的配合比对于混凝土的强度、抗渗性能等有着重要的影响,因此在设计和施工中需要严格控制配合比。
混凝土方量的计算方法
楼梯

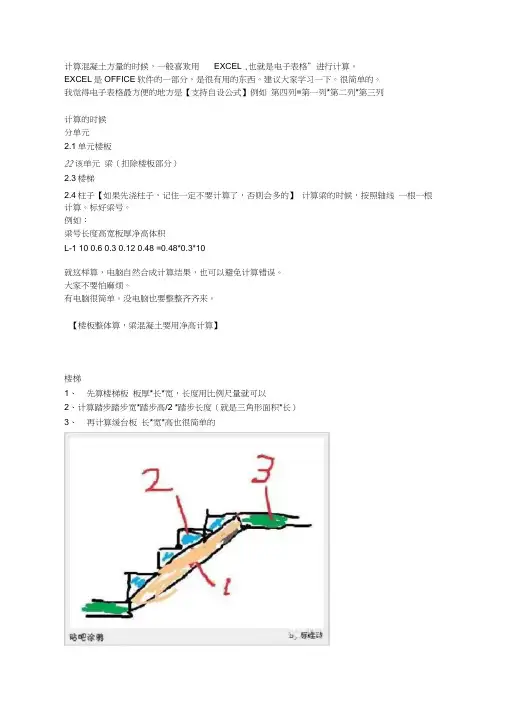

1、先算楼梯板板厚*长*宽,长度用比例尺量就可以
2、计算踏步宽*踏步高/2 *踏步长度(就是三角形面积*长)
3、再计算缓台板长*宽*高也很简单的
这样,计算不准的问题就解决了,需要的就是细心。
如果有电脑,用电子表格,一切会更简单。
【注意】一定要分单元计算,最后在合计总量。
稍后,告诉你为什么。
杯形基础体积如图7—6所示:
V=V1+V2+V3-V4
式中:
V1,V2,V3,V4为以上计算公式所得。
3.xx基础(筏形基础)
有梁式满堂基础体积=(基础板面积×板厚)+(梁截面面积×梁长)
无梁式满堂基础体积=底板长×底板宽×板厚
4.箱形基础
箱形基础体积=顶板体积+底板体积+墙体体积
5.砼基础垫层
基础垫层工程量=垫层长度×垫层宽度×垫层厚度
H——长方体厚度,无梁式时H=0;
2.独立基础(砼独立基础与柱在基础上表面分界)
(1)矩形基础:
V=长×宽×高
(2)阶梯形基础:
V=∑各阶(长×宽×高)
(3)截头方锥形基础:
[A×B+(A+a)(B+b)+a×b]+A×B×h2截头方锥形基础图示
式中:
V1——基础上部棱台部分的体积(m3)
V2——基础下部矩形部分的体积(m3)
那就是一个单元大概需要32+
1.2+
0.5=
33.7立方米
两个单元就大概是
67.4立方米,
这时候,你就可以给商混站打电话,让他先发到64立方米(按照8方一车假定)。
同理,万一浇了一个单元多,就往下减。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
如何计算混凝土方量
按照我一贯主张的:【先分析问题原因,在寻找解决办法】的理论。
我们先来分析一下“估方不准”的几个原因。
1、你计算错了。
2、工人浇筑的不平,有高低起伏现象。
3、商品混凝土给的不足,很难估计。
我只想到这三条原因。
针对“1、你计算错了。
”
,我只能说这怨你自己了。
算得不准怎么办啊。
我的通常做法是:仔细算。
【我的做法】
我计算混凝土方量的时候,一般喜欢用EXCEL,也就是“电子表格”进行计算。
EXCEL 是OFFICE软件的一部分,是很有用的东西。
建议大家学习一下。
很简单的。
我觉得电子表格最方便的地方是【支持自设公式】例如第四列= 第一列*第二列*第三列如果有不懂得朋友想学,你们下载软件,约个时间,我在YY里讲一下。
计算的时候
1、分单元
2.1 单元楼板
2.2 该单元梁(扣除楼板部分)
2.3 楼梯
2.4柱子【如果先浇柱子,记住一定不要计算了,否则会多的】
计算梁的时候,按照轴线一根一根计算。
标好梁号。
例如:
梁号长度高宽板厚净高体积
L-1 10 0.6 0.3 0.12 0.48 =0.48*0.3*10
就这样算,电脑自然合成计算结果,也可以避免计算错误。
大家不要怕麻烦。
有电脑很简单。
没电脑也要整整齐齐来。
【楼板整体算,梁混凝土要用净高计算】
楼梯
1、先算楼梯板板厚* 长* 宽,长度用比例尺量就可以
2、计算踏步踏步宽* 踏步高/2 * 踏步长度(就是三角形面积*长)
3、再计算缓台板长*宽*高也很简单的
这样,计算不准的问题就解决了,需要的就是细心。
如果有电脑,用电子表格,一切会更简单。
【注意】一定要分单元计算,最后在合计总量。
稍后,告诉你为什么。
【第一步】计算混凝土体积。
【第二步】要商品混凝土。
在预约商品混凝土的时候,要留下余量。
例如72方,正好是八方的车9车,你要8车就好。
以免一次性发来,万一有纰漏不好处理。
【第三步】过程控制目的是:解决“【楼板不平、商混站给货不足】的问题。
分析:
虽然楼板不平,但是大体还是均衡的。
虽然商混站给货不足,但是每车差多少,也是有数的。
例如:
你的楼房是两个单元,每个单元是31立方米,总得混凝土量是62立方。
你下单子:56立方米
浇完32方的时候,你可以量一下。
假设你发现一个单元还没有浇筑完成,你就用卷尺量一下,看看差多少面积。
举例:用卷尺一量,有10平方米板没浇筑,还有半根梁没浇筑。
板:10*0.12=1.2立方半根梁= 0.5立方
那就是一个单元大概需要32+1.2+0.5=33.7立方米
两个单元就大概是67.4立方米,
这时候,你就可以给商混站打电话,让他先发到64立方米(按照8方一车假定)。
同理,万一浇了一个单元多,就往下减。
这样你就可以知道你计算的对不对了。
同时:33.7/31=1.087 ,你就可以知道,实际用量和你的理论计算大概比例为1.087比1。
在64方浇筑完成后,再用卷尺测量,然后用结果*1.087 再要混凝土。
这样就不会差太多了。
【注意】可能遇到的问题
1、工人催你,希望你在没浇筑完64方的时候就开始补方。
应对:
有把握的话,补方也可以。
拿不准的话,坚决“不见兔子不撒鹰”!
问起来,就拿老板搪塞他们,就说糟践了混凝土,老板会发火的。
反正怎么说就是不打电话。
要是班组长自己和商混站要料,正好跟你没关系,万一出事还可以收拾他。
【注意】可能遇到的问题2
2、楼板浇筑的不是很规则,不好量面积。
应对:用“估计”吧。
如图:用目测的方法,把黑1挪到黄1,把黑2挪到黄2,就基本变成矩形了。
不会差距的太多的。
