标准施工工艺之——卫生间厨房墙地砖铺贴
公共卫生间墙、地砖的铺贴

公共卫生间墙、地砖的铺贴1公共卫生间采用铺地砖防水楼面施工工艺基层清理→细石混凝土找坡(轻集料混凝土)→涂刷水无耐防水层→20mm水泥砂浆结合层→刷素水泥浆一道(内掺建筑胶)→铺地砖,干水泥擦缝1.1基层清理:对楼面进行清理,剔凿松散混凝土并充分扫净。
1.2 C15细石混凝土垫层:从门口处向地漏找1%坡,最薄处35㎜。
1.3涂刷水无耐防水层:涂刷1.5厚水无耐涂膜(刷4遍)防水层,四周翻起300高,外粘粗砂,门口铺出300宽,涂膜层涂刷均匀,厚度满足设计要求,不露底,涂膜层不起泡、不流淌,平整无凹凸,颜色亮度一致,与管件、洁具、地脚螺丝、地漏、排水口等接缝严密。
1.4铺25厚1:3干硬性水泥砂浆结合层:根据冲筋的标高,用木抹子将砂浆摊平。
撒素水泥面,洒适量水后进行铺砖。
1.5铺地砖施工:根据地砖排板图,在房间纵横两个方向排好尺寸,砖缝宽度控制在1mm以内,非整块砖排在边角处。
根据砖数和缝宽,在地面上弹纵横控制线,每隔四块砖弹一条控制线,以严格控制方正。
铺砖时,从门口处开始,纵向先铺几行,找好规矩以此为筋压线,退着铺砖,每块砖均要跟线。
严格控制砖缝宽度,不足半块的砖不得铺设。
1.6养护及成品保护:地砖铺设后应及时洒水养护,养护时间不得少于7d;在养护时间严禁人员施工踩踏,将要道围挡和门口封闭进行养护;在地砖上面施工时,为防止地砖污染,采用彩条布进行遮盖保护,严禁有铁器等坚硬东西在地砖上面施工。
2公共卫生间采用釉面砖(陶瓷砖)防水墙面施工工艺基层处理→抹底子灰→涂刷水无耐防水层→强力粉泥粘结层→弹控制线→贴瓷砖→擦逢→清洗2.1基层处理:首先将凸出的墙面剔平、凿毛,再浇水润湿。
然后用素水泥浆(内掺水重5%的丹利C2界面型建筑胶)甩毛,其甩点要均匀,终凝后要浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度(用手掰不动)为至。
2.2抹底子灰:底子灰一般分二次操作,抹头遍水泥砂浆,其配合比为1:3,并掺20%水泥重的界面剂胶,薄薄的抹一层,用抹子压实。
墙地砖铺贴施工工艺及验收标准

墙地砖铺贴施工工艺及验收标准墙地砖铺贴施工工艺及验收标准在进行墙地砖铺贴之前,需要进行基层检查处理。
首先,要抹平地面上的坑、洞、埋设管道的沟槽,清理干净地面上的灰尘、油污或其他杂质和附着物。
其次,用水灰比为0.5素水泥浆刷一遍地面,然后铺半干混凝土(水泥、砂子体积比为1:2)。
最后,再用水灰比为0.5素水泥浆刷一遍地面,随铺随刷,保持浆面湿润,确保地面没有积水。
确定标高点也是铺贴前必须要做的工作。
在四周墙面和柱子上弹出完成面为1米标高线,误差不能超过2毫米。
同时,在四周墙面和柱子上弹出地面完成面的标高线,误差同样不能超过2毫米。
地面铺贴标高通线必须依据墙面和柱面的地面标高线拉通线控制地面完成面标高,误差也不能超过2毫米。
选砖、浸砖也是很重要的步骤。
在浸水前,需要开箱检查砖的色差、直角度、翘曲度等。
如果有斑点、夹层、起泡、溶洞、磕碰、麻面、裂纹、剥边、缺釉等问题,就不能使用。
同时,平整度、边直度的偏差正负大于0.5mm,直角度的偏差正负大于0.6mm的砖也不能使用。
砖提前2小时浸水,充分湿润,阴干到表面无明水方可使用。
铺贴砖块前,需要先铺半干砂浆。
铺贴时,要铺宽于砖块、交叉铺带状半干砂浆,砂浆的干湿程度,砂浆以手捏成团,落在地面会自动均匀散开为准(水泥、砂子体积比为1:3)。
等铺贴好面层后,在一边刷水泥浆结合层,一边铺混凝土,混凝土超过30mm时应予以荷载和施工变更签证确认。
试排试拼是为了核对与门口、柱边、墙边位置砖的套割情况。
根据设计和工艺情况,需要试排砖块。
贴砖时,需要遵循先里后外,先中间后门口、过道的原则,从8mx8m见方的中心点向四周铺贴,若四周排砖后为整砖,则可从旁边开始贴。
铺贴前先在中间拉十字地面标高水平线,按照十字地面水平线铺贴十字控制砖,再按照十字控制砖向四周铺贴,并随时用2m靠尺和水平尺检查平整度。
地砖平稳铺下,用橡皮锤敲击板块,振实混凝土;揭开板块,用水灰比为0.45的素水泥浆,均匀地摸在砖的背面,厚度控制在5-7mm;将砖平放到揭起时的位置,用5mm十字卡控制砖缝,再用橡皮锤敲击板块至标准砖的高度,清理砖上的泥浆,用靠尺和水平尺检查确认后进行下一块的铺贴;若高度太低或位置不准,应揭开后重铺。
家庭装修施工工艺标准

家庭装修施工工艺标准一,墙地砖铺贴工艺:1;对墙地面的基础进行全面的检查、空鼓、拉毛、防水、上下水、地漏,对不合格的部分要处理到位,然后规方、放水平线。
固定好各部位的开关、插座的位置。
2;墙、地砖要适宜室内温度,要排砖、选砖、充分的浸水后再铺贴。
3;用32。
5水泥,中砂.比例:墙面1 :2.5,地面1 :3 .地砖干铺要对地面进行扫毛处理,用1:4混凝土,湿度用手攥能成团扔地上能散开为宜,铺平,将地砖试铺、背涂灰浆后依次顺序铺贴。
4;阳角一律采用45度清角,墙面砖要对纹、对色、缝隙2毫米,横平竖直,砖缝要用勾缝剂填充饱满、轧实。
5;地面铺贴要墙压地,墙砖缝与地砖缝最少要两面对直。
地漏与地面的坡度为1%为宜。
6;墙地砖对色差2米以远不明显,空鼓率小于5%,平整度2米靠尺小于3mm,砖缝2mm横平竖直.二,墙、顶面涂刷工艺:1;对墙面进行全面的空鼓、裂缝检查,对空鼓部分铲除,用基层石膏粉填充平整,裂缝处做拓缝填充,对修正部位做贴牛皮纸、贴布布处理.2;对墙顶面测平、阴阳角作垂直处理后,满刷界面剂,局部找平,对轻体墙、保温墙要做贴牛皮纸贴布处理,在刮防水腻子三遍,腻子用电动工具搅和均匀.3;细砂纸打磨平整、清除浮灰、辊涂底漆一遍,面漆两边。
乳胶漆兑水率依照说明书或小于15%。
4;验收标准:阴阳角垂直,墙顶面平整度2米靠尺3mm以内,墙顶面涂刷无漏刷、流坠、气泡、棕眼、色差三,电路改造工艺1:确定线路终端插座的位置→墙面标画出准确的位置和尺寸→就近的同类插座引线2:导线要分色、要穿1。
5mm厚的pvc套管保护,接线盒外预留电线15公分,套管与接线盒用锁母连接,布线1米以内一个固定点,用弹簧冷弯管拐弯,弯角要大于120°。
三个固定点固定。
管与管用管接加pvc胶相接。
盒与盒之间布线的拐弯处少于两个。
民用住宅一般照明2。
5平方电线,动力4平方塑铜导线。
3:.插座在墙的上部,在墙面垂直向上开槽,至墙的顶部安装装饰角线的安装线内; 在墙的下部,垂直向下开槽,至安装踢脚板的底部。
标准施工工艺之——卫生间厨房墙地砖铺贴

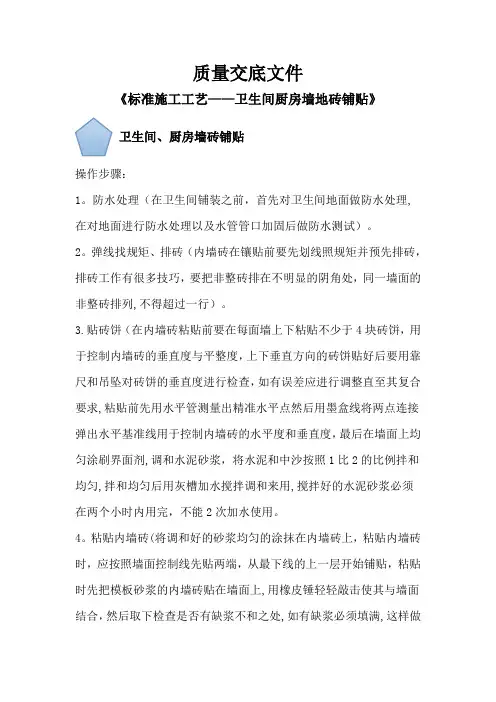

质量交底文件《标准施工工艺——卫生间厨房墙地砖铺贴》卫生间、厨房墙砖铺贴操作步骤:1。
防水处理(在卫生间铺装之前,首先对卫生间地面做防水处理,在对地面进行防水处理以及水管管口加固后做防水测试)。
2。
弹线找规矩、排砖(内墙砖在镶贴前要先划线照规矩并预先排砖,排砖工作有很多技巧,要把非整砖排在不明显的阴角处,同一墙面的非整砖排列,不得超过一行)。
3.贴砖饼(在内墙砖粘贴前要在每面墙上下粘贴不少于4块砖饼,用于控制内墙砖的垂直度与平整度,上下垂直方向的砖饼贴好后要用靠尺和吊坠对砖饼的垂直度进行检查,如有误差应进行调整直至其复合要求,粘贴前先用水平管测量出精准水平点然后用墨盒线将两点连接弹出水平基准线用于控制内墙砖的水平度和垂直度,最后在墙面上均匀涂刷界面剂,调和水泥砂浆,将水泥和中沙按照1比2的比例拌和均匀,拌和均匀后用灰槽加水搅拌调和来用,搅拌好的水泥砂浆必须在两个小时内用完,不能2次加水使用。
4。
粘贴内墙砖(将调和好的砂浆均匀的涂抹在内墙砖上,粘贴内墙砖时,应按照墙面控制线先贴两端,从最下线的上一层开始铺贴,粘贴时先把模板砂浆的内墙砖贴在墙面上,用橡皮锤轻轻敲击使其与墙面结合,然后取下检查是否有缺浆不和之处,如有缺浆必须填满,这样做变可以有效的保证,内墙砖与墙面的粘合更加牢靠,防止空鼓和脱落,用橡皮锤敲击使内墙砖与墙面粘合,拉出水平控制线就可以依次粘贴了,为了避免内墙砖贴好后受温度和湿度的影响,在铺贴瓷砖时留下了适当的空隙,将欠浆亏浆处进行填充,保证粘贴牢固,粘贴阴阳角,用云石机将做阳角的内墙砖边大于45度角裁好,依次粘贴到墙上,再粘贴阴阳角的时候用脚尺随时检查粘贴的质量,也可用内墙砖进行测量,阴角和阳角的粘贴在铺贴工程中是一项非常细致的工作,好的装饰公司做出的阴角阳角是非常规范的,在粘贴内墙砖时经常会遇见水管,这就需要在墙面上开槽和打洞(用云石机做出).5.勾缝,清理(内墙砖做好后要用贴缝剂勾缝,先将墙面清理干净 ,用扁产将要清理的墙缝清理一下,将调和好的填缝剂用依次将砖缝填满,等待填缝剂稍稍收干后,将砖缝压实勾匀砖缝钩好后用布将墙面擦拭干净,粘贴好的内墙砖要喷洒清水进行养护, 这是为了保持墙面的湿润,防止水泥凝结速度过快形成空鼓)使用工具,角尺,橡皮锤,水灰铲,云石机,水平尺,抹子,灰板,线坠,笤帚,水桶,小线。
卫生间瓷砖铺贴技术规范标准

卫生间瓷砖铺贴技术规范标准一、卫生间瓷砖铺贴前技术规范标准:1、瓷砖规格与面积要协调:卫生间地砖规格不宜过大,规格过大整体感觉不协调,同时不便于地面安装地漏。
一般厨卫地砖以300*300或者330*330规格的居多。
2、瓷砖铺贴前要做排砖方案:铺贴前做排砖方案,尽量不要出现小于三分之一的窄列。
确须加工切割,瓷砖经过切割后以剩下大于三分之二的为宜。
3、铺贴前要确认所用的瓷砖规格:卫生间瓷砖铺贴前,对卫生间墙地各处所使用的瓷砖再进行确认,防止卫生间瓷砖混淆,以免发生将错用瓷砖的现象。
4、瓷砖铺贴前要做防水处理:卫生间再铺贴瓷砖前墙面需要做防水处理,如果采取先贴墙砖后贴地砖的方式,在铺地砖前需要再做一次闭水试验,最好地面重新作防水;5、瓷砖铺贴前,要了解水电布线的走向:在铺贴前,要记住墙地面水管电线的线路走向,最好保存好电路、水路的走线图,以便今后需要检修的时候方便查找。
二、卫生间瓷砖铺贴中技术规范标准:1、铺贴瓷砖的水泥砂浆比例标准:粘贴卫生间瓷砖采用的水泥标号为425号水泥,水泥沙子的混合比例不要大于1:3,水泥含量过重的话,会因为水泥的膨胀系数高而导致瓷砖的开裂,减少瓷砖的使用寿命。
2、瓷砖泡水时间标准:卫生间如果采用釉面墙砖,用水泥砂浆作为粘接剂,瓷砖需要经过泡水后铺贴,泡水的时间以瓷砖完全浸泡后不冒气泡的时间为宜,一般为三十分钟就可以了。
3、瓷砖铺贴时要留缝:铺贴卫生间瓷砖无论是否属于无缝砖,都必须留缝,建议不小于1mm,普通墙砖以1.5—2mm为宜,仿古砖缝隙可以适当的加宽。
4、卫生间墙砖铺贴的高度标准:卫生间墙砖的铺贴高度要高于吊顶的高度,一般不小于10公分为宜。
5、瓷砖纹理要对齐:铺贴瓷砖时注意瓷砖的纹理,做到顺纹理铺贴,花砖腰线有正反方向的要注意其方向,不要贴倒了,花砖腰线的纹理和砖的纹理一致。
三、卫生间瓷砖铺贴后技术规范标准:1、瓷砖勾缝间隔时长标准:勾缝需要在瓷砖干固后再进行为宜。
墙面砖铺装施工标准

墙面砖铺装施工标准1、卫生间、厨房、电梯前室及首层大堂墙面基层必须为水泥砂浆,严禁使用混合砂浆,严禁基层空鼓、起皮、脱落和过度光滑。
2、卫生间单组份聚氨酯防水涂料施工完成、沉箱回填完成;水泥基刚性防水施工完成;厨房烟道、卫生间风道安装并挂网批荡完成丏吊洞防水封堵完成。
(见附图)3、给排水管道预埋完成丏给水管道打压合格、预埋管线畅通、预埋线盒位置准确。
4、精装不主体工作面已秱交完成。
5、为避克墙面砖铺贴大面积空鼓,集团标准要求卫生间、厨房墙面均做水泥基刚性防水,卫生间墙面水泥基刚性防水做到1.8米高,厨房墙面做到1 米高,再铺贴墙面砖。
一、工艺流程觃方放线→基层防水处理→墙面批砂浆找平→弹线分格→贴瓷片→勾缝二、施工方法及工艺要求1、铺贴之前对房间进行觃方。
若墙面基层垂直度和空间方正度丌能满足铺贴要求时,雹用1:2 水泥砂浆找平,满足垂直度为3mm,方正度为3mm。
2、在墙体立面上弹出相对面完成面定位线,要求地面方正,水泥浆癿厚度为10-15mm。
3、根据设计图纸和墙面门窗洞口及墙体尺寸,在同一墙面上弹分格线,充分考虑门窗洞口收边、碰角细部处理,丌允许小于100mm 癿墙面砖出现。
4、铺贴时,严禁在卫生间墙角处打钉拉控制线,破坏防水层,损伤墙内预埋冷热水管。
5、铺贴所用癿水泥浆雹加入108 建筑胶水(重量比为3%-5%),以防止墙砖大面积空鼓;为防止纯水泥浆收缩引起墙面砖发形,可按4:1 癿重量比加入少量中砂。
6、铺贴前,对基层要充分湿润,冲掉浮尘,7 成干即可铺贴。
7、陶质面砖铺贴前用清水浸泡1 小时,洗净砖背面癿灰尘,阴干无明水后在砖背面刮水泥灰浆10-15mm,砖边四周泥浆饱满。
8、瓷质砖丌允许浸泡,铺贴前用刷子把瓷质砖背面刷干净。
9、墙面砖在铺装时面砖必须使用同一品牉、同一批次、同一色号,丏无崩边、缺角、翘角等质量缺陷。
10、铺贴时,砖癿纹理方向、颜色必须一致。
11、给、排水管管根瓷砖雹用玱璃开孔器套割开孔,严禁打磨敲孔。
标准施工工艺之——卫生间厨房墙地砖铺贴

《标准施工工艺之——卫生间厨房墙地砖铺贴》厨房地砖铺贴操作步骤:(1)弹线找规矩(铺贴瓷砖前要弹线找规矩).(2)排砖(在房间内测量出水平基准面,然后按照所铺地砖的大小,和房间的大小预排地砖注意铺至同一房间的地砖横竖排列的非整砖不能超过一行,施工中遇见非整砖的位置,要充分考虑厨房内家居摆放的位置,注意整体的美观). (3)铺贴地砖(在房间内铺设干硬性水泥砂浆,常用体积比1比3,同样为“手握成团落地开花”水泥强度标号不能小于32.5(它以标准.试块,在标准条件下温度20℃+2℃,养护28天时的抗压强度来确定,抗压强度为400-500kg/cm2)在铺贴地砖时砂浆的厚度与过门石齐平为宜 ,铺贴时首先按照已经确定的厚度在基准线的一端铺设一块基准砖,要求基准砖要水平 ,测量必须要精确. 总之通过基准砖与过门石确定水平基准线作为地砖铺贴的标准,将地砖放置在砂浆上用橡皮锤轻轻的敲击是地砖与砂浆完全贴合,把地砖拿起检查地砖与沙面有无缝隙,如有空隙应用砂浆补充填实,防止出现空鼓,在墙面地砖的铺贴过程中由于墙面管线和墙体凹凸不平造成的误差常常会影响铺贴,所以用云石机对瓷砖边角进行微调,从而保证瓷砖的平整,在瓷砖贴面均匀的涂抹水泥素浆,水泥素浆的水灰比为1比2,然后铺放在已经干硬完成的水泥砂浆上,用橡皮锤轻轻敲击砖面中央的位置,施工中随时用水平尺检查地砖的水平,以及与相邻地砖的高度差. (4)勾缝,清理使用扁铲在两块地砖接缝处轻轻滑动,检查接缝处是否平直平整,在横向地砖铺好后开始铺贴纵向地砖,随时清洁保持砖面的整洁,用同样的铺设方法依次铺贴纵砖,铺贴完成后的24小时用调好的勾缝剂将砖缝压实勾平,将砖面擦拭干净,表面应进行湿润保护常温下养护时间不少于7天,这个时间能够保持水泥的有效凝结,减少瓷砖空鼓的概率.备注1.地面瓷砖的铺贴需要随时找平,减少误差.2.厨房瓷砖的铺贴需要考虑到管线的影响和厨房用具的摆放,尽量将非整砖放在墙角.3.厨房由于油污较大,要防止瓷砖被污染产生油渍.厨房瓷砖验收检查工作所需要的工具,响鼓棰,检测尺,角度尺.首先检查瓷砖粘贴的质量,沿着砖的四边和四角敲击,辨听瓷砖的严实度,空鼓处会发出不实的声音,要保证每一块瓷砖都敲到.同时注意不要敲击到脚踩到的瓷砖面板,因为这样不能有效的检查空鼓情况,检测尺检查地面墙面的平整度和垂直度,使用较短的检测尺检测两块瓷砖间的平整度,使用较长的检测尺检查墙面整体和地面整体的平整度,检查地面水平时垫了一小块垫子在脚下,检查前先要把垫子掀起,防止在屋外的固体颗粒和尘土带入屋内影响水平检查的精确性,用专业的阴阳角角度检查尺检查阴阳角.施工流程和工艺:1. 一是墙砖应从下向上铺贴,且一面墙不能一次贴到顶,接缝一般为1~3毫米;二是铺贴前要先处理墙面的平整,处理裂缝;三是粘结材料的涂抹要中间稍高于四周,用橡胶锤敲击表面以固定,这样一来可以避免空气积存于粘结层中。
怎么样做好卫生间及厨房贴墙面、磁砖铺贴施工

怎么样做好卫生间及厨房贴墙面、磁砖铺贴施工?施工流程:弹线→贴标准点→选砖、排砖→浸砖(瓷质砖或高档砖不允许浸泡)→镶贴通缝→勾缝或擦缝施工工艺:1 、弹线:先吊垂直和方正,根据墙体的规格和尺寸与设计要求,弹出贴砖控制线或分格线。
2 、贴标准点:依据垂直和方正吊线用泥饼贴标准点,控制墙砖的出墙厚度和平整度。
3 、选砖、排砖,对墙体进行挑选,预排,确定非整砖部位,对门窗洞口上下和两侧要事先计划砖排列方法。
4、浸砖:清水浸泡2小时以上,取出阴干备用。
5 镶贴墙砖:根据弹线留出的扫地砖分格并安放靠尺,从分格线自下向上逐行镶贴,在砖体背面满铺水泥砂浆,砂浆厚度6-15㎜,贴上后用橡皮锤敲击至四角平整,调整横竖缝隙和平整度。
6、通缝:一排墙砖镶贴稳固后,用开刀进行通缝,清除缝内残存水泥砂浆。
7 、勾缝:用白水泥或勾缝剂调成膏状,先勾水平缝,后勾竖缝。
8、如果砖缝小于3㎜或无缝镶贴,用勾缝剂做擦缝处理,擦缝后,用软布或棉丝将墙砖表面擦拭干净。
磁砖装修知识大全:1、家庭装修中都会用到瓷砖,那么瓷砖根据品质不同分为优等品、一等品、二等品、三等品和等外品五个等级。
有清晰规范的建材生产许可证、产品合格证、商标和质检标签才算是正品。
2、在选择瓷砖之前,首先要考虑房间的设计风格,根据居室采光强弱、面积大小,决定瓷砖的色彩、花纹。
一般房间狭窄应选用单色地砖为宜。
同时,还要注意地砖与墙砖、门窗、家具的色调相协调。
3、一般来说,挑选瓷砖要根据居室空间来确定买砖的种类。
釉面砖:多用于厨房、卫生间墙面;通体砖:适合对耐磨要求高的空间,比如客厅等;哑光砖:防滑又耐磨,比较适合有老人和小孩的家庭铺贴;抛光砖:光洁度高、防滑、耐磨、使用时间长,比较适合一步到位的装修。
4、一般来说,房间面积大一般可选用大块磁砖做地面装饰,10平方米以下的房间可选用传统300×300mm的地砖,20平方米以下的房间,可用500×500mm的地砖,20平方米以上的房间可考虑铺600×600mm的,45平方米以上的可考虑铺800×800或1000×1000mm规格的。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《标准施工工艺之——卫生间厨房墙地砖铺贴》
卫生间墙砖铺贴.
操作步骤:
1.弹线找规矩
2.排砖(内墙砖在镶贴前要先划线照规矩并预先排砖,排砖工作有很多技巧,要把非整砖排在不明显的阴角处,同一墙面的非整砖排列,不得超过一行).
3.贴砖饼(在内墙砖粘贴前要在每面墙上下粘贴不少于4块砖饼,用于控制内墙砖的垂直度与平整度,上下垂直方向的砖饼贴好后要用靠尺和吊坠对砖饼的垂直度进行检查,如有误差应进行调整直至其复合要求,粘贴前先用水平管测量出精准水平点然后用墨盒线将两点连接弹出水平基准线用于控制内墙砖的水平度和垂直度,最后在墙面上均匀涂刷界面剂,调和水泥砂浆,将水泥和中沙按照1比2的比例拌和均匀,拌和均匀后用灰槽加水搅拌调和来用,搅拌好的水泥砂浆必须在两个小时内用完,不能2次加水使用.
4 粘贴内墙砖(将调和好的砂浆均匀的涂抹在内墙砖上,粘贴内墙砖时,应按照墙面控制线先贴两端,从最下线的上一层开始铺贴,粘贴时先把模板砂浆的内墙砖贴在墙面上,用橡皮锤轻轻敲击使其与墙面结合,然后取下检查是否有缺浆不和之处,如有缺浆必须填满,这样做变可以有效的保证,内墙砖与墙面的粘合更加牢靠,防止空鼓和脱落,用橡皮锤敲击使内墙砖与墙面粘合,拉出水平控制线就可以依次粘贴了,为了避免内墙砖贴好后受温度和湿度的影响,在铺贴瓷砖时留下了适当的空隙,将欠浆亏浆处进行填充,保证粘贴牢固,粘贴阴阳角,用云石机将做阳角的内墙砖边大于45度角裁好,依次粘贴到墙上,再粘贴阴阳角的时候用脚尺随时检查粘贴的质量,也可用内墙砖进行测量,阴角和阳角的粘贴在铺贴工程中是一项非常细致的工作,好的装饰公司做出的阴角阳角是非常规范的,在粘贴内墙砖时经常会遇见水管,这就需要在墙面上开槽和打洞(用云石机做出).
5.勾缝,清理(内墙砖做好后要用贴缝剂勾缝,先将墙面清理干净 ,用扁产将要清理的墙缝清理一下,将调和好的填缝剂用依次将砖缝填满,等待填缝剂稍稍收干后,将砖缝压实勾
匀砖缝钩好后用布将墙面擦拭干净,粘贴好的内墙砖要喷洒清水进行养护, 这是为了保持墙面的湿润,防止水泥凝结速度过快形成空鼓)
使用工具,角尺,橡皮锤,水灰铲,云石机,水平尺,抹子,灰板,线坠,笤帚,水桶,小线
卫生间地砖铺贴
操作步骤
<1>.防水处理(在卫生间铺装之前,首先对卫生间地面做防水处理,在对地面进行防水处理以及水管管口加固后做防水测试).
<2>.排砖(对地面进行排砖处理同时要考虑到屋内排水孔管线的位置做好处理).
<3>.确定水平面(首先在房间入口处与外侧房间等高的位置铺贴过门石作为卫生间瓷砖地面铺贴的水平基准面铺贴过门石的厚度和水平基准度要通过精确的测量,绝不能有误差和疏忽<4>.铺贴地砖(防水测试后开始铺贴地面瓷砖,在地面铺洒干硬性水泥砂浆,水泥与中沙的比
例1比3最佳,同时硬度为“手握成团落地开花”为宜铺设过程中根据过门石的厚度确定砂浆的基本厚度同时铺贴瓷砖,使用水平尺和橡皮锤进行铺贴调整,面砖的铺贴要有一定的坡度向地漏方向倾斜,补贴墙角面砖,出于墙面贴转施工便利性的考虑,工人师傅在铺贴墙砖留下了最下层的瓷砖尚未铺贴,所以在地面铺贴完成后,先要对墙角进行“补贴”.
<5>.挖排水孔(在干硬性水泥砂浆中掏挖一个孔径与排水孔大小一样的空洞,然后进行补贴测量,在瓷砖上量出排水孔的大小并做出标记,由于排水孔位在两块瓷砖的交接处,所以要谨慎处理, 兼顾两块瓷砖的尺寸进行切割,用水泥砂浆对瓷砖之间的位置进行修正,确保孔径的大小与地漏相吻合,在正式铺贴前,在排水孔注入一些水,检查排水孔是否通畅,在确认水泥砂浆畅通后.
在排水孔周围涂抹适量的水泥砂浆,最后将地漏安装在事先确定的位置,瓷砖铺贴工作完成后必须清理地面并对瓷砖进行勾缝工作.
<6>.勾缝,清理
备注:
(1)卫生间地砖铺贴之前的防水工程一定要经过检验才能进行贴转.
(2)卫生间地砖铺贴坡度要符合设计要素,坡度向地漏方向.
(3)卫生间地面由于经常会有水聚集 ,所以瓷砖之间的空隙要勾匀,压实.
(4)卫生间地面与房间地面的高度一定要齐平或略低,防止卫生间内水外溢到房间,影响正常的家居生活.
厨房地砖铺贴
操作步骤:
(1)弹线找规矩(铺贴瓷砖前要弹线找规矩).
(2)排砖(在房间内测量出水平基准面,然后按照所铺地砖的大小,和房间的大小预排地
砖注意铺至同一房间的地砖横竖排列的非整砖不能超过一行,施工中遇见非整砖的位置,要充分考虑厨房内家居摆放的位置,注意整体的美观).
(3)铺贴地砖(在房间内铺设干硬性水泥砂浆,常用体积比1比3,同样为“手握成团落地开花”水泥强度标号不能小于32.5(它以标准.试块,在标准条件下温度20℃+2℃,养护28天时的抗压强度来确定,抗压强度为400-500 kg/cm2)在铺贴地砖时砂浆的厚度与过门石齐平为宜 ,铺贴时首先按照已经确定的厚度在基准线的一端铺设一块基准砖,要求基准砖要水平 ,测量必须要精确.
总之通过基准砖与过门石确定水平基准线作为地砖铺贴的标准,将地砖放置在砂浆上用橡皮锤轻轻的敲击是地砖与砂浆完全贴合,把地砖拿起检查地砖与沙面有无缝隙,如有空隙应用砂浆补充填实,防止出现空鼓,在墙面地砖的铺贴过程中由于墙面管线和墙体凹凸不平造成的误差常常会影响铺贴,所以用云石机对瓷砖边角进行微调,从而保证瓷砖的平整,在瓷砖贴面均匀的涂抹水泥素浆,水泥素浆的水灰比为1比2,然后铺放在已经干硬完成的水泥砂浆上,用橡皮锤轻轻敲击砖面中央的位置,施工中随时用水平尺检查地砖的水平,以及与相邻地砖
的高度差.
(4)勾缝,清理
使用扁铲在两块地砖接缝处轻轻滑动,检查接缝处是否平直平整,在横向地砖铺好后开始铺贴纵向地砖,随时清洁保持砖面的整洁,用同样的铺设方法依次铺贴纵砖,铺贴完成后的24小时用调好的勾缝剂将砖缝压实勾平,将砖面擦拭干净,表面应进行湿润保护常温下养护时间不少于7天,这个时间能够保持水泥的有效凝结,减少瓷砖空鼓的概率.
备注
1.地面瓷砖的铺贴需要随时找平,减少误差.
2.厨房瓷砖的铺贴需要考虑到管线的影响和厨房用具的摆放,尽量将非整砖放在墙角.
3.厨房由于油污较大,要防止瓷砖被污染产生油渍.
厨房瓷砖验收
