医院工程暖通施工方案第一章绪论1.1 项目概况本项目为某新建医院暖通工程,位于某市区。

项目总建筑面积约10万平方米,包括门诊楼、住院楼、手术楼、医技楼等多个功能楼宇。

本项目的暖通工程将为医院的舒适性和工作环境提供必要的条件,是医院的重要基础设施。

1.2 编制目的本施工方案的编制目的是为了规范施工流程,确保施工质量,保障工程进度和安全。

通过细致的施工方案制定,为各参与方提供明确的工作指引,确保各项施工任务有效顺利的完成。

1.3 编制依据本暖通工程施工方案的编制依据主要包括相关法律法规、规范标准、设计文件、施工实践经验等。

第二章施工组织设计2.1 组织机构项目的施工组织机构主要包括总包方、设计单位、监理单位、施工单位、材料供应商等各方。

其中总包方对整个施工过程进行统筹协调,设计单位提供设计文件和技术支持,监理单位进行施工监理,施工单位完成具体施工任务,材料供应商供应相应的施工材料。

2.2 人员配备根据工程的规模和施工特点,确定施工所需的各类人员及其配备标准。

主要包括项目经理、质量员、安全员、技术员、施工队长、作业人员等。

2.3 施工技术方案根据设计文件和实际施工情况,制定相应的施工技术方案,明确施工工艺、施工方法、材料使用等内容,确保施工安全、质量和进度。

第三章施工过程控制3.1 施工准备进行施工前的各项准备工作,包括对施工现场的清理、平整,施工设备的安装调试等。

同时组织相关人员进行安全教育和技术培训。

3.2 施工顺序根据施工图纸和设计要求,确定暖通工程的施工顺序,并进行施工进度计划编制。

按照施工顺序,分解施工任务,明确施工内容,确定施工工序和施工周期。

3.3 施工质量控制严格按照设计文件和规范标准进行施工,严格控制施工质量。

对施工过程中的难点和关键环节进行重点监控,确保施工质量符合设计要求。

3.4 安全生产管理严格遵守相关法律法规,落实安全生产责任,加强安全教育和技术培训,做好施工现场的安全防护措施,确保施工过程中的安全生产。

暖通工程施工组织设计方案

暖通工程施工组织设计方案

该工程一至十六层为研究、实验、办公部份,通风空调采用风机盘管加新风系统,每层设2 台新风机组,B1 层为设备部份,内设空调机房,采用大风道系统南北各设轴流风机1 台2.1 劳动组织准备:本工程的总包方为北京××建设工程有限责任公司第××项目经理部,机电设备部份分包给北京××公司水电分公司,在总包方统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立施工管理体生活费,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理2.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案。

针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导2.3 施工现场准备:施工道路、施工用水、施工用电和加工场地由总包方统一规划,生产、办公、生活用房等暂时用房由总包方提供2.4 本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见下表1具体施工用机具见下表2机具名称龙门剪板机机具名称电动剪刀数量2 台数量2 把工种名称计划人数工种名称计划人娄通风工30 保温15电气焊 5 钳工 5空调水工20 普工15油漆工 5 安全员 1 临电 2 材料、机械 13.1.1 通风预埋、预留洞的工作尾随土建结构工程进行,主要工作为 坚井穿楼板洞和穿墙洞, 为便于拆除预留和预埋, 采用木盒预埋方式, 按风管规格尺寸四边各放大 100mm ,固定要稳固和方正,不影响合 模,拆模后应即将剔出木盒3.1.2 空调水系统需要在楼板或者墙体上用钢套管预埋留洞,待土建打 完砼达到一定强度时将钢套管松动。

并在砼能上人的时候把钢套管拔 出后及时清理干净, 然后刷上机油以备下次使用。

预埋要求详见下表 3注: B2 层人防洞的预留、预埋必须按人防有关要求执行3.1.3 本工程争创结构“长城杯”,因此预留、预埋部份需要有详细的 控制方法例如:墙体上要求结构上弹控制标高线,顶板上弹控制轴线,预 埋木盒、钢管基底要清理干净,用磨光机打磨,刷机油,保证不粘连 混凝土,钢管应在打混凝土 3-4 小时内拔出3.1.4 设备基础预埋:对于风机、水泵、水箱、机组等设备待到货后 核对好尺寸,方可作基础预埋,并按设计及施工规范要求施工 3.1.5 由于空调水管和通风管道在穿楼板或者穿墙体预留、预埋洞,需 要由土建专业预留洞、 暖通专业配合检验和报验, 共同做好此部位预空 调 水 管 规格D<32 32-50 70- 100 125- 150 200250洞口尺寸 Φ 100 Φ 150 Φ200 木盒木盒尺寸 100×100150×150200×200250×250300×300 400×400折方机 2 台 手动电钻 6 把 联合咬口机 2 台 电锤 6 把 立式咬口机 2 台 倒链(10T ) 2 个 单边咬口机 2 台 对讲机 5 组 电焊机 3 台 叶轮式风速仪 1 个 砂轮切割机 4 台 噪声测试仪 1 个 套丝机 2 台 冲击钻 2 把 台钻 2 台 电动打击泵 1 台留3.2 通风做法3.2.1 施工技术人员要认真审图,分清不同用途管径采用不同壁厚的镀锌钢板制作风管,用料规格应符合施工规范及设计要求 (GB50243-2002),板材厚度如下表 4 (其它材质类风管见规范)注:排烟风管按高压风管执行3.2.2 通风工程制作工艺流程:领料 下料剪切 咬口制作 风管折方成型法兰下料 打铆钉孔焊接 打螺栓孔 刷漆铆法兰翻边检验安装3.2.3 法兰制作本工程 630mm 以上的风管采用角钢法兰连接方式, 630mm 以下风管采用插条连接方式,插条四周要求打高份子密封胶。

江苏医院暖通工程施工方案

江苏医院暖通工程施工方案

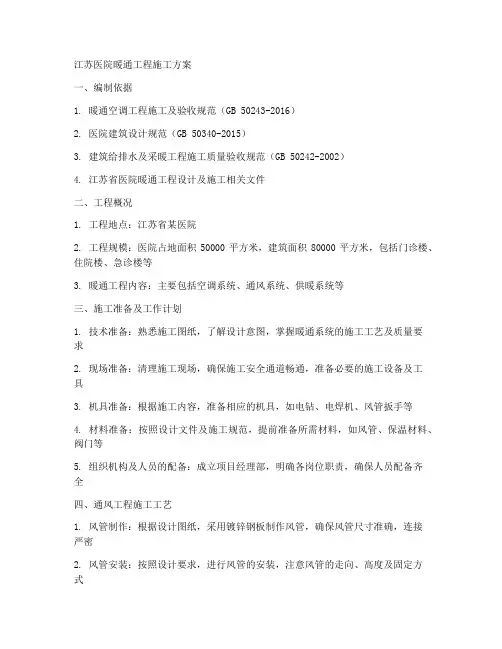

江苏医院暖通工程施工方案一、编制依据1. 暖通空调工程施工及验收规范(GB 50243-2016)2. 医院建筑设计规范(GB 50340-2015)3. 建筑给排水及采暖工程施工质量验收规范(GB 50242-2002)4. 江苏省医院暖通工程设计及施工相关文件二、工程概况1. 工程地点:江苏省某医院2. 工程规模:医院占地面积50000平方米,建筑面积80000平方米,包括门诊楼、住院楼、急诊楼等3. 暖通工程内容:主要包括空调系统、通风系统、供暖系统等三、施工准备及工作计划1. 技术准备:熟悉施工图纸,了解设计意图,掌握暖通系统的施工工艺及质量要求2. 现场准备:清理施工现场,确保施工安全通道畅通,准备必要的施工设备及工具3. 机具准备:根据施工内容,准备相应的机具,如电钻、电焊机、风管扳手等4. 材料准备:按照设计文件及施工规范,提前准备所需材料,如风管、保温材料、阀门等5. 组织机构及人员的配备:成立项目经理部,明确各岗位职责,确保人员配备齐全四、通风工程施工工艺1. 风管制作:根据设计图纸,采用镀锌钢板制作风管,确保风管尺寸准确,连接严密2. 风管安装:按照设计要求,进行风管的安装,注意风管的走向、高度及固定方式3. 风管加固:对风管进行加固处理,确保风管在运行过程中稳定可靠4. 风管保温:对风管进行保温处理,减少能量损失,提高供暖、空调效果五、空调系统施工工艺1. 设备安装:按照设计文件,安装空调设备,如冷水机组、空调箱、风机等2. 管道安装:安装空调系统的管道,包括冷热水管道、排水管道等,确保管道连接严密,无泄漏3. 系统调试:对空调系统进行调试,检查设备运行是否正常,系统性能是否达到设计要求4. 漏水检测:对空调系统进行漏水检测,确保系统无泄漏现象六、供暖系统施工工艺1. 设备安装:按照设计文件,安装供暖设备,如锅炉、散热器等2. 管道安装:安装供暖系统的管道,包括供水管道、回水管道等,确保管道连接严密,无泄漏3. 系统调试:对供暖系统进行调试,检查设备运行是否正常,系统性能是否达到设计要求4. 供暖试运行:对供暖系统进行试运行,确保系统在冬季正常供暖七、质量保证措施1. 严格把控材料质量,确保所用材料符合国家相关标准及设计要求2. 加强施工过程控制,确保施工质量符合规范要求3. 做好施工记录,为工程验收提供依据4. 定期对施工人员进行技术培训,提高施工技能及质量意识八、安全文明施工措施1. 严格遵守国家及地方安全生产法律法规,确保施工安全2. 做好施工现场的安全防护,设置安全警示标志,防止安全事故的发生3. 加强环境保护,严格执行环保法规,确保施工过程中对环境的影响降到最低4. 做好施工现场的卫生管理,保持施工现场整洁有序本工程施工方案旨在为江苏省某医院暖通工程提供详细的施工指导,确保工程质量、安全、进度等方面的可控。

暖通工程专项施工技术方案

暖通工程专项施工技术方案

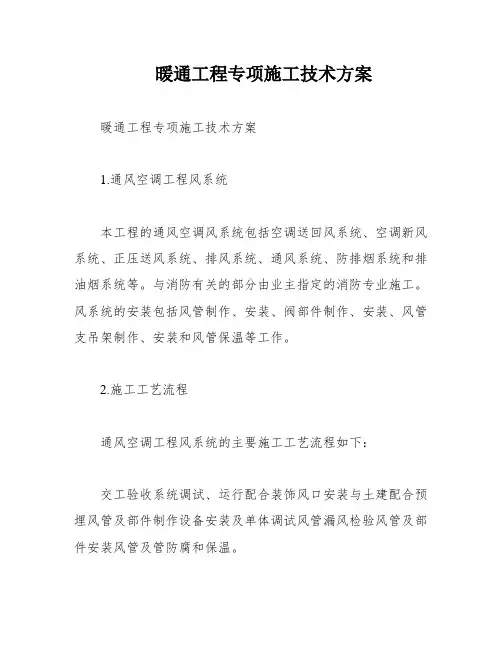

暖通工程专项施工技术方案暖通工程专项施工技术方案1.通风空调工程风系统本工程的通风空调风系统包括空调送回风系统、空调新风系统、正压送风系统、排风系统、通风系统、防排烟系统和排油烟系统等。

与消防有关的部分由业主指定的消防专业施工。

风系统的安装包括风管制作、安装、阀部件制作、安装、风管支吊架制作、安装和风管保温等工作。

2.施工工艺流程通风空调工程风系统的主要施工工艺流程如下:交工验收系统调试、运行配合装饰风口安装与土建配合预埋风管及部件制作设备安装及单体调试风管漏风检验风管及部件安装风管及管防腐和保温。

3.管道选材及连接方式系统类别管材管径/厚度连接方式1 补给水管、接驳系统的排水管、溢水管及通气管镀锌钢管50≤DN≤100 丝扣连接DN≤50 无缝钢管 6MPa 法兰焊接或卡箍连接空调冷热水管、采暖热水管、凝结水管铜管无缝钢管6MPa 焊接或焊接法兰连接冷媒管铜管无缝钢管 6MPa 焊接或焊接法兰连接空调、通风、排烟风管镀锌钢板 DN≥125 按规范要求pvc管——粘接连接4.风管选材与制作安装工艺流程风管的加工及制作应按流水作业法进行分工。

在加工场安排对风管加工技术精通的技术工人,专门从事风管的加工制作。

技术员对加工人员进行制作交底,风管加工工人按要求制作风管及风管支架并检验直到合格,并对已做好符合要求的风管及支架标识进行保存。

由技术员向专门风管安装的技术工人进行风管安装技术交底,按施工图及已标识制作完成的风管及支架进行安装,安装完成当日进行检查。

当一部分安装完成后,由技术管理人员会同业主代表、监理单位进行验收,并用相应表格记录。

风管的用料规格应根据施工规范及图纸要求,本工程风管用料规格见下表:系统类别截面/风管长边尺寸(mm)截面尺寸≤5m 截面尺寸>5m新风管板材 A6酚醛彩钢保温复合风管厚2mm镀锌板厚2mm镀锌板厚5mm镀锌板备注风管制作安装的工艺流程如下:施工准备检查放线风管制作支吊架制作风管制组装风管部件吊装阀件柔性管风管与设备接口风管调整风管保温。

医院工程暖通施工(3篇)

医院工程暖通施工(3篇)

第1篇随着我国医疗事业的不断发展,医院建设日益受到重视。

暖通工程作为医院建筑的重要组成部分,其施工质量直接影响到医院的环境舒适度、医疗设备运行以及患者康复。

本文将从医院工程暖通施工的几个关键环节进行分析。

一、施工准备1. 施工图纸及技术资料:在施工前,要仔细审查施工图纸及技术资料,确保施工方案符合设计要求,并对施工过程中可能出现的问题进行预判。

2. 施工人员:组织一支具有丰富经验的暖通施工队伍,包括项目经理、技术负责人、施工人员等,并对施工人员进行技术培训和安全教育。

3. 施工材料:根据施工图纸要求,采购合格的暖通施工材料,如风机、水泵、管道、保温材料等,确保材料质量。

4. 施工机具:准备必要的施工机具,如风管加工设备、管道焊接设备、保温材料切割设备等,确保施工效率。

二、施工过程1. 通风系统施工:按照设计要求,进行通风管道的安装、连接和测试。

通风管道应保持水平、垂直,连接处严密,防止漏风。

同时,对通风设备进行调试,确保通风效果。

2. 空调系统施工:安装空调机组、管道、风机盘管等设备,并对其进行调试。

空调系统应保证制冷、制热效果,同时满足噪声、能耗等要求。

3. 暖通设备安装:按照设计要求,安装新风系统、排风系统、消防喷淋系统等设备,确保设备运行稳定。

4. 保温施工:对管道、设备进行保温处理,防止热量损失。

保温材料应选择环保、耐用、易于施工的材料。

5. 检验检测:施工过程中,对暖通系统进行检验检测,确保系统运行符合设计要求。

三、施工质量控制1. 严格控制施工材料质量,确保材料符合国家标准。

2. 严格按照施工规范进行施工,确保施工质量。

3. 加强施工过程管理,对施工人员进行质量意识教育。

4. 完善施工记录,为后期维护提供依据。

四、施工安全1. 严格遵守施工安全规程,确保施工人员安全。

2. 对施工现场进行定期检查,消除安全隐患。

3. 配备必要的安全防护设施,如安全帽、安全带等。

4. 加强施工人员的安全教育培训,提高安全意识。

暖通施工方案

暖通施工方案

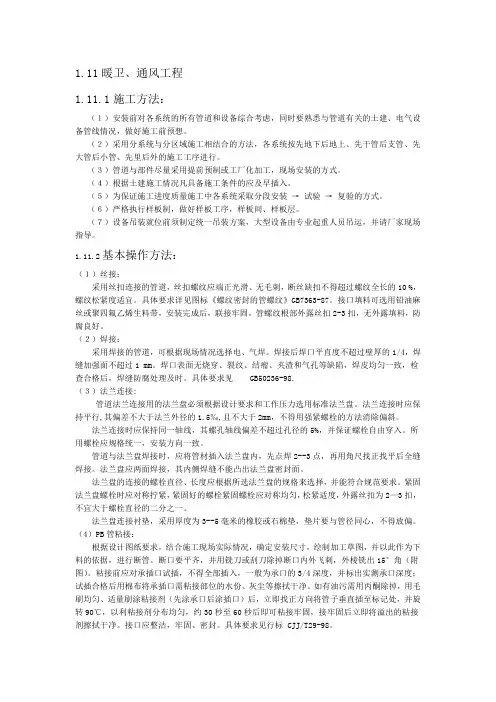

1.11暖卫、通风工程1.11.1施工方法:(1)安装前对各系统的所有管道和设备综合考虑,同时要熟悉与管道有关的土建、电气设备管线情况,做好施工前预想。

(2)采用分系统与分区域施工相结合的方法,各系统按先地下后地上、先干管后支管、先大管后小管、先里后外的施工工序进行。

(3)管道与部件尽量采用提前预制或工厂化加工,现场安装的方式。

(4)根据土建施工情况凡具备施工条件的应及早插入。

(5)为保证施工进度质量施工中各系统采取分段安装→ 试验→ 复验的方式。

(6)严格执行样板制,做好样板工序,样板间、样板层。

(7)设备吊装就位前须制定统一吊装方案,大型设备由专业起重人员吊运,并请厂家现场指导。

1.11.2基本操作方法:(1)丝接:采用丝扣连接的管道,丝扣螺纹应端正光滑、无毛刺,断丝缺扣不得超过螺纹全长的10 %,螺纹松紧度适宜。

具体要求详见图标《螺纹密封的管螺纹》GB7363-87。

接口填料可选用铅油麻丝或聚四氟乙烯生料带,安装完成后,联接牢固,管螺纹根部外露丝扣2-3扣,无外露填料,防腐良好。

(2)焊接:采用焊接的管道,可根据现场情况选择电、气焊。

焊接后焊口平直度不超过壁厚的1/4,焊缝加强面不超过1 mm。

焊口表面无烧穿、裂纹、结瘤、夹渣和气孔等缺陷,焊皮均匀一致,检查合格后,焊缝防腐处理及时。

具体要求见GB50236-98.(3)法兰连接:管道法兰连接用的法兰盘必须根据设计要求和工作压力选用标准法兰盘。

法兰连接时应保持平行,其偏差不大于法兰外径的1.5‰,且不大于2mm,不得用强紧螺栓的方法消除偏斜。

法兰连接时应保持同一轴线,其螺孔轴线偏差不超过孔径的5%,并保证螺栓自由穿入。

所用螺栓应规格统一,安装方向一致。

管道与法兰盘焊接时,应将管材插入法兰盘内,先点焊2--3点,再用角尺找正找平后全缝焊接。

法兰盘应两面焊接,其内侧焊缝不能凸出法兰盘密封面。

法兰盘的连接的螺栓直径、长度应根据所选法兰盘的规格来选择,并能符合规范要求。

医院病房大楼暖通空调工程施工组织设计方案页

医院病房大楼暖通空调工程施工组织设计方案页

【最新资料,WORD文档,可编辑修改】XXX医院新病房大楼暖通空调工程施工组织设计编制说明1.本施工组织设计根据XXXXX工程设计院设计的《XXX医院新病房大楼》暖通空调施工图纸所编制。

2.本施工组织设计,编制过程中严格执行国家现行建筑安装工程施工组织验收规范,建筑安装工程施工工艺标准,国家评定标准。

并积极采用了先进的施工技术和施工工艺。

3.本施工组织设计,根据已批准的本工程施工组织总设计编制。

4.本工程施工组织设计是充分研究工程的客观情况,施工特点、重点、难点编制而成。

目录第一章工程概况 (3)第二章编制依据 (4)第三章主要施工组织设计 (5)第一节施工顺序和流向 (5)第二节分项工程的施工方法 (5)一、镀锌铁皮风管制作 (5)二、镀锌铁皮风管安装 (8)三、通风机安装 (11)四、空调器及风机盘管安装 (13)五、空调水系统管道安装 (14)六、空调水系统设备安装 (18)七、风管、风道及部件保温 (19)八、管道防腐与保温 (21)九、空调制冷系统安装 (22)第四章质量保证措施 (24)第一节本专业的质量控制措施 (24)第二节成品保护措施 (30)第五章安全保证措施 (32)第一章工程概况总体概况建筑设计概况:暖通空调系统概况本工程为XXX医院新病房大楼,总建筑面积平米,高度为米,医院性质为综合医院,规模773床,本系统包括空调、通风、防排烟系统。

第二章编制依据甲乙双方签定的工程承包合同;已批准的本工程施工组织设计;工程设计蓝图、图纸会审纪要及设计变更通知等;现行施工及验收规范:建筑暖通空调工程施工质量验收规范火灾自动报警系统施工及验收规范(GB50166-92)参考资料:建筑施工手册(第四版,中国建筑工业出版社)高层建筑施工手册(第二版,中国建筑工业出版社)第三章主要施工组织设计第一节施工顺序和流向一、施工顺序1、管道部分法兰制作风管制作风管安装漏光检测风管保温主管安装风机盘管吊装支管安装冲洗、试压防腐、保温2、机房部分基础复查制冷机就位安装泵、水处理设备及附属设备安装工艺管道安装水压试验防腐保温调试二、施工流向1、在平面上风管按风向制作安装,水管从立管向四周施工。

医院暖通工程施工方案

医院暖通工程施工方案

医院暖通工程施工方案
一、前言
医院暖通工程是医院环境中重要的设施之一,其对保证医院各种设备正常运转、医院内部温度、湿度的维持以及人员健康、舒适方面的重要性不言而喻。

因此,医院暖通工程的设计、施工、调试等环节尤为关键,本文将从医院暖通工程的设计方案、施工方案两个方面进行详细介绍。

二、设计方案
1、确定暖通设备类型:医院暖通系统主要分为中央空调和分体空调系统两种,规划中应根据医院建筑面积、使用功能、所在地气候特点等因素决定采用哪一种系统。

中央空调适用于面积较大、房间数量多的医院,而分体空调适用于面积较小、房间数较少的医院。

2、确定供暖方式:考虑到医院全天候运转,供暖稳定性和安全性至关重要。

可选用地暖、地板辐射、风扇盘管、壁挂锅炉等供暖方式,最终方案应根据医院室内空间特点、耗电量、维修保养费用等综合因素确定。

3、室内空气质量处理:医院室内应遵循清洁、无菌、无味、舒适的空气质量标准,设计方案中应包括室内空气净化、氧气混合等设备,以保证医院内部空气质量的良好。

4、室内温度及湿度控制:医院内部气温湿度的维持对于医院全员工作效率和患者的身体状况影响甚大,故设计方案应包括温度、。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章编制依据――――――――――――――――――――――――――――2第二章工程概况――――――――――――――――――――――――――――4第三章主要施工方法及技术措施⒈给排水工程―――――――――――――――――――――――――10⒉采暖工程―――――――――――――――――――――――――――20⒊通风及防排烟工程―――――――――――――――――――――23⒋消防水工程―――――――――――――――――――――――――32⒌空调工程―――――――――――――――――――――――――――31第四章保障措施⒈成品保护措施――――――――――――――――――――――――31⒉质量保证措施――――――――――――――――――――――――32⒊安全保障措施――――――――――――――――――――――――33⒋工期保障措施――――――――――――――――――――――――34第五章施工资料――――――――――――――――――――――――――――35第六章见证计划――――――――――――――――――――――――――――36附图――――――――――――――――――――――――――――――37附表――――――――――――――――――――――――――――――38第一章编制依据1.1施工图纸1.2主要规范1.2.1建筑给排水及采暖工程施工质量验收规范(GB50242-2002)1.2.2通风与空调工程施工质量验收规范(GB50243-2002)1.2.3建筑节能工程施工质量验收规范(GB50411-2007)1.2.4自动喷水灭火系统施工及验收规范(GB50261-2005)1.2.5人民防空工程施工及验收规范(GB50134-2004)1.3主要标准及规程1.3.1建筑安装分项工程施工工艺规程(DBJ/T01-26-2003)1.3.2建筑工程资料管理规程(DB11/T655-2005)1.3.3北京市建筑安装工程施工安全操作规程(DBJ01-62-2002)1.4主要图集1.4.1全套91SB系列图集(91SB1-1~91SB12-1、91SB-X1)1.4.2防空地下室给排水设施安装(07FS02)1.4.3防空地下室通风设备安装(07FK02)1.4.4卫生设备安装(55S304)1.4.5建筑排水用柔性接口铸铁管安装(04S405)1.4.6室内管道支架及吊架(03S402)1.4.7管道和设备保温、防结露及电伴热(03S401)1.4.8给水排水标准图集(S2)—消防设备安装1.4.9防水套管(02S404)1.4.10风机安装(05K102)1.4.11风阀选用与安装(07K120)1.4.12建筑防排烟系统设备及附件选用与安装(07K103-2)1.4.13管道与设备绝热(08K507、08R418)1.5企业文件1.5.1质量体系程序文件1.5.2环保体系程序文件1.5.3资料、质量、安全保证手册和程序文件第二章工程概况2.1基本概况本工程为教学科研(医学院楼二期)工程,位于北京市海淀区清华大学校园。

该工程由清华大学建筑设计研究院设计,河北建设集团第四分公司第六项目部负责施工,监理公司为北京双圆工程咨询监理有限公司。

本建筑地上3层,局部4层,地下2层,有夹层;本工程人防分为两个防护单元,其中防护单元A的建筑结构竖向布置,面积为1546.2平方米,为甲类二等人员掩蔽所,掩蔽人数536人。

防护单元B的建筑面积为1460.1平方米,为甲类一等人员掩蔽所,掩蔽人数850人。

主体地面以上三层檐口高度13.60m,四层檐口高度17.55m,地下室埋深12.5m;结构工程体量方面,地下室面积6317.8㎡,地上部分面积11605.0㎡。

2.2工程概况2.2.1给排水工程包括给水系统、污水系统、废水系统、雨水系统。

2.2.1.1给水系统本工程给水系统最大日用水量60m³/日,最大时用水量8m³//h,给水系统利用市政给水管网压力供水,管材采用衬塑镀锌钢管、4SPPR管,分别为DN<70;丝接,DN≥D70沟槽连接,PPR管热熔连接。

卫生间内管线尽量暗装,横支管走在吊顶内。

吊顶内做防结露保温,采用20mm厚难燃B1级橡塑管壳;保温层外均做保护层,缠防火塑料布两道。

2.2.1.3污、废水系统本工程排水系统采用污、废分流。

室内±0.000以上污水重力流入室外污水井,地下室污水采用潜水排污泵提升至室外污水井;污水经化粪池处理后排入市政污水管道。

废水排至一期废水处理站,进行废水处理然后排至市政污水。

污、废水管道采用A型机制铸铁排水管,法兰连接;非采暖空间内做电伴热及防冻保温,吊顶内做防结露保温,做法同给水。

压力污水管道采用热镀锌钢管,丝扣连接;非采暖空间内做电伴热及防冻保温,吊顶内做防结露保温,做法同给水。

2.2.1.4雨水系统下沉庭院设有雨水系统,经地漏排至集水坑,采用潜水排污泵提升至室外雨水井。

屋面设重力流内落外排雨水,排至室外散水。

雨水管采用聚丙烯静音排水塑料管,承插连接。

2.2.2采暖工程包括散热器采暖系统。

热源为校区锅炉房所提供的二次水,供回水温度为80/60℃,直供给散热器采暖系统。

来自医学院一期地下室热力中心医学院系统,暖气片采用型钢制四柱700型静电喷塑工艺表面处理落地安装,散热量95W。

供回水温度为90/70℃时散热量132W。

2.2.2.1散热器采暖系统散热器采暖系统设3个分区小系统:1/N、服务于北侧,2/N服务于中间实验室,3/N、服务于南侧。

采暖系统采用水平双管系统,地下二层采暖水平干管敷设在夹层,其余层采暖水平干管敷设在下层吊顶内。

实验室的散热器除平衡围护结构传负荷外,还担负通风时新风负荷。

实验室的散热器每组均设高阻二通恒温阀,以适应实验室通风柜排风或不排风两种工况要求。

办公室的散热器每组均高阻二通恒温阀,以满足不同要求的室温。

,供回水干管在四层吊顶内最高处放气。

室内供回水管道采用内外壁热镀锌钢管,管径DN100及以下采用丝扣连接,管径DN100以上采用卡箍连接;室外热力管网接入管采用无缝钢管,焊接。

采暖供回水干管、设备夹层及管道竖井内均做保温,采用玻璃棉保温,外缠防火塑料布两道。

供水管道保温厚度DN50及以下为50mm厚,DN70至DN150为60mm厚;回水管道保温厚度DN40及以下为35mm厚,DN50至DN100为40mm厚,DN125至DN200为45mm厚。

2.2.2消防水工程包括室内消火栓系统和自动喷洒系统。

不设消防水池及加压泵借用一期原有水池及泵。

2.2.2.1消火栓系统由一期一层、三层室内环网引两条DN125钢管接至本工程室内消火栓系统,在室内形成环状管网,消火栓布置满足任一点两股充实水柱要求。

每个消火栓为∅15水枪,25m龙带,出流5L/s,自救卷盘,各消火栓处均有直接启动水泵按钮,可以启动消火栓系统水泵并向消防中心反馈水泵启动信号。

消火栓栓口距地为1.10m,.系统设有一套水泵接合器,流量15L/S。

消火栓管道采用热镀锌钢管,DN<70;丝接,DN≥D70沟槽连接。

2.2.3.2自动喷洒系统本工程除变配电室、泵房、电梯机房等不宜用水灭火房间外,其他部位均设自动喷水灭火设施。

由医学院一期工程消防水泵房引两根DN150管至本楼首层报警阀间。

自喷系统设为湿式系统,设置三套湿式报警阀,控制全楼喷水灭火系统。

每套报警阀的所带喷头不超过800只。

各个防火分区设有水流指示器,火灾或闭式喷头损坏,管道内水流动,水流指示器向消防中心报警。

每个防火分区各设一个水流指示器。

.非吊顶房间走廊采用直立型标准喷头,其他采用吊顶型标准喷头。

各处均采用68°C 喷头。

喷头设置高度按自喷规范7.1.3执行,吊顶净空因大于800mm增设喷头,车库内管排、风管超过1.2m增设喷头。

在各报警阀控制的最不利点处设试水装置,其他各层最不利点设试验阀门。

系统设有一套室外水泵接合器,供水流量15L/s。

2.2.4通风及防排烟工程地下部分B1防烟楼梯间设机械加压送风,送风机设于一层楼梯间内,走道设机械排烟(系统编号PYS-3),地下室B2设战时人防排烟系统(系统编号PY-1、PY-2)并设补风(系统编号PYS-1、PYS-2)。

风管穿过机房隔墙和楼板处、每层水平风管与垂直总管的交接处的水平管段上、均设70℃防火阀。

风管穿越人防密闭墙采用预留密闭套管。

地下变配电室排风按热平衡设冷却通风,卫生间B2~3层设一台大型排风机,位于三层屋面。

4层男女卫生间单设通风机,位于本层。

通风系统设有实验室通风柜排风,按通风柜1500宽、打开的柜口高500、室内空气中有害物最高容许浓度0.2~15mg/m3,柜口风速1.0m/s,排风量2700m3/h。

通风柜均设排风和补风。

补风量为2700m3/h。

每一对排风、补风管在屋顶设新风换气机,补风利用回收排风的余热(冷)对补风加热(冷)。

排风机、补风机、余热回收机为整套设备并设在屋顶。

人防染毒区内风管道采用2mm钢板,焊接;其他风管道均采用镀锌钢板,法兰连接。

通风柜排、送风管在室内水平部分采用Ф350塑料管,在管井内立管部分采用防火型塑料管,在室外部分采用镀锌薄钢管。

2.2.5空调工程空调采用风冷分体式多联机,室外机均设于四层顶。

每层某区域几个实验室设一台室外机,便于控制和计费。

空调凝水管每层某区域就近排放冷凝管为镀锌钢管、丝接。

2.3施工重点与难点2.3.1施工重点塑造精品工程除整体施工质量要保证外,细部更要重视,要严把质量关。

考虑到本工程为高档公建,我们将配合甲方、设计,选用优质材料,精心组织施工,让每个施工人员都明确本工程的质量目标,提高质量意识,建立完善的质量管理体系,制订详细的质量管理计划,做到事前、事中、事后都在受控状态。

2.3.2施工难点1.技术难点1)施工现场场地狭小且分布不均衡,给场内搬运工作带来困难。

标准层较少,加之地下室面积大,约占总建筑面积的三分之一,对安装专业制约较大,无形中会引起施工降效。

2)本工程管线较多,设计有给水、污水、雨水、压力排水、采暖、消火栓、喷淋、空调、通风及电气桥架等,且管径较大,又相互交叉,这对整体统一布置,合理安排施工顺序,作好配合施工,提出了更高的要求。

3)本工程管井内管道较多,且立管引出的分支管也较多,加之各分支管又设有阀门、水表等附件,使得管井内可用空间非常有限,加大了施工难度。

2.协调难点本工程专业施工队伍较多,加大了统一部署、协调管理的难度。

根据各专业的具体情况,结合工程的总体目标,需设置相应的专业人员对分包单位进行统一管理。

要求分包单位进场后与总包签定安全文明施工协议,服从总包现场管理。

分包单位要派现场负责人参加总包单位组织的生产调度会。
