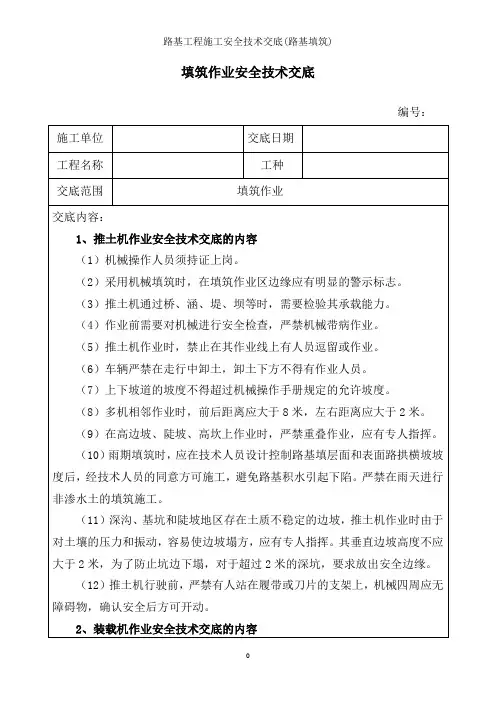

路基工程施工安全技术交底(路基填筑)引言路基工程是公路建设中最基础、最关键的一环。

路基填筑作为路基工程的一个重要组成部分,其施工在保证路基填筑质量的同时也必须保证施工安全。

为了保障施工人员的安全和路基填筑工程质量,我们对路基工程施工安全技术进行了深入研究,制定了以下安全技术交底内容。

施工前的安全技术交底在开展路基填筑施工前,必须开展安全技术交底工作,包括以下内容:工程现场管理将路基填筑现场划定为独立施工区域,并进行专人管理,设置标志牌、警示线等安全提示标志,保证施工场所的安全秩序。

工人出入口的设置设置安全出入口,划分不同等级的区域,妥善管理出入工人,防止外来人员进入现场从而延误施工进度,影响施工安全。

施工现场设备保障在施工现场提供安全保护设备,如安全带、防护网等,为施工人员提供保障,建立安全制度,保证施工过程中的安全运行。

危险区域设置明确施工现场存在的危险区域,如起重机、卸料区等,设置警示标志并开展安全交底,避免人员进入危险区域,造成伤害。

施工中的安全技术交底在路基填筑施工中,需要开展安全技术交底的内容如下:吊装作业由专人统一指挥吊装作业,吊装货物前确认吊装绑扎牢固,考虑到货物的重心和吊点的合理设置进行安全评估,并设置合理的吊装标志和安全提示标志。

机械设备保护确保施工设备的完整性和可靠性,对设备进行及时维护和修理,并及时清理机器上沾附的淤泥,修复漏油、漏水等问题,严禁在设备运作中使用有危险因素的设备。

密切关注气候状况加强对气候状况的监测,特别注意雨、雪、大风等气候因素对路基填筑的影响,保持现场畅通,确保施工过程的安全行行稳稳地推进。

安全事故应急处置在施工过程中,任何意外事故都将对施工人员和设备造成巨大的安全危害,在事故发生时应果断有效地采取应急处置措施.施工后的安全技术交底当施工结构完工后,为了保证路基填筑工程的质量和安全,需要做出如下安全技术交底:工程验收在工程完工后,组织验收,对施工质量和工程材料进行检查,确认工程质量符合施工标准和用户需求要求。

路基工程施工安全技术交底

路基工程施工安全技术交底
12. 夯坑内有积水或因黏土产生的锤底吸附力增大时,应采取措施排除,不得强行提锤;夯锤留有相应的通气孔在作业中出现堵塞时,应随时清理,且严禁在锤下清理;夯锤自由下落至地面停稳,吊钩降至夯锤吊环附近后,指挥人员方可向测量、挂钩等人员发出进入作业点测量、挂钩等作业的信号;起重机操作工必须按指挥人员的信号操作,严禁擅自行动。
(3) 需在建(构)筑物附近取土时,应对建(构)筑物采取安全技术措施,确认安全后方可取土;挖土边坡应根据土质和挖土深度情况确定,边坡应稳定;取土场周围应设护栏。
12. 地下人行通道、涵洞和管道填土应符合下列要求:
(1) 地下人行通道和涵洞的砌体砂浆强度达到5MPa、现浇混凝土强度达到设计规定、预制顶板安装后,方可填土.
5。 施工中,应对道路范围内的地下管线做周密计划,合理安排,道路结构以下的管线应先行施工,不得互相干扰;施工中由于设计变更等原因,使路基范围内的原地下管线等构筑物埋深较浅,作业中可能受到损坏时,应向监理工程师、设计单位和建设单位提出采取加固或迁移措施的要求,并办理手续.
6. 路基地层中有水时,应将水排除疏干后,方可施工;道路扩建中,挖掘现况道路边缘进行接茬处理时,不得影响现况道路的稳定。
6。 路基外侧为挡土墙时,应先施工挡土墙;混凝土或砌体砂浆强度达到设计规定后,墙后方可填土。
7. 填方边坡坡度应符合设计规定;填方破坏原排水系统时,应在填方前修筑新的排水系统,保持通畅。
8. 填土地段的架空线路净高应满足施工要求。
9。 路基下有管线时,管顶以上50cm范围内不得用压路机碾压;采用重型压实机械压实或有较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应根据机械和车辆的质量与管道的设计承载力等情况,经计算确定.
13. 路基处理应按设计规定实施,并按施工质量管理规定进行验收,确认合格,形成文件。

路基工程安全技术交底及技术交底

路基工程安全技术交底及技术交底

《路基工程安全技术交底及技术交底》第一节工程概况本项目为XXX路基工程,位于XXX地区,主要包括XXX道路、XXX配套设施等。

工程占地面积XXX平方米,总建筑面积XXX 平方米。

为确保路基工程的安全和质量,特制定本路基工程安全技术交底及技术交底。

第二节安全技术要求1. 个人防护装备:路基工程施工过程中,工人应穿戴好个人防护装备,包括安全帽、防尘口罩、手套、防滑鞋等。

2. 施工场所安全:(1)施工现场应设有安全警示标志,提醒施工人员注意安全。

(2)施工现场应及时清理废弃物和杂物,确保施工通道畅通。

(3)施工使用的工具和设备应定期进行检查和维护,确保其安全性能。

3. 施工操作规范:(1)路基工程施工应遵守施工方案和操作规程,确保施工安全。

(2)使用挖掘机、推土机、压路机等设备时,应注意操作规范,防止意外伤害。

(3)在高处作业时,应使用安全带,并采取防坠落措施。

(4)施工过程中应禁止在未经固定的路基结构上行走,防止发生滑倒事故。

第三节技术要求1. 路基施工前,应进行现场勘察,了解地质情况、排水情况等,为施工提供依据。

2. 路基施工应按照设计图纸和规范要求进行,确保路基的稳定性和承载力。

3. 路基填筑应采用合格的填料,并根据设计要求进行分层填筑、分层压实。

4. 路基施工过程中,应做好排水措施,防止水浸泡路基。

5. 路基施工完成后,应进行质量检测,确保路基质量满足设计要求。

第四节施工注意事项1. 施工过程中,应严格按照施工方案和操作规程进行,确保工程质量。

2. 路基工程施工应遵循“先支后拆、先稳后搬”的原则,确保施工安全。

3. 施工人员应遵守施工现场的安全规定,确保自身安全。

4. 做好施工记录,确保工程资料完整。

第五节质量保证措施1. 加强施工过程控制,确保路基工程施工质量。

2. 定期对施工人员进行技术培训,提高施工技能。

3. 加强质量检查,对不合格工程及时整改。

通过以上措施,确保本项目路基工程施工安全满足设计要求。

路基施工安全交底

路基施工安全交底
1、防护工程砌筑:边坡防护作业,必须搭设牢固的脚手架;砌石工程必须自上而下砌筑,石块破碎或改小时,不得在脚手架上进行。护墙砌筑时,墙下严禁站人,抬运石块上架,跳板应坚固,并设防滑条。架上作业时,架下不准有人操作或停留。上面进行砌筑时下面严禁勾缝作业。
2、砂浆搅拌作业:搅拌机应安置稳妥、固定,开机前必须确认传动及各部装置牢固可靠,操作灵活,运转中严禁用手或木棒等伸进筒内清理筒的灰浆。作业中如发生故障,应立即切断电源,并将筒内砂浆倒出,待排除故障试运转正常后,方可再进行搅拌作业。
(1)启动后,铲斗内、管杆、履带和机棚上严禁站人。
(2)上下坡道的坡度不得超过机械自身允许坡度。
(3)挖掘时停留地面必需平坦稳固,并应制动履带,轮胎式挖掘机应顶好支腿,车身方向应与挖掘工作面延伸方向一致。
(4)履带式挖掘机距工作面边缘距离应大于1米。
(5)作业时,最大开挖高度和深度不得超过机械本身性能的规定。
8、爆破后,不论眼底有无残药品,不得在残眼处继续打眼。
交底人
复核人
接收交底负责人
(6)在高陡工作面上挖掘夹有石块的土方时,应将较大的石块和杂物清除。严禁用铲斗砰砸悬空土石。
8、严禁在松动危石下方作业。多人相邻挖土时,相互距离不得小于3米,禁止面对面开挖作业。
9、严禁在松动危石下方、滑坡体范围内停留和停放机具。开挖前和施工过程中,应安排专人随时检查坡顶、坡面的危石、裂缝和其他不稳定情况。
2、开挖形成的边坡按要求及时防护,严禁长期暴露造成坡面坍塌。
3、严禁在松动危石下方作业。多人相邻挖土时,相互距离不得小于3米,禁止面对面开挖作业。
4、严禁在松动危石下方、滑坡体范围内停留和停放机具。
5、滑坡地段开挖时应做好排水沟,做好边坡防护,严禁在雨天施工作业。

路基工程施工安全技术交底路基填筑

路基工程施工安全技术交底路基填筑
(1)装载机作业前,应了解清楚工作场地的承载能力。
(2)装载机在配合自卸汽车工作时,装载时自卸汽车不要在铲斗下通过。
(3)装载机在满斗行驶时,铲斗不应提升过高,一般距地面0.5米左右为宜。
(4)装载机行驶时应避免不适当的高速和急转弯。
(5)当装载机遇到阻力增大、轮胎(或履带)打滑和发动机转速降低等现象时,应停止铲装,切不可强行操作。
(17)向坑洼地卸料时,必须和坑边保持适当安全距离,防止边坡坍塌。
(18)重车下坡和转弯应减速慢行。下坡应提前换档,不得中途换档。
(19)检修倾卸装置时,应撑牢车箱,以防车箱突然下落伤人。
(20)机动翻斗车向坑槽或混凝土集料斗内卸料时,应保持适当安全距离和设置档墩,以防翻车。
(21)机动翻斗车除驾驶员外,车上严禁带人。转弯时应减速,行驶中应注意来往行人及周围物料、设备。
(18)工具、备件、防火器材齐全完好。
(19)铁臂回转范围内无障碍物。
(20)夜间或洞内作业时,机棚和操纵室以及作业区域要有充足的照明。
(21)在行驶或作业中,除驾驶室外,挖掘装载机任何地方均严禁乘坐或站立人;
4、自卸汽车安全技术交底的内容
(1)严格遵守交通规则和有关规定,驾驶车辆必须证、照齐全,不准驾驶及证件不符的车辆,严禁酒后开车。
(14)非作业行驶时,铲斗必须用锁紧莲条挂牢在运输行驶位置上,机上任何部位均不得载人或装载易燃及爆炸物品。
(15)修理斗门或在铲斗下检修作业时,必须把铲斗升起后用销子或锁紧链条固定,再用垫木将斗身顶住,并制动住轮胎。
(16)作业后,应将铲运机停放在平理地面,并将铲斗落在地面上,液压操纵的应将液压缸缩回,将操纵杆放在中间位置,进行清洁、润滑后锁好门窗。
(12)检查钢丝绳磨损及断丝情况,起升及变幅钢丝绳每节距内断丝不得超过7%。

路基施工安全技术交底

路基施工安全技术交底

路基施工安全技术交底
引言
路基施工是道路建设的关键环节之一,也是保障道路工程质量和施工人员安全的重要步骤。

为了保障施工安全,并确保施工人员在施工过程中能够正确理解并遵守安全操作规程,进行安全交底是十分必要的。

本文将介绍路基施工安全技术交底的重要性以及具体的操作内容。

一、路基施工安全技术交底的重要性
1. 提高施工人员的安全意识:通过安全技术交底,能够使施工人员充分了解施工现场的危险因素,并能够正确应对突发情况,提高施工人员的安全意识和自我保护能力。

2. 防止施工事故的发生:安全技术交底能够使施工人员清楚地了解施工过程中的风险,并学习采取相应的预防和控制措施,从而有效地降低事故发生的可能性。

3. 保障道路工程质量:通过安全技术交底,可以确保施工人员
按照规范进行施工,遵循正确的工艺流程,从而提高道路工程的质量。

二、路基施工安全技术交底的操作内容
1. 工程概况介绍:在安全技术交底的开始阶段,应首先对道路
工程的整体情况进行概况介绍,包括工程目标、施工范围、施工时
间等,以便施工人员对整个施工的背景有清晰的认识。

2. 工程风险分析:根据道路工程的特点和实际情况,对施工过
程中可能存在的风险进行分析和评估,包括地质灾害、交通安全、
人员伤亡等方面的风险,并提出相应的应对措施和应急预案。

3. 安全操作规程:详细介绍施工过程中各个环节的安全操作规程,包括施工设备操作、危险源识别与防范、作业环境的安全要求等。

确保施工人员能够正确理解和遵守这些规程,并做到安全施工。

4. 紧急情况处理:针对施工现场可能发生的紧急情况,如火灾、坍塌等,对施工人员应急处理的方法和程序进行详细说明,包括紧。

路基工程施工安全技术交底

路基工程施工安全技术交底

路基工程施工安全技术交底路基工程是道路建设中的重要部分,对于保证道路的安全性和整体质量有着至关重要的作用。

为了确保路基工程的施工质量和安全性,必须在施工前进行安全技术交底。

本文将从以下几个方面进行阐述。

一、工程情况介绍在进行安全技术交底前,施工方要先对工程进行全面的了解和掌握。

首先要了解该路基工程的具体规划、设计和施工图纸,包括路基的平面布置、纵断面结构和标高方案等。

同时还要了解该路基工程所属的交通建设项目的性质、计划、时间和范围等关键信息。

只有全面掌握了这些信息,才能合理安排施工进程,保证施工期间的安全性和工程质量。

二、各项安全措施1.材料防护措施:路基工程施工需要用到多种建筑材料,如水泥、钢筋等。

这些材料要进行妥善的防护,定期检查,确保在存放、搬运和使用过程中不会损坏。

2.施工现场安全防护措施:在路基工程施工现场,必须设置明显的施工警示标志,以提醒人员注意安全。

各项施工设备和机械要摆放整齐,堆放物料要有序进行,避免碎石等物料滚落伤人。

同时还要设置临时隔离设施,把施工区域和行车通道隔离开来,确保行车安全。

3.机械设备安全防护措施:路基工程使用大量的机械和设备,如挖掘机、铲车等。

使用前必须进行检查和维护,对于问题机械要及时维修或更换,确保机械设备的安全性和可靠性。

4.人员防护措施:路基工程施工必须按照规定配备专业技术人员和安全管理人员。

人员要按照规定穿着工作服和安全帽,做好个人防护措施。

对于特殊环境下的施工,如爆破、高处作业等,要进行专门的技术培训和岗位安全技能培训,确保人员安全。

5.消防安全措施:路基工程施工现场要配备消防设备,如灭火器等。

对于危险品和易燃易爆物品,要做好储存和运输工作,确保在施工期间不会发生火灾或爆炸等事故。

6.环境保护安全措施:路基工程施工过程中,往往会产生大量的固体废弃物和危险废弃物,施工方要按照规定进行垃圾分类和妥善的处理,确保环境保护。

三、安全应急措施在施工期间,如果发生意外事故,施工方必须立即采取应急措施,保证安全和救援。

路面基层施工安全技术交底模板

路面基层施工安全技术交底模板

1. 施工人员入场前必须接受安全教育培训,了解并掌握本工程的安全技术要求。

2. 施工人员必须穿戴符合规定的安全防护用品,如安全帽、工作服、手套、防尘口罩等。

3. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

4. 施工人员应熟悉施工图纸和施工方案,了解施工工艺和安全操作规程。

5. 施工现场应设置临时消防设施,确保消防通道畅通。

6. 施工单位应配备必要的安全防护设备,如安全带、安全网、防护栏杆等。

二、施工过程中安全交底1. 施工人员应严格遵守操作规程,确保施工质量。

2. 在施工过程中,应随时检查施工设备、工具和材料的安全性,发现异常情况应及时报告并采取措施。

3. 施工现场应保持整洁,避免杂物堆积,防止绊倒、滑倒等事故发生。

4. 施工人员上下班途中,应遵守交通规则,确保自身安全。

5. 施工现场应加强防火、防爆、防毒、防尘、防辐射等安全管理。

6. 施工人员应遵守施工现场的用电规定,不得私拉乱接电线。

7. 施工过程中,应确保施工机械、设备的安全运行,防止发生机械伤害。

8. 施工人员应按照规定使用安全防护设施,如安全带、防护栏杆等。

三、施工结束后安全交底1. 施工结束后,应对施工现场进行全面清理,确保无安全隐患。

2. 施工单位应将施工过程中的安全隐患及时整改,防止事故发生。

3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

4. 施工单位应定期对施工现场进行安全检查,确保施工安全。

5. 施工单位应建立健全安全事故报告、调查、处理和统计制度。

1. 基层材料运输:材料运输应符合路基工程土方运输相关安全交底的要求,确保运输过程中的安全。

2. 混合料拌和:在城区、居民区、乡镇、村庄、机关、学校、企业、事业等单位及其附近施工,不得在现场拌和石灰土、水泥土、石灰粉煤灰等类混合料。

3. 石灰土类结构道路:现场需使用石灰时,对石灰的选择、堆放、消解应符合相关要求,确保操作人员安全。

4. 机械设备操作:现场调转推土机、平地机、压路机等机械时,应设专人指挥,确保道路平坦、坚实、畅通。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5)、多机在同一作业面作业时,前后两机相距不应小于8m,左右相距应大于1.5m。两台或两台以上推土机并排推土时,两推土机刀片之间应保持20-30cm间距。推土前进必须以相同速度直线行驶;
后退时。
6)、用推土机应分先后,防止相互碰撞。
(3)汽车作业
自卸汽车
①、必须规定吨位装载,不得超载、超高,不得人货混载,驾驶室内不得超额坐人;
⑤、发动机起动后应检查起翻装置,确保良好;严禁在驾驶室外进行操作,翻斗内严禁载人;
⑥、当装卸高度超过车辆栏板时,应平稳行使,不得猛力加速,也不得紧急制动;
⑦、卸料起斗时,应检视上空有无电线,防止刮断。
(4)压路机作业
1)、必须在压路机前后、左右无障碍物和人员时才能启动。
2)、变换压路机前进后退方向应待滚轮停止后进行。严禁利用换向离合器作制动用。
②、车辆装土场地必须平整坚实,当用机械装土时,汽车就位后应拉紧手闸,装载均匀,不得偏载;
③、在陡坡、高坡、坑边或填方边坡处卸土时,停卸地点必须平整坚实,地面宜有反坡,与边缘必须保持安全距离;在危险地段卸土,应有专人指挥;
④、公路上行驶必须遵守道路交通规则;运载易燃、易爆等危险物品时,应遵守有关规定,除必要的随车人员外,不得搭乘其他人员。
②、碾压松软路基,应先在不振动情况下碾压1-2遍,然后再振动碾压;
③、换向离合器、起振离合器和制动器的调整,必须在主离合器脱开后进行,不得在急转弯时用快速档;严禁在尚未起振情况下调节振动频率。
6)、电动蛙式打夯机的电源线必须完好无损,并应安装漏电保护器。操作时应戴绝缘手套,一人操作、一人扶持电缆进行辅助。辅助与操作人员必须紧密配合,严禁在夯机前方隔机扔电缆和背线拖拉前进。电缆线不应扭结和缠绕,不得夯及电源线,也不得在斜坡上夯打。停用或搬运打夯机时应切断电源。
2)、在陡坡、高坎上作业时,必须有专人指挥,严禁铲刀超出边坡的边缘。送土终了应先换成倒车档后再提铲刀倒车的。
3)、在垂直作业的边槽作业,其沟槽深度,对大型推土机不得超过2m,对小型推土机不得超过1.5m。推土机刀片不得推坡壁上高于机身的孤石或大土块。
4)、推土机在推卸推土刀片时,必须考虑下次挂装的的方便。摘刀片时辅助人员应同司机密切配合,抽穿钢丝绳时应带帆布手套,严禁将眼睛挨近绳孔窥视。



参加单位(人员)
参加人员
怀通高速公路
安全技术交底
工程名称

湖南怀通高速公路开发有限公司
监理单位
北京正立监理咨询有限公司
施工单位
中南市政建设集团股份有限公司
交底单位
第32合同段项目经理部
交底人
王元明
接收单位
工程部、安全环保部、机材部、施工员、施工队
接收人
彭伟军、雷勇、胡中秋等
交底内容
路基施工
交底时间
2009.10.10
安全技术措施:
(1)挖掘机作业
1)、发动机启动后,铲斗内、臂杆、履带和机棚上严禁站人。
2)、工作位置必须平坦稳固。工作前履带应制动,轮胎式挖掘机应顶好支腿,车身方向应与挖掘工作面延伸一致,操作时进铲不应过深,提斗不得过猛。
3)、在高陡的工作面上挖掘夹有石块的土方时,应将较大的石块和杂物除掉。如果土体挖成悬空状态而不能自然塌落时,则需用人工处理,严禁用铲斗将悬空土方砸下。
3)、压路机靠近路堤边缘作业时,应根据路堤高度留有必要的安全距离。碾压傍山道路时,必须由里侧向外侧碾压。上坡时变速应在制动后进行,下坡时严禁脱档滑行。
4)、两台以上压路机同时作业,其前后间距不得小于3m;在坡道上纵队行使时,其间距不得小于20m。
5)、振动压路机应遵守下列规定:
①、起振和停振必须在压路机行走时进行;在坚硬路面行走,严禁振动;
4)、对吊杆顶端的滑轮和钢丝绳进行保养、检修拆换时,应将铲斗和吊杆放落地面,然后再进行维修。
5)、严禁铲斗从运土车的驾驶室顶上越过。向运土车辆卸土时,应降低铲斗高度,防止偏载或砸坏车厢。铲斗运转范围内,严禁站人。
(2)推土机作业
1)、推土机上下坡时,其坡度不得大于30。;在横坡上作业时,其横坡度不得大于10。。下坡时,宜采用后退下行,严禁空挡滑行,必要时可放下刀片作辅助制动。
