钢结构、屋面网架和屋面板施工方案
屋面钢网架施工方案

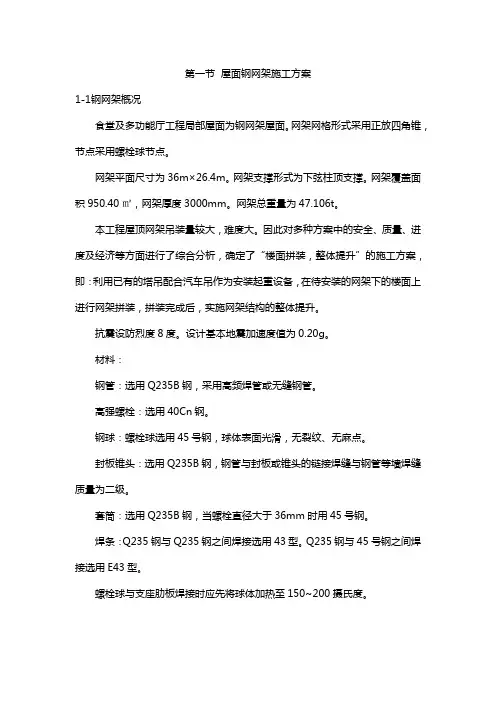

第一节屋面钢网架施工方案1-1钢网架概况食堂及多功能厅工程局部屋面为钢网架屋面。
网架网格形式采用正放四角锥,节点采用螺栓球节点。
网架平面尺寸为36m×26.4m。
网架支撑形式为下弦柱顶支撑。
网架覆盖面积950.40㎡,网架厚度3000mm。
网架总重量为47.106t。
本工程屋顶网架吊装量较大,难度大。
因此对多种方案中的安全、质量、进度及经济等方面进行了综合分析,确定了“楼面拼装,整体提升”的施工方案,即:利用已有的塔吊配合汽车吊作为安装起重设备,在待安装的网架下的楼面上进行网架拼装,拼装完成后,实施网架结构的整体提升。
抗震设防烈度8度。
设计基本地震加速度值为0.20g。
材料:钢管:选用Q235B钢,采用高频焊管或无缝钢管。
高强螺栓:选用40Cn钢。
钢球:螺栓球选用45号钢,球体表面光滑,无裂纹、无麻点。
封板锥头:选用Q235B钢,钢管与封板或锥头的链接焊缝与钢管等墙焊缝质量为二级。
套筒:选用Q235B钢,当螺栓直径大于36mm时用45号钢。
焊条:Q235钢与Q235钢之间焊接选用43型。
Q235钢与45号钢之间焊接选用E43型。
螺栓球与支座肋板焊接时应先将球体加热至150~200摄氏度。
屋面钢网架平面示意图构件尺寸规格:钢管规格:Φ60×3.25、Φ76×3.50、Φ89×4、Φ114×400、Φ140×4.5、Φ159×6.0、Φ180×8、Φ219×10。
钢球规格:D120、D150、D180、D200、D240、D270。
支托:76×3.5。
支板规格D180×8。
1-2钢结构深化设计1-2-1深化设计的部署及思路1-2-1-1深化设计遵循的原则1、我单位将以施工设计图纸和技术要求为依据,负责完成钢结构的深化设计,并完成钢结构加工详图的编制。
2、我单位将根据设计文件、钢结构加工详图、吊装施工要求,并结合单位制作厂的条件,编制制作工艺书包括:制作工艺流程图、每个零部件的加工工艺及涂装方案。
钢结构钢网架施工方案与技术措施

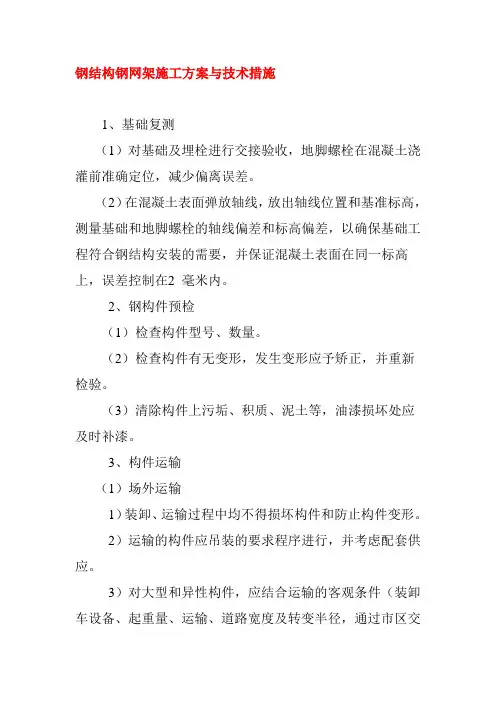

钢结构钢网架施工方案与技术措施1、基础复测(1)对基础及埋栓进行交接验收,地脚螺栓在混凝土浇灌前准确定位,减少偏离误差。
(2)在混凝土表面弹放轴线,放出轴线位置和基准标高,测量基础和地脚螺栓的轴线偏差和标高偏差,以确保基础工程符合钢结构安装的需要,并保证混凝土表面在同一标高上,误差控制在2 毫米内。
2、钢构件预检(1)检查构件型号、数量。
(2)检查构件有无变形,发生变形应予矫正,并重新检验。
(3)清除构件上污垢、积质、泥土等,油漆损坏处应及时补漆。
3、构件运输(1)场外运输1)装卸、运输过程中均不得损坏构件和防止构件变形。
2)运输的构件应吊装的要求程序进行,并考虑配套供应。
3)对大型和异性构件,应结合运输的客观条件(装卸车设备、起重量、运输、道路宽度及转变半径,通过市区交通的许可情况等)制定方案。
4)构件应对称放置在运输车辆上,装卸车应注意对称操作,确保车身和车上构件的稳定。
5)构件运输过程中,堆放应用垫木,用紧绳器固定,防止构件在运输过程中松动和滑移,对于重心不稳的构件,还应采用支架稳定。
(2)场内运输运输便道路平整,路基坚实,并有排水要求,道路的转变半径应适合场内运输构件的需要。
4、钢网架安装施工方案(1)施工方法概述:本钢网架工程为螺栓球节点网架。
结合本工程网架的特点,网架安装拟采用:脚手架平台高空散装法该安装方法的优点:网架安装时受力合理、施工安全可靠;施工速度快,工期短;脚手架平台可兼做屋面板的施工平台,一台多用。
(2)施工工艺流程施工准备→放线定位→搭设拼装脚手架→搁置可调支托、下弦球→调整下弦球标高→组装下弦→组装中层弦杆及腹杆→组装上弦、腹杆紧固→校正→涂漆→验收(3)施工准备:1)螺栓球节点网架安装采用滑移脚手架平台高空散装法的施工方法,要求场地整齐,平整坚实,为保证在雨季正常施工,场地应有可靠的排水措施。
2)土建单位应用水平仪将土建支承面上网架予埋板的相对标高全部测出标示在平面图纸相应的位置处,并将此数据图提供给工程监理和网架安装工程师,作为安装和对各支承点复测验收的依据。
钢结构网架施工方案

钢结构施工方案根据本工程的特点及现场实际情况,充分考虑经济节约及施工安全。
根据技术分析,该网架安装采用空中散拼法配合一个柱距单跨脚手架操作平台进行安装就位。
在各区域都先搭设脚手架操作平台,在脚手架操作平台上安装每个区域一个柱距单跨网架稳定单元体。
调整该单元体网架的轴线位置及安装精度,确认无误后将网架支座点焊在柱顶预埋件上。
然后用高空散拼三角锥法再向各个区域的另一端方向安装,逐次安装余下网格的网架。

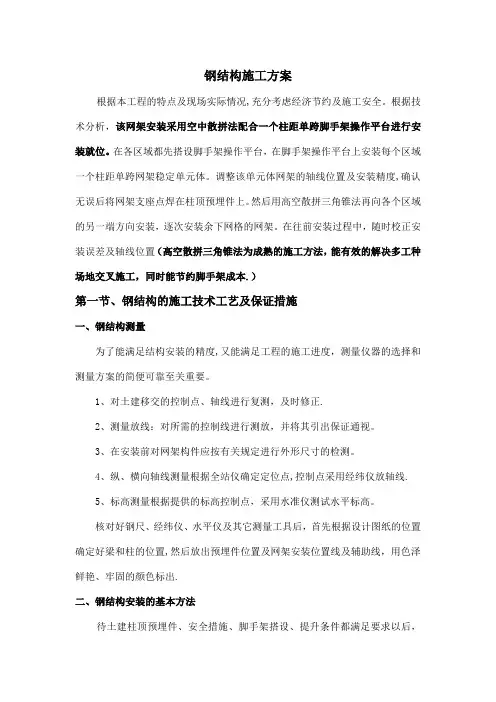

在往前安装过程中,随时校正安装误差及轴线位置(高空散拼三角锥法为成熟的施工方法,能有效的解决多工种场地交叉施工,同时能节约脚手架成本.)第一节、钢结构的施工技术工艺及保证措施一、钢结构测量为了能满足结构安装的精度,又能满足工程的施工进度,测量仪器的选择和测量方案的简便可靠至关重要。
1、对土建移交的控制点、轴线进行复测,及时修正.2、测量放线:对所需的控制线进行测放,并将其引出保证通视。
3、在安装前对网架构件应按有关规定进行外形尺寸的检测。
4、纵、横向轴线测量根据全站仪确定定位点,控制点采用经纬仪放轴线.5、标高测量根据提供的标高控制点,采用水准仪测试水平标高。
核对好钢尺、经纬仪、水平仪及其它测量工具后,首先根据设计图纸的位置确定好梁和柱的位置,然后放出预埋件位置及网架安装位置线及辅助线,用色泽鲜艳、牢固的颜色标出.二、钢结构安装的基本方法待土建柱顶预埋件、安全措施、脚手架搭设、提升条件都满足要求以后,即可进行网架安装。
该网架安装采用空中散拼法配合一个柱距单跨脚手架操作平台进行安装就位.按实际情况安排,在三个区域都先搭设脚手架操作平台,在脚手架操作平台上安装每个区域一个柱距单跨网架稳定单元体。
调整该单元体网架的轴线位置及安装精度,确认无误后将网架支座点焊在柱顶预埋件上.然后用高空散拼三角锥法再向各个区域的另一端方向安装,逐次安装余下网格的网架。
在往前安装过程中,随时校正安装误差及轴线位置。
1、下弦杆与球的组装:根据安装图的编号,垫好垫实下弦球的平面,把下弦杆件与球连接并一次拧紧到位。
钢结构施工方案

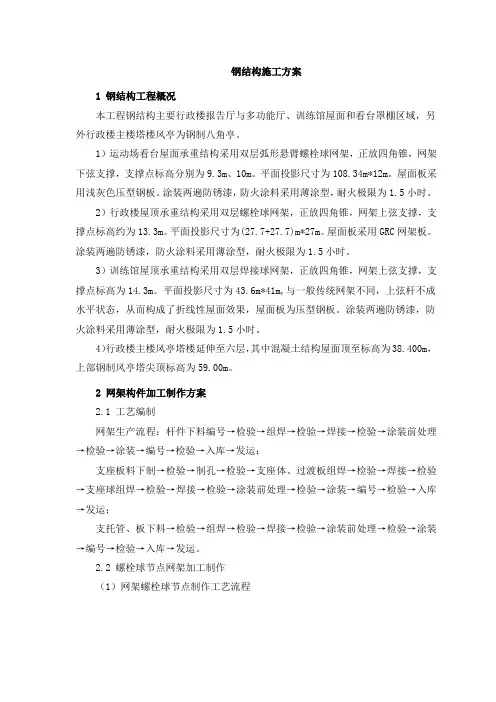

钢结构施工方案1 钢结构工程概况本工程钢结构主要行政楼报告厅与多功能厅、训练馆屋面和看台罩棚区域,另外行政楼主楼塔楼风亭为钢制八角亭。
1)运动场看台屋面承重结构采用双层弧形悬臂螺栓球网架,正放四角锥,网架下弦支撑,支撑点标高分别为9.3m、10m。
平面投影尺寸为108.34m*12m。
屋面板采用浅灰色压型钢板。
涂装两遍防锈漆,防火涂料采用薄涂型,耐火极限为1.5小时。
2)行政楼屋顶承重结构采用双层螺栓球网架,正放四角锥,网架上弦支撑,支撑点标高约为13.3m。
平面投影尺寸为(27.7+27.7)m*27m。
屋面板采用GRC网架板。
涂装两遍防锈漆,防火涂料采用薄涂型,耐火极限为1.5小时。
3)训练馆屋顶承重结构采用双层焊接球网架,正放四角锥,网架上弦支撑,支撑点标高为14.3m。
平面投影尺寸为43.6m*41m,与一般传统网架不同,上弦杆不成水平状态,从而构成了折线性屋面效果,屋面板为压型钢板。
涂装两遍防锈漆,防火涂料采用薄涂型,耐火极限为1.5小时。
4)行政楼主楼风亭塔楼延伸至六层,其中混凝土结构屋面顶至标高为38.400m,上部钢制风亭塔尖顶标高为59.00m。
2 网架构件加工制作方案2.1 工艺编制网架生产流程:杆件下料编号→检验→组焊→检验→焊接→检验→涂装前处理→检验→涂装→编号→检验→入库→发运;支座板料下制→检验→制孔→检验→支座体、过渡板组焊→检验→焊接→检验→支座球组焊→检验→焊接→检验→涂装前处理→检验→涂装→编号→检验→入库→发运;支托管、板下料→检验→组焊→检验→焊接→检验→涂装前处理→检验→涂装→编号→检验→入库→发运。
2.2 螺栓球节点网架加工制作(1)网架螺栓球节点制作工艺流程(2)螺栓球节点制作工艺方法序号工序名称简图示意工艺说明简述1圆钢下料1.球节点材质要求为45#,材料主要为圆钢。
2.圆钢下料采取锯床机械锯割。
圆钢锯床下料2钢球初压1.首先将圆钢在加热炉中加热至1150℃~1200℃。
钢结构网架屋面施工方案(七)

钢结构网架屋面施工方案(七)
安装施工时,屋面防水工程除应遵守屋面防水工程相关技术要求外,同时还应遵守下列原则:
1)屋面坡度不得小于5%,腐蚀环境条件下不得小于8%。
2)屋面板在条件允许的情况下不得搭接。
必须搭接时应顺坡长方向搭接,搭接点必须落在檩条上或支撑上。
当屋面坡度小于或等于10%时,搭接长度不小于250mm,当屋面坡度大于10%时,搭接长度应不小于180mm。
搭接钢板部分应使用缝合钉或拉铆钉连接,中距不得大于300mm。
所有搭接缝必须用密封膏或防水材料密封,外露钉头应采取防水措施。
凡顺坡长方向必须搭接的屋面板,首推暗扣型板。
用自攻钉把暗扣板专用固定座固定在檩条上,然后将暗扣板铺设在专用支座上,在板波峰处将搭接部分用专用夹具夹紧,板就整体固定了。
施工过程中不能在波谷处打上拉铆钉或自攻钉,避免屋面渗水或漏水屋面板(瓦楞型)的側向搭接应与主导方向一致,搭接部位必须设置防水密封材料。
包角泛水彩钢板.屋檐滴水彩钢板等配件的搭接应尽可能按背风方向或顺水方向压接,其压接长度应不小于60mm,可用拉铆钉连接,其间距应不大于200mm,安装时应注意边缝平直。
屋面板应尽量避免开洞,必须开洞时应按设计要求,并做相应的技术处理。
钢结构网架施工方案

钢结构网架施工方案将网球馆屋顶网架工程和游泳池网架工程按时完成,确保在2011年12月30日前完工。
二、工程质量目标:1.确保网架结构稳定牢固,符合设计要求和相关规范标准。
2.确保网架防腐补涂和防火涂料施工质量,达到预期效果。
三、工程安全目标:1.实行严格的安全管理制度,确保施工过程中不发生任何安全事故。
2.保证施工现场的文明施工和工地卫生,避免对周边环境造成污染和影响。
第四章施工部署1.组建施工队伍,确定负责人和各工种人员。
2.确定施工进度计划,合理安排施工工序和时间节点。
3.确定物料采购计划,保证施工所需材料及时到位。
4.制定施工现场管理制度,确保施工安全和文明施工。
第五章网架安装方案1.按照设计图纸和规范要求,进行网架的安装和调整。
2.对网架进行质量检验,确保结构稳定和符合要求。
3.进行防腐补涂和防火涂料施工,达到预期效果。
第六章网架结构防腐补涂和防火涂料施工1.确定防腐补涂和防火涂料的种类和施工方法。
2.对网架进行表面处理和涂料施工,确保防腐和防火效果。
3.进行涂料质量检验,确保施工质量。
第七章工程质量保证措施1.严格按照规范和设计要求进行施工,确保结构稳定和符合要求。
2.进行质量检验和验收,确保施工质量。
3.对施工过程中出现的问题及时处理,确保工程质量。
第八章施工工期措施1.制定施工进度计划,合理安排施工工序和时间节点。
2.对施工进度进行监控和调整,确保按时完成工程。
3.对施工过程中出现的延误和问题及时处理,保证工期。
第九章安全生产措施1.实行严格的安全管理制度,确保施工过程中不发生任何安全事故。
2.对施工现场进行安全检查和隐患排查,及时处理问题。
3.对施工人员进行安全教育和培训,提高安全意识。
第十章文明生产、工地卫生保证措施1.制定文明施工和工地卫生管理制度,确保施工现场整洁有序。
2.加强施工现场的环境保护和噪音控制,避免对周边环境造成污染和影响。
3.对施工人员进行文明施工和环保意识教育,提高环保意识。
钢结构网架屋面施工完整方案

钢结构网架屋面施工完整方案骨架(或柳条)的安装根据骨架材料的不同,施工机具有所不同。
大致有如下机械设备:电焊机、砂轮切割机、型材切割机、角磨机、手枪钻、配电盘、电源线、软管胶枪及小五金工具等。
本工程施工顺序:构件矫正一除锈一放样号料一下料成型一安装焊接。
本工程屋面檀条采用钢方通和C型钢等轻型钢材,由于轻型钢材在运输及堆放过程中常产生弯曲和翘曲的现象,因此材料进场后,首先进行矫直和整平,现场采用扳弯器或人工进行矫正工作。
骨架材料除锈前应清除钢材表面的灰尘和积垢。
本工程钢构件的除锈采用手工及电工工具相结合的除锈方法。
除锈工作完成之后,应刷涂或喷涂防锈底漆一遍。
根据图纸尺寸将C型钢(或方通)用砂轮切割机截成合适要求的长度,然后焊接骨架。
焊接工序使用交流弧焊机、E43系列,为防止咬肉和焊头等缺陷,采用小电流及较小直径焊条(2.5-3.0mm)施焊。
并使用辅助夹具和卡具,保证结构的几何尺寸的准确。
钢骨架用水准仪配合钢丝线进行检测矫正。
制作过程中应随时测量及矫正,变形要控制在允许范围之内。
骨架和支托盘面焊接在一起,骨架制作可将骨架拼装焊接一部分,然后抬到支托盘上焊接牢固,也可直接在支托盘上拼装焊接,同一坡度方向的骨架应在一个面上。
骨架制作安装好后,应清除骨架表面上尘土、铁屑、油污等。
根据图纸要求,再补刷防锈漆彳寺防锈漆彻底干透后,然后再刷面漆及保护漆等。
对于屋面的金属骨架,涂装一般采用手工刷涂和空气喷涂法两种。
涂装工作紧随着网架安装、龙骨安装进行,涂装工宜配备温度计和厚度测定仪,面漆在现场采用手工刷涂,应不漏,施工的最佳温度应为5-30度,湿度不高于85%。
阴雨天不能刷涂。
刷涂应间隔12小时分批次,一次不能刷涂过厚,防流痕。
施工时通风环境应良好,并注意避免明火。
柳条骨架制作过程中,应及时准备屋面板及周圈围护材料,以免延误工期。
屋面和围护板的安装屋面主要采用50mm厚夹芯板,屋面板长度取决于工程需要与运输要求确定。
网架屋面施工方案

网架屋面施工方案一、项目概述本项目是对一座建筑物的屋面进行网架屋面施工,主要包括网架材料的选择、搭建、安装以及施工流程的安排等内容。
二、施工材料的选择1. 钢结构:根据屋顶面积和载荷要求,选择合适的钢结构材料,如钢梁、钢柱、钢板等。
2. 网架材料:采用高质量、耐候性好的不锈钢或镀锌钢作为主要材料,确保结构稳定、耐久性强。
3. 天窗材料:选择透光性好且耐候性强的PC板或玻璃材料,以确保屋顶采光效果和防水性能。
三、施工流程及安排1. 准备工作:确定施工现场,并组织好所需人员和施工设备。
2. 安全防护:设立安全警示标识并建立相关安全防护措施,确保人员和设备的安全。
3. 钢结构搭建:按照设计图纸和要求,进行钢结构的搭建,包括钢柱、钢梁的焊接和连接等工作。
4. 网架安装:根据设计要求,进行网架的安装,确保网架的稳定性和整体结构的牢固性。
5. 天窗安装:根据设计要求,进行天窗的安装,包括玻璃或PC板的安装和密封处理等工作。
6. 防水处理:对整个屋面进行防水处理,包括涂刷防水涂料、安装防水卷材等。
7. 完善细节:对施工过程中的细节进行完善,如连接处的密封处理、檐口的处理等。
8. 清理工作:施工完毕后,进行现场清理和垃圾处理工作。
四、安全措施1. 确保施工现场的安全,并设置警示标识,提示相关人员注意安全。
2. 对施工人员进行安全培训,确保施工人员了解相关操作规范和安全措施。
3. 使用防滑鞋和安全带等个人防护装备,确保施工人员的个人安全。
4. 定期检查施工设备的安全性能,确保施工过程中设备的正常运行。
5. 严格遵守安全操作规程,禁止在施工过程中擅自更改或调整施工方案。
五、质量控制1. 严格按照设计图纸和规范要求进行施工,确保施工质量符合要求。
2. 对主要构件进行质量检查,如焊接接头、连接件等,确保其质量合格。
3. 进行现场验收,确保施工质量和施工工期符合合同要求。
4. 完工后进行维护和保养,确保屋面长期稳定可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录项目钢结构工程施工方案1. 工程概况 02. 编制依据 03. 编制原则 04. 施工准备 04.1. 施工调查 04.2. 技术准备 04.3. 施工队伍准备 04.4. 施工现场准备 05. 钢结构构件制作 (1)5.1. 工艺流程 (1)5.1.1. 放样 (1)5.1.2. 号样 (1)5.1.3. 切割 (1)5.1.4. 钢结构件制孔 (1)5.1.5. 焊接 (1)5.1.6. 高强螺栓连接 (2)5.1.7. 成品堆放和装运 (2)6. 钢结构吊装 (2)6.1. 吊装准备 (2)6.2. 检查构件稳定性 (2)6.3. 吊装机具检查、准备 (2)6.4. 钢柱校正 (3)6.5. 吊装 (3)7. 屋面板安装方法 (4)8. 墙面板安装方法 (4)8.1. 墙板安装顺序 (4)8.2. 其它 (4)9. 质量保证措施 (4)9.1. 质量通病的防治方法 (4)9.2. 主要分项工程工序安装质量控制目标 (7)10. 安全文明施工保证措施 (8)10.1. 安全施工 (8)10.2. 文明施工 (9)10.3. 防风防雨措施 (10)11. 工期保证措施 (10)1.工程概况2.编制依据1、国家现行有关技术标准、施工验收规范,工程检验及评定标准。
2、中建总公司、中建七局建设工程股份有限公司企业内部的企业标准及操作方法。
3、中华人民共和国新乡市人民政府有关工程管理、市政建设及环境保护等地方性的法规及规定。
4、施工现场和周边的实际情况;5、业主提供的其他有关资料。
3.编制原则(1)确保质量。
实行全面质量管理,技术、质量责任承包制,确保工程质量达到本标书制定的质量目标。
(2)保证工期。
优化施工方案,利用先进的施工设备,精干的施工队伍精心组织,科学施工,确保工期按时完工,争取略有提前。
(3)确保安全。
推行安全目标责任制,制定安全保证措施,严格按安全规程操作,杜绝安全事故的发生,达到本标书制定的安全目标。
(4)突出重点,统筹安排,组织连续、均衡而紧凑的施工生产。
重点把握影响质量和工期的重点、难点工程,保证工期、质量及安全目标的实现。
加强经济核算制度,贯彻增产节约方针。
(5)坚持按专业化组织施工的原则,对构件的制作、安装、等均安排有丰富施工经验的专业队伍承担。
4.施工准备4.1.施工调查当接到中标通知书后,公司立即派员到施工现场进行施工调查,调查结果将输入实施性施工设计,并以此作为准备工作的依据,施工调查的主要内容是:(1)通过建设、设计单位,进一步弄清设计意图,工程特点。
(2)摸清建设单位对工程分期、配套交付使用的要求。
(3)进一步调查施工场地及当自然条件方面的资料,包括气象、地形、地质、水文等方面的资料。
(4)施工现场水、电供应情况。
(5)地方材料供应情况和当地协作条件。
4.2.技术准备在施工调查的基础上做技术准备。
(1)进行图纸自审。
审查图纸是否完整、齐全、准确。
(2)参加建设、设计单位组织的图纸会审和交底,保证图纸资料的准确无误。
(3)根据工程规模、结构特点、质量、安全、工期要求及现有资源,编制能切实指导本工程全部施工活动的实施性施工组织设计。
4.3.施工队伍准备按照施工组织要求,精选有同类工程丰富经验的专业化施工队伍上场。
上场前对施工人员进行技术培训和安全教育。
(1)材料、设备的准备。
(2)根据施工组织设计和材料设备计划要求,材料人员尽快进行材料调整。
(3)对设备型号性能进行核准,保证设备完善良好。
4.4.施工现场准备(1)按照施工组织设计要求和安排,配合建设单位、土建单位搞好场地的原有建设物拆除,进一步搞好“三通一平”(2)了解并处理施工场地内地下的水管、电缆等障碍物。
(3)进行测量放线,搭建临时设施。
(4)确定材料进场后的摆动放区域。
(5)确定配电柜的布置及吊车的行走路线。
5.钢结构构件制作5.1.工艺流程放样→号样→切割、钻孔→焊接→抛丸或喷沙→螺栓连接→成品防腐→成品堆放→构件运输→吊装准备→技术准备、检查和弹线、接头准备、构件检查、机具准备、场地准备→柱吊装→起吊、临时固定、初校、初拧、复校、终拧和焊接。
5.1.1.放样(1)放样工作包括:核对构件各部分尺寸及安装尺寸和孔距;以1:1大样放出节点;制作样板和样杆作为切割、弯制、铣刨、制孔等加工的依据。
放样应设置专门的钢平台或砼平台,平台应平整、量线准确,清晰。
(2)放样应根据构件的具体情况按实际划线,并根据工艺要求预留切割余量、加工余量或焊接接收入缩余量。
(3)样板或样杆上的标记赢得制应细、小、清晰,其几何尺寸允许偏差:长度和宽度+10,-1.0mm;矩形对角线之差不大于1 ;相邻孔眼中心距偏差及孔心位移不大于0.5mm。
5.1.2.号样(1)号样工作包括:检查核对材料;在材料上划出切割、铣、刨、弯曲、钻孔等加位置;打冲孔;标出零件编号等。
(2)号料应统筹安排,长短搭朽,先大后小,或套材号烊;对焊缝较多,加工量大的构件应先号料,同一构件需要拼料时,必须同时号料。
当工艺有规定时,应按规定的方向取料。
(3)在焊接结构上号孔,应在焊接完毕整形后进行,孔眼应距焊缝边缘50mm 以上。
(4)号料公差:长、宽±1.0mm;丙端眼心距?1.0mm;对角线差±1.0mm;相邻眼心距±0.5mm;两排眼心距±0.5mm;冲点与眼心距位移±0.5mm。
5.1.3.切割(1)对于同型号大宗钢材采用数近代火焰切割机切割;对于零星用烊采用机械切割(包括冲剪、剪切、车、铣、刨、锯等)砂轮切割,气割或等离子切割等。
(2)切割前,应清除钢材表面切区域内的铁锈、油污等,切割后,断口上不得有裂缝和大于1.0mm的缺棱,并清除边缘上的熔瘤和飞溅物等。
(3)切割的质量要求;切割截面与钢材不垂直度不大于钢材厚度的10%,且不得大于2.0mm;剪切线与料红的允许偏差2.0mm;机械剪切的型钢,其端部剪切,斜度不大于2.0mm,并清除毛刺。
5.1.4.钢结构件制孔(1)构件上的螺栓孔,用钻孔和冲孔方法。
(2)构件钻孔前进行试钻,经检查认可,方可正式钻孔。
(3)构件冲孔时,应装好冲模,检查冲模之间间隙是否均匀一致,并用与构件相同的材料试冲,经检查质量符合要求后,用正式冲孔。
冲孔的孔径应大于板厚。
(4)大批量冲孔时,应按比抽查孔的尺寸及孔的中心距,以便及时发现问题及时纠正。
(5)当环境温度低于-20℃时,禁止冲孔。
(6)制孔质量应符合规范要求。
5.1.5.焊接(1)焊接在组装质量检查合格后进行,组装尺寸应做到准确正直,避免强制装配。
(2)工厂化加工的大宗阐述、采用H型钢埋弧自动焊机焊接,小量构件或零星构件则采用半自动焊或手工焊。
焊接时注意焊接顺序,采取防止和减少应思与变形的可靠措施,(见质量通病防治措施)。
(3)根据设计要求,本工程焊条,应符合现行国家标准<<碳钢焊条>>(GB/T5117)或<<低合金焊条>>(GB/T5118)之规定,选择的焊条型号应与主体金属强度相计算方法,采用E4300-E4313型焊条。
(4)焊缝坡品和型钢工厂接头应符合有关规范等技术标准要求。
(5)当工作地点温度低于0℃时,应对钢材进行焊前预热,预温度谖控制在100-150℃,预热区应在坡品两侧各80-100mm范围内。
(6)多层焊接中各启蒙焊缝应连续完成,每层焊缝为4-6mm,每一层焊道焊完后及时清理,发现有影响焊接质量的缺陷,必须清除后再焊。
(7)要求焊成凹面的贴角焊缝,如吊车梁加劲板与腹板焊缝,必须采取措施使焊缝金属与母材呈凹型平缓过渡,不应有咬肉,弧坑。
5.1.6.高强螺栓连接(1)高强螺栓连接前,对构件磨擦面进行加工处理。
处理方法为砂轮打磨等。
用砂轮打磨的方向应与受力方向垂直。
(2)高强螺栓贴合面上范围应不小于4δ(δ-板厚)。
(3)处理后的磨擦面可在生锈前进行组装,或加涂无机富锌漆。
亦可在生锈后组装,在组装前用钢丝刷清除浮锈。
(4)板面接触应平整,如有间隙应进行处理。
5.1.7.成品堆放和装运(1)堆入场地应硬化且平整、干燥,并备有足够的垫木、垫块,使构件得以放平、放稳。
(2)侧向刚度较大的构件可水平堆放,当多层叠放时,必须使各层垫木在同一垂线上。
(3)大型构件的小零件,应放在构件的空档内,用螺栓或铁丝固定在构件上。
(4)同一工程的构件分类在同一地区,以便发运。
(5)为了方便成品的收发装运,本工程钢结构成品件采用汽车运输,吊卸车时应符合吊装要求。
6.钢结构吊装6.1.吊装准备(1)学习施工图纸、组织图纸审查和汇审,核对构件空间就位尺寸。
(2)计算吊装构件的数量,单件重量和安装就位调度以及连接板、螺栓等吊装铁件数量。
(3)编制吊装工程施工组织设计或作业指导书(包括选择吊装机械,确定吊装程序、方法、进度,构件安装现场存入平面布置,劳动力组织、安全措施等)进行细致的技术交底。
(4)仔细检查构件的强度、完整性(有无扭曲、变形、损坏及其他缺陷)外形和几何尺寸、平整度。
构件的轴线等是否准确,有无出厂合格证。
如有超出设计或规范规定偏差,应在吊装前纠正。
(5)在构件上根据就位、校正需要弹好轴线,吊点位置。
基础上弹出纵横轴线。
钢构件在端头与顶面及支承处弹出中心线及标高线。
层面板(方梁)的安装就位控制线。
(6)检查柱基础细线和跨度,对基础杯底进行抄平复验是否符合设计要求。
(7)按图纸对构件进行编号。
不易辨别左右的构件,在构件上用记号标明,以免吊装时搞错。
(8)准备和分类清理的各种金属支撑件及安装接头用连接板,螺栓铁件,施焊必要的连接铁件。
(9)清除连接部位及垃圾、污物、铁锈柱角底板,地脚螺栓上的杂物也应清理干净,这样既能提高接合部的安装质量也可减少高空作业时再清除的困难。
6.2.检查构件稳定性(1)根据起吊点位置,验算柱、梁等构件吊装时构件稳定性。
(2)对钢柱、方梁等侧向刚度差的构件,在横肉向用1-2道细森脚手杆或竹杆进行加固。
(4)按吊装方法要求,将构件按吊装平面布置就位。
起立堆放的构件应支撑稳固。
(5)高空就位构件设索引溜绳。
6.3.吊装机具检查、准备(1)检查吊装用的起重设备、配套机具、工具和绳索等是否齐全、完好,运转是不灵活,并维修好。
(2)检查吊索、卡环、绳夹、铁扁担、倒链、滑车等吊具的强度和数量是否满足吊装要求。
(3)准备好吊装工具,如高空用吊挂、脚手架、操作台、爬梯、溜绳、缆绳、撬杠、大锤、钢(木)楔、铁垫片、千斤顶、线锤、钢尺、水平尺以及水准仪、经纬仪等。
场地、道路等临时设施准备完善。
(4)平整场地,修筑构件运输和吊车开行的临时道路。
(5)清除吊装范围内的障碍物。
钢构件现场拼装采用立拼法,施工步骤如下:搭投平台--抄平--放平构件--复测构件外形尺寸--用螺栓临时固定--焊接。
