福建省建筑工程预算定额附件1《福建省建筑工程预算定额》(2002版)说明及工程量计算规则修订内容总说明第十条后增加“层高在2.2米(含2.2米)以上计算层数,不足2.2米不计算层数,顶层与坡屋面之间的架空层不计算层数。

”第一章土石方工程一、说明增加第十六条“定额中的‘主墙’是指结构厚度在120mm以上(不含120mm)的各类墙体。

”二、工程量计算规则第二条第7点取消。

三、工程量计算规则增加第九条“基础土方、石方开挖深度应按基础垫层底面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定;管沟有设计基础时,平均深度以沟垫层底面标高至交付施工场地标高计算,管沟无设计基础时,直埋管深度应按管底外表面标高至交付施工场地标高的平均高度计算。

”第二章桩基础工程一、说明第八条取消。

二、说明增加第十九条“泥浆护壁钻孔灌注混凝土桩采用泵送商品混凝土时,每立方米混凝土定额消耗量扣除人工1.374工日,水0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定额中混凝土消耗量乘1.005系数,其余不变;泥浆护壁钻孔灌注混凝土桩采用非泵送商品混凝土时,每立方米混凝土定额消耗量扣除人工0.853工日,水0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定额中混凝土消耗量乘1.005系数,其他消耗量不变;混凝土单价按各设区市发布的商品混凝土单价计算。

”三、工程量计算规则第十九条改为“预制钢筋混凝土方桩的混凝土与模板工程量,按桩全长(包括桩尖)乘以方桩截面积,再乘以构件制作、场内运输和打(压)桩损耗系数1.015(外购的损耗系数为1.014)计算”。

第三章砌体工程一、说明第四条改为“砌体内采用钢筋加固的,按设计重量套用第四章的相应定额。

”二、说明增加第十六条“定额中的零星砖砌体项目适用于台阶、台阶挡墙、梯带、锅台、炉灶、蹲台、池槽、池槽腿、花台、花池、楼梯栏板、阳台栏板、地垄墙、屋面隔热板下的砖墩、0.3m2以内的孔洞填塞。

新定额福建省房屋建筑与装饰工程预算定额FJYD 101 2017

新定额福建省房屋建筑与装饰工程预算定额FJYD 101 2017

《福建省房屋建筑与装饰工程预算定额》(FJYD-101-2017)总说明—、《福建省房屋建筑与装饰工程预算定额》(FJYD-101-2017)(以下简称本定额),依据《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)并结合福建省实际情况编制,共分17章,包括:土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土与钢筋混凝土工程,金属构件工程,木结构工程,门窗工程,屋面、防水、变形缝工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,拆除工程,措施项目。

二、本定额适用于我省行政区域内工业与民用建筑的新建、扩建和改建的房屋建筑与装饰工程。

三、本定额是我省完成规定计量单位房屋建筑与装饰分项工程所需的人工费以及材料、施工机械台班消耗量标准;是编制和确定国有资金投资的房屋建筑与装饰工程施工图预算、工程量清单、招标控制价(最高投标限价)、施工合同价、工程结算、调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算、设计概算的基础;是编制投标报价、企业定额和其他投资性质工程计价的参考。

四、本定额是按照正常的施工条件、常用的施工方法和工艺、合理的施工工期、合格的工程进行编制的。

招投标人(发承包人)在考虑工程承发包价格时应当结合项目实际的施工环境条件、施工方法、施工工期、工程规模、具体定额子目差异性等因素。

小型建筑工程、零星改造工程、零星装饰工程、高级装饰装修工程(精装修工程)、翻修项目,如使用本定额进行计价,应当在签订工程承发包合同价时充分考虑定额与该类特定工程项目市场实际的差异性。

五、本定额是按照国家和我省现行有关设计规范、施工及验收规范、质量评定标准、产品标准、技术操作规程和安全操作规程、标准图集进行编制的,并参考了有代表性的工程设计、施工资料和其他资料。

六、关于材料消耗量:1.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。

福建省05预算定额解释

福建省05预算定额解释

闽建价〔2004〕7号问题解答(一)1、《福建省建筑安装工程费用定额》(2003版)中文明施工费的主要内容有哪些?答:文明施工费是指施工现场文明施工所需要的各项费用,包括按照《建设工程安全生产管理条例》、《建筑施工安全检查标准》、《福建省建筑工地文明施工指南》等有关规定和施工现场组织文明施工的各项工作。

主要内容有:施工现场四周围墙(围挡)及大门,出入口清洗设施,施工标牌、标志,施工场地硬化处理,排水设施,温暖季节施工的绿化布置,防粉尘、防噪音、防干扰措施,保安费,保健急救措施,卫生保洁等。

2、采用工程量清单计价时,建筑工程地下室和上部洞体工程非夜间施工的人工、机械降效及施工照明费应如何计算?答:不论采用工程量清单计价还是定额计价,建筑工程的地下室和上部洞体工程非夜间施工的人工、机械降效在相应项目单价中考虑,除模板项目定额人工乘以系数1.03外,其他项目定额人工乘以系数1.08;非夜间施工的照明费列入措施项目费,地下室按建筑面积以3元/m2计算,上部洞体按自然层建筑面积以0.5元/m2计算。

3、《福建省建筑工程预算定额》(2002版)和《全国统一市政工程预算定额福建省综合单价表》(2001版)均规定单位工程的机械土石方工程量小于2000m3时,考虑机械利用率降低因素,定额乘以系数1.10,如遇大型、超大型机械土石方时,是否也应考虑机械利用率提高乘以相应系数?答:单位工程中的机械土石方工程量,大于15000m3时相应定额(包括挖、运、填,下同)乘以系数0.9;大于50000 m3时相应定额乘以系数0.8;大于300000 m3时相应定额乘以系数0.7。

4、《福建省建筑工程预算定额》(2002版)中桩基工程接桩定额的桩机台班消耗量是否为非工作台班?答:桩基工程接桩定额中的桩机台班消耗量为非工作台班,非工作台班单价按停滞台班单价计算。

5、《福建省建筑工程预算定额》(2002版)中回旋钻机钻孔灌注桩定额项目的桩机型号是如何取定的?答:回旋钻机钻孔灌注桩定额项目“回旋钻机孔径1500mm”按回旋钻机GPS-15取定,“回旋钻机孔径2000mm”按回旋钻机GPS-20取定。

《福建省房屋建筑与装饰工程预算定额》(fjyd-101-2017)勘误(一)

《福建省房屋建筑与装饰工程预算定额》(fjyd-101-2017)勘误(一)
615
10117089-
10117092
计量单位
台.
台.天
615
10117093-
10117097
计量单位
部.
部.天
616
10117101-
10117102
定额名称
垂直运输机械费
垂直运输费
619
10117114-
10117122
定额名称
(删除以内)
加压水泵台班增加费 建筑物檐高 XXm以内
加压水泵台班增加费 建筑物檐高 XXm

软岩
5~15
1.强风化的坚硬岩;
2.中等(弱)风化—强风化的较硬岩;
3.中等(弱)风化的较软岩;
4.未风化的泥岩、泥质页岩、绿泥石片岩、娟云母片岩等
用风镐和爆破法开挖
较软岩
15~30
1.中等(弱)风化—强风化的坚硬岩;
2.中等(弱)风化的较硬岩;
3.未风化—微风化的:凝灰岩、千枚岩、砂质泥岩、泥灰岩、泥质砂岩、粉砂岩、砂质页岩等
附表2:
转换系数表
拆除材料
系数
拆除材料
系数
砖(石)砌体、混凝土构件
1.5m3/m3
门窗
0.12m3/m2
木构件
1.3m3/m3
柜体
0.105 m3/m2
装饰抹灰层
0.045m3/m2
装饰块料层
0.038 m3/m2
装饰石材层
0.06m3/m2
防水卷材
0.009 m3/m2
二、定额子目勘误
页码
定额编号
17.6000
239
10108081
“其他材料费”数量

福建省住房和城乡建设厅关于印发《福建省建设工程定额管理规定》的通知

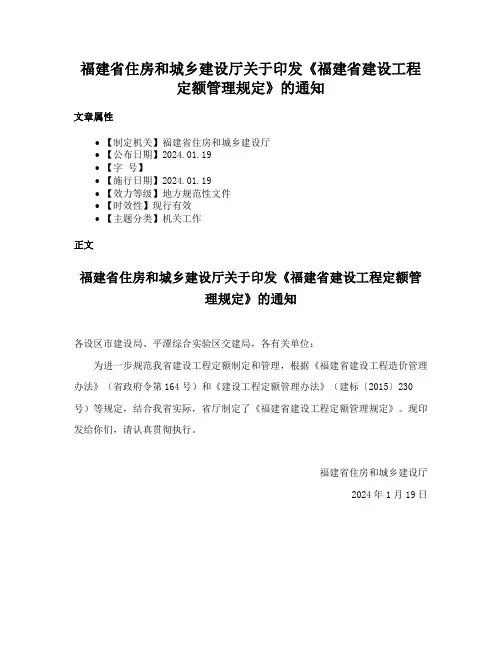

福建省住房和城乡建设厅关于印发《福建省建设工程定额管理规定》的通知

福建省住房和城乡建设厅关于印发《福建省建设工程
定额管理规定》的通知
文章属性
•【制定机关】福建省住房和城乡建设厅
•【公布日期】2024.01.19
•【字号】
•【施行日期】2024.01.19
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】机关工作
正文
福建省住房和城乡建设厅关于印发《福建省建设工程定额管
理规定》的通知
各设区市建设局、平潭综合实验区交建局,各有关单位:
为进一步规范我省建设工程定额制定和管理,根据《福建省建设工程造价管理办法》(省政府令第164号)和《建设工程定额管理办法》(建标〔2015〕230号)等规定,结合我省实际,省厅制定了《福建省建设工程定额管理规定》。

现印发给你们,请认真贯彻执行。

福建省住房和城乡建设厅
2024年1月19日。

《福建省建筑安装工程费用定额》2023

《福建省建筑安装工程费用定额》2023

三、本定额适用于在本省行政区域范围内新建、扩建和改建的房屋建筑与装饰工程、仿古建筑工程、古建筑修 复保护工程、通用安装工程、市政工程、园林绿化工程、构筑物工程、城市轨道交通工程、爆破工程、房屋修缮工 程、抗震加固工程、市政维护工程等专业工程。
四、本定额是编制和确定国有资金投资工程施工图预算、工程量清单、招标控制价(最高投标限价)、施工合 同价、工程结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据,是其他投资性质工程计价的参考;是编 制投资估算、设计概算的基础。投标
算,签订工程施工合同时按承包人的取费类别计取劳保费用。招标文件和施工合同可以约定工程项目施工期间 企业劳保取费类别发生变化的是否调整劳保费用,如约定调整的则劳保费用根据工程量分段计取。对于施工工期跨 越2023年12月31日的工程项目,有关单位应在招标文件和施工合同中明确约定劳保费用的计取办法。没有约定或者 约定不明的,工程结算时,劳保费用仍按本定额规定计取,该工程项目施工企业最后取得的劳保核定卡有效期视同 顺延至工程项目施工结束。
报价应按照本定额的有关规定并结合工程、企业实际情况自主确定,计价程序与计价办法要遵循,费用组成要 完整,费用计取要合理。
五、本定额是按照营改增、正常施工条件、施工方法、施工工艺、合理施工工期、合格工程进行编制的,发包 方要求发包工程的质量达到优质等级的,应予计取优质工程增加费。本定额反映了多数企业的正常、合理的费用支 出。招标人(发包人)在考虑工程承发包价格时应当结合项目实际施工条件、施工工期、工程规模等因素。
六、本定额的安全文明施工费的取费标准根据《福建省建筑施工安全文明标准示范图集》测算。
七、本定额的劳保费用,包括了社会保险费和住房公积金。在2023年12月31日之前劳保费用区分取费类别( 2023年1月1日起取消取费类别实施统一取费办法,另行制定),分为甲、乙、丙、丁四类,由省建设行政主管部门 根据承包人实际投保比例核定后计

2024福建省房屋建筑与装饰工程预算定额说明与计算规则

2024福建省房屋建筑与装饰工程预算定额说明与计算规则

2024福建省房屋建筑与装饰工程预算定额说明与计算规则2024年福建省房屋建筑与装饰工程预算定额说明与计算规则是福建省建设厅根据国家有关规定和福建省实际情况制定的,用于指导和规范房屋建筑与装饰工程的预算编制和审核工作的的规定和规则。

根据预算定额说明与计算规则,房屋建筑与装饰工程预算的编制应遵循以下原则:1.多级编制原则:根据工程的规模和复杂程度,工程预算应分为多级编制,确保预算的精确性和准确性。

3.单位工程预算编制原则:对于较为复杂的工程,应按照不同的施工工艺和技术要求进行细致的预算编制。

4.资源消耗与效益平衡原则:预算编制应根据工程项目的资源消耗情况和效益要求进行合理平衡,确保项目的经济性和合理性。

在具体的预算计算规则方面,根据预算定额说明与计算规则,应注意以下几点:1.计价规则:根据工程项目的性质和要求,确定相应的计价规则,如材料和设备的市场价格、施工人工工时计算等。

2.用量计算规则:根据工程项目的实际所需用量,按照合理的计算规则进行用量计算,包括直接用量和间接用量。

3.劳动工资计算规则:根据工程项目的要求,确定劳动工资计算规则,包括正常工时和加班工时的计算等。

4.机械设备使用费计算规则:根据工程项目的需要,合理确定机械设备的使用费用,包括机械设备的租赁费、维修费等。

5.其他费用计算规则:根据工程项目的具体情况,合理确定其他费用的计算规则,包括管理费、利润、税金等。

预算计算规则的具体内容会根据不同的工程项目而有所不同,但总体上要求合理、准确、经济、科学、规范。

同时,预算编制人员还要根据具体的工程项目的实际情况,合理确定各项参数和计算依据,确保预算计算的准确性和可靠性。

总之,根据福建省房屋建筑与装饰工程预算定额说明与计算规则,预算的编制应遵循多级编制、分部分项预算编制、单位工程预算编制等原则,同时要注意计价规则、用量计算规则、劳动工资计算规则、机械设备使用费计算规则和其他费用计算规则等预算计算规则的具体要求,确保预算的准确性和可靠性。

2024福建省房屋建筑与装饰工程预算定额说明与计算规则

2024福建省房屋建筑与装饰工程预算定额说明与计算规则

2024福建省房屋建筑与装饰工程预算定额说明与计算规则2024年福建省房屋建筑与装饰工程预算定额说明与计算规则主要包括以下内容:一、项目背景与基本原则福建省房屋建筑与装饰工程预算定额的编制依据国家、省有关法律、法规以及工程建设管理政策规定,以科学合理的方法进行,力求准确、全面、系统地反映工程造价。

编制预算应遵循公平、公正、公开、科学的原则,坚持预算编制定额的统一性、标准性、协调性和适用性。

二、预算编制基本要求1.预算编制应充分考虑工程的特点、功能要求和质量要求,使工程达到规定的技术、质量标准和安全要求。

2.预算的编制要根据工程的实际情况,确定适当的经济指标和定额参数。

3.预算编制要与工程设计、工程施工组织、工程质量管理等配套,协调统一三、预算编制的基本内容1.预算编制应包括建筑工程的土建工程费用以及装饰工程的装饰装修费用。

2.土建工程费用的编制应包括工程施工分部分项、单位工程量工程和摊铺施工等。

3.装饰工程费用的编制应包括拆除工程费、中间装修工程费、装饰装修工程费以及移交交接工程费等。

四、预算编制的计算原则1.预算编制应充分考虑工程的建设标准、规范和施工工艺,按照现行的国家和地方相关规定进行。

2.预算编制应根据工程建设市场行情和材料价格波动进行合理计算。

3.预算编制应根据工程施工项目的不同,采用适当的计算方法和相应的定额参数。

五、预算编制的定额说明1.预算编制的定额说明应详细列出定额名称、编制依据、计算方法、定额指标、单位工程量、定额规定的工艺流程和技术要求等。

2.预算编制的定额说明应根据工程的实际情况,与工程的施工工艺和施工组织相适应。

3.预算编制的定额说明应准确、全面,尽量避免模棱两可的用语和不够明确的描述。

六、预算编制的计算规则1.预算编制的计算规则应详细规定从定额参数、材料价格、人工费用、设备费用等各个方面进行计算,并列出详细的计算步骤。

2.预算编制的计算规则应遵循科学、合理、公平的原则,尽量减少人为的主观因素对预算结果的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件1
《福建省建筑工程预算定额》(2002版)
说明及工程量计算规则修订内容
总说明
第十条后增加“层高在2.2米(含2.2米)以上计算层数,不足2.2米不计算层数,顶层与坡屋面之间的架空层不计算层数。

第一章土石方工程
一、说明增加第十六条“定额中的‘主墙’是指结构厚度在120mm
以上(不含120mm)的各类墙体。

二、工程量计算规则第二条第7点取消。

三、工程量计算规则增加第九条“基础土方、石方开挖深度应按基
础垫层底面标高至交付施工场地标高确定,无交付施工场地
标高时,应按自然地面标高确定;管沟有设计基础时,平均
深度以沟垫层底面标高至交付施工场地标高计算,管沟无设
计基础时,直埋管深度应按管底外表面标高至交付施工场地
标高的平均高度计算。

第二章桩基础工程
一、说明第八条取消。

二、说明增加第十九条“泥浆护壁钻孔灌注混凝土桩采用泵送商品混凝
土时,每立方米混凝土定额消耗量扣除人工1.374工日,水
0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定
额中混凝土消耗量乘1.005系数,其余不变;泥浆护壁钻孔灌
注混凝土桩采用非泵送商品混凝土时,每立方米混凝土定额消
耗量扣除人工0.853工日,水0.85m3,混凝土搅拌机0.075
台班,钻孔机0.0136台班,定额中混凝土消耗量乘1.005系
数,其他消耗量不变;混凝土单价按各设区市发布的商品混凝
土单价计算。

三、工程量计算规则第十九条改为“预制钢筋混凝土方桩的混凝土与模
板工程量,按桩全长(包括桩尖)乘以方桩截面积,再乘以构
件制作、场内运输和打(压)桩损耗系数1.015(外购的损耗
系数为1.014)计算”。

第三章砌体工程
一、说明第四条改为“砌体内采用钢筋加固的,按设计重量套用第
四章的相应定额。

二、说明增加第十六条“定额中的零星砖砌体项目适用于台阶、台
阶挡墙、梯带、锅台、炉灶、蹲台、池槽、池槽腿、花台、
花池、楼梯栏板、阳台栏板、地垄墙、屋面隔热板下的砖墩、
0.3m2以内的孔洞填塞。

砖烟囱按设计室外地坪为界,以下
为基础,以上为筒身。

三、说明增加第十七条“石围墙内外地坪标高不同时,应以较低地
坪标高为界,以下为基础;内外标高之差为挡土墙时,挡土
墙以上为墙身。

四、工程量计算规则第一条第3点第(2)小点第①款改为“外墙
高度:坡屋面无檐口天棚者算至屋面板底;有屋架且室内外
均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋
架下弦底另加300mm,出檐宽度超过600mm时按实砌高
度计算;平屋面算至钢筋混凝土板底。

五、工程量计算规则第一条第3点第(2)小点第②款改为“内墙
高度:位于屋架下弦者,算至屋架下弦底;无屋架者算至天
棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;
有框架梁时算至梁底。

六、工程量计算规则第一条第4点改为“计算墙身(除注明外)应
扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、
梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、消火栓箱
所占体积,不扣除梁头、板头、檩头、垫木、木楞头、沿椽
木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管
及单个面积0.3m2以内的孔洞所占体积,凸出墙面的腰线、
挑檐、压顶、窗台线、虎头砖、门窗套的体积不增加,凸出
墙面的砖垛并入墙体体积内。

七、工程量计算规则第一条第6点取消。

八、工程量计算规则第一条增加第15点“砖柱按设计图示尺寸以
体积计算。

扣除混凝土及钢筋混凝土梁垫、梁头、板头所占
体积。

九、工程量计算规则第一条增加第16点“零星砖砌体按设计图示
尺寸以体积计算。

第四章混凝土及钢筋混凝土工程
一、说明第十一条改为“柱、墙按设计图纸的配筋性质划分”。

二、说明第十六条第5点取消。

三、工程量计算规则第二条中“不扣除单根桩顶嵌入桩承台中
0.03m3以内所占体积。

”改为“不扣除桩承台中桩头所占体积。

第七章屋面及防水工程
一、工程量计算规则第一条改为“瓦屋面、金属板屋面(包括挑檐部分)、挤塑板按设计图示尺寸以斜面积计算。

不扣除房上烟囱、风帽底座、风道、小气窗、斜沟等所占面积,小气窗的出檐部分不增加面积。

二、工程量计算规则第二条改为“卷材屋面按设计图示尺寸以面积计算。

其中:斜屋顶(不含平屋顶找坡)按斜面积计算,平屋顶按水平投影面积计算;不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积;屋面女儿墙、伸缩缝和天窗等处弯起部分,并入屋面工程量内,如图纸无规定时,屋面女儿墙、伸缩缝可按250mm(有隔空层时,从隔空层顶面算起),天窗弯起部分可按500mm计算。

檐沟卷材防水层按展开面积计算。

第九章金属结构及构件工程
工程量计算规则增加第八条“压型钢板墙板按设计图示尺寸以铺挂面积计算。

不扣除单个0.3m2以内的孔洞所占面积,包角、包边、窗台泛水等不另增加面积。

第十一章脚手架工程
一、说明第二条、第三条、第四条取消。

二、说明增加第九条“建筑物脚手架,分别按单项脚手架计算。

一建筑物高度不同时,脚手架应按不同高度分别计算。

脚手
架费用不再计算属于安全措施费中的垂直密闭网、安全网、
临边、洞口防护。

三、工程量计算规则第一条、第四条取消。

四、工程量计算规则第三条中“不能按建筑面积计算综合脚手架的
独立柱、钢筋混凝土内墙及悬空单梁、连续梁的单项脚手架:”
改为“独立柱、钢筋混凝土内墙及悬空单梁、连续梁的单项
脚手架:”
五、工程量计算规则第三条第1点、第2点、第3点、第八条第
2点、第5点中“扣除安全网”取消。

六、工程量计算规则第十条改为“旧建筑物加层,外墙脚手架按按
外墙外围长度乘以设计室外地坪至加层建筑檐口(女儿墙或
挑檐反口超过1.2,算至女儿墙或挑檐反口顶面)的高度以面
积计算,套用相应高度的双排脚手架定额乘以系数0.5计算。

七、工程量计算规则增加第十一条“建筑物外墙脚手架,按外墙外
围长度乘以设计室外地坪至檐口(女儿墙或挑檐反口超过
1.2,算至女儿墙或挑檐反口顶面)的高度以面积计算,套用
相应高度的双排脚手架定额。

建筑物砌筑内墙脚手架,按内
墙垂直投影面积计算,砌筑高度在3.6m以内的套用里脚手
架定额,超过3.6m的套用单排脚手架定额。

计算内、外墙
脚手架时,均不扣除门窗洞口、空圈洞口等所占面积。

第十三章建筑物超高施工增加费
说明第一条中的“或层数6层以上”取消。

说明第四条取消。

三、说明增加第五条“同一建筑物高度不同时,高度差在10m以内的建筑物超高施工增加费按平均高度套用,高度差在10m以外的建筑物超高施工增加费区分不同高度分别套用。

四、说明增加第六条“建筑物超高降效,包括人工降效和机械降效,按降效项目的人工费、机械停滞台班费乘以下表相应的降效率计算。

降效项目,包括建筑物基础以上的全部项目,不包括土石方、室内垫层、室外工程、地下室(含顶板)、垂直运输、各类构件的水平运输及各项脚手架。

积每m3增加下表相应的加压水泵台班和加压水泵停滞台班。

六、说明增加第八条“加压水泵选用电动多级离心清水泵,规格如下
七、本章的工程量计算规则及定额全部取消。

第十五章建筑构配件
说明增加第十五条“采用工程量清单计价时,钢筋混凝土构配件不再套用本定额,分别混凝土、模板、钢筋及构件运输,套用第四章钢筋混凝土有关定额项目。

”。

相关文档
最新文档
