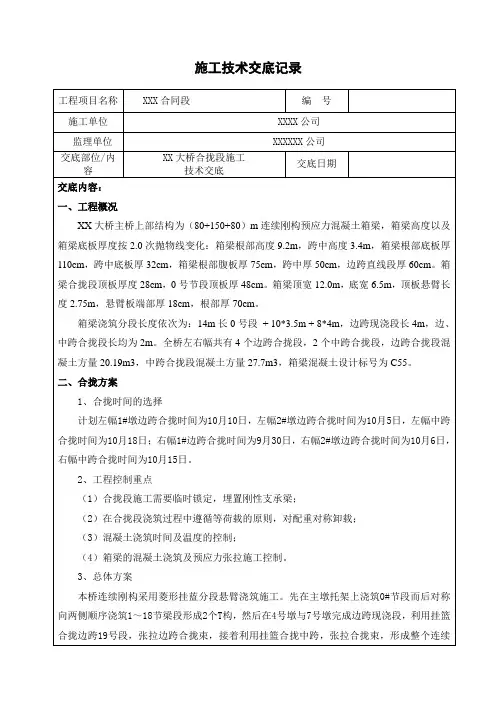

施工技术交底记录工程项目名称XXX合同段编号施工单位XXXX公司监理单位XXXXXX公司交底部位/内容XX大桥合拢段施工技术交底交底日期交底内容:一、工程概况XX大桥主桥上部结构为(80+150+80)m连续刚构预应力混凝土箱梁,箱梁高度以及箱梁底板厚度按2.0次抛物线变化:箱梁根部高度9.2m,跨中高度3.4m,箱梁根部底板厚110cm,跨中底板厚32cm,箱梁根部腹板厚75cm,跨中厚50cm,边跨直线段厚60cm。
箱梁合拢段顶板厚度28cm,0号节段顶板厚48cm。
箱梁顶宽12.0m,底宽6.5m,顶板悬臂长度2.75m,悬臂板端部厚18cm,根部厚70cm。
箱梁浇筑分段长度依次为:14m长0号段+ 10*3.5m + 8*4m,边跨现浇段长4m,边、中跨合拢段长均为2m。
全桥左右幅共有4个边跨合拢段,2个中跨合拢段,边跨合拢段混凝土方量20.19m3,中跨合拢段混凝土方量27.7m3,箱梁混凝土设计标号为C55。
二、合拢方案1、合拢时间的选择计划左幅1#墩边跨合拢时间为10月10日,左幅2#墩边跨合拢时间为10月5日,左幅中跨合拢时间为10月18日;右幅1#边跨合拢时间为9月30日,右幅2#墩边跨合拢时间为10月6日,右幅中跨合拢时间为10月15日。
2、工程控制重点(1)合拢段施工需要临时锁定,埋置刚性支承梁;(2)在合拢段浇筑过程中遵循等荷载的原则,对配重对称卸载;(3)混凝土浇筑时间及温度的控制;(4)箱梁的混凝土浇筑及预应力张拉施工控制。
3、总体方案本桥连续刚构采用菱形挂蓝分段悬臂浇筑施工。
先在主墩托架上浇筑0#节段而后对称向两侧顺序浇筑1~18节梁段形成2个T构,然后在4号墩与7号墩完成边跨现浇段,利用挂篮合拢边跨19号段,张拉边跨合拢束,接着利用挂篮合拢中跨,张拉合拢束,形成整个连续刚构体系。
(1)边跨合拢:在18#块施工完毕后,将边跨侧挂篮向前移动,通过在18#块、现浇段预埋的孔洞,将挂篮固定。
27中跨合拢段施工技术交底

×××××××公司安全技术交底1、工程概况和施工参数大桥中跨合拢段长2m,混凝土方量21.7立方米,重56.4吨。
设计断面尺寸相关参数如下图所示:中跨合拢段截面图施工特点:(1)中跨合拢段施工前,注意在边跨合拢时在中跨端加载的临时配重的维护,以使合拢顺利进行。
(2)合拢段的设计合拢温度为10°~15°,由于冬季雨雪降温较多,因此在中午中午12:00到14:00温度高的时候完成浇筑。
(3)合拢段永久钢束张拉前应尽量减小箱梁悬臂的雨雪温差,为此可采取土工布覆盖箱梁悬臂等减小雨雪温差的保温措施。
(4)合拢段施工需要临时锁定,埋置刚性支承;(5)在合拢段浇筑过程中遵循等荷载的原则,对配重对称卸载。
2、工程数量羊磴大桥中跨合拢段长2m,混凝土方量21.7立方米,重56.4吨,钢筋和劲性骨架重5.99t。
3、工序及工艺3.1施工工艺流程利用挂篮前移安装吊架挂篮拆除安装临时刚性连接安装底、腹板钢筋、底、腹板波纹管、装底、腹板预埋件安装内模安装顶板钢筋、顶板波纹管、安装顶板预埋件浇注混凝土、覆盖保温养生中跨合拢段张拉、压浆中跨合拢段施工工艺流程图3.2利用挂篮前移安装吊架(1)中跨合拢施工准备:在边跨预应力张拉完后,拆除边跨支架、吊架和中跨内箱模板,清理箱内的施工材料、机具和垃圾。
(2)中跨合拢段利用吊架进行,模板全部采用挂篮的底模、侧模,用方木竹胶板做内模,以钢管拼接支架作内支承。
(3)利用挂篮安装吊架:利用17#节段预留孔洞及行走轨道锚孔按照合拢段吊架布置图安装固定安装吊架系统。
(4)挂篮行走将至指定位置时,先利用手葫芦将底模系统固定于上横梁后部,然后解除与挂篮前端冲突的吊杆,挂篮继续前移就位,安装吊架系统。
中跨合拢段采用挂篮安装吊架位置图中跨合拢段吊架侧立面布置图中跨合拢段吊架断面布置图3.3挂篮拆除挂篮及模板的拆除作业详见《挂篮模板拆除作业安全技术交底》,同时注意以下事项:(1)按要求拆除前,在中跨墩顶、1/2悬臂处、悬臂端分别设置3个观测点(梁体中心线和翼板内50cm),在拆除作业时随时观测观测点的高程和位移变化情况,发现问题,立即停止拆除作业,查明原因,采取措施后方可继续作业。
连续梁合拢段技术交底

3、开始施工的条件及施工准备工作
3.1施工准备
(1)合拢前需对节段的平面位置、标高进行检测,并将结果上报监控单位、监理单位,以便必要时对合拢工艺采取相应的措施。
3.2 机具及材料准备
(1)各种型号钢筋
(2)钢筋加工机具,电焊机
(3)电焊条,扎丝,垫块
(4)水准仪、全站仪与卷尺
(5)汽车吊、手拉葫芦、螺旋千斤顶
3.3 其他准备
机械操作人员与现场施工人员上岗前需进行必要的安全培训教育。
4、施工工艺
合拢段施工流程如下
图4.1 合拢段施工流程
施工顺序
合拢顺序是先边跨,后中跨。
4.5 混凝土的浇筑及养护
(1)合拢段临时刚接选择在一日温度较低,温差稳定的时间段进行,合拢段临时刚接安装完成后及时拉合拢段临时钢束(边跨合拢段为2T19、2D1,中跨合拢段为2T17、2B1),临时钢束拉力为400MPa,拉完成后尽快完成混凝土浇筑。混凝土浇筑选择在夜间温度最低的时间进行,在尽可能短的时间完成,合拢段混凝土浇筑过程中对合拢段两侧的配重进行同步置换。混凝土浇筑水平分层,连续进行浇筑,振捣要充分密实。
2) 合拢段纵向构造钢筋搭接采用绑扎,不得与两端梁体钢筋焊接,综合接地钢筋在临时刚接完成后,混凝土浇筑前焊接。
3) 合拢段底板纵向预应力孔道密集,波纹管定位必须控制好,定位钢筋适当加密,确位准确,合拢段纵向预应力孔道无法穿入芯管,必须加强预应力管道检查,控制好波纹管接头质量,混凝土浇筑时避免振动棒振捣波纹管,确保孔道畅通。
4、施工工艺;
合拢段施工技术交底

合拢段施工技术交底随着城市规模的不断扩大和交通网络的不断完善,现代道路建设变得越来越重要。
在道路建设中,特别是在高速公路建设中,合拢段是一个关键的施工环节。
合拢段施工技术交底是确保施工无误的重要步骤,本文将对合拢段施工技术交底进行详细介绍。
一、合拢段施工技术交底的概念合拢段指的是在道路施工中,两个独立的施工段或不同工序的施工段之间进行接驳,使整个施工过程连贯无缝。
合拢段施工技术交底是指将合拢段施工的相关技术、要求和步骤等内容进行详细讲解和交底,以确保施工人员能够正确理解并按照要求进行施工。
二、合拢段施工技术交底的重要性1. 确保施工质量:合拢段是道路建设中一个重要的环节,技术交底能够确保施工人员对合拢段施工的要求和标准有清晰的认识和理解,从而保证施工质量。
2. 提高施工效率:技术交底能够使施工人员对合拢段施工的步骤和流程有清晰的认识,避免因为施工不当导致重复工作或返工,提高施工效率。
3. 保障工人安全:合拢段施工通常涉及到交通流量的转移和施工区域的变动,技术交底能够让施工人员了解并遵守施工现场的安全规定,确保工人安全。
三、合拢段施工技术交底的内容要点1. 工作范围和时间计划:详细介绍合拢段的工作范围和施工时间计划,包括起止时间、工期安排等。
2. 施工步骤和流程:具体介绍合拢段施工的步骤和流程,包括交通流量转移、施工区域划分、施工工序安排等。
3. 施工要求和标准:明确合拢段施工的各项要求和标准,包括材料选用、施工质量要求、环保要求等。
4. 安全措施和防护措施:详细说明合拢段施工中应采取的安全措施和防护措施,包括交通标志设置、安全警示标识等。
5. 管理要求和责任分工:明确合拢段施工的管理要求和责任分工,包括施工人员的培训、监督和考评等。
四、合拢段施工技术交底的实施步骤1. 制定技术交底计划:在合拢段施工前,施工方应制定合拢段施工技术交底的计划,明确交底的时间、地点和参与人员等。
2. 进行技术交底会议:在交底计划确定后,召开技术交底会议,对合拢段施工的各项内容进行详细讲解和说明,以确保施工人员全面了解。
连续梁合拢段施工技术交底

技术交底书
表格编号
页
交底编号
48mLXL-11
工程名称
五里堂双线特大桥
设计文件图号
叁桥(2006)2202-B
施工部位
五里堂双线特大桥32+48+32m跨土河连续梁合拢段
交底日期
技术交底内容:
1、技术交底范围;五里堂双线特大桥32+48+32m跨土河连续梁合拢段施工技术交底
(3)预应力混凝土连续梁的合拢段长度和合拢口临时锁定方法符合设计要求。
(4)悬臂梁段的混凝土浇筑,从前端开始在根部与已完工梁段连接,已完工梁段接茬混凝土要充分润湿;边跨现浇梁段施工时,混凝土浇筑向合拢口靠龙,并对梁段高程进行监测,使合拢口高差控制在允许偏差范围内;合拢梁段混凝土施工除必须符合设计要求外,尚需符合下列规定:混凝土浇筑前,合拢段两端悬臂预加压重应符合设计要求并于混凝土浇筑过程中逐步撤除;合拢梁段采用微膨胀混凝土浇筑,混凝土强度宜提高一级;合拢梁段混凝土在一天中气温最低时间快速、连续浇筑;合拢梁段混凝土浇筑完成后加强保湿养护,并将合拢梁段及两悬臂端部进行覆盖降低日照温差影响;合拢梁段混凝土强度达到设计要求时及时进行预应力筋张拉。
5、施工质量保证
(1)边跨合拢现浇段、边跨合拢段支架的设计强度、刚度及稳定性按实际承受荷载进行加载试验和预压。
(2)预应力混凝土连续梁合拢段临时锁定前,桥梁跨距符合设计要求;合拢段两端悬臂的施工荷载要对称、相等;预应力混凝土连续梁的合拢段长度、合拢施工顺序、合拢段临时锁定方法均符合设计要求,合拢段临时锁定力应大于解除任何一侧梁墩临时固结后各墩全部活动支座的摩擦力。
(6)预张拉
①边跨预张拉合拢束采用T8和B11,预张拉力为设计张拉力的20%。预张拉合拢束完成后开始进行合拢段砼浇筑工作。
挂篮合龙作业安全技术交底模板

一、前言为确保挂篮合龙作业的安全顺利进行,根据国家相关法律法规、行业标准和工程实际情况,特制定本安全技术交底。
本交底适用于所有参与挂篮合龙作业的施工人员,请全体人员认真学习并严格遵守。
二、作业人员要求1. 作业人员必须具备相应的资格证书,年龄在18-55周岁之间,身体健康,无心脏病、高血压等不宜从事高空作业的疾病。
2. 作业人员应熟悉本岗位的操作规程,掌握安全防护知识,熟悉应急预案。
3. 作业人员应正确佩戴安全帽、安全带等个人防护用品,并确保其完好有效。
三、作业环境要求1. 合龙作业现场应保持整洁,通道畅通,警示标志明显。
2. 合龙作业现场周边应设置隔离设施,确保交通安全。
3. 合龙作业现场应配备消防器材、急救箱等应急设施。
四、作业步骤及安全措施1. 合龙前,应对挂篮进行全面的检查,确保其结构安全、稳定。
2. 合龙过程中,作业人员应按照以下步骤进行操作:(1)在挂篮合龙前,应确保两侧梁体混凝土强度达到设计要求。
(2)合龙前,应对合龙段进行临时支撑,确保梁体稳定。
(3)合龙过程中,作业人员应严格按照操作规程进行操作,确保梁体平稳对接。
(4)合龙后,应对合龙段进行临时固定,确保梁体稳定。
3. 安全措施:(1)作业人员应佩戴安全帽、安全带等个人防护用品。
(2)操作人员应熟悉操作规程,确保操作准确无误。
(3)合龙过程中,应确保作业人员相互配合,防止发生意外。
(4)合龙作业现场应设置警示标志,提醒过往人员注意安全。
(5)合龙作业过程中,应加强监控,确保作业安全。
五、应急预案1. 如发生意外情况,应立即停止作业,迅速撤离现场。
2. 作业人员应熟悉应急预案,确保在紧急情况下能够迅速采取有效措施。
3. 施工单位应配备应急车辆、救援设备,确保救援及时。
六、总结本安全技术交底旨在提高挂篮合龙作业的安全意识,确保作业顺利进行。
请全体人员认真学习,严格遵守各项规定,共同保障工程安全。
合拢段施工安全技术交底

合拢段施工安全技术交底一、引言合拢段施工是在铁路建设和维护中常见的工程环节之一。
由于合拢段施工涉及到人员密集和机械设备操作,安全问题是施工过程中需要高度关注的重点。
本文将针对合拢段施工安全技术进行详细交底,以确保施工人员的人身安全和施工质量。
二、合拢段施工安全技术交底要点1.施工前的准备工作在进行合拢段施工之前,必须进行充分的准备工作:- 仔细研读施工图纸和技术规范,了解施工步骤和安全要求。
- 组织相关人员进行技术交底和安全培训,确保大家对施工流程和注意事项有清晰的认识。
- 检查和维修施工机械设备,确保其正常运行并符合安全标准。
- 确保施工现场的安全警示标志和隔离措施设置合理,以防止施工人员和外部人员的误入。
2.施工过程中的安全措施在合拢段施工的过程中,需要采取各种安全措施:- 严格落实人员进出施工现场的登记制度,确保只有经过培训的人员进入施工区域。
- 设置合理的安全通道和疏散通道,确保施工人员在紧急情况下能够快速撤离。
- 使用锁具和警示标志对危险区域进行隔离,防止人员和机械设备误入。
- 定期检查施工机械设备的运行状态,确保其安全可靠。
- 加强对高空作业的监督和管理,确保人员使用安全防护设备并遵守操作规程。
- 保持施工现场的清洁和整齐,防止杂物和障碍物对施工人员的安全造成影响。
3.施工中的应急预案在合拢段施工中,应制定详细的应急预案,以便在发生紧急情况时能够进行正确的应对:- 针对常见的施工安全事故,制定详细的应急处理程序,并进行相关人员的培训和演练。
- 确保施工现场配备足够的急救器材和消防设备,以及培训有素的急救人员和消防人员。
- 按照应急预案规定,组织人员进行紧急疏散和救援,以最大程度减少人员伤害和财产损失。
三、结论合拢段施工是铁路建设过程中不可或缺的一环,但也是一个工序风险较高的环节。
通过本次合拢段施工安全技术交底,我们对施工人员的安全意识进行了进一步的强化,提高了施工质量和效率。
我们将继续严格执行相关安全规范,并不断优化施工管理,确保合拢段施工的安全和可靠性。
连续梁合拢段施工技术交底

边跨合拢段施工前,需在T构两侧配重。配重重量为合拢段混凝土重量的二分之一。边跨合拢段混凝土20.78m3,重量为50t,中跨合拢段混凝土30.96m3,重量为74.3t。
保证T构两侧平衡,合拢段配重按照边跨合拢段混凝土重量的一半配重即25t。
配重使用沙袋,T构每侧配重沙袋25÷1.4=18袋。配重沙袋距离10#段端头不小于2m,腹板处沙袋堆放3层,顶板位置沙袋堆放2层。
临时支墩采用与梁体同标号混凝土,钢筋布置见附图。
(3)劲性骨架施工
边跨合拢段钢筋、模板及预应力管道安装完成后,焊接顶板及底板型钢支撑,张拉顶板纵向预应力束T13,两侧各张拉一束,底板纵向预应力束B10两侧各一束,每束张拉力700KN。
T13及B10在边跨通长束张拉时补张拉至设计张拉力。
边跨劲性骨架拆除:边跨通长钢束张拉完成后,拆除型钢支撑。
绑扎底板下层钢筋→安装底板管道定位网片→绑扎底板上层钢筋,底板上下层钢筋之间用∏行钢筋固定上下层钢筋间距→绑扎好腹板骨架钢筋后,再绑扎腹板下倒角斜筋,安装底板螺旋筋和锚垫板→穿底板波纹管→在腹板钢筋骨架内安装下弯钢筋束管道和竖向预应力筋及套管→绑扎顶板及翼缘板下层钢筋→安装顶板预应力管道及定位网片→穿顶板波纹管→绑扎顶板上层钢筋,用∏行钢筋固定上下层钢筋间距。
(1)边跨现浇段支架拆除
边跨合拢段施工前,拆除边跨现浇段靠近合拢侧支架1m(2跟立杆)。支架拆除前,需对同条件养护试件进行试压,同时对边跨现浇段混凝土强度进行回弹,确认边跨现浇段混凝土强度达到设计强度75%后,方可拆除支架。
(2)挂蓝模板就位
挂蓝模板滑移前,拆除挂蓝底板前端工作平台。
先将外滑梁前移至边跨现浇段(或对应10#段)下方,通过顶板预留孔将外滑梁前端锚固,下落外侧模至外滑梁上。拆除内模、内滑梁及底模前端中间两根主吊杆,挂蓝前移2m,通过顶板及底板预留孔将挂蓝锚固。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、参加施工的人员必须通过项目岗前安全培训考核,未经过安全培训的人员或未通过考核的人员禁止现场作业;
5、所有施工人员要熟知本工种的安全技术操作规程并且必须按照规程操作,在操作中,听从指挥,不得擅离岗位,严禁酒后作业;
(二)施工过程和拆除过程安全控制措施
1、安装外模及支撑钢管等必须设置安全通道上下,上下和外模作业必须牢挂安全带;
1、在拆除作业前,必须对起重机械设备进行安全检查,发现问题必须进行整改并验收合格后方可投入使用;
2、对所吊的构件重量进行严格的计算把关,合理调配机械设备和索具,严禁违章操作,起吊索具进行经常检查,发现问题及时更换;
17、遇有恶劣天气(如风力在六级以上含六级)影响施工安全时;禁止进行露天高处作业和起重作业。
18、暴雨台风前后,要检查工地临时设施、脚手架、机电设备、临时线路,发现倾斜、变形、下沉、漏雨、漏电等现象,应及时修理加固,有严重危险的,立即排除。
19、从业人员发现直接危及人身安全的紧急情况时,有权停止作业或者在采取可能的应急措施后撤离作业场所。
8、工地车辆、机械、设备、非驾驶人员、管理人员严禁动用,小斗车严禁载人。
9、施工现场的洞、坑、沟、升降口、漏斗等危险处,应有防护设施或明显的警告标志。
10、坑槽施工。应经常检查边壁土质稳固情况。发现裂缝、疏松或支撑走动,随时采取加固措施,根据土质、沟深、水位、机械重量等情况,确定材料堆放和机械离坑边距离。往坑槽内运材料,应有专人指挥。
5、正确使用个人防护用品和安全防护措施。进入施工现场,禁止穿拖鞋或光脚。在没有防护设施的高处(坠落高度2m以上)、悬崖和陡坡施工,必须系安带。上下交叉作业,有危险的出入口,要有防护棚或其它隔离设施,作业人员必须戴安全帽。距地面二米以上作业,要有防护栏杆,挡板或安全网。安全帽,安全带,安全网要随时检查,不符合要求的严禁使用。
6、电工、焊工、架子工、起重机吊装、各种机动车辆司机必须经过专门培训,考试合格,持有特殊工种操作证方准操作许可操作的项目或作业内容,非持证人员禁止特殊工种作业;
7、心脏病、癫痫、以及有肢体功能残缺或患有高空作业禁忌病症的人员禁止进入施工区;
8、正确使用个人防护用品和安全防护措施(安全帽下颌绳系牢、安全带要扣好各接点并按高挂低用的原则挂好安全绳);
20、班组(队)长,每日上班前,必须召集所辖班组(队)全体人员,针对当天任务,结合安全技术措施内容和作业环境、设施、设备安全状况及本班组(队)人员技术素质、安全知识、自我保护意识以及思想状态,有针对性地进行班前活动,提出具体注意事项,跟踪落实,并做好活动记录。
接受人(全员)签字:
交底人:
日期:
负责人:
*各工种和各道工序进入现场施工前,由挂篮技术主管、现场安全员组织学习各工种安全技术操作规程,详细研究施工过程中可能出现的安全隐患,制定出切实可行的安全防护措施,严格进行施工过程控制。
*各道工序开工前,对参加施工的人员进行严格的技术交底的同时,进行详细的安全交底。
*加强职工的“三不伤害”安全意识教育(即:我不伤害自己,我不伤害别人,我不被别人伤害)。
合拢段施工安Байду номын сангаас技术交底
施工单位:佛清从高速公路南段一期工程工程项目部
工程
名称
佛清从高速公路南段一期工程
分部
分项
工程
挂篮施工
工种
吊装工
合拢段安全技术交底:
(一)安全管理保证措施
1、以项目经理为安全生产第一责任人,成立安全生产领导小组,在施工过程中贯彻安全第一,以人为本全面实施控制;
2、项目副经理具体落实项目职业健康安全/环境保护工作计划,并制定相应的保证措施;
*进入施工现场,必须戴安全帽,禁止穿带钉易滑鞋,禁止穿拖鞋或光脚;
*在没有防护设施的高处作业,必须系安带;
*在噪音超过85分贝(不间断)作业场所的工作人员必须配戴防护耳塞,电焊工必须戴绝缘手套和护目镜,混凝土工和石工配戴防尘口罩和护目镜;
*安全帽,安全带,安全网、以及其它安全防护设施随时检查,不符合要求的严禁使用;
3、施工现场进行起吊作业时,必须设立有操作证的人员专人指挥,合理组织资源,确定指挥系统,指定现场指挥人员,确保所有人员能够协调一致;
4、所有施工人员必须从设置的转梯、通道通行,严禁利用吊机、上桥电缆或泵管管道通行;
5、拆除过程中,如气候状况比较恶劣(风力超过6级),应停止吊装作业。
6、拆除过程严禁下方站人,应设置安全人员进行安全警戒。
14、施工机械和电气设备不得带病运转和超负荷作业。发现不正常情况应停机检查,不得在运转中修理。
15、电气、仪表、管道和设备试运转,应严格按照单项安全技术措施进行。运转时不准擦洗和修理,严禁将头手伸入机械行程范围内。
16、受压容器应有安全阀、压力表,并避免暴晒、碰撞;氧气瓶严防沾染油脂;乙炔瓶必须有防止回火的安全装置。
2、生产班组在接受生产任务时,应同时组织班组全体人员听取安全技术措施交底讲解,凡没有进行安全技术措施交底或未向全体作业人员讲解,班组作业人员有权拒绝接受任务,并提出意见。
3、进入施工现场的作业人员,必须首先参加安全教育培训,考试合格方可上岗作业,未经培训或考试不合格者,不得上岗作业。
4、电工、焊工、爆破工、起重机司机,各种机动车辆司机,必须经过专门培训,考试合格,持有特殊性种操作证方准独立操作。
6、每个施工员和作业人员都必须清楚了解施工现场存在的危险源,如地下埋藏的(水管、电线、通信线路、气体管道),横跨的高压线和农排线等情况,做好相应的安全防范措施。
7、施工现场的脚手架、梯子等一切防护设施,安全标志和警告牌,未经请示施工负责人同意不得擅自拆动。安全帽、安全带等个人防护用品.不得有意损坏。违者赔偿经济损失,造成后果应严肃处理。
3、加强安全生产、环保知识学习,不断提高个体和群体保护能力,自觉服从领导和安全检查人员的指挥;
4、爱护和随时检查各种机器、设备、工具和安全防护设施,确保安全使用,进入施工(生产)现场,按不同的作业需要戴好防护用品;
5、积极参加各种安全生产活动,并主动提出改进安全生产工作的意见。争当安全生产先进个人;
7、拆除施工应遵守先装后拆,后装先拆的原则,在拆除过程中必须按施工方案进行施工,严禁违反操作规程。
补充交底内容:
员工的安全职责
1、树立“安全第一、预防为主”的思想,增强自我保护意识和环境保护意识,坚持安全生产,文明施工;
2、自觉遵守各项安全生产规章制度和安全技术操作规程,自身不违章作业,并随时制止他人违章作业,拒绝违章指挥;
6、不得损坏和擅自拆除、挪动安全防护设施和安全标志;
7、养成良好习惯,经常保证作业环境整洁,做到文明生产;
8、及时报告伤亡事故和其它责任事故,协助保护现场。积极参加事故抢险。
施工现场一般安全规定
1、参加施工的人员(包括合同制工、实习生、代培人员和农民工、临时工)要熟知本工种的安全技术操作规程。在操作中,应坚守工作岗位,严禁酒后作业。
日期:
监理:
日期:
注:本交底一式三份,班组、交底人、资料保管员各一份。
9、重视施工全过程的安全控制,对全体职工进行挂篮施工安全知识教育,加强现场施工人员和机械设备的安全管理,对现场施工的防火、防爆、防台和防暑、防冻、防雾等采取切实可行的安全防护措施;
10、强化施工安全教育程序,贯彻落实安全生产责任制,切实提高职工的安全素质和自我保护意识;
*教育广大职工严格执行国家和有关部门、地方法规和业主监理及项目经理部的有关安全生产的各项规章制度进行现场操作。
11、从业人员在作业过程中,应当严格遵守本项目的安全生产规章制度和操作规程,服从管理。
12、作业面安全防护设施不到位或指挥者违章指挥,作业人员有权拒绝施工。
13、电气设备和线路必须绝缘良好,电线不得与金属物绑在一起;各种电动机具必须按规定接零接地,并设置单一开关;严禁乱接乱拉电线,遇有临时停电或停工休息时,必须拉闸加锁。
