素土回填技术交底

合集下载

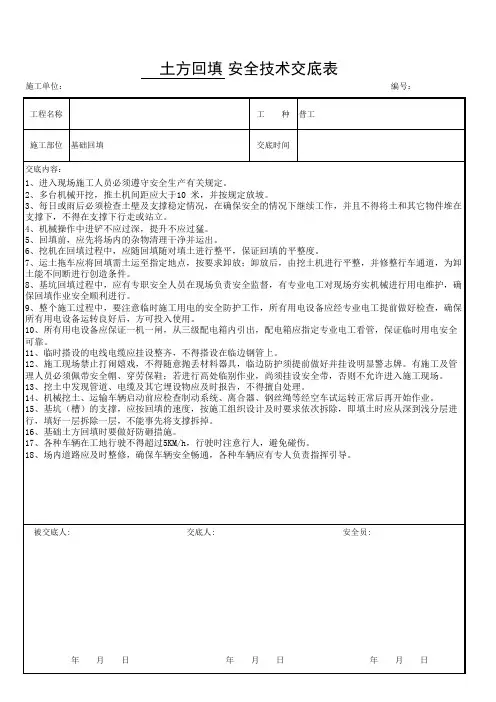

土方回填安全技术交底表

土方回填安全技术交底表

被交底人:
交底人:
安全员:
年月日
年月日
年月日
施工单位: 工程名称
土方回Байду номын сангаас 安全技术交底表
编号:
工 种 普工
施工部位 基础回填
交底时间
交底内容:
1、进入现场施工人员必须遵守安全生产有关规定。 2、多台机械开挖,推土机间距应大于10 米,并按规定放坡。 3、每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其它物件堆在 支撑下,不得在支撑下行走或站立。 4、机械操作中进铲不应过深,提升不应过猛。 5、回填前,应先将场内的杂物清理干净并运出。 6、挖机在回填过程中,应随回填随对填土进行整平,保证回填的平整度。 7、运土拖车应将回填需土运至指定地点,按要求卸放;卸放后,由挖土机进行平整,并修整行车通道,为卸 土能不间断进行创造条件。 8、基坑回填过程中,应有专职安全人员在现场负责安全监督,有专业电工对现场夯实机械进行用电维护,确 保回填作业安全顺利进行。 9、整个施工过程中,要注意临时施工用电的安全防护工作,所有用电设备应经专业电工提前做好检查,确保 所有用电设备运转良好后,方可投入使用。 10、所有用电设备应保证一机一闸,从三级配电箱内引出,配电箱应指定专业电工看管,保证临时用电安全 可靠。 11、临时搭设的电线电缆应挂设整齐,不得搭设在临边钢管上。 12、施工现场禁止打闹嬉戏,不得随意抛丢材料器具,临边防护须提前做好并挂设明显警志牌。有施工及管 理人员必须佩带安全帽、穿劳保鞋;若进行高处临别作业,尚须挂设安全带,否则不允许进入施工现场。 13、挖土中发现管道、电缆及其它埋设物应及时报告,不得擅自处理。 14、机械挖土、运输车辆启动前应检查制动系统、离合器、钢丝绳等经空车试运转正常后再开始作业。 15、基坑(槽)的支撑,应按回填的速度,按施工组织设计及时要求依次拆除,即填土时应从深到浅分层进 行,填好一层拆除一层,不能事先将支撑拆掉。 16、基础土方回填时要做好防砸措施。 17、各种车辆在工地行驶不得超过5KM/h,行驶时注意行人,避免碰伤。 18、场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。

挡土墙后背回填土技术交底

挡土墙后背回填土技术交底
2、主要机具:木夯、打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(平头和尖头)、2m靠尺等
二、作业条件:
1、回填前,应对基础、基础墙等进行检查验收。并要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。
2、回填施工根据工程设计,回填土为素土土,按图纸中注明的压实系数(图中未注明,密实系数不小于0.94),施工前要把基槽底的垃圾等杂物清理干净。
交底人
施工员
接方负责人
其他接收人签名
六、成品保护
1、施工时,应注意保护定位桩、轴线桩、标高桩、防止碰撞位移。
2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
3、基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
七、应注意的质量问题
1、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,检验其密实度,符合设计要求才能铺摊上层土。试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。
5、在泄水孔进口处设置反滤层,反滤层必须用透水材料(如卵石 沙石砾等),厚度不小于500mm。为防止积水渗入基础,需在反滤层顶底部夯填至300mm厚的粘土隔水层。具体构造措施参见《挡土墙图集(17J008)》。
6、挡土墙伸缩缝,缝宽20mm,缝中填设沥青麻丝,沿内外顶三方填塞,深度不小于150mm。。
⑤分段填夯时,交接处应填成阶梯形。上下层错缝距离不小于2m。
⑥基础的相对两侧或四周同时进行回填。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施。
⑦回填管沟时,为防止管道中心线位移或损坏管道时,应用人工先在管子两侧填土夯实;并应由管道两边同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。

素土回填技术交底

素土回填技术交底

施工技术交底(素土回填)适用范围本工艺标准适用于建筑工程,地基基础工程得基槽、基坑、基础周边,地下室周边各类房屋、道路、广场得素土回填施工。

一、施工准备1、材料得要求(1)素土:宜选用原基槽(坑)挖出来得优质粘性土,砂质土,填方土料应符合设计要求。

(2)互土不得含有机杂物,使用前应控制好含水量,不得有块状体,应呈散状,以保证填方得强度与稳定性。

2、主要机具(1)机械填方:推土机、铲运机、翻斗车、自卸汽车、挖土机、压路机等。

(2)人工填土:锹、小斗车、箩筐、人工夯、蛙式打夯机、小机振动夯实机等。

(3)检测仪器:经纬仪、水平仪、皮卷尺等。

3、作业条件(1)基槽(坑)在回填素土前应清除基底得垃圾,树根等杂物,排除坑穴积水、淤泥、验收基底标高。

如有耕植土或松土上填方,应在基底压实后再进行。

(2)基槽(坑)回填土前,应按设计要求与勘察部门得要求处理完地基,办理验手续后进行。

(3)基础外侧填方,必须对基础、地下室与地下防水层、管道等保护层进行验收,发现损坏应及时修理,办完隐验手续。

对现浇得混凝土基础墙,地梁及砖基础墙等均应达到满足回填得强度要求,在回填过程中不得损伤与碰坏其原结构件。

(4)当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位得措施,使地下水位常保持在施工面以下0.5米左右,新回填得土方在3小时内不得受水浸泡。

(5)施工前应根据工程特点,设计压实系数、土料种类、施工条件等,合理确定土料含水量得控制范围,同时,应作好回填位置水平高程得标志,及每层回填标志等。

1、检查土料得种类与质量就是否符合设计要求标准,特别就是控制土得含水量就是否符合要求。

2、工作面清理:对所要回填素土得工作面,清理积水、淤泥、树根、杂物,中类纸片、塑料垃圾、虚土等。

使用基面保持干净。

3、分层填土:每层虚铺厚度,可根据不同得施工方法,按表格进行。

各层铺摊除按表格规定外,应均用木耙与锹等将铺摊分层面找平,并分层控制高程,逐层检查。

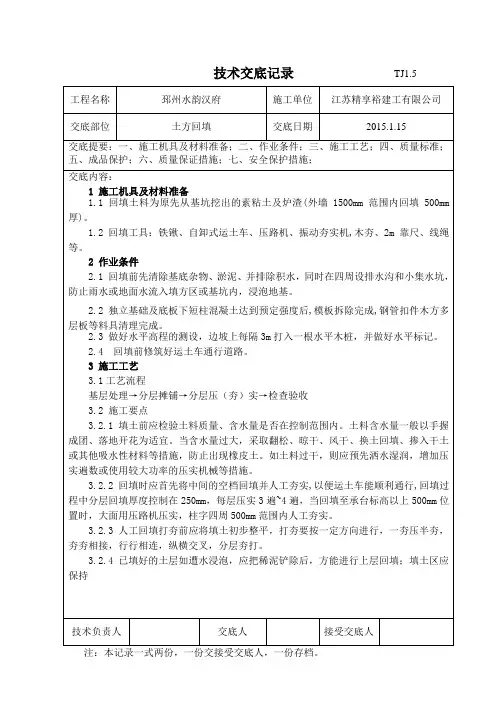

土方回填技术交底

土方回填技术交底
3.2.4已填好的土层如遭水浸泡,应把稀泥铲除后,方能进行上层回填;填土区应保持
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录TJ1.5
工程名称
邳州水韵汉府
施工单位
江苏精享裕建工有限公司
交底部位
土方回填
交底日期
2015.1.15
交底提要:一、施工机具及材料准备;二、作业条件;三、施工工艺;四、质量标准;五、成品保护;六、质量保证措施;七、安全保护措施;
交底内容:
一定横坡,或中间稍高两边稍低,以利排水;当天填土应在当天压实。
3.2.5工作面不宜过大,应逐段、逐片地分期完成。从运土、铺填到压实各道工序应连续进行。雨前应压完已填土层,并形成一定坡度,以利排水。施工中应检查、疏通排水设施,防止地面水流入坑内,造成边坡塌方或使基土遭到破坏。
4质量标准
4.1保证项目
技术交底记录TJ1.5
工程名称
邳州水韵汉府
施工单位
江苏精享裕建工有限公司
交底部位
土方回填
交底日期
2015.1.15
交底提要:一、施工机具及材料准备;二、作业条件;三、施工工艺;四、质量标准;五、成品保护;六、质量保证措施;七、安全保护措施;
交底内容:
1施工机具及材料准备
1.1回填土料为原先从基坑挖出的素粘土及炉渣(外墙1500mm范围内回填500mm厚)。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录TJ1.5
工程名称
阳光商业广场工程变电所
施工单位
中煤第七十二工程处
交底部位
垫层

回填土施工技术交底

回填土施工技术交底

技术交底记录编号016 工程名称二七新区合村并城大田垌安置区工程施工第二标段部位名称基础工序名称土方回填技术交底施工单位新蒲建设集团有限公司交底日期2018年5月1日交底内容:一、回填部位及做法1、地下车库外墙周边:地下车库外墙周边回填土采用灰土+素土夯实做法,外墙周边800mm范围内采用2:8灰土回填,其他范围采用素土回填。

2、主楼周边:主楼外墙周边800mm范围内采用2:8灰土夯填。

3、车库顶板:采用素土夯实回填,平均厚度约1.5m。

二、施工准备(一)、技术准备1、编制土方回填专项施工方案。

2、对施工作业班组进行技术交底。

3、技术人员、施工管理人员、试验检测人员熟悉土方回填土质的技术指标要求,熟悉土方回填工艺及回填检测规范及标准。

4、做好回填通告,在任何回填施工之前48小时,施工员或测量员将要进行的工作,如回填区范围、回填标高等写成书面通知告知相关单位,以便进行跟踪及进行检测。

5、核对平面尺寸和标高;根据工程特点、回填要求等合理确定回填参数(土料含水率、虚铺厚度、压实遍数),采用新型压实机具的回填应进行压实试验来确定相关参数;6、保护好场地的控制轴线和水准点,准备施工用的各种报表、规范。

(二)、材料准备1、根据土方回填时间提前寻找供土来源。

2、根据施工作业指导书要求选用规定的普通回填料进行回填,或根据回填料的来源及实际情况报业主工程师代表进行审批。

3、回填土选用不得含有腐质物、淤泥等,对颗粒的限制不大30mm*30mm*30mm。

4、应优先选用基槽开挖出的土,但有机质含量应小于8%,回填前应过筛,粒径不大于50mm。

含水量符合压实要求的粘性土,可用作各层填料。

5、填土土料含水量的大小,直接影响到夯实质量,在夯实前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数。

含水量过小,夯压不实;含水量过大,则易成橡皮土。

各种土的最优含水量和最大密实度参考数值见下表。

粘性土料施工含水量与最优含水量之差可控制-4%~+2%范围内。

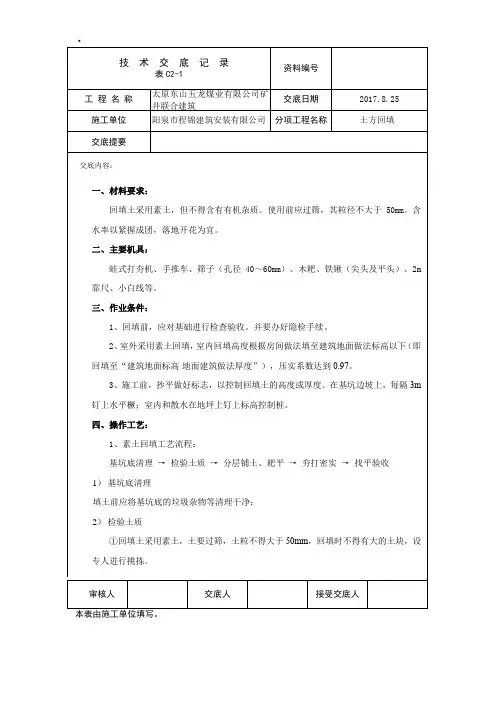

(完整版)回填土技术交底

(完整版)回填土技术交底
标高
±10(mm)
±7(mm)
水准仪检查
3)回填土必须按规定分层夯压密实。取样测定夯压密实后土的干土质量密度,其合格率不应小于97%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中,环刀法取样的方法及数量应符合规定。
2、允许偏差项目,
六、成品保护:
1、施工时,应注意保护定位桩、轴线桩、标高桩、防止碰撞位移。
5)回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
五、质量标准:
1、保证项目:
1)基底处理,必须将基底杂物全部清出。
2)回填的土料、石灰必须符合设计要求或施工规范的规定。
项目
允许偏差(mm)
本工程
允许偏差(mm)
检验方法
表面平整度
20
15
用2m靠尺和楔形塞尺检查
2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
3、基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
七、应注意的质量问题:
1、未按要求测定土的干土质量密度回填土每层都应测定夯实后的干土质量密度,检验其密实度,素土压实系数达到0.9Байду номын сангаас以上才能铺摊上层土,试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。
2、回填土下沉:
因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑底有机物或落土清理不干净等造成,这些问题均应在施工中认真执行规范规定,发现后及时纠正。
3、回填土夯压不密实,应在夯压前对干土适当洒水加以润湿;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。

土方回填技术交底

土方回填技术交底

土方回填技术交底本工程基础素土垫层3.27米厚,由-6.27米到-3.0米。

其上采用1.0米厚的3:7灰土回填至-2.0米。

素土压实系数不小于0.95. 灰土压实系数不小于0.97.一,材料要求:(1)填方的土料应符合设计要求。

不得含有杂质,素土粒径不得大于5cm;灰土粒径不得大于1.5cm;土的含水量应在最优含水量正负2范围内,且不得有冻块。

(2),白灰采用富平白灰厂生产的白灰,白灰的质量和粒径必须符合规范要求。

二、素土垫层施工:1、素土垫层施工前,必须处理完问题坑,并做好隐蔽验收手续,控制好槽底标高,低于设计标高的槽底用素土回填夯实至设计标高处;2、分层回填时,每层素土的虚铺厚度为30 cm,在槽壁设置竖向控制线,每层虚铺时必须用水准仪进行控制标高和平整度;3、土的铺设采用自卸汽车堆土,挖机铺摊,人工整平进行施工,但要防止由于大型车辆碾压造成槽底出现“橡皮土”现象;4、每层土虚铺完成后,用22t碾路机进行碾压夯实,确保素土的压实系数,碾路机碾压的轮距及遍数必须符合规范要求,碾压完成后,对碾压不到的边角部位,用蛙式夯进行补夯,同时,用环刀进行取样,现场测量素土的压实系数,如压实系数不符合设计要求,用碾路机继续进行碾压,直到符合设计要求。

可后,方可进行下一道工序的施工。

三、灰土垫层施工:1、从素土垫层上表面标高向上1m为3:7灰土垫层,共分六层施工,在槽壁设置竖向控制线,每层虚铺时必须用水准仪进行控制标高和平整度。

2、土采用现场土,土的质量必须符合规范要求,灰采用富平白灰厂生产的白灰,白灰的质量和粒径必须符合规范要求,3:7灰土的拌合采用灰土拌和机进行机械拌合,拌合必须均匀,且灰土的比例正确,按体积比3:7的比例进行配料,灰土配好后用小型三轮车进行转运。

3、灰土的铺摊必须用人工进行铺设,人工进行整平,防止车辆在铺好的灰土上面进行碾压,造成碾压后的灰土垫层上表面不平整;4、灰土铺摊后,要及时对灰土的含水量进行测量,控制好灰土的最优含水量,对过干的灰土要采取洒水处理,对含水量过大的灰土要进行晾晒,确保压实后的密实度。

回填土技术交底

回填土技术交底

1施工准备1.1根据不同部位、不同阶段回填土作业时间,提前落实运土车辆、夯压机械,以及跳板、覆盖雨布和抽水泵等机械器具材料,以满足施工需要。

1.2按设计要求和土方施工及验收规程的规定,针对土料的含水率和干密度试验,确定试验程序,制定试验计划,做好试验准备。

2作业条件2.1回填前应清除基底的垃圾、散落材料等杂物,验收基底标高,对混凝土条基和砖墙基础等进行检查验收。

检查预留的洞口、套管位置是否正确,并办好隐检手续.2。

2对水、电等专业的室外管沟位置、标高进行落实,有需要在回填前施工的部分及时完成;可以后施工的管道部位,先进行回填,待设备安装阶段,再进行局部管沟开挖;管线安装完毕,按要求进行二次回填。

2。

3施工前应做好标高测量,在砖墙上每隔3 米弹定标高控制点,做好高程标志。

3工艺要求和施工方法3.1土料不得含有有机杂质,使用前应过筛,素土层回填土粒径不得大于50mm. 3。

2回填工艺:回填土应分层铺摊和夯实,采用立式打夯机每层铺土厚度300mm,每层压实遍数为3~4遍,分层夯实时要求一夯压半夯;无法用打夯机而采用人工打夯时每层铺土厚度<200mm,每层压实遍数3~4遍。

素土应保持同层施工。

回填土施工应尽量连续进行并夯实,有中断时采用台阶状接茬,且应保证边缘部位的压实质量,每天回填完的部位应立即进行覆盖。

填土土料在夯实前应先做击实试验,以得到符合密实度要求条件下的最优含水量.如含水量偏高,可采用翻松、晾晒、均匀掺加干土或换土等措施,如回填土的含水量偏低,可采用预先洒水湿润等措施。

土料含水量一般以手握成团,落地开花为适宜。

在气候干燥时,须采取加速运土、平土和夯压过程,以减少土的水分散失。

回填土时应制作溜槽,土沿溜槽滑入基槽内,随回填部位周转使用.3.3素土回填3.3。

1在深浅两基坑相连时,应先填夯深基坑,填至浅基坑标高时,再与浅基坑一道填夯,如必须分段填夯时,交接处应填成阶梯状,上下层错缝距离不小于500mm,3.3.2回填房心时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应由管道两边同时进行,直至管顶0。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

素土回填施工技术交底
适用范围
本工艺标准适用于建筑工程,地基基础工程的基槽、基坑、基础周边,地下室周边各类房屋、道路、广场的素土回填施工。

一、施工准备
1、材料的要求
(1)素土:宜选用原基槽(坑)挖出来的优质粘性土,砂质土,填方土料应符合设计要求。

(2)互土不得含有机杂物,使用前应控制好含水量,不得有块状体,应呈散状,以保证填方的强度和稳定性。

2、主要机具
(1)机械填方:推土机、铲运机、翻斗车、自卸汽车、挖土机、压路机等。

(2)人工填土:锹、小斗车、箩筐、人工夯、蛙式打夯机、小机振动夯实机等。

(3)检测仪器:经纬仪、水平仪、皮卷尺等。

3、作业条件
(1)基槽(坑)在回填素土前应清除基底的垃圾,树根等杂物,排除坑穴积水、淤泥、验收基底标高。

如有耕植土或松土上填方,应在基底压实后再进行。

(2)基槽(坑)回填土前,应按设计要求和勘察部门的要求处理完地基,办理验手续后进行。

(3)基础外侧填方,必须对基础、地下室和地下防水层、管道等保护层进行验收,发现损坏应及时修理,办完隐验手续。

对现浇的混凝土基础墙,地梁及砖基础墙等均应达到满足回填的强度要求,在回填过程中不得损伤和碰坏其原结构件。

(4)当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位常保持在施工面以下0.5米左右,新回填的土方在3小时内不得受水浸泡。

(5)施工前应根据工程特点,设计压实系数、土料种类、施工条件等,合理确定土料含水量的控制范围,同时,应作好回填位置水平高程的标志,及每层回填标志等。

二、工艺流程
1、检查土料的种类和质量是否符合设计要求标准,特别是控制土的含水量是否符合要求。

2、工作面清理:对所要回填素土的工作面,清理积水、淤泥、树根、杂物,中类纸片、塑料垃圾、虚土等。

使用基面保持干净。

3、分层填土:每层虚铺厚度,可根据不同的施工方法,按表格进行。

各层铺摊除按表格规定外,应均用木耙和锹等将铺摊分层面找平,并分层控制高程,逐层检查。

4、分层夯打(压)密实:夯打(压)密实必须应按设计要求,如设计无要求时,不论人工或机械打(压)不得小于三遍,应按表格执行,人工及小型机械夯,必须一夯压半夯,夯夯相连,行行相接,纵横交叉进行。

5、找平验收:对回填素土完成后,必须要达到设计的标高,不得高于,也不得设计要求,应用靠尺和拉线检查表面的平整度。

同时,用水准仪检测水平标高。

三、质量标准:
1、基槽(坑)回填,基槽或管沟回填每层按长度20-50米取样一组,室内填土每层按100-500取样一组,场地平整每层按400-900取样一组,取样部位应在每层压实后的下半部,用环刀法或灌沙法取样试验干密度,求出压实后的干密度应有90%以下符合要求,其余,10%的最低值与设计值差,不得大于0.08g/cm3,素土的最大于密度和最小干密度。

四、成品保护和安全
1、素土回填压实后经检查验收尽快进行下道工序。

2、素土回填时,机械碾压应注意基础和结构等不能碰坏。

3、人工压实时,打夯应注意齐下,用力一致,以免夯打不平,碰伤操作人员。

4、对称回填,防止坍塌。

五、注意事项
1、素土回填应注意每层铺设时留、接槎位置,当素土回填基础标高不一致时,应作成附梯形,上、下层素土层接槎距离应不小于500,且要求上层压下层,接槎部位不应留在门窗下口及拐角处。

2、房心和管沟回填素土,应注意对上、下水及其他管道和管沟墙间加固等措施,以免造成在素土压实时,使上述部位损坏。

审核人:交底人:接收人:。
