2000山西定额解释
山西定额计算规则

山西定额说明及计算规则一、建筑工程总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。
二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。
三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。
四、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。
不适用于修缮及临时性工程。
五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。
六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、辅助用工和人工幅度差。
其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。
2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。
七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。
《全统安装工程预算定额山西省价目表(2000)》总说明

《全统安装工程预算定额xx 价目表(2000)》总说明一、《全国统一安装工程预算定额》共分十二册,包括:第一册机械设备安装工程;第二册电气设备安装工程;第三册热力设备安装工程;第四册炉窑砌筑工程;第五册静置设备与工艺金属结构制作安装工程;第六册工业管道工程;第七册消防及安全防范设备安装工程;第八册给排水、采暖、燃气工程;第九册通风空调工程;第十册自动化控制仪表安装工程;第十一册刷油、防腐蚀、绝热工程;第十二册通信设备及线路工程(另行发布,暂未编省价目表)。
结合我省实际情况,根据《全国统一安装工程预算定额》(十一册),编制了《全国统一安装工程预算定额》(山西省价目表),另有《全国统一安装工程预算定额工程量计算规则》及材料、机械台班单价取定表。
二、《全国统一安装工程预算定额》(山西省价目表)(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制建筑安装工程施工图预算、工程拔款和竣工结算的重要依据;是建筑企业经济核算、考核工程成本的依据;是招标工程编制标底,建筑企业投标报价的基础;也是编制概算定额(指标)、投资估算的基础。
它适用于新建、扩建、改建工程。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章节另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的。
1. 设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,除有合格证书和试验记录。
2. 安装工程和土建工程之间的交叉作业正常。
3. 安装地点、建筑物、设备基础、预留孔洞等符合安装要求。
山西定额计算规则

山西定额说明及计算规则一、建筑工程总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。
二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。
三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。
四、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。
不适用于修缮及临时性工程。
五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。
六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、辅助用工和人工幅度差。
其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。
2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。
七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。

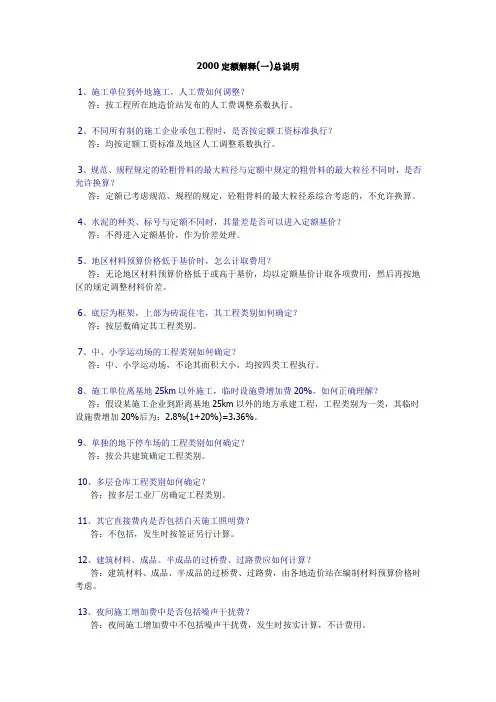

2000定额解释

2000定额解释(一)总说明1、施工单位到外地施工,人工费如何调整?答:按工程所在地造价站发布的人工费调整系数执行。
2、不同所有制的施工企业承包工程时,是否按定额工资标准执行?答:均按定额工资标准及地区人工调整系数执行。
3、规范、规程规定的砼粗骨料的最大粒径与定额中规定的粗骨料的最大粒径不同时,是否允许换算?答:定额已考虑规范、规程的规定,砼粗骨料的最大粒径系综合考虑的,不允许换算。
4、水泥的种类、标号与定额不同时,其量差是否可以进入定额基价?答:不得进入定额基价,作为价差处理。
5、地区材料预算价格低于基价时,怎么计取费用?答:无论地区材料预算价格低于或高于基价,均以定额基价计取各项费用,然后再按地区的规定调整材料价差。
6、底层为框架,上部为砖混住宅,其工程类别如何确定?答:按层数确定其工程类别。
7、中、小学运动场的工程类别如何确定?答:中、小学运动场,不论其面积大小,均按四类工程执行。
8、施工单位离基地25km以外施工,临时设施费增加费20%,如何正确理解?答:假设某施工企业到距离基地25km以外的地方承建工程,工程类别为一类,其临时设施费增加20%后为:2.8%(1+20%)=3.36%。
9、单独的地下停车场的工程类别如何确定?答:按公共建筑确定工程类别。
10、多层仓库工程类别如何确定?答:按多层工业厂房确定工程类别。
11、其它直接费内是否包括白天施工照明费?答:不包括,发生时按签证另行计算。
12、建筑材料、成品、半成品的过桥费、过路费应如何计算?答:建筑材料、成品、半成品的过桥费、过路费,由各地造价站在编制材料预算价格时考虑。
13、夜间施工增加费中是否包括噪声干扰费?答:夜间施工增加费中不包括噪声干扰费,发生时按实计算,不计费用。
14、检验试验费不包括对新结构、新材料的试验费和建设单位要求对具有出厂合格证明的材料进行检验、对构件进行破坏性试验及其它特殊要求的费用,发生时如何计取?答:⑴对新结构、新材料的实验费按实计算,不计费用。
山西定额计算规则

山西定额说明及计算规则一、建筑工程总说明一、《建筑工程预算定额》(以下简称本定额)是根据《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95)、《建设工程劳动定额》(LD/T72.1~11-2008),及现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程,在2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,进行编制的。
二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。
三、本定额适用于清单计价和定额计价,是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的设计方案的依据;也是编制建筑工程概算及投资估算指标的依据。
四、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。
不适用于修缮及临时性工程。
五、本定额的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。
除定额中允许调整或换算者外,不得因具体工程的施工组织、操作方法、人工、材料、机械消耗等与本定额不同而调整定额。
六、人工工日消耗量及单价的确定:1.本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、辅助用工和人工幅度差。
其中基本用工以《建设工程劳动定额》(LD/T72.1~11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。
2.人工单价是根据建设部、财政部建标【2003】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。
七、材料消耗量及价格的确定:1.本定额中的材料包括主要材料、辅助材料、零星材料等。
2000年定额解释

2000年《山西省建设工程预算定额》土建部分问题解答文号:佚名点击数:51611、沟槽回填灰土如何套定额?芽答:沟槽回填土可在第一章夯填素土子目的基础上,每100?詄增加27.72工日,101?詄灰土,灰土价格按定额配合比预算价格列入。
不包括运土及买土因素。
2、埋深超过3m的砌体及高度超过3.6m的挡土墙能否计算垂直运输费?芽如何计算垂直运输费?芽答:埋深超过3m的砌体及高度超过3.6m的挡土墙可计算垂直运输费。
垂直运输费,可在地下工程垂直运输?穴包括混凝土材料?雪相应子目基础上,非塔吊施工乘以0.3系数,塔吊施工乘以0.5系数。
3、如采用人工开挖石方,应如何套定额?芽答:如采用人工开挖石方者,即不装药、不放炮,全部用工人凿岩、剥离的方法施工,套用定额时,可按机械打眼爆破相应定额的人工费乘以6计算,材料除六角中空钢仍按定额数量计取外,其余材料和定额中的机械费均不再计取。
4、振动打桩机的大型机械进出场费应如何计取?芽答:振动打桩机的大型机械进出场费可按5吨以内柴油打桩机相应子目乘以0.9系数执行。
5、定额中的大型机械进出场费是按25公里以内计算的,超过25公里的运输费用应如何计取?芽答:超过25公里以上的大型机械进出场费,由甲乙双方协商,可按实际发生的费用计算。
6、强夯机组、振动打桩机的安拆费应如何计取?芽答:100—400吨米强夯机组的安拆费,可按柴油打桩机相应子目执行,500—600吨米强夯机组的安拆费,可按柴油打桩机相应子目乘以1.25系数执行。
振动打桩机的安拆费,可按柴油打桩机相应子目乘以0.9系数执行。

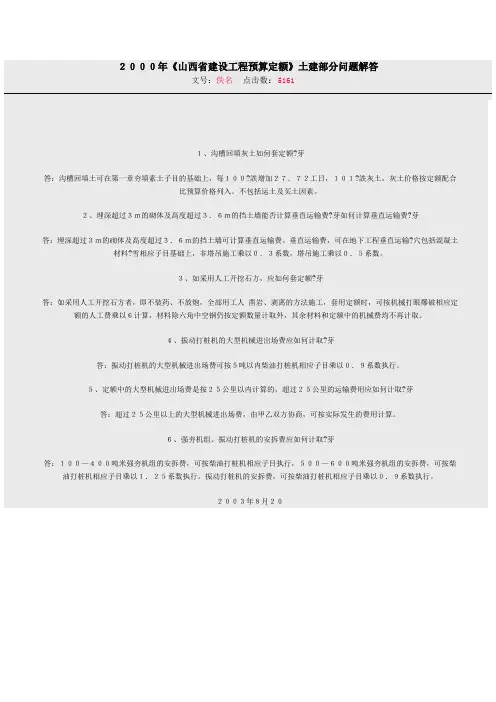

2003年8月202000年《太原市建筑工程商品混凝土预算定额》问题解答文号:佚名点击数:27062000年《太原市建筑工程商品混凝土预算定额》公布实施以来,经过调整后,由于有些单位信息文件不齐全或理解不一,在工程结算中引起争议,现就对商品混凝土预算定额执行中有关问题,作如下解答。
一、问:2001年元月1日—12月31日以前施工的工程如何正确执行定额和计取费用?答:商品混凝土预算定额第一部分“商品混凝土工程项目(不完全)价格表”只分为:一、泵送商品混凝土;二、非泵送商品混凝土两种。
山西省市政工程定额说明

第一册通用工程册说明一、《市政工程预算定额》第一册《通用项目》,包括土石方工程、打拔工具桩、围堰工程、支撑工程、拆除工程、其他工程、护坡挡土墙工程共七章.二、本册定额适用于《市政工程预算定额》其他专业册。
三、详尽事宜见各章节说明.第一章土石方工程说明一、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土,含水率﹤25%为干土;或以地下常水位为准,常水位以上为干土,以下为湿土;堆积起来不能成型或具有流变性质的为淤泥或流沙。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用降水措施的土方按干土计算。
运湿土,可按相应的运土定额乘以1。
18系数执行;汽车运淤泥、流沙按运土定额乘以系数1.5。
二、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
三、挖土机在垫板上作业,人工和机械乘以系数1。
25,搭拆垫板的人工、材料和辅机摊销费另行计算。
四、推土机推土或铲运机铲运土的平均土层厚度小于30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1。
17。
五、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20. 先开挖后支撑的不属支撑下挖土。
六、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在定额内。
定额项目选用电雷管,采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2。
12m计算.抛掷和定向爆破另行处理. 打眼爆破若要达到石料粒径要求,则增加的费用另计.七、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规定处理.八、本章定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用.九、轮式拖拉机运土,可按5t汽车运土项目乘以系数0.5执行。
十、槽坑填料夯实项目中,水泥碎石(砂)混合料的计价,可参照第二册《道路工程》中的相应项目计算该材料的价格及场外运输费。
2000 土建-定额解释

2000 土建1、施工单位到外地施工,人工费如何调整?答:按工程所在地造价站发布的人工费调整系数执行。
2、不同所有制的施工企业承包工程时,是否按定额工资标准执行?答:均按定额工资标准及地区人工调整系数执行。
3、规范、规程规定的砼粗骨料的最大粒径与定额中规定的粗骨料的最大粒径不同时,是否允许换算?答:定额已考虑规范、规程的规定,砼粗骨料的最大粒径系综合考虑的,不允许换算。
4、水泥的种类、标号与定额不同时,其量差是否可以进入定额基价?答:不得进入定额基价,作为价差处理。
5、地区材料预算价格低于基价时,怎么计取费用?答:无论地区材料预算价格低于或高于基价,均以定额基价计取各项费用,然后再按地区的规定调整材料价差。
6、底层为框架,上部为砖混住宅,其工程类别如何确定?答:按层数确定其工程类别。
7、中、小学运动场的工程类别如何确定?答:中、小学运动场,不论其面积大小,均按四类工程执行。
8、施工单位离基地25km以外施工,临时设施费增加费20%,如何正确理解?答:假设某施工企业到距离基地25km以外的地方承建工程,工程类别为一类,其临时设施费增加20%后为:2.8%(1+20%)=3.36%。
9、单独的地下停车场的工程类别如何确定?答:按公共建筑确定工程类别。
10、多层仓库工程类别如何确定?答:按多层工业厂房确定工程类别。
11、其它直接费内是否包括白天施工照明费?答:不包括,发生时按签证另行计算。
12、建筑材料、成品、半成品的过桥费、过路费应如何计算?答:建筑材料、成品、半成品的过桥费、过路费,由各地造价站在编制材料预算价格时考虑。
13、夜间施工增加费中是否包括噪声干扰费?答:夜间施工增加费中不包括噪声干扰费,发生时按实计算,不计费用。
14、检验试验费不包括对新结构、新材料的试验费和建设单位要求对具有出厂合格证明的材料进行检验、对构件进行破坏性试验及其它特殊要求的费用,发生时如何计取?答:⑴对新结构、新材料的实验费按实计算,不计费用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
总说明1.问:晋建标字[2000]160号文件中“……山西省建筑工程预算定额……自二000年七月一日起执行。
本文下发前已办理了工程价款结算的,一律不再找补。
”如何解释?答:文件中说的“自二000年七月一日起执行”,是指二000年七月一日起施工的工程执行二000年定额。
二000年七月一日前施工的工程应执行95年定额,不论结算与否,一律不得执行二000年新定额。
2.问:施工的建筑垃圾外运,定额中是否包括?答:按施工规范和现行定额规定对建(构)筑物进行合理施工所产生的建筑垃圾外运,定额中未包括,若发生时,应另行计算。
3.问:定额中砂是按干砂还是按净干砂考虑的?答:定额中除砂浆用砂是按净干砂计算的,其它用砂是按干砂(含水率为零)计算的。
砂的膨胀系数和过筛损耗已包括在定额内。
4.问:应由建设单位承担的施工现场“三通一平”与施工单位包括在临建费内开支的道路、水、电、管线等,如何区别?水、电源由建设单位按施工组织设计或施工方案接通一点或数点,其距建筑物的距离是多少?答:“三通一平”即路通、电通、水砼和施工现场内的场地平整。
这些施工前的准备工作,应由建设单位负责解决,或委托施工单位承包。
“路通”是指建设单位应在开工前结合永久性道路规划,将建设区域内主干线修通:同时建设单位应负责联通城市道路和建设区域道路的专用线、桥梁、涵洞的建设与维修。
“电通”是指建设单位应负责解决变配电设备和用房,办理申请用电和接电,动力、照明、通讯主干线的架设,并将支线引至离建筑物50M以内。
“水通”是指建设单位应负责将上水管线接到离建筑物50M内的位置,并负责总体排水系统,但单位工程范围内的排水,应由施工单位负责。
5.建设单位提供旧材料用于建筑工程上,这部分材料价是否进入取费基础?答:由建设单位提供的旧材料(如:旧砖、旧道渣等等)用于建筑工程上,施工单位编制预(结)算时仍按定额规定计算,计取费用后,把这部分材料费返给建设单位。
6.冬季采用暖棚法及蒸汽养护法施工增加的费用,是否还计取冬季施工增加费?答:暖棚法及蒸汽养护法施工增加的费用,按规定允许另行计算,但其他直接费中的冬雨季施工增加费不再计取。
7.混凝土预制构件、木门窗、钢结构构件在什么情况下预算中才能列增值税?答:凡当地税务部门向生产厂家收取增值税的构件,收哪种构件的增值税,在预算中就列哪种构件的增值税,不收的不得在预算中列增值税。
8.增值税应列在预算的哪个部分,是否可与直接费并列为定额直接费的基数?答:构件增值税应列为定额直接费基数,并相应计取各项费用及税金。
9.混凝土构件增值税以制作费为基础计算,构件制作内是否包括钢筋及预埋铁件?答:应包括钢筋、预埋铁件。
10.建筑物高度在20米以下,但由于地区水源有限,施工时必须加压抽水施工,其加压抽水台班费由谁负责支付?答:由建设单位负责,并列入直接费。
11.在城市建设中汽车外运土,环保部门要收取道路卫生费,弃土地区要收弃土占地费,这部分费用定额中是否包括?答:定额中未包括,发生时可根据当地政府有关规定及收款单据列入预算,但这部分费用除应计取税金外,不得再计取任何费用。
12.屋顶上阁楼的建筑面积如何计算?答:屋顶上的阁楼,如为坡屋顶,其层高超过2.2米的部分,全部计取建筑面积,层高小于、等于2.2米的部分不计取建筑面积。
13.建筑物如栈桥、斜廓,有的距地面高度为20-30米,有的部分为封闭结构能计算建筑面积,有的部分不封闭,不能计算建筑面积,请问如何计算脚手架、垂直运输费、超高费?答:1.脚手架:除烟囱、水塔外的构筑物不论能否计算建筑面积,均按施工组织设计计算单项脚手架;2.垂直运输费:构筑物能计算建筑面积可按建筑面积垂直运输有关规定执行,如不能计算建筑面积可按地下工程垂直运输有关规定执行;3.超高费:如构筑物能计算建筑面积,可按建筑物超高费有关规定执行,如不能计算建筑面积,双发可协商解决。
14.飘窗是否计算建筑面积?答:不计算。
第一章土石方工程1.问:先打桩后挖土,采用人工挖土时,挖土定额是否应增加系数?挖桩顶有无厚度要求?答:人工挖桩顶以上土方是按桩顶设计标高以上1.0m厚的土层考虑的。
人工挖桩顶以上土方,厚度在1m以内(包括1m)按相应定额乘以1.2系数计算;超过1m以外的部分按相应人工挖土定额执行。
挖桩间土乘以?系数计算2.问:机械土方施工中土壤内砾石比例大于30%,或为多年沉积的砂砾以及泥砾层石质时,应执行什么定额?答:可执行机械出渣运渣子目。
3.问:机械挖土方,其中10%提供挖方量及人工挖桩间土定额部分土方的坑内运输如何计算?答:定额中不包括运输,发生时另计。
4.问:机械填土碾压中黄土的用量为1148m3,是否有误?答:有误。
应为1179m3。
5.问:双轮车从坑下向上运土、石方时,坡道部分增加推车工,如何执行定额?答:双轮车运土、石方,定额中已考虑了15%的坡度,如超过者,其中斜坡长度可按其水平距离乘以1.5系数计算,仍执行双轮车运土、石方子目。
6.问:《山西省建筑工程预算定额》26页注2:“定额中不包括井点管的进出场费用”,发生时如何计算?答:经综合测定,在25km以内每台套井点机组进出场需使用8t载重汽车一个台班,单价为405.25元/台班,8t汽车式起重机一个台班,单价为449.96元/台班,每台套井点机组进出场费合价为855.21元,列入预算。
7.深井降水时,降水井以外的管道、地沟排水如何执行定额?答:定额中没有包括,可根据施工组织设计另行计算。
8.问:潜水泵抽水,执行什么定额?答:执行泵类排水定额,实际使用潜水泵时,泵类单价可以换算,台班用量不变。
9.沟槽回填灰土如何套定额?答:沟槽回填土可在第一章夯填素土子目的基础上,每100m3增加27.72灰土,灰土价格按定额配合比预算价格列入。
不包括运土及买土因素。
10.如采用人工开挖石方,应如何套定额?答:如采用人工开挖石方者,即不装炮不放炮,全部用人工凿岩、剥离的方法施工,套用定额时,可按机械打眼爆破相应定额的人工费乘以6计算,材料除六角中空钢仍按定额数量计取外,其余材料和定额中的机械费均不在计取。
第二章地基处理工程1.问:空桩的预算价格如何计算?答:空桩预算价格是由空桩部分的成孔所需人工、材料、机械台班消耗组成的。
人工费=打桩机械台班消耗量×打桩小组成员数×人工工日单价打桩小组成员数见下表:打桩小组成员数单位:10m3混凝土体积桩项目机械名称合计人数小组成员打桩工喂桩起重测量工焊工电工打孔灌注混凝土桩柴油打桩机 13 8 3 1 1 打孔灌注混凝土桩震动打拔桩机12 7 3 1 1 长螺旋钻孔灌注混凝长螺旋钻机 9 5 2 1 1土桩灰土挤密桩履带式打桩机5 3 1 0 1 双灰桩柴油打桩机 5 3 1 0 1 砂桩柴油打桩机 13 8 3 1 1 碎石桩柴油打桩机 13 8 3 1 1 砂桩震动打拔桩机12 7 3 1 1 碎石桩震动打拔桩机45 7 3 1 1 潜水钻孔灌混凝土桩潜水钻机13 8 3 1 1步履式长螺旋压灌混凝土桩步履式长螺旋钻机12 8 2 1 1材料费=材料费总和—桩内填充料消耗量×材料单价机械费=打桩机械台班消耗量×打桩机械台班单价例如:某打孔灌注混凝土桩适用定额子目2—30,施工中空桩长0.8m,试计算空桩每10m3预算价格。
解:空桩的预算价格为:520.69+115.87+1755.22=2391.78(元/ m3) 其中:人工费为:1.69×13×23.70=520.(元)材料费为:1814.55—12.69×133.86=115.87(元)机械费为:1.69×1038.59=1755.22(元)2.问:打灰土挤密桩的机械是否应有履带式起重机?答:定额2—54~57子目中,应增加15t履带式起重机,消耗量与打桩机消耗量相同,台班单价为565.07元。
定额中机械费和预算价格也应进行调整。
3.问:钻孔桩成孔泥浆外运体积如何计算?答:(1)钻孔桩成孔泥浆外运体积,其泥浆工程量按设计成孔体积乘以2.5~3.0系数计算。
泥浆外运一般是根据地质情况综合测算将泥浆直接输入洒水车内运输的,其最大限量不得超过设计成孔体积的三倍;如将泥浆输入泥浆池内再外运时,可按2.5~2.8倍计算(其具体倍数可由甲乙双方在现场测定)。
(2)场地比较宽阔将泥浆输入池内经过沉淀后再外运者,可按外运泥土定额执行。
4.问:定额2—153子目“现浇混凝土护壁”工作内容是否有误?答:该子目工作内容错误,正确的应是:“1.安、拆护壁模具,模具整理、刷油、堆放。
2.孔内照明,安全设施搭拆。
”5.问:凿桩头适用于凿桩高度在设计超灌长度范围内的桩头,如超过超灌长度的桩头如何执行定额?答:凿桩头体积,原则上不允许超过规范或定额规定的超灌长度。
但当打桩与凿桩头非同一单位施工或遇其他特殊情况时,超过超灌长度的桩头部分可按相应定额乘以0.80系数执行。
6.人工挖孔灌注混凝土桩(直径800-1000毫米),设计要求无护壁时,灌注桩砼充赢系数应该如何考虑?答:按定额中灌注砼桩充盈系数执行。
7.凿白灰桩头执行什么定额?答:可执行2-160凿水泥桩头子目。
第三章脚手架工程1.问:脚手架工程工程量计算规则中“钢筋混凝土满堂基础,凡宽度超过3m时,按其基础底板面积,………系数0.5”。
是否有误?答:根据基础搭设脚手架的方法,钢筋混凝土满堂、条形基础其底宽超过3m,或底宽超过3m、底面积超过20m2的设备基础,基础脚手架工程量均按其上口面积计算,单价执行满堂脚手架(基本层)定额乘以0.5系数。
独立基础其底面积超过20m2时,脚手架应按施工组织设计搭设方式,套用相应定额计算。
综合脚手架未包括钢筋混凝土基础使用的脚手架,发生时,按以上的规定执行。
2.问:综合脚手架未包括电梯井架,电梯井架可按座另行计算,电梯井架建筑面积是否扣减?如何扣减?答:电梯井架按座另行计算,综合脚手架中建筑面积应扣减电梯井所占的面积,具体计算如下:以电梯井内径面积,按自然层计算。
3.问:现浇混凝土斜坡屋面(坡度超过25%),其综合脚手架要比平屋面费工费料,其综合脚手架是否允许调整?答:按综合脚手架相应定额,以顶层(坡屋面部分)建筑面积每100m2按人工增加5个工日,材料费增加10%计算。
4.问:导轨式整体提升架3—25子目、3—26子目中机械费与实际差距很大,能否调整?答:根据对导轨爬升架折旧年限的实际调查,经测算3—25子目中导轨爬升架(电动)台班单价调整为117.44元/台班,机械费调整为2279.75元/100m2,预算价格调整为3245.19元/100m2;3—26子目中导轨爬升架(手动)台班单价调整为46.97元/台班,机械费调整为964.77元/100m2,预算价格调整为2252.09元/100m2。
