2006年网上定额咨询解释二(江苏省04计价表)
江苏省建筑与装饰工程计价表说明及费用计算规则(2004)第十三章

第十三章墙柱面工程说明一、一般规定1、本章按中级抹灰考虑,设计砂浆品种、饰面材料规格如与定额取定不同时,应按设计调整,但人工数量不变。
2、本章均不包括抹灰脚手架费用,脚手架费用按第十九章相应子目执行。
二、柱墙面装饰1、墙、柱的抹灰及镶贴块料面层所取定的砂浆品种、厚度详见附录七。
设计砂浆品种、厚度与定额不同均应调整(纸筋石灰砂浆厚度不同不调整)。
砂浆用量按比例调整。
2、在圆弧形墙面、梁面抹灰或镶贴块料面层(包括挂贴、干挂大理石、花岗岩板),按相应定额项目人工乘 1.18(工程量按其弧形面积计算)。
块料面层中带有弧边的石材损耗,应按实调整,每10m弧形部分,切贴人工增加0.6工日,合金钢切割片0.14片,石料切割机0.6台班。
3、花岗岩、大理石块料面层均不包括阳角处磨边,设计要求磨边或墙、柱面贴石材装饰线条者,按相应章节相应项目执行。
设计线条重叠数次,套相应"装饰线条"数次。
4、外墙面窗间墙、窗下墙同时抹灰,按外墙抹灰相应子目执行,单独圈梁抹灰(包括门、窗洞口顶部)按腰线子目执行,附着在砼梁上的砼线条抹灰按砼装饰线条抹灰子目执行。
但窗间墙单独抹灰或镶贴块料面层,按相应人工乘1.15。
5、内外墙贴面砖的规格与定额取定规格不符,数量应按下式换算:6、高在3.60m以内的围墙抹灰均按内墙面相应抹灰子目执行。
7、大理石、花岗岩板上钻孔成槽由供应商完成的,扣除基价中人工的10%和其他机械费。
在金山石(12cm)面上需剁斧时,按第三章相应项目执行,本章斩假石已包括底、面抹灰砂浆在内。
8、本章砼墙、柱、梁面的抹灰底层已包括刷一道素水泥浆在内,设计刷两道、每增一道按本章 13-71、72相应项目执行。
9、外墙内表面的抹灰按内墙面抹灰子目执行;砌块墙面的抹灰按砼墙面相应抹灰子目执行。
二、内墙、柱面木装饰及柱面包钢板:1、设计木墙裙的龙骨与定额间距、规格不同时,应按比例换算。
本定额仅编制了一般项目中常用的骨架与面层,骨架、衬板、基层、面层均应分开计算。
江苏2004安装定额

9.41 10.78 13.14 15.77 5.28 6.17 7.32 8.93 10.37 12.69 14.81 17.87 20.98 24.01 26.93 30.13 40.83 49.79 53.20 62.57 80.73 92.82 104.90 124.89 141.65 157.38 3.32 4.16 5.32 6.18
10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10m 10个 10个 10个 10个
1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000 1.000
-0.064 -0.064 -0.075 -0.075 -0.012 -0.012 -0.012 -0.012 -0.012 -0.022 -0.022 -0.022 -0.033 -0.033 -0.033 -0.043 -0.043 -0.043 -0.064 -0.064 -0.064 -0.064 -0.064 -0.064 -0.064 -0.064 0.010 0.010 0.010 0.010
低压碳钢管电弧焊直径350mm内 低压碳钢管电弧焊直径400mm内 低压碳钢管电弧焊直径450mm内 低压碳钢管电弧焊直径500mm内 低压碳钢板卷管电弧焊直径200mm内 低压碳钢板卷管电弧焊直径250mm内 低压碳钢板卷管电弧焊直径300mm内 低压碳钢板卷管电弧焊直径350mm内 低压碳钢板卷管电弧焊直径400mm内 低压碳钢板卷管电弧焊直径450mm内 低压碳钢板卷管电弧焊直径500mm内 低压碳钢板卷管电弧焊直径600mm内 低压碳钢板卷管电弧焊直径700mm内 低压碳钢板卷管电弧焊直径800mm内 低压碳钢板卷管电弧焊直径900mm内 低压碳钢板卷管电弧焊直径1000mm内 低压碳钢板卷管电弧焊直径1200mm内 低压碳钢板卷管电弧焊直径1400mm内 低压碳钢板卷管电弧焊直径1600mm内 低压碳钢板卷管电弧焊直径1800mm内 低压碳钢板卷管电弧焊直径2000mm内 低压碳钢板卷管电弧焊直径2200mm内 低压碳钢板卷管电弧焊直径2400mm内 低压碳钢板卷管电弧焊直径2600mm内 低压碳钢板卷管电弧焊直径2800mm内 低压碳钢板卷管电弧焊直径3000mm内 低压碳钢螺纹连接管件直径15mm内 低压碳钢螺纹连接管件直径20mm内 低压碳钢螺纹连接管件直径25mm内 低压碳钢螺纹连接管件直径32mm内
江苏建筑装饰工程计价表2004说明及计算规则-推荐下载

江苏建筑装饰工程计价表2004总说明一、为了贯彻执行建设部《建设工程工程量清单计价规范》,适应我省建设工程计价改革的需要,我厅组织有关人员,对《江苏省建筑工程单位估价表》 (2001年)以及《江苏省建筑装饰工程预算定额》 (1998年)进行修订,形成了《江苏省建筑与装饰工程计价表》 (2004年) (以下简称计价表)。
本计价表共计二册,与2004年《江苏省建筑与装饰工程费用计算规则》配套使用。
二、本计价表适用于我省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程,不适用于修缮工程。
全部使用国有资金投资或国有资金投资为主的建筑与装饰工程应执行本计价表;其:他形式投资的建筑与装饰工程可参照使用本计价表;当工程施工合同约定按本计价表规定计价时,应遵守本计价表的相关规定。
三、本计价表的编制依据:1、《江苏省建筑工程单位估价表》 (2001年);2、《江苏省建筑装饰工程预算定额》 (1998年);3、《全国统一建筑工程基础定额》 (GJD-101-95);4、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002);5、《建筑安装工程劳动定额》(LD/T72—94(DE)L6、《建筑装饰工程劳动定额》D。
D/T73—94(DE)L7、《全国统一建筑安装工程工期定额》 (2000年);8、《全国统一施工机械台班费用编制规则》(2004年江苏地区预算价格);9、南京市2003年下半年建筑工程材料指导价格。
四、本计价表的作用:1、编制工程标底、招标工程结算审核的指导;2、工程投标报价、企业内部核算、制定企业定额的参考;3、一般工程(依法不招标工程)编制与审核工程预结算的依据:4、编制建筑工程概算定额的依据;5、建设行政主管部门调解工程造价纠纷、合理确定工程造价的依据。
五、本计价表由二十三章及九个附录组成,其中:第一章至第十八章为工程实体项目,第十九章至第二十三章为工程措施项目,另有部分难以列出定额项目的措施费用,应按照本计价表费用计算规则中的规定进行计算。

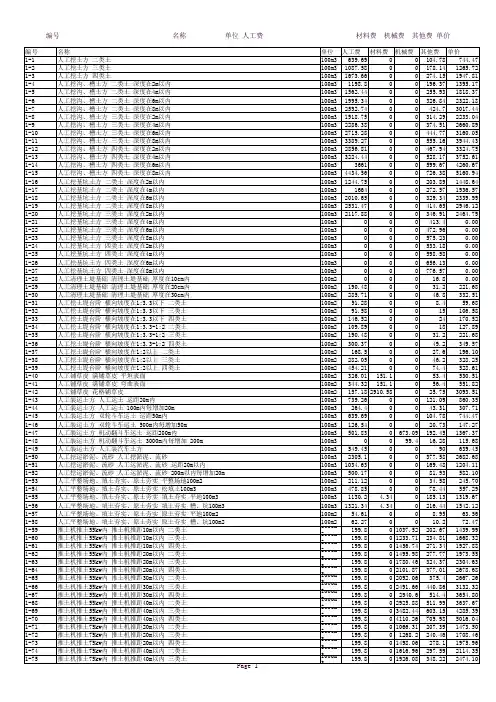

市政工程计价表江苏(2004)

名称
单位 人工费
材料费
机械费
其他费 单价
名称 推土机推土75kw内 推土机推距60m以内 二类土 推土机推土75kw内 推土机推距60m以内 三类土 推土机推土75kw内 推土机推距60m以内 四类土 推土机推土75kw内 推土机推距80m以内 二类土 推土机推土75kw内 推土机推距80m以内 三类土 推土机推土75kw内 推土机推距80m以内 四类土 推土机推土90kw内 推土机推距20m以内 二类土 推土机推土90kw内 推土机推距20m以内 三类土 推土机推土90kw内 推土机推距20m以内 四类土 推土机推土90kw内 推土机推距40m以内 二类土 推土机推土90kw内 推土机推距40m以内 三类土 推土机推土90kw内 推土机推距40m以内 四类土 推土机推土90kw内 推土机推距60m以内 二类土 推土机推土90kw内 推土机推距60m以内 三类土 推土机推土90kw内 推土机推距60m以内 四类土 推土机推土90kw内 推土机推距80m以内 二类土 推土机推土90kw内 推土机推距80m以内 三类土 推土机推土90kw内 推土机推距80m以内 四类土 推土机推土105kw内 推土机推距20m以内 二类土 推土机推土105kw内 推土机推距20m以内 三类土 推土机推土105kw内 推土机推距20m以内 四类土 推土机推土105kw内 推土机推距40m以内 二类土 推土机推土105kw内 推土机推距40m以内 三类土 推土机推土105kw内 推土机推距40m以内 四类土 推土机推土105kw内 推土机推距60m以内 二类土 推土机推土105kw内 推土机推距60m以内 三类土 推土机推土105kw内 推土机推距60m以内 四类土 推土机推土105kw内 推土机推距80m以内 二类土 推土机推土10kw内 推土机推距80m以内 四类土 推土机推土135kw内 推土机推距20m以内 二类土 推土机推土135kw内 推土机推距20m以内 三类土 推土机推土135kw内 推土机推距20m以内 四类土 推土机推土135kw内 推土机推距40m以内 二类土 推土机推土135kw内 推土机推距40m以内 三类土 推土机推土135kw内 推土机推距40m以内 四类土 推土机推土135kw内 推土机推距60m以内 二类土 推土机推土135kw内 推土机推距60m以内 三类土 推土机推土135kw内 推土机推距60m以内 四类土 推土机推土135kw内 推土机推距80m以内 二类土 推土机推土135kw内 推土机推距80m以内 三类土 推土机推土135kw内 推土机推距80m以内 四类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (3m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (3m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (3m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土300m以内 (3m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土300m以内 (3m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土300m以内 (3m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (3m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (3m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (3m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土500m以内 (3m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土500m以内 (3m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土500m以内 (3m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (6-8m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (6-8m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (6-8m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (6-8m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (6-8m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (6-8m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土600m以内 (6-8m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土600m以内 (6-8m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土600m以内 (6-8m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土800m以内 (6-8m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土800m以内 (6-8m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土800m以内 (6-8m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (8-10m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (8-10m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土200m以内 (8-10m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (8-10m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (8-10m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土400m以内 (8-10m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土600m以内 (8-10m3) 二类土 铲运机铲运土方 拖式铲运机 铲运土600m以内 (8-10m3) 三类土 铲运机铲运土方 拖式铲运机 铲运土600m以内 (8-10m3) 四类土 铲运机铲运土方 拖式铲运机 铲运土800m以内 (8-10m3) 二类土
108776_江苏04定额解释汇编

在招标文件中就约定由施工单位承
清单报价时,本应由建设单位承担的材料价格风险,建设单位在招标文
清单报价,材
担”是否是指材料价格变动,而投标价
件中就约定由施工单位承担。请问施工单位除了不投标外是否有其它办
料价格的风险
格不变?如是,则风险也是双方的。需
法弥补材料价格调整的损失。造价管理部门就没有规范操作的办法吗?
在 2004 江苏建筑与装饰计价表上,关于门窗计量按门窗洞口尺寸,请
问此洞口尺寸是结构尺寸还是建筑尺寸?如按结构尺寸,那么窗的外围 门窗洞口尺寸
尺寸面积就小于洞口尺寸。如按建筑尺寸,那么窗的外围尺寸面积就大
按照结构尺寸计算。
于洞口尺寸。请问定额上的洞口尺寸,如何解释?
对于你所说“材料价格风险建设单位
于 2 米时,执行 T、L、+型子目。
请解释:砼灌入量以设计桩长(含桩尖长)另加一个直径(设计有规定的, 计价表规定为设计桩长+250mm,设计
关于ห้องสมุดไป่ตู้浆护壁
按设计要求)乘桩截面积以立方米计算(见计价表上册桩 59 页)的条款 有可能规定为设计桩长+一个直径,设
钻孔灌注桩砼
的具体意思。特别是括号中“设计有规定的,按设计要求”该如何理解 计没有规定时,按计价表执行,如您的
灌入量的计算
计算?现有桩径为 2m,设计桩长为 16m 的单桩的砼灌入量该如何计算? 例子计算公式为 π×12×(16+0.25)。
方法
谢谢!
砼灌入量按现场打桩记录。
室内装饰工程中,箱、柜、桌类制作尺
室内装饰工程中,箱、柜、桌类制作尺寸、样式、材料繁多,请问在 2004寸、样式、材料繁多,我省计价表只是
-4-
天棚抹灰……乘以 0.1 系数”一段文字取消。 2、单独搭设幕墙脚手架时,执行 19—3 及 19—4 子目乘 0.6 系数。 十、预应力钢筋工程执行问题 1、使用转角器张拉属非常规的操作工艺,往往是在特定的条件下张拉,如在梁面、 楼面上或梁端受阻时,既增加了材料,又费时费工,变角张拉并不是每个工程都会遇 到,定额规定使用转角器张拉操作长度应按实计算,但实际操作有困难希望加以明确, 以利计价工作的开展。同时预应力筋工作(操作)长度是否应包含在清单及预算工程 量中? 答:定额中考虑的都是在梁端处正常张拉,使用转角器(变角张拉工艺)张拉操作长 度应在定额规定的结构长度及操作长度基础上另外增加操作长度:无粘结钢绞线每个 张拉端增加 0.60m,有粘结钢绞线每个张拉端增加 1.00m,且使用转角器张拉的锚具 定额人工和机械乘 1.10 系数。 根据清单计价规范及我省定额工程量计算规则规定,预应力筋工作(操作)长度应包 含在清单及预(结)算工程量中。 2、在计算锚具工程量的孔数时,时有争议出现,实际工作中应该以每个波纹管作为 一个孔还是以锚具中的每一个孔作为一个孔为准? 答:计算锚具工程量时,应该以锚具中设计规定穿有钢绞线或碳素钢丝的每一个孔作 为一个孔。 3、波纹管支架是否就是仅用于固定波纹管?另曲线形波纹管的设计图示长度应如何 计算? 答:定额中的波纹管支架不仅用于固定波纹管,同时还用于固定锚具的埋件螺旋筋以 及无粘结钢绞线等。曲线形波纹管的设计图示长度的计算方法应同钢绞线相同。 4、专业分包预应力工程的施工单位,在编制檐口高度大于 20m 工程预(结)算时, 是否可以按照定额规定计取超高人工降效及机械降效费用? 答:应该计取定额规定的人工降效费用,人工降效系数按照前面标准确定。 5、作为专业分包预应力工程的施工单位,应怎样计取安全文明施工措施费? 答:根据现场安全文明施工措施费执行文件及前面的答复,预应力专业公司应单独计 取预应力工程造价部分的安全文明施工措施费,费率标准按照相关文件执行。 6、钢绞线是应用在工程结构上的十分重要的材料,对工程结构安全影响重大,生产 厂家通常提供的钢绞线是出现的正误差。目前有关国家标准对钢绞线一般不称为理论 重量,而改称为参考重量,且参考重量与实际重量不符的问题比较严重,应如何处理? 答:按照定额规定,钢绞线重量应按实际重量计算,具体可按施工现场监理见证取样 的检测报告数据确定。当由于各种原因未能明确钢绞线的单位重量时,对于
江苏省建筑与装饰工程计价表说明及费用计算规则(2004)第十四章

第十四章天棚工程说明一、本定额中的木龙骨、金属龙骨是按面层龙骨的方格尺寸取定的,其龙骨、断面的取定如下:1、木龙骨断面搁在墙上大龙骨50×70mm,中龙骨50×50mm,吊在混凝土板下,大、中龙骨50×40mm。
2、U型轻钢龙骨上人型大龙骨60×27×1.5(高×宽×厚)中龙骨50×20×0.5(高×宽×厚)小龙骨25×20×0.5(高×宽×厚)不上人型大龙骨45×15×1.2(高×宽×厚)中龙骨50×20×0.5(高×宽×厚)小龙骨25×20×0.5(高×宽×厚)3、T型铝合金龙骨上人型轻钢大龙骨60×27×1.5(高×宽×厚)铝合金T型主龙骨20×35×0.8(高×宽×厚)铝合金T型付龙骨20×22×0.6(高×宽×厚)不上人型轻钢大龙骨45×15×1.2(高×宽×厚)铝合金T型主龙骨20×35×0.8(高×宽×厚)铝合金T型付龙骨20×22×0.6(高×宽×厚)设计与定额不符,应按设计的长度用量加下列损耗调整定额中的含量:木龙骨6% 轻钢龙骨6% 铝合金龙骨7%二、天棚的骨架基层分为简单、复杂型两种:简单型:是指每间面层在同一标高的平面上。
复杂型:是指每一间面层不在同一标高平面上,其高差在100mm以上(含100mm),但必须满足不同标高的少数面积占该间面积的15%以上。
三、天棚吊筋、龙骨与面层应分开计算,按设计套用相应定额。
江苏省04定额说明及计算规则

江苏省04定额说明及计算规则第⼀章⼟、⽯⽅⼯程⼀、⼈⼯⼟、⽯⽅1、⼟壤及岩⽯的划分的体积计算。
3、挖⼟深度⼀律以设计室外标⾼为起点,如实际⾃然地⾯标⾼与设计地⾯标⾼不同时,其⼯程量在竣⼯结算时调整。
4、⼲⼟与湿⼟的划分,应以地质勘察资料为准;如⽆资料时以地下常⽔位为准,常⽔位以上为⼲⼟,常⽔位以下为湿⼟。
采⽤⼈⼯降低地下⽔位时,⼲、湿⼟的划分仍以常⽔位为准。
5、运余松⼟或挖堆积期在⼀年以内的堆积⼟,除按运⼟⽅定额执⾏外,另增加挖⼀类⼟的定额项⽬(⼯程量按实⽅计算,若为虚⽅按⼯程量计算规则的折算⽅法折算成实⽅)。
取⾃然⼟回填时,按⼟壤类别执⾏挖⼟定额。
6、⽀挡⼟板不分密撑、疏撑均按定额执⾏,实际施⼯中材料不同均不调整。
7、⼤开挖的桩间挖⼟按打桩后坑内挖⼟相应定额执⾏。
⼆、机械⼟、⽯⽅1、机械⼟⽅定额是按三类⼟计算的;如实际⼟壤类别不同时,定额中机械台班量乘以下系⼟时,按三类⼟定额项⽬乘以系数0.73。
3、推⼟机推⼟、推⽯,铲运机运⼟重车上坡时,如坡度⼤于5%时,其运距按坡度区段斜整平的⼟⽅⼯程量套⽤⼈⼯挖⼟⽅(最多不得超过挖⽅量的10%)相应定额项⽬⼈⼯乘以系数2。
机械挖⼟、⽯⽅单位⼯程量⼩于2000m3或在桩间挖⼟、⽯⽅,按相应定额乘1.10系数。
5、机械挖⼟均以天然湿度⼟壤为准,含⽔率达到或超过25%时,定额⼈⼯、机械乘以系数1.15;含⽔率超过40%时,另⾏计算。
6、本定额⾃卸汽车运⼟,对道路的类别及⾃卸汽车吨位已分别进⾏综合计算,但未考虑⾃卸汽车运输中,对道路路⾯清扫的因素。
在施⼯中,应根据实际情况适当增加清扫路⾯⼈⼯。
7、⾃卸汽车运⼟,按正铲挖掘机挖⼟考虑,如系反铲挖掘机装车,则⾃卸汽车运⼟台班量乘系数1.10;拉铲挖掘机装车,⾃卸汽车运⼟台班量乘系数1.20。
8、挖掘机在垫板上作业时,其⼈⼯、机械乘系数1.25,垫板铺设所需的⼈⼯、材料、机械消耗,另⾏计算。
9、推⼟机推⼟或铲运机铲⼟,推⼟区⼟层平均厚度⼩于300mm时,其推⼟机台班乘系数1.25,铲运机台班乘系数1.17。
江苏2004安装定额

2004年江苏省安装工程计价表费率
1、检验试验费:建筑与装饰工程由分部分项工程费的0.4%调整为0.18%;安装
费的0.3%调整0.15%;市政工程由分部分项工程费的0.3%调整0.15%;《江苏省建设厅苏建定(2004)414号》
2、措施项目清单应根据拟建工程的具体情况按GB50500-2003《建设工程工程
施项目一览表选定。
(包括:环境保护费、现场安全文明施工措施费、临设费、夜间施工增加费、二次搬运费、大型机械设备进出场及安拆、混凝土、钢筋混凝土模板及支架、脚手架费、已完工程及设备保护、施工排水、降水、垂直运输机械费、室内空气污染测试、检验试验费、赶工措施费、工程按质论价、特殊条件下施工增加费等等)
;安装工程由分部分项工程15%;《江苏省建设厅苏建定
程工程量清单计价规范》措措施费、临设费、夜间施工增加费、土模板及支架、脚手架费、已完工程染测试、检验试验费、赶工措施费、。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土建问题回答定额套用执行2001定额,异形柱,若两边之和小于2米,而其中有一边边长大于1米时,是执行异形柱定额子目还是执行直行墙定额子目?两边之和超过2m才能按照直行墙相应定额执行。
一边大于1米,两边之和小于2米时,执行T、L、+型子目。
计价表规定为设计桩长+250mm,设计有可能规定为设计桩长+一个直径,设计没有规定时,按计价表执行,如您的例子计算公式为π×12×(16+砼灌入量按现场打桩记录。
计价咨询室内装饰工程中,箱、柜、桌类制作尺寸、样式、材料繁多,请问在2004计价表第十七章中如何才能进行比较准确的换算?室内装饰工程中,箱、柜、桌类制作尺寸、样式、材料繁多,我省计价表只是参考。
需要注意的是确定材料用量、人工消耗量水平。
关于工程造价结算无锡地区二类取费,在取费表中取不取利润率4.5%;劳动保险费及文明施工费率各取多少?谢谢!01费用定额的综合间接费15.57%中已经包括了利润4.5%,劳动保险费及文明施工费率另按当地规定及核定费率。
门窗洞口尺寸在2004江苏建筑与装饰计价表上,关于门窗计量按门窗洞口尺寸,请问此洞口尺寸是结构尺寸还是建筑尺寸?如按结构尺寸,那么窗的外围尺寸面积就小于洞口尺寸。
如按建筑尺寸,那么窗的外围尺寸面积就大于洞口尺寸。
请问定额上的洞口尺寸,如何解释?按照结构尺寸计算。
清单报价,材料价格的风险清单报价时,本应由建设单位承担的材料价格风险,建设单位在招标文件中就约定由施工单位承担。
请问施工单位除了不投标外是否有其它办法弥补材料价格调整的损失。
造价管理部门就没有规范操作的办法吗?对于你所说“材料价格风险建设单位在招标文件中就约定由施工单位承担”是否是指材料价格变动,而投标价格不变?如是,则风险也是双方的。
需要根据具体工程情况,施工单位在投标综合单价中应考虑风险因素。
造价管理部门对此是有相关规定的,具体可以详见苏建定(2004)290号文件。
2001年综合定额预制板砼板带扣除问题《2001年江苏省建筑工程综合定额》第五章计算规则说明预制板按中心线计算,但要扣除现浇砼板带;《2001年江苏省单位估价表》(上册)第五章中说明板带指主次梁。
某幢小区设计楼板采用预制板,且预制板与圈梁平行(预制板未担在圈梁上),请问计算预制板工程量时是否扣除圈梁量?按照中心线算,但是不扣除圈梁。
甲供材现场管理费甲供材现场管理费中包不包括甲供商品砼这部分呢?包括这部分费用。
江苏2001土建价格调差事宜请问江苏2001土建定额的辅材,例如水、电、型钢、铁丝、铁订、钢管、扣件等材料,在按2001套定额和2001取费做预算,以上等辅材是否也应计入调差项,或是不需调?还是所有材料按市场价进行调差?谢谢!参见各市造价处发布的材差调差办法。
赶工措施费请问用04计价表结算,工期特短,江苏有没有文件或者说明怎么个计算法赶工措施费(合同里没有约定的)?谢谢参照2003计价表第8页。
走廊主要作用是通道,阳台是停留。
关于泥浆护壁钻孔灌注桩砼灌入量的计算方法请解释:砼灌入量以设计桩长(含桩尖长)另加一个直径(设计有规定的,按设计要求)乘桩截面积以立方米计算(见计价表上册桩59页)的条款的具体意思。
特别是括号中“设计有规定的,按设计要求”该如何理解计算?现有桩径为2m,设计桩长为16m的单桩的砼灌入量该如何计算?谢谢!计价问题请问挑廊和外阳台在本质上的区别是什么?计价时如何分别?计算建筑面积可按2003计价表面积计算规则第一点14、17条(新规范颁发以前)。
关于人工挖孔桩抽水计价的问题江苏省工程建设标准定额总站: 我公司于2004年承建了南京市卫生局“南京市突发公共卫生事件应急指挥中心”桩基工程,该工程投标时采用2001年江苏省建筑工程单位估价表》 《江苏省建筑工程综合预算定额》,因投标时试桩未完成,建设方提供地质报告不完整等原因,在双方签订合同时商定“每天正常挖井施工前,由监理方会同施工方逐一丈量施工停息期间桩井水位标高,做好记录,待桩基砼全部结束后,按水泵理论抽水量计算抽水台班,并作合同外签证”。
现建设单位提出该工程人工挖井坑土子目中已包含潜水泵子项,对合同商定不予认可;而我方认为:由于该工程地下水丰富,在施工过程中均采用水泵抽水作业,合同内商定部分不应与定额部分重合;不知此理解对否? 江苏省岩土工程公司单位估价表桩76规定注:1、如遇地下潜水等,根据工程情况,另行处理。
甲供材如何扣减?求教甲供材扣减问题:假设一工程套用2001定额,下浮率为a%,在工程结算时,甲供材该如何扣减?根据下浮率,分别计算单项下浮率,再计算甲共材费用。
1、在计算超高人工降效时,应将所有工程量按20~30m、30~40m、40~50m、50~60m这样分开,也可以按层数来划分,以此类推。
并将相应的系数计入综合单价。
2、18-1~18-18子目在去掉人工以后剩下的只是高压水泵摊销与临时垃圾管道的措施费。
管理费的细化曹站长:您好! 因为工作需要,我想了解一下2004计价表管理费各部分所占的比例,谢谢!见计价表费用规则及计算标准。
定额单价换算采用2001综合定额结算的工程,在梁柱子目中实际采用模板是复合木模板,定额采用的是钢模板.结算时按复合木模板换算是否正确?根据01综合定额总说明规定,不能调整。
具体需要查阅有关环境保护部门发布的规定。
同时可向南京市造价处咨询。
挖孔桩余土外运子目2-81人工挖孔桩工作内容:抛土1M以外,如就地土堆不下,需人工挑运至拟建建筑物外50M,是否可另外按实结算?可以另外按照人工运土执行。
定额解释你好,贵造价站是否还有2001年定额土建\装饰\安装定额解释.在哪里可以买到定额解释.目前还没有成册出版的定额解释,但是江苏工程造价信息网上有有关的定额解释的答复。
大型商场脚手架的计算本公司在投资大型商场结算过程中,执行2001定额,脚手架可不可以按实际发生的工程量执行单项脚手架,现场情况是柱,梁,板都未粉刷,而且外脚手架只搭设了两面,有部分四周都未搭设(因未搭设的立面有原建筑)按01定额第11章说明一、执行。
关于超高费你好: 我是一中介咨询单位,我想咨询一下关于土建工程超高费的两个问题: 1、中介咨询单位在提供工程量清单时(要考虑提供标底时),对于超高这部分的土建工程量怎么列项,是不是对于牵涉的每一个项目都要列项:比如20~30m的混凝土梁、20~30m 的混凝土楼梯、20~30m的多孔砖墙、20~30m的抹灰、20~30m的水泥地面等等,然后30~40m、40~50m、50~60m以此类推! 2、中介咨询单位在提供标底时一般都按照我省颁发的2004计价表,而2004年计价表中第18章说明一、1中超高内容包括了人工降环境保护费你好! 我想请教一下,措施费中的"环境保护费”所含盖内容有哪些?是否包含环保部门的排污费,在南京是“环境保护费”的费率是多少/ 谢谢! 张秀锋01定额构筑物工程钢筋砼池壁厚度过厚的模板计建筑定额中,子目中钢筋砼池壁最厚只有30CM.现有工程中池壁厚度远远超过30CM,有的达到100多CM.如套用壁厚30CM的子目则定额的模板含量就远远大于实际的模板量.请问遇到这种情况时如何解决,是否可以调整含量或者把定额中模板扣除,另行计算模遇到这样特殊且体量大的构件,应本着实事求是的原则对待。
由于工程其他砼构件是选用含模量,而仅此构件依接触面积计算,不妥!可以考虑协商确计价问题请问挑廊和外阳台在本质上的区别是什么?计价时如何分别?关于土方开挖工作面问题有个疑问: 1、计价表中:工作面的留置问题中,是从基础垫层边开始留置;还是从基础边开始留置呢? 我问过好多人,答案有很多种! 而且省定额总站编制的05年6月出版的江苏省工程造价从业人员考试辅导材料之二<>P229~230页都是矛盾的,肯请指导!!谢谢垫层支模浇捣时,从垫层边计。
垫层未支模的,按基础边计工作面。
定额系数怎么定1、当管径大于定额里的管径标准,其系数任何计? 2、三通、四通、弯头、异径管当在实际工作中都大于定额标准,其系数任何计?以及三通、四通、弯头制作(成品管制作)如何计算?请给与解答,谢谢! 定额里的管径是公称直径(既非内径,也非外径)。
当设计管径在定额步距之间时,当以上一管径套用。
给排水定额请问原《2001江苏安装工程单位估价表》卫生洁具预留有补充定额,现执行2004计价表如何套用。
还有上次咨询的小型混凝土空心砌块电气暗配钢管定额如何套用。
如仍使用原补充定额而现行定额中没列出的子目,对于新定额可以看作是缺项。
应当按新定额的编制方法、格式等进行调整,作为临时补充定额来处理。
脚手架某工程主楼20层,裙楼3层,正常施工是主楼和裙楼同时施工,主楼与裙楼连接部分在3层以内不需要搭设外脚手,等裙楼施工施工完成后再在裙楼顶部搭设外脚手。
现因甲方原因,裙楼暂时不能施工,这样在连接处就要增加一道外脚手。
请问能不能增加这道外脚手费用?因为综合脚手架是按建筑面积计算的,无论有没有裙楼,主楼的脚手架费用是不受影响的。
也可以理解成因为有了裙楼,所以乙方省了3层以下的两 01综合脚手架是以建筑面积计算的脚手费用,综合了各种搭设形式,通常是不予调整的。
现在依你所说是实际由于甲方原因,脚手架比原施工组织增加一道,由此索赔。
但是否索赔成立,还要看你是否真有总脚手费用增加。
关于建筑工程管理费\利润的取费问题基坑支护工程中,有桩基和支撑梁,按三类工程取费标准:建筑工程管理费为25%,利润为12%.制作兼打桩工程管理费为14%,利润为8%,,在工程决算时,取费怎么取? 可以参照工程类别划分说明第10条处理。
请教维修脚手架的问题请教修缮定额中规定维修(外墙渗漏)脚手架按照投影到墙上的面积计算,其中规定外墙翻新3.6m以上脚手架乘系数0.7,而对于12m以上的为说明,请问是否也要乘系数0.7 定额附注说明与定额子目没有本质的区别,不过是形式不同罢了,子目适用的规定附注同样适用。
变更发生后14天未提索赔结算是否计价?合同采用固定综合单价方式,专用条款约定合同价款的其他调整因素有,基础超深、设计变更等实际完成工程量增加。
通用条款中约定,承包人在双方确定变更后14天内不向工程师提出变更工程价款报告时,视为该项变更不涉及合同价款的变更。
一年后结算阶段,施工方拿出基础超深、设计变更等实际完成、经甲方,监理认可工程量的签证(无价款确定),工程量认可在14天内,这种情况签证能否在结算中计价?特请教,为谢! 按合同约定。
关于砼浇捣脚手架费用问题在执行2001定额中,当工程全部使用泵送商品砼时,层高超过3.6米的钢筋砼浇捣脚手架费用是否应该计取?恳请回答!!! 使用01综合脚手架定额,泵送砼浇捣脚手架不计算仅指砼基础。
