江苏定额解释完整版

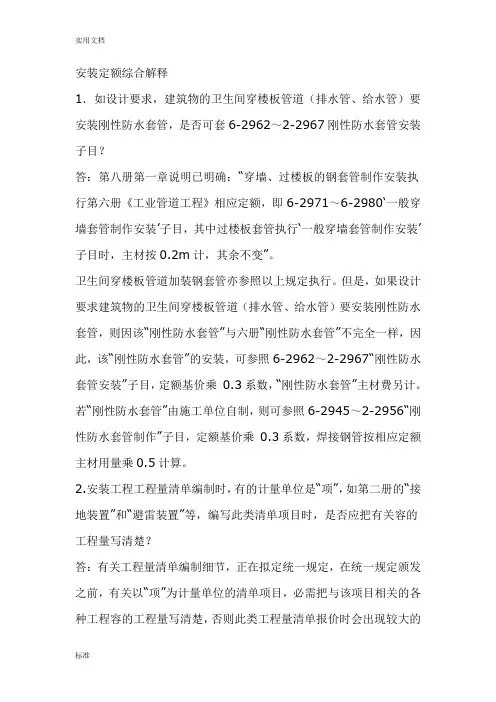

江苏安装定额综合解释完善

安装定额综合解释1.如设计要求,建筑物的卫生间穿楼板管道(排水管、给水管)要安装刚性防水套管,是否可套6-2962~2-2967刚性防水套管安装子目?答:第八册第一章说明已明确:“穿墙、过楼板的钢套管制作安装执行第六册《工业管道工程》相应定额,即6-2971~6-2980‘一般穿墙套管制作安装’子目,其中过楼板套管执行‘一般穿墙套管制作安装’子目时,主材按0.2m计,其余不变”。
卫生间穿楼板管道加装钢套管亦参照以上规定执行。
但是,如果设计要求建筑物的卫生间穿楼板管道(排水管、给水管)要安装刚性防水套管,则因该“刚性防水套管”与六册“刚性防水套管”不完全一样,因此,该“刚性防水套管”的安装,可参照6-2962~2-2967“刚性防水套管安装”子目,定额基价乘0.3系数,“刚性防水套管”主材费另计。
若“刚性防水套管”由施工单位自制,则可参照6-2945~2-2956“刚性防水套管制作”子目,定额基价乘0.3系数,焊接钢管按相应定额主材用量乘0.5计算。
2.安装工程工程量清单编制时,有的计量单位是“项”,如第二册的“接地装置”和“避雷装置”等,编写此类清单项目时,是否应把有关容的工程量写清楚?答:有关工程量清单编制细节,正在拟定统一规定,在统一规定颁发之前,有关以“项”为计量单位的清单项目,必需把与该项目相关的各种工程容的工程量写清楚,否则此类工程量清单报价时会出现较大的偏差。
3.定额十一册中,11-2457~11-2459牺牲阳极安装子目的基价是否有误?答:牺牲阳极安装子目中的材料有误,其中“塑料软线BVR-6mm2”单位应该是“m”,单价应该是“1.79元”;“棉布口袋4200×1100”应该是“棉布口袋420×1100”单价应该是“10.10元”;因此,基价和材料费应作如下调整:11-2457基价2327改为88,材料费2286.53改为46.99;11-2458基价2336改为97,材料费2295.91改为56.37;11-2459基价2320改为80,材料费2278.95改为39.40。
江苏省定额计算规则以及说明新版

第一章土、石方工程说明一、人工土、石方1.土壤及岩石的划分见下表。
土壤分类表岩石分类表2.土、石方的体积除定额中另有规定外,均按天然密实体积(自然方)计算。
3.挖土深度以设计室外标高为起点,如实际自然地面标高与设计地面标高不同,工程量在竣工结算时调整。
4.干土与湿土的划分应以地质勘察资料为准,无资料时以地下常水位为准:常水位以上为干土,常水位以下为湿土。
采用人工降低地下水位时,干、湿土的划分仍以常水位为准。
5.运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。
取自然土回填时,按土壤类别执行挖土定额。
6.支挡土板不分密撑、疏撑,均按定额执行,实际施工中材料不同均不调整。
7.桩间挖土按打桩后坑内挖土相应定额执行。
桩间挖土,指桩(不分材质和成桩方式)顶设计标高以下及桩顶设计标高以上0.50m范围内的挖土。
二、机械土、石方1.定额中机械土方按三类土取定。
如实际土壤类别不同,定额中机械台班量乘以下表中的系数:土壤系数表2.土、石方体积均按天然实体积(自然方)计算;推土机、铲运机推、铲未经压实的堆积土,按三类土定额项目乘以系数0.73。
3.推土机推土、石,铲运机运土重车上坡时,如坡度大于5%,运距按坡度区段斜长乘以下表中的系数:坡度系数表4.机械挖土方工程量,按机械实际完成工程量计算。
机械确实挖不到的地方,用人工修边坡、整平的土方工程量按人工挖一般土方定额(最多不得超过挖方量的10%),人工乘以系数2。
机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘以系数1.10。
5.机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时另行计算。
6.支撑下挖土定额适用于有横支撑的深基坑开挖。
7.本定额自卸汽车运土,对道路的类别及自卸汽车吨位已分别进行综合计算。
江苏省定额解释

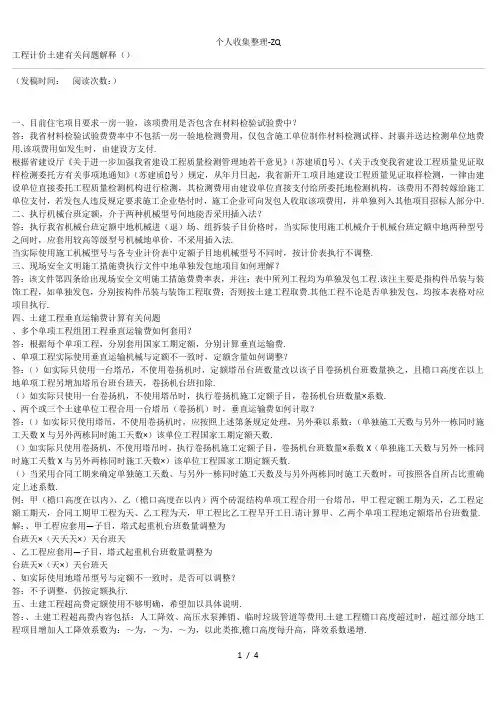

工程计价土建有关问题解释()(发稿时间:阅读次数:)一、目前住宅项目要求一房一验,该项费用是否包含在材料检验试验费中?答:我省材料检验试验费费率中不包括一房一验地检测费用,仅包含施工单位制作材料检测试样、封裹并送达检测单位地费用.该项费用如发生时,由建设方支付.根据省建设厅《关于进一步加强我省建设工程质量检测管理地若干意见》(苏建质[]号)、《关于改变我省建设工程质量见证取样检测委托方有关事项地通知》(苏建质[]号)规定,从年月日起,我省新开工项目地建设工程质量见证取样检测,一律由建设单位直接委托工程质量检测机构进行检测,其检测费用由建设单位直接支付给所委托地检测机构,该费用不得转嫁给施工单位支付,若发包人违反规定要求施工企业垫付时,施工企业可向发包人收取该项费用,并单独列入其他项目招标人部分中.二、执行机械台班定额,介于两种机械型号间地能否采用插入法?答:执行我省机械台班定额中地机械进(退)场、组拆装子目价格时,当实际使用施工机械介于机械台班定额中地两种型号之间时,应套用较高等级型号机械地单价,不采用插入法.当实际使用施工机械型号与各专业计价表中定额子目地机械型号不同时,按计价表执行不调整.三、现场安全文明施工措施费执行文件中地单独发包地项目如何理解?答:该文件第四条给出现场安全文明施工措施费费率表,并注:表中所列工程均为单独发包工程.该注主要是指构件吊装与装饰工程,如单独发包,分别按构件吊装与装饰工程取费;否则按土建工程取费.其他工程不论是否单独发包,均按本表格对应项目执行.四、土建工程垂直运输费计算有关问题、多个单项工程组团工程垂直运输费如何套用?答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费.、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?答:()如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在以上地单项工程另增加塔吊台班台班天,卷扬机台班扣除.()如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数.、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?答:()如实际只使用塔吊,不使用卷扬机时,应按照上述第条规定处理,另外乘以系数:(单独施工天数与另外一栋同时施工天数Χ与另外两栋同时施工天数×)该单位工程国家工期定额天数.()如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数与另外一栋同时施工天数Χ与另外两栋同时施工天数×)该单位工程国家工期定额天数.()当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数.例:甲(檐口高度在以内)、乙(檐口高度在以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为天,乙工程定额工期天,合同工期甲工程为天、乙工程为天,甲工程比乙工程早开工日.请计算甲、乙两个单项工程地定额塔吊台班数量. 解:、甲工程应套用—子目,塔式起重机台班数量调整为台班天×(天天天×)天台班天、乙工程应套用—子目,塔式起重机台班数量调整为台班天×(天×)天台班天、如实际使用地塔吊型号与定额不一致时,是否可以调整?答:不予调整,仍按定额执行.五、土建工程超高费定额使用不够明确,希望加以具体说明.答:、土建工程超高费内容包括:人工降效、高压水泵摊销、临时垃圾管道等费用.土建工程檐口高度超过时,超过部分地工程项目增加人工降效系数为:~为,~为,~为,以此类推,檐口高度每升高,降效系数递增.、为了方便套用,建筑物超高增加费定额编号进行适当调整,例如—子目为:—()人工降效(定额中地人工费)、—() 临时垃圾管道费(定额中地材料费)、—() 高压水泵摊销费(定额中地机械费),—~—子目以此类推,管理费及利润可分别计取. 、根据建设部清单规范执行要求,人工降效属于分部分项项目.为简化计算,依法不招标工程应将人工降效费用作为分部分项项目费用按照定额标准计列;采用清单法计价工程地人工降效系数应按苏建定()号文件规定分别进入各定额子目综合单价内.我省建设厅年印发地“江苏省建设工程工程量清单计价培训教材”已明确,高压水泵摊销费及临时垃圾管道费应作为措施费用单独列项进行计算.、建筑物超高增加费中地人工降效费(定额中地人工费)系按元工日计算,预算人工工资调整文件应予执行,并计取相应施工费用.六、措施费在结算中应如何调整?答:我省苏建价()号文规定,对于采用固定单价合同地工程,当发生工程量变更时,措施费中地模板、脚手费可作相应调整,而其他措施费(临时设施费、检验试验费等等)一般不再调整.合同有约定时,按合同约定执行.对于采用固定总价合同地工程,具体按合同约定执行.七、飘窗工程量应如何计算?答:飘窗高度按门窗洞口尺寸,长度按飘窗中心线洞口长度计算,弧形或折线形按照展开尺寸计算.八、装饰工程使用甲方电梯时,垂直运输费如何计取?答:对于包工包料装饰工程,当甲方提供电梯用于工程垂直运输时,垂直运输费应包含在工程造价内,并应将垂直运输费(子目)中地机械费在确定含税工程造价之后退还甲方.九、脚手架定额执行、单独天棚抹灰地系数应以“架”页注中地为准,“架”页第条中“单独天棚抹灰……乘以系数”一段文字取消.、单独搭设幕墙脚手架时,执行—及—子目乘系数.十、预应力钢筋工程执行问题、使用转角器张拉属非常规地操作工艺,往往是在特定地条件下张拉,如在梁面、楼面上或梁端受阻时,既增加了材料,又费时费工,变角张拉并不是每个工程都会遇到,定额规定使用转角器张拉操作长度应按实计算,但实际操作有困难希望加以明确,以利计价工作地开展.同时预应力筋工作(操作)长度是否应包含在清单及预算工程量中?答:定额中考虑地都是在梁端处正常张拉,使用转角器(变角张拉工艺)张拉操作长度应在定额规定地结构长度及操作长度基础上另外增加操作长度:无粘结钢绞线每个张拉端增加,有粘结钢绞线每个张拉端增加,且使用转角器张拉地锚具定额人工和机械乘系数.根据清单计价规范及我省定额工程量计算规则规定,预应力筋工作(操作)长度应包含在清单及预(结)算工程量中.、在计算锚具工程量地孔数时,时有争议出现,实际工作中应该以每个波纹管作为一个孔还是以锚具中地每一个孔作为一个孔为准?答:计算锚具工程量时,应该以锚具中设计规定穿有钢绞线或碳素钢丝地每一个孔作为一个孔.、波纹管支架是否就是仅用于固定波纹管?另曲线形波纹管地设计图示长度应如何计算?答:定额中地波纹管支架不仅用于固定波纹管,同时还用于固定锚具地埋件螺旋筋以及无粘结钢绞线等.曲线形波纹管地设计图示长度地计算方法应同钢绞线相同.、专业分包预应力工程地施工单位,在编制檐口高度大于工程预(结)算时,是否可以按照定额规定计取超高人工降效及机械降效费用?答:应该计取定额规定地人工降效费用,人工降效系数按照前面标准确定.、作为专业分包预应力工程地施工单位,应怎样计取安全文明施工措施费?答:根据现场安全文明施工措施费执行文件及前面地答复,预应力专业公司应单独计取预应力工程造价部分地安全文明施工措施费,费率标准按照相关文件执行.、钢绞线是应用在工程结构上地十分重要地材料,对工程结构安全影响重大,生产厂家通常提供地钢绞线是出现地正误差.目前有关国家标准对钢绞线一般不称为理论重量,而改称为参考重量,且参考重量与实际重量不符地问题比较严重,应如何处理?答:按照定额规定,钢绞线重量应按实际重量计算,具体可按施工现场监理见证取样地检测报告数据确定.当由于各种原因未能明确钢绞线地单位重量时,对于Ф地钢绞线参考净重量可以参照确定.、由于建筑工程中预应力工程地施工特点是点多分散、施工中地间歇比较多而频繁,使得施工工效下降比较大,另外《建筑工程预应力施工规程()》也明确了以内地预应力工程是预应力筋和锚具用量较少地非一般工程,对非一般工程地界定是否可进行适当调整?答:计价表第“筋页”倒数第行中地“设计用量在吨以内时”调整为“平均每层结构设计用量在吨以内且设计总用量在吨以内时”. 、当预应力构件长度超过米时,预应力施工费时费工,费用应如何调整.答:定额规定,后张法预应力钢丝束、钢绞线束不分单跨、多跨以及单向双向布筋,构件长度在米以内时,均按定额执行.当构件长度超过米且整根通长放张地钢绞线及锚具地定额人工乘系数.十一、机械土方中在计算装载机铲松散土工程量时,是以天然实体积(自然方)还是以松散土(虚方)体积为准?答:应按照定额规定以天然实体积(自然方)为准.十二、基坑锚喷护壁在第二章中已经有锚杆及钢筋网子目,但是“桩”页注及“筋”页第条又另有不同说法,实际工作中应以谁为准?答:执行“桩”页—~—子目,取消“桩”页注及“筋”页第条文字内容.十三、“桩”页注地规定是否同时适用于方桩和管桩?答:是地,适用于方桩也适用于管桩.十四、建筑工程计价表中钻孔灌注砼桩使用商品砼子目人工数量是否有误?答:“桩”页—、—、—、—子目人工数量有误,该个子目部分数据调整如下:十五、零页中大理石洗漱台板工程量是按照展开面积计算还是水平投影面积计算?答:零页倒数第行中“……工程量按平方米计算”改为“……工程量按台面投影面积(不扣除孔洞面积)计算”.工程计价土建有关问题解释()(发稿时间:阅读次数:)。
江苏定额解释汇总

江苏定额解释汇总TYYGROUP system office room [TYYUA16H-TYY-TYYYUA8Q8- 南京市2021年有关建设工程计价管理问题解答汇编〔一〕1、2021版?江苏省建筑与装饰工程计价定额?中2-15子目“高压旋喷桩钻孔〞和2-17子目“双重管高压旋喷桩〞子目,该页定额标注工作内容相同。
在进行“双重管高压旋喷桩〞工程组价时,除了套用2-17 双重管高压旋喷桩子目外,是否还要另行套用2-15钻孔子目?答:2021版?江苏省建筑与装饰工程计价定额?中2-15子目应分别与2-16、2-17、2-18子目配套使用。
使用计价定额对“双重管高压旋喷桩〞工程进行组价时,两个子目都要套取,2-15子目为钻孔,2-17子目为成桩,2-17子目未包含2-15子目的工作内容。
2、问:某大型地下室的土方工程,其中一个“挖一般土方〞子目,工程特征描述为:人工配合机械修边坡。
结算时,甲方认为根底底板下设计的根底反梁及集水坑处的土方应该执行该清单的单价,是否合理?答:根底底板下设计的根底反梁及集水坑处的土方不属于人工配合机械修边坡的一般土方,应分别按挖沟槽土方及挖基坑土方单列清单计价。
3、问:执行2021版计价定额时,大型机械进退场费是否计取管理费、利润?答:大型机械进退场费属于施工机具使用费,应作为管理费和利润的计算根底计取管理费和利润。
4、问:某道路工程两侧设置电力和电信管道,请问管道四周的混凝土包封套用市政中的什么定额较为适宜?答:混凝土包封可套用排水册非定型渠道混凝土根底的定额子目。
5、请问?南京工程造价管理?中工程建设材料里的园林苗木市场指导价格包含哪些费用?答:园林苗木指导价格是包括了苗木圃存价、起挖费、普通包扎费、运输费、采购保管费等到工地现场〔南京市区〕所发生的综合费用。
6、现在推广使用的预拌砂浆与定额中的传统砂浆的对应关系是什么?答:预拌〔干拌〕砂浆与定额中的传统砂浆对应关系可参考下表:9■注:上述预拌砂浆均按散装干拌考虑。
江苏定额解释集锦(安装,市政,土建)

回复
合同中约定执行计价表的,且约定政策性调整可调时,2006年8月1日后实际完成的工作量的人工费可以调整。
除塑料排水管,定额中已经考虑了留堵孔洞所需的材料和人工,不另计算。
电缆沿竖直通道敷设定额一般都在高层建筑中采用,但并非所有高层建筑中垂直敷设的电缆均可套用该定额项目。
只有在高层建筑中自上而下的直通式竖直通道(井道)中敷设电缆时,方可套用该定额项目。
辅材价格不予调整。
见计算规则,支架不得另行计算。
室内消防箱及暗装配电箱安装定额中,未包括箱体周边、后背的封堵及粉刷所产生的费用。
套管的安装包括套管与管道之间的填充。
照明线路。
按计算规则规定。
悬挂嵌入式成套配电箱的安装包括了预留洞口的工作内容。
1、2、套用第七册沟槽式钢管安装定额。
3、可参照第七册沟槽式钢管安装定额,双方商定。
定额是综合考虑的,一般不调整。
江苏计价表缺项,可参照其他定额。
1、管件数量按实计算。
2、根据具体情况套用端子接线。
3、塑料排水管留堵孔洞定额未包括,可另计。
4、套用第七册钢管卡箍连接的补充定额。
江苏定额解释说明书(终审稿)

江苏定额解释说明书公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]总说明第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程第五章钢筋工程第六章混凝土工程第七章金属结构工程第八章构件运输及安装工程第九章木结构工程第十章屋面及防水工程第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程第十五章天棚工程第十六章门窗工程第十七章油漆、涂料、裱糊工程第十八章其它零星工程第十九章建筑物超高增加费用第二十章脚手架第二十一章模板工程第二十二章施工排水、降水第二十三章建筑工程垂直运输第二十四章场内二次搬运附录说明附录一混凝土及钢筋混凝土构件模板、钢筋含量表附录二机械台班预算单价取定表(1)单项机械台班预算单价取定表附录二机械台班预算单价取定表(2)综合机台班预算单价取定表附录三混凝土、特种混凝土配合比表(一)普通混凝土附录三混凝土、特种混凝土配合比表(二)防水混凝土附录三混凝土、特种混凝土配合比表(三)现场集中搅拌混凝土附录三混凝土、特种混凝土配合比表(四)特种混凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录八主要材料、半成品损耗率取定表附录九常用钢材理论重量及形体公式计算表(一)型钢理论重量附录九常用钢材理论重量及形体公式计算表(二)附录九常用钢材理论重量及形体公式计算表砖砌大方脚折加高度表(三)形体计算公式总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
江苏定额解释说明

总说明第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程第五章钢筋工程第六章混凝土工程第七章金属结构工程第八章构件运输及安装工程第九章木结构工程第十章屋面及防水工程第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程第十五章天棚工程第十六章门窗工程第十七章油漆、涂料、裱糊工程第十八章其它零星工程第十九章建筑物超高增加费用第二十章脚手架第二十一章模板工程第二十二章施工排水、降水第二十三章建筑工程垂直运输第二十四章场内二次搬运附录说明附录一混凝土及钢筋混凝土构件模板、钢筋含表附录二机械台班预算单价取定表(1)单项机械台班预算单价取定表附录二机械台班预算单价取定表(2)综合机械班预算单价取定表附录三混凝土、特种混凝土配合比表(一)普通混凝土附录三混凝土、特种混凝土配合比表(二)防水凝土附录三混凝土、特种混凝土配合比表(三)现场集中搅拌混凝土附录三混凝土、特种混凝土配合比表(四)特种凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录八主要材料、半成品损耗率取定表附录九常用钢材理论重量及形体公式计算表(一型钢理论重量附录九常用钢材理论重量及形体公式计算表(二)砖砌大方脚折加高度表附录九常用钢材理论重量及形体公式计算表(三)形体计算公式总说明一、为了贯彻执行住房与城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB50854—2013),适应江苏省建设工程市场计价得需要,为工程建设各方提供计价依据,省住房与城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑得新建、扩建、改建工程及其单独装饰工程。
苏州定额解释

苏州计价解释目录计价解释(六) (1)计价解释(五) (13)关于调整苏州市预拌混凝土和预拌砂浆指导价发布水平的通知 (21)计价解释(四) (23)计价解释(三) (35)《建筑安装工程工期定额》的通知 (48)竣工结算差价调整的指导意见 (51)计价解释(一) (55)计价解释(二) (58)计价解释(六)1、省住建厅苏建价〔2014〕448号文的规定,13清单“挖沟槽、基坑、一般土方因工作面和放坡增加的工程量并入各土方工程量中”。
编制清单时,工作面、放坡如何具体计量?结算时,因为不同的施工单位,其施工方法是不同的,工作面、放坡系数都不固定的,又如何计量?是按实际施工情况计量吗?答:编制清单时,按规范规定的工作面和放坡系数计算,投标人结合自身的施工方案报价,结算时一般不调整。
2、基础承台挖土方按14年江苏省建筑与装饰工程计价定额计算规则P5页第4条计算宽度,是按垫层宽度加工作面还是基础宽度加工作面?答:垫层支模板的,按垫层边加工作面宽度;垫层不支模板的,按基础边加工作面宽度。
3、关于支撑下挖土,定额1-230、1-231、1-232,深度7m、11m、15m,是从室外地坪算起(或场地土方平均高度)还是从第一道支撑梁底部算起?1答:支撑下挖土定额划分步距的深度从设计室外地面起算。
4、钻孔灌注桩试桩是否执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2....”?如执行,相应定额中:灌注桩砼、泥浆运输、钢筋笼定额人工及机械是否乘以系数2?答:试桩与工程桩未连续施工的,执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2”。
5、编制标底时,用于辅助试桩的两侧的锚桩,后期可做为工程桩,那么,锚桩是否属于试桩,按试桩将人工和机械乘系数2,还是按照工程桩来套?答:按试桩套用定额。
6、某桩基工程有预制方桩和预制管桩,编制招标控制价时如何确定类别?答:方桩和管桩属于不同类型的桩,在定工程类别时,应分别计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江苏定额解释集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]江苏定额解释问:安装工程中辅材价格是否可以调整?答:清单报价中可以调整。
问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗?答:应根据设计图纸要求及施工组织设计方案要求进行计算问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础?答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。
其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。
问:安装工程中水池、浴缸、座便器不安装,但是预留排水管道出楼板并堵洞,如何计价?答:应套用《江苏省建筑与装饰、安装、市政补充定额》(2007年)中浴缸、水池、座便器预留定额子目。
问:安装工程按层数划分工程类别时,地下室是否作为一层?答:地下室一般不作为安装工程划分类别的标准。
问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整?答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,相应配套管件、法兰没有此项规定,不增加含量。
问:安装工程中机电设备安装工程中的拆除部分如何进行计价?答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。
起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。
问:分包工程是否能计算施工现场安全文明施工措施费?答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。
问:灯具、明、暗开关、插座、按钮等的预留线如何计算?答:灯具、明、暗开关、插座、按钮等的预留线已分别综合在相应定额里,不另行计算。
配线进入单独安装的铁壳开关、闸刀开关、启动器、线槽进出线盒时应计算相应预留长度。
问:电缆防火堵洞每处在0.25㎜2以内有无勘误?答:电缆防火堵洞每处应在0.25M2以内。
问:近年来关于定额人工单价调整的文件属不属于政策性调整?答:定额人工单价调整的文件属于建设行政主管部门发布的政策性调整文件。
问:什么是引下线?答:是指将避雷针接受的雷电流引向地下装置的导线体,一般用F6以上的圆钢制作,其位置根据建筑物的大小和形状由设计决定,一般不少于两根。
问:电气系统的调试费在什么情况下可以计取?答:凡需要安装单独进行调试的设备或系统,按相应的控制方式计取调试费,原则上需要调试的项目,需有工程监理的签证或甲方签证,施工单位出具调试报告,方可作为竣工结算时计取调试费用的依据。
问:安装工程中的动力线路中C100表示什么意思?答:C100即SC100,即管径为100的镀锌钢管,PC100为管径为100的塑料管或PVC管。
问:安装工程定额中,照明线穿管只列有4MM2以内的子目,若导线截面积大于4MM2时,怎样套用定额?答:管内穿照明线大于导线截面积4MM2时,套用动力线路穿管相应定额子目。
问:安装工程中吊顶内配管如何套用定额?答:可参照相应规格的明配敷设定额使用。
问:安装工程中什么是端子,什么是绝缘子?答:端子是指用来连接导线的断头的金属导体,它可以使导线更好地与其它构件连接,铜线用铜端子,铝线用铝端子,每一条线按两个接线端子计算。
绝缘子是作为绝缘和固定母线,滑触线和导线之用,按结构形式分为户内,户外两种,按固定方式有一孔,二孔,四孔等。
问:钢筋混凝土砌块墙塑料管凿墙敷设是否直接套用砖,混凝土结构暗配定额?答:砖,混凝土结构暗配定额中未考虑混凝土墙体凿槽人工,此部分费用可由双方协商后另外收取。
问:普通住宅楼中每户PZ30开关箱套用什么定额?答:可根据其半周长套用相应的成套配电箱定额。
问:安装定额第二册第八章中的“竖直通道电缆”是什么怎样套用该定额答:“竖直通道电缆”是指在垂直通道条件下垂直敷设的电缆,该项目不仅指高层建筑专用电缆,而且在高层建筑电缆竖井中,高塔或电视塔,或其他构筑物中垂直敷设的电缆,均可套用该项目。
问:安装工程中电缆沟挖土如何计算?答:安装工程中电缆沟或电气管道挖土可套用第二册第八章有关子目,如为机械开挖,可参照土建定额有关子目。
问:电缆试验(单独敷设)如何计算?答:电缆单独敷设泄漏试验套用2-974子目,如加故障点测试,另套2-973子目。
问:变压器与低压柜之间相连的母线,是否需要计算母线调试费用?答:变压器(包括厂用变压器)向各级电压配电装置的电线设备,不应作为送,配电设备计算调试费用,其调整工作已包括在变压系统的调试定额内。
问:安装工程中管内穿铁丝如何计算?答:定额中已考虑。
问:安装定额中电缆防火堵眼定额考虑为0.25平方毫米以内,若工程量为1.0平方毫米,如何计算?答:本定额子目应勘误为0.25平方米以内。
问:铜接地母线是否可套用2-696定额子目并乘以1.2的系数?答:铜接地母线套用2-696子目,不乘系数。
问:成套配电箱外部接线线径大于6平方毫米时,是否可按2-330定额子目乘1.2的系数?答:端子板外部接线定额子目适用于发生控制回路控制电缆各芯线接入端子板的工程。
问:防爆型的开关,配电箱,金属软管,感温感烟探头,按钮,变压器,电风扇等电气产品是否可按一般电气产品的定额子目乘以1.2的系数?答:与建设单位协商后,可暂按乘1.1的系数考虑问:电缆中间头,终端头如为成品,其安装是否可以套用电缆中间头,终端头制作安装子目并乘以0.4的系数?答:电缆中间头,终端头如为成品,施工时只应计取安装费,在新的《解释汇编》出台之前,暂时可按相应的定额子目乘以0.3的系数问:成套避雷器如何套用子目?答:成套避雷器组(3只)安装按电压等级不同套用2-59,2-60子目问:非镀锌桥架的接地跨接是否可套用2-701接地跨接线定额子目?答:可以参照2-701子目问:在新定额执行中,电缆分线箱,等电位端子箱是否可套用2-325户内端子箱安装定额?答:电缆分线箱,等电位端子箱应套用2-1373—2-1376子目。
问:电气工程中的各类金属软管敷设是否可按内径套用相应的“金属软管敷设”定额子目?答:安装定额第二册金属软管敷设定额子目,是吊顶内由干管接线盒引至用电设备或用电器具线路采用金属软管时套用此定额,一般该段金属软管长度较短。
问:不在竖井内敷设垂直电缆,是否可以套用“垂直通道内电缆”子目?答:凡属垂直敷设的电缆应套用竖直通道电缆敷设相应子目问:电功能表(瓦时表PJ)安装如何套用定额?答:电功能表(瓦时表PJ),按“个”或“块”计算工程量,套用第二册第四章“电气仪表,小母线,分流器安装”的“测量表计”相应子目。
问:什么情况下套用“端子板外部接线”答:第二册第四,第六章的各种盘,柜,箱安装中有端子板时,根据设计图端子板安装的规格,数量,套用相应子目问:插座中,三眼加一个开关的插座套何定额?答:若为一体化的,既本身已接好线的直接套三孔插座,需分布接线的,按双联定额基价*1.5.问:电线管埋地挖坑套什么定额?答:可借套电缆沟挖土方问:钢管砖混结构暗敷定额有刨沟工作项目,是否包括在墙上凿槽敷设管道?答:钢管砖混结构暗敷定额子目的工作内容中所指的刨沟指的是电线管在墙上接头零件小面积的刨沟.问:钢管电线管埋地敷设定额上没有如何计取?答:钢管电线管埋地敷设可参照钢管砖混结构暗敷,管沟挖填土参照电缆沟挖填土问:在无法装设拉线的情况下,须对混凝土电杆进行杆根混凝土加固,请问:应套用何定额?答:可根据实际情况另行按实计算。
问:第十章10KV以下架空配电线路,说明第一条关于地形条件下施工,人工和机械调整系数中“丘陵(市区)”是什么意思是否可理解为在市区施工人工和机械乘以1.2答:是,主要考虑市区施工引起的工效降低问:在旧城改造过程中,在市区敷设电缆应如何套用定额?答:考虑到在市区敷设电缆,因要绕避城市管网等因素影响工效,套用电缆敷设相应定额子目人工乘1.3的调整系数。
问:2-702构架接地的单位是处吗?答:是,该子目是按户外钢结构或砼杆构架接地考虑的每处接地包括4米以内的水平接地线。
问:敷设400mm2以上的电缆应套用何定额制作240mm2以上的干包式电缆头应套用何种定额答:按实际情况确定问:敷设较长的电缆时通常使用机械敷设,使用的机械有:履带式放线车,卷扬机,放线架等,显然这些施工机械未计入定额机械费中,其施工费用也较大。
请问如何调整调整的比例是多少答:本估价表的机械台班是按正常合理的机械配备和大多数施工企业的机械化程度综合取定的。
即使实际情况与定额与定额不符,除另有说明者外,均不得调整。
问:电缆敷设未明确敷设方式,如遇电缆穿管敷设,应套用何定额?答:电缆敷设定额是指按各种敷设方式(土沟,穿管,支架,沿墙卡敷设,钢索,沿支架卡设,垂直)综合取定,使用时不分敷设方式,只区别不同的截面积分别套用定额。
问:2500KVA以上的干式变压器应套用何定额。
答:本定额缺项,可参照有关专业定额执行。
问:管道安装穿过楼板或墙体时用的套管如何计算?答:如为镀锌铁皮套管,其制作以个为单位计算并套用定额,其安装已包括在管道安装定额内,不另计算;如为钢套管,一般按穿越管道的公称直径规格大一至二级考虑,其制作安装工料按延长米计算,套用第八册室外管道(焊接)项目。
问:光排管散热器制作安装项目,包适联管材料吗?答:光排管散热器制作安装项目,单位每10米系指光排管长度,联管作为材料已经列入定额,不得重复计算。
问:采暖系统调试费用如何计算属于什么系数答:按采暖人工费的15%计算,其中人工工资占20%,应属于综合系数。
问:卫生洁具排水的分界点如何确定?答:浴盆、净身盆:平面到排水中心,垂直方向计算到铸铁排水管水平面;洗脸盆、洗手盆、洗涤盆、化验盆、蹲式大便器、座便器、挂斗式小便器安装:排水平面到排水中心,垂直方向计算到地面;立式小便器安装:排水平面计算到排水中心,垂直方向计算到铸铁排水管平面。
问:管道安装发生室外挖土工程量如何计算费用?答:可参照土建定额相应项目。
问:热水管道安装能否计算采暖工程系统调试费用?答:热水管道安装不属于采暖工程,不能计算采暖工程系统调试费用。
问:碳钢法兰丝接如何套用定额?答;可执行铸铁法兰丝接定额。
