系梁技术交底XXX大桥桩基地系梁、墩柱中系梁均采用C30钢筋砼结构,其中2.0m桩基地系梁9个,1.8m桩基地系梁9个, 1.8m墩柱中系梁9个,现将相关要求、技术指标及注意事项交底如下:1、施工程序场地平整基坑测量放样定位基坑开挖桩头砼浮浆凿除基坑平整绑扎系梁钢筋、安装墩身预埋钢筋报监理检查支立模板报监理检查混凝土浇筑报监理检查混凝土养生。

2、施工准备每个墩的系梁开挖之前,应根据系梁所处地形位置,做出可行的施工方法,搞好土石方的堆放位置,修好便道,做好基坑周围的排水系统,防止地表水及雨水侵入坑内,确保基坑开挖的顺利进行。

3、施工放样依据放出系梁的纵、横向中线,并在中心线延长方向设置护桩,用砼加固保护,埋深不小于30cm,且位置合适,不受施工扰动。

利用系梁设计尺寸及地质情况,放出基坑施工开挖边线,基坑底部各边尺寸应增宽50cm工作面,坡度应按实际开挖地质条件,基坑深度根据现场具体情况确定。

4、基坑开挖及处理(1)基坑开挖基坑开挖采用人工配合挖掘机施工,岩石部分采用风镐破碎或风枪打眼小排炮松动爆破。

基坑开挖方式根据地质情况,基坑有无地下水等,分别采取不同的施工办法。

1)基坑无地下水时,土质和强风化岩层采用放坡施工,硬质岩层不放坡,但基坑底各边应增宽50cm工作面,便于施工。

2)基坑内有地下水时,地下水位以上部分可采用放坡开挖,地下水位以下部分,若土质坍塌或水位在基坑底以上较深时,应加固基坑开挖,在基坑四周设排水沟汇集水井,采用潜水泵抽排水,保证基坑底处于无水浸泡状态。

基坑底各边除排水沟外应增宽50cm工作面,便于施工。

3)施工过程中,保证地面排水畅通,不得污染环境。

(2)基底处理1)基坑开挖完成,应对桩头浮浆进行凿除处理,桩头的凿除采用风镐破碎,人工清理到设计标高。

2)基底检验浇筑系梁混凝土前,对基底进行检查,主要为:基底平面位置、平面尺寸、标高,基底地质是否与设计相符,承载力是否满足设计要求;基底有无积水、杂物、松散土质,是否清洁、平整,自检合格报监理工程师检查,经检验合格后方可立模。

梁板安装安全技术交底——三级

梁板安装安全技术交底——三级

京藏高速公路改扩建工程平罗至四十里店段第JZ9合同段项目经理部安全技术交底记录单位名称贵州省公路工程集团有限公司项目名称京藏9标交底时间交底级别三级具体施工部位接受交底人数作业班组桥梁施工班组作业位置安全技术交底内容梁板安装安全技术交底一、安装工艺梁板由预制场预制好后,由大型平板车运输至安装现场,预制场龙门吊配合人工将梁板装到平板车上,安装由两台吊车配合人工安装。

整个安装施工工艺如下:平整场地、预制板梁的运输、支座安装、预制板梁的安装。

二、本分项工程中存在的危险源危险源和危害因素:高处坠落、物体打击、机械伤害、交通事故。

1、吊装、运输梁板(1)、用龙门吊将梁板往平板车上吊装时、先要检查门吊的钢丝绳,吊钩(表面有裂纹、破口,变形,)的完好情况,然后再开始吊装。

(2)、梁板均采用现有特制的平板伸缩拖车运输。

装运时,应确保中间悬空,梁端用紧绳器锚固。

(3)、平板车在便道上运输时,时速不宜过快,宜控制在5km/h以内。

(4)、拖车沿施工便道运梁,运梁便道必须填平、压实,转弯半径不小于15米。

(5)、平板车拖斗之间必须栓保险绳,检查保险绳连接等装置是否完整和良好。

(6)、重车下坡应缓慢行驶,并应避免紧急刹车。

驶至转弯或险要地段时,应降低车速,同时注意过往的车辆及行人。

(7)、运梁时调查运输路线上挖、填、堆放材料等情况,提前予以清理。

2、架梁(用吊车架设空心板)(1)、吊车站脚吊装处,场地需平整、压实,保证有足够的承载能力;打脚时,要有足够的枕木或钢板铺垫。

(2)、每次吊装前必须认真检查钢丝绳、吊具。

检查钢丝绳是否有损伤,各紧固螺钉是否松动及皮带松紧程度是否适当,轮胎气压是否符合规定。

(3)、两台吊车起吊同一物体时,使两机的臂杆保持一定的距离,在专人统一指挥下,紧密配合,动作要协调一致,要保持同速提升或降落。

(4)、吊车驾驶员和指挥人员应按规定信号、手势进行联系,驾驶员、起重工必须听从指挥人员指挥,不得各行其是。

地系梁安全技术交底模板

地系梁安全技术交底模板

一、交底项目:地系梁施工二、交底日期:____年__月__日三、施工单位:______四、项目负责人:______五、施工班组:______六、交底内容:1. 施工前的准备工作- 施工人员需熟悉地系梁施工图纸和相关技术规范,了解施工工艺流程及质量控制要点。

- 对施工人员进行安全技术培训,确保施工人员掌握地系梁施工的安全操作规程。

2. 施工安全注意事项- 现场安全- 施工现场应设置明显的安全警示标志,确保施工区域安全。

- 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。

- 施工人员应佩戴符合国家标准的安全帽、防护眼镜、防护手套等个人防护用品。

- 施工机械与工具- 施工机械和工具应定期检查,确保其性能良好。

- 施工机械操作人员应持证上岗,严格按照操作规程进行操作。

- 电动工具应使用合格的漏电保护器,确保用电安全。

- 施工材料- 施工材料应按照施工图纸要求,选用合格的材料。

- 材料堆放应整齐有序,不得占用消防通道和施工通道。

- 材料运输过程中,应采取有效措施防止材料滑落或损坏。

3. 施工工艺流程及质量控制- 施工工艺流程1. 施工测量:根据设计图纸进行测量放线,确保施工位置准确。

2. 桩基础施工:按照设计要求进行桩基础施工,确保桩基础质量。

3. 地系梁施工:按照设计要求进行地系梁施工,确保地系梁的尺寸、位置和垂直度符合要求。

4. 地系梁验收:对施工完成的地系梁进行验收,确保其质量符合设计要求。

- 质量控制1. 施工过程中,严格控制地系梁的尺寸、位置和垂直度。

2. 对施工过程中的关键工序进行检验,确保施工质量。

3. 施工完成后,对地系梁进行隐蔽工程验收。

4. 应急处理- 施工过程中如发生安全事故,应立即停止施工,并按照事故应急预案进行处理。

- 及时上报事故情况,按照相关规定进行事故调查和处理。

七、交底提要为确保地系梁施工安全,施工人员需严格按照本安全技术交底内容进行施工。

项目负责人应加强对施工过程的监督检查,确保施工安全。

系梁技术交底

系梁技术交底

系梁技术交底关键信息项:1、系梁施工的工艺流程2、施工材料的要求3、施工过程中的质量控制标准4、安全注意事项5、环境保护要求1、工程概述11 介绍系梁工程的基本情况,包括位置、规模、结构形式等。

111 说明系梁在整个工程中的作用和重要性。

2、施工准备21 技术准备211 熟悉施工图纸和相关技术规范。

212 制定施工方案和技术交底。

22 材料准备221 列出所需的主要材料,如钢筋、混凝土等。

222 明确材料的规格、型号和质量要求。

23 现场准备231 清理施工现场,确保场地平整、无障碍。

232 搭建施工临时设施,如工棚、仓库等。

3、系梁施工工艺流程31 测量放线311 根据设计图纸,准确放出系梁的中心线和边线。

312 进行测量复核,确保测量数据的准确性。

32 基坑开挖321 按照设计要求和施工方案,进行基坑开挖。

322 采取适当的支护措施,保证基坑的稳定性。

33 基底处理331 清除基底的杂物和松土。

332 对基底进行夯实或换填处理,确保基底承载力满足要求。

34 钢筋加工与安装341 钢筋的品种、规格、数量应符合设计要求。

342 钢筋的焊接和绑扎应符合规范要求,保证钢筋骨架的牢固性。

35 模板安装351 选用合适的模板材料,确保模板的强度和刚度。

352 模板安装应牢固、平整,拼缝严密,防止漏浆。

36 混凝土浇筑361 混凝土的配合比应符合设计要求,搅拌均匀。

362 采用分层浇筑的方法,振捣密实,防止出现蜂窝麻面。

37 混凝土养护371 混凝土浇筑完成后,及时进行覆盖和洒水养护。

372 养护时间应符合规范要求,确保混凝土强度的增长。

38 模板拆除381 待混凝土强度达到规定要求后,拆除模板。

382 拆除模板时应注意保护混凝土表面,避免造成损伤。

4、施工质量控制标准41 钢筋工程411 钢筋的加工尺寸偏差应在允许范围内。

412 钢筋的间距、保护层厚度应符合设计要求。

42 模板工程421 模板的平整度、垂直度偏差应符合规范要求。

施工技术交底这样编三级交底内容

施工技术交底这样编三级交底内容

施工技术交底这样编三级交底内容一、技术交底的作用与分类01什么是施工技术交底技术交底是施工企业极为重要的一项技术管理工作,是施工方案的延续和完善,也是工程质量预控的最后一道关口。

其目的是使参与建筑工程施工的技术人员与工人熟悉和了解所承担的工程项目的特点、设计意图、技术要求、施工工艺及应注意的问题。

02技术交底的作用使参与施工活动的每一个技术人员,明确本工程的特定施工条件、施工组织、具体技术要求和有针对性的关键技术措施,系统掌握工程施工过程全貌和施工的关键部位。

使参与工程施工操作每一个工人,通过技术交底,了解自己所要完成的分部分项工程的具体工作内容,操作方法、施工工艺、质量标准和安全注意事项等,做到施工操作人员任务明确,心中有数达到有序地施工,以减少各种质量通病,提高施工质量的目的。

03施工技术交底的分类施工组织设计交底:(一级)重点和大型工程施工组织设计交底由施工企业的技术负责人把主要设计要求、施工措施以及重要事项对项目主要管理人员进行交底。

(二级)其他工程施工组织设计交底由项目技术负责人进行交底。

专项施工方案技术交底:由项目专业技术负责人负责,根据专项施工方案对专业工长进行交底。

(三级)分项工程施工技术交底:由专业工长对专业施工班组(或专业分包)进行交底。

“四新”技术交底:由项目技术负责人组织有关专业人员编制并交底。

设计变更技术交底:设计变更技术交底:由项目技术部门根据变更要求,并结合具体施工步骤、措施及注意事项等对专业工长进行交底。

测量工程专项交底:由工程技术人员对测量人员进行交底。

安全技术交底:负责项目管理的技术人员应当对有关安全施工的技术要求向施工作业班组、作业人员进行交底。

二、施工技术交底的编制要求必须符合建筑工程施工规范、技术操作规程、质量验收规范工程质量评定标准等相应规定。

必须执行国家各项技术标准,包括计量单位和名称。

符合与实现设计施工图中的各项技术要求。

应符合和体现上一级技术领导技术交底中的意图和具体要求应符合和实施施工组织设计或施工方案的各项要求,包括技术措施和施工进度等要求.对不同层次的施工人员,其技术交底深度与详细程度不同,也就是说对不同人员其交底的内容深度和说明的方式要有针对性。

地系梁工程技术交底资料

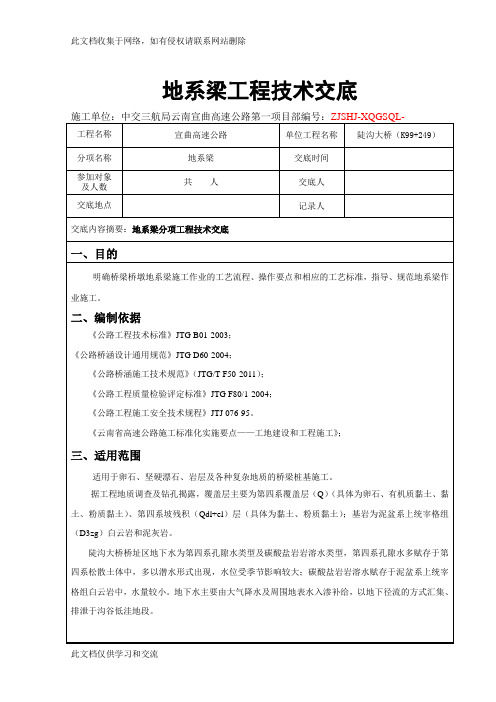

地系梁工程技术交底资料
二、编制依据
《公路工程技术标准》JTGB01-2003;
《公路桥涵设计通用规范》JTG D60-2004;
《公路桥涵施工技术规范》(JTG/T F50-2011);
《公路工程质量检验评定标准》JTG F80/1-2004;
《公路工程施工安全技术规程》JTJ 076-95。
《云南省高速公路施工标准化实施要点——工地建设和工程施工》;
三、适用范围
适用于卵石、坚硬漂石、岩层及各种复杂地质的桥梁桩基施工。
据工程地质调查及钻孔揭露,覆盖层主要为第四系覆盖层(Q)(具体为卵石、有机质黏土、黏土、粉质黏土)、第四系坡残积(Qdl+el)层(具体为黏土、粉质黏土);基岩为泥盆系上统宰格组(D3zg)白云岩和泥灰岩。
陡沟大桥桥址区地下水为第四系孔隙水类型及碳酸盐岩岩溶水类型,第四系孔隙水多赋存于第四系松散土体中,多以潜水形式出现,水位受季节影响较大;碳酸盐岩岩溶水赋存于泥盆系上统宰格组白云岩中,水量较小。地下水主要由大气降水及周围地表水入渗补给,以地下径流的方式汇集、排泄于沟谷低洼地段。
3、用风镐凿除上部多余的混凝土,并将桩顶凿毛。
4、清理凿掉的混凝土碎块。
5、整理桩头外伸的主筋,并按桩基施工图设计要求安装箍筋。
4.5、浇筑垫层
测量放样垫层区域,垫层尺寸按设计地系梁的尺寸四周加宽20㎝~50㎝。按系梁底的设计高程在垫层四角放出高程点。
将基坑底部找平、夯实,然后浇筑厚度为5㎝的砂浆垫层,垫层达到一定强度后方可绑扎系梁钢筋,作为地系梁的底模。
2)每个焊工均应在每班工作开始时,先按实际条件试焊2个对焊接头试件,并作冷弯试验,待其结果合格后,方可正式施焊。焊条采用THJ502碳钢焊条。
3)在安装系梁钢筋的同时应安装系梁底以上部分的桩基钢筋及立柱的预留钢筋,桩基的主筋与立柱的主筋采用双面焊接,焊缝长度不小5d,接头应错开。

三级交底制度内容

三级交底制度内容三级交底制度三级技术交底分为公司总工对项目技术负责人技术交底、项目技术负责人对项目部技术管理人员技术交底、施工技术管理员对班组操作人员技术交底三个阶段。

以上三级交底中,如涉及到采用新材料、新工艺、新技术的内容,或是易出现质量通病的工程,以及整体项目中的重大工程、重要分项工程,应由项目总工程师亲自交底。

一级交底必备内容(1)工程概况、工期要求。

(2)施工现场调查情况。

(3)实施性施工组织设计,施工顺序,关键线路、主要节点进度,阶段性控制目标。

(4)施工方案及施工方法,技术标准及质量安全要求;重要工程及采用新技术新材料等的分部分项工程。

(5)工序交叉配合要求、各部门的配合要求。

(6)主要材料、设备、劳动力安排及资金需求。

(7)项目质量计划、成本目标。

(8)设计变更内容。

二级交底必备内容(1)施工详图和构件加工图,材料试验参数及配合比。

(2)现场测量控制网、监控量测方法和要求。

(3)重大施工方案措施、关键工序、特殊工序施工方案及具体要求。

(4)施工进度要求和相关施工工序配合要求。

(5)重大危险源应急救援措施。

(6)不利季节施工应采取的技术措施;正常情况下的半成品及成品保护措施。

(7)本工程所采用的技术标准、规范、规程的名称,施工质量标准和实现创优目标的具体措施,质量检查项目及其要求。

(8)主要材料规格性能、试验要求;施工机械设备及劳动力的配备。

(9)安全文明施工及环境保护要求。

三级交底必备内容(1)施工图纸细部讲解,采用的施工工艺、操作方法及注意事项。

(2)分项工程质量标准、交接程序及验收方式,成品保护注意事项。

(3)易出现质量通病的工序及相应技术措施、预防办法。

(4)工期要求及保证措施。

(5)设计变更情况。

(6)降低成本措施。

(7)现场安全文明施工要求。

(8)现场应急救援措施、紧急逃生措施等。

三级安全技术交底制度及内容

三级安全技术交底制度及内容目录1、三级交底制度 (2)2、一级交底必备内容 (2)3、二级交底必备内容 (3)4、三级交底必备内容 (3)5、各级交底记录管理 (4)1、三级交底制度(1)第一级为项目施工技术总体交底,由项目总工对工程总体情况向各部门负责人、分项工程负责人及全体管理人员进行全面技术交底。

(2)第二级技术交底为总工程师或工程部长在分部工程施工前,向各分项工程为单元向分项工程技术负责人和技术人员进行交底。

(3)第三级技术交底是分项工程技术负责人或现场工程师/技术负责人向技术员、工长或操作人员进行技术交底。

以上三级交底中,如涉及到采用新材料、新工艺、新技术的内容,或是易出现质量通病的工程,以及整体项目中的重大工程、重要分项工程,应由总工程师亲自交底。

2、一级交底必备内容(1)工程概况、工期要求。

(2)施工现场调查情况。

(3)实施性施工组织设计,施工顺序,关键线路、主要节点进度,阶段性控制目标。

(4)施工方案及施工方法,技术标准及质量安全要求;重要工程及采用新技术新材料等的分部分项工程。

(5)工序交叉配合要求、各部门的配合要求。

(6)主要材料、设备、劳动力安排及资金需求。

(7)项目质量计划、成本目标。

(8)设计变更内容。

3、二级交底必备内容(1)施工详图和构件加工图,材料试验参数及配合比。

(2)现场测量控制网、监控量测方法和要求。

(3)重大施工方案措施、关键工序、特殊工序施工方案及具体要求。

(4)施工进度要求和相关施工工序配合要求。

(5)重大危险源应急救援措施。

(6)不利季节施工应采取的技术措施;正常情况下的半成品及成品保护措施。

(7)本工程所采用的技术标准、规范、规程的名称,施工质量标准和实现创优目标的具体措施,质量检查项目及其要求。

(8)主要材料规格性能、试验要求;施工机械设备及劳动力的配备。

(9)安全文明施工及环境保护要求。

4、三级交底必备内容(1)施工图纸细部讲解,采用的施工工艺、操作方法及注意事项。

系梁全套安全技术交底模板

一、交底项目:系梁施工二、交底日期:年月日三、交底内容:1. 人员安全要求(1)所有参与系梁施工的人员必须经过专业培训,熟悉系梁施工的安全操作规程。

(2)进入施工现场必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

(3)操作人员应严格遵守安全生产纪律,不得酒后作业。

2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,包括安全通道、危险区域等。

(2)施工现场应配备消防器材、急救箱等安全设施,并定期检查维护。

(3)施工过程中,应保持施工现场整洁,不得堆放杂物,确保施工安全。

3. 系梁施工安全技术要求(1)系梁施工前,应进行技术交底,明确施工工艺、质量要求、安全注意事项等。

(2)系梁施工应按照设计图纸和施工方案进行,确保施工质量。

(3)系梁施工过程中,应严格控制钢筋间距、绑扎质量、混凝土浇筑等环节。

(4)系梁施工应采用分段浇筑、分层振捣的方式,确保混凝土密实。

4. 系梁施工主要安全措施(1)钢筋加工与绑扎- 钢筋加工应采用专业设备,确保钢筋尺寸、形状符合设计要求。

- 钢筋绑扎应按照规范要求进行,确保钢筋间距、搭接长度等符合设计要求。

- 绑扎过程中,应使用安全带等个人防护用品,防止坠落。

(2)模板工程- 模板应采用符合设计要求的材料,并确保其强度、刚度、稳定性。

- 模板安装前,应对其进行检查,确保无裂缝、变形等缺陷。

- 模板安装过程中,应采用安全带等个人防护用品,防止坠落。

(3)混凝土浇筑- 混凝土浇筑应按照规范要求进行,确保混凝土密实。

- 浇筑过程中,应使用安全带等个人防护用品,防止坠落。

(4)施工机械与设备- 施工机械与设备应定期检查、维护,确保其安全运行。

- 操作人员应熟悉机械设备的操作规程,严禁违规操作。

5. 系梁施工注意事项(1)施工过程中,应密切关注施工环境,发现异常情况及时采取措施。

(2)施工过程中,应加强现场巡查,确保施工安全。

(3)施工完成后,应进行验收,确保施工质量。

四、接受交底人员签名:(签名)五、备注:1. 本安全技术交底适用于系梁施工全过程。

02-3级承台(系梁)施工安全交底

施工安全交底记录项目名称:长深高速高青至广饶段工程编号: SJAQJD- 施工单位:山东省路桥集团有限公司交底级别:三级一、承台(系梁)施工现场危险源辨识及分析详见附表一二、施工风险监控对策(一)机械伤害对策1、对所有各种机械设备进场后,必须由机料部门负责人会同安全员和使用机械的人员共同对该机械设备进行进场验收工作,经验收发现安全防护装置不齐全的或有其它故障的应退回设备进行维修和安装。

2、设备安装调试合格后,应进行检查,并按标准要求对该设备进行验收,经项目经理部组织验收合格后方能正常使用。

3、使用前要对设备使用人员进行必要的安全技术交底和教育工作,使用人员必须严格执行交底内容及按操作规程操作。

4、使用中要经常对该设备进行维修保养。

5、各种机械设备必须专人专机,凡属特种设备,其操作负责人要按规定每周对施工机械设备进行检查,发现问题及隐患及时解决处理,确保机械设备的完好,防止机械伤害事故的发生。

6、特种作业人员必须持证上岗,没有资格证的人员应通过培训经考核合格,取得操作资格证后方可进行机械操作。

(二)坍塌对策1、为防止坍塌事故发生,在施工前加强对员工的安全基本知识教育,严格按技术交底内容和操作规程施工。

2、基坑开挖应严格放坡开挖,放坡坡坡度不小于1:1,具体视现场地质情况而定,严禁垂直开挖。

3、基坑开挖完成,如果坑壁不稳定,立即用沙袋堆码防护。

4、发现有坍塌迹象的基坑,应立即停工并做好警戒,上报项目经理部,经处理后方可重新开工。

5、基坑四周2米范围内严禁堆放弃渣。

6、承台施工,搭设双排钢管脚手架,步梯、作业平台、临边防护要到位。

(三)运输车辆伤害对策1、因便道路窄、弯多,每隔200m设一加宽车道以便会车,保证运输车辆能顺利通过。

2、运输车辆操作人员,必须持证上岗。

3、运输车辆在临近基坑边倒车时,必须安全员侧面指挥倒车。

4、混凝土罐车及运土车辆,在作业前后都要进行认真检查,加强保养,使车辆作业时刻保持良好的状况;司机要有良好的精神状态,谨慎操作,严禁疲劳或带病操作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市政基础设施工程
施工技术交底记录编号:市政施管—10
拆模养生
4.1 基坑开挖
测量人员用全站仪放线出基坑的四个角点,并撒上白灰线。

利用挖机配合人工开挖地系梁基坑。

挖机沿白灰线开挖基坑,基坑边坡坡度按1:1 设置,防止出现边坡塌方。

基坑开挖时,要随时将基坑中的积水抽出,同时要保证地系梁作业空间不小于100cm 。

挖机开挖至基底设计标高20cm 左右,剩余部分采用人工清理到设计标高。

可编辑
精品文档
再运至施工现场。

桩基伸入地系梁主筋钢筋必须取直、无弯曲,桩基主筋与墩柱主筋采用搭接焊连接,搭接头双面焊缝长度不小于5d ,单面焊缝长度不小于10d 。

焊缝要饱满,厚度不小于0.3d ,宽度不小于0.7d (焊缝表面基本与两条被焊钢筋表面相平),同一平面搭接焊接头
地系梁钢筋构造图
4.6 模板安装
钢筋安装完成后,经监理工程师检验合格后才能进行模板安装。

地系梁模板宜采用大块钢模,吊机配合安装。

也可采用组合钢模板,支立。

模板立设在钢筋骨架绑扎完毕后进行。

采用绷线法调直,吊垂球法控制其垂直度。

横向、纵向加固钢管60cm 均匀布置,加固通过型钢、方木、拉杆与基坑四周坑壁挤密、撑实,确保模板稳定牢固、尺寸准确。
