建筑工程全套施工工序流程

合集下载

建筑工程工序流程

建筑工程工序流程

建筑工程工序流程
1. 测量和设计: 负责测量施工场地,并根据设计图纸和规格书
进行建筑设计。

2. 土方工程: 包括挖掘和平整施工场地,清除杂物和其他障碍物,为建筑物的基础准备地基。

3. 基础工程: 建设混凝土基础,包括浇筑和抹平水平层。

4. 土木工程: 建设建筑物的结构,包括框架和支撑结构的安装。

5. 防水和隔热: 进行建筑物的防水处理,以确保建筑物不受水
分侵蚀。

6. 电气工程: 安装电气系统,包括布线和安装开关、插座等电
路设备。

7. 维修工程: 定期检查和维护建筑物的各种设备和系统,以确
保其正常运行。

8. 室内装饰: 进行室内装饰工作,包括墙壁、地板和天花板的
安装,以及涂料和装饰材料的搭建。

9. 管道工程: 安装建筑物的水、气和排水系统,包括管道的布
置和连接。

10. 窗户和门的安装: 安装建筑物的窗户和门,包括玻璃和门
框的安装,以及相关硬件的安装。

11. 楼梯和栏杆的安装: 安装建筑物的楼梯和栏杆,确保其符合安全标准。

12. 油漆和涂料: 进行建筑物的油漆和涂料工作,以提升其外观和保护表面。

13. 空调和通风: 安装建筑物的空调和通风系统,包括空调设备和通风管道的安装。

14. 消防工程: 安装建筑物的消防设备和系统,以确保建筑物的安全。

15. 建筑物表面处理: 进行建筑物外墙的处理,包括清洗、修复和涂刷。

16. 后期清理和整理: 清理施工场地,清除垃圾和残留物,恢复施工现场的清洁和整齐。

17. 最终验收和交付: 完成所有工程并进行最终验收,确保建筑物符合设计要求和安全标准,并将其交付给业主。

工地施工流程全部工序和详细

工地施工流程全部工序和详细

工地施工流程全部工序和详细工地施工流程是指在建筑工地上,按照一定的顺序和步骤进行施工的过程。

这个过程包括了从规划、设计、施工到验收等一系列的工作。

下面将详细介绍工地施工流程的全部工序。

一、规划阶段1.项目可行性研究:在这个阶段,需要对项目进行可行性研究,包括市场分析、技术可行性、经济可行性等方面的研究。

2.项目立项:在可行性研究的基础上,需要进行项目立项,包括项目的名称、投资额、建设周期、建设规模等方面的确定。

3.项目招标:在项目立项后,需要进行项目招标,包括招标文件的编制、招标公告的发布、投标人的资格审查、投标文件的评审等方面的工作。

4.项目设计:在项目招标后,需要进行项目设计,包括方案设计、施工图设计、工程量清单编制等方面的工作。

二、施工准备阶段1.施工组织设计:在项目设计完成后,需要进行施工组织设计,包括施工方案的制定、施工流程的确定、施工人员的配备等方面的工作。

2.施工材料采购:在施工准备阶段,需要进行施工材料的采购,包括材料的选择、供应商的选择、采购合同的签订等方面的工作。

3.施工设备租赁:在施工准备阶段,需要进行施工设备的租赁,包括设备的选择、租赁合同的签订等方面的工作。

4.施工人员招聘:在施工准备阶段,需要进行施工人员的招聘,包括工程师、技术人员、工人等方面的招聘工作。

5.施工现场布置:在施工准备阶段,需要进行施工现场的布置,包括施工场地的选择、施工设备的摆放、施工材料的存放等方面的工作。

三、施工阶段1.基础施工:在施工阶段,首先需要进行基础施工,包括地基处理、基础浇筑等方面的工作。

2.主体结构施工:在基础施工完成后,需要进行主体结构施工,包括墙体砌筑、梁柱浇筑等方面的工作。

3.屋面施工:在主体结构施工完成后,需要进行屋面施工,包括屋面防水、屋面保温等方面的工作。

4.室内装修:在屋面施工完成后,需要进行室内装修,包括地面铺设、墙面装修、天花板装修等方面的工作。

5.设备安装:在室内装修完成后,需要进行设备安装,包括电气设备安装、水暖设备安装等方面的工作。

建筑工程施工程序

建筑工程施工程序

建筑工程施工程序一、前期准备阶段1. 施工前的准备工作:在开始实际施工前,需要确保完整的施工图纸和设计方案,并进行详细的审核和评估。

同时,还需要准备好必要的施工设备和工具,确定材料供应渠道以及组建施工团队。

2. 地基处理:在进行地基处理前,需要对场地进行勘测和试验,确定地基的类别和质量。

根据地基情况选择适当的处理方式,如加固、加固、填土、挖土等。

3. 环境保护措施:在施工过程中,需要采取一系列的环境保护措施,如尘埃防治、噪音控制、水资源保护等,确保施工过程符合环保要求。

二、基础施工阶段1. 基础施工图纸的审核:在进行基础施工前,需再次审核基础施工图纸,并根据实际情况调整和优化方案。

2. 打桩:根据基础设计要求和打桩方案,进行桩基施工。

在打桩过程中需要严格按照规范要求进行控制和检测,确保桩基的质量和稳定性。

3. 浇筑基础:在进行基础浇筑前,需要进行基础模板搭建和钢筋安装工作。

浇筑基础时需要注意控制施工质量和流程,保证基础的强度和稳定性。

4. 基础验收:基础施工完成后,需要进行基础验收,检查基础的质量和符合设计要求。

如有问题及时处理和修复。

三、主体结构施工阶段1. 主体结构设计图纸审核:在进行主体结构施工前,需要再次审核结构设计图纸并进行详细评估,确保结构设计符合标准和要求。

2. 主体结构施工:根据结构设计要求和施工方案,进行主体结构的施工工作,包括搭建主体结构模板、安装钢筋、浇筑混凝土等。

3. 结构验收:主体结构施工完成后,需要进行结构验收,检查结构的质量和符合性。

如有问题需要及时处理和修复。

四、装修阶段1. 装修设计:在进行装修施工前,需要进行装修设计方案的审核和评估,确定装修材料和设备的选择。

2. 装修施工:根据设计方案和施工图纸进行装修施工,包括吊顶、墙面装饰、地面铺装、门窗安装、卫生间厨房等设施安装等。

3. 装修验收:装修施工完成后,需要进行装修验收,检查装修质量和符合设计要求。

如有问题需要及时处理和修复。

建筑工程全套施工工序

建筑工程全套施工工序

建筑工程全套施工工序随着城市化进程的不断推进,建筑工程成为了现代社会发展的重要组成部分。

而建筑工程的施工工序是确保建筑质量和进度的关键环节。

下面将介绍建筑工程的全套施工工序,从项目准备到竣工验收的全过程,详细阐述各个环节的工作内容和注意事项。

第一阶段:项目准备在建筑工程的开始阶段,项目准备是非常关键的环节。

主要包括项目可行性研究、设计概念的确定、土地获取、立项审批等工作。

在此阶段需要组建项目团队,包括项目经理、设计师、施工团队等,并制定项目管理计划和施工组织设计。

第二阶段:施工准备在项目准备阶段完成后,进入施工准备阶段。

这个阶段主要包括场地选择、符合环保标准的前期施工、临时设施搭建、施工方案细化、工程量清单编制等工作。

这些工作的目的是为确保施工顺利进行提供必要保障。

第三阶段:土建施工土建施工是建筑工程最主要的施工工序之一,包括地基基础工程、主体结构工程和封顶工程。

地基基础工程主要包括场地平整、地基处理、基坑开挖等工作;主体结构工程主要包括混凝土浇筑、钢筋加工、砌墙、砌体结构等工作;封顶工程主要包括屋面施工、墙体封顶、水平结构完工等工作。

第四阶段:装饰工程装饰工程是建筑工程的重要组成部分,主要包括外装修、内装修和配套设施安装。

外装修主要指建筑外墙、屋顶、窗户等的装饰和防水工程;内装修主要包括室内空间的装修、墙面、天花板、地板等的装饰;配套设施安装主要包括水电安装、空调安装、消防安装等。

第五阶段:建筑安装工程在装饰工程完成后,进入建筑安装工程阶段。

建筑安装工程是确保建筑设备、设施能够正常运行的关键环节。

包括电梯安装、给排水安装、通风空调安装、电气安装等。

在此阶段需要特别注意施工单位的施工质量和安全问题。

第六阶段:管线安装管线安装是建筑工程的重要组成部分,主要包括给水管道、排水管道、热水管道、天然气管道等的铺设与连接。

在此阶段需要特别注重施工工艺和细节,保证管道的安全性和密封性。

第七阶段:室内装饰室内装饰是建筑工程的最后一道工序,也是给用户提供舒适环境的重要环节。

建筑工程施工流程

建筑工程施工流程

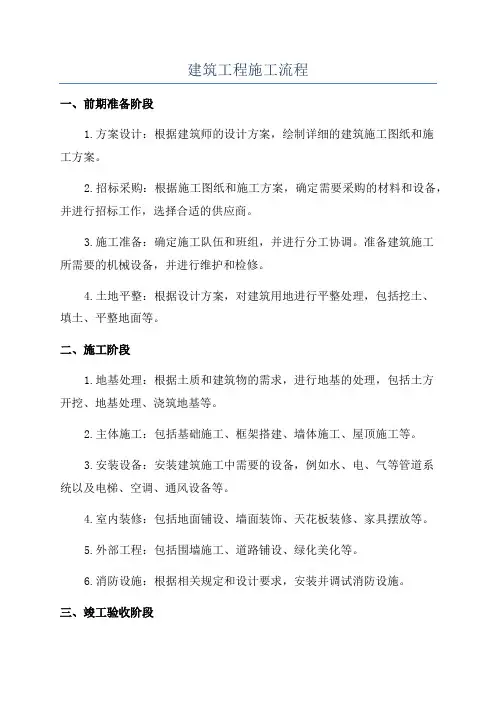

建筑工程施工流程一、前期准备阶段1.方案设计:根据建筑师的设计方案,绘制详细的建筑施工图纸和施工方案。

2.招标采购:根据施工图纸和施工方案,确定需要采购的材料和设备,并进行招标工作,选择合适的供应商。

3.施工准备:确定施工队伍和班组,并进行分工协调。

准备建筑施工所需要的机械设备,并进行维护和检修。

4.土地平整:根据设计方案,对建筑用地进行平整处理,包括挖土、填土、平整地面等。

二、施工阶段1.地基处理:根据土质和建筑物的需求,进行地基的处理,包括土方开挖、地基处理、浇筑地基等。

2.主体施工:包括基础施工、框架搭建、墙体施工、屋顶施工等。

3.安装设备:安装建筑施工中需要的设备,例如水、电、气等管道系统以及电梯、空调、通风设备等。

4.室内装修:包括地面铺设、墙面装饰、天花板装修、家具摆放等。

5.外部工程:包括围墙施工、道路铺设、绿化美化等。

6.消防设施:根据相关规定和设计要求,安装并调试消防设施。

三、竣工验收阶段1.竣工验收申请:施工完成后,建设单位向相关部门提交竣工验收申请。

2.竣工验收:相关部门对建筑物进行验收,包括建筑质量、安全性能等各方面的检查和测试。

3.整改完善:根据验收结果,进行相关的整改工作,确保建筑物符合相关标准和规定。

4.竣工资料整理:整理施工过程中的文件资料、验收报告和相关证明材料。

通过上述流程,一个建筑工程可以顺利进行,最终得到符合设计要求、满足使用需求、安全可靠的建筑物。

需要注意的是,在施工过程中,还需要对现场施工进行管理,并严格按照相关的施工规范和安全制度进行操作,确保施工过程安全无事故发生。

另外,近年来,随着科技的不断发展,建筑工程施工流程也逐渐引入了现代化的管理手段,例如施工进度的实时监控、施工过程的数字化管理等。

这些新技术的应用,可以提高建筑施工的效率和质量,减少资源浪费,进一步推动建筑工程行业的发展。

建筑工程施工流程与工序

建筑工程施工流程与工序

建筑工程施工流程与工序建筑工程施工是一个复杂的过程,涉及多个环节和工序。

合理的工程流程和严谨的工序管理对于保证工程质量和进度至关重要。

本文将详细介绍建筑工程施工的流程和各个工序。

一、前期准备1.工程可行性研究:进行工程可行性研究,包括项目的经济性、技术可行性等方面的评估。

2.项目立项:经过可行性研究报告的评审,项目立项得到批准。

3.设计阶段:进行项目的建筑设计、结构设计以及工程量清单的编制。

4.招投标阶段:发布工程招标公告,进行投标和评标,并最终确定承包商。

二、施工准备1.临时设施搭建:根据施工需要搭建工地临时办公室、仓库、生活设施等。

2.材料采购:根据设计方案和工程量清单,采购所需的各类建筑材料。

3.施工人员组织:根据工程规模,安排施工人员的数量和职责,并进行培训。

4.施工方案制定:根据设计图纸和工程量清单,制定详细的施工方案和工序计划。

三、土建工程施工1.地基处理与基坑开挖:对地基进行处理,包括打桩、灌注桩等工序,然后进行基坑开挖。

2.地下室施工:进行地下室的砌体、混凝土浇筑等工作。

3.主体结构施工:进行主体结构的施工,包括结构柱、梁、板等的安装和混凝土浇筑。

4.屋面施工:进行屋面的防水处理、瓦片铺贴等工艺。

5.外墙装饰:进行外墙的保温、装饰砖瓦贴面等工序。

6.室内装修:进行墙、地、天花板的装修工作,包括砖瓦铺贴、油漆涂刷等。

四、安装工程施工1.给水排水工程:进行给水管道、排水管道等的铺设和连接。

2.电气工程:进行电气管线的敷设、开关插座的安装等工作。

3.暖通工程:进行中央空调、供暖系统、通风系统的安装。

4.消防工程:进行消防设备的安装和联动测试。

5.智能化工程:进行智能化系统的安装和连接。

五、竣工验收1.施工图设计变更:处理施工中的设计变更,并进行相关审批手续。

2.施工记录整理:整理施工过程中的相关记录,作为竣工验收的依据。

3.竣工验收报告:编制竣工验收报告,并提交相关部门进行验收。

4.问题整改:如有问题被发现,及时进行整改和处理。

建筑工程施工工艺流程及标准

建筑工程施工工艺流程及标准

建筑工程施工工艺流程及标准一、施工前准备1. 施工图纸的认真阅读和理解,确定施工方案和工序安排。

2. 制定施工计划,确定施工周期和进度安排。

3. 组织施工人员进行技术培训和安全教育培训。

二、土建工程施工1. 地基基础工程:包括土方开挖、地基处理、基础浇筑、基础验收等工序。

2. 主体结构工程:包括钢筋混凝土结构的搭模、浇筑、养护、验收等工序。

3. 建筑装饰工程:包括墙体砌筑、粉刷、木工、水电安装等工序。

三、设备安装工程1. 机电设备安装:包括给排水管道、暖通设备、电气线路、消防设施等的安装和调试。

2. 其他设备安装:包括厨房设备、卫生间设备、电梯、楼梯扶手等的安装和调试。

四、装饰工程施工1. 室内装饰:包括墙面装饰、地面铺装、天花吊顶、门窗安装等工序。

2. 室外装饰:包括幕墙安装、外墙保温、外立面装饰等工序。

五、收尾工程1. 清理整理:包括施工现场的清理、废弃物的处理、准备验收环节。

2. 竣工验收:包括建设单位和监理单位对工程质量的验收和评定。

3. 竣工交付:包括交付相关部门和业主使用,并办理相关手续。

以上是建筑工程施工的一般流程和标准,不同类型的建筑工程可能会有所不同,但都需要严格按照相关标准和规范进行施工,确保建筑工程的质量和安全。

建筑工程的施工工艺流程和标准在整个工程过程中起着至关重要的作用。

下面我们将继续探讨建筑工程的施工流程和标准。

六、安全施工在建筑工程的施工过程中,安全施工是至关重要的。

施工单位需要严格按照相关法律法规和标准进行安全管理,包括制定施工安全计划、落实安全防护措施、开展安全教育培训等。

在进行施工前,需要对施工现场进行安全隐患排查和评估,确保施工现场的安全性。

同时,需要加强对施工人员的安全教育,提高他们的安全意识和风险防范能力,减少安全事故的发生。

七、质量控制建筑工程的质量控制是保证工程质量的重要手段。

在施工过程中,施工单位需要严格按照相关标准和规范进行施工操作,保证施工质量。

正常建筑工程施工工序

正常建筑工程施工工序

正常建筑工程施工工序一、项目立项阶段1.1 项目策划和准备项目立项阶段是建筑工程实施的第一步,需要进行项目策划和准备工作。

在这个阶段,需要确定项目的规模、性质、投资、地点等基本信息,进行前期调研和论证,编制项目可行性研究报告,确立项目的概念设计和初步预算。

1.2 立项审批项目立项后,需要进行相关部门的审批。

根据国家规定,需要提交项目的可行性研究报告和初步设计方案,经相关部门审批通过后,才能进入设计阶段。

二、设计阶段2.1 编制施工图纸设计阶段是建筑工程的关键阶段,需要进行建筑方案设计、深化设计和施工图设计。

建筑方案设计包括建筑风格、结构形式、功能布局等内容;深化设计则进一步完善建筑方案,确定建筑结构体系、设备布置、材料选用等细节;施工图设计是将深化设计方案细化为具体施工图纸,包括平面图、立面图、剖面图、构造图等。

2.2 技术交底设计图纸完成后,需要进行技术交底。

技术交底是设计方案与施工单位之间的沟通和协调,确保设计理念得到准确实施。

在技术交底会议上,设计单位向施工单位详细说明设计意图和技术要求,施工单位提出建议和意见,达成共识后确定施工方案。

2.3 审图和施工许可设计图纸经审查合格后,需要进行审图和施工许可手续。

审图是建设单位提交设计图纸给相关部门审核,确保设计符合国家标准和相关规定;施工许可是建设单位向主管部门申请批准施工,领取施工许可证。

三、施工准备阶段3.1 施工组织设计施工准备阶段是为了确保施工过程的顺利进行,需要进行施工组织设计工作。

施工组织设计包括人员机械安排、进度计划、安全保障等内容,为施工提供有力的支持和保障。

3.2 施工图纸复核施工准备阶段需要对设计图纸进行复核,确保施工过程中不会出现设计错误或遗漏。

施工单位在接到设计图纸后,需要对图纸进行逐一检查,与设计单位核实问题,制定施工方案。

3.3 材料采购和机械设备调配在施工准备阶段,需要做好材料采购和机械设备调配工作。

根据设计要求和施工计划,采购建筑材料和施工设备,并对其质量和数量进行检查和验收,确保施工过程中有足够的材料和设备供应。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工程全套施工工序流程
建筑工程施工流程
1.垫层施工
在施工前,需要熟悉施工图并仔细查看规划红线,复核水准点。

接着进行塔吊基础施工,设立集水沟,并进行原始地貌标高测量。

保护定位桩,安装塔吊并放开挖线。

进行技术交底后,进行机械挖土和人工挖土平土。

测量桩头标高并做好标记,破桩头,进行大小应变检测和地槽验收。

接着进行放线,进行木工支模,垫层砼施工,拆模和清理。

2.基础施工
进行基础柱定位放线并进行技术交底。

进行木工支模,承台钢筋绑扎,承台钢筋电焊定位和柱筋定位。

进行水电预埋后,进行基础砼施工。

拆模、清理并进行基础验收。

最后进行土方回填。

3.外架搭设
进行技术交底后,进行外架硬化、排水沟和集水沟施工。

进行外架搭设,硬质封闭和挂安全网。

最后进行外架验收。

4.主体施工
进行主体柱定位放线并进行技术交底。

进行柱筋绑扎,抄水平(1米关系线),水电预埋和木工支模。

进行板筋绑扎后,进行检查(垂直、几何尺寸、节点)。

进行砼浇注、养护、拆模和清理。

进行弹建筑1米线、砼强度检测和房屋沉降观测。

进行人货梯基础和人货梯(报装)安装。

5.砌体施工
进行砌体放线并进行技术交底。

进行植筋和植筋拉拔检测。

进行反坎支模、反坎砼和砌底砖施工。

进行预制砼过梁和砼配块,砌加气块,拉结筋安放和检查垂平度。

进行窗台压顶支模、窗台压顶砼和窗台压顶拆模。

进行砌预制砼配块,弹建筑1米线和安放砼过梁。

进行顶砌、安装消防箱、构造柱支模、构造柱砼和构造柱拆模。

最后进行清理。

6.抹灰(油漆)施工
进行技术交底后,进行外墙挂钢丝网、湿水、甩浆、灰饼、护角和洞接。

进行门窗安装、湿水、抹糙面灰、抹面层灰和养护。

进行贴砖、勾缝和清洗。

进行门窗打胶、安装玻璃、一遍腻子、二遍腻子、打磨、底漆、一遍面漆和二遍面漆。

进行零星收口、水电安装、洞口吊洞和油漆。

进行内墙挂钢丝网、湿水、甩浆、灰饼、护角和水电预埋。

进行补线槽、门窗安装、湿水、抹糙面灰、抹面层灰和养护。

进行弹建筑1米线、门窗交接、门窗收口、清理、门窗打胶、安装玻璃、一遍腻子、二遍腻子、打磨、底漆、一遍面漆和二遍面漆。

进行一遍保温、二遍保温、抗裂砂浆、网格布、抗裂砂浆、弹建筑1米线、门窗交接、门窗收口、清理、门窗打胶、安装玻璃、一遍腻子、二遍腻子、打磨、底漆、一遍面漆和二遍面漆。

进行安装伸缩缝、去保护膜、挂钢丝网、扫浆、抹灰、油漆或贴砖。

进行电梯井拆架、井道交接、电梯安装、电梯门收口和清理。

7.外架拆除
在例会告知后,进行技术交底,进行拉结点内拉。

接着进行结构拉结点凿打、氧割结构拉结点和细石砼修补。

进行补砖、补漆、拆除安全网和检查外立面。

进行外墙验收、外架报拆、拆除外架和清理。

8.栏杆施工
栏杆施工的流程不在本文中提及。

前的工程验收流程
在进行任何工程之前,必须进行技术交底,明确各项工作的具体要求和流程。

接下来,进行结构预埋和立挺安装。

然后,进行挂片安装和木扶手安装。

最后,进行木扶手油漆和清理。

屋面的施工流程包括水电安装、吊洞、人工清理、R角处理、结构闭水、基层交接、防水施工、防水闭水、防水交接、砂浆找平、保温板铺设、PVC透气管安装、钢筋网安装、留
缝处理、C20细石砼浇注和留缝处灌油,最后进行清理。

地坪的施工流程包括水电打压、机械清理、湿水、灰饼、扫浆、浇注、养护和清理。

最后进行地板安装。

墙砖的施工流程包括水电打压、排版、找方、铺贴、勾缝和清理。

然后进行厨卫间吊顶、洁具安装、橱柜安装和小五金安装。

地砖的施工流程包括水电打压、水电安装、吊洞、大理石门坎石安装、人工清理、R角处理、结构闭水、基层交接、防水施工、防水闭水、防水交接、排版、找方、铺贴、勾缝和清理。

户内门的施工流程包括打眼、钉木塞、安装底框、安装门套、安装贴脸、安装门扇、安装门锁和清理。

吊顶的施工流程包括水电打压、弹线、画龙骨分档线、安装主龙骨吊杆、安装主龙骨、安装次龙骨、隐蔽验收、安装石膏板、刷防锈漆、安装压条和清理。

人货梯的拆除需要进行报拆,然后进行收口处理。

进户门的施工流程包括打眼、钉螺丝、安装门框、安装门扇、安装门锁和清理。

水电的施工流程包括基础预埋、主体预埋、砌体开槽、安装线盒、线管和水管、补线槽、打压、安装立管、吊洞、室内穿钢丝、室内穿线、安装灯具和电测试。

物业验收需要进行分项验收,包括瓷片、油漆、地坪、吊顶、塑钢门窗、户内门、进户门、橱柜、栏杆和大理石,然后进行专项验收,包括打压、通球、闭水、淋水和电测试。

管网施工和园建施工需要进行安排和协调。

在交付之前,需要进行备案、预验收、整改、工地开放、再次整改和验收合格,最后才能交付并收钥匙。
