配电带电作业工作票
配电网工程施工现场两票十制一单

配电网工程施工现场"两票十制一单"“两票”:配电工作票、安全施工作业票基坑开挖、立杆放线等所有施工必须持票工作。
临时拉线的设置应作为安全措施列入工作票或作业票。
1、工作票.在配电生产区域内开展的各类施工现场作业(含新建工程施工),应严格执行《国网安徽省电力有限公司配电工作票管理规定》,规范使用配电第一、二种工作票、低压工作票和配电带电作业工作票。
凡是作业地点与运行线路的水平垂直距离小于杆塔高度的作业区域,均应视为生产区域。
2、作业票非生产区域的施工现场作业,应使用《安全施工作业票》。
作业票原则上不得跨日使用。
十制一、工程交底制进场施工前,应依次进行设计、安全技术和“三措一案”交底。
交底均应履行签字确认手续。
1.设计交底由业主项目部组织,设计单位向监理、施工项目部进行施工图现场交底,明确电杆位置、基础型式和施工技术等要求。
2.安全技术交底由业主项目部组织,对施工、监理项目部进行工程现场交底,交代施工准备、实施阶段的安全生产工作及施工安全要求。
3.“三措一案”交底由施工项目部组织,向全体作业人员进行“三措一案”交底。
二、审查备案制工程开工前,应依次进行施工项目部自查、监理项目部核查、业主项目部审查。
1.施工项目部对人员资格、施工机具、防护用品和安全培训教育等进行自查,并完成单体工程“三措一案”的编制审批。
2.监理项目部对施工项目部自查报告、“三措一案”、施工单位资质和人员资格、安全培训等进行核查。
审查工程开工条件,签发开工令,根据安全质量监理情况,签发工程暂停令、复工令,并向建设管理单位报批。
施工项目部在获批“开工令”后,方可组织现场施工。
3.业主项目部对施工企业的法人资格、业务资质、安全资质、施工机具和安全工器具、人员资格以及是否涉嫌挂靠、转包行为进行复查;对于企业资质、人员资格、人员关系符合要求的,业主项目部下发施工人员“入场证”;对监理项目部人员配置、资格及履行监理职责到位情况进行检查。
配电工作票格式

国网郎溪供电公司配电第一种工作票单位检修建设工区编号PDMY-1-201506090011.工作负责人解宗斌班组线路二队2.工作班人员(不包括工作负责人)解吾奎、解书林、张遗、詹必祥、赵蔚程、戴生龙、郑子胤、刘大炎、王林华共玖人。
3.工作任务工作地点或设备(注明变(配)电站设备、线路双重名称及起止杆号)工作内容35kV祥村站10kV金润171线1、10KV金润171线碧河路支线01#杆#24171支线开关安装避雷器;2、10KV金润171线24#杆#26171支线开关安装避雷器;35kV祥村站10kV南塘173线同杆架设配合停电4.计划工作时间自2015年06 月09 日06 时30 分至2015 年06 月09 日10 时30 分5.安全措施(应改为检修状态的变电站线路间隔,配合停电线路或设备,配网应拉开的断路器(开关)、隔离开关(刀闸)、熔断器,应合上的接地刀闸,应装设的接地线、绝缘隔板、遮拦(围栏)和标示牌等)5.1调度管理设备范围应采取的安全措施(变电站线路间隔、配合停电线路只填名称和状态)已执行拉开10KV金润171线由运行转检修拉开10KV南塘173线由运行转检修接地线装设位置、接地刀闸双重名称接地线编号已装设(已合上)已拆除(已拉开)5.2工作班补充采取的安全措施已执行1、登杆前检查登高工具;2、工作点设置围栏、警示接地线装设位置、接地刀闸双重名称接地线编号已装设(已合上)已拆除(已拉开)10KV金润171线碧河路支线01#杆工作点两端01#、02#10KV金润171线24#杆工作点两端03#、04#10KV南塘173线24#杆电源侧05#10KV金润171线新河#2台区400V线路06#5.3其它配合停电线路或设备应采取的安全措施(配合停电线路只填名称和状态)已执行10KV南塘173线转检修10KV金润171线新河#2台区400V线路检修5.4 保留或邻近的带电线路、设备无5.5 其它安全措施和注意事项5.6 示意图工作负责人签名年月日时分工作票签发人签名,年月日时分6.工作许可(许可前必须确认安全措施已全部落实)工作负责人工作许可人许可工作时间7.现场交底,工作班成员确认工作负责人布置的工作任务、人员分工、安全措施和注意事项并签名8.人员变更8.1 工作负责人变动情况:原工作负责人离去,变更为工作负责人。
配电工作票作业票使用管理规定

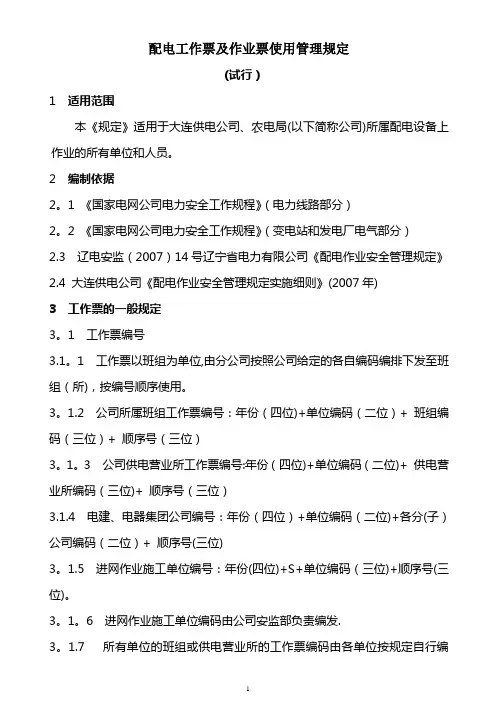

配电工作票及作业票使用管理规定(试行)1 适用范围本《规定》适用于大连供电公司、农电局(以下简称公司)所属配电设备上作业的所有单位和人员。
2 编制依据2。
1 《国家电网公司电力安全工作规程》(电力线路部分)2。
2 《国家电网公司电力安全工作规程》(变电站和发电厂电气部分)2.3 辽电安监(2007)14号辽宁省电力有限公司《配电作业安全管理规定》2.4 大连供电公司《配电作业安全管理规定实施细则》(2007年)3 工作票的一般规定3。
1 工作票编号3.1。
1 工作票以班组为单位,由分公司按照公司给定的各自编码编排下发至班组(所),按编号顺序使用。
3。
1.2 公司所属班组工作票编号:年份(四位)+单位编码(二位)+ 班组编码(三位)+ 顺序号(三位)3。
1。
3 公司供电营业所工作票编号:年份(四位)+单位编码(二位)+ 供电营业所编码(三位)+ 顺序号(三位)3.1.4 电建、电器集团公司编号:年份(四位)+单位编码(二位)+各分(子)公司编码(二位)+ 顺序号(三位)3。
1.5 进网作业施工单位编号:年份(四位)+S+单位编码(三位)+顺序号(三位)。
3。
1。
6 进网作业施工单位编码由公司安监部负责编发.3。
1.7 所有单位的班组或供电营业所的工作票编码由各单位按规定自行编制,并报公司安监部备案.3.1。
8 顺序号从001-999止。
3。
1。
9 公司所属单位编码:3。
1。
10 公司班组编码3。
2 凡在工作票上需加盖的各种标识印章(“带电作业"、“已执行"、“作废”、“会签第号”等),一律采用红色。
3.3 工作票的有效期3。
3。
1 工作票的有效期一般为一个工作日,如确需要连续作业,工作票的有效期为连续工作日,但在工作期内不得有间断日。
3。
3。
2《配电修理票》的有效期为一个连续的工作期,在有效期内间断作业应重新填写相应的工作票。
3。
3。
3《施工任务单》的有效期不得超过七日,在有效期内间断作业应重新填写工作任务单。
6-10KV带电作业工作票

带电作业工作票单位_______ _____ 编号____________1、工作负责人(监护人)____________班组____________2、工作班人员(不包括工作负责人)_____________________________________________________________________ _____________________________________________________________________ _____________________________________________________________________ 3、工作的变配电站名称及设备双重名称_____________________________________________________________________5、计划工作时间自______年______月______日______时______分至______年______月______日______时______分6、工作条件(等电位、中间电位或地电位作业,或邻近带电设备名称)_____________________________________________________________________ _____________________________________________________________________ _____________________________________________________________________ 7、注意事项(安全措施)_____________________________________________________________________ _____________________________________________________________________ ____________________________________________________________________工作票签发人签名______签发日期______年______月______日_____时______分8、确认本工作票1~7项工作负责人签名____________9、指定____________为专责监护人专责监护人签名____________10、补充安全措施(工作许可人填写)_____________________________________________________________________ _____________________________________________________________________ _____________________________________________________________________ 11、许可工作时间______年______月______日______时______分工作许可人签名____________ 工作负责人签名____________12、确认工作负责人布置的任务和本施工项目安全措施工作班组人员签名_________________________________________________________________ _____________________________________________________________________ _____________________________________________________________________ 13、工作票终结全部工作于______年______月______日______时______分结束,工作人员已全部撤离,材料工具已清理完毕。
配电线路工作票票面格式及适用范围

配电线路工作票票面格式及适用范围1票面格式1.1工作票格式:配电线路第一种工作票,电力线路第二种工作票,安全施工作业票,电力线路事故应急抢修单,配电设备专用第一种工作票,电力线路检修工作任务单,配电线路现场勘察记录。
1.2操作票格式:电力线路倒闸操作票,配电设备倒闸操作票。
1.3各类票面标准格式参见附录。
2票面使用范围各种票面是按照国家电网公司《电力安全工作规程(电力线路部分)》(试行)(以下简称线路安规)编写,分别适用于不同的工作范围,应严格执行线路安规中的两票制度。
工作票、操作票是准许工作的书面指令,也是明确安全职责和实施保证安全技术措施的书面依据。
工作票、操作票填写正确、清楚直接关系到安全措施的正确实施。
为了更好的执行工作票、操作票制度,加强两票的规范性、制度性,针对不同票面格式制订使用范围:2.1第一种工作票用于运行中的电气设备上的停电检修工作2.1.1配电线路第一种工作票:适用于10kV及以下配电线路、低压线路停电检修工作。
填用配电线路第一种工作票的工作为:2.1.1.1在停电的线路或同杆(塔)架设多回线路中的部分停电线路上的工作;2.1.1.2在全部或部分停电的配电设备(高压配电室、箱式变电站、环网柜除外)上的工作;说明:所谓全部停电,系指供给该配电设备上的所有电源线路均已断开者。
2.1.1.3一张工作票只能用于一条线路或同一个电气连接部位的几条供电线路或同(联)杆塔架设且同时停送电的几条线路。
说明:同一个电气连接部分的几条供电线路指:T接线路、联络(手拉手)线路。
2.1.2配电设备专用第一种工作票:适用于10kV配电设备上进行简单的同一类型工作(如:配变加油、更换避雷器、调分接头、安装绝缘套及其他简单的一种类型的检修工作)。
说明:对于相对复杂、大型的配电设备检修工作必须使用配电线路第一种工作票。
配电设备专用第一种工作票限当日有效。
2.1.3电力线路检修工作任务单:适用于线路停电检修工作设多个小组工作时使用,是准许小组工作的书面指令,也是小组工作负责人进行“二交一查”的书面依据。
发电厂带电作业工作票

发电厂带电作业工作票
编号:
1、工作负责人(监护人):班组:
2、工作班人员(不包括工作负责人):
共人。
3、工作的变配电站名称及设备双重名称:
5、计划工作时间:自年月日时分
至年月日时分
6、工作条件(等电位、中间电位或地电位工作,或临近带电设备名称):
7、注意事项(安全措施):
工作票签发人签名:签发日期:年月日时分
8、确认本工作票1至7项工作负责人签名
9、指定为专责监护人专责监护人签名:
10、补充安全措施(工作许可人填写):
11、许可工作时间年月日时分
工作许可人签名:工作负责人签名:
12、确认工作负责人布置的任务和本施工项目安全措施。
工作班人员签名:
13、工作票终结:全部工作于年月日时分结束,工作人员已全部撤离,材料工具已清理完毕。
工作负责人签名:工作许可人签名:
14、备注:
1。
带电作业工作票填写格式

一、工作票的填写电力线路带电作业工作票的单位名称、工作负责人(监护人) 、工作班人员或班组负责人、工作地点、计划工作时间、签发、终结等的填写与“电力线路第一种工作票”相同,此处不再重复说明(具体见样票)。
1、工作任务栏(1)线路或设备名称应填写工作线路的电压等级、线路或设备名称,分支线应注明干线几号什么支线,双、多回线路还应注明线路方位与色标。
例如:XXkVXX线;XXkVXX线XX号杆XX支线;XXkVXX 线(左线红色)。
(2)工作地点、范围架空线路工作填写线路杆塔号。
如果是在一段线路上工作应填写起、止杆塔号例如“XX号杆至XX号杆”,如果是在一台或多变压器台上工作,应按线路杆号逐个填写变压器台架号。
例如:14号杆变台、33号杆变台。
XXkVXX线XX号杆XX配电室跌落式熔断器。
(3)工作内容应具体、明确的填写所进行带电作业工作的项目和计划安排的工作任务。
例如:带电更换合成绝缘子工作;检测耐张杆塔零值绝缘子等工作。
2、停用重合闸线路(应写双重名称)对于有必要停用重合闸的线路,应填写变电站或发电厂名称及线路双重名称,例如:“停用北郊220kV变电站110kV马云线112开关重合闸。
”3、工作条件(等电位、中间电位或地电位作业,或邻近带电设备名称)对带电作业的工作条件可以分成“等电位、中间电位、地电位作业、邻近带电设备”几类填写。
对于带电体的电位与人体的电位相等的带电作业,在此栏中填“等电位”,对于作业人员通过两部分绝缘体,分别与接地体和带电体,隔开的带电作业,在此栏中填“中间电位”。
对于作业人员处于地电位上使用绝缘工具间接接触带电设备的作业,在此栏中填“地电位”。
4、注意事项(安全措施)应填写由工作负责人在带电作业工作开始前,与调度值班员联系。
需要停用重合闸的作业,应由调度值班员履行许可手续。
带电作业结束后应及时向调度值班员汇报。
对于中性点有效接地的系统中有可能引起单相接地的作业、中性点非有效接地的系统中有可能引起相间短路的作业等内容要填入此栏。
工作票填写规范(变电I、II、带电作业、应急抢修、任务单、动火工作票I、II)

附录:工作票和应急抢修单填写规范一、变电站第一种工作票填写规范单位(1)单位内部的施工班组在本单位内进行的工作,填写工作负责人所在的部门名称;(例如:张家港市供电公司输变电检修部的继电保护班在张家港的七海坝变电站进行工作,“单位”栏填:输变电检修部)。
(2)公司系统内一个单位的施工班组到另一个单位工作,填写工作负责人所在单位名称;(例如:直属输变电检修部的继电保护班在常熟的虞东变电站进行工作,“单位”栏填:直属输变电检修部)。
(3)外单位来本公司进行的工作,填写施工单位名称 (例如:华东送变电公司的某分公司到本公司进行工作,“单位”栏目应填写“华东送变电公司”)。
编号(1)工作票的编号,同一单位(部门)同一类型的工作票应统一编号,不得重号。
第一种工作票与第二种工作票要分开编号。
(2)微机开票时,单位和编号由系统自动生成。
(3)当工作票打印有续页时,在每张续页右上方填写工作票编号。
1.工作负责人(监护人)本单位书面公布的,具有变电第一种工作票工作负责人资格的本次工作负责人姓名, 若几个班同时工作时,填写总工作负责人的姓名。
非本企业的工作负责人应预先经设备运行管理单位安监部门审核确认。
班组应填写工作负责人(监护人)所在班组名称。
对于两个及以上班组共同进行的工作,则班组名称填写“综合”。
2.工作班人员(不包括工作负责人)(1)工作班人员在10人及以下时,应将工作班人员全部填写,然后注明“共×人”。
(2)工作班人员在10人以上时,至少应填写10名主要工作人员的姓名,然后注明“共×人”。
(3)同一份工作票中工作班组两个及以上时,应填写各班组负责人的姓名并注明各班组人数,然后注明“共×人”。
(4)参与该项工作的设备厂家协作人员、农民工、临时工等其它人员也应包括在“工作班人员”中,其人数在10人及以下时应写清每个人员的名字、注明总人数。
在工作中应按规定对这些人员实施监护。
(5)工作负责人(监护人)不包括在工作票总人数“共×人”之内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
应装设的安全遮栏(围栏)和悬挂的标志牌
5.2其它危险点预控措施和注意事项:
工作票签发人签名:年月日时分
工作负责人签名:年月日时分
6
确认本工作票1至5项正确完备,许可工作开始:
许可的线路、设备
许ห้องสมุดไป่ตู้方式
工作许可人(联系人)
工作负责人签名
许可工作(联系)的时间
年 月 日 时 分
配电带电作业工作票
单位:编号:
1
工作负责人(监护人):班组:
2
工作班人员(不包括工作负责人):
共人
3
工作任务
线路名称或设备双重名称
工作地段、范围
工作内容及人员分工
专责监护人
4
计划工作时间:自年月日时分
至年月日时分
5
安全措施:
5.1 调控或运维人员应采取的安全措施
线路名称或设备双重名称
是否需要停用重合闸
年 月 日 时 分
年 月 日 时 分
7
现场补充的安全措施:
8
现场交底,工作班成员确认工作负责人布置的工作任务、人员分工、安全措施和注意事项并签名:
工作开始时间年月日时分 工作负责人签名
9
工作终结:
9.1工作班人员已全部撤离现场,工具、材料已清理完毕,杆塔、设备上已无遗留物。
9.2工作终结报告:
终结的线路或设备
报告方式
工作许可人
工作负责人签名
终结报告时间
年 月 日 时 分
年 月 日 时 分
10
备注:
