桩基工程验收会议纪要

合集下载

桩孔验收会议纪要

桩孔验收会议纪要

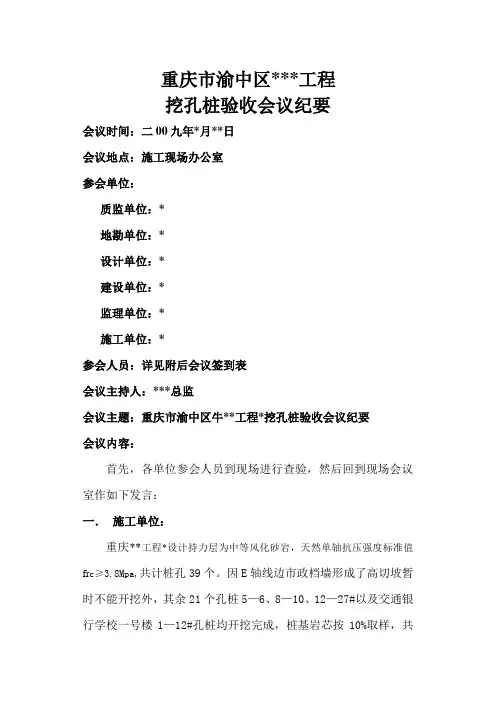

重庆市渝中区***工程挖孔桩验收会议纪要会议时间:二00九年*月**日会议地点:施工现场办公室参会单位:质监单位:*地勘单位:*设计单位:*建设单位:*监理单位:*施工单位:*参会人员:详见附后会议签到表会议主持人:***总监会议主题:重庆市渝中区牛**工程*挖孔桩验收会议纪要会议内容:首先,各单位参会人员到现场进行查验,然后回到现场会议室作如下发言:一.施工单位:重庆**工程*设计持力层为中等风化砂岩,天然单轴抗压强度标准值fr c≥3.8Mpa,共计桩孔39个。

因E轴线边市政档墙形成了高切坡暂时不能开挖外,其余21个孔桩5—6、8—10、12—27#以及交通银行学校一号楼1—12#孔桩均开挖完成,桩基岩芯按10%取样,共计取样送检各3组,为中分化砂岩饱和抗压强度值分别为:18.8Mpa、20.3Mpa、20.7Mpa,从地基持力层取样实验值说明:岩性持力层强度满足设计要求。

依据甲方提供坐标及水准点引测,于场内建立定位复测及轴线控制网点,经往返复测,闭合差满足允许误差。

进行了重庆市渝中区**工程定位施测及轴线施测。

经业主、监理复测,符合设计及规范要求。

桩身直径设计Φ900mm,实际900—930mm﹤允许值﹢50mm,局部桩顶偏位最大值5—20mm﹤允许值50mm.实际嵌岩深度均≥设计值1000mm。

桩底高差全部满足地基设计刚性角要求。

开挖质量、嵌岩深度、持力层强度满足设计。

施工单位对重庆市**工程桩孔开挖质量自检评定合格。

转序作业准备充分,申请验收合格后,进入下道工序作业。

二、监理单位:重庆市渝中区**工程地基持力层见证取样检测结果满足设计。

安全文明施工经参建各方努力,基本完善了相关设施,实现了全员自觉安全意识。

开挖桩孔综合检查评定合格。

同意进入下步工序施工。

三、地堪单位:根据基岩取样检测结果,并结合现场目测检查。

我方认为重庆市渝中区**工程地基持力层承载力满足设计,无不良地质状况。

转序作业前检查桩底,保证桩芯的嵌岩深度。

桩基验收会议纪要

桩基验收会议纪要

桩基验收会议纪要 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-万盛耀皮项目西货场至303省道跨孝子河桥梁工程桩基工程验收会议纪要参加单位及人员:建设单位:重庆万盛经济技术开发区建设局地勘单位:武汉华太岩土工程有限公司设计单位:中煤科工集团重庆设计研究院有限公司监理单位:重庆市工程管理有限公司监督单位:万盛质量监督站、安全监督站施工单位:北旺建设集团地点:工程项目部时间:2016年11月17日主持:雷伟会议主题:桩基工程验收会议会议内容:经建设单位组织各参建单位,于2016年11月17日对万盛耀皮项目西货场至303省道跨孝子河桥梁工程进行了验收,通过对本工程的现场检查、资料审核及综合评议,各方一致同意,对本工程予以验收,其具体如下:一、施工单位1.工程概况:本工程为两跨,跨度为21米预应力混凝土连续梁全桥长52.58米,桥梁宽22米,上部结构为预应力混凝土连续梁结构,单箱四室截面,上部结构梁高,顶板厚米,底板厚米,腹板厚度米,翼缘悬臂长度。

上部箱梁采用C50混凝土。

桥台采用重力式U型桥台,承台桩基础,全桥共计28根桩,其中0#桥台12根桩,桩长均为,桩底标高为,1#桥台12根桩,桩长均为,桩底标高为,中跨采用桥墩柱式墩加桩基础,中跨4根桩,桩长均为18m,桩底标高为,桩基嵌入完整中风化岩层3d以上,下部结构桩基共28根,桩基础为C30水下混凝土。

2、主要分项工程:①、钢筋分项工程:钢筋原材料及接头见证取样检测均符合要求,隐蔽工程报验及时;②、混凝土分项工程:现场取样留置混凝土试块抗压检测合格。

3、工程验收标准:该工程参照《CJJ2-2008城市桥梁工程施工与质量验收规范》、《工程测量规范GB50026-93》等一系列规范、标准组织验收,并按照相关强制性规定安排本工程阶段性验收及中间结构验收。

4、质量控制措施及现场实测情况:①、施工过程中严格把握施工中主要原材料的质量检测,对每批进场的钢筋原材,首先检查核对钢筋牌号、规格及出厂合格证、质保单,再在监理公司见证员的共同见证下对每批次钢筋进行现场取样送检,检测结果合格方准许下料使用;②、钢筋的堆放采用垫木加高并覆盖防潮,每种规格钢筋分开堆放,并在旁设置标识做标志;③、商品砼严格参照设计选用的配合比进行控制,有需要添加外加剂的事先联系好商品砼调度室做好安排工作,进场浇筑时现场取样留置砼试块做抗压检测依据;④、项目部管理人员对桩基施工进行全过程监督管理,严把工序质量关,施工过程严格控制桩位、桩身垂直度,泥浆比重、含砂率控制,对钻孔、清渣、成孔、钢筋制安、混凝土灌注等工序进行全过程质量控制。

桩基验收会议纪要

桩基验收会议纪要

桩基础及筏板地基验收纪要【时间】:2014年7月8日上午 9:40—11:00【地点】 xxxxx现场办公室【主持人】:xxx【记录人】:xxx【参加人员】:见签到表【会议内容】:长勘院张工:由xxxxxxxx有限公司开发,xxxxxxxxx工程设计有限公司设计,xxxxxxxxxxx勘察设计研究院有限公司勘察,xxxxxxx监理有限公司监理,xxxxxxxx勘察设计研究院有限公司施工的xxxxxx桩基础工程,于2013年11月27日开始施工,今日进行竣工验收。

本工程已按设计图纸及合同约定全部完成,经我公司自检,技术资料齐全、有效,工程实体观感质量好,达到合格标准,我公司对该桩基础工程自评质量等级为合格。

在此,我代表我公司及项目部向到会的各位领导、专家在施工中的大力支持表示衷心的感谢。

监理单位吴总:施工单位于2014年6月30日向我部提出桩基础及筏板地基工程验收,我部在认真检查、复核其保证资料完善后,同意施工单位进行桩基础及筏板地基工程验收。

长勘院黄总:我方同意验收。

设计单位刘工:1.我方同意验收。

2.总的来讲,干孔作业区域桩基质量控制较好,但砂卵层区域有3根桩出现离析问题,给各单位造成严重的影响,以后应该汲取教训。

档案馆唐科长:总的来讲,长沙嘉熙中心项目值得肯定,各参建单位都非常重视,资料内容比较全面,签认比较及时,但还存在以下问题:1.有部分结论性意见非手写。

2.技术交底必须要进行三级交底,并附工人签到表。

3.隐蔽工程验收,如同意隐蔽,监理人员一定要有两道指令:(1)同意隐蔽;(2)同意下道工序的施工。

4.钢筋笼隐蔽验收记录中,施工单位核验意见错误,写成自评合格,必须改正。

5.施工单位部分检验批意见签署不合格,监理签字及时,厂家试验报告监理人员不需要签字。

6.建设单位必须做声像档案,拍摄相关的相片及录像。

建设单位戴总:我方同意验收。

桩基单位进场时间已近一年,我建设单位及监理单位对桩基施工的每一个节点和工序进行了严格的监控。

工程竣工验收的会议纪要范文5篇

工程竣工验收的会议纪要范文5篇

工程竣工验收的会议纪要范文5篇工程竣工验收的会议纪要范文篇1______ 工程分户验收会议纪要编号:____-__-__-__时间:20__-__-__地点:售楼部会议室会议主持人:杨__参加人员:详见会议签到表内容:关于南宁市逐套分户验收之前项目监理机构组织建设单位、施工单位等协调逐套分户验收的问题:一、施工单位表示及意见:1、我司土建方面将按照南宁市住宅工程逐套验收规定进行施工,以便验收能够顺利进行。

2、各相关单位积极配合我司,我司同时会积极配合好相关单位。

二、项目监理机构要求:1、质量管理:①楼地面墙面和顶棚主要验收的内容有地面裂缝、空鼓、材料的环保性能等。

②门窗、栏杆主要验收的内容有窗台高度、渗水、门窗启闭、玻璃安装,栏杆高度、间距、安装牢固、防攀爬措施。

③防水工程主要验收的内容有屋面渗水、厨房卫生间渗水、阳台地面渗水、外墙渗水。

④室内主要空间尺寸主要验收的内容有开间净空尺寸、室内净高尺寸等。

⑤给排水工程、电气工程主要验收的内容有管道渗水、管道坡向、安装固定、地漏水封、给水口位置,接地、相位、控制箱配置、开关、插座位置。

3、资料管理:① 铝合金门窗、防水工程、阳台栏杆资料不完善② 烟道、防火门、钢结构、消防等专项施工资料,建设单位负责督促其进行完善。

资料的方面的问题相关单位必须完善才能进行逐套分户验收。

三、建设单位的要求及相关问题的回复:①要求相关单位按照项目监理机构所提出来质量、资料等问题进行处理。

③ 各相关单位互相配合土建单位资料归档。

四、会议总结:①各相关单位要积极配合总包单位做好逐套分户验收工作。

共同完成最后阶段的各项工作。

广东________有限公司______工程项目监理部20__年__月__日工程竣工验收的会议纪要范文篇2工程名称:武汉市江汉区马场路小学教学综合楼会议地点:工地现场办公室会议时间:20__年12月10日建设单位:武汉市江汉区教育局,张久建、刘萍设计单位:武汉东艺建筑设计有限公司设计,陈晓东、付涛、朱卫东、王良兵勘察单位:武汉市勘测设计研究院,彭华中监理单位:武汉建设技术发展有限公司,吴艾、段翠荣、陈朝晖、白雄施工单位:湖北中大建设有限公司,林彬、张小婷监督单位:武汉市江汉区建筑管理站,周琦、郁聪会议内容:经甲方组织,于20__年12月10日对武汉市江汉区马场路小学教学综合楼工程进行竣工验收,经归纳意见如下:施工单位:本工程至开工以来,便严格按照设计图纸、设计变更及规范要求施工,各分部工程施工均由监理工程师全程监理,每道工序施工完后均由我方先自检,自检合格后报监理工程师验收。

工程竣工验收的会议纪要

工程竣工验收的会议纪要

工程竣工验收的会议纪要在现实生活或工作学习中,很多状况下我们都会接触到会议纪要,纪要要求会议程序清楚,目的明确,中心突出,概括准确,层次分明,语言简练。

会议纪要到底怎么拟定才合适呢?以下是我为大家收集的工程竣工验收的会议纪要,仅供参考,欢迎大家阅读。

工程竣工验收的会议纪要篇120__年元月15日上午,县建设工程综合竣工验收备案审查领导小组对县乡小学综合楼工程进行了综合竣工验收备案审查,参与人员有领导小组成员及有关单位:县施工管理站,县质监站站长,县教育局副局长,乡政府副乡长及建设单位村委会书记、中心小学校长等参与了会议,参会人员共计6人,会议由同志主持。

会议对县乡小学综合楼工程组织了现场踏勘,并对该工程从规划、勘察、设计、施工、市政等整个过程的有关法定手续、资料及其完成状况进行了核验,现将综合竣工验收备案审查状况纪要如下:一、规划管理方面:乡小学综合楼为二层砖混结构,建筑面积为395m2,建设地点不属县规划区。

二、建筑施工管理方面:该工程建设单位为县乡村委会,勘察、设计单位为县建筑设计院,由县建筑公司承建。

该工程于20__年7月取得施工许可证,20__年12月竣工,工程施工期间未发生质量、安全事故。

工程竣工后施工单位向建设单位呈报了工程竣工报告和工程质量保修书,并出具了无拖欠工程款证明。

建设单位根据工程竣工报告召集建设各方责任主体对工程质量及竣工资料进行了验收,各方责任主体依据职责范围对工程质量进行了认定,建设单位认定工程质量合格,同意交付使用。

县建筑工程质量、安全监督部门对工程质量及竣工资料验收全过程进行了监督,并出具了质量、安全监督工作报告。

三、勘察设计方面:经查验,该工程已办理了施工图设计文件审查,结构安全可靠。

四、通过备案审查,乡小学综合楼在建设过程中存在的问题已整改到位。

根据以上备案审查状况,建设单位务必将所有工程资料在县城建档案馆通过竣工验收备案归档。

工程竣工验收的会议纪要篇2单位:__建设工程监理有限公司编制日期:年月日时间:年月日地点:现场办公室参与单位与人员:建设单位:施工单位:__建设工程有限公司设计单位:勘察单位:监理单位:人员详见签到表__加油站工程竣工验收会议在该工程现场办公室举行,参与会议的有参建各方主体代表人员等,会议按以下程序进行:1、由建设单位主持会议,介绍工程概况,并确定由建设单位、设计单位、监理单位、施工单位等组成的工程验收小组。

桩基验收会议纪要范文

桩基验收会议纪要范文

桩基验收会议纪要
会议日期:XXXX年XX月XX日
会议地点:XXX建筑工地会议室
主持人:XXX(项目经理)
参会人员:XXX(工程师),XXX(质检员),XXX(设计代表),XXX(监理代表),XXX(承包商代表)
一、会议目标
本次会议旨在对桩基工程进行验收,确保其满足设计要求及国家相关标准,为下一步施工打下坚实基础。

二、验收内容
1.桩基设计文件审核
2.桩基施工记录检查
3.桩基质量检测报告分析
4.现场实体桩基检查
三、验收过程及结果
1.设计文件审核:经过与会人员共同审核,桩基设计文件符合国家相关规范,满足工程需求。

2.施工记录检查:施工记录详实,符合设计要求,施工过程中的关键节点控制得当。

3.质量检测报告分析:桩基质量检测报告显示,所有桩基均满足设计强度要求,无明显缺陷。

4.现场实体桩基检查:经过现场实地检查,桩基外观质量良好,无明显裂缝或破损现象。

综合以上验收内容,本次桩基验收合格。

四、后续工作建议
1.承包商应继续做好桩基的保护工作,防止在后续施工中受到损坏。

2.监理单位应加强对桩基施工质量的监控,确保后续施工质量。

3.设计单位应根据现场实际情况,对后续施工提供必要的技术支持。

五、会议总结
本次桩基验收会议顺利结束,验收结果合格。

感谢各位参会人员的辛勤工作,希望在下一步施工中继续保持高质量、高效率的工作态度,确保工程顺利推进。

会议记录人:XXX
会议结束时间:XXXX年XX月XX日
以上仅为桩基验收会议纪要的范文,具体内容应根据实际会议情况进行调整。

桩基础验收会议纪要

桩基础验收会议纪要
(二)、监理单位:
在桩基础施工过程中,坚持进行工序质量控制工程质量,每道工序监理均做到事前、事中、事后控制,并按程序要求施工单位自验合格后报监理检查验收。桩基子分部工程质量控制资料基本齐全,静载,动测、抗拉拔检测均合格,桩顶标高、轴线位移、终压力、有效桩长均合设计及规范要求,桩基础子分部共有1个分项,17个检验批,评估结果均合格;质量控制资料及应有的内业资料齐全,安全与功能检验资料核查结果符合要求。经检查,质量控制资料完整;子分部、分项、检验批均评估合格,同意验收。
11.48
符合要求
生产车间六
58#
320 KN
600 KN
14.14
符合要求
生产车间六
8#
抗拔力200 KN
符合要求
4、基桩低应变动力检测情况:总桩数253根,由设计、监理、勘察、建设单位按桩数104根进行低应变动力检测,其中Ⅰ类桩75根,占抽检总数的72.11%,Ⅱ类桩29根,占抽检总数的27.89%,无Ⅲ、IV类桩。
(三)、现场进行检查
(四)、勘察单位:桩基础工程试打桩、检测选桩我单位均有派人参加,对短桩、进入持力层较浅的桩进行静载检测合格,沉降量较小,动测、抗拉拔检测均合格,无出现三类、四类桩,桩基础子分部同意验收。
(五)、设计单位:桩基础工程试打桩、检测选桩我单位均有派人参加,施工过程中出现的异常情况均有报设计且有处理,静载检测合格,沉降量在规范范围内,桩基检测的动测、抗拉拔检测均合格,桩基础子分部按图施工,符合要求,同意验收。
(一)、施工单位对桩基础子分部工程的自评:
1、本工程桩基设计采用PHC400A-95钢筋混凝土预应力管桩,采用钢板十字形桩尖,桩身砼强度等级为C80,采用静压法施工,生产车间四桩长20-23米,,生产车间六桩长13-17米;生产车间四单桩承载力特征值为1000KN,静载试验值为2200KN,桩端持力层为全风化花岗岩或强风化花岗岩,总桩数177根;生产车间六单桩承载力特征值为320KN,静载试验值为600KN,桩端持力层为粗砂层,总桩数76根。

验收会议纪要15篇

验收会议纪要15篇

验收会议纪要验收会议纪要15篇在学习、工作、生活中,会议纪要在处理事务上起到的作用越来越大,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。

拟起会议纪要来就毫无头绪?以下是小编整理的验收会议纪要,仅供参考,欢迎大家阅读。

验收会议纪要1参加人员:会议主题:汇报沟通工作中进度检查、质量动态、组织建设、造价变动、部门协调及上周例会追踪等工作;会议内容:一、xx二期1、上周例会问题跟进:2、进度检查:(1)1#楼(xxx公司)5层砼浇筑完成,东单元六层完成60%;2#楼7层砼浇筑完成,东单元8层完成,南面回填土完成80%,,土方开挖西半部完成40%,本月进度计划可控;3#楼(xxx公司)4层完成,5层东单元完成80%;4#楼东单元8层完成50%,西单元7层完成50%;5#楼(河南三建)32层钢筋、模板完成70%,16层以下砌体完成,构造柱13-14层完成;6#楼32层完成90%,中、东单元19层-20层砌筑完成;7#楼(xxx公司)砌体东单元19层完成,中单元18层、西单元13层完成,粉刷内墙7层完成;8#楼砌体13层完成;9#楼(xxx公司)23层完成,砌体13层完成80%,地下车库顶板浇筑完成1/5(第一段完成),第二段钢筋绑扎完成,第三、四段顶板钢筋绑扎完成20%;10#楼20层完成,21层钢筋模板完成70%;11#楼18层完成60%(木工紧张),地库南半部顶板钢筋完成,北半部钢筋完成30%;12#楼20层完成,5层砌体完成。

(2)幼儿园下周二可以拿到规划许可证。

(3)现在通知幼儿园消防公司及时办理消防审查意见书。

(4)天然气8月中下旬能完成。

3、质量动态:(1)7#、8#主体验收提出的问题,已安排整改,23日要求对整改情况进行验收,5#、6#路外墙质量缺陷要求监理单位派专人检查跟踪整改,沉降观测工作正在进行。

(2)蒸压砖加渣红砖颗粒问题,现场已全面排查,已经进场的砖全部退场。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

海山·应置城3.2期30#楼桩基工程竣工验收会议纪要
海山·应置城3.2期30#楼桩基工程
竣工验收会议纪要
时间:2014年8月9 日
地点:天业集团现场会议室
参加单位及人员:
应城海山房地产开发有限公司:徐金龙
武汉和创建筑工程设计有限公司:马俊
湖北核工业岩土勘察设计院:张淡民
孝感市天厦工程建设监理有限公司:胡运清
天业建设集团有限公司:向峰
武汉鹏程基础工程有限公司:苏志文
应城市建筑工程质量监督监测站:陈驰
施工单位:
海山·应置城3.2期32#楼桩基工程采用Φ800钻孔灌注桩,工程桩161根,桩端为后压降工艺,每根压降水泥用量不小于2.0t。

主楼单桩竖向承载力特征值为4200KN,有效桩长≥31m,进入持力层⑥强风化泥岩,桩端进入持力层≥18m,桩身混凝土强度为C40。

本工程于2014年4月14日开工,至2014年5月30日完成161根全部工程桩施工,在施工过程中严格按照设计、规范要求精心组织施工,钢筋、水泥等原材料进场后在监理的见证下取样送检,合格后才使用。

桩基工程完工后,建设单位委托武汉九方建设工程质量检测有限公司对2根试桩(84、132)进行了单桩竖向抗压静载实验,单桩竖向极限承载力均达到规范及设计要求(详见单桩竖向抗压静载实验检测报告);基坑开挖后对全部工程桩进行了低应变检测,共检测161根桩,结果为Ⅰ类桩根,占所检测桩数的,Ⅱ类桩根,占所检测桩数的,无Ⅲ、Ⅳ类桩;共抽检了16根桩(3#、14#、15#、22#、30#、36#、53#、69#、84#、89#、94#、114#、119#、132#、139#、145#)做超声波透射法检测,其结果均为类桩;公抽取三根桩做钻芯检测,桩号为32#、41#、49#,其结果为。

2014年8月6日我公司会同监理单位和土建单位对30#楼轴线进行了检查,对桩位偏移进行了测量,其结果均小于100mm,符合规范要求,详见桩位竣工图及桩位偏移检查记录。

资料整理与进度同步,齐全有效,符合要求。

故我公司自评桩基工程合格,申请本工程桩基验收。

监理单位:
海山·应置城3.2期30#楼桩基工程开工以来,依据施工单位的施工组织设计、安全施工组织设计、施工预案及监理实施细则。

对海山·应置城3.2期30#楼钻孔灌注桩的测量定位、入岩深度、终孔深度、下放钢筋笼、二次清孔、混凝土灌注、后压浆、填写资料等工序进行24小时旁站、复查、复核及记录,要求施工单位每根桩制作2组试块,一组同养,一组标养,强度经检测后均符合要求;工程所用钢材,施工单位按程序检测报验均符合设计及规范要求。

综上所述,本桩基工程的质量达到设计及规范要求、资料整理与施工同步,评估合格,同意验收。

勘察单位:
海山·应置城3.2期30#楼桩基工程在施工过程中,我院技术人员曾多次到现场了解情况,对持力层岩样进行核对认可,岩样达到勘察报告的要求方可终孔验收。

低应变、静载实验、超声波透射法及抽芯的检测结果均符合设计及规范要求,同意进行桩基验收。

设计单位:
通过海山·应置城3.2期30#楼桩基工程的桩基资料及检测报告来看,工程质量比较满意。

岩样与勘查报告相符,入岩深度达到设计要求,低应变、静载实验、超声波透射法的检测结果均符合设计及规范要求。

在进行下道工序施工前,对桩筋弯曲的要进行调直,对桩筋锚固长度要全部复查,部分桩头砼松散的部位要凿去。

同意进行桩基验收。

土建单位:
根据现场实际情况,本工程的工程桩质量良好,偏位满足设计要求,对我单位的施工无影响,同意进行交接并协同申请验收。

建设单位:
我公司孝感天厦工程建设监理有限公司对施工全工程监理,授权监理从材料进场、机械选型、施工节点控制等全方位监控,桩基静载、低应变、超声波透射法的检测均符合设计要求。

根据以上各方的评述,结合现场的情况、资料,桩基施工的质量达到设计及规范要求。

根据以上各方的评述,结合现场的情况、资料,桩基施工的质量达到设计及规范要求。

同意桩基工程验收。

质监单位:
结合现场的情况、资料及各方的评述,海山·应置城3.2期30#楼桩基工程验收组织形式、程序符合要求,可以进行下一步工序施工,资料要迅速归档。

应城市建筑工程质量监督站:
应城海山房地产开发有限公司:
武汉和创建筑工程设计有限公司:
湖北核工业岩土勘察设计院:
孝感市天厦工程建设监理有限公司:
天业建设集团有限公司:
武汉鹏程基础工程有限公司:。

相关文档
最新文档
