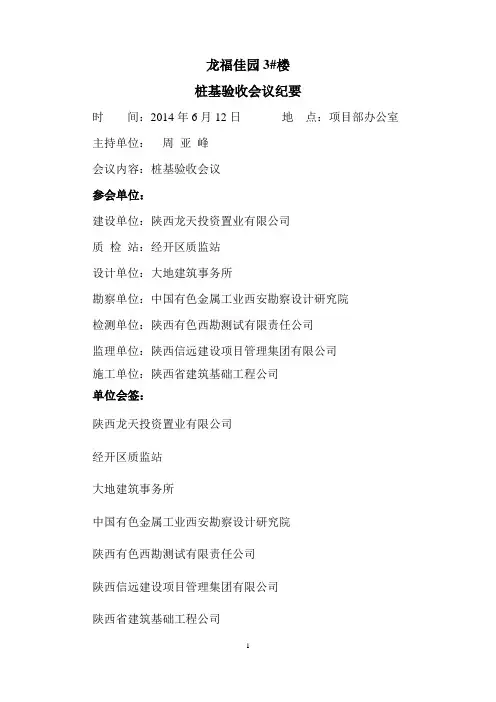

龙福佳园3#楼桩基验收会议纪要时间:2014年6月12日地点:项目部办公室主持单位:周亚峰会议内容:桩基验收会议参会单位:建设单位:陕西龙天投资置业有限公司质检站:经开区质监站设计单位:大地建筑事务所勘察单位:中国有色金属工业西安勘察设计研究院检测单位:陕西有色西勘测试有限责任公司监理单位:陕西信远建设项目管理集团有限公司施工单位:陕西省建筑基础工程公司单位会签:陕西龙天投资置业有限公司经开区质监站大地建筑事务所中国有色金属工业西安勘察设计研究院陕西有色西勘测试有限责任公司陕西信远建设项目管理集团有限公司陕西省建筑基础工程公司会议内容:2014年6月12日由建设单位组织各参建单位对龙福佳园3#楼进行了桩基验收。

一、施工单位:本工程严格按照建筑质量安全监督站、现场监理及设计和甲方的的管理要求,对工程实体重点控制,收集验评资料齐全,对施工过程中各专项措施都及时通知设计进行及时处理,并经设计要求进行下道程序,各项节点施工自评为合格。

二、勘察单位:本工程地基质量经过地勘单位现场检查与地勘报告相符并同意进行下道工序施工。

三、设计单位:1、经过施工现场检查,本工程施工满足设计要求;2、同意桩基验收。

四、检测单位:本工程桩基检测合格,同意验收。

五、监理单位:1、遵照当地相关规定及规范要求严格按照设计图纸及相关规范要求开展监理工作;2、进入施工现场的原材料均进行现场监督取样送检;送检检验合格。

3、施工前对现场基槽、桩基和轴线位置进行了复核,均满足设计要求。

4、监理单位同意地勘单位、设计单位意见。

同意验收。

5、施工单位出桩位偏差图,完善和总包单位的桩基交接手续。

6、对设计单位提出的桩桩头凿除不平的桩,尽快处理。

六、质监站:本工程桩基验收组织程序合法,同意验收。

七、建设单位:1、桩基工程施工中图纸中的问题及时与设计沟通予以解决。

2、感谢各参见单位对本项目的大力支持,同时希望各单位认真履行各自职责,以确保工程质量、安全和进度。

桩基验收会议纪要

桩基验收会议纪要

桩基验收会议纪要 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-万盛耀皮项目西货场至303省道跨孝子河桥梁工程桩基工程验收会议纪要参加单位及人员:建设单位:重庆万盛经济技术开发区建设局地勘单位:武汉华太岩土工程有限公司设计单位:中煤科工集团重庆设计研究院有限公司监理单位:重庆市工程管理有限公司监督单位:万盛质量监督站、安全监督站施工单位:北旺建设集团地点:工程项目部时间:2016年11月17日主持:雷伟会议主题:桩基工程验收会议会议内容:经建设单位组织各参建单位,于2016年11月17日对万盛耀皮项目西货场至303省道跨孝子河桥梁工程进行了验收,通过对本工程的现场检查、资料审核及综合评议,各方一致同意,对本工程予以验收,其具体如下:一、施工单位1.工程概况:本工程为两跨,跨度为21米预应力混凝土连续梁全桥长52.58米,桥梁宽22米,上部结构为预应力混凝土连续梁结构,单箱四室截面,上部结构梁高,顶板厚米,底板厚米,腹板厚度米,翼缘悬臂长度。

上部箱梁采用C50混凝土。

桥台采用重力式U型桥台,承台桩基础,全桥共计28根桩,其中0#桥台12根桩,桩长均为,桩底标高为,1#桥台12根桩,桩长均为,桩底标高为,中跨采用桥墩柱式墩加桩基础,中跨4根桩,桩长均为18m,桩底标高为,桩基嵌入完整中风化岩层3d以上,下部结构桩基共28根,桩基础为C30水下混凝土。

2、主要分项工程:①、钢筋分项工程:钢筋原材料及接头见证取样检测均符合要求,隐蔽工程报验及时;②、混凝土分项工程:现场取样留置混凝土试块抗压检测合格。

3、工程验收标准:该工程参照《CJJ2-2008城市桥梁工程施工与质量验收规范》、《工程测量规范GB50026-93》等一系列规范、标准组织验收,并按照相关强制性规定安排本工程阶段性验收及中间结构验收。

4、质量控制措施及现场实测情况:①、施工过程中严格把握施工中主要原材料的质量检测,对每批进场的钢筋原材,首先检查核对钢筋牌号、规格及出厂合格证、质保单,再在监理公司见证员的共同见证下对每批次钢筋进行现场取样送检,检测结果合格方准许下料使用;②、钢筋的堆放采用垫木加高并覆盖防潮,每种规格钢筋分开堆放,并在旁设置标识做标志;③、商品砼严格参照设计选用的配合比进行控制,有需要添加外加剂的事先联系好商品砼调度室做好安排工作,进场浇筑时现场取样留置砼试块做抗压检测依据;④、项目部管理人员对桩基施工进行全过程监督管理,严把工序质量关,施工过程严格控制桩位、桩身垂直度,泥浆比重、含砂率控制,对钻孔、清渣、成孔、钢筋制安、混凝土灌注等工序进行全过程质量控制。

基础结构验收会议纪要

基础结构验收会议纪要

会议时间:XXXX年XX月XX日会议地点:XXX项目施工现场会议室参会人员:建设单位代表、监理单位代表、施工单位代表、质量监督部门代表一、会议背景本次会议是为了对XXX项目的基础结构进行验收,确保施工质量符合设计要求,满足相关规范和标准。

在施工单位自检合格的基础上,邀请相关单位进行共同验收。

二、会议内容1. 施工单位汇报施工情况施工单位代表首先对基础结构的施工情况进行了汇报。

他们按照图纸要求,进行了基础开挖、地基处理、基础浇筑等工作。

在施工过程中,严格按照规范进行质量控制,确保了施工质量。

同时,施工单位也提出了一些问题,如局部地基承载力不足等,并提出了相应的解决方案。

2. 监理单位评估施工质量监理单位代表对施工单位的施工质量进行了评估。

他们检查了施工记录、材料质量证明等资料,并对现场进行了实地检查。

经过评估,监理单位认为施工质量基本符合设计要求,但还需要加强一些细节部位的施工质量。

3. 建设单位提出意见和建议建设单位代表对施工质量表示满意,但也提出了一些意见和建议。

他们认为施工现场还需要加强文明施工管理,减少噪音、尘土等污染;同时,对于一些细节部位,还需要加强质量控制,确保施工质量。

4. 质量监督部门验收结论质量监督部门代表对基础结构验收进行了总结。

他们经过现场检查和资料审核,认为施工质量基本符合设计要求和规范标准,同意进行下一步工序施工。

同时,质量监督部门也提出了一些建议和要求,如加强施工过程中的质量控制等。

5. 会议决议会议最后,参会人员就以下事项达成了一致:(1)施工单位应按照质量监督部门的建议,加强施工过程中的质量控制,确保后续工序的施工质量。

(2)建设单位和监理单位应加强施工现场的文明施工管理,减少污染和影响周边居民生活。

(3)施工单位应按照会议决议,做好相关记录和资料整理,并提交给建设单位和监理单位进行审核。

三、会议总结本次基础结构验收会议基本符合预期目标,施工质量基本符合设计要求和规范标准。

桩基子分部验收会议纪要

桩基子分部验收会议纪要

厦门交通枢纽控制中心工程时间:2008年4月22日10:00时主持人:李景坡地点:厦门交通枢纽控制中心交通委房建组现场会议室参加单位及人员:厦门市建设工程质量安全监督站:林梁、何文英厦门市交通委:赖家纲、林计池、王保华北京中外建建筑设计有限公司:王哲厦门市地质工程勘察院:蓝鸿达厦门高诚信建设监理有限公司:李景坡、温广陆、苏志卿福州建工(集团)公司(桩基施工):陈益魁、黄以惠、陈三都厦门广厦建设工程有限公司(地下室底板施工):曾小祥、黄国忠会议内容:参加验收各单位有关人员首先听取了施工单位的自评报告和监理单位的质量评估报告。

通过审查桩基子分部有关资料,对施工现场进行检查验收,结合现场验收情况,各相关单位提出验收意见。

厦门高诚信建设监理有限公司:施工单位在施工过程中,能够按设计要求及规范规定进行施工,施工过程中未发现违反强制性条文现象。

监理单位在施工过程中采用平行检查、巡视检查及旁站监理相结合的方式,全面跟踪施工质量及安全,使施工过程始终处于受控状态,个别桩存在桩偏位及桩顶标高未达到设计要求的,及时与设计单位联系处理,均满足设计要求,桩承载力抗压、抗拔检测及桩身完整性检测结果满足设计要求及规范规定,同意验收。

北京中外建建筑设计有限公司:施工单位严格按设计要求及规范规定进行施工,施工过程中出现的桩位偏差及桩顶标高偏差已按设计要求进行处理,桩承载力检测及桩身完整性检测均满足设计要求及规范规定,同意验收。

厦门地质工程勘察院:根据桩承载力及桩身完整性检测结果,均达到承载力要求,同意验收。

厦门市交通委:施工单位在施工过程中能够按设计图纸要求及规范规定进行施工,个别桩位偏差及桩顶标高未达到设计要求的,也经设计单位进行处理,桩承载力及桩身完整性检测均符合设计要求,同意验收。

厦门市质量安全监督站:1、本次验收会议符合验收程序要求,通过核查桩承载力抗压、抗拔检测及桩身完整性检测报告及施工资料,认为桩基施工质量满足设计要求及规范规定,同意对该子分部进行验收;2、个别欠缺资料应及时进行补充完善,并报市质监站;①、施工单位竣工报告上设计单位名称有误,应更正;②、资料上应体现对于钢筋防腐的处理;③、工作联系单应加盖单位公章,桩位偏差应经设计单位签字盖章确认。

桩基验收会议纪要范文

桩基验收会议纪要范文

桩基验收会议纪要
会议日期:XXXX年XX月XX日
会议地点:XXX建筑工地会议室
主持人:XXX(项目经理)
参会人员:XXX(工程师),XXX(质检员),XXX(设计代表),XXX(监理代表),XXX(承包商代表)
一、会议目标
本次会议旨在对桩基工程进行验收,确保其满足设计要求及国家相关标准,为下一步施工打下坚实基础。

二、验收内容
1.桩基设计文件审核
2.桩基施工记录检查
3.桩基质量检测报告分析
4.现场实体桩基检查
三、验收过程及结果
1.设计文件审核:经过与会人员共同审核,桩基设计文件符合国家相关规范,满足工程需求。

2.施工记录检查:施工记录详实,符合设计要求,施工过程中的关键节点控制得当。

3.质量检测报告分析:桩基质量检测报告显示,所有桩基均满足设计强度要求,无明显缺陷。

4.现场实体桩基检查:经过现场实地检查,桩基外观质量良好,无明显裂缝或破损现象。

综合以上验收内容,本次桩基验收合格。

四、后续工作建议
1.承包商应继续做好桩基的保护工作,防止在后续施工中受到损坏。

2.监理单位应加强对桩基施工质量的监控,确保后续施工质量。

3.设计单位应根据现场实际情况,对后续施工提供必要的技术支持。

五、会议总结
本次桩基验收会议顺利结束,验收结果合格。

感谢各位参会人员的辛勤工作,希望在下一步施工中继续保持高质量、高效率的工作态度,确保工程顺利推进。

会议记录人:XXX
会议结束时间:XXXX年XX月XX日
以上仅为桩基验收会议纪要的范文,具体内容应根据实际会议情况进行调整。

地基验槽会议纪要

地基验槽会议纪要

凯乐桂园一期S-1、S-2号楼工程桩基基槽(酒店部分)验收会议纪要会议时间:2011年12月22日会议地点:凯乐桂园现场工程部办公室参加单位及人员:建设单位:武汉凯乐宏图房地产有限公司人员:胡总监理单位:湖北九州建设项目咨询管理有限责任公司人员:彭工、胡工设计单位:中南建筑设计院股份有限公司人员:曹工勘察单位:湖北省建科建筑设计院人员:许工施工单位:中集建设集团有限公司人员:周运诚、罗国塘、宋春风主要内容:建设单位胡总:感谢各级领导参加凯乐桂园一期S-1、S-2号楼酒店部分桩基基槽工程验收,本工程桩基为螺旋灌注桩,前期桩基已经通过验收,现今请各级单位对本工程桩基基槽工程进行验收评价。

施工单位周运诚:我单位在施工过程中,严格控制质量,按设计及验收规范要求施工。

基槽深度及宽度、槽底标高等均按照设计图纸达到要求。

监理单位彭工:工程施工至今,工程始终处于受控状态下,工程施工工序均由施工单位自检合格,报审我司审查合格后,方可进行下道工序施工。

桩基基槽深度及基槽几何尺寸均满足设计要求。

勘察单位许工:根据前期桩基基础验收,结构均持入持力层,工程施工质量符合设计及验收规范要求的,本次桩基基槽工程验收,我代表我院同意验收。

设计单位:通过对现场外观及现场的实地勘验,工程是按造本单位设计图纸施工,工程符合设计及验收规范要求。

同意验收。

会签栏:施工单位(签章):监理单位(签章):设计单位(签章):勘察单位(签章):建设单位(签章):整理单位:中集建设集团有限公司2011年12月22日。

桩基验收会议纪要

桩基验收会议纪要

桩基验收会议纪要会议时间:2021年8月25日会议地点:XX大厦3层会议室参会人员:姓名职务张三总经理李四工程师王五监理工程师赵六施工队长会议主题:桩基验收会议内容:1. 主持人发言会议由张三总经理主持,他对参加本次会议的各位工作人员表示欢迎,并就本次会议的目的和重要性进行了简要说明。

2. 工程师发言李四工程师对最近施工过程中出现的问题进行了,并对桩基验收工作提出了自己的建议和意见。

他认为需要加强各个环节的协调,确保每个工序都按照验收标准进行。

同时,他提醒大家注意安全生产,保障工人的人身安全。

3. 监理工程师发言王五监理工程师对桩基验收的执行流程进行了详细解释,并就各验收阶段需要注意的事项做了详细说明。

他强调,桩基验收是保障工程质量和安全的重要步骤,必须严格执行相关规定。

他还要求施工方配合监理工程师的工作,保证验收的顺利进行。

4. 施工队长发言赵六施工队长对目前的施工进展情况进行了报告,并就桩基验收过程中可能会出现的问题和难点进行了分析。

他表示要全力配合监理工程师和工程师进行验收工作,确保验收合格率达到100%。

5. 签字确认经过全面讨论和分析,与会人员一致同意,本次桩基验收工作必须认真执行,各方应积极配合、互相沟通,做到“早发现、早解决”问题。

最终,会议主持人要求参会人员在会议记录上签字确认,以便后期跟踪和整改。

会议:本次会议在桩基验收工作中起到了重要作用,加强了各方的协调和沟通。

与会人员纷纷表示将认真执行验收工作,并积极发挥各自的作用。

通过本次会议,必将进一步推动整个工程的顺利完成。

管桩基验收会议纪要

管桩基验收会议纪要

管桩基验收会议纪要篇一:孔桩验收会议纪要1#车库成孔验收会议纪要会议时间:20XX年5月7日会议地点:工地现场办公室主持人:任志勇参加人员:见签到表会议内容:会议主题:南川区永隆山生态新城一期二组团d3工程1#车库基础首批人工挖孔、柱基、条基成孔验孔。

会前,参会各方均到现场对本次验孔的挖孔桩的桩孔尺寸、桩孔深度、嵌岩深度、桩孔垂直度持力层成分进行了现场检查和复核,形成会议内容如下:一、施工单位首先对本工程首批人工挖孔桩、独基、条基的施工情况、检试验情况和质量自评情况作了简要介绍:施工单位严格按照设计和规范要求进行施工,在整个施工过程中严格控制施工质量,岩芯取样试验结果合格,并由相关检测单位出具了合格的检验报告,本次验收的挖孔桩在桩基深度、桩孔尺寸及垂直度、嵌岩深度、砼护壁厚度等各项参数均满足设计及规范要求,施工质量自评合格,提请与会各方进行桩孔验收,申请进入下道工序施工。

二、监理单位1、对已经开挖的人工挖孔桩平面分布位置、轴线等进行了检查,符合设计及验收规范要求。

2、人工挖孔桩开挖过程每挖3米对桩,桩径、垂直度等进行了检查,符合设计及验收规范要求。

3、人工挖孔桩完成后对桩底标高、嵌岩深度进行了检查,符合设计及验收规范要求。

4、桩岩芯取样部位及标准值送检取样合格5、挖孔桩完成后对相邻桩底标高高差形成的刚性角进行全面检查,满足设计及验收规范要求。

6、独立基础、条形基础开挖位置、轴线、截面尺寸、勘岩深度等进行了检查,符合设计及验收规范要求。

三、设计单位设计单位:嵌岩深度满足设计要求,开挖位置、轴线、截面尺寸孔桩嵌岩深度符合要求,桩底在浇筑混凝土前必须清理干净。

每个工序必须按规范验收,同意验收。

四、地勘单位确认挖孔桩现场开挖情况与地勘资料基本相符,施工单位严格按照规范进行施工,施工质量较好,同意进行桩孔验收,进入下一道工序施工,同时提出施工单位在桩孔浇筑前应清除孔底的积水,以保证基础施工质量,同时要特别注意挖孔桩中有灰岩与泥岩的部分。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桩基础及筏板地基验收纪要
【时间】:2014年7月8日上午 9:40—11:00
【地点】 xxxxx现场办公室
【主持人】:xxx
【记录人】:xxx
【参加人员】:见签到表
【会议内容】:
长勘院张工:
由xxxxxxxx有限公司开发,xxxxxxxxx工程设计有限公司设计,xxxxxxxxxxx勘察设计研究院有限公司勘察,xxxxxxx监理有限公司监理,xxxxxxxx勘察设计研究院有限公司施工的xxxxxx桩基础工程,于2013年11月27日开始施工,今日进行竣工验收。

本工程已按设计图纸及合同约定全部完成,经我公司自检,技术资料齐全、有效,工程实体观感质量好,达到合格标准,我公司对该桩基础工程自评质量等级为合格。

在此,我代表我公司及项目部向到会的各位领导、专家在施工中的大力支持表示衷心的感谢。

监理单位吴总:
施工单位于2014年6月30日向我部提出桩基础及筏板地基工程验收,我部在认真检查、复核其保证资料完善后,同意施工单位进行桩基础及筏板地基工程验收。

长勘院黄总:
我方同意验收。

设计单位刘工:
1.我方同意验收。

2.总的来讲,干孔作业区域桩基质量控制较好,但砂卵层区域有3根桩出现离析问题,给各单位造成严重的影响,以后应该汲取教训。

档案馆唐科长:
总的来讲,长沙嘉熙中心项目值得肯定,各参建单位都非常重视,资料内容比较全面,签认比较及时,但还存在以下问题:
1.有部分结论性意见非手写。

2.技术交底必须要进行三级交底,并附工人签到表。

3.隐蔽工程验收,如同意隐蔽,监理人员一定要有两道指令:(1)同意隐蔽;(2)
同意下道工序的施工。

4.钢筋笼隐蔽验收记录中,施工单位核验意见错误,写成自评合格,必须改正。

5.施工单位部分检验批意见签署不合格,监理签字及时,厂家试验报告监理人员不需要签字。

6.建设单位必须做声像档案,拍摄相关的相片及录像。

建设单位戴总:
我方同意验收。

桩基单位进场时间已近一年,我建设单位及监理单位对桩基施工的每一个节点和工序进行了严格的监控。

干孔作业区域只有一根桩出现离析问题,采取补救措施后,已符合设计要求。

主要问题是在砂卵层区域,早在地质钻探阶段就进行过详细的研究,在桩基施工前。

我公司采取了技术招标方式,要求各投标单位对砂卵层和直径3m以上的桩基编制专项施工方案,但还是不可避免的质量不合格的现象。

主要原因有几个:(1)争抢工期;(2)沉渣;(3)旋挖桩清底不到位。

经检测桩基不合格以后,我方多次组织会议,坚决按照设计院及专家组的意见将砂卵层区域的桩基础改成筏板基础。

这给建设单位及施工单位造成了严重的经济损失,我们应该汲取教训。

质检站胡总:
我方同意验收,但有以下意见:
1.总结桩基施工过程中的经验和教训,当施工现场地质情况复杂的时候,应该编制切实可行的专项施工方案,并一起协商沟通,不能盲目使用错误施工方法。

2.桩基检测报告以最终的报告为准。

3.砂卵层区域的桩号一定要区分、明确。

4.资料做的比较详细,但主要有以下问题:
(1)施工单位必须努力加强自身专业水平。

(2)发现问题必须及时修改。

建设单位戴总:
请各位以热烈的掌声祝贺此次桩基础及筏板地基验收。

xxxx局王经理:
首先我祝贺此次桩基础及筏板地基成功验收,我方人员应该通过此次问题总结教训,在以后的工作中加强预控。

xxx三局胡总
通过嘉熙中心桩基及筏板地基工程的验收,我们必须在努力确保质量、安全的前提下,抓紧进度。

对于资料方面必须严格要求,并努力改进。

质检站胡总:
在以后的施工过程中,施工单位必须完成节点计划要求。

建设单位戴总:
1.总结经验教训,在以后的工作中尽量避免问题。

虽然桩基验收通过了,但之后的主体工程才是重点。

在以后的工作中,必须严格控制站质量和安全,加强事前和事中控制,尽量避免出现问题。

2.总包单位在砼浇筑中,应该保证混凝土供应及时,浇筑路线正确,及时打泵,管理人员各司其职,做好本分工作。

3.监理单位、建设单位及设计单位应努力做好后续的服务工作,共同建设好嘉熙中心项目。

4.对于砂卵层区域桩基础改成筏板基础,总包单位要尽快算出水电费及其他增加费用。

湖南方圆工程咨询监理有限公司
嘉熙中心项目部
2014年7月8日。
