桩基础(子分项)工程验收会议纪要

合集下载

基础人工挖孔桩验收会议纪要

基础人工挖孔桩验收会议纪要

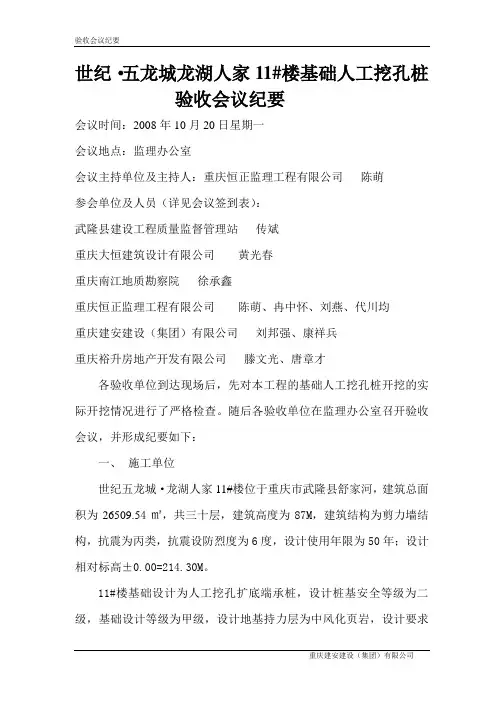

世纪·五龙城龙湖人家11#楼基础人工挖孔桩验收会议纪要会议时间:2008年10月20日星期一会议地点:监理办公室会议主持单位及主持人:重庆恒正监理工程有限公司陈萌参会单位及人员(详见会议签到表):武隆县建设工程质量监督管理站传斌重庆大恒建筑设计有限公司黄光春重庆南江地质勘察院徐承鑫重庆恒正监理工程有限公司陈萌、冉中怀、刘燕、代川均重庆建安建设(集团)有限公司刘邦强、康祥兵重庆裕升房地产开发有限公司滕文光、唐章才各验收单位到达现场后,先对本工程的基础人工挖孔桩开挖的实际开挖情况进行了严格检查。

随后各验收单位在监理办公室召开验收会议,并形成纪要如下:一、施工单位世纪五龙城·龙湖人家11#楼位于重庆市武隆县舒家河,建筑总面积为26509.54㎡,共三十层,建筑高度为87M,建筑结构为剪力墙结构,抗震为丙类,抗震设防烈度为6度,设计使用年限为50年;设计相对标高±0.00=214.30M。

11#楼基础设计为人工挖孔扩底端承桩,设计桩基安全等级为二级,基础设计等级为甲级,设计地基持力层为中风化页岩,设计要求桩端地基承载力特征值不小于2000Kpa,按地勘报告“地基承载力特征值根据其岩石天然抗压强度标准值剩以地基条件系数0.85,再剩以地基极限承载力分项系数0.33得来”。

经计算本栋楼基础地基中风化页岩持力层天然单轴抗压强度标准值应不小于7.13Mpa。

桩基设计要求嵌岩深度不小于桩直径(桩直径为YZ1为1000、YZ2为1100、YZ3为1200、YZ4为1300、YZ5为1500),扩大头详见桩基础设计施工图(有350、400、450、500、550、600、650、800共8种扩大头尺寸)。

本工程共有人工挖孔桩84根,84根桩全部为圆桩,根据现场开挖情况,其土石成分从上到下依次为回填土、强风化页岩层、中风化页岩。

桩基开挖历时3个多月。

现已有65根桩进入岩层。

其中进入持力层的共有35根,分别为1-1#、1#、6#、9#、11#、14#、18#、21#、23#、24#、25#、28#、31#~34#、36#、39#、40#、41#、45#、47#、49#、54#、55#、59#、62#、70#、71#、72#、75#、80#~83#;另有30根桩也已进入中风化岩层。

桩基专题会议纪要01.改

桩基专题会议纪要01.改

精心整理厦门火车(新)站2#地块安置房工程

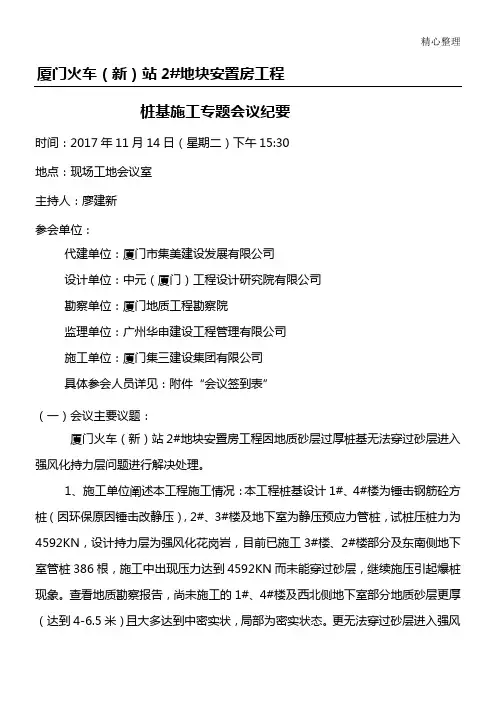

桩基施工专题会议纪要
时间:2017年11月14日(星期二)下午15:30
地点:现场工地会议室
1
桩(因环保原因锤击改静压),2#、3#楼及地下室为静压预应力管桩,试桩压桩力为4592KN,设计持力层为强风化花岗岩,目前已施工3#楼、2#楼部分及东南侧地下室管桩386根,施工中出现压力达到4592KN而未能穿过砂层,继续施压引起爆桩现象。

查看地质勘察报告,尚未施工的1#、4#楼及西北侧地下室部分地质砂层更厚(达到4-6.5米)且大多达到中密实状,局部为密实状态。

更无法穿过砂层进入强风
化持力层,请设计单位提出处理方案。

2、监理单位:施工单位汇报情况属实,请设计单位根据目前因砂层过厚造成沉桩困难,容易造成废桩,提出处理方案。

3、地勘单位:
查看地质勘察报告,从目前已施工3#楼、2#楼部分及东南侧地下室管桩施工记录
代(建设)单位:
设计单位:
地勘单位:
监理单位:
施工单位:
2017年11月17日。

首桩验收会议纪要

首桩验收会议纪要

首桩验收会议纪要工程名称:九龙坡区精神卫生中心迁建项目编号:17-06-14会议时间:2017年6月14日上午(星期三)会议地点:九龙坡区精神卫生中心迁建项目现场一层会议室参加人员:见签到表主持人:总监汪晓兰会议主要内容:关于旋挖桩首桩(122#桩基)验收施工单位首桩验收汇报:该工程规划用地面积约17743.00㎡。

工程主要包括门诊综合楼、医技楼、住院楼及地下车库,均为1~6F的多层建筑,总建筑面积为16117.77㎡。

本工程桩基础设计等级为甲级,桩基安全等级为一级,场地类别为Ⅲ类,设计特征周期为0.45s。

建筑物基础采用机械旋挖桩基础,桩径为1.0m~2.1m,桩端支承于中风化泥岩和中风化砂岩,桩端承载力标准值qp=4.58MPa,桩芯混凝土设计强度等级为C30。

建筑物设计合理使用年限为50年。

根据地勘报告,本工程拟建场地原状地形较平缓,地形坡角为1°~15°,原地面高程309.72m~331.07m,相对高差最大约22.0m,基坑内最大填方高度10.5m。

现场放桩开挖顺序按周边挡墙桩全部开挖,以确定桩的实际深度及计算刚性角是否满足设计规范要求,然后由B轴向Q轴开挖。

钢材:采用江西萍钢和四川达州生产的钢材,抽样送检5组合格。

混凝土:采用重庆驰旭混凝土有限公司的商品砼,用混凝土运输车运入场。

本项目共有钻孔灌注桩125根,桩基首桩选在122#桩,桩径1300mm,岩芯采集点为12m处,终孔14.6m基础持力层为中风化泥岩。

岩芯送九龙坡检测所检测结果为13.3MPa,满足地勘及设计要求;经实测终孔桩位偏差为30mm;桩径偏差+10mm;桩身垂直度偏差70mm;沉渣厚度符合规范规定;以上各项指标满足现行规范及设计要求,资料齐全,经自检合格,申请进入下一道工序,请参建各单位进行首桩验收并提出意见。

监理单位验收意见:嵌岩深度达到设计要求,岩芯强度达到设计要求;桩位、垂直度、桩径及沉渣厚度满足允许偏差要求;钢筋原材料检测合格。

桩基验收会议纪要

桩基验收会议纪要

桩基验收会议纪要 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-万盛耀皮项目西货场至303省道跨孝子河桥梁工程桩基工程验收会议纪要参加单位及人员:建设单位:重庆万盛经济技术开发区建设局地勘单位:武汉华太岩土工程有限公司设计单位:中煤科工集团重庆设计研究院有限公司监理单位:重庆市工程管理有限公司监督单位:万盛质量监督站、安全监督站施工单位:北旺建设集团地点:工程项目部时间:2016年11月17日主持:雷伟会议主题:桩基工程验收会议会议内容:经建设单位组织各参建单位,于2016年11月17日对万盛耀皮项目西货场至303省道跨孝子河桥梁工程进行了验收,通过对本工程的现场检查、资料审核及综合评议,各方一致同意,对本工程予以验收,其具体如下:一、施工单位1.工程概况:本工程为两跨,跨度为21米预应力混凝土连续梁全桥长52.58米,桥梁宽22米,上部结构为预应力混凝土连续梁结构,单箱四室截面,上部结构梁高,顶板厚米,底板厚米,腹板厚度米,翼缘悬臂长度。

上部箱梁采用C50混凝土。

桥台采用重力式U型桥台,承台桩基础,全桥共计28根桩,其中0#桥台12根桩,桩长均为,桩底标高为,1#桥台12根桩,桩长均为,桩底标高为,中跨采用桥墩柱式墩加桩基础,中跨4根桩,桩长均为18m,桩底标高为,桩基嵌入完整中风化岩层3d以上,下部结构桩基共28根,桩基础为C30水下混凝土。

2、主要分项工程:①、钢筋分项工程:钢筋原材料及接头见证取样检测均符合要求,隐蔽工程报验及时;②、混凝土分项工程:现场取样留置混凝土试块抗压检测合格。

3、工程验收标准:该工程参照《CJJ2-2008城市桥梁工程施工与质量验收规范》、《工程测量规范GB50026-93》等一系列规范、标准组织验收,并按照相关强制性规定安排本工程阶段性验收及中间结构验收。

4、质量控制措施及现场实测情况:①、施工过程中严格把握施工中主要原材料的质量检测,对每批进场的钢筋原材,首先检查核对钢筋牌号、规格及出厂合格证、质保单,再在监理公司见证员的共同见证下对每批次钢筋进行现场取样送检,检测结果合格方准许下料使用;②、钢筋的堆放采用垫木加高并覆盖防潮,每种规格钢筋分开堆放,并在旁设置标识做标志;③、商品砼严格参照设计选用的配合比进行控制,有需要添加外加剂的事先联系好商品砼调度室做好安排工作,进场浇筑时现场取样留置砼试块做抗压检测依据;④、项目部管理人员对桩基施工进行全过程监督管理,严把工序质量关,施工过程严格控制桩位、桩身垂直度,泥浆比重、含砂率控制,对钻孔、清渣、成孔、钢筋制安、混凝土灌注等工序进行全过程质量控制。

桩基验收会议纪要

桩基验收会议纪要

桩基础及筏板地基验收纪要【时间】:2014年7月8日上午 9:40—11:00【地点】 xxxxx现场办公室【主持人】:xxx【记录人】:xxx【参加人员】:见签到表【会议内容】:长勘院张工:由xxxxxxxx有限公司开发,xxxxxxxxx工程设计有限公司设计,xxxxxxxxxxx勘察设计研究院有限公司勘察,xxxxxxx监理有限公司监理,xxxxxxxx勘察设计研究院有限公司施工的xxxxxx桩基础工程,于2013年11月27日开始施工,今日进行竣工验收。

本工程已按设计图纸及合同约定全部完成,经我公司自检,技术资料齐全、有效,工程实体观感质量好,达到合格标准,我公司对该桩基础工程自评质量等级为合格。

在此,我代表我公司及项目部向到会的各位领导、专家在施工中的大力支持表示衷心的感谢。

监理单位吴总:施工单位于2014年6月30日向我部提出桩基础及筏板地基工程验收,我部在认真检查、复核其保证资料完善后,同意施工单位进行桩基础及筏板地基工程验收。

长勘院黄总:我方同意验收。

设计单位刘工:1.我方同意验收。

2.总的来讲,干孔作业区域桩基质量控制较好,但砂卵层区域有3根桩出现离析问题,给各单位造成严重的影响,以后应该汲取教训。

档案馆唐科长:总的来讲,长沙嘉熙中心项目值得肯定,各参建单位都非常重视,资料内容比较全面,签认比较及时,但还存在以下问题:1.有部分结论性意见非手写。

2.技术交底必须要进行三级交底,并附工人签到表。

3.隐蔽工程验收,如同意隐蔽,监理人员一定要有两道指令:(1)同意隐蔽;(2)同意下道工序的施工。

4.钢筋笼隐蔽验收记录中,施工单位核验意见错误,写成自评合格,必须改正。

5.施工单位部分检验批意见签署不合格,监理签字及时,厂家试验报告监理人员不需要签字。

6.建设单位必须做声像档案,拍摄相关的相片及录像。

建设单位戴总:我方同意验收。

桩基单位进场时间已近一年,我建设单位及监理单位对桩基施工的每一个节点和工序进行了严格的监控。

基础结构验收会议纪要

基础结构验收会议纪要

会议时间:XXXX年XX月XX日会议地点:XXX项目施工现场会议室参会人员:建设单位代表、监理单位代表、施工单位代表、质量监督部门代表一、会议背景本次会议是为了对XXX项目的基础结构进行验收,确保施工质量符合设计要求,满足相关规范和标准。

在施工单位自检合格的基础上,邀请相关单位进行共同验收。

二、会议内容1. 施工单位汇报施工情况施工单位代表首先对基础结构的施工情况进行了汇报。

他们按照图纸要求,进行了基础开挖、地基处理、基础浇筑等工作。

在施工过程中,严格按照规范进行质量控制,确保了施工质量。

同时,施工单位也提出了一些问题,如局部地基承载力不足等,并提出了相应的解决方案。

2. 监理单位评估施工质量监理单位代表对施工单位的施工质量进行了评估。

他们检查了施工记录、材料质量证明等资料,并对现场进行了实地检查。

经过评估,监理单位认为施工质量基本符合设计要求,但还需要加强一些细节部位的施工质量。

3. 建设单位提出意见和建议建设单位代表对施工质量表示满意,但也提出了一些意见和建议。

他们认为施工现场还需要加强文明施工管理,减少噪音、尘土等污染;同时,对于一些细节部位,还需要加强质量控制,确保施工质量。

4. 质量监督部门验收结论质量监督部门代表对基础结构验收进行了总结。

他们经过现场检查和资料审核,认为施工质量基本符合设计要求和规范标准,同意进行下一步工序施工。

同时,质量监督部门也提出了一些建议和要求,如加强施工过程中的质量控制等。

5. 会议决议会议最后,参会人员就以下事项达成了一致:(1)施工单位应按照质量监督部门的建议,加强施工过程中的质量控制,确保后续工序的施工质量。

(2)建设单位和监理单位应加强施工现场的文明施工管理,减少污染和影响周边居民生活。

(3)施工单位应按照会议决议,做好相关记录和资料整理,并提交给建设单位和监理单位进行审核。

三、会议总结本次基础结构验收会议基本符合预期目标,施工质量基本符合设计要求和规范标准。

桩基子分部验收会议纪要

桩基子分部验收会议纪要

厦门交通枢纽控制中心工程时间:2008年4月22日10:00时主持人:李景坡地点:厦门交通枢纽控制中心交通委房建组现场会议室参加单位及人员:厦门市建设工程质量安全监督站:林梁、何文英厦门市交通委:赖家纲、林计池、王保华北京中外建建筑设计有限公司:王哲厦门市地质工程勘察院:蓝鸿达厦门高诚信建设监理有限公司:李景坡、温广陆、苏志卿福州建工(集团)公司(桩基施工):陈益魁、黄以惠、陈三都厦门广厦建设工程有限公司(地下室底板施工):曾小祥、黄国忠会议内容:参加验收各单位有关人员首先听取了施工单位的自评报告和监理单位的质量评估报告。

通过审查桩基子分部有关资料,对施工现场进行检查验收,结合现场验收情况,各相关单位提出验收意见。

厦门高诚信建设监理有限公司:施工单位在施工过程中,能够按设计要求及规范规定进行施工,施工过程中未发现违反强制性条文现象。

监理单位在施工过程中采用平行检查、巡视检查及旁站监理相结合的方式,全面跟踪施工质量及安全,使施工过程始终处于受控状态,个别桩存在桩偏位及桩顶标高未达到设计要求的,及时与设计单位联系处理,均满足设计要求,桩承载力抗压、抗拔检测及桩身完整性检测结果满足设计要求及规范规定,同意验收。

北京中外建建筑设计有限公司:施工单位严格按设计要求及规范规定进行施工,施工过程中出现的桩位偏差及桩顶标高偏差已按设计要求进行处理,桩承载力检测及桩身完整性检测均满足设计要求及规范规定,同意验收。

厦门地质工程勘察院:根据桩承载力及桩身完整性检测结果,均达到承载力要求,同意验收。

厦门市交通委:施工单位在施工过程中能够按设计图纸要求及规范规定进行施工,个别桩位偏差及桩顶标高未达到设计要求的,也经设计单位进行处理,桩承载力及桩身完整性检测均符合设计要求,同意验收。

厦门市质量安全监督站:1、本次验收会议符合验收程序要求,通过核查桩承载力抗压、抗拔检测及桩身完整性检测报告及施工资料,认为桩基施工质量满足设计要求及规范规定,同意对该子分部进行验收;2、个别欠缺资料应及时进行补充完善,并报市质监站;①、施工单位竣工报告上设计单位名称有误,应更正;②、资料上应体现对于钢筋防腐的处理;③、工作联系单应加盖单位公章,桩位偏差应经设计单位签字盖章确认。

充电桩竣工验收会议纪要

充电桩竣工验收会议纪要

充电桩竣工验收会议纪要会议时间:XXXX年XX月XX日会议地点:XX市XX区XX街XX号会议主题:充电桩竣工验收会议成员:项目经理、设计师、施工单位代表、监理单位代表、充电桩供应商代表会议记录人:XXX一、会议目的为了确保充电桩建设项目按照规划和设计要求顺利完成,保证充电桩的质量和安全性,本次会议旨在对充电桩进行竣工验收,明确各方责任,并达成共识。

二、会议议程1. 项目经理简要介绍充电桩建设项目的背景和目标。

2. 施工单位代表汇报充电桩建设项目的工程进展情况。

3. 设计师和施工单位代表就充电桩建设项目的设计与施工方案进行技术交流和讨论。

4. 监理单位代表汇报充电桩建设项目的监理情况,并提出建设过程中的问题和建议。

5. 充电桩供应商代表介绍充电桩的技术参数、质量标准和安全性能。

6. 各方代表就充电桩建设项目的质量、安全、施工进度等方面进行讨论和评估。

7. 最终确定充电桩建设项目的验收标准和要求。

8. 确定各方在充电桩建设项目中的责任和任务。

9. 确定下一步工作计划和时间安排。

三、会议讨论与决定1. 项目经理介绍了充电桩建设项目的背景和目标,强调了充电桩对于推动电动车普及和环境保护的重要性。

2. 施工单位代表详细汇报了充电桩建设项目的工程进展情况,包括施工进度、质量控制等方面的情况。

3. 设计师和施工单位代表就充电桩建设项目的设计与施工方案进行了技术交流和讨论,就设计图纸、施工材料等方面提出了意见和建议。

4. 监理单位代表汇报了充电桩建设项目的监理情况,并提出了建设过程中的问题和建议,包括施工质量、安全意识等方面的问题。

5. 充电桩供应商代表介绍了充电桩的技术参数、质量标准和安全性能,并回答了相关问题。

6. 各方代表就充电桩建设项目的质量、安全、施工进度等方面进行了讨论和评估,提出了各自的意见和建议。

7. 最终确定了充电桩建设项目的验收标准和要求,包括充电桩的质量、安全性能、施工标准等方面。

8. 确定了各方在充电桩建设项目中的责任和任务,明确了各方应做好的工作内容和时间节点。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桩基础(子分部)工程验收会议纪要工程名称:阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)编号:2016-12-29
时间:2016年12月29日下午3时
地点:项目部会议室
议题:桩基础(子分部)工程验收
主持:关汝达
参加人:见会议签到表
会议主要内容:
二零一六年十二月二十九日下午三时,由阳江市中冠房地产开发有限公司主持:邀请了阳江市建设工程质量安全监督站、广东省湛江地质工程勘察院、广州广骏工程监理有限公司、广东电白二建集团有限公司、中机国际工程设计研究院有限责任公司参加的阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程验收会议,纪要如下:
一、建设单位项目负责人关汝达发言:
首先感谢各位参加对我司建设的阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程验收会议,感谢在座各位对于该项目工程的大力支持和配合。

该项目工程位于阳江市江城区江朗大道33号,刚好在四周居民中心,在施工期间,工程建设开展难度相对较大,但施工单位重责任、重安全、重质量把桩
基础(子分部)工程顺利地完成了,现在请施工单位对桩基础(子分部)工程施工过程进行介绍,我谨代表阳江市中冠房地产开发有限公司对阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程评定为合格工程。

二、施工单位项目经理林木水发言:
感谢各单位在座领导,一直对我方承建的阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)的监督和支持作出巨大力量,现在我方完成了阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程,感谢各单位过来对桩基础(子分部)工程验收和评定。

通过工作人员数日的奋斗,项目部人员的规范管理,广东电白二建集团有限公司自检,对阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程评定为合格工程。

三、广东省湛江地质工程勘察院注册岩土工程师戴建春工程师:
广东省湛江地质工程勘察院对阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程评定为合格工程。

四、广州广骏工程监理有限公司总监理工程师岑家建工程
师:
广州广骏工程监理有限公司对阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程评定为合格工程。

五、中机国际工程设计研究院有限责任公司注册结构工程师杨雄光工程师:
中机国际工程设计研究院有限责任公司对阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程评定为合格工程。

六、各单位一致评定阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程评定为合格工程。

七、阳江市建设工程安全监督站评定阳江市中冠房地产开发有限公司御品豪庭(2#栋、1#地下室、3#栋、4#,5#栋、6#栋、7#栋、2#地下室)桩基础(子分部)工程为合格工程。

广东电白二建集团有限公司
2016年12月29日。
