基础分部验收会议纪要
基础分部地基验槽会议纪要(范本)

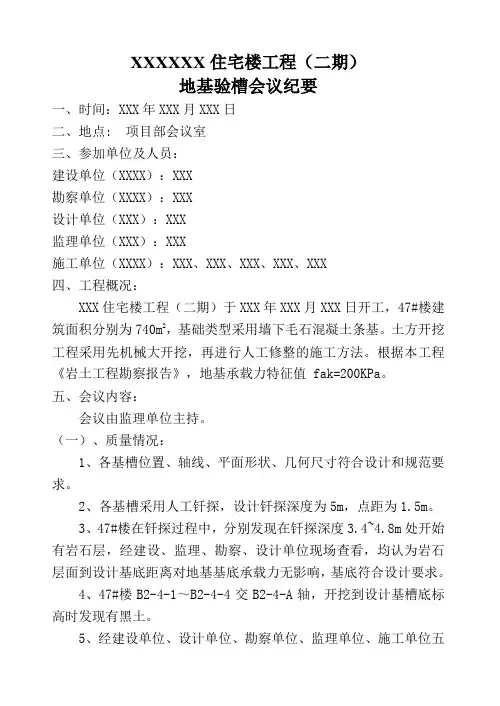

XXXXXX住宅楼工程(二期)地基验槽会议纪要一、时间:XXX年XXX月XXX日二、地点: 项目部会议室三、参加单位及人员:建设单位(XXXX):XXX勘察单位(XXXX):XXX设计单位(XXX):XXX监理单位(XXX):XXX施工单位(XXXX):XXX、XXX、XXX、XXX、XXX四、工程概况:XXX住宅楼工程(二期)于XXX年XXX月XXX日开工,47#楼建筑面积分别为740m2,基础类型采用墙下毛石混凝土条基。
土方开挖工程采用先机械大开挖,再进行人工修整的施工方法。
根据本工程《岩土工程勘察报告》,地基承载力特征值 fak=200KPa。
五、会议内容:会议由监理单位主持。
(一)、质量情况:1、各基槽位置、轴线、平面形状、几何尺寸符合设计和规范要求。
2、各基槽采用人工钎探,设计钎探深度为5m,点距为1.5m。
3、47#楼在钎探过程中,分别发现在钎探深度3.4~4.8m处开始有岩石层,经建设、监理、勘察、设计单位现场查看,均认为岩石层面到设计基底距离对地基基底承载力无影响,基底符合设计要求。
4、47#楼B2-4-1~B2-4-4交B2-4-A轴,开挖到设计基槽底标高时发现有黑土。
5、经建设单位、设计单位、勘察单位、监理单位、施工单位五方在现场查勘后协商一致:基槽底为黑土的继续开挖基槽土方至符合设计承载力的土质后,装模浇筑毛石混凝土。
6、经以上各单位代表验收后,认为基槽土方开挖已挖到设计要求的持力层,评定为合格。
(二)、细部存在问题:1、基底局部表面存在浮土、碎石未清理干净。
建设单位(签章):设计单位(签章):勘察单位(签章):监理单位(签章):施工单位(签章):XXX住宅楼工程(二期)地基验槽存在问题的整改报告针对XXX年XXX月XXX日XXX住宅楼工程(二期)地基验槽提出的问题,施工单位作出如下整改:1、基底局部表面存在浮土、碎石的,已全部清理干净。
对存在的问题我单位已在XXX年XXX月XXX日整改完毕,并经监理工程师、建设单位代表、施工单位有关人员验收合格,进入下道工序施工。
建筑地基基础分部工程验收会议纪要范文

建筑地基基础分部工程验收会议纪要范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!建筑地基基础分部工程验收会议纪要一、会议目的1.1 确认地基基础工程是否符合相关规范和标准要求。
基础分部验收会议纪要

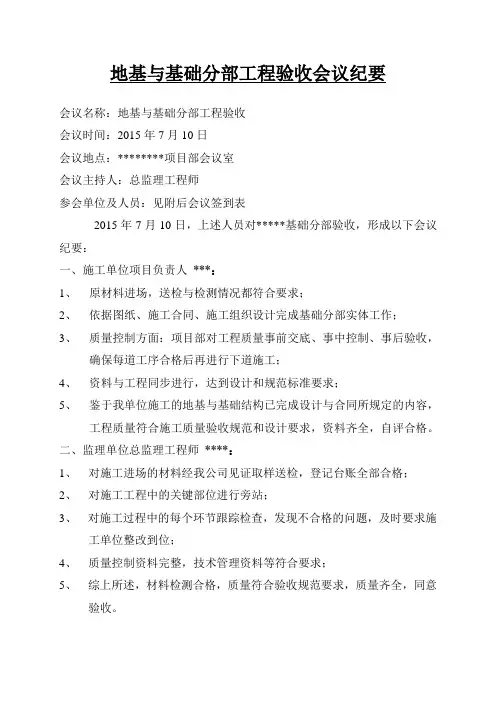

地基与基础分部工程验收会议纪要会议名称:地基与基础分部工程验收会议时间:2015年7月10日会议地点:********项目部会议室会议主持人:总监理工程师参会单位及人员:见附后会议签到表2015年7月10日,上述人员对*****基础分部验收,形成以下会议纪要:一、施工单位项目负责人***:1、原材料进场,送检与检测情况都符合要求;2、依据图纸、施工合同、施工组织设计完成基础分部实体工作;3、质量控制方面:项目部对工程质量事前交底、事中控制、事后验收,确保每道工序合格后再进行下道施工;4、资料与工程同步进行,达到设计和规范标准要求;5、鉴于我单位施工的地基与基础结构已完成设计与合同所规定的内容,工程质量符合施工质量验收规范和设计要求,资料齐全,自评合格。
二、监理单位总监理工程师****:1、对施工进场的材料经我公司见证取样送检,登记台账全部合格;2、对施工工程中的关键部位进行旁站;3、对施工过程中的每个环节跟踪检查,发现不合格的问题,及时要求施工单位整改到位;4、质量控制资料完整,技术管理资料等符合要求;5、综上所述,材料检测合格,质量符合验收规范要求,质量齐全,同意验收。
三、勘察单位项目负责人***:1、地基验槽经我单位参与验收;2、现场土质与勘察报告相符,同意验收。
四、设计单位项目负责人***:1、通过施工单位、地勘单位、监理单位对施工过程的质量控制情况介绍根据施工记录、质保资料的核查情况及参照检测报告的检测结果,确认本工程基础满足设计要求及符合施工规范要求,同意验收。
五、建设单位项目负责人****:1、钢筋绑扎比较规范;2、隐蔽之前必须要办理报验签字手续;3、总体来说,基础分部比较满意,同意验收。
六、结论:在本次会议上,参建各方一致认为本工程基础施工质量合格,各项保证资料和检测资料真实、有效、基本齐全,同意进行基础验收。
********负责人:日期:2015年7月10日。
基础主体分部工程验收会议纪要

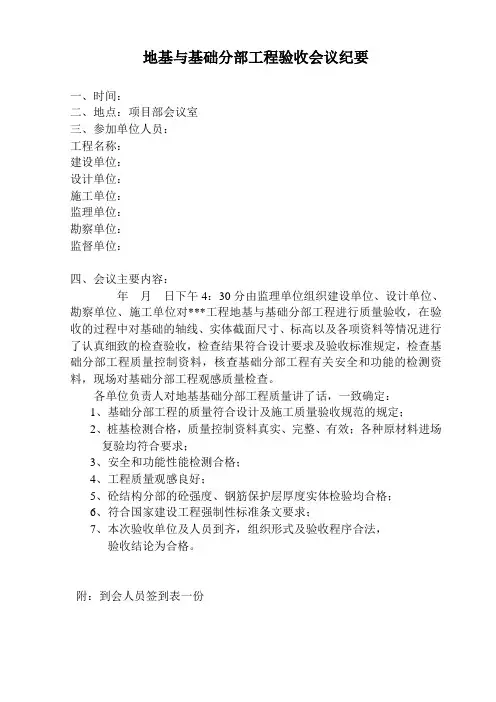

地基与基础分部工程验收会议纪要
一、时间:
二、地点:项目部会议室
三、参加单位人员:
工程名称:
建设单位:
设计单位:
施工单位:
监理单位:
勘察单位:
监督单位:
四、会议主要内容:
年月日下午4:30分由监理单位组织建设单位、设计单位、勘察单位、施工单位对***工程地基与基础分部工程进行质量验收,在验收的过程中对基础的轴线、实体截面尺寸、标高以及各项资料等情况进行了认真细致的检查验收,检查结果符合设计要求及验收标准规定,检查基础分部工程质量控制资料,核查基础分部工程有关安全和功能的检测资料,现场对基础分部工程观感质量检查。
各单位负责人对地基基础分部工程质量讲了话,一致确定:
1、基础分部工程的质量符合设计及施工质量验收规范的规定;
2、桩基检测合格,质量控制资料真实、完整、有效;各种原材料进场
复验均符合要求;
3、安全和功能性能检测合格;
4、工程质量观感良好;
5、砼结构分部的砼强度、钢筋保护层厚度实体检验均合格;
6、符合国家建设工程强制性标准条文要求;
7、本次验收单位及人员到齐,组织形式及验收程序合法,
验收结论为合格。
附:到会人员签到表一份。
《线路工程基础验收会议纪要(线路)》

《线路工程基础验收会议纪要(线路)》第一篇:线路工程基础验收会议纪要(线路)35kv临夏县三角-先锋送电线路工程35kv临夏县三角-先锋送电线路工程监理项目部xx年03月16日jxmb8会议纪要会议纪要编号:jl01—002工程名称:35kv三角—先锋送电线路工程签发:注会议纪要由监理项目部起草,经总监理工程师签发后下发。
第二篇:线路工程会议纪要线路工程会议纪要模板线路工程会议纪要模板时间:年月日地点:主持人:参加人员名单附后主要议题:安全、质量、进度为保证工程质量合格,不发生安全事故,实现业主计划的进度要求,会议明确有关事项如下:1、施工单位有关人员和现场监理要认真熟悉本工程《监理规划》和项目监理部制订的《安全、质量策划》、《监理安全管理文件》,按要求履行各自的职责。
2、施工单位在每一分部工程开工前,应将本分部工程作业指导书(施工手册)报项目监理部审批后下发施工班组有关人员,施工手册未经监理审批或未下发到施工班组施工现场,本分部工程不得开工。
3、所有进场原材料必须报监理检查、复验合格后方可在本工程使用。
施工所需材料报检、报验要求见《监理策划》附件,有关材料试件(块)现场见证取样和送检规定见附件ii。
4、监理规划质量控制点明细表列为旁站监理点(s点)的分项工程,施工单位需在自检基础上,经监理到现场检查具备该分项工程的开工条件,方可进行该分项工程施工,如基础浇筑、导线压接等。
凡监理规划列为停工待检点(h点)的分项工程必须经现场监理检查合格,方可进行下道工序,如基坑检查、钢筋綁扎、模板、拆模检查、接地网敷设等。
旁站监理的分项工程和停工待检工程,未经监理检查擅自施工,监理应要求返工检查,否则不予签证。
为了保证施工质量,减少重复施工,施工单位应在基础回填前完成地网敷设。
5、现场搅拌混凝土时,为了避免混入杂质,砂、石子必须放到塑料彩条布上。
现场应配备两组震捣器和试块盒、塌落度桶,如用商品混凝土,要求每罐混凝土来料后先试塌落度,如不合格退回。
地基与基础结构验收会议纪要

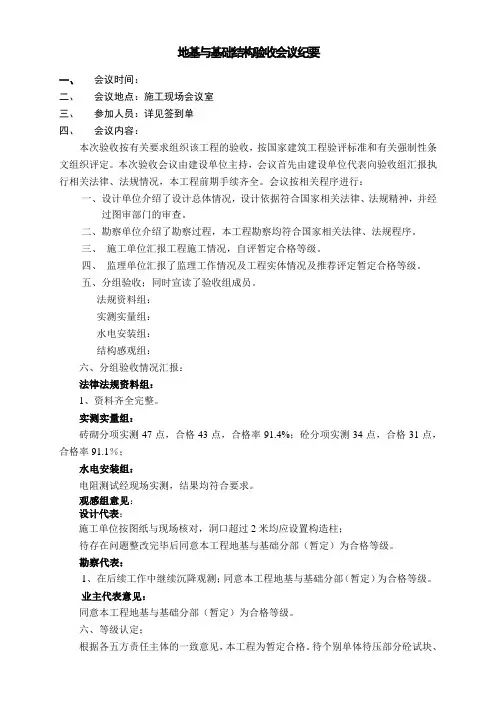

地基与基础结构验收会议纪要一、会议时间:二、会议地点:施工现场会议室三、参加人员:详见签到单四、会议内容:本次验收按有关要求组织该工程的验收,按国家建筑工程验评标准和有关强制性条文组织评定。
本次验收会议由建设单位主持,会议首先由建设单位代表向验收组汇报执行相关法律、法规情况,本工程前期手续齐全。
会议按相关程序进行:一、设计单位介绍了设计总体情况,设计依据符合国家相关法律、法规精神,并经过图审部门的审查。
二、勘察单位介绍了勘察过程,本工程勘察均符合国家相关法律、法规程序。
三、施工单位汇报工程施工情况,自评暂定合格等级。
四、监理单位汇报了监理工作情况及工程实体情况及推荐评定暂定合格等级。
五、分组验收;同时宣读了验收组成员。
法规资料组:实测实量组:水电安装组:结构感观组:六、分组验收情况汇报:法律法规资料组:1、资料齐全完整。
实测实量组:砖砌分项实测47点,合格43点,合格率91.4%;砼分项实测34点,合格31点,合格率91.1%;水电安装组:电阻测试经现场实测,结果均符合要求。
观感组意见:设计代表:施工单位按图纸与现场核对,洞口超过2米均应设置构造柱;待存在问题整改完毕后同意本工程地基与基础分部(暂定)为合格等级。
勘察代表:1、在后续工作中继续沉降观测;同意本工程地基与基础分部(暂定)为合格等级。
业主代表意见:同意本工程地基与基础分部(暂定)为合格等级。
六、等级认定;根据各五方责任主体的一致意见,本工程为暂定合格。
待个别单体待压部分砼试块、砂浆试块压齐评定合格后自动转为合格等级。
质监站意见:本次验收程序到位,各单位人员到位较好,符合相关法律法规,待上述问题整改完毕、试块全部试压评定合格后,同意各方主体评定本工程地基与基础分部质量等级,请施工单位及时提交验收会议纪要及整改回复。
作为形象工程,必须严格按照相关规范执行,密切关注今后的工程质量,希望各方主体齐心协力,把工程保质、保量的按时完成。
建设单位设计单位勘察单位监理单位施工单2021年02月26日。
工程项目竣工验收会议纪要(精选3篇)

工程项目竣工验收会议纪要(精选3篇)工程项目竣工验收会议纪要篇1工程名称:改造工程项目会议时间:**年**月**日会议地点:会议室参加人员:详见会议签到表(附后)会议主持人:会议纪要正文主持会议,首先介绍各单位与会人员、宣布会议议程,并代表工作组讲话;他介绍了工程从立项到实施直至完工的情况,感谢各参建单位的辛勤工作和当地政府及各职能部门的大力支持;再由施工单位、监理单位、设计单位进行质量汇报和质量评估,然后进行实地质量检查,最后作工程验收总结。
一、建设单位进行工程介绍和验收意见汇报:本工程主要内容包括道路工程、交通工程、雨污水管线工程、道路照明、电力、电讯工程,道路总长m,路幅宽度为-**米,横断面布置为:(监河侧)*m人行道+*m车行道+*m人行道;沥青混凝土路面。
总投资约*万元。
二、暂时休会,由工程实体质量检查小组和工程资料检查小组分别对现场工程实体、工程资料进行检查;三、检查结束,验收小组汇报检查情况:1、工程实体符合设计要求和验收规范的规定,设施、功能齐全,满足使用要求,各方面符合验收条件,同意验收;2、本工程所有分部分项所用原材料经检测质量合格,混凝土及砂浆试件检测结果均满足设计要求,相关工程资料齐全、符合验收规范的规定,同意验收。
四、施工单位对工程质量、安全作自评报告;施工单位代表介绍工程概况和项目的实施情况,感谢各参建单位和相关部门的支持与帮助,自评工程合格,请与验收;五、监理单位对工程进行监督管理评估报告,认为工程质量合格,符合验收条件,同意验收;六、设计单位对工程进行设计管理评估报告,认为工程质量合格,符合验收条件,同意验收;七、勘察单位对工程进行勘察管理评估报告,认为建筑物未出现明显的不均匀沉降,结构总体质量较好,工程符合验收条件,同意验收;八、造价单位对工程进行造价管理评估报告,认为工程资金使用情况较好,符合验收条件,同意验收;九、佛山市对口援建水磨镇代建管理中心认为旧漩三公路水磨镇区段改造工程质量合格,同意竣工验收;十、汶川县质监站对工程验收程序进行表态性发言,认为各相关责任主体关于竣工验收文件准备齐全,验收组成员资格符合要求、验收方案可行,工程无违反强制性标准情况,工程竣工验收组织有序、程序合法,工程实体质量抽查和观感质量满足设计要求、符合工程验评标准要求,同意验收。
验收会议纪要.doc

验收会议纪要验收会议纪要是怎么样的一个格式呢?下文是验收会议纪要,欢迎阅读!验收会议纪要一主持人:董鹏飞记录人:陈莉芳会议时间:20xx年x月x日(星期四)会议地点:现场会议室参加人员:见会议签到表20xx年x月x日,项目部组织召开了工程周例会,会议首先由施工单位汇报了本周工程进度情况以及下周工作安排,各部门主要工作人员也对工作情况进行了通报,形成纪要如下:一、土建专业1. 河南二建:(1)#2灰库基础施工较慢;已加大人力投入,相比上周进度已加快,在同比进度下9月10日可以完成灰库基础砼。
2. 会上河南二建提出的问题:(1)食堂装修队伍已进场,已开始装修施工的前期准备工作;因业主未设计好食堂吊顶,影响招待楼、食堂消防弱电穿线安装进度;请业主尽快完成食堂吊顶设计及施工方案。
答复:上周周报及监理周例会已向业主提出,本周会继续协调;(2)施工管理区综合布线安装应业主要求主机内部采用跳线需重新采购原材料,现部分材料已到货,主机仍未到,对工期造成影响;答复:项目部会后协调,物资部密切关注到货情况;(3)#3主厂房钢结构已向业主单位多次提出催货要求,钢构到货与上周相比没有太大进展,钢结构仍然未按计划供货(连接板与螺栓等小配件,没有随相应的钢梁、柱同时到货);请业主尽快催货;答复:已将主厂房钢结构供货计划上报业主,物资部门密切关注到货情况,加强与业主物资公司协调力度; 签发:(4)图纸需求:急需汽机房地下设施及辅机基础施工图(T03),按需求计划已严重滞后,现场仍无作业面;急需主厂房地下设施及辅机基础施工图(T0313),按需求计划已严重滞后,主厂房钢结构吊装前须将汽机地下设施基础施工完成回填;急需灰库上部结构施工图(T0415),影响钢模制作,进而影响灰库的施工进度;主厂房地梁及条基施工图(T0309),按图纸需求计划已严重滞后,主厂房钢结构吊装需要将厂房区域回填至零米,需要将地梁及支墩施工完成回填。
答复:已将图纸需求计划上报业主,会后加大图纸催交力度;3. 江西水电:(1)#4引风机室基础完成50%,已加大人力投入,相比上周进度已加快,在同比进度下,下周可以全部完成;4. 会上江西水电提出的问题:(1)#4主厂房钢结构到货情况相比上周钢构到货有所改善,相比上周吊装进度有所加快,但是主厂房钢结构供货顺序杂乱,未配套发货(主梁与钢柱、次梁及支撑与主梁、连接板及螺栓与钢梁),已到的1500t只有600t可以勉强安装,现我方已无构件可吊装,机械及人员已停工,工期仍不能满足要求,请项目部协调业主尽快催货,保证供货计划; 答复:已将主厂房钢结构供货计划上报业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;(2)目前已到货后的主厂房钢构件,验货时发现有少部分存在变形、污染等质量缺陷,上周已在会上提出要求厂家到现场解决缺陷问题,现厂家仍未到现场;答复:会后项目部继续加大力度协调;二、机务专业1.会上河南凯特提出的问题(1)急需翻车后损坏的第八层钢架,损坏部分尽快补供(536-402、405、225、413、508、509、846、530、543、497、498、847、8、811、502、495)要求钢架在9月15日到货;答复:已将设备需求计划上报给业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;(2)急需#3锅炉第七层、第八层平台格栅(包括踏步)、第八层梯子爬梯及梯子扶手、第十、十一层高强螺栓;设备需求详细计划在本周周报上"设备需求计划中列出";答复:已将设备求计划上报给业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;2.会上山东朝阳提出的问题(1)#4锅炉钢架等设备的缺陷处理;会上答复:施工单位现场处理,并做好缺陷处理记录及时上报监理、业主及厂家确认;(2)急需设备:#4锅炉第五层平台格栅板、踏步一件未到;答复:已将设备需求计划上报给业主,物资部门密切关注到货情况,加强与业主物资公司协调力度;3. 会上扬州东昇提出的问题(1)循环水管道回填前,要求土建单位安排人员将循环水管下部垫砂;(2)集控楼地埋管已开挖,需项目部协调防腐单位将工业水管道φ219管道进行防腐处理;三、工程部1.因#1、#2机组小机循环水管开挖影响,近期将对现场#3炉后的设置的#1箱式变压器进行转移。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基础分部验收会议纪要会议名称:基础分部验收会议时间:2015年7月6日会议地点:浙江海得瑞机电有限公司1#厂房项目部会议室会议主持人:总监理工程师黄家芬参会单位及人员:见附后会议签到表2015年7月6日,对浙江海得瑞机电有限公司1#厂房工程基础分部验收,形成以下会议纪要:施工单位:1、基础土方回填之前基杭水要抽干,回填土含水量要控制好。
2、主体钢结构安装前要与安装单位做好交接及配合工作。
监理单位:1、对施工进场的材料经我公司见证取样送检,登记台账全部合格;2、对施工工程中的关键部位进行旁站;3、质量控制资料完整,技术管理资料等符合要求;4、基础土方回填要严格按照规范要求回填。
勘察单位:1、地基验槽经我单位参与验收;2、现场土质与勘察报告相符。
设计单位:1、总体来说,基础部分比较满意。
质监站:1、1/2交K轴JC-6承台偏位2、基础土方回填之前基杭水要抽干,回填土含水量要控制好。
业主方(签章):监理方(签章):施工方(签章):负责人:负责人:项目经理:日期:日期:日期:设计单位(签章):设计单位(签章):负责人:负责人:日期:日期:北京敬业建设监理有限公司2015-7-6北京敬业建设监理有限公司紫薇苑1#--7#楼工程质量通病防治监理实施细则监理单位:北京敬业建设监理有限公司监理实施细则审批单目录一、《关于深入开展住宅工程质量通病专项治理活动的通知》的目的和意义二、监理项目组织机构表三、住宅工程质量通病防治的措施(一)监理单位的监控程序和手段(二)具体的住宅工程质量通病防治的技术措施1、墙体裂缝防治2、钢筋混凝土现浇楼板裂缝防治3、楼地面渗漏防治4、外墙渗漏防治5、门窗渗漏防治6、墙面抹灰裂缝防治7、屋面渗漏防治8、室内标高和几何尺寸防治9、卫生间局部等电位联结防治10、电气暗配管不通,管内穿线“死线” ,金属线管有毛刺防治11、户内配电箱安装及配线不规范防治12、地漏安装不规范,水封深度不足的防治13、散热器安装不规范,散热器支管渗漏防治住宅楼工程质量通病防治监理实施细则一、《关于深入开展住宅工程质量通病专项治理活动的通知》的目的和意义1、住宅工程质量通病防治的目的:落实防治措施,最大限度控制住宅工程裂缝、渗漏、电气、水暖等质量问题的发生,有效提高山东省住宅工程质量总体水平。
2、住宅工程质量通病防治的意义:住宅工程的质量涉及到人民群众的公共安全和切身利益,开展好专项治理活动,是对以前质量通病工作的深化和提高。
充分认识专项治理活动的重要意义,增强工作责任感和紧迫感,突出重点,强化措施,参建各方要统一行动,明确目标要求,自觉强化质量管理工作,推动专项治理活动深入开展。
二、监理项目组织机构表根据本工程的特点,为了全面实现工程的建设目标,按专业配套,分工明确的组织形式,建立如下监理组织:监理人员配置三、住宅工程质量通病防治的措施(一)监理单位的监控程序和手段1、对审查后的《住宅工程质量通病防治方案和施工措施》提出具体要求和监控措施,并列入《监理规划》和《监理细则》。
2、认真做好隐蔽工程和工序质量的验收,上道工序不合格时,不允许进入下一道工序施工。
3、配备常规的便携式检测仪器,加强对工程质量的平行检验,发现问题及时处理。
4、工程完工后,应认真填写《住宅工程质量通病防治工作评估报告》(二)具体的住宅工程质量通病防治的技术措施1、墙体裂缝防治的技术措施砌筑砂浆应采用中粗砂,严禁使用山砂。
? 砌体采用蒸压加气混凝土砌块,砌块墙体材料至少养护28d后方可用于砌筑。
砌块材料必须有厂家备案证明、合格证及复试报告。
严格控制砌块的含水率和融水深度,上墙含水率宜为5%~8%。
墙体材料现场存放时应设置可靠的防潮、防雨淋措施。
? 不同基体材料交接处应采取钉钢丝网等抗裂措施。
钢丝网与不同基体的搭接宽度每边不小于100㎜。
钢丝网片的网孔尺寸不应大于20mmх20mm,其钢丝直径不应小于1.2mm,应采用热镀锌电焊钢丝网,并宜采用先成网后镀锌的后热镀锌电焊网。
钢丝网应用钢钉或射钉加铁片固定,间距不大于300mm。
? 在填充墙上剔凿设备孔洞、槽时,应先用切割锯沿边线切开,后将槽内砌块剔除,应轻凿,保持砌块完整,如有松动或损坏,应进行补强处理。
剔槽深度应保持线管管壁外表面距墙面基层15mm,并用M10水泥砂浆抹实,外挂钢丝网片两边压墙不小于100mm。
? 填充墙砌体应分次砌筑。
每次砌筑高度不应超过1.5m,日砌筑高度不宜大于2.8m;灰缝砂浆应饱满密实,嵌缝应嵌成凹缝,严禁使用落地砂浆和隔日砂浆嵌缝。
? 填充墙砌筑接近梁板底时,应留一定空间,至少间隔15d后,再将其补砌挤紧。
宜采用梁(板)底预留30-50mm,用干硬性C25膨胀细石混凝土填塞(防腐木楔@600mm挤紧)方法。
? 填充墙砌体临时施工洞处应在墙体两侧预留2Ф6@500拉结筋,补砌时应润湿已砌筑的墙体连接处,补砌应与原墙接槎处顶实,并外挂钢丝网片,两边压墙不小于100mm。
砌体结构砌筑完成后宜60d后再抹灰,并不得少于30d。
墙柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。
? 消防箱、配电箱、水表箱、开关箱等预留洞上的过梁,应在其线管穿越的位置预留孔槽,不得事后剔凿,其背面的抹灰层应满挂钢丝网片。
2、钢筋混凝土现浇楼板裂缝防治的技术措施现浇板的混凝土应采用中粗砂。
混凝土应采用减水率高、分散性能好、对混凝土收缩影响较小的外加剂,其减水率不应低于8%。
?预拌混凝土使用单位在订购预拌混凝土前,应根据工程不同部位和环境提出对混凝土性能的明确技术要求。
掺合料总掺量不应大于水泥用量的30%。
对高强、高性能和有特殊要求的混凝土,建设单位、施工总包单位和监理单位应参与配合比设计。
预拌混凝土进场时按检验批检查入模坍落度,高层住宅不应大于180mm,其它住宅不应大于150mm严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。
阳台、雨蓬等悬挑现浇板的负弯矩钢筋下面,应设置间距不大于500㎜的钢筋保护层垫块,在浇筑混凝土时保证钢筋不位移。
管线应尽量布置在梁内,当楼板内需埋置管线时,管线必须布置在上下钢筋网片之间,且不宜立体交叉穿越,确需立体交叉的不应超过二层管线。
线管在敷设时交叉布线处可采用线盒,同时在多根线管的集散处宜采用放射形分布,尽量避免紧密平行排列,以确保线管底部的混凝土浇筑顺利且振捣密实。
当两根以上管并行时,沿管方向应增加Φ4@150宽500mm 的钢筋网片,做到在应力集中部位有双层布筋。
现浇板浇筑时,在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹。
应在12h内进行覆盖和浇水养护,养护时间不得少于7d;对掺用缓凝型外加剂的混凝土,不得少于14d。
预拌混凝土在运输、浇筑过程中,严禁随意加水。
现浇板养护期间,当混凝土强度小于时,不得进行后续施工。
当混凝土强度小于10MPa时,不得在现浇板上吊运、堆放重物。
吊运、堆放重物时应减轻对现浇板的冲击影响。
支撑模板的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性,边支撑立杆与墙间距不得大于300mm,中间不宜大于800mm。
根据工期要求,配备足够数量的模板,保证按规范要求拆模。
施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按设计要求和施工技术方案执行。
后浇带应设在对结构受力影响较小的部位,宽度为700~1000mm。
后浇带处应设置双层钢筋,后浇带混凝土与两侧混凝土浇筑的间隔时间不宜小于2个月。
浇筑时宜采用微膨胀混凝土。
后浇带处应采用独立的模板支撑体系,浇筑前和浇筑后混凝土达到拆模强度之前,后浇带两侧梁板下的支撑不得拆除。
住宅的建筑平面宜规则,避免平面形状突变。
当平面有凹口时,凹口周边楼板的配筋宜适当加强。
当楼板平面形状不规则时,宜设置梁使之形成较规则的平面。
在未设梁的板的边缘部位设置暗梁,提高该部位的配筋率,提高混凝土的抗裂性能钢筋混凝土现浇楼板(以下简称现浇板)的设计厚度一般不应小于100㎜(厨房、浴厕、阳台板不得小于90㎜)。
当埋设线管较密或线管交叉时,板厚不宜小于120mm。
对于过长的单向板,设计时应进行抗裂验算,合理确定加密分布筋的配置。
屋面及建筑物两端的单元中的现浇板应设置双层双向钢筋,钢筋间距不宜大于150mm,直径不宜小于8mm。
外墙转角处应设置放射形钢筋,钢筋的数量不应少于7φ10,长度应大于板跨的1/3,且不得小于1.2m。
在现浇板的板宽急剧变化处、大开洞削弱处等易引起收缩应力集中处,钢筋间距不应大于150㎜,直径不应小于8mm,并应在板的上表面布置纵横两个方向的温度收缩钢筋。
板的上、下表面沿纵横两个方向的配筋率均不应小于截面积的%,且不小于Φ6@200。
现浇板强度等级不宜大于C30。
现浇板强度等级不宜大于C30,当大于C30时,应采取抗裂措施。
应加强对现浇楼板负弯矩钢筋位置的控制。
控制负弯矩钢筋位置应设置足够强度、刚度的通长钢筋马镫,马镫底部应有防锈措施。
双层上排钢筋应设置钢筋小马镫,每平方米不得少于2只。
在混凝土浇筑时,对裂缝易发生部位和负弯矩筋受力最大区域应铺设临时性活动跳板。
? 主体验收前,应对现浇楼板进行检查,发现裂缝立即处理,并形成记录。
3、楼地面渗漏防治的技术措施3.1上下水管等预留洞口座标位置应正确,洞口形状为上大下小。
3.2现浇板预留洞口填塞前,应将洞口清洗干净、毛化处理、涂刷加胶水泥浆作粘结层。
洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板厚度的2/3处,待混凝土凝固后进行4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞。
管道安装后,应在洞口处进行24h蓄水试验。
3.3有防水要求的房间楼板混凝土应一次浇筑,振捣密实。
楼板四周应设现浇钢筋混凝土止水台,高度不小于120mm,且应与楼板同时浇筑。
3.4防水层应沿墙四周上返,高出地面不小于300mm。
管道根部、转角处、墙根部位应做防水附加层。
3.5对于沿地面敷设的给水、采暖管道,在进入有水房间处,应沿有水房间隔墙外侧抬高至防水层上反高度以上后,再穿过隔墙进入卫生间,避免破坏防水层。
3.6? 地面找平层向地漏放坡1~%,地漏口要比相邻地面低5mm,地漏四周用密封材料封堵严密。
门口处地面标高应低于相邻无防水要求房间的地面不小于20mm。
3.7有防水要求的房间内穿过楼板的管道根部应设置阻水台,且阻水台不应直接做在地面面层上。
阻水台高度应提前预留,保证高出成品地面20mm。
有套管的,必须保证套管高度满足上口高出成品地面20mm。
3.8? 防水层上施工找平层或面层时应做好成品保护,防止破坏防水层。
有防水要求的房间应做二次蓄水试验,即防水隔离层施工完成时一次,工程竣工验收时一次,蓄水时间不少于24小时,蓄水高度不少于20-30mm,并形成记录。
4、外墙渗漏防治的技术措施4.1外墙粉刷应使用含泥量低于5%、细度模量不小于的中粗砂。
