安全防护专项施工方案

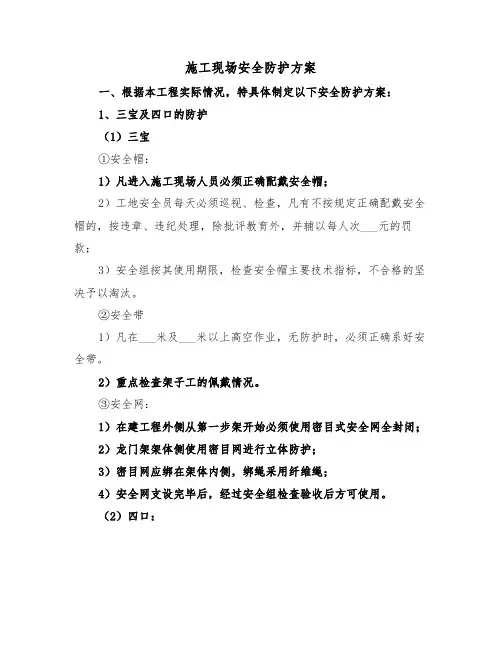

施工现场安全防护方案(三篇)

施工现场安全防护方案一、根据本工程实际情况,特具体制定以下安全防护方案:1、三宝及四口的防护(1)三宝①安全帽:1)凡进入施工现场人员必须正确配戴安全帽;2)工地安全员每天必须巡视、检查,凡有不按规定正确配戴安全帽的,按违章、违纪处理,除批评教育外,并辅以每人次___元的罚款;3)安全组按其使用期限,检查安全帽主要技术指标,不合格的坚决予以淘汰。
②安全带1)凡在___米及___米以上高空作业,无防护时,必须正确系好安全带。
2)重点检查架子工的佩戴情况。
③安全网:1)在建工程外侧从第一步架开始必须使用密目式安全网全封闭;2)龙门架架体侧使用密目网进行立体防护;3)密目网应绑在架体内侧,绑绳采用纤维绳;4)安全网支设完毕后,经过安全组检查验收后方可使用。
(2)四口:1)本工程留两个楼梯口,其余的均采用荆笆进行临时封闭,严禁通行,在安全通道口搭设长___米,顶棚采用5厘米厚的木板满铺的防护棚;2)本工程在东西两侧设两个通道口,两侧采用挑架子,上铺脚手板及荆笆进行防护;3)楼梯扶手应在楼梯踏步拆模后及时___;4)施工现场留置的坑井,应上盖盖板,并设醒目警示标志,夜间设红灯示警。
2、基础阶段的安全防护(1)本工程基槽开挖采有机械开挖,挖掘机进场必须经验收方可使用,作业时不得有人员进入作业半径内,挖土时由上而下逐级进行,严禁先挖坡脚或逆坡挖土。
挖掘机位置必须牢固安全,人员上下设专用安全通道。
(2)本基础为桩基础,基深___米,采用人工挖掘,由于土质较好,且桩较浅,故挖坑时不采用护壁,但在坑内作业人员必须配戴安全帽,且上下人员必须协调一致;(3)在基础开挖阶段夜间必须在坑槽边设警示灯,以防有人坠入。
防护重点放在人工挖桩上(防护详见土方工程作业方案)3、主体阶段的安全防护(1)施工人员由场外至工作面的行走路线(见平面布置图);(2)两条人行通道必须搭设保证工人行进安全的防护棚,在建工程的四个入楼口,均应搭设防护棚,棚顶均铺设不少于5厘米厚的木板及荆笆(搅拌机棚采用钢管架设,棚顶满铺石棉瓦)另外本工程的钢筋加工车间,木工车间采用木脚手架搭设防护棚,棚顶满铺石棉瓦,并在木工棚外侧放置防火器材一套,设立明显的禁火标志。
实体防护施工专项方案

一、方案编制依据1. 《中华人民共和国安全生产法》2. 《建设工程安全生产管理条例》3. 《建筑施工安全检查标准》4. 《建筑施工现场环境与卫生标准》5. 《建筑施工现场安全防护设施技术规程》6. 本企业的相关规章制度二、方案编制目的为确保施工现场安全生产,预防安全事故发生,提高施工人员安全意识,特制定本实体防护施工专项方案。
三、施工范围本方案适用于施工现场各类实体防护施工,包括但不限于:临边防护、洞口防护、垂直防护、交叉作业防护、高空作业防护等。
四、施工准备1. 施工人员培训:对施工人员进行安全教育培训,使其掌握安全防护知识及操作技能。
2. 材料准备:按照施工要求准备相应的防护设施,如防护栏杆、安全网、防护板等。
3. 施工工具准备:准备必要的施工工具,如电钻、扳手、螺丝刀等。
4. 施工方案编制:根据施工实际情况,编制详细的施工方案,明确施工步骤、质量要求和安全措施。
五、施工工艺及操作要点1. 临边防护(1)根据施工高度,设置符合要求的防护栏杆,栏杆间距不大于1米。
(2)栏杆底部设置踢脚板,高度不小于180毫米。
(3)栏杆表面应平整,无尖锐物,便于施工人员通行。
2. 洞口防护(1)洞口四周设置防护栏杆,栏杆高度不小于1.2米。
(2)栏杆底部设置踢脚板,高度不小于180毫米。
(3)洞口顶部设置防护网,防止坠落物伤人。
3. 垂直防护(1)垂直防护设施应采用符合要求的防护网,网眼不大于100毫米。
(2)防护网与墙面之间的间隙不大于200毫米。
(3)防护网应牢固固定,防止脱落。
4. 交叉作业防护(1)交叉作业区域设置防护隔离带,隔离带宽度不小于1米。
(2)隔离带高度不小于1.5米,设置防护栏杆。
(3)隔离带内不得堆放易燃易爆物品。
5. 高空作业防护(1)高空作业人员必须佩戴安全带,安全带连接点应牢固可靠。
(2)作业平台、脚手架等设施应符合安全要求,防止坠落。
(3)作业过程中,应加强监护,确保安全。
六、安全措施及要求1. 施工现场设置明显的安全警示标志,提醒施工人员注意安全。
安全防护工程施工方案

一、工程概况1. 工程名称:XX项目安全防护工程施工2. 工程地点:XX市XX区XX项目现场3. 工程规模:XX平方米4. 工程内容:主要包括施工安全防护设施、临时用电、消防设施、警示标志等。
二、施工方案1. 施工组织(1)成立安全防护施工小组,负责施工现场的安全防护工作。
(2)明确各施工人员的安全责任,加强安全教育培训。
(3)建立健全安全防护管理制度,严格执行。
2. 施工工艺(1)施工安全防护设施1)施工围挡:采用符合国家标准的围挡材料,设置在施工现场周边,确保施工现场安全。
2)防护网:在施工现场高空作业区域设置防护网,防止物体坠落。
3)安全通道:设置安全通道,确保施工现场人员、车辆通行顺畅。
4)临时休息区:设置临时休息区,为施工人员提供休息场所。
(2)临时用电1)采用符合国家标准的电缆、电线,确保电气安全。
2)设置配电箱、配电柜,合理分配电源。
3)定期检查电气设备,确保安全运行。
(3)消防设施1)设置消防水池、消防泵房,确保消防水源充足。
2)配备消防器材,如灭火器、消防水带等。
3)设置消防通道,确保消防车辆通行顺畅。
(4)警示标志1)在施工现场设置警示标志,提醒施工人员注意安全。
2)在危险区域设置警示线,提醒施工人员注意危险。
3. 施工进度(1)根据工程进度,分阶段进行安全防护设施施工。
(2)确保施工安全防护设施与主体工程同步完成。
4. 质量控制(1)选用符合国家标准的材料,确保施工质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)严格按照施工规范进行施工,确保工程质量。
三、施工安全措施1. 施工现场安全措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工车辆进入施工现场,必须遵守交通规则。
(3)施工现场严禁吸烟、饮酒。
2. 施工过程中安全措施(1)加强施工现场安全巡查,及时发现并消除安全隐患。
(2)加强施工人员的安全教育培训,提高安全意识。
(3)严格执行安全操作规程,确保施工安全。
安全防护专项施工方案

安全防护专项施工方案1. 引言安全防护是任何施工项目的重要组成部分,尤其在特定的工程项目中,如高风险的施工环境或需要对敏感信息进行保护的项目。
本文档旨在提供一个安全防护专项施工方案的指南,帮助确保施工过程中人员的安全以及对敏感信息的保护。
2. 目标本方案的主要目标是确保施工现场及相关工作环境的安全性,并保护敏感信息免受泄露、损坏或未经授权的访问。
具体目标包括但不限于: - 保障施工人员的人身安全; - 防止施工现场及相关区域的入侵和破坏; - 控制和限制敏感信息的访问;- 持续监控施工现场的安全状况。
3. 实施策略3.1 安全周界为了确保施工现场的安全,应建立一个安全周界,限制无关人员的进入。
以下是一些常用的安全周界措施: - 设置安全围栏或栅栏; - 对进入施工现场的人员进行身份验证; - 安装监控摄像头以监视入口和周界活动。
3.2 人员安全为保障施工人员的人身安全,应采取以下措施: - 提供必要的个人防护装备(PPE); - 在必要的区域设立警示标志; - 为施工人员提供相关的安全培训。
3.3 敏感信息保护施工项目中可能涉及到敏感信息,如施工图纸、合同文件等。
为确保敏感信息的保密性,应采取以下措施: -将敏感信息存储在受限制的访问系统中; - 对敏感信息进行加密; - 建立访问控制策略,限制对敏感信息的访问权限。
3.4 施工现场监控为及时了解施工现场的安全状况,应部署监控设备,并确保其有效运行。
以下是建立有效施工现场监控的几个关键步骤: - 安装摄像头以监视施工现场的各个区域; - 配置监控设备,确保能够实时监控并记录监控信息; - 检查监控设备的可靠性,并及时修复故障。
4. 应急准备在施工过程中,可能会出现紧急情况,因此需要制定相应的应急准备措施。
以下是一些常用的应急准备措施: - 制定应急联系人名单,并确保他们能够及时响应紧急情况; - 建立报警系统,遇到紧急情况能够立即发出警报; - 建立事故报告程序,确保事故发生时能够及时报告。
安全防护措施及施工方案

安全防护措施及施工方案一、安全防护措施1. 建立安全管理体系:建立完善的安全管理体系,明确责任分工,制定相应的安全管理制度和操作规程,确保施工过程中的安全可控。
2. 安全教育培训:对施工人员进行安全教育培训,提高员工的安全意识和技能,使其熟悉施工现场的安全规范和操作流程。
3. 安全设备购置和维护:根据项目需求,购置符合标准的安全设备和防护用品,并定期检查和维护,保证其正常使用。
4. 安全警示标识:在施工现场设置明显的安全警示标志和标识,提醒施工人员和外来人员注意安全,并标明危险区域和禁止通行区域。
5. 建立安全巡视制度:安排专人对施工现场进行定期巡视,及时发现和整改安全隐患,确保施工现场的安全整洁。
6. 安全检查与应急预案:定期进行安全检查,发现问题及时整改,并制定应急预案,明确应急措施和责任人,以应对突发安全事件。
7. 施工现场管控:实施严格的施工现场管控,保证施工场地的有序进行,避免人员聚集和材料堆放引发意外。
8. 危险源控制:对施工现场的各类危险源进行全面控制,如电源、危险化学品、高处作业等,确保施工过程中安全可控。
二、施工方案1. 确定施工顺序和工期:根据项目需求和施工条件,确定施工的顺序和工期,并编制详细的施工计划,明确施工任务和阶段性目标。
2. 地基处理和基础施工:根据土质和地基工程要求,采取相应的地基处理措施,如加固、挖掘或填筑等。
然后进行基础施工,包括基础桩、地下排水、地基回填等。
3. 结构施工:按照施工图纸和工程要求进行结构施工,包括梁柱、板、墙等的安装、混凝土浇筑、钢筋绑扎等。
4. 安装工程:根据设计要求进行设备和管道的安装,如电力设备、水暖设备、通风设备等。
5. 室内装饰:进行室内装饰工程,包括瓦工、油漆、木工、铁工等,使室内环境美观整洁。
6. 安装设备调试和试运行:对安装的设备进行调试和试运行,确保其正常运行和安全可靠。
7. 清理和交付:清理施工现场,包括垃圾清理、临时设施拆除等。
安全防护专项施工方案

01
安全防护专项施工方案概述
安全防护专项施工方案的重要性
保障施工现场作业人员安全
• 防止安全事故发生
• 降低事故损失
• 提高作业人员的安全意识
提高工程质量和进度
• 规范施工过程
• 减少施工干扰
• 保证工程顺利完成
⌛️
提升企业形象和信誉
• 树立良好的企业形象
• 提高企业竞争力
• 协调内容
• 协调对象
• 协调结果
安全防护专项施工方案的培训与交底
安全防护专项施工方案培训
• 培训目的
• 培训内容
• 培训效果
安全防护专项施工方案交底
• 交底对象
• 交底内容
• 交底效果
安全防护专项施工方案的检查与验收
安全防护专项施工方案检查
• 检查内容
• 检查对象
• 检查结果
安全防护专项施工方案验收
• 安全防护专项施工方案实施
• 安全防护专项施工方案监督
案例背景
• 工程概况
• 安全防护需求
安全防护专项施工方案实施
• 安全防护措施
• 安全防护管理
失败案例分析
01
案例背景
• 工程概况
• 安全防护需求
02
安全防护专项施工方案实施
• 安全防护措施
• 安全防护管理
03
失败原因
• 安全防护专项施工方案制定不合理
• 施工区域
• 生活区域
• 材料堆放区
施工过程中的各个环节
• 施工准备阶段
• 施工过程中
• 施工收尾阶段
所有作业人员
• 施工管理人员
• 施工操作人员
施工现场安全防护措施专项方案

施工现场安全防护措施专项方案1. 背景为了保障施工现场的安全,防止事故发生,特制定本施工现场安全防护措施专项方案。
2. 目标本方案的目标是确保施工现场的安全性,减少事故的发生,保护工人和相关人员的生命安全和财产安全。
3. 实施措施以下是本方案的具体实施措施:3.1 施工现场管控- 设立施工现场出入口,并设置监控设备。
- 设立临时围墙或屏障,确保施工现场与周围环境的隔离。
- 制定进入施工现场的许可制度,只允许持许可证的人员进入。
3.2 安全教育和培训- 对所有进入施工现场的工人进行必要的安全教育和培训。
- 定期组织安全培训课程,提高工人的安全意识和技能。
- 在施工现场张贴安全标识和操作指南,提醒工人注意安全。
3.3 安全设备和器材- 检查和维护施工现场所使用的各种安全设备和器材,确保其正常运行。
- 提供适当的个人防护装备,如安全帽、安全鞋、护目镜等。
- 在施工现场设置灭火器材和急救设备,以应对突发情况。
3.4 施工过程安全监测- 定期进行施工现场安全巡查,及时发现和解决安全隐患。
- 对施工现场的危险源进行评估和管理,采取相应的控制措施。
- 建立安全事故报告和处理机制,确保安全事故能够及时报告和处理。
4. 责任与监督- 项目经理负责组织实施本方案,并确保其有效性。
- 安全专员负责监督施工现场安全防护措施的实施情况,并提供必要的技术支持。
以上是本施工现场安全防护措施专项方案的主要内容。
根据具体情况,可进行适当调整和补充,以提高施工现场的安全性和防护效果。
- 编写人:助手- 编写日期:YYYY年MM月DD日。
安全防护专项施工方案

安全防护专项施工方案一、项目概述二、施工单位责任1.施工单位负责制定施工安全防护专项施工方案,并组织实施。
2.施工单位应对施工现场进行全面的安全评估,并对可能出现的危险源进行识别和控制。
3.施工单位应组织开展安全教育与培训,确保施工人员具备必要的安全防护意识和技能。
4.施工单位应配备足够数量的安全器材和保护设备,并确保其正常使用。
三、施工现场管理1.施工现场应划分为不同的区域,每个区域都要有明显的警示标识和警戒线。
2.施工现场应保持整洁,并定期清理杂物和垃圾,确保施工现场的通道畅通。
3.施工现场应配备足够数量的紧急疏散通道,保证人员的安全撤离。
4.施工现场应设置安全防护设备,如安全网、防护栏杆等,以确保高处作业人员的安全。
四、危险源识别和控制1.对可能出现的危险源,如坠落、触电、火灾等,要进行全面的识别和评估。
2.采取适当的技术措施和管理措施,对危险源进行有效的控制和防范。
3.设置明显的警示标识,提醒施工人员注意危险源,并采取相应的措施保护自己。
五、个人防护措施1.所有施工人员必须正确佩戴符合标准的个人防护装备,包括安全帽、安全鞋、防护眼镜、防护手套等。
2.施工人员在高处作业时,必须佩戴防护带,并将其连接到安全护栏或其他稳固的结构上。
3.施工人员不得穿着过长的衣物,以免被机器设备拉扯,造成伤害。
六、机械设备使用和维护1.所有机械设备必须经过合格的安全检测,并具备相应的安全保护措施。
2.机械设备的操作人员必须经过专业培训并持证上岗。
3.定期对机械设备进行维护和保养,保证其正常运行,并及时处理设备故障。
七、火灾防控1.施工现场应配备足够数量的灭火器,并设置明显的消防安全标识。
2.定期对火灾隐患进行排查,确保电路和设备的正常运行。
八、施工期间应急预案1.制定施工期间的应急预案,包括自然灾害、交通事故、人员伤害等各种情况的处理措施。
2.配备专业的急救人员和急救设备,及时处理突发状况,保护伤员的生命安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
万锦融城5#、6#楼及地下车库安全专项施工方案编制人:审核人:审批人:2014年7月1、编制依据1.1《安全防范工程技术规范》GB50348-20041.2《建筑施工安全检查标准》JGJ59-991.3《密目式安全网》GB 16909-19971.4《建筑施工高处作业安全技术规范》JGJ80-911.5《建筑施工模板安全技术规范》JGJ 162-20081.6《建筑机械使用安全技术规程》JGJ33—20011.7《建筑施工扣件式钢管脚手架安全技术规程》JGJl40-20011.8《建筑施工门式钢管脚手架安全技术规程》JGJ 128-20001.9《施工现场临时用电安全技术规范》JGJ46-20052、工程概况本工程位于临西县临西县地表水厂工程位于英华街与辽河路交界点西北角。
厂区规划总用地面积23401㎡。
本工程的建筑物有:综合办公楼、净水车间、清水池和二级泵房、调节水池和提升泵房、附属用房1、附属用房2、配电室、回收水池、干化场、臭氧反映池、仓库、门卫室等。
结构为框架、砖混、钢筋混凝土、钢结构;构建筑物屋面防水等级二级,抗震设防烈度为6度;其中综合办公楼为最高,地上4层,建筑高度18.5米,清水池为最深 -5.21米。
3、安全管理目标全年无因工亡人、重伤事故,轻伤率控制在0.3%;确保安全管理。
施工现场全面标准化管理,无“三违”、无安全隐患。
4、安全防护采用材料钢管:采用伞48,壁厚3.5mm的可焊性钢管。
扣件:十字扣,旋转扣,接头扣。
钢筋:φ16—φ20工程用剩钢筋焊接,φ16钢筋。
安全网:密目安全网和大眼网。
脚手板、钢丝、铁钉等。
以上材料必须是经检验合格的材料,杜绝使用伪劣产品,安全网必须选用在公司备案的合格分供方的产品,进场必须经项目安全部验收合格后方可使用。
5、各专项安全防护措施5.1基坑马道、通道的安全防护基坑土方第一步开挖完成之后,需要立即在基坑周边搭设防护栏杆。
具体做法如下:防护栏杆由三道横杆及立杆组成,立杆顶距地面1.5m,上横杆离地高度为1.5m、中杆离地1.0m、下杆距地0.5m;使用1.8—2.0m钢管作为防护立杆,打入地下30—50cm、间距2.0m;且防护栏杆刷红白间隔油漆:外侧满挂安全网。
土方开挖到槽底后,在收坡道之前,必须完成人行马道的搭设,马道搭设需符合下列要求:立杆间距为1500,立杆底部要垫通长50厚木板,通长横杆间距为1500,休息平台为1500×2000,且在马道两侧沿坡度各设置一道扶手栏杆,扶手栏杆离铺设的木板高度为90cm,人行斜道上每隔250-300mln设一道防滑木条,厚度为20-30mm。
马道两侧边设180高挡脚板并满挂密目安全网封闭。
基坑边缘设置散水及挡水台,散水内置钢筋网并用水泥砂浆抹面,散水高度80mm—100mm、宽度500mm—800mm。
具体工艺流程如下:打入防护栏立杆→地面清理→铺置钢筋网→喷射面层混凝土→混凝土养护在基坑周圈,从基坑上口线向外30-50cm砌筑截面尺寸为120×200mm的砖台(三面抹水泥砂浆),作为挡水台。
5.2脚手架和作业平台安全防护措施5.2.1本工程外结构架采用外挑脚手架,且随施工段上移,因此要在本层外挑架拆除前搭设好本层临边防护,按规定挂好安全网。
楼层内板梁模板支撑采用满堂脚手架,竖向结构采用自带支撑或钢管支撑,装修采用独立架、高凳等。
钢管脚手架采用外径48—51mm、壁厚3—3.5mm,无严重锈蚀、弯曲、压扁或裂纹的钢管。
钢管脚手架的杆件连接必须使用合格扣件,不得使用铅丝和其它材料绑扎。
脚手架必须按楼层与结构拉接牢固,拉接点垂直距离不得超过4米,水平距离不得超过6米。
用φ48钢管拉接。
脚手架的操作面必须满铺脚手板,离墙面不得大于20厘米,不得有空隙和探头板、飞跳板。
脚手板下层设水平兜网。
操作面外侧应设两道护身栏杆和一道挡脚板或设一道护身栏杆,立挂安全网,下口封严,防护高度应为1.2米。
脚手架必须保证整体结构不变形,纵向必须设置剪刀撑,剪刀撑宽度不得超过7根立杆,与水平面夹角应为45—60度。
首层四周必须支固定6m宽双层安全网,网底距下方物体表面不小于5m。
每隔四层要固定一道3m宽的水平安全网。
安全网的外边沿高于内边沿1m。
5.2.2水平安全网的支搭:在二层顶板处距地面大于5m高处设置水平安全网,宽6米,安全网设两道,必须四面交圈,完全封闭。
作业层外挑架底部必须设置一道水平网,以防高空坠落物体。
5.2.3外架立杆在外侧,用密目绿色安全网满封,以防高空坠落和物体打击,网接头处必须连接紧密,不得有空隙。
架子最下一步和操作层下应兜大网眼、密目网。
5.2.4危险区域的隔离防护:凡是落物伤人的危险区域(如架子搭拆区,模板拆除区),均设1.5m高防护栏杆,加挂密目安全网进行防护,并挂禁止通行牌,以防止误入受伤。
5.3出料、卸料平台的安全防护措施出料平台必须有设计方案并报批后方可使用,平台上的脚手板必须铺严绑牢,平台周围须设置不低于1.5米高防护围栏,围栏里侧用密目安全网或胶合板封严,下口设置18厘米高挡脚板(或围栏内侧用覆膜夹板全封闭),护栏上严禁搭放物品,平台应在明显处设置标志牌、规定使用要求和限定荷载(平台外侧悬挂总限重牌子,内侧悬挂限材料数量牌子)。
需注意的是:钢丝绳与工字钢不能直接接触,应垫胶皮或用符合设计力的卡环过渡连接,防止钢丝绳受剪。
出料平台安装时保障外沿高于内沿,倾斜角在15度为宜。
卸料平台上的脚手板必须铺严绑牢,两侧设1.2米防护栏杆,18厘米高的挡脚板,并用密目安全网封闭,外侧设推拉式(或开启式)的防护门,防护门要灵活,开关方便以确保防护门随时处于关闭状态。
注意:室外电梯平台与运料平台的间隙不大于100mm。
提升机运料平台:提升机运料平台内外两侧均应设不低于1.2米的开启方便并有利于施工的防护门。
5.4洞口的安全防护本工程洞口较多,大致可分为五种:水平洞口、竖向洞口、、通道口、出入口。
5.4.1水平洞口.(1)水平洞口主要有:预留洞口、水电管道口、通风口。
(2)洞口必须设置牢固的盖板、防护栏杆、安全网等防护措施;(3)通道附近的各类洞口除设置防护设施与安全标志外,夜间还须设红灯示警。
(4)楼板、屋面和平台面上短边尺寸小于25cm但大于2.5cm的孔口,必须用坚实的盖板盖牢,周围用水泥砂浆固定,保证盖板不被挪动移位。
(5)板面等处边长为25~50cm的洞口,可用竹胶板、木板等作盖板盖住洞口,盖板必须四周搁置均衡,并固定牢固。
(6)边长为50—150cm的孔洞,须预埋通长钢筋网,边长在150cm以上的洞口,四周设防护栏杆,洞口下张设水平安全网。
(7)管道井进行封闭,装修阶段安装管道时须力口设明显的标志,拆除防护时,需经项目工程部、安全部核准,管道安装完毕后必须及时恢复防护设施。
5.4.2立面洞口(1)立面洞口主要有:楼梯口、水电管道、通风口、门、窗洞口。
(2)作业程序:支模→下层挂安全网→浇砼→拆模→安装防护门模板拆除后立刻进行立面洞口的防护工作。
防护方法:必须采用短钢筋焊接成可开启的钢筋防护门(上翻式),钢筋间距不得大于10cm,并刷成红白相间的颜色,高度不低于1.2m,底部设不低于20cm高的挡脚板。
低于80cm的竖向洞口,加设1.2m的临时护栏,钢筋间距不得大于10cm,或使用密目安全网完全封闭,上面悬挂警戒标志。
楼梯间防护:在楼梯板边缘预埋φ16,长300mm钢筋头,砼浇筑完毕后用钢筋焊接立杆和三道水平杆(钢管),顶杆距楼梯板面高度不小于1.5m。
下边沿离楼板面高度低于80cm的窗台等竖向洞口,当侧边落差大于2m时,加设1.2m高的临时护栏。
对临近的人与物有坠落危险性的竖向洞口,要予以盖严或加以防护,防护固定牢固。
5.4.3通道口及出入口为方便人员出入楼层,在主楼西北面及东南面大堂处设一通道口,通道口宽3米,长6米,高度大于4米,顶部搭设斜拉杆。
通道口立杆、水平杆间距1.5米,立杆底部铺设通长的钢跳板。
道口顶部设宽于通道口两侧各1米的防护棚,设两层木跳板或钢跳板防护,两层板间距50cm,要求必须满铺。
通道口立杆设置交叉剪刀撑,保证立杆稳定、牢固,通道口两侧满布密目安全网,入口处悬挂警戒标志及安全标语。
通道口底部满铺脚手板,且绑扎牢固。
5.5室内操作架子的安全防护室内作业使用的高凳牢固,两凳间需搭设脚手板的,高凳间距不得大于2米。
人字梯脚底部必须平整,不得垫高使用。
梯子的上端必须有固定措施,梯子的工作角度为70°~80°,梯子的两脚间必须使用8#铅丝或钢丝绳连接,设置的踏板上下间距为30cm,不得有缺档。
移动式操作平台的面积不得超过10㎡,高度不超过5m。
操作平台的轮子与平台的接合处须牢固可靠。
操作平台四周必须设置1.5米高防护栏杆,底部设200高挡脚板,并布置登高扶梯。
操作平台的次梁间距不得大于40cm,上面满铺50厚的跳板,跳板必须绑扎固定。
5.6各类临时支撑体系安全防护措施支设悬挑形式的模板时,应有稳固的立足点。
支设临空构筑物的模板时,应搭设支架或脚手架。
模板上有预留洞时,应在安装后将洞口盖住。
操作人员登高必须走人行梯道,严禁利用模板支撑体系攀登上下,不得在墙顶、独立梁及其它高处狭窄而无防护的模板面上行走。
5.7施工机械的安全防护5.7.1中小型机械的安全防护。
(1)施工组织设计应有施工机械使用过程中的定期检测方案。
(2)施工现场应有施工机械安装、使用、检测、自检记录。
(3)使用电动工具(手电钻、手电锯、圆盘锯)前检查安全装置是否完好,运转是否正常,有无漏电保护,严格按操作规程作业。
(4)电焊机上应设防雨盖,下设防潮垫,一、二次电源接头处要有防护装置,二次线使用接线柱,且长度不超过30m,一次电源采用橡胶套电缆或穿塑料软管,长度不大于3m,焊把线必须采用铜芯橡皮绝缘导线。
(5)配电箱、开关箱应装设在干燥、通风及常温场所,不得装设在易受外来固体物撞击、强烈震动、液体浸溅及热源烘烤的场所。
(6)重点把好空中作业安全关,空中作业人员须体检合格。
工作期间,严禁喝酒、打闹。
小型工具、焊条头子、高强螺栓尾部等放在专用工具袋内。
使用工具时,要握持牢固。
手持工具也应系安全挂绳,避免直线垂直交叉作业。
(7)蛙式打夯机必须两人操作,操作人员必须带绝缘手套穿绝缘鞋。
操作手柄应采取结缘措施。
打夯机用后应切断电源,严禁在打夯机运转时清除积土。
(8)乙炔发生器必须使用金属防爆膜,严禁用胶皮薄膜代替。
回火防止器应保持有一定水量。
氧气瓶不得暴晒、倒置、平使、禁止沾油。
氧气瓶和乙炔瓶(罐)工作间距不得小于5米,两瓶与焊炬间的距离不得小于10米。
施工现场内严禁使用浮桶式乙炔发生器。
(9)圆锯的锯盘及传动部位应安装防护罩,并应设置保险档、分撩器。
