楼梯栏杆及扶手安装
楼梯间、环廊等栏杆、栏板、扶手主要施工工艺流程及施工方法

楼梯间、环廊等栏杆、栏板、扶手主要施工工艺流程及施工方法一、主要工艺流程定位、放线→安装固定件→焊接不锈钢立管→安装盖板石材→焊接扶手不锈钢管→安装玻璃栏板→抛光;二、主要施工方法1、定位放线:按照设计要求,将固定件间距、位置、标高、坡度进行找位校正,弹出栏杆纵向中心线和分格的位置线。
2、安装固定件:按照所弹的固定件位置线,打孔安装,每个固定件不得少于2个¢10的膨胀螺栓固定,焊接立管。
要求底座铁件的大小、规格尺寸应符合设计要求。
检验合格后,再焊接不锈钢立管。
3、焊接立管:焊接立管与固定件时,应放出上下两根立管的位置线,每根主立管应先点焊定位检查垂直没有问题后,再分段满焊,焊接焊缝应符合设计要求及施工规范规定。
焊接后应清除焊药,并进行防腐处理。
4、安装地面或踏步石材板:因为本工程有栏杆、栏板的部位均有石材,立管焊接后,按照立管的位置,将石材开洞套装在立管上。
石材开洞的大小应保证栏杆的法兰盘能盖住。
安装石材板宜用水泥砂浆。
固定石材,可以加强立杆栏杆的稳定性。
5、不锈钢扶手焊接:本工程的栏杆扶手均采用不锈钢,焊接要求采用氩弧焊机焊接。
焊接时应先点焊,检查位置间距、垂直度、直线度、转角弯头的弧度是否符合质量要求,再进行两侧同时满焊。
焊缝一次不宜过长,防止不锈钢管受热变形。
6、加工安装玻璃栏板:玻璃栏板应根据图纸或设计要求及现场实际尺寸加工安全玻璃。
玻璃各边及阳角应抛成斜边或圆角,以防伤手。
玻璃栏板与固定管拼接后,对缝隙进行打玻璃胶进行填封。
要求打胶后的缝隙线条均匀、光滑、一致。
7、抛光:不锈钢管焊接后,表面抛光时先用抛光机夹粗片进行打磨,如表面有砂眼不平处,可用氩弧焊补焊,大面磨平后,再用细片进行抛光。
抛光处的外观质量效果要与整体不锈钢管的外观效果一致。
楼梯栏杆扶手安装施工方案

楼梯栏杆扶手安装施工方案
在楼梯装修中,楼梯栏杆扶手的安装至关重要,它不仅起到装饰作用,还能提供安全保障。
本文将介绍楼梯栏杆扶手安装的施工方案,帮助您顺利完成工程。
一、材料准备
在进行楼梯栏杆扶手的安装前,需要准备以下材料和工具:
•栏杆扶手
•栏杆支架
•螺丝钉
•电动螺丝刀
•手电钻
•手锯
•测量工具
•铅笔
二、测量安装位置
首先,根据楼梯的实际情况,使用测量工具和铅笔在合适的位置标记出扶手的安装点,确保扶手的高度和位置符合标准要求。
三、安装支架
在确定好位置后,使用手电钻和螺丝钉固定栏杆支架到楼梯扶手的位置上,确保支架安装牢固,能够承受一定的重量。
四、安装栏杆扶手
将栏杆扶手放置在安装好的支架上,通过螺丝钉固定扶手和支架的连接处,确保扶手稳固可靠。
五、整体调整
安装完成后,对整体结构进行检查和调整,确保扶手安装牢固,高度合适,无任何松动现象。
六、清洁收尾
最后,清理施工现场,擦拭干净扶手表面,确保整体装修效果美观大方。
通过以上步骤,您可以顺利完成楼梯栏杆扶手的安装工作,提升楼梯的整体美观性和安全性。
希望本文的内容能够帮助您顺利完成施工,享受装修带来的美好体验。
楼梯扶手及铁艺栏杆制作安装工程技术标

楼梯扶手及铁艺栏杆制作安装工程技术标一、引言二、材料选用1.材料种类:常见的楼梯扶手及铁艺栏杆的制作材料有不锈钢、铁艺、钢铁等。
2.材料质量:选用材料应符合国家有关标准,具有较高的耐腐蚀性能、强度和韧性。
3.材料表面防护:选用的材料应进行表面处理,如镀锌、防腐涂层等,以提高材料的耐久性和美观度。
三、制作工艺1.加工工艺:楼梯扶手及铁艺栏杆的制作应采用加工成型的方式,以确保其尺寸精确,外观美观。
2.铆接连接:各部件之间的连接应采用铆接工艺,较少使用焊接方式,以保证连接牢固、结构稳定。
3.表面处理:制作完成后,应对表面进行喷涂或电镀等处理,以提高表面的防腐蚀性和美观度。
4.质量检测:制作完成后,需要进行质量检测,对尺寸、外观、连接等进行检查,确保产品质量合格。
四、安装要求1.安全考虑:安装时应考虑到使用者的安全,尤其是扶手的稳定性和栏杆的防护性,应采取相应的措施,确保其能够承受一定的负荷。
2.组装方式:安装时应将扶手及栏杆分段组装,避免长段的安装过程中造成不便和不安全。
3.固定方式:扶手及栏杆的固定应选用可靠的方式,如膨胀螺栓固定、焊接固定等,确保其稳定性。
4.安装高度:根据相关规定,扶手及栏杆的安装高度应符合人体工学原理,以便使用者舒适地使用。
五、质量验收1.外观检查:对扶手及栏杆的外观进行质量检查,确保表面平整、无明显瑕疵。
2.尺寸检测:对扶手及栏杆的尺寸进行测量,与设计图纸进行对比,确保尺寸精确。
3.功能验收:对扶手及栏杆的使用功能进行验收,如扶手的稳定性、栏杆的防护性等。
4.安装验收:对安装过程进行验收,确保安装质量符合要求。
总结楼梯扶手及铁艺栏杆制作安装工程技术标准的制定和执行,对于保证产品质量,提高使用安全性具有重要作用。
在制作过程中,应选用合适的材料,采用正确的工艺,确保产品的质量和外观。
在安装过程中,需要注意安全和稳定性,确保产品可靠地固定在楼梯上。
同时,在验收过程中,对产品的外观、尺寸和功能进行全面检查,确保产品质量合格。
楼梯金属栏杆扶手安装方案

楼梯金属栏杆扶手安装方案第一步:测量和设计在开始安装之前,需要进行测量和设计。
首先,测量楼梯的宽度和高度,以确定所需的金属栏杆和扶手的长度。
然后,根据测量结果设计金属栏杆和扶手的样式和形状。
考虑到安全和美观,通常金属栏杆和扶手都是直线型或弯曲型,并且具有足够的高度和间隔。
设计完成后,根据设计要求购买所需的金属栏杆和扶手材料。
第二步:准备工作在安装之前,要确保楼梯的支撑结构足够坚固,并且表面光滑平整。
如果不平整,需要进行修复和磨光。
此外,还需要确保楼梯的边缘没有锐利的边角,以避免伤害。
第三步:安装栏杆首先,将金属栏杆的支撑底座固定在楼梯的支撑结构上,一般使用螺丝固定。
在固定时,要确保底座与楼梯的接触面足够牢固和稳定。
然后,将金属栏杆的立柱插入支撑底座的插槽中,固定立柱与底座的连接。
最后,将金属栏杆的上部连接件与立柱连接,确保连接紧固并且坚固。
第四步:安装扶手首先,将金属扶手的支撑底座固定在楼梯的支撑结构上,与安装栏杆的底座相同。
然后,将金属扶手的立柱插入支撑底座的插槽中,并与底座连接。
最后,将金属扶手的上部连接件与立柱连接,确保连接紧固并且坚固。
在安装扶手时,要注意扶手的高度和倾斜度,以确保使用者的舒适度和安全性。
第五步:测试和调整在安装完成后,需要进行测试和调整。
首先,检查金属栏杆和扶手的稳固程度和牢固性,确保其不会晃动或松动。
然后,使用者可以进行实际的测试,确保金属栏杆和扶手的高度和间隔适合使用者的身体尺寸。
如果需要调整,可以通过调整连接件或重新固定底座来实现。
总结:正确的楼梯金属栏杆和扶手安装方案可以确保其坚固性和可靠性,提供良好的支撑和保护。
在安装过程中,要注意测量和设计、准备工作、安装栏杆和扶手、测试和调整等步骤。
同时,要根据使用者的需求和身体尺寸进行调整,以提供最佳的使用体验。
护栏和扶手制作与安装工程

护栏和扶手制作与安装工程护栏和扶手是保证上下楼梯以及开敞空间平台处的安全而设置的,栏杆和扶手组合后需要有一定的强度。
楼梯栏杆和扶手有3 种类型:空花楼梯栏杆扶手、靠墙木扶手及有栏板楼梯扶手。
一、护栏和扶手施工准备1)材料要求(1)木扶手木扶手一般采用硬杂木加工的半成品,其材质、规格、尺寸、形状符合设计要求。
木材应纹理顺直,颜色一致。
不得有腐朽、节疤、黑斑、黑点、扭曲、裂纹等缺陷。
含水率不得大于当地平衡含水率(一般为8% ~12%),弯头料一般使用扶手料以45°斜面相接。
断面特殊的木扶手按设计要求备好弯头料。
(2)塑料扶手塑料扶手断面形式、规格、尺寸及色彩应符合设计要求。
(3)金属扶手金属扶手一般选用不锈钢管,其规格、型号、面层质感、亮度应符合设计要求。
(4)金属栏杆金属栏杆一般采用不锈钢管、钢管或铁艺,不锈钢管、钢管的品种、规格、型号、面层颜色、亮度及质感符合设计要求。
铁艺栏杆的规格、型号、颜色、花饰图案、造型形状、颜色应符合设计要求。
(5)其他材料焊条、焊丝应有合格证。
胶黏剂应有出厂合格证,并符合现行国家标准《室内装饰装修材料胶粘剂中有害物质限量》(GB 18583—2008)的规定。
螺钉、帽钉的规格、型号按扶手的规格尺寸确定,颜色按扶手的颜色确定。
玻璃在栏板构造中既是装饰构件又是受力构件,需具有防护功能及承受推、靠、挤等外力作用,故应采用安全玻璃,目前多使用钢化玻璃。
单层钢化玻璃一般选用12 mm 厚的品种,因为钢化玻璃不能在施工现场进行裁割,所以应根据设计尺寸到厂家订制,须注意玻璃的排块合理,尺寸精准。
楼梯玻璃栏板其单块尺寸一般采用1.5 m 宽;楼梯水平部位及跑马廊所用玻璃单块宽度,一般为2 m 左右。
图8.8 为扶手构造。
图8.8 在墙体或柱上安装扶手(单位:mm)2)主要机具①机械:电焊机、氩弧焊机、电锯、电刨、抛光机、切割机、无齿锯、手枪钻、冲击电锤、角磨机等。
②工具:手锯、手刨、斧子、手锤、钢锤、木锉、螺丝刀、方尺、割角尺等。

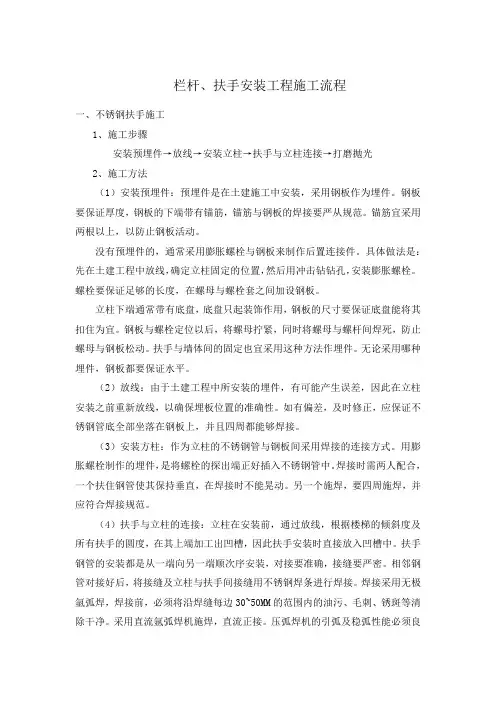

栏杆、扶手安装工程施工流程

栏杆、扶手安装工程施工流程一、不锈钢扶手施工1、施工步骤安装预埋件→放线→安装立柱→扶手与立柱连接→打磨抛光2、施工方法(1)安装预埋件:预埋件是在土建施工中安装,采用钢板作为埋件。
钢板要保证厚度,钢板的下端带有锚筋,锚筋与钢板的焊接要严从规范。
锚筋宜采用两根以上,以防止钢板活动。
没有预埋件的,通常采用膨胀螺栓与钢板来制作后置连接件。
具体做法是:先在土建工程中放线,确定立柱固定的位置,然后用冲击钻钻孔,安装膨胀螺栓。
螺栓要保证足够的长度,在螺母与螺栓套之间加设钢板。
立柱下端通常带有底盘,底盘只起装饰作用,钢板的尺寸要保证底盘能将其扣住为宜。
钢板与螺栓定位以后,将螺母拧紧,同时将螺母与螺杆间焊死,防止螺母与钢板松动。
扶手与墙体间的固定也宜采用这种方法作埋件。
无论采用哪种埋件,钢板都要保证水平。
(2)放线:由于土建工程中所安装的埋件,有可能产生误差,因此在立柱安装之前重新放线,以确保埋板位置的准确性。
如有偏差,及时修正,应保证不锈钢管底全部坐落在钢板上,并且四周都能够焊接。
(3)安装方柱:作为立柱的不锈钢管与钢板间采用焊接的连接方式。
用膨胀螺栓制作的埋件,是将螺栓的探出端正好插入不锈钢管中。
焊接时需两人配合,一个扶住钢管使其保持垂直,在焊接时不能晃动。
另一个施焊,要四周施焊,并应符合焊接规范。
(4)扶手与立柱的连接:立柱在安装前,通过放线,根据楼梯的倾斜度及所有扶手的圆度,在其上端加工出凹槽,因此扶手安装时直接放入凹槽中。
扶手钢管的安装都是从一端向另一端顺次序安装,对接要准确,接缝要严密。
相邻钢管对接好后,将接缝及立柱与扶手间接缝用不锈钢焊条进行焊接。
焊接采用无极氩弧焊,焊接前,必须将沿焊缝每边30~50MM的范围内的油污、毛刺、锈斑等清除干净。
采用直流氩弧焊机施焊,直流正接。
压弧焊机的引弧及稳弧性能必须良好,电弧中断不超过4秒钟时宜能自动重复引燃,且有可靠的预先通气和延时断气的装置。
(5)打磨抛光:焊接后用手提砂轮机对焊缝打平砂光,直到不显焊缝。
楼梯金属栏杆、扶手安装方案

楼梯金属栏杆、扶手安装方案本文档提供了安装楼梯金属栏杆和扶手的方案。
金属栏杆和扶手的安装不仅可以提高楼梯的安全性,还可以增加楼梯的美观性。
材料和工具准备在开始安装之前,需要准备以下材料和工具:- 金属栏杆和扶手- 安装支架- 打孔工具- 手电钻- 锤子- 六角扳手- 锯子- 螺丝刀- 螺丝和螺栓- 螺栓胶安装步骤按照以下步骤进行楼梯金属栏杆和扶手的安装:1. 确定安装位置:根据楼梯结构和设计要求,确定金属栏杆和扶手的安装位置。
2. 测量尺寸:使用尺寸工具,测量所需金属栏杆和扶手的长度和高度,并将其记录下来。
3. 切割金属杆:使用锯子将金属栏杆按照测量的尺寸进行切割。
4. 打孔:使用打孔工具在楼梯扶手的安装位置进行打孔。
5. 固定支架:将安装支架固定在楼梯上,确保其位置准确并紧固。
6. 安装金属栏杆:使用螺钉和螺栓将预先准备好的金属栏杆安装到支架上。
确保栏杆牢固可靠。
7. 安装扶手:将预先打孔的楼梯扶手安装到支架上,并使用螺丝紧固。
8. 定位和调整:确认金属栏杆和扶手的位置和高度符合设计要求,并进行必要的调整。
9. 检查安装稳固性:检查金属栏杆和扶手的稳固性,确保其能够承受正常使用的压力。
10. 结束修整:检查安装表面是否平整、无锋利边缘,并进行必要的修整。
注意事项在进行楼梯金属栏杆和扶手的安装过程中,需要注意以下事项:- 确保所选用的材料符合相关法规和建筑标准。
- 在安装过程中使用个人防护设备,如安全眼镜和手套。
- 确保安装区域干燥、无障碍,以确保安全施工。
- 定期检查金属栏杆和扶手的稳定性,并进行必要的维护。
以上是楼梯金属栏杆和扶手的安装方案,希望能对您有所帮助。
如有其他问题,请随时与我们联系。
栏杆、扶手施工方案

栏杆、扶手施工方案第二十五节栏杆、扶手施工方案施工前,需要对图纸、设计变更、图集相关要求进行熟悉,并了解安全、质量规范。
同时,需要掌握栏杆、扶手的施工工艺,并找出施工中的安全质量施工注意点。
为此,需要编制施工方案,以指导施工,并逐级进行技术交底。
在材料和构件准备方面,木制扶手一般采用硬杂木加工成规格成品。
木材质量应纹理顺直、颜色一致,不得有腐朽、节疤、裂缝、扭曲等缺陷。
含水率不得大于12%。
弯头料一般采用扶手料,以45°角断面相接,断面特殊的木扶手按设计要求备弯头料。
其他材料包括木螺丝、砂纸、加工配件和油漆。
机具准备方面,需要准备手提电钻、小台锯、木锯、窄条锯、二刨、小刨、小铁刨、斧子、羊角锤、扁铲、钢挫、木挫、螺丝刀、方尺、割角尺、卡子等。
在作业条件方面,楼梯间墙面、顶棚等抹灰必须全部完成,金属栏杆或靠墙扶手的固定埋件也必须安装完毕。
施工人员必须熟悉相关规范、图集的要求及栏杆、扶手安装工艺要求。
施工前需要进行详细技术交底和专业培训,并选取一层楼梯间进行样板施工,确认工序及做法后进行大面积施工。
同时,需要坚持特殊工种持证上岗制度,并于施工前进行教育培训。
在交底制度方面,需要实行三级交底制度,即:技术部对项目部相关管理人员和分包技术人员进行方案交底;工程部对分包工长、班组长进行交底;分包工长、班组长对楼梯栏杆扶手施工工人进行技术交底。
在施工工艺和技术措施方面,不靠墙栏杆扶手的施工流程为:埋件埋设→栏杆立柱安装→扶手找位与划线→扶手弯头配制→扶手连接预装→扶手固定→扶手整修→栏杆立柱、扶手表面刷漆。
靠墙栏杆扶手的施工流程为:埋件埋设→水平钢管安装→扶手找位与划线→扶手弯头配制→扶手连接预装→扶手固定→扶手整修→栏杆立柱、扶手表面刷漆。
在埋件埋设方面,不靠墙楼梯栏杆下部连接须在每个踏步上埋设埋件,膨胀螺栓采用4A6,锚入混凝土深度35mm。
预装木扶手需要按照从下往上的顺序进行,先预装起步弯头和连接第一跑扶手的折弯弯头,再配上下折弯之间的直线扶手料,进行分段预装粘结。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.3.2金属栏杆或靠墙扶手的固定埋件安装完毕。
2操作工艺
2.1工艺流程:
找位与划线
→
弯头配制
→
连接预装
→
固定
→
整修
2.2木扶手:
2.2.1找位与划线:
2.2.1.1安装扶手的固定件:位置、标高、坡度找位校正后,弹出扶手纵向中心线。
2.2.1.2按设计扶手构造,根据折弯位置、角度,划出折弯或割角线。
4、成品保护
4.1安装扶手时,应保护楼梯栏杆、楼梯踏步和操作范围内己施工完的项目。
4.2木扶手安装完毕后,宜刷一道底漆,朋应加包裹,以免撞击损坏和受潮变色。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录TJ1.5
工程名称
江苏信息服务产业基地(扬州)首发项目17号地块7#-10#楼
3、质量标准
3.1保证项目:
3.1.1木扶手及弯头木料的树种、材质和含水率必须符合设计要求和《木结构工程施工及验收规范》(GBJ206-83)的规定。
3.1.2安装固定扶手的预埋件(木砖或铁件)必须牢固,无松动现象,木扶手入墙处应做防腐处理。
3.2基本项目:
3.2.1制作:规格尺寸正确,表面光滑,线条顺直,曲线面弧顺,楞角方正,无戗槎、刨痕、锤印等缺陷。
6.2接槎不平:主要是扶手底部开槽深度不一致,栏杆扁钢或固定件不平正,影响扶手接槎的平顺质量。
6.3颜色不均匀:主要是选料不当所致。
6.4螺帽不平:主要是钻眼角度不当,施工时钻眼方向应与扁铁或固定件垂直。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
2.2.2.2整体弯头制作:先做足尺大样的样板,并与现场划线核对后,在弯头料上按样板划线,制成雏型毛料(毛料尺寸一般大于设计尺寸约10mm)。按划线位置预装,与纵向直线扶手端头粘结,制作的弯头下面刻槽,与栏杆扁钢或固定件紧贴结合。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录TJ1.5
工程名称
江苏信息服务产业基地(扬州)首发项目17号地块7#-10#楼
施工单位
上海兴宇建筑安装工程有限公司
交底部位
9#楼
工序名称
楼梯栏杆及扶手的安装
交底提要:
针对本工程装饰工程楼梯栏杆及扶手安装的施工特点,提出了施工方法及注意点
交底内容:
2.2.3连接预装:预制木扶手须经预装,预装木扶手由下往上进行,先预装起步弯头及连接第一跑扶手的折弯弯头,再配上下折弯之间的直线扶手料,进行分段预装粘结,粘结时操作环境温度不得低于5℃。
2.2.1.3楼梯栏板和栏杆顶面,划出扶手直线段与弯头、折弯段的起点和终点的位置。
2.2.2弯头配制:
2.2.2.1按栏板或栏杆顶面的斜度,配好起步弯头,一般木扶手,可用扶手料割配弯头,采用割角对缝粘接,在断块割配区段内最少要考虑三个螺钉与支承固定件连接固定。大于70mm断面的扶手接头配制时,除粘结外,还应在下面作暗榫或用铁件铆固。
1.1.2粘结料:可以用动物胶(鳔),一般多用聚醋酸乙烯(乳胶)等化学胶粘剂。
1.1.3其他材料:木螺丝、木砂纸、加工配件。
2.2主要机具:
2.2.1电动机具:手提电钻、小台锯。
2.2.2手动工具:木锯、窄条锯;二刨、小刨、小铁刨;斧子、羊角锤、扁铲、钢挫、木挫、螺丝刀;方尺、割角尺、卡子等。
2.3作业条件:
技术交底记录TJ1.5
工程名称
江苏信息服务产业基地(扬州)首发项目17号地块7#-10#楼
施工单位
上海兴宇建筑安装工程有限公司
交底部位
9#楼
工序名称
楼梯栏杆及扶手的安装
交底提要:
针对本工程装饰工程楼梯栏杆及扶手安装的施工特点,提出了施工方法及注意点
交底内容:
1施工准备
1.1材料及构配件:
1.1.1木制扶手一般用硬杂木加工成规格成品,其树种、规格、尺寸、形状按设计要求。木材质量均应纹理顺直、颜色一致,不得有腐朽、节疤、裂缝、扭曲等缺陷;含水率不得大于12%。弯头料一般采用扶手料,以45°角断面相接,断面特殊的木扶手按设计要求备弯头料。
3.2.2安装:位置正确,割角线准确、整齐,接缝严密、坡度一致,粘结牢固、通顺,螺帽平正,出墙尺寸一致。
3.3允许偏差项目,见表9-49。
楼梯扶手安装允许偏差表9-49
项次
项目
允许偏差(mm)
检查方法
1
栏杆(板)垂直
2
吊线尺量检查
2
栏杆间距
3
尺量检查
3
扶手纵向弯曲
4
拉通线尺量检查
4
弯头与扶手规格
3
尺量检查
2.2.4固定:分段预装检查无误,进行扶手与栏杆(栏板)上固定件,用木螺丝拧紧固定,固定间距控制在400mm以内,操作时应在固定点处,先将扶手料钻孔,再将木螺丝拧入,不得用锤子直接打入,螺帽达到平正。
2.2.5整修:扶手折弯处如有不平顺,应用细木锉锉平,找顺磨光,使其折角线清晰,坡角合适,弯曲自然、断面一致,最后用木砂纸打光。
施工单位
上海兴宇建筑安装工程有限公司
交底部位
9#楼
工序名称
楼梯栏杆及扶手的安装
交底提要:
针对本工程装饰工程楼梯栏杆及扶手安装的施工特点,提出了施工方法及注意点
交底内容:
5、应注意的质量问题
6.1粘接对缝不严或开裂:木扶手主要是因为扶手料安通风干燥,严禁在受潮情况下安装。
