市政排水工程施工方案

排水工程施工方案目录第一章工程概述 .......................................................................................... - 1 - 第一节工程概况.............................................................................................................................. - 1 - 第二节工程特点.............................................................................................................................. - 2 - 第三节工期目标.............................................................................................................................. - 3 - 第二章施工方案 ............................................................................................ - 5 - 第一节明挖管道施工...................................................................................................................... - 5 - 第三章施工组织及进度计划...................................................................... - 13 - 第一节施工组织管理.................................................................................................................... - 13 - 第二节施工机械设备投入............................................................................................................ - 13 - 第四章施工质量目标及质量保证措施...................................................... - 14 - 第一节施工质量目标.................................................................................................................... - 14 - 第二节施工管理体系.................................................................................................................... - 14 - 第三节质量保证措施.................................................................................................................... - 15 - 第五章安全生产及管线、建筑物保护措施.............................................. - 17 - 第一节安全保证措施.................................................................................................................... - 17 - 第二节管线及建筑物保护措施 .................................................................................................... - 17 - 第六章文明施工及环境保护措施.............................................................. - 19 - 第一节文明施工措施.................................................................................................................... - 19 - 第二节施工环境保护措施............................................................................................................ - 20 -第一章工程概述第一节工程概况本工程位于佛山市顺德区乐从镇,呈南北走向,道路北起乐从大道,南至乐中路,全长约538m。

规划道路等级为城市支路,道路标准横断面宽25m,双向四车道。

本项目新建雨污水主管采用单侧布管形式,雨水管径为DN800-DN1500,污水管径为DN400-DN800,管道总长约为1200m。

本段排水系统主要收集道路沿线两侧地块雨污水以及路面排水,最终接入东八路排水系统。

工程数量表第二节工程特点2.1 雨水管布置1)雨水主管本工程雨水系统主要收集道路沿线两侧地块雨水以及路面排水,新建管道总长约600m,管径为DN400-DN1500。

(1)东八路以北段新建DN800雨水管,自北向南接入东八路雨水主管,设计坡度0.0012,该段主管长度约180m。

管道埋设于西侧车行道下,距离路缘石约5.5m处,与污水管同槽施工。

(2)东八路以南段新建DN800-DN1500 污水管,自南向北接入东八路雨水主管,设计坡度为0.0012,该段主管长度约420m。

管道埋设于东侧车行道下,距离路缘石约2.0m处。

2)污水主管本工程污水系统主要收集道路沿线两侧地块污水,以及转输上游地区所产生的的污水。

新建管道总长约600m,管径为DN400-DN800。

(1)东八路以北段新建DN800 污水管,自北向南接入东八路污水主管,设计坡度为0.001,该段主管长度约180m。

管道埋设于东侧车行道下,距离路缘石约 2.0m 处,与雨水管同槽施工。

(3)东八路以南段新建DN400 污水管,自南向北接入东八路污水主管,设计坡度为0.0015,该段主管长度约420m。

管道埋设于西侧车行道下,距离路缘石约 2.0m处。

3)街坊管本工程预留街坊管设置间隔约为100m,雨水管径为DN600,坡度为0.0015;污水管径为DN300,坡度为0.003。

2.2 雨水口1)机动车道采用偏沟式单箅雨水口(参《雨水口》06MS201-8页9)、重型球墨铸铁井圈、箅子,雨水箅面标高和路面齐平。

2)植草沟内采用平箅式单箅雨水口(参《雨水口》06MS201-8 页 9)、树脂箅子,雨水箅面标高高于植草沟底部 10cm。

3)雨水口深度不宜大于 1.0m,局部地段或管线交叉时可根据实际情况调整,当串联的第一个雨水口或者排水干管埋深较浅时,雨水口深度可适当减少。

4)雨水口底部均设置 0.15m 沉泥槽,其连接管管径为 DN300 II 级钢筋混凝土管,坡度 i=1%,中粗砂基础。

2.3 检查井1)井盖采用重型带铰链球墨铸铁防盗型,井盖应有明显“雨”、“污”字样,井座采用现浇C50 钢钎维(1%)砼。

井盖与井座荷载等级要求按照国标(GB/T23858-2009)选用:位于车行道下选用D400 类型,其余非机动车道下选用C250 类型,检查井地基承载力不得小于100Kpa。

2)机动车道检查井井面标高与现状道路齐平。

图中井面标高仅供参考,施工时按地面实际地面标高调整。

施工中检查井位置在征得设计单位同意后,可根据实际情况进行适当调整。

3)雨水检查井均为砖砌结构,污水井为钢筋混凝土结构,井内应设置防坠落措施,标准检查井做法详见图集《排水检查井》(06MS201-3)。

4)沉泥井底板面比管底标高低0.5 米,做法详见图集《排水检查井》(06MS201-3)。

5)本设计中参照国标《市政排水管道工程及附属设施》(06MS201)做法的检查井,所采用钢筋型号HPB235 改为HPB300,型号HRB335 改为HRB400。

第三节工期目标本工程我司计划2018年9月25日开工,2018年12月23日完工,施工总工期:90日历天,满足业主要求。

施工中我们将合理安排施工顺序,周密安排周计划和月计划,与业主和监理密切配合,确保工程按期完成。

第二章施工方案第一节明挖管道施工1.1 施工工艺流程混凝土管施工工艺流程图:1.2 施工准备工作主要进行测设和探坑工作。

测量工作程序:开工前对业主和设计单位移交的导线点和水准点进行闭合复测,复测合格并经业主和监理工程师签认后方能施工。

测量工作程序:测点交接→测点复测→建立施工导线网、布水准控制点→测定道路、中线桩→局部井位。

管线探测及保护:(1)认真研究设计图纸及业主提供的地下管线资料,派专人对施工现场地下管线进行勘测调查;(2)管坑支护及管坑土方开挖施工前,使用管线探测仪器,仔细对施工位置进行探测,然后再进行悬吊。

(3)若经探测,发现有未明管线在施工场地内通过时,应及时向监理和业主报告情况,并会同业主、设计单位及管线权属部门共同研究处理方法。

1.3 管坑开挖(1)挖掘机侧向开行的挖土方式。

即挖掘机向前进方向挖土,自卸车等运泥工具停在机身侧面,与挖掘机开行路线平行。

以减少挖掘机的旋转角度,从而提高挖掘机的工作效率。

(2)沟槽开挖用挖掘机进行,人工配合。

沟槽开挖土方调至填方区填土或用自卸汽车外运弃土。

在开挖前,沟槽的断面、开挖的次序和堆土的位置由现场施工员向司机及土方工详细交底。

在挖土过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求。

(3)基坑开挖分层、分段依次进行每段长约10~20m。

合集下载

市政排水工程施工方案

市政排水工程施工方案

市政排水工程施工方案一、项目背景本项目旨在建设一套有效和可持续的市政排水系统,以应对城市规模的扩大和人口增长所带来的排水压力。

该工程将包括以下主要工作内容:地下管道网络的建设、污水处理设施的升级、雨水收集系统的安装等。

二、施工计划1. 工期安排根据工程规模和复杂度,预计施工工期为12个月。

具体的施工计划如下:- 第1个月:开展前期准备工作,包括调查勘测、设计细化、材料采购等。

- 第2个月至第6个月:进行地下管道网络的施工,包括挖掘、铺设管道、连接、测试等。

- 第7个月至第9个月:进行污水处理设施的升级工作,包括设备安装、管道连接、调试等。

- 第10个月至第12个月:安装雨水收集系统,并完成系统调试和验收工作。

2. 施工团队为了确保施工质量和进度,将组建一个专业的施工团队。

团队成员将包括工程师、技术人员、施工工人等。

每个施工阶段都将有相应的专业人员负责监督和指导工作。

3. 施工方法在进行地下管道的施工过程中,将采用开挖-铺设-连接-测试的顺序操作,以确保管道的安全和质量。

污水处理设施的升级将根据具体的设备和工艺要求进行安装和调试。

雨水收集系统的安装将按照设计方案进行,确保其有效收集和利用雨水。

4. 安全措施在整个施工过程中,将严格遵守相关规章制度和安全操作规程,确保施工现场的安全。

必要时,将选派专职安全员进行安全监督和管理。

三、质量控制1. 管道施工质量控制管道施工过程中,将严格按照设计要求进行施工,确保管道的质量和稳定性。

对关键节点和连接部位将进行特殊检查和测试,以确保其可靠性。

2. 设备安装和调试质量控制污水处理设施的安装将由专业技术人员负责,严格按照设备制造商的要求进行操作。

在设备安装完成后,将进行相应的调试和性能测试,确保其正常运行和处理效果。

3. 验收标准在施工结束后,将进行全面的验收工作,包括管道系统的压力测试、水质检测、设备性能测试等。

验收标准将根据相关技术规范和标准进行。

四、环境保护在施工过程中,将采取相应的环境保护措施,防止污水外流和土壤污染。

市政工程排水工程施工方案

市政工程排水工程施工方案

市政工程排水工程施工方案一、工程概况该市政工程排水工程位于市城区,总体规模较大,涉及到城市内的排水、污水处理、雨水排放等方面。

主要包括以下几个工程项目:1.排水管网建设:该项目主要是在城市内铺设排水管网,包括主干道、支线道及分水口等,总长度为X公里。

2.污水处理厂建设:该项目主要是在城市郊区建设污水处理厂,总处理能力为X吨/天。

3.雨水排放系统建设:该项目主要是建设城市内的雨水收集系统,并将雨水排放至适当的地点。

二、施工方案1.排水管网建设:排水管网建设需要先进行详细的规划和设计工作,在确定好管道的走向和布置后,再开展实际的施工工作。

按照工程量和地点的不同,可以分阶段进行施工。

(1)施工准备工作:确定施工队伍和负责人员,编制工程施工组织设计,明确施工方法和工期计划。

准备好所需施工设备和材料,并进行必要的采购工作。

(2)土方开挖:根据设计要求和施工方案,进行土方开挖工作。

为了确保施工安全,需要按照规定进行围护结构的搭设,同时采取合适的措施进行土方的支护。

开挖完成后,进行土方的清理和回填。

(3)管道铺设与连接:在土方开挖完毕后,根据设计要求进行排水管道的铺设与连接工作。

在敷设过程中,需要确保管道的坡度和管径符合设计要求。

同时,对于管道的连接点需要进行密封处理,确保排水系统的连贯性和密封性。

(4)地面恢复:在排水管道铺设完成后,对开挖的地面进行恢复工作。

主要包括土方回填、压实和平整等工作,确保地面的平整和稳固。

2.污水处理厂建设:污水处理厂的建设分为前期准备工作和实际施工工作两个阶段。

(1)前期准备工作:确定污水处理厂的具体位置和规模,编制污水处理厂的建设方案和设计图纸,申请相关的建设批文和环评报告,同时准备好建设所需设备和材料。

(2)实际施工工作:按照建设方案和设计图纸进行具体的施工工作。

主要包括场地平整、土方开挖与回填、建设建筑物和处理设备的安装等工作。

在建设过程中,需要根据设计要求进行设备的调试和检验,确保污水处理厂的正常运行。

市政排水工程施工方案

市政排水工程施工方案

市政排水工程施工方案一、背景及意义市政排水工程是指为城市的雨水、污水等进行排放和处理的工程,是城市建设中至关重要的基础设施之一。

排水系统的建设和运营管理,不仅关系到城市的环境卫生和市民的生活质量,也直接关系到城市的形象和可持续发展。

为了更好地解决城市排水系统存在的问题,改善城市排水环境,提升城市品质和功能,本文将重点展示市政排水工程的施工方案。

二、工程概况本项目为某市市政排水工程建设项目,涉及雨水排水系统和污水处理系统。

项目总占地面积约为5000平方米,包括道路、居民区、公园等多个区域的排水系统建设。

具体工程包括雨水管道铺设、雨水口设置、污水处理站建设等内容。

三、工程施工方案1. 前期准备工作(1)确定施工队伍及人员配备:由专业施工队伍组成,根据工程量和难度确定施工人员数量,保障施工的标准化和高效性。

(2)材料采购与储备:确保施工所需的材料充足,及时采购和储备必要的管道、雨水口、泵站等设备和材料。

(3)施工设备搭建:根据工程要求,搭建相应的设备和机械,保障施工工艺的顺利进行。

2. 雨水管道铺设(1)施工路线确定:根据设计图纸和现场实际情况,确定雨水管道的铺设路线,对于地下通道的施工需要充分考虑地下设施和管线的情况。

(2)开挖与填埋:根据设计要求,进行地面或地下的挖掘工作,安装并填埋雨水管道。

确保管道的稳固和顺畅。

(3)管道连接:在安装雨水管道过程中,需要保证管道连接的质量和密封性,防止漏水和渗漏现象发生。

3. 雨水口设置(1)雨水口选址:根据排水需求和地势条件,确定雨水口的设置位置。

确保雨水口设置合理,能够有效排水。

(2)雨水口安装:在选定的位置进行开挖,安装雨水口,保证雨水口安装位置与管道连接紧密,防止漏水和渗漏。

4. 污水处理站建设(1)场地筹备:根据设计要求,进行污水处理站场地的筹备和清理工作。

(2)建筑施工:依据设计方案进行建筑施工工作,包括地基处理、主体建筑、设备安装等。

(3)设备调试与运行:进行污水处理站设备的调试和运行,确保处理效果达到设计要求。

市政工程排水工程施工方案

市政工程排水工程施工方案

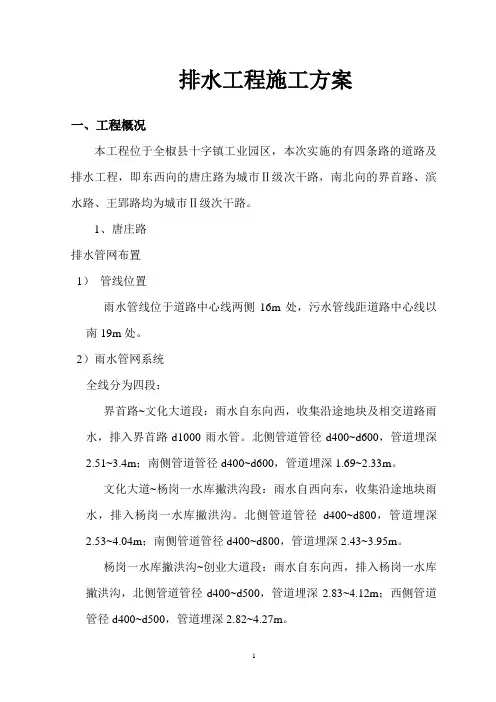

排水工程施工方案一、工程概况本工程位于全椒县十字镇工业园区,本次实施的有四条路的道路及排水工程,即东西向的唐庄路为城市Ⅱ级次干路,南北向的界首路、滨水路、王郢路均为城市Ⅱ级次干路。

1、唐庄路排水管网布置1)管线位置雨水管线位于道路中心线两侧16m处,污水管线距道路中心线以南19m处。

2)雨水管网系统全线分为四段:界首路~文化大道段:雨水自东向西,收集沿途地块及相交道路雨水,排入界首路d1000雨水管。

北侧管道管径d400~d600,管道埋深2.51~3.4m;南侧管道管径d400~d600,管道埋深1.69~2.33m。

文化大道~杨岗一水库撇洪沟段:雨水自西向东,收集沿途地块雨水,排入杨岗一水库撇洪沟。

北侧管道管径d400~d800,管道埋深2.53~4.04m;南侧管道管径d400~d800,管道埋深2.43~3.95m。

杨岗一水库撇洪沟~创业大道段:雨水自东向西,排入杨岗一水库撇洪沟,北侧管道管径d400~d500,管道埋深2.83~4.12m;西侧管道管径d400~d500,管道埋深2.82~4.27m。

创业大道~王郢路段:雨水自东向西,并转输振兴路、王郢路雨水排入创业大道d1200雨水管,北侧管道管径d1000~d1200,管道埋深2.56~3.3m;南侧管道管径d400~d800,管道埋深1.54~2.56m。

3)污水管网系统污水全线分为四段:界首路~文化大道段:污水自东向西,排入界首路d400污水管,管径d400,管道埋深4.0~4.5m。

文化大道~杨岗一水库撇洪沟段:污水自两端向中,收集沿途地块污水,排入滨水路d800污水管。

管道管径d400,管道埋深3.55~5.6m。

杨岗一水库撇洪沟~创业大道段:污水自东向西收集沿途地块污水,排入杨岗一水库撇洪沟截污管。

管道管径d400,管道埋深3.65~4.43m。

创业大道~王郢路段:污水自东向西,收集沿途地块污水并转输振兴路污水,排入创业大道d400污水管。

市政排水沟工程施工方案

市政排水沟工程施工方案

目录第一章:总体情况一、工程概况二、施工准备三、施工布置第二章:质量保证措施一、质量保证体系二、质量保证措施三、隐蔽工程质量保证措施四、档案管理第三章:安全保证措施一、安全生产保证体系二、安全防范重点及安全制度三、安全技术保证措施第四章:文明施工与环境保护措施一、文明施工保证措施二、环境保护措施第五章:施工进度计划及工期保证措施一、施工工期和施工进度计划二、工期保证措施第六章:施工方案及措施一、总体工程施工方案二、沟槽开挖及垫层三、钢筋砼箱涵底板四、模板工程五、钢筋工程及沉降缝六、混凝土工程七、毛石挡墙八、回填土九、草皮种植十、施工协调措施第七章:施工资源计划与先进性一、拟投入机械设备计划二、材料投入计划三、劳动力安排计划四、劳务分包情况第八章:施工部署和总平面布置一、施工总部署二、施工指导思想三、施工总平面布置图第九章:季节性施工措施第十章:施工成本控制附表一、投入本标段的主要施工设备表附表二、拟配备本标段的试验和检测仪器设备表附表三、劳动力计划表附表四、计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六、临时用地表第一章总体情况一、工程概况1、工程名称:巫溪马镇坝林城怡园(东侧)排水沟工程2、工程位置及规模:本工程为巫溪县林城怡园东侧附属排水沟工程,排洪明渠总长380m,箱涵总长233.753m,涵洞内空净高2.2m,净宽2.2m,箱涵置于回填土上,箱涵进口段设置消力池兼沉砂凼,并设拦污栅,箱涵出口段平顺连接下游。

二、施工准备开工前的准备工作是整个工程实施的重要环节,是工程顺利进行的基础和保障,准备工作的好坏直接影响工程施工的进度和质量,所以我们将具体落实如下的准备工作:技术方面的准备1.1 公司总部对项目部交底后,组织项目部成员进行图纸会审,熟悉掌握招标文件所规定的相关技术规范及设计要求。

1.2 根据建设单位提供的交桩资料,进行复核、加密水准点,确定并闭合导线点。

1.3 做好土样标准击实及钢筋、水泥、砂、石料、石灰、沥青砼等主要原材料进场检验及相关配合比设计,准备相应的质检、试验仪器设备。

市政工程排水施工方案

市政工程排水施工方案

市政工程排水施工方案一、项目概况本项目位于某市城市中心地带,为改善城市排水系统,提升城市抗洪排涝能力,保障市民生活安全,市政工程排水施工方案将对城市排水管网进行改造和扩建。

本项目总投资额为5000万元,计划施工周期为24个月。

二、工程范围本项目主要包括以下工程内容:1. 排水管网改造:对城市已有的排水管网进行检修和改造,更换老化管道,提升管网排水能力。

2. 排水管网扩建:在城市新开发区域和人口密集地段新建排水管网,以满足城市发展需求。

3. 排水泵站建设:在低洼区域设置排水泵站,提升排水管网的排水能力。

4. 雨水花园建设:在城市中心地带建设雨水花园,收集雨水,减少城市污水排放。

三、技术方案1. 排水管网改造(1)检修老化管道:对已有排水管道进行全面检修,更换老化、破损和渗漏的管道。

(2)管道清淤清污:对排水管网进行清淤清污,保证排水通畅。

(3)加固井盖:对井盖进行加固,防止雨水渗入井下,造成排水管道堵塞。

2. 排水管网扩建(1)新建管道:在城市新开发区域和人口密集地段新建排水管道,提前布局,保证城市发展顺畅。

(2)管网连接:新建管道与已有管网进行连接,保证整体排水系统的连贯性。

3. 排水泵站建设(1)选址规划:在低洼地带选址建设排水泵站,根据地形和排水需求进行科学规划。

(2)泵站设计:设计排水泵站,选择适合的排水设备,保证排水效果。

4. 雨水花园建设(1)选址布局:在城市中心地带选择适合的位置建设雨水花园,保证雨水收集和排放效果。

(2)植被配置:按照设计要求配置适当的植被,提高雨水花园的生态效果。

四、施工进度安排1. 施工准备:确定施工队伍和技术人员,准备施工设备和材料。

2. 排水管网改造:先进行老化管道的检修和更换,加固井盖,清淤清污等工作。

3. 排水管网扩建:在规划的新区域和人口密集地段进行排水管道的新建及连接。

4. 排水泵站建设:根据选址和规划设计进行排水泵站的建设和设备安装。

5. 雨水花园建设:选址布局和植被配置,进行雨水花园的建设。

市政工程排水施工方案

市政工程排水施工方案主要包括排水管网、管涵及排水沟。

一、雨、污水管网施工方法施工工艺流程:施工准备、测量放样→沟槽开挖→基础施工→管道安装→管道护管→检查井施工→闭水试验→回填土1、施工准备、测量放样:(1)施工前做好各班组的技术交底工作,组织各工种负责人熟悉施工图纸,了解施工现场的实际情况,做好职工的安全、质量意识教育。

(2)组织挖机等大型机具进场,并进行检修和试用,确保无故障后,方投入施工中。

(3)组织钢筋、水泥、管子、砂石等材料的进场工作,并做好原材料的抽检试验和砼的级配试验。

(4)根据设计图纸的座标网和控制点,依照工程测量的测量方法,正确做好施工前管道的轴线放样和测量工作,并做好相应的保护桩。

(5)做好施工区域内的施工便道工作。

2、沟槽开挖:沟槽开挖对于处在河道、沟渠等需要地基处理区段的,须在地基处理区段完成后进行;对于处在填方区段,为降低开挖深度和难度,在保证管顶覆土厚度前提下,先实施管线再进行路基回填.本工程沟槽开挖较浅:管道开挖最深约2.9米左右,一般为2.2米左右;地质条件尚好,沟槽开挖难度较小。

沟槽开挖时必须做好防、排水,槽壁支撑,管线保护工作.a、沟内及地面排水槽内排水:根据工程地质条件,本工程排水沟槽开挖拟采用井点降水排除地下水。

对于不能采用井点降水段,基槽采用边沟和集水坑排水,排水沟坡度控制在0.1%内,每20-30m设一集水坑,用水泵排至地面临时排水系统中.井点布置:D800以下(包括D800)管道井点采用单排布置、D800以上管道采用双排井点,井点距槽边1。

0米左右。

地面排水采用沿线砌明沟形式统一处理后排入现有河道。

b、槽壁支撑为保证沟槽开挖施工安全,沟槽开挖时对槽壁必须进行支护。

对于开挖深度大于2.5m且地质较差段沟槽,采用板桩式支撑,板桩为6米长24#槽钢每米打设3—4根.同时注意观察记录现场情况,发现异常及时处理.在沟槽回填至管顶部1.0米左右时拔出支护钢板桩,钢板桩拔出后原空隙迅速用黄砂回填密实。

市政排水工程施工设计方案

市政排水工程施工设计方案一、工程概述市政排水工程是指将城市内的雨水、污水、生活污水等排入主要河流或水源地之前的一系列工程,包括雨水排水系统、生活污水处理系统、污水处理系统等。

本设计方案旨在对市政排水工程进行施工设计,确保工程的可靠性、经济性和环保性。

二、工程内容1.雨水排水系统雨水排水系统包括雨水收集和排水管道,主要用于收集和排除城市内的雨水。

根据设计要求,雨水收集池将建造在城市主要道路两侧,以便收集雨水,并将其导入雨水排水系统。

雨水排水系统将使用不锈钢排水管道,以确保耐久性和防腐性。

2.生活污水处理系统生活污水处理系统主要用于处理城市内的生活排水。

根据设计要求,将建造生活污水处理厂,以处理城市内的生活污水。

处理过程包括初级处理、生物处理和二次沉淀等。

处理后的污水将进入市政供水管网,用于农田灌溉和城市绿化等。

3.污水处理系统污水处理系统主要用于处理城市内的工业废水和污水。

根据设计要求,将建造污水处理厂,以处理工业废水和污水。

处理过程包括物理处理、化学处理和生物处理等。

处理后的污水将进入市政供水管网或直接排入主要河流,以确保水质达标。

三、施工方案1.施工准备进行施工前,需对施工场地进行勘察和测量,确定地面状况和地质条件等。

同时,需要根据设计要求进行设备和材料采购,并制定相应的施工计划和施工时间表。

施工前还需进行相关手续办理,包括施工许可证的申请和环保部门的审批等。

2.雨水排水系统施工雨水排水系统施工主要包括雨水收集池的建造和雨水排水管道的铺设。

首先,建造雨水收集池,施工过程需要按设计要求进行挖掘和混凝土浇筑等。

随后,进行排水管道的铺设,采用不锈钢排水管道,并按照设计要求进行连接和密封等。

3.生活污水处理系统施工生活污水处理系统施工主要包括生活污水处理厂的建造和池塘的挖掘。

首先,建造生活污水处理厂,施工过程需要按设计要求进行土建以及设备的安装和调试等。

随后,进行池塘的挖掘,确保其容量符合设计要求,并进行内部的防水处理。

市政排水管道施工方案(通用5篇)

市政排水管道施工方案(通用5篇)当前,市政道路给排水管道施工经常和水渠、城市绿化带出现交叉问题,一方面影响了城市的正常交通通行,另一方面市政道路给排水管道施工存在较大困难,难以保障管道施工质量,给人们的日常生活带来很多不便。

小编的我精心为您带来了5篇《市政排水管道施工方案》,希望能对您的写作有一定的参考作用。

编制依据篇一1、1施工图纸:1、给排水管道综合平面图(TL0401S-S0202(变))1.2现行国家工程质量验收规范:1.2.1《混凝土结构工程施工质量验收规范》(GB50204-2023)。

1.2.2《钢筋焊接及验收规程》(JGJ18-2023)。

1.2.3《电力建设施工及验收技术规范》(SDJ69-87)。

1.2.4《火电施工质量验收评定标准》。

1.2.5《电力建设安全施工管理规定》。

安全生产、文明施工及安全技术保证措施篇二沟槽每30m设一座下人爬梯,爬梯用钢脚手杆搭设。

6.1所有参加施工的作业人员必须经安全检查技术操作培训合格。

操作人员有权拒绝执行违反安全规定的指令,严禁洒后作业。

6.2特殊工种(电工、电焊工、机械操作、吊装操作工等)必须经培训考试合格后持证上岗。

6.3各工种工序施工前须由施工负责人进行技术交底,并签字。

6.4设专职安全员,建立定期安全检查制度、检查有记录,对查出的隐患及时整改,对严重情况有权停止施工并立即向项目经理汇报,并要求停工。

6.5施工场地内外及场内电缆保护区未征得有关部门同意严禁开挖等,地下作业加强对场内电缆保护。

6.6基坑四周未回填前设防护栏杆。

6.7入现场的施工人员必须遵守各项规章制度且听从安监人员的指挥。

6.8施工人员进入现场必须正确配戴安全帽,高空作业必须系好安全带并且把安全带系在高处牢固的脚手架或其它物体上。

6.9登高作业时所使用的工具必须放在工具袋内,严禁放在模板或跳板上,以防落物伤人。

6.10本工程所用的电器设备一律由专业的电工负责接线、检修,所使用的电器设备应有良好的接地且应将电源线接在漏电保护器下。

市政道路排水工程施工方案

市政道路排水工程施工方案本工程所需材料包括管道、检查井、砖块、混凝土、水泥、砂石等。

我们将根据工程进度计划,提前储备好所需材料,并根据实际情况随时补充。

同时,对于材料的质量要求严格把控,确保施工质量。

7.3施工流程及方法7.3.1基槽开挖:本工程基槽开挖工作是整个工程的重要环节,直接关系到管道的安装和稳定性。

因此,我们将按照设计图纸要求,采用机械开挖和人工清理相结合的方法进行施工,确保基槽的准确度和平整度。

同时,在开挖过程中,要注意保护周边环境,避免对周边建筑物和道路造成影响。

7.3.2排水管道铺设:排水管道铺设是本工程的核心内容,直接关系到排水系统的通畅性和稳定性。

我们将采用机械和人工协作的方式进行铺设,同时要注意管道的准确度和平整度。

在铺设过程中,要注意管道的连接和密封,确保排水系统的正常运行。

7.3.3检查井工程:检查井是排水系统中的重要组成部分,能够方便地进行检查和维修。

我们将按照设计图纸要求,采用机械开挖和人工清理相结合的方法进行施工,同时要注意检查井的准确度和平整度。

在施工过程中,要注意检查井与管道的连接和密封,确保排水系统的正常运行。

7.3.4管道沟槽回填:管道沟槽回填是本工程的最后一个环节,也是整个工程的关键环节。

我们将按照设计图纸要求,采用机械和人工协作的方式进行回填,同时要注意回填的均匀性和紧实度。

在回填过程中,要注意管道的保护,避免对管道造成损坏。

总之,本工程的施工过程中,我们将严格按照设计图纸要求和相关标准进行施工,注重施工质量和安全,确保工程顺利进行,按期完成。

在本工程施工中,需要大量的材料,包括管材、水泥、石灰、粉煤灰、黄土、沥青混凝土、砂、石和红砖等。

我们要确保这些材料的品质合格、数量充足、价格低廉、运输方便。

在采购时,我们要广泛调查材料来源、价格、运输道路、工具和费用等,做好技术经济比较,择优选用。

同时,我们要根据使用计划组织进场,力争节省投资。

在接受工程任务后,我们将全面熟悉施工图纸、资料和有关文件,并参加业主工程主管部门组织的设计交底和图纸会审,做好记录。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
