容易出错的墙板柱设计规范,你都知道吗?

容易出错的墙板柱设计规范,你都知道吗?

容易出错的墙板柱设计规范,你都知道吗?一般部位墙厚度,一二级不应小于160mm且不宜小于层高或无支长度的1/20,三四级不应小于140mm且不宜小于层高或无支长度的1/25。

无端柱或翼墙时,一二级不宜小于层高或无支长度的1/16;三四级不宜小于层高或无支长度的1/20。

2底部加强区墙厚度一二级不应小于200mm且不宜小于层高或无支长度的1/16;三四级不应小于160mm且不宜小于层高或无支长度的1/20。

无端柱或翼墙时,一二级不宜小于层高或无支长度的1/12;三四级不宜小于层高或无支长度的1/16。

3参数指标轴压比一级时9度不宜大于0.4,7、8度时不宜大于0.5;二三级时不宜大于0.6(此项需在建模阶段控制)。

剪力墙配筋率一二三级抗震墙的竖向、水平分布筋最小配筋率均不应小于0.25%,四级抗震墙分布筋最小配筋率不应小于0.20%。

;部分框支剪力墙构造的落地剪力墙底部加强区竖向和水平分布筋配筋率不应小于0.3%。

剪力墙分布筋布置1》剪力墙的竖向和水平分布筋间距:不宜大于300mm,部分框支剪力墙构造的落地剪力墙底部加强区竖向和水平分布筋间距不宜大于200mm;2》分布筋直径:不宜大于墙厚的1/10,且不应小于8mm,竖向筋直径不宜小于10mm;拉筋间距不宜大于600mm,直径不应小于6mm。

4边缘构件:约束边缘构件和构造边缘构件轴压比对于剪力墙构造,底部楼层墙肢截面的轴压比,一级(9度)大于0.1、一级(7、8度)大于0.2、二三级大于0.3时需设置约束边缘构件,小于以上情况均设构造边缘构件。

构造边缘构件截面尺寸按照《高规》图7.2.16确定,注意不要按照《抗规》确定截面尺寸,因为《抗规》中构造约束边缘构件的长度比《高规》短;纵向钢筋配筋率及箍筋直径和间距均按《抗规》表6.4.5-1取用即可,构造边缘构件箍筋无体积配箍率要求。

约束边缘构件约束构件根据轴压比和所在墙体的类型及长度确定约束边缘构件长度,在结合规范中的图示来确定最终的约束边缘构件截面尺寸;纵筋配筋量直接PKPM计算结果配筋,最小配筋量结合《抗规》表6.4.5-3确定;箍筋结合《抗规》表6.4.5-3中,有轴压比查配箍率特征值,进而得出体积配箍率最小值;箍筋间距也查该表。

墙柱插筋钢筋移位产生的原因

墙柱插筋钢筋移位产生的原因

墙柱插筋钢筋移位产生的原因
墙柱插筋钢筋移位产生的原因可能有以下几种:施工操作不当:施工时,如果工人没有按照设计要求和标准进行正确的钢筋绑扎和固定,就有可能导致钢筋移位。

例如,绑扎不牢固、固定不稳定、位置偏移等。

模板振动或变形:在浇筑混凝土时,如果模板存在振动或变形,就有可能导致墙柱插筋钢筋移位。

模板振动会使钢筋产生相对位移,从而改变它们所占据的位置。

浇筑过程中的混凝土流动:当在墙柱内倾倒混凝土时,如果混凝土的流动速度过快或流动性较高,就有可能引起钢筋移位。

流动的混凝土会对钢筋施加力量,使其发生位移。

混凝土浇筑顺序不当:墙柱周围的混凝土浇筑顺序如果不合理,也可能导致钢筋移位。

例如,如果先浇筑上部分,然后再浇筑下部分,上部分混凝土的浇筑压力可能会导致下部分的钢筋发生移位。

温度和湿度变化:环境的温度和湿度变化也可能导致钢筋移位。

例如,当环境温度升高或湿度增加时,混凝土可能发生膨胀或收缩,从而引起钢筋的位置变化。

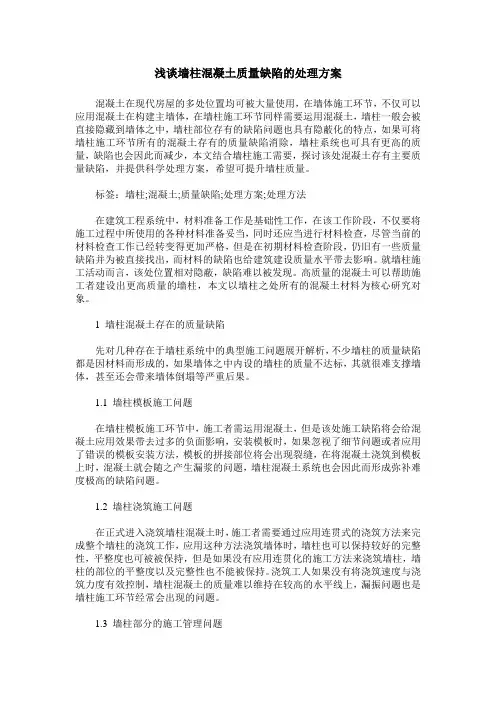

浅谈墙柱混凝土质量缺陷的处理方案

浅谈墙柱混凝土质量缺陷的处理方案

浅谈墙柱混凝土质量缺陷的处理方案混凝土在现代房屋的多处位置均可被大量使用,在墙体施工环节,不仅可以应用混凝土在构建主墙体,在墙柱施工环节同样需要运用混凝土,墙柱一般会被直接隐藏到墙体之中,墙柱部位存有的缺陷问题也具有隐蔽化的特点,如果可将墙柱施工环节所有的混凝土存有的质量缺陷消除,墙柱系统也可具有更高的质量,缺陷也会因此而减少,本文结合墙柱施工需要,探讨该处混凝土存有主要质量缺陷,并提供科学处理方案,希望可提升墙柱质量。

标签:墙柱;混凝土;质量缺陷;处理方案;处理方法在建筑工程系统中,材料准备工作是基础性工作,在该工作阶段,不仅要将施工过程中所使用的各种材料准备妥当,同时还应当进行材料检查,尽管当前的材料检查工作已经转变得更加严格,但是在初期材料检查阶段,仍旧有一些质量缺陷并为被直接找出,而材料的缺陷也给建筑建设质量水平带去影响。

就墙柱施工活动而言,该处位置相对隐蔽,缺陷难以被发现。

高质量的混凝土可以帮助施工者建设出更高质量的墙柱,本文以墙柱之处所有的混凝土材料为核心研究对象。

1 墙柱混凝土存在的质量缺陷先对几种存在于墙柱系统中的典型施工问题展开解析,不少墙柱的质量缺陷都是因材料而形成的,如果墙体之中内设的墙柱的质量不达标,其就很难支撑墙体,甚至还会带来墙体倒塌等严重后果。

1.1 墙柱模板施工问题在墙柱模板施工环节中,施工者需运用混凝土,但是该处施工缺陷将会给混凝土应用效果带去过多的负面影响,安装模板时,如果忽视了细节问题或者应用了错误的模板安装方法,模板的拼接部位将会出现裂缝,在将混凝土浇筑到模板上时,混凝土就会随之产生漏浆的问题,墙柱混凝土系统也会因此而形成弥补难度极高的缺陷问题。

1.2 墙柱浇筑施工问题在正式进入浇筑墙柱混凝土时,施工者需要通过应用连贯式的浇筑方法来完成整个墙柱的浇筑工作,应用这种方法浇筑墙体时,墙柱也可以保持较好的完整性,平整度也可被被保持,但是如果没有应用连贯化的施工方法来浇筑墙柱,墙柱的部位的平整度以及完整性也不能被保持。

混凝土墙柱根部缺陷(烂根)处理的要求要求措施

混凝土墙柱根部缺陷(烂根)处理的要求要求措施

混凝土墙柱根部缺陷(烂根)处理措施为了减少质量缺陷问题的发生,最大可能的保证、提高建筑工程质量,现针对本工程局部墙柱底部缺陷(烂根)质量通病进行分析,并提出相应处理及预防措施。

一、通病产生原因:1、模板下口缝隙封闭不严,导致混凝土跑浆。

2、浇筑前未浇灌足够50mm厚以上的水泥砂浆。

3、墙柱模板底部木枋挤缝过多,造成混凝土吃模现象。

4、混凝土没有分层浇灌,下料不当,造成混凝土离析。

二、处理措施:1、在墙柱根部凿去薄弱松散部分混凝土及松动石子,凿出一条U行凹槽。

2、用钢丝刷或压力水洗刷槽内杂物,对钢筋表面进行除锈,多次洗刷直至干净,湿润槽壁。

3、在墙体根部斜支模板。

模板支设要牢固,防止混凝土强度未达到要求之前受到扰动。

4、用粒径10-20mm细石混凝土(比原混凝土标号高一级)进行浇注,仔细填塞、捣实。

5、加强养护。

6、混凝土强度达到要求后,拆除模板,将凸出的多余混凝土进行剔除。

三、缺陷修补质量控制:1、在缺陷修补施工前,施工人员应配合质检人员对缺陷进行详细检查,认真做好缺陷记录。

2、严格按照“三检”制度对缺陷修补的每道工序进行检查,修补处理每道工序应有相应的质量检查记录,上一道工序经验收合格后方可进行下一道工序施工。

否则,视为不合格,必须返工,不留质量隐患。

3、对于重要部位的缺陷修补,应有质检员进行全程跟踪检查,以确保工程质量。

四、加强预防措施:为保证工程质量,针对模板工程及混凝土工程,我项目部将加强对施工管理人员及施工班组的技术指导工作,在施工过程中要特别注意以下几点:1、支设模板前将剪力墙部位的杂物等清理干净;模板拼缝严密,防止漏浆。

2、严格按照混凝土的配合比施工,确保混凝土的和易性。

3、浇筑混凝土之前,先均匀浇筑一层50-100mm厚的同强度等级的水泥砂浆或减少石子混凝土,以避免混凝土在下落过程中石子落在下面,造成石子过多砂浆偏少的现象。

4、用木枋封堵模板底部缝隙时,控制混凝土“吃模”现象。

蜂窝、麻面、露筋等缺陷的处理方案一、专项小组设立由于本次浇筑的A~J轴二层梁板柱混凝土存在不同程度的蜂窝、麻面、烂角、漏筋及部分漏振等缺陷。

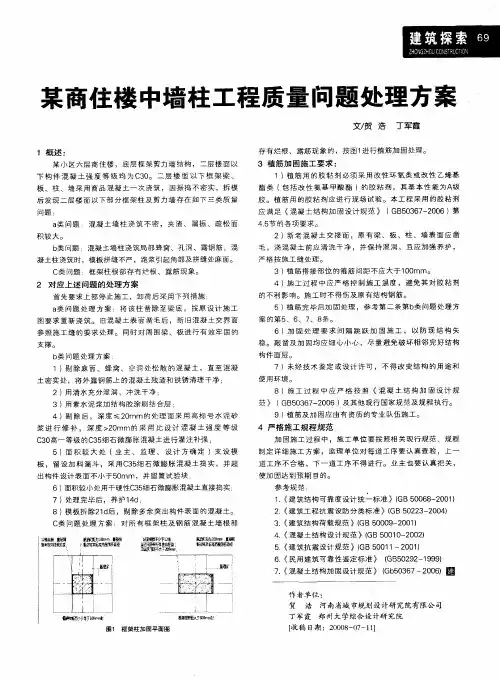

某商住楼中墙柱工程质量问题处理方案

某商住楼中墙柱工程质量问题处理方案
支撑 。
6)加 固 处 理 要 求 间 隔 跳 跃 加 固 施 工 , 以 防 现 结 构 失 稳 。敲 凿及 加 固均 应 细 心 小 心 ,尽 量 避 免 破坏 相 邻 完 好 结构
构件 面 层 。
b 问题 处理 方案 : 类
1) 除 麻 面 、 蜂 窝 、 空 洞 处 松 散 的 混 凝 土 ,直 至 混 凝 剔
C 问题 :框架 柱根 部 存 有烂 根 、 露 筋现 象 。 类
3) 筋搭 接 部 位 的箍 筋 间距 不 应 大于 1 O 植 O mm。 4) 工 过 程 中应 严 格 控 制 施 工 温 度 ,避 免 其 对胶 粘 剂 施 的 不利 影 响。 施 工 时不 得 伤 及原 有 结构 钢 筋 。 5) 筋 完毕 后 加 固 处理 ,参 考第 二条 第b 问题 处理 方 植 类
7)未经 技 术 鉴定 或 设计 许 可 ,不 得 改 变 结 构 的 用途 和
使用 环 境 。
8)施工 过程 中应严 格按 照 《混凝 土结 构加 固设计 规
范 》 ( 5 3 7 2 0 及 其他 现 行 国家 规 范及 规 程执 行 。 GB 0 6 — 0 6) 9) 筋 及加 固应 由有 资 质 的专 业 队伍 施 工。 植
使加 固达 到预 期 目的。 参 考 规范 :
板 ,留 设加 料 漏 斗 ,采 用 C 5m 3  ̄ 石微 膨 胀 混凝 土捣 实 ,并 超
出构 件 设计 表 面 不小 于5 mm ,并 留置试 验 块 ; 0
6) 面积较 小 处用 干硬性 C 5 石微膨 胀混凝 土直 接捣 实 ; 3细 7)处理 完 毕后 ,养 护 1 d 4 ; 8) 板 拆 除2 d ,剔 除 多 余突 出构件 表 面 的 混凝 土 。 模 1后 C类 问题 处理 方案 对所 有 框 架 柱 及 钢 筋 混 凝 土墙 根 部

混凝土墙柱底部缺陷(烂根)处理措施

混凝土墙柱底部缺陷(烂根)处理措施

混凝土墙柱根部缺陷(烂根)处理措施为了减少质量缺陷问题的发生,最大可能的保证、提高建筑工程质量,现针对本工程(唐山新华联广场工程)局部墙柱底部缺陷(烂根)质量通病进行分析,并提出相应处理及预防措施。

一、通病产生原因:1、模板下口缝隙封闭不严,导致混凝土跑浆。

2、浇筑前未浇灌足够50mm厚以上的水泥砂浆。

3、墙柱模板底部木枋挤缝过多,造成混凝土吃模现象。

4、混凝土没有分层浇灌,下料不当,造成混凝土离析。

二、处理措施:1、在墙柱根部凿去薄弱松散部分混凝土及松动石子,凿出一条U行凹槽。

2、用钢丝刷或压力水洗刷槽内杂物,对钢筋表面进行除锈,多次洗刷直至干净,湿润槽壁。

3、在墙体根部斜支模板。

模板支设要牢固,防止混凝土强度未达到要求之前受到扰动。

4、用粒径10-20mm细石混凝土(比原混凝土标号高一级)进行浇注,仔细填塞、捣实。

5、加强养护。

6、混凝土强度达到要求后,拆除模板,将凸出的多余混凝土进行剔除。

三、缺陷修补质量控制:1、在缺陷修补施工前,施工人员应配合质检人员对缺陷进行详细检查,认真做好缺陷记录。

2、严格按照“三检”制度对缺陷修补的每道工序进行检查,修补处理每道工序应有相应的质量检查记录,上一道工序经验收合格后方可进行下一道工序施工。

否则,视为不合格,必须返工,不留质量隐患。

3、对于重要部位的缺陷修补,应有质检员进行全程跟踪检查,以确保工程质量。

四、加强预防措施:为保证工程质量,针对模板工程及混凝土工程,我项目部将加强对施工管理人员及施工班组的技术指导工作,在施工过程中要特别注意以下几点:1、支设模板前将剪力墙部位的杂物等清理干净;模板拼缝严密,防止漏浆。

2、严格按照混凝土的配合比施工,确保混凝土的和易性。

3、浇筑混凝土之前,先均匀浇筑一层50-100mm厚的同强度等级的水泥砂浆或减少石子混凝土,以避免混凝土在下落过程中石子落在下面,造成石子过多砂浆偏少的现象。

4、用木枋封堵模板底部缝隙时,控制混凝土“吃模”现象。

防止墙柱底部漏浆方法

防止墙柱底部漏浆方法

防止墙柱底部漏浆方法
1.提前浇筑基础:在进行墙柱浇筑前,确保基础已经浇筑完成并达到设计要求。

基础的质量和强度对墙柱底部的漏浆问题有着重要影响。

2.采用合适的模板:使用高质量、密实的模板,确保模板连接处密封严密,防止浆料渗漏。

模板的质量直接影响浇筑的形状和密实度。

3.加强支模和支撑:在浇筑墙柱时,加强支模和支撑的设置,确保模板处于稳定的状态,避免在浇筑过程中发生变形和位移,导致漏浆。

4.设置挡板和堵头:在模板的接缝和墙柱底部设置挡板,用于防止浆料漏出。

在浇筑前,设置合适的堵头,防止浆料从墙柱底部流失。

5.使用密封胶条:在模板接缝和墙柱底缝隙处使用密封胶条,确保这些关键位置密封良好,防止浆料渗漏。

6.控制浇筑速度:控制浇筑速度,避免过快导致浆料难以填充到位,或者过慢导致浆料流失。

合理的浇筑速度有助于确保浆料均匀填充并紧密结合。

7.监控浆料质量:保证浆料的配比和质量符合设计要求,避免因浆料的流动性不佳等原因导致漏浆问题。

8.及时修复漏浆部位:如果在浇筑过程中发现漏浆情况,应立即采取修复措施,例如用防渗材料进行填充,确保墙柱底部的密封性。

这些方法可以综合运用,确保墙柱底部浆料的牢固连接,防止漏浆问题的发生。

在施工中,严格按照设计要求和规范操作,并加强质量监控,有助于提高建筑结构的稳定性和耐久性。

墙柱钢筋施工问题,监理工作联系单回复

墙柱钢筋施工问题,监理工作联系单回复

监理工作联系单回复
致:xxxxxx项目监理部
事由:关于低区1区基础顶~-5.15米墙柱钢筋施工存在的问题答复如下:
1、经过咨询设计院,设计院的解释,地下室的柱箍筋不需要全高加密,按图
纸施工即可
2、没有设置内箍的柱是因为柱图纸大样中是拉筋设置,不是箍筋设置,现场
有缺少拉筋的现象已经整改完毕
3、墙拉筋间距过大的问题也经过整改,基本上达到了设计要求
4、竖向钢筋漏扎的问题也已经过工人整改,基本满足了要求
5、第一道箍筋距离混凝土面间距过大的问题在钢筋验收时就已责令施工班组
整改,经我项目部质量检查员跟踪检查已经到位
6、连接凿毛处的碎石混凝土在模板合模前用水冲干净后才合模
Xxxxx工程建设公司
2017-10-22。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、基础层的柱子为什么汇总后看不到纵筋的钢筋量?
基础层柱子的纵筋信息是合并到上一层柱子的纵筋信
息中的,基础层柱子只能查看插筋(如果画好基础构建的
话),这么处理的结果跟手工是保持一致的,工程量也是没
有问题的
2、GGJ2009中,自动判断边角柱,为什么不起作用?
这种情况一般是由于没有绘制梁或墙,柱处于什么位置,软件是通过与梁或墙的关联来判断的,只有绘制好梁再点击自动判断按钮,这时就可以了。

一般只需要在柱封顶的时候判断,中间层没有必要。

3、GGJ2009柱子的钢筋上层钢筋比下层钢筋直径大的时候,
软件会不会考虑向下的插筋?
软件会自动考虑,软件的计算公式:层高+在下层的露出
长度-保护层
4、构造柱在基础层中为什么没有计算箍筋根数?
砌体结构的计算设置中“是否属于砖混结构"软件中默认是“否”,选择“否”时按照框架填充墙构造计算,
基础范围内不计算箍筋,只有选择为“是”砖混结构才
计算基础中的箍筋。

5、剪力墙结构,先绘制柱子还是先绘制剪力墙?
如果是CAD导图,先做哪个都可以,没有CAD图建议先绘
制剪力墙后绘制暗柱,利用自适应布置暗柱绘制即可,提高
效率.
6、用户在独立的暗柱的位置有一小段的剪力墙(跟暗柱同大小),且剪力墙里面有水平筋,软件中如何处理?
解决方法:软件中在有暗柱的地方按柱子计算不会计算剪力墙的钢筋,用户的是只计算水平钢筋,剪力墙的压墙筋就是在底部或顶部附加的几根水平钢筋,可以在剪力墙的压墙筋处理。

7、为什么布置了砌体加筋,但是汇总之后没有钢筋量?
问题解答:用户定义的砌体加筋的间距为500,但是实际上这个位置的砌体墙的标高从底到顶只有500的高度,就是砌体加筋的布置间距已经超出了砌体墙的高度,所以就没有计算。

8、剪力墙内外侧保护层不一样时的是怎么定义的?定义的原则是什么?
解决方法:
定义方式:用斜杠表示,如15/20.
定义原则:1.)沿墙的绘制方向,左侧为斜杠前的保护层值,右侧为斜杠后的值。

2.)当墙端头没有与别的墙相交时,则水平筋长度扣减保护层自身右侧保护层厚度鉴于上面两个原则。

9、柱子纵筋锚固和设置插筋的区别及应用情况?
解决办法:设置插筋是基础的柱子的纵向钢筋是分为插筋和纵筋两段算的,有搭接;纵筋锚固,就是纵向钢筋直接下来锚到基础里的。

10、剪力墙纵筋搭接接头错开率是50%,一二级抗震03G101第48页说的是1.2Lae的搭接,按照第34页的搭接计算公式算出来的要比
这个多,到底以那个为准?软件里怎么处理?
按照规范计算是1.2Lae,软件中也默认的是按照1.2Lae计算,若要按照搭接公式计算,在软件中工程设置—计算设置—剪力墙
调整就可以了
11、构造柱下面是基础梁,两个构造柱高度一样底标高设置到基础梁顶部和基础梁底部计算出来的结果不一样?为什么?
公式一样,软件算出来不一样,是因为伸入梁里的这段长度按照预留埋件长度计算了,也就说按照锚入梁的预留钢筋计算了,这个按照实际柱子高度计算绘制梁顶
12、 框支柱柱顶构造按节点设置,但是绘图区三维显示是所
有的纵筋都伸入上一层,这个节点不起作用
解决方法:不伸入上层的钢筋信息前加*,让他锚入本层的板里面,能伸入上层墙里面的钢筋会自动伸上去,例如*4b20+6b22 表示4根纵筋锚入本层,6根纵筋伸入上层13、剪力墙顺时针绘制和逆时针绘制对钢筋计算有没有影响【业务背景】
用户的工程内外侧的钢筋不一样,在软件中定义剪力墙的钢筋的时候告诉用户用加号连接,加号前面的代表是外侧的,但是绘制的时候要不要考虑方向
【原因分析】
需要考虑方向的,软件中的剪力墙的内外侧的区分是沿着绘制的方向去看左侧的就代表的是外侧的,所以一旦用户的剪力墙内外两侧的钢筋不一样,绘制的时候应该顺时针绘制,因为对于剪力墙内外侧的钢筋计算方法是不一样的。

14、工程是砖混结构,基础层层高为2.1m,条形基础高800m,
在构造柱的编辑钢筋里面却是层高60+预留埋件纵筋弯折长度10*d,总长180mm,这是为什么?
【业务背景】:在基础层绘制构造柱后,汇总计算,编辑钢筋里面的插筋长度只有180mm,如图所示
【分析原因】:通过动态观察发现,在基础层顶部还有一道基础梁,软件在算构造柱插筋时将顶部的梁以下都默认成了基础,所以层高为60mm,将那道梁换成其他的量就可以了,

15、异形柱可以判断边角柱么
【业务背景】形柱判断边角柱,没有反应,怎么把异形柱进行边角柱的判断?
【原因分析】不能,在编辑钢筋中或者原位标注中改,或者钢筋信息前输入#,表示顶层锚固。

16、【问题描述】暗柱的钢筋量要计算到剪力墙里面去
【业务背景】用户要求自己的某些构件汇总的时候,把一些自己定额要求的量要统计到别的构件的量里面。

eg:用户要求把暗柱的量体现在剪力墙里面。

【原因分析】在暗柱的属性里面将其汇总信息改为剪力墙。

然后汇总计算。

看报表预览里面的构件汇总信息分类表,这个时候,暗柱的量就计算到剪力墙里面去了。

17、做地下工程,暗柱-1层画了,要算上露的钢筋,可是不能算上层的量,就没输入首层暗柱的钢筋信息,汇总完,-1层暗柱还是没有上伸的钢筋?
业务背景
施工要求分开做每层的量
解决方法
暗柱上边不输入暗柱的钢筋信息,钢筋就不伸上去,剪力墙不输入就可以伸上去,
18、顶层柱子的锚固是机械锚固怎么处理?
业务背景:新平发中新增的顶层中柱机械锚固节点
解决方案:在工程设置—计算设置—节点设置—柱/墙柱—顶层中柱选择节点五,同时把纵向钢筋弯钩与机械锚固形式的节点选择机械锚固形式即可
19、箍筋根数不是按照层高来计算的。

业务背景:客户工程层高是3000,但是箍筋计算公式中是按3550计算的
原因分析:用户的情况比较特殊,柱顶有高出框架柱的高600的梁,计算了梁
高范围的箍筋。

20、变截面剪力墙,上面的纵筋下插1.5LAE(软件默认的)为什么修
改了不起作用?
解决方法:用户是选中修改的,这个节点选中修改不起作用,直接在
工程设置-计算设置-节点设置里面修改。

21、GGJ2009中是否自动判断变截面柱钢筋?是否自动判断变截面的墙
业务背景:用户工程中有变截面的墙软件会不会处理。

解决方法:柱的计算设置中第12项有“层间变截面钢筋自动判断”的选项,选择“是”,软件自动判断钢筋是连续通过还是弯折;否”,软件默认按钢筋在变截面连续通过处理,自动判断条件:1)矩形柱2)必须输入B边和H边、角筋信息3)不能输入*和# 4)当前位置必须有梁
软件不能自动判断变截面的墙,如需按变截面计算,需在相应的钢筋信息前加“*”
22、剪力墙绘制暗柱的时候,短肢的部分也绘制了剪力墙,为什么短肢剪力墙会多算两根水平筋?
解决方案:是因为同位置下一楼层并没有绘制剪力墙,软件会认为在本层水平筋有2排水平钢筋的锚固区,将默认的2改成0即可
23、剪力墙的垂直钢筋按照A12/A14@100,向上取整加一,则A12的钢筋会比A14多1根
解决方法:这是软件报错一类得,以后会向总部反应解决。
