毛竹脚手架施工方案
竹子脚手架施工方案

竹子脚手架施工方案一、概述竹子作为一种轻便、环保、可再生的材料,近年来在建筑施工中被广泛应用。
竹子脚手架作为支撑和操作平台的重要工具,在工程建设中具有独特的优势。
本文将介绍竹子脚手架的施工方案,包括材料准备、搭建流程和安全措施等内容。
二、材料准备1. 竹子选择:选择直径适中、质地坚硬、无虫蛀和病害的竹子作为脚手架的主要材料。
竹子应具备足够的承载力和强度,确保施工过程中的安全。
2. 竹子加工:将选定的竹子进行加工处理,包括去皮、防腐和防火等。
去皮可以提高竹子的整体美观和抗震性能;防腐处理可以延长竹子的使用寿命;防火处理可以降低火灾风险。
3. 连接件选择:选择合适的连接件,如竹子夹、搭钩和螺栓等,确保脚手架的稳固性和结构安全。
三、搭建流程1. 基础处理:在施工地点进行基础处理,确保地面平整牢固。
可以采用混凝土浇筑或者钢板打桩的方式进行基础施工。
2. 竹子铺设:根据设计要求,将处理过的竹子铺设在基础上,形成脚手架的骨架结构。
竹子应根据需要进行剪裁和连接,确保整体稳定。
3. 固定连接:在竹子的交接部位使用合适的连接件进行固定,提高脚手架的抗震性能和稳定性。
连接件应牢固可靠,避免松动和滑动。
4. 平衡调整:在搭建过程中,应随时进行平衡调整,确保脚手架水平稳定。
可以使用水平仪和调节底座的高度来实现平衡调整。
5. 完善配套:根据实际需要,安装脚手架的配套设施,如防护网、搭板和安全扶手等。
配套设施的安装应符合相关安全标准和规范要求。
四、安全措施1. 安全教育:在搭建竹子脚手架之前,应对施工人员进行安全教育和培训,提高其安全意识和技能水平。
毛竹脚手架施工方案

毛竹脚手架施工方案毛竹脚手架是一种常用的施工工具,在建筑行业中被广泛应用。
它具有轻巧、坚固、耐用的特点,可以帮助施工人员高效、安全地进行施工作业。
本文将介绍毛竹脚手架的施工方案,包括搭建、使用和拆卸过程,旨在帮助施工人员正确、规范地使用毛竹脚手架,确保施工质量和工作安全。
1. 毛竹脚手架的选择和准备在进行毛竹脚手架施工前,首先需要选择合适的毛竹材料。
毛竹应具有一定的韧性和承重能力,没有明显的裂纹和破损。
此外,还需要准备好横梁、竖直支架等相关配件,并确保这些配件的质量和稳固性。
2. 毛竹脚手架的搭建过程2.1 第一步:确定搭建位置和高度在进行搭建工作前,需要确定搭建位置和脚手架的高度,并根据实际情况选择合适的搭建方式。
通常情况下,应遵循脚手架的平稳、稳固原则,确保搭建高度符合相关安全标准。
2.2 第二步:安装横梁和竖直支架将毛竹材料按照设计要求进行横向和纵向连接,形成稳固的基础结构。
横梁应水平、平行,竖直支架应垂直、支撑牢固,确保整个脚手架结构稳定可靠。
2.3 第三步:加固和调整在搭建过程中,应随时检查和调整脚手架的结构,确保每个连接点都紧固牢固,没有松动或变形。
如有需要,可以适当加固支架结构,提高整体稳定性。
3. 毛竹脚手架的使用注意事项在使用毛竹脚手架时,施工人员需要注意以下几点:•禁止超载使用,严禁站在脚手架外部攀爬;•进出站脚手架时,应使用扶手和设施,确保安全通行;•在使用过程中,定期检查脚手架结构是否完好,如有破损或裂纹应及时维修或更换。
4. 毛竹脚手架的拆卸过程在施工完成后,需要及时拆除脚手架结构。
拆卸过程中,应按照搭建的逆向顺序进行,逐步解除各个连接点,防止结构倒塌或损坏。
拆卸完成后,应对毛竹材料进行整理、存放,以备下次使用。
总的来说,毛竹脚手架是一种安全、简单、实用的施工工具,能够有效提高施工效率和工作质量。
施工人员在使用毛竹脚手架时,应严格按照规范操作,确保施工过程安全顺利。
希望本文能够为施工人员提供一些参考和帮助,使脚手架施工工作更加规范化、安全可靠。
竹制双排脚手架施工方案

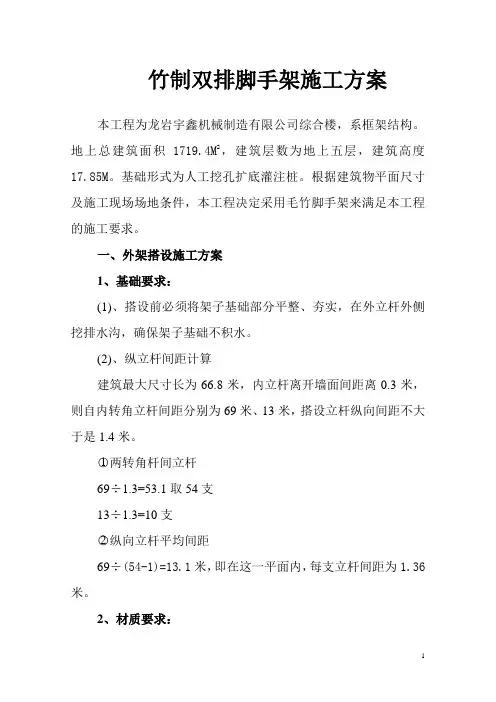

竹制双排脚手架施工方案本工程为龙岩宇鑫机械制造有限公司综合楼,系框架结构。
地上总建筑面积1719.4M2,建筑层数为地上五层,建筑高度17.85M。
基础形式为人工挖孔扩底灌注桩。
根据建筑物平面尺寸及施工现场场地条件,本工程决定采用毛竹脚手架来满足本工程的施工要求。
一、外架搭设施工方案1、基础要求:(1)、搭设前必须将架子基础部分平整、夯实,在外立杆外侧挖排水沟,确保架子基础不积水。
(2)、纵立杆间距计算建筑最大尺寸长为66.8米,内立杆离开墙面间距离0.3米,则自内转角立杆间距分别为69米、13米,搭设立杆纵向间距不大于是1.4米。
○1两转角杆间立杆69÷1.3=53.1取54支13÷1.3=10支○2纵向立杆平均间距69÷(54-1)=13.1米,即在这一平面内,每支立杆间距为1.36米。
2、材质要求:(1)、3年以上毛竹。
(2)、青嫩、枯脆、裂缝、虫蛀、腐烂毛竹不得使用。
(3)、小横杆小头有效直径>9cm,立杆、大横杆、剪刀撑、抛撑、顶撑有效直径>7cm。
3、架体强度要求:(1)、整个架体结构横竖有序,坚固稳定,不变形、不倾斜、不摇晃,能满足施工操作和材料运输要求。
(2)、按二个步距同时有人作业,砌筑架承受均布荷载270Kg/m2,按三个步距同时有人作业,装饰架承受均布荷载200Kg/m24、立杆搭设:(1)、架高18.6+1.8=20.4米,每步距高1.8米。
(2)、实土立杆埋深30cm,回填土埋深50cm,坑底夯实,垫40×50cm以上的垫木。
(3)、立杆垂直度转角处立杆点偏差不得大于10cm,中间立杆点偏差不得大于15cm。
(4)、外立杆高出平屋面1.2米,坡屋面1.5米,搭接长度不少于1.8米,且接头要跨过一皮架。
(5)、内立杆离于墙间距距墙皮30cm,立杆设置处严禁积水。
(6)、同一平面立杆间距,基本相等,间距误差不大于上下5cm,外架整体,目测横竖有度。
毛竹脚手架方案

一、脚手架工程专项施工方案本工程位于屯溪区奕棋镇,由于当地毛竹资源丰富,且建筑物层高仅,为了便于就地取材,节约成本,项目部决定采用双排毛竹脚手架。
(二)、毛竹脚手架的原材料选用:1、立杆、斜杆、剪刀撑、顶撑、大横杆的有效部分小头直径不应小于75mm;2、小横杆的有效部分小头直径不应小于90mm。
3、立杆应以4年以上的毛竹为标准,靑嫩、枯黄或者裂纹、虫蛀的都不允许使用。
4、绑扎时采用8号镀锌铅丝作为主绑扎材料。
5、脚手架竹笆片采用1.5m×0.9m毛竹片,密目网采用密目阻燃安全网×1.80m。
(四)、毛竹脚手架搭设施工方案:1、绑扎程序:平土――选料――挖坑埋杆――立杆――找正――帮立杆――横杆――十字拉杆――斜杆――打顶撑――拉铅丝――接杆――帮护身栏杆――铺脚手板及挡板――挂安全网等全部操作过程。
2、毛竹脚手架基础的作法:原土找平——夯实——铺5cm厚木垫板————立杆。
木垫板厚5cm,宽度不小于20cm,板长2m 时,垂直于墙面铺设,板长大于3m时,沿墙面纵向铺设。
3、立杆:立杆在设木垫板的同时并应加扫地杆。
立杆步距1.8m、跨距1.50m、立杆横距0.9m、内侧大横杆距墙边0.2m。
立杆顶端宜高出女儿墙上皮1.00m,高出檐口上皮1.5m。
3、纵向水平杆(原称大横杆):纵向水平杆应设置在立杆内侧,其长度不小于3跨。
纵向水平杆接长采用搭接,搭接长度不应小于1.5m且不少于3道绑扎,接头应交错布置,两接头在水平方向错开50cm。
两根相邻纵向水平杆(上下、左右)的接头不能在同一距或跨度内,各接头中心至最近主节点的距离不大于立杆纵距的1/3,避开跨中弯矩较大处。
4、横向水平杆(原称,小横杆):主节点处(紧靠立杆)设置一根横向水平杆。
在双排脚手架中,靠墙一端的外伸长度离墙面不大于0.1m(横向水平杆长度)。
伸出外杆10cm,使用铺竹笆脚手板时,应在两节点中间处再增设一根小横杆,竹笆应放在置在纵向水平杆上,纵向水平杆放在横向水平杆上,横向水平杆的两端固定在立杆上。
高压线防护毛竹脚手架搭设施工方案

高压线防护毛竹脚手架搭设施工方案
高压线防护是在施工现场周围搭设的一种安全防护措施,主要目的是保护施工人员和
周围环境免受高压电线的危害。
下面是一种毛竹脚手架搭设的施工方案,具体步骤如下:
1.确定高压线位置和工作区域:在施工前,应先确定高压线的位置和工作区域。
高压
线的位置应明确标示,并保证施工区域不得接近高压线的安全距离。
2.选择合适的毛竹材料:毛竹是一种轻便且具有一定承重能力的搭建材料,选择直径
较大、无明显裂纹或损伤的毛竹材料进行搭建。
根据施工需求,选择合适长度的毛竹
材料。
3.制作脚手架支架:根据实际需求,制作毛竹脚手架支架。
支架的搭设应符合工程要求,保证稳固和安全。
支架的高度应与施工作业的要求相适应,同时要保证高压线与
支架之间的安全距离。
4.搭设脚手架平台:利用毛竹材料搭设脚手架平台,确保平台的稳固和坚固。
平台的
搭设应保证施工人员的安全,防止其在高处工作时发生坠落事故。
5.加装防护措施:在搭设脚手架的同时,还需要加装防护措施,确保高压线与施工人
员和周围环境的安全。
可以采用绝缘材料对脚手架进行包裹,防止电流穿过毛竹材料,保护施工人员免受电击。
6.监控和警示:设置监控设备和警示标识,定期巡查和检查施工现场,确保高压线防
护措施的有效性和安全性。
在配置高压线防护的毛竹脚手架施工方案时,需要根据实际情况进行合理的设计,并
严格按照国家相关安全法规和标准进行操作,确保施工人员的安全和施工质量的保证。
最后,还要注意及时清理施工现场,减少发生意外的风险。
毛竹脚手架搭设

毛竹脚手架搭设脚手架是在建筑施工过程中常用的工具,用于提供一个安全、稳定的工作平台,方便工人进行高空作业。
在脚手架的使用中,毛竹是一种常见的材料。
毛竹作为一种天然的竹材,具有轻便、坚固、环保的特点,被广泛应用于脚手架的搭设中。
在搭设毛竹脚手架时,需要进行一系列的操作和注意事项,以确保搭设的安全和稳定性。
首先,在搭设毛竹脚手架之前,需进行材料的准备和选择。
选用质量较好的毛竹材料,要求无裂纹、无腐朽,长度适合工地需求。
可以使用锯子对毛竹进行切割和加工,将其制作成适当长度的脚手架杆。
在搭设脚手架时,需要选择合适的位置并进行基础的预备工作。
首先,确保施工地面平整、坚实,没有明显的障碍物。
其次,根据需要确定脚手架的高度和长度,并进行标记。
然后,根据标记的位置,进行下沉地钢管或人工挖掘基础坑,再根据测量线、控制线等进行调整、排除要求。
接下来,进行脚手架的搭设。
将处理过的毛竹杆根据预先设计好的方式进行组合,连接,确保连接牢固。
在连接处可以使用螺栓、扣件等工具进行牢固的连接。
需要注意的是,连接件应该与毛竹杆配合良好,没有间隙或松动。
同时,要合理设置支撑、斜撑等支撑结构,增加整个脚手架的稳定性。
在搭设过程中,要确保毛竹脚手架的稳固性。
检查脚手架各部位的连接,确保没有松动或者损坏的情况,进行必要的调整和修复。
在使用过程中,要经常检查脚手架的稳定性,避免发生意外事故。
另外,还要注意毛竹脚手架的维护。
定期检查脚手架的连接部位,发现有松动或损坏的情况及时处理。
同时,避免脚手架接触水源或暴露在雨中,防止其受潮发霉或者腐朽。
毛竹脚手架的搭设是一项重要的施工工作,需要专业的人员进行操作。
在操作过程中,要严格遵守相关的安全操作规范和要求,确保工人的人身安全。
总之,毛竹脚手架作为一种常见的脚手架材料,具有轻便、坚固、环保等特点,被广泛应用于建筑施工中。
在搭设毛竹脚手架时,需要进行材料的准备和选择,合理安排施工位置和基础准备,进行连接和稳固性的检查等。
毛竹脚手架搭设方案与搭设规范介绍

毛竹脚手架搭设方案与搭设规范介绍文档一:毛竹脚手架搭设方案与搭设规范介绍1. 毛竹脚手架搭设方案1.1 建设背景1.1.1 工程概况1.1.2 施工要求1.2 搭设方案1.2.1 搭设基本原则1.2.2 架体布置方式1.2.3 架体选材及尺寸1.2.4 搭设步骤1.3 安全措施1.3.1 工作人员安全要求1.3.2 现场安全设施1.3.3 安全防护措施2. 毛竹脚手架搭设规范介绍2.1 架体组成2.1.1 支撑系统2.1.2 平台系统2.1.3 联结系统2.1.4 防护系统2.1.5 附属设施2.2 搭设要求2.2.1 基础准备2.2.2 架体搭设2.2.3 平台设置2.2.4 联结固定2.2.5 部件安装2.2.6 防护措施2.2.7 拆除要求2.3 操作规范2.3.1 搭设人员要求 2.3.2 使用规范2.3.3 检查与维护附件:1. 毛竹脚手架搭设示意图2. 搭设操作步骤图注释:- 毛竹脚手架:一种常用于建筑施工的临时性架设工具。
- 搭设基本原则:安全可靠、稳定平整、人员通行畅遂。
- 支撑系统:包括立杆、斜杆、拉杆等组成的支撑结构。
- 平台系统:提供工作面的水平支撑结构。
- 联结系统:用于连接和固定各个部件和构件。
- 防护系统:包括安全网、安全带、护栏等,保证工作人员的安全。
- 附属设施:如升降机、梯子等辅助设备。
------------------------------------------------------------------------------------------------------------------------文档二:毛竹脚手架搭设方案与搭设规范介绍1. 毛竹脚手架搭设方案1.1 建设背景1.1.1 工程概况1.1.2 施工要求1.2 搭设步骤1.2.1 基座搭设1.2.2 立杆搭设1.2.3 斜杆搭设1.2.4 横杆搭设1.2.5 平台搭设1.2.6 安全防护搭设1.3 安全措施1.3.1 工作人员安全要求 1.3.2 现场安全设施1.3.3 安全防护措施2. 毛竹脚手架搭设规范介绍2.1 架体组成2.1.1 支撑系统构件 2.1.2 平台系统构件 2.1.3 联结系统构件 2.1.4 防护系统构件 2.1.5 附属设施2.2 搭设要求2.2.1 基座要求2.2.2 支撑系统要求 2.2.3 架体布置要求 2.2.4 平台设置要求 2.2.5 联接固定要求 2.2.6 部件安装要求 2.2.7 防护措施要求 2.2.8 拆除要求2.3 操作规范2.3.1 搭设人员要求 2.3.2 使用规范2.3.3 检查与维护附件:1. 毛竹脚手架搭设示意图2. 搭设操作步骤图注释:- 毛竹脚手架:一种常用于建筑施工的临时性架设工具。
毛竹脚手架搭设施工方案

毛竹脚手架搭设施工方案一、项目概况本项目为毛竹脚手架搭设工程,施工地点建筑工地。
施工内容包括搭建脚手架、固定和检查脚手架的安全性能等。
二、施工原则1.安全第一:施工过程中,严格按照相关安全规定进行操作,保证工人的生命安全。
2.经济合理:在满足安全要求的前提下,尽量减少材料和人力成本。
3.周期控制:根据工期计划,合理安排施工进度。
三、施工材料与设备1.毛竹材料:选择直径符合要求的优质毛竹,确保其承载能力和稳定性。
2.钢管:选用优质钢管作为脚手架的支撑主材。
3.扣件:使用标准规格的扣件,保证其牢固性和连接性能。
4.施工工具:包括手工工具(如锤子、扳手等)和电动工具(如电钻、电批等)。
四、施工流程1.施工准备(1)施工前期:制定详细施工方案和施工图纸,确保施工安全和有效性。
(2)施工材料准备:按照工程量计算准备好毛竹、钢管、扣件等所需材料。
(3)施工人员准备:合理安排施工人员,保证施工的效率和安全。
2.搭建脚手架(1)基础施工:在施工地点清理平整地面,并设立围栏。
根据设计图纸确定脚手架四个角的位置,在地面上打好基础。
(2)立杆安装:把标准尺寸的钢管竖立在基础上,用螺栓固定。
(3)水平杆安装:在立杆之间安装水平杆,固定好与立杆的连接。
(4)交叉杆安装:根据设计要求安装交叉杆,固定好与立杆和水平杆的连接。
(5)横杆安装:在水平杆上安装横杆,固定好与水平杆的连接。
(6)验收和固定:进行脚手架的验收,确保其安全性能。
同时对脚手架进行固定和加固,保证其稳定性。
(7)脚手架板安装:在脚手架的水平杆和横杆上安装脚手架板,并进行固定。
3.工程施工根据施工需要,使用脚手架进行施工作业。
施工过程中要注意加强脚手架的检查和维护,确保其安全可靠。
4.施工结束工程完工后,进行脚手架拆除。
拆除时要注意安全,防止材料和设备的损失和人员的伤害。
五、施工安全措施1.安全技术措施:使用合格的材料和设备;按规定的施工工艺进行施工;进行安全防护措施,如安全带、安全脚手板等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广德君威塑业包装印务办
公楼工程
脚
手
架
搭
拆
施
工
方
案
广德县建筑公司
2008年12月10日
目录
一、工程概况
二、脚手架选用材质
三、毛竹脚手架搭设构造要求
四、立杆构造要求
五、小横杆设置
六、杆件搭设
七、脚手片
八、拉结点
九、剪刀撑
十、斜道
十一、临时扶手和栏杆
十二、安全网
十三、脚手架安全管理措施十四、安全操作注意事项
专项施工方案
一、工程概况
本工程广德县经济技术开发区路南侧,建设单位为广德君威塑业包装印务,施工单位为广德县建筑公司,监理单位为广德县建达监理。
本工程为框架结构工程,工期短,建筑总高度低,为二层约11m,建筑面积为1074.58M2,本工程安全等级为二级,耐火等级为二级,抗震类别为丙级,抗震烈度为六度,耐久使用年限50年,屋面防水等级为三级,采用毛竹脚手架搭设。
二、脚手架选用材质:
为了满足工程施工要求、安全要求、经济要求下,本工程选用毛竹,其材质应无腐烂、枯脆虫蛀及裂纹的毛竹。
竹杆有效部分小头直径必须符合:1、立杆、大横杆、顶撑、剪刀撑等不小于75mm;2、小横杆不得小于90mm;3、搁栅、栏杆不小于60mm。
脚手板采用竹制脚手片,规格为1.3m×0.8m,其材质应无霉变,脆断现象,竹片编制紧密,厚度适中,铁丝采用10#铁丝,无生锈、易断现象。
三、毛竹脚手架搭设构造要求
1、本工程檐高为11米,可按常规要求搭设脚手架。
2、搭设顺序:
先竖立杆→装顶撑→装第一步横向水平杆与立杆绑紧放在顶撑
上端→装纵向水平杆与立杆绑紧再与横向和纵向水平杆交叉点同时
绑紧→装纵向扫地杆放在横向扫地杆上方与立杆绑紧→铺设第一步
脚手片→装第二步横向水平杆→装第二步顶撑→装二步纵向水平杆
→设剪刀撑→加临时斜撑与第二步外立杆绑紧(设置连墙件后拆除)→挂立网依次向上搭设。
四、立杆构造
1、立杆基础:原土整平夯实硬化,并在外侧设置20cm×20cm 排水明沟;
2、立杆放置要求:脚手架步距为1.8m ,立杆横距为1.3m,纵距为1.5m,除有凹凸处不能按规定需铺设立人板外,其余均离墙不得大于20cm,立杆位置应根据墙体长度统一安排布置,纵向间距不得不大于1.5m。
五、小横杆设置
1、小横杆设置在大横杆的下方,顶撑的上端。
2、小横杆两端各伸出立杆净长度不少于10 cm并应尽量保持一致。
六、杆件搭接
1、立杆、剪力撑、大横杆和其他杆件均采用搭接,其中立杆、剪力撑搭接长度不小于1.5m,大横杆不小于2m,且均用10#铅丝双股并联绑扎3道以上。
2、相邻杆件搭接错开一个档距,同一平面上的接头不得超过50%。
3、毛竹脚手架必须设置顶撑,顶撑能有效地搁在小横杆上,不得移位、偏离。
顶撑设置到位、有效、与立杆绑扎用10#铅丝双股并联绑扎3道。
七、脚手片
1、采用竹笆脚手片,垂直墙面铺设(每片四角用不细于18#铅丝,绑牢在纵向水平杆上)放置脚手片时,左右两头要搁置均匀,相邻两片要挤紧铺开,交接处要平整,无探头板。
脚手片完好无损,破损的及时更换。
2、因檐高低本工程脚手片应满铺二排以上。
八、拉结点
1、脚手架与建筑物按水平方向不大于7m,垂直方向不大于4m 设一拉结点,拉结点在转角和顶部处加密,即在转角1m以围按垂直方向不大于4m设一拉结点,顶部80cm以围按水平方向不大于7m 设一拉结点。
2、拉结点采用2根并联8#铅丝加套管的柔性拉结(既拉又撑)。
拉结点应保证牢固,防止其移动变形,且尽量设置在外架大、小横杆接点处。
3、外墙装饰阶段拉结点也须满足要求,确因施工需要除去原拉结点时,必须重新补设有效的临时拉结点,以确保外架安全可靠。
九、剪刀撑
1、脚手架外侧应设剪刀撑,每道剪刀撑宽度不大于9m,与地面交叉成45°~60°角,自上而下、左右连续设置。
设置时与其它杆件的交叉点互相连接(绑扎)。
底部斜杆应深埋超过30cm。
2、中间剪刀撑的净距离不应大于9m。
十、斜道
1、斜道为之字形搭设,依附在外脚手架上。
2、斜道宽度为1.2m,坡度不大于1:3,转角处应设置平台。
3、斜道进出口应搭设双层护头棚。
4、斜道所铺设的脚手片上每隔30cm设置防滑条。
十一、临时扶手和栏杆
1、脚手架从第二步起必须设置临时扶手和栏杆,高度为0.3m 和1.2m二道,顶排应设置三道,高度分别为0.3m、0.9m和1.3m 处。
十二、安全网
1、斜道外侧下料平台临边口,架体外侧采用合格的安全网进行封闭。
2、安全网用不少于18#铅丝绑扎,挂严密,设于脚手架外立杆侧。
十三、脚手架安全管理措施
1、脚手架作业人员应经考核合格的专业架子工,上岗人员定期体检,要持证上岗并不得带病作业(指对上岗作业有影响的疾病)。
2、作业人员搭设前应进行交底,并办理有关手续。
3、搭设架子时必须戴好安全帽和安全防护用品及登高作业系好安全带。
4、脚手架分段检查验收,及时改进存在问题,符合要求方准投入使用。
5、操作层上的施工荷载应符合设计规定,不得超载,不得将模板支撑等任意搁置在脚手架上。
6、施工中未经项目部技术人员和搭设人员同意不得随意将架子上的任何部位私自拆除。
十四、安全操作注意事项
1、搭设或拆除脚手架必须根据专项施工方案,操作人员必须经专业训练,考核合格后发给操作证,持证上岗操作。
2、竹脚手架的立杆、顶撑、大横杆、剪刀撑、支杆等有效部分的小头直径不得小于7.5厘米,小横杆直径不得小于9厘米。
达不到要求的,立杆间距应缩小。
青嫩、裂纹、白麻、虫蛀的竹杆不得使用。
3、木脚手板应用厚度不小于5厘米的杉木或松木板,宽度以20-30厘米为宜,凡是腐朽。
扭曲、斜纹、破裂和大横透节的不得使用。
板的两端8厘米处应用镀锌铁丝箍绕2-3圈或用铁皮钉牢。
4、竹片脚手板的板厚不得小于5厘米,螺栓孔不得大于1厘米。
螺栓必须打紧。
竹编脚手板必须牢固密实,四周必须用16#铁丝绑扎。
5、脚手架的绑扎材料应采用10#铅丝双股并联绑扎三道以上。
其抗拉强度应达到规要求。
6、竹立杆的搭接长度和大横杆的搭接长度不得小于1.5米。
绑扎时小头应压在大头上,绑扎不得少于三道。
立杆、大横杆、小横杆相交时,应先绑两根,再绑第三根,不得一扣绑三根。
7、脚手架两端、转角处以及每隔6-7根立杆应设剪刀撑,与地面的夹角不得大于60度,架子高度在7米以上,每二步四跨,脚手架
必须同建筑物设连墙点,拉点应固定在立杆上,做到有拉有顶,拉顶同步。
8、主体施工时在施工层面及上下层三层满铺,装修时外架脚手板必须从上而下满铺,且铺搭面间隙不得大于20厘米,不得有空隙和探头板。
脚手板搭接应严密,架子在拐弯处应交叉搭接。
脚手板垫平时应用木块,且要钉牢,不得用砖垫。
9、翻脚手板必须两个人由里向外按顺序进行,在铺第一块或翻到最外一块脚手板时,必须挂好安全带。
10、斜道的铺设宽度不得小于l.2米,坡度不得大于1:3,防滑条间距不得大于30厘米。
11、脚手架的外侧、斜道和平台,必须绑l-1.2米高的护身栏杆和钉20-30厘米高的挡脚板,并满挂安全防护立网。
12、砌筑用的里脚手架铺设宽度不得小于1.2米,高度应保持低于外墙20厘米,支架间距不得大于1.5米,支架底脚应有垫木块,并支在能承重的结构上。
搭设双层架时,上下支架必须对齐,支架间应绑斜撑拉固,不准随意搭设。
13、拆除脚手架必须正确使用安全带。
拆除脚手架时,必须有专人看管,周围应设围栏或警戒标志,非工作人员不得人。
拆除连墙点前应先进行检查,采取加固措施后,按顺序由上而下,一步一清,不准上下同时交叉作业。
14、拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由
中间操作人往下顺杆子。
15、拆下的脚手杆、脚手板等材料,严禁往下抛掷。
