接地电阻测试旁站监理
“旁站监理方案”的内容和要求

“旁站监理方案”的内容和要求“旁站监理方案”的内容和要求为了保证房屋建筑工程质量,根据建设部发布的《房屋建筑工程施工旁站监理管理办法》第三条的规定,在编制监理规划时应当制定“旁站监理方案”,现对“旁站监理方案”的内容、程序、人员职责等提出以下意见,供参考:一、旁站监理是指监理人员在施工现场对某些关键部位或关键工序的施工质量实施全过程现场跟班的监督活动。
旁站监理是每个监理人员的重要岗位职责,旁站监理在总监理工程师的'指导下,由现场监理人员负责具体实施。
二、项目监理部在编制监理规划时,应同时编制“旁站监理方案”,“旁站监理方案”应明确旁站监理的范围、内容、程序和职责。
三、“旁站监理方案”编制提纲:(一)旁站监理范围项目监理部根据工程特点,首先应确定各主要分部、分项工程的关键部位和关键工序,对关键部位和关键工序从施工材料检验到施工质量验收进行全过程现场跟班旁站监理。
(二)旁站监理的内容根据《房屋建筑工程施工旁站监理管理办法》有关内容,初步确定了各专业工程的关键部位和关键工序。
各专业可根据本专业特点和实情况,从中选择旁站监理内容。
1.土建专业(1)基础工程1)土方回填;2)砼灌注桩浇筑;3)地下连续墙、土钉墙;4)基础底板大体积砼浇筑、后浇带及其它结构砼;5)防水砼浇筑,卷材防水层细部构造处理。
(2)主体结构1)梁柱节点钢筋绑扎和隐蔽过程;2)砼浇筑;3)悬挑梁、阳台板、雨蓬钢筋绑扎及砼浇筑;4)予应力张拉;5)装配式结构安装,钢结构安装,网架结构安装,索膜安装。
(3)建筑装饰装修1)玻璃幕安装;2)外墙干挂石材或装板施工作业;3)厕浴间防水。
(4)建筑屋面1)屋面防水;2)屋面保温层、找平层作业。
2.暖卫和通风空调工程(可根据专业实际情况确定)(1)管道安装1)隐蔽工程的检验情况;2)管道合格后回填土过程。
(2)风管1)风管的第一次制作;2)隐蔽工程检验情况;3)风管及系统的各种测试情况。
(3)调试及试验1)阀门、设备试验;2)设备单机试运转及设备调试运行;3)管道试压、试水、通水(通球)、冲洗(吹洗)等各种试验。
旁站监理的范围内容及措施

旁站监理的范围内容及措施一、旁站监理的范围和内容(1)基础工程。
在基础工程方面包括:土方回填;混凝土浇筑;地下连续墙;后浇带及其他结构混凝土、防水混凝土浇筑;卷材防水层细部构造处理。
(2)在主体结构工程方面包括:梁桩节点钢筋隐藏过程;关键部位混凝土浇筑;装配式结构安装;钢框架结构安装;网架结构安装。
(3)在安装工程方面包括:接地电阻测试过程;水管接口压力测漏过程;风管测漏过程;单机与联机试车过程。
(4)在安全方面包括:土方工程、基坑支护与降水工程、脚手架工程、高处作业工程、模板工程、起重吊装工程、拆除等关键工序。
旁站监理的范围和内容一览表二、旁站监理的措施1.在工程开工前,项目监理部根据工程制特点制定本旁站监理方案,确定旁站的关键部位、关键工序和旁站控制要点。
2.旁站监理人员熟悉施工图纸、检测方法和技术规范、标准,为现场旁站监督作准备。
3.审批承建商的施工方案和施工作业计划。
检查施工准备情况,包括人员到位、施工机械情况、材料准备情况和上一工序验收情况,只有在施工准备完成,符合要求时才允许施工,4.检查天气情况,判断是否具备旁站部位所要求的作业天气条件或根据天气情况要求承建商采取相应的作业措施。
5.检查使用的材料是否符合要求,如有偏差立即进行处理,禁止不合格的材料用于工程。
6.检查施工过程情况、施工方法、工艺、以及制定的质量保证措施的执行情况,如砼的浇筑顺序、厚度及施工缝的留置是否符合要求,出现偏差及时纠正,保证施工质量和施工安全。
7.施工中因意外发生停工,应记录停工原因及承建商所采取的处理措施。
8.将所发生的情况及现场检验结果详细记录在《旁站记录表》中,做到“记我所做”,以便事后跟踪,检查。
9.项目总监理工程师定期检查《旁站记录表》,总结关键部位、关键工序的施工经验,与承建商一起制定措施,防止再次发生系统偏差,并减少偶然偏差的出现。
三、旁站监理施工质量要素的控制1.施工人员管理A、监理工程师负责查验承包商现场质检人员和特殊工种持证上岗人员的符合性,并办理质检员人员和所需的焊工、土石方机械操作工、混凝土工、钢筋工、防水工等特殊工种人员上岗手续。

旁站监理的工作范围及内容

旁站监理的工作范围及内容一、旁站监理的工作范围钻孔灌注桩、土方回填,混凝土浇筑,梁、柱结点钢筋隐蔽,预埋螺栓、钢结构吊装,避雷针(网)接地装置安装及接地电阻测试,风管等。
二、旁站监理工作内容1)钻孔碎灌注桩旁站监理要点(1)施工中应对成孔,清渣、放置钢筋笼、灌筑混凝土等全过程检杳,人工挖孑Ltt尚应复验孔底持力层土(岩)性。
对桩芯土方开挖完后,建设单位,勘察单位、设计单位、监理单位一起验收。
对孔深、孑宅、扩高、扩径、锅底深、护壁和锅底成型及进入持力层的深度、轴线、重直度进行复核,满足设计和施工规范要求,一致表示同意验收合格的成孑Ltt,办理终孑眼收记录。
(2)在浇筑混凝土前,先检查浇筑前的准备工作,再复检成孔桩锅底沉渣、於泥、积水是否清理干净。
本工程桩基混凝土时采用串桶,混凝土应垂直灌入桩孔内,并连续分层浇筑,每层厚不得超过1.5m o2)土方回填旁站监理要点(1)土方回填前监督施工单位清除基底的垃圾,树根等杂物,抽除坑穴积水、淤泥。
(2)填士施工过程中要检查排水措施,每层填筑厚度,填方含水量,压实程度。
填筑厚度及压实遍数可根据土质,压实系数及所用机器确定,由于设计无具体要求,可参照下表执行。
3)混凝土浇筑旁站监理(1)在浇筑混凝土前,先检查浇筑前的准备工作。
混凝土自吊斗口下落的自由倾落高度不得超过2m,超过时要求施工方采取措施,用串桶或溜管接泵送管,使其达到要求。
根据当时工程量的情况,检查串桶或溜管接泵送管,使其达到要求。
根据当时工程量的情况,检查施工单位泵的台数能否满足工程的需要,施工方的技术员是否在现场指导施工,准备工作完成之后方可同意开始浇筑。
(2)混凝土浇筑时,要求施工员分段分层连续进行,浇筑层的高度应根据结构的特点,一般为振捣器的作用部分的1.25倍,最大不超过500mm o使用插入式振捣器应快插慢拔,插点要求均匀排列,做到均匀振实。
移动的间距不大于振捣器作用的半径的1.5倍(一般为30~40mm)。
旁站监理的关键部位、关键工序

目录关键部位、关键工序旁站监理工作方案 (2)一、土建及装饰组须旁站监理的重要部位、关键工序清单 (2)1、混凝土灌注桩(钢筋笼) (2)2、地下结构及防水 (2)3、混凝土结构 (3)4、砌体结构 (3)5、钢结构 (4)6、涂膜防水施工 (4)7、装饰装修工程 (4)8、其他 (5)二、水电弱电组须旁站监理的重要部位、关键工序清单 (5)1、建筑给排水工程 (5)2.建筑电气工程 (5)三、本工程主要的特殊过程、部位、工序一览表 (6)旁站监理方案 (7)一、工程概况 (7)二、监理工作范围 (10)旁站监理工作目标 (10)1、监理服务质量目标 (10)2、质量控制目标 (10)3、分项、分部工程目标 (10)4、投资控制目标 (11)5、进度控制目标 (11)三、编制依据 (11)四、本工程旁站监理的关键工序、重点部位 (13)五、旁站监理记录 (13)六、旁站监理的监理措施及方式 (14)关键部位、关键工序旁站监理工作方案在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
主要包括:混凝土灌注桩(钢筋笼)、土方开挖及回填、承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、梁柱节点钢筋隐蔽过程、预应力张拉、装配式结构安装、钢结构安装、机电弱电设备安装调试、试压、室外管线沟槽开挖及敷设等。
在本工程中具体须旁站监理关键部位、关键工序清单如下一、土建及装饰组须旁站监理的重要部位、关键工序清单:1、混凝土灌注桩(钢筋笼)(1)桩基定位测量及试桩施工;(2) 钢筋笼施工;(3)混凝土的配制与浇筑;(4)见证取样试件、试块的留置;(5)桩位平面图测量;(6)桩基检测;压桩和补桩施工;2、地下结构及防水(1)地下结构施工(2)防水混凝土、水泥砂浆的制作;(3)见证取样试件、试块的留置;(4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙管道、埋设件等的设置和施工;(5)卷材防水层、涂料防水层的施工及转角处、变形缝、穿墙管道等细部的施工。
电气接地电阻测试旁站监理记录

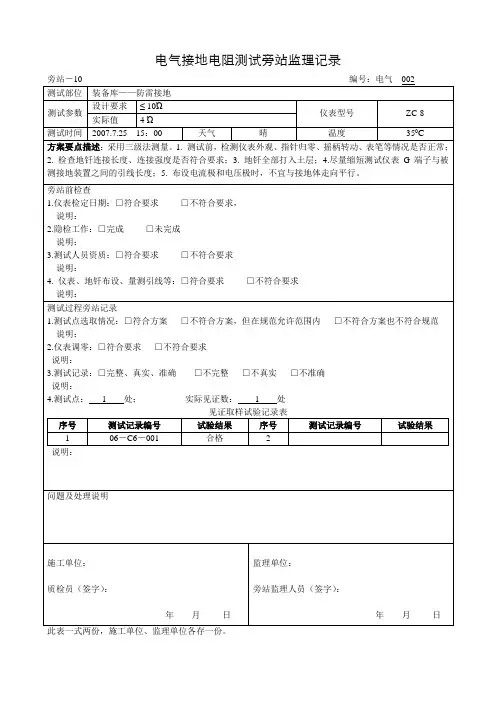

电气接地电阻测试旁站监理记录
旁站-10编号:电气002
测试部位
装备库——防雷接地
测试参数
设计要求
≤ 10Ώ
仪表型号
ZC-8
实际值
4 Ώ
测试时间
2007.7.25 15:00
天气
晴
说明:
4.测试点:1处;实际见证数:1处
见证取样试验记录表
序号
测试记录编号
试验结果
序号
测试记录编号
试验结果
1
06-C6-001
合格
2
说明:
问题及处理说明
施工单位:
质检员(签字):
年月日
监理单位:
旁站监理人员(签字):
年月日
此表一式两份,施工单位、监理单位各存一份。
温度
350C
方案要点描述:采用三级法测量。1.测试前,检测仪表外观、指针归零、摇柄转动、表笔等情况是否正常;2.检查地钎连接长度、连接强度是否符合要求;3.地钎全部打入土层;4.尽量缩短测试仪表G端子与被测接地装置之间的引线长度;5.布设电流极和电压极时,不宜与接地体走向平行。
旁站前检查
1.仪表检定日期:□符合要求□不符合要求,
说明:
2.隐检工作:□完成□未完成
说明:
3.测试人员资质:□符合要求□不符合要求
说明:
4.仪表、地钎布设、量测引线等:□符合要求□不符合要求
说明:
测试过程旁站记录
1.测试点选取情况:□符合方案□不符合方案,但在规范允许范围内□不符合方案也不符合规范
说明:

旁站监理的要求措施和方法

旁站监理控制措施和方法一、保证旁站监理措施:旁站监理作为提高工程监理实施、保证工程质量的有效措施,建设部于2002年7月17日出台了《房屋建筑工程施工旁站监理管理办法(试行)》,使旁站监理工作进入了制度化、规范化,为了做好项目的关键部位、工序的旁站监理工作,特制定下列措施:二、旁站监理的依据:1、建设工程有关法律、法规。
2、技术标准、规范、规程。
3、建设工程监理合同、建筑工程施工合同。
4、经批准的设计文件(图纸、设计说明等)。
三、旁站监理的部位:1、基础工程方面:基坑支护,基础结构混凝土的浇筑,防水层细部构造处理,土方回填,定位放线,材料的见证取样,隐蔽工程的隐蔽过程。
2、主体工程方面:梁柱节点钢筋隐蔽过程,混凝土浇筑,装配式结构安装,定位放线、沉降观测,材料的见证取样,防水层细部构造处理,新技术、新工艺、新材料、新设备安装实验过程,其它所有隐蔽工程的隐蔽过程。
3、装饰、安装等工程方面:厨卫间及屋面防水的蓄水试验过程,排水管灌水、通水试验过程,绝缘、接地电阻测试过程,其他设备、管道的调试、试压过程及设备运行过程。
其他监理应旁站的部位。
四、旁站监理的措施:1、制定出旁站监理人员的分工表2、制定旁站监理人员的职责①检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;②在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;③检查现场建筑材料、建筑构配件、设备和商品砼的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;④做好旁站监理记录和监理日记,保存旁站监理原始资料。
3、明确旁站监理的工作内容①是否按照技术标准、规范、规程和批准的设计文件、施工组织设计施工。
②是否使用合格的材料、构配件和设备。
③施工单位有关现场管理人员、质检人员是否在岗。
④施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗。
旁站工程监理措施

旁站工程监理措施我公司将根据建设工程监理规范的要求,由专业监理工程师安排监理员进行旁站监理工作,旁站是指出在关键部位或关键工序施工工程中,由监理人员在现场进行的监督活动。
一、旁站监理范围1、房屋建筑工程的关键部位、关键工序,如:防水层细部构造处理、钢结构焊接等。
2、设备系统打压试验,接地电阻测试、设备调试等,专业监理工程师应进行旁站监理。
3、设备联合调试也需旁站。
二、旁站监理工作程序1、施工单位根据项目监理部制定的旁站监理方案,再需要实施旁站监理的关键部位、关键工序进行施工前24小时,书面通知项目监理部,项目监理部安排旁站监理人员按照此方案实施旁站监理。
2、旁站监理人员在关键部位、关键工序的施工时有目的的进行旁站。
当发现施工企业有违反工程建设强制性标准时,责令施工企业立即整改。
3、发现其施工活动已经或者可能危与工程质量的,与时向总监理工程师报告,由总监理工程师下达局部暂停施工指令或采取其他应急措施。
4、旁站监理人员如实准确做好旁站监理记录。
旁站监理人员、施工企业现场质检人员在旁站监理记录上签字同意后,方可进行下道工序施工。
三、旁站监理人员职责1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以与施工机械、建筑材料准备情况。
2、在现场跟班监督关键部位、关键工序的施工执行施工方案以与工程建设强制性标准情况。
3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复检。
4、做好旁站监理记录和监理日记,保存旁站监理原始资料。
四、旁站监理措施1、项目监理部进驻现场后,总监理工程师组织各专业监理工程师根据本项目监理规划编制本项目旁站监理工作方案,制订旁站监理实施细则,明确旁站监理人员与职责、工作内容和程序、工作部位或工序。
2、项目监理部拟订旁站监理制度,旁站部位分工到人、责任到人,总监理工程师跟踪检查,进行专项质量考核,确保重点部位工程质量。
变电站电气旁站监理要求及范围(2)

********220kV变电站新建工程变电站监理电气旁站监理要求及范围*******工程建设咨询监理********220kV变电工程监理工程部二〇一二年四月十五日变电站监理电气旁站监理要求及范围一、旁站监理范围:断路器的内部检查、抽真空、充气:变压器的内部检查;导线压接;接地网铜绞线的火泥熔接、电阻测量;继电保卫整组试验;二、旁站监理程序:1、上述实施旁站监理的各分项工程,承包单位应提早24小时向工程监理部申报施工申请,总监理工程师确认预备工作就绪后签认申请表并安排好旁站监理人员实施旁站监理。
2、旁站监理人员在施工现场跟班监督,及时发觉和处理旁站监理过程中出现的质量咨询题,如实正确地做好旁站监理记录。
凡旁站监理人员和承包单位现场质检人员没在旁站监理记录上签字的,不得进行下一道工序施工。
3、旁站监理人员实施旁站监理时,发觉承包单位有违反工程建设标准、标准行为的,应责令承包单位马上整改;发觉其施工活动差不多或者可能危及工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
4、应旁站监理的要害部位、要害工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。
三、旁站人员职责:1、检查承包单位现场质检人员到岗、特不工种人员持证上岗以及施工机械、设备的预备情况。
2、在现场跟班监督检查旁站工序的作业指导书以及标准的执行情况。
3、核查进场安装材料、设备的合格证和质量检验报告等,并可在现场监督施工单位进行检验或者托付具有资格的第三方进行复验。
4、做好旁站监理记录,保留旁站监理原始资料。
四、旁站监理内容:〔一〕断路器内部检查质量监理;1、SF6断路器承包单位应依据厂家讲明书检查瓷套管破密封前的压力值和微水含量,其它路断器应检查瓷套管内部的清洁程度。
2、断路器的内部连接应符合标准或厂家讲明书,连接可靠牢固,密封前应检查清理安装工具及遗留物。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
10
发现问题:
1、有无违反工程建设强制性标准行为?
2、有无其他影响施工质量行为?
处理意见:
备注:
测试要求
质检员(签字):
年月日
监理单位:
项目监理机构:
旁站监理人员:
年月日
江苏建科建设监理有限公司
旁站监理记录表
(接地电阻测试工序专用)
工程名称:编号:
日期及气候:
工程地点:
旁站监理的部位:
旁站开始时间:
旁站结束时间:
施工情况
1、施工单位现场质检人员到岗情况:□到;□未到。
2、仪表准备情况:□准备好;□未准备好。
3、接地型式:
4、仪表型号:
监理情况
回路编号
规范要求值
实测值
测试结果
1
2
3
4
5
6
7
8
