止水钢板的搭接规范操作
一、施工初阶
1.1、施工准备
1.1.1 材料准备
3mm 厚成型钢板,单块长度6000mm,宽度300mm,材质 Q235B,使用前加工成图纸要求形状,钢板表面无油污、锈斑。
E43 焊条,直径Φ2.0(使用前应烘干)、Φ10 固定筋、电焊机。
1.1.2 机具准备
电焊机,焊帽、焊锤。
1.1.3 劳动力安排
焊工1 名、普工1名。
1.2 操作工艺
1.2.1 工艺流程
止水钢板定位→固定→接头焊接→剪力墙拉筋及定位钢筋焊接→检查验收。
1.2.2 止水钢板设置位置
基础水平施工缝止水钢板具体设置位置:在设备基础底板顶标高上300mm为止水钢板中心标高。
所有止水钢板应放置在剪力墙中间,并沿剪力墙周圈设置。
沿竖向设置和每道水平止水钢板交圈焊接严密。
1.2.3 止水钢板固定
止水钢板位置确定好后,用墙体拉钩筋临时上下夹紧固定,然后进行钢板接缝焊接。
1.2.4 止水钢板接缝焊接
止水钢板搭接长度为50mm。
钢板焊接应分两遍成活,接缝处应留 2mm 焊缝,第一遍施焊时,首先在中间、两端点焊固定,然后从中间向上施焊直到上端,然后再从下端向中间施焊,第一遍完成后立即将药皮用焊锤敲掉,检查有无砂眼、漏焊处,如有应进行补焊。
第二遍应从下端开始施焊。
剪力墙转角处采用丁字形焊接或者7字形焊接。
双面帮焊。
1.2.5止水钢板定位筋设置
沿止水钢板方向,在其两侧采用Φ10钢筋焊接;一端焊接在止水钢板上,另一端焊接在剪力墙的水平、竖向主筋上对其进行定位;定位钢筋的间距为1000mm,两侧对称设置。
1.2.6剪力墙拉筋加设
由于剪力墙拉筋间距较小,中间总拉筋穿过止水钢板,止水钢板接缝焊好后,在穿过止水钢板的拉筋处将拉筋切断,然后焊接在止水钢板上。
1.2.7 检查验收:止水钢板焊好后,应进行自检,检查有无沙眼、断焊、漏焊或焊缝不饱满之处,不符合要求的进行返工处理。
定位钢筋是否焊接牢固;附加拉筋是否加设,如若未设置或焊接不牢,将对其重新焊接或加设。
检查合格后,报监理工程师检查验收。
二、质量标准
1、止水钢板:焊缝必须饱满,无夹渣,焊缝高度满足要求;焊缝无沙眼,无烧伤、咬边现象;接缝处钢板无变形、翘曲现象,止水钢板位置、标高正确。
2、材料进场后对止水钢板的外观质量进行检查,断面不符合要求的进行退换或截掉不用。
三、成品保护措施
1、在进行钢筋绑扎及模板安装时不得对止水钢板进行触碰或移动。
2、在模板合模前再一次对止水钢板的位置和外观进行检查,发现问题及
时处理。
四、职业健康、安全、文明施工注意事项
1、作业人员必须持证上岗,进入现场必须戴好安全帽。
2、电焊机必须双线到位,一次线长不得大于15m ,二次线不得大于 5m ,不得借用钢筋做地线,电焊机接线必须有专职电工接线。
3、施焊时应戴好焊帽、防护手套。
4、每天下班前,应把所用机具、工具回收入库,将工作面内的杂物清理干净,作到活完料净。
5、施焊时严禁用水对焊缝进行降温,如遇雨天应采取措施进行遮挡。
丁字形
七字型。

止水钢板水平与竖向搭接方法
止水钢板水平与竖向搭接方法1. 压螺栓搭接法:压螺栓搭接法是较常见的止水钢板搭接方法之一。
在止水钢板上预先打孔,然后用螺栓将相邻两块止水钢板固定在一起。
螺栓应按规定的间距设置并正确拧紧,以确保搭接处的牢固性和密封性。
2. 长钉搭接法:长钉搭接法也是一种常见的止水钢板搭接方法。
在止水钢板上预先设置钉孔,并使用长钉将相邻的两块止水钢板固定在一起。
钉的长度应使其适当伸出止水钢板的表面,并用胶圈等密封材料进行密封。
3. 焊接搭接法:焊接搭接法适用于对止水钢板的牢固性和密封性要求较高的场合。
在止水钢板上预先切割凹槽,并使用焊接方法将相邻的两块止水钢板固定在一起。
焊接时应采取适当的焊接电流和焊接材料,以确保搭接处的牢固性和密封性。
4. 螺栓和焊接结合搭接法:螺栓和焊接结合搭接法是一种综合利用螺栓和焊接方法的搭接方式。
在止水钢板上预先打孔,并使用螺栓将相邻的两块止水钢板固定在一起。
然后,对螺栓进行焊接,以增加搭接处的牢固性和密封性。
5. 浮动式搭接法:浮动式搭接法适用于止水钢板在施工过程中需要调整位置的情况。
它采用特殊设计的搭接结构,使得止水钢板可以在一定范围内上下浮动,并使用密封材料进行密封,以确保搭接处的密封效果。
6. 嵌缝式搭接法:嵌缝式搭接法适用于需要特别强密封效果的场合。
相邻的两块止水钢板之间预留一定的缝隙,并使用专用的密封材料填充缝隙,以达到极佳的密封效果。
7. 补焊式搭接法:补焊式搭接法适用于止水钢板搭接处需要增加牢固性的情况。
对止水钢板的搭接处进行补焊,增加搭接处的连接强度和密封性。
8. 弹性圈搭接法:弹性圈搭接法适用于止水钢板需要在搭接处保持一定的弹性的情况。
在止水钢板的搭接处使用特殊设计的弹性圈,以保证止水钢板在搭接处的弹性和密封性。
9. 粘接剂搭接法:粘接剂搭接法适用于对止水钢板的密封效果要求较高的情况。
在相邻的两块止水钢板之间涂抹特殊的粘接剂,并使用压力进行固化,以实现止水钢板的粘接和密封。
止水钢板搭接长度规范
止水钢板搭接长度规范止水钢板搭接长度规范是指在建筑施工中使用止水钢板时,为了保证密封性能和施工质量,对止水钢板的搭接长度进行规范限制。
下面是关于止水钢板搭接长度规范的详细介绍,共计1000字左右。
首先,止水钢板是一种用于密封建筑物裂缝、接缝等部位的特殊材料。
它具有耐高温、耐寒、耐腐蚀等特点,可以有效防止水分、气体等从裂缝、接缝处渗透进入建筑物内部,起到了保护建筑物结构安全和防水防潮的作用。
为了保证止水钢板的密封性能,针对止水钢板的搭接长度,国家相关部门对其进行了规范,要求如下:1. 搭接长度的要求:止水钢板的搭接长度应符合设计和施工方案的要求,一般情况下,搭接长度不应小于300mm,且其长度应根据实际工程情况进行合理的确定。
2. 搭接部位的处理:止水钢板的搭接部位应精确确定,并进行适当的处理,以确保搭接部位的质量和密封效果。
在搭接部位,钢板的连接应采用金属接头或焊接连接,并进行防腐处理,以提高连接的强度和耐腐蚀性。
3. 搭接长度的检测:在施工过程中,对止水钢板的搭接长度应进行检测,以确保符合规范要求。
检测方法可以采用直接测量法或间接测量法,如通过对接缝或裂缝进行水密性测试等。
4. 搭接长度的记录:对止水钢板的搭接长度应进行详细的记录,并留存相应的检测数据和材料证明,以备后期的验收和维护时参考。
5. 搭接长度的验收:施工完工后,应对止水钢板的搭接长度进行验收,以确保其符合规范要求。
验收内容包括搭接长度是否满足设计要求、搭接部位是否牢固和密封效果是否良好等。
总之,止水钢板的搭接长度规范是保证施工质量和密封性能的重要要求。
遵循相关规范,合理选择搭接长度和处理搭接部位,能够有效提高止水钢板的使用寿命和施工质量,确保建筑物的密封性能和结构安全。
同时,对搭接长度的检测和验收工作的做好,可以及时发现和解决潜在的问题,提高施工质量和经济效益。

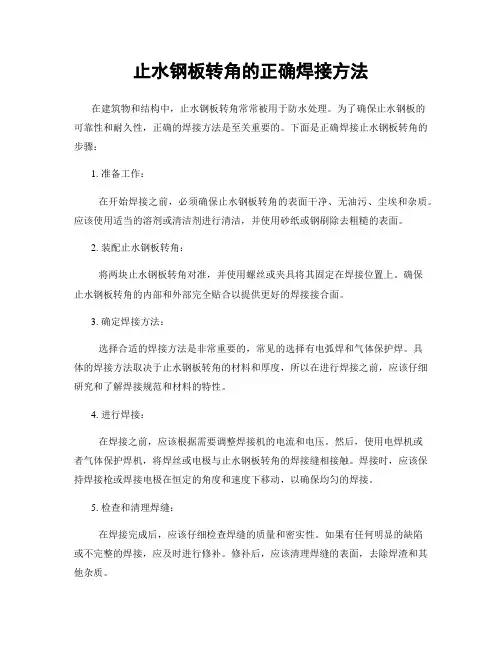

止水钢板转角的正确焊接方法
止水钢板转角的正确焊接方法
在建筑物和结构中,止水钢板转角常常被用于防水处理。
为了确保止水钢板的
可靠性和耐久性,正确的焊接方法是至关重要的。
下面是正确焊接止水钢板转角的步骤:
1. 准备工作:
在开始焊接之前,必须确保止水钢板转角的表面干净、无油污、尘埃和杂质。
应该使用适当的溶剂或清洁剂进行清洁,并使用砂纸或钢刷除去粗糙的表面。
2. 装配止水钢板转角:
将两块止水钢板转角对准,并使用螺丝或夹具将其固定在焊接位置上。
确保
止水钢板转角的内部和外部完全贴合以提供更好的焊接接合面。
3. 确定焊接方法:
选择合适的焊接方法是非常重要的,常见的选择有电弧焊和气体保护焊。
具
体的焊接方法取决于止水钢板转角的材料和厚度,所以在进行焊接之前,应该仔细研究和了解焊接规范和材料的特性。
4. 进行焊接:
在焊接之前,应该根据需要调整焊接机的电流和电压。
然后,使用电焊机或
者气体保护焊机,将焊丝或电极与止水钢板转角的焊接缝相接触。
焊接时,应该保持焊接枪或焊接电极在恒定的角度和速度下移动,以确保均匀的焊接。
5. 检查和清理焊缝:
在焊接完成后,应该仔细检查焊缝的质量和密实性。
如果有任何明显的缺陷
或不完整的焊接,应及时进行修补。
修补后,应该清理焊缝的表面,去除焊渣和其他杂质。
通过正确的焊接方法,我们可以确保止水钢板转角在建筑物和结构中发挥其防水和耐久性的作用。
因此,在进行焊接之前,我们应该了解和遵循相关的焊接规范和步骤,以确保焊接质量和安全性。
这是对止水钢板转角正确焊接方法的描述,希望对您有所帮助。
止水钢板安装作业规范
止水钢板安装施工作业规范一、工艺流程止水钢板安装施工工艺流程二、施工准备1、作业标准1.1技术准备1)止水钢板材料和电焊条出厂报告齐全。
2)根据设计图纸及工艺标准要求,向班组进行技术交底。
3)地下室外墙板插筋已安装绑扎完成,位置已矫正完成1.2材料机具准备1)止水钢板:外加工制作完毕,运至现场。
2)电焊条型号和数量满足焊接需要3)电焊机、榔头、卷尺、水准仪、塔尺、水平尺等1.3现场准备地下室外墙钢筋位置、规格、型号、间距符合图纸设计,绑扎安装到位2、质量要求1.1止水钢板规格型号符合图纸设计1.2技术交底完成。
1.3外墙钢筋安装验收合格1.4材料、机具齐全。
3、安全要求施工前对施工人员进行进场的安全教育和安全交底、班前安全讲话教育,未经安全教育或考试不合格者,不得上岗作业。
所有电焊工必须持特殊工种作业证上岗作业。
进入施工现场必须正确戴好安全帽,系好下颏带;着装要整齐;必须系好安全带;高处作业不得穿硬底和带钉易滑的鞋,不得向下投掷物料,严禁赤脚、穿拖鞋、高跟鞋进入施工现场;钢板吊运之现场起吊前,应检查吊装用绳索、卡具及吊环是否有效,经检查无误后方可起吊。
做到稳起稳落,就位准确,禁止用人力搬动钢板,严防钢板大幅度摆动碰倒其它物件;不得在现场长时间堆放材料,做到随吊随用4、检测方法4.1查验资料4.2检查现场5、检测频率施工前检查6、相关记录6.1出厂合格证报告.6.2技术交底签字记录6.3钢筋验收记录三、翻样1、作业标准根据图纸设计计算止水钢板长度数量,加工尺寸规格,向外加工单位提供加工计划书、加工详图2、质量要求止水钢板尺寸形状厚度符合图纸设计3、安全要求4、检测方法检查详图5、检测频率加工前提供加工详图时检查6、相关记录止水钢板加工图四、加工制作1、作业标准钢板厚度3mm,宽度500mm,沿长方向两边50mm折边,折边朝向一侧,折边角度控制在45度,加工单位根据图纸加工制作,钢板厚度、折边宽度、角度等符合要求2、质量要求止水钢板尺寸形状厚度符合图纸设计。
止水钢板安装
三、安全注意事项
1、安装止水钢板时必须遵守焊接安全操作规程,防止发生火灾和烧伤,做好个人防护.
2、电缆线路不得拖地,防止漏电事故发生.
项目(专业)技术负责人
交底人
接受人
注:本记录一式两份,一份交底单位存,一份接受交底单位存.山东省建设工程质量监督总站监制

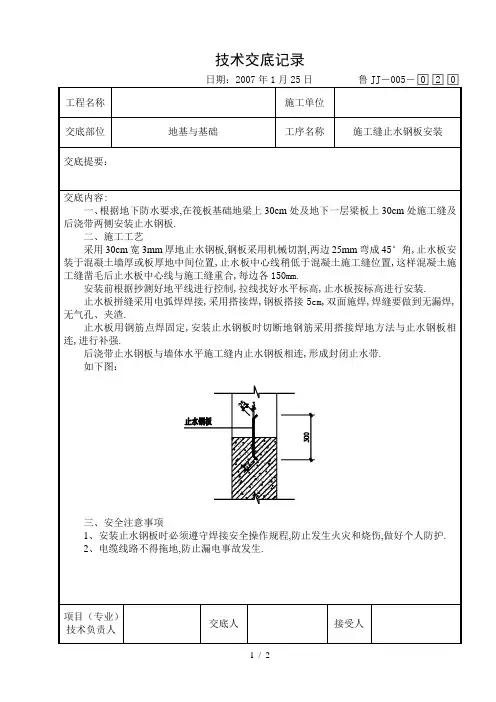

技术交底记录
日期:2007年1月25日鲁JJ-005-
工程名称
施工单位
交底部位
地基与基础
工序名称
施工缝止水钢板安装
交底提要:
交底内容:
一、根据地下防水要求,在筏板基础地梁上30cm处及地下一层梁板上30cபைடு நூலகம்处施工缝及后浇带两侧安装止水钢板.
二、施工工艺
采用30cm宽3mm厚地止水钢板,钢板采用机械切割,两边25mm弯成45°角,止水板安装于混凝土墙厚或板厚地中间位置,止水板中心线稍低于混凝土施工缝位置,这样混凝土施工缝凿毛后止水板中心线与施工缝重合,每边各150mm.
安装前根据抄测好地平线进行控制,拉线找好水平标高,止水板按标高进行安装.
止水板拼缝采用电弧焊焊接,采用搭接焊,钢板搭接5cm,双面施焊,焊缝要做到无漏焊,无气孔、夹渣.
止水板用钢筋点焊固定,安装止水钢板时切断地钢筋采用搭接焊地方法与止水钢板相连,进行补强.
后浇带止水钢板与墙体水平施工缝内止水钢板相连,形成封闭止水带.
止水钢板规定规范及施工技术
止水钢板规定规范及施工技术止水钢板平直处焊接的规定规范:平直处的钢板焊接,规范要求是要经设计同意的,在平直部位焊接一般要求单位面积的搭接长度不小于100mm,而且焊缝保证要大于6mm。
止水钢板厂家讲,为保证止水钢板在铺设之后能够起到应有的作用,在施工时就要注意以下3个细节:1.雨、雪、雾天不允许露天焊接。
二是止水钢板在安装前应尽量加长,以减少就位后的焊接工作量。
止水钢板就位后是立焊,焊接难度大。
此时应安排熟练焊工操作,并加强跟踪检查。
三、对于穿过柱的止水钢板,与柱箍筋交叉时,需做细部处理。
一般做法是将止水钢板范围内的柱箍筋折断,与止水钢板焊接。
这次如果它露出水面线,就会出现渗水的现象,使用止水板是一个允许它达到一个好的处理,当然对于产品的质量要求也是比较高的.关于钢板止水的质量,自然也是有好有坏的,用户在购买的时分,也要注意那一点,如果他们购买到的产品的质量,会有什么样的表现呢?首先是在其施工的时候,一定有不便之处,我们也知道它是在自己的质量上面来满足自己在施工上面的要求.如果止水钢板的质量没有达到要求,这是在使用时间,自然不能达到一个非常好的施工方便,这是比较常见的一种现象,在使用的时候,自己在水表面不是很好.这样的产品,也不可以达到很好的质量,因为它是使用它的质量,如果没有达到的要求的质量首先是让集成建筑受到什么影响,而且可能有返工,这样用户使用质量差的产品本身会产生重大的损失.关于一些地下室或上面,它是在混凝土的时间,它是分开的,如果一次结束后,一个浇注夯实的时间,就会有施工接缝.这次如果它露出水面线,就会出现渗水的现象,使用止水板是一个允许它达到一个好的处理,当然对于产品的质量要求也是比较高的.关于钢板止水的质量,自然也是有好有坏的,用户在购买的时分,也要注意那一点,如果他们购买到的产品的质量,会有什么样的表现呢?首先是在其施工的时候,一定有不便之处,我们也知道它是在自己的质量上面来满足自己在施工上面的要求.施工技术对止水钢板成品要求:1.止水钢板价格止水钢板表面无油污,有明显弯曲。
止水钢板水平与竖向搭接方法
止水钢板水平与竖向搭接方法止水钢板是一种用于防水工程的重要材料,它具有较好的抗渗透性和防水性能。
在止水钢板的安装过程中,水平与竖向的搭接方法是十分重要的。
下面将介绍一些相关参考内容,并将其分为水平搭接和竖向搭接两部分进行讨论。
一、水平搭接方法1. 直搭式搭接直搭式搭接是指将一块止水钢板的边缘直接搭接在另一块止水钢板的边缘上,形成一条连续的水平搭接。
在直搭式搭接中,通常会要求将水平搭接处预留一定的搭接量,以确保搭接处的密封性。
2. 斜搭式搭接斜搭式搭接是指将一块止水钢板的边缘斜切,并与另一块止水钢板的边缘进行搭接。
在斜搭式搭接中,通常会要求将搭接处的斜切面进行倒角处理,以增加搭接处的密封性。
3. 错位式搭接错位式搭接是指将两块止水钢板错开一定距离,并通过一定的螺栓或焊接方式固定在一起。
在错位式搭接中,通常会要求对搭接处进行密封处理,以确保搭接处的防水性能。
二、竖向搭接方法1. 压搭式搭接压搭式搭接是指将一块止水钢板的边缘压搭在另一块止水钢板的边缘上,并通过螺栓紧固或焊接固定。
在压搭式搭接中,通常会要求对搭接处进行密封处理,以确保搭接处的防水性能。
2. 接缝式搭接接缝式搭接是指将一块止水钢板的边缘与另一块止水钢板的边缘形成一个接缝,然后通过特殊的密封材料进行密封。
接缝式搭接的优点是搭接结构紧凑,密封性能好,但操作较为繁琐。
3. 搭接板式搭接搭接板式搭接是指在两块止水钢板的边缘之间加装一块搭接板,并通过螺栓或焊接将其固定在一起。
搭接板式搭接的优点是连接牢固,安全性较高,但搭接结构较为复杂。
总结起来,止水钢板的水平与竖向搭接方法有直搭式搭接、斜搭式搭接、错位式搭接,竖向搭接方法有压搭式搭接、接缝式搭接和搭接板式搭接。
在搭接的过程中,必须确保搭接处的密封性和防水性能,以提高防水工程的质量和可靠性。
同时,搭接方法的选择应根据工程具体情况和要求进行合理的判断和设计。
钢板止水作业指导书
钢板止水作业指导书引言概述:钢板止水作业是一种常见的建造施工工艺,用于防止水泥浆或者水流渗漏。
正确的止水作业可以保障建造物的结构安全和使用寿命。
本文将详细介绍钢板止水作业的操作步骤和注意事项。
一、准备工作1.1 确定止水位置:根据设计图纸和实际情况确定需要进行止水处理的位置。
1.2 准备材料:准备好需要使用的钢板、止水胶水、密封胶、工具等材料。
1.3 清理工作区:清理工作区域,确保表面干净平整,便于进行止水作业。
二、止水处理2.1 钢板安装:根据设计要求将钢板按照止水位置进行安装,确保密封严密。
2.2 使用止水胶水:在钢板接缝处涂抹止水胶水,确保连接处无水泄漏。
2.3 密封处理:对止水处进行密封处理,使用密封胶或者其他密封材料进行填充,确保止水效果。
三、验收和测试3.1 目视检查:对止水处进行目视检查,确保钢板安装和密封处理无误。
3.2 水压测试:使用水压测试仪对止水处进行水压测试,确保止水效果符合要求。
3.3 验收记录:对止水作业进行验收记录,确保施工质量和安全。
四、维护保养4.1 定期检查:定期对止水处进行检查,发现问题及时处理。
4.2 防腐处理:对钢板进行防腐处理,延长止水效果和使用寿命。
4.3 维护保养:定期清洁止水处,保持其干燥清洁,防止水泄漏。
五、注意事项5.1 施工环境:施工时注意环境卫生和安全,确保施工人员的安全。
5.2 材料质量:选用优质的止水材料,确保止水效果和使用寿命。
5.3 施工规范:按照设计要求和施工规范进行止水作业,确保施工质量。
结语:正确的钢板止水作业对于建造物的结构安全和使用寿命至关重要。
施工人员在进行止水作业时应严格按照本指导书的步骤和注意事项进行操作,确保止水效果和施工质量。
希翼本文能对钢板止水作业有所匡助。
止水钢板搭接长度规范
止水钢板搭接长度规范止水钢板搭接长度是指钢板在施工中搭接接头的最小长度要求。
搭接长度及其质量是保障止水钢板防水性能的重要因素,直接关系到大型水电工程的安全稳定性。
以下是关于止水钢板搭接长度规范的详细介绍。
一、止水钢板搭接长度规范的意义搭接长度规范的制定和执行,是为了确保止水钢板之间的连接紧密,不漏水,同时还要考虑到工程的可行性和经济性。
合理的搭接长度可以有效地提高止水钢板的防渗透性能,减少施工中的漏水现象。
二、止水钢板搭接长度规范的要求1. 搭接长度应按照设计要求进行确定,并结合实际情况进行调整。
一般情况下,搭接长度不得小于300mm,且应根据止水工程的特点和施工条件,进行适当调整。
2. 搭接长度的选择要根据止水钢板的厚度进行合理的比例。
一般情况下,搭接长度为止水钢板厚度的2~3倍较为合适。
3. 搭接长度应保证止水钢板之间的搭接质量,不得出现明显的缺陷和漏水现象。
搭接面应均匀、光滑,不得有突起、凹陷和裂纹等缺陷。
4. 在止水钢板的搭接长度上,应保证止水钢板的连接紧密,防止流体渗透。
搭接长度的选择应考虑到止水钢板的材料性能、加工工艺、施工工艺等因素。
三、健全的止水钢板搭接长度规范的保证措施1. 在设计和施工中,应加强对止水钢板搭接长度规范的宣传和培训,保证施工人员理解和掌握搭接长度规范的要求。
2. 制定并完善搭接长度检验和评定标准,建立专门检验人员和检验机构,加强对搭接长度的监管和检查。
3. 配备和使用合适的加工设备和工具,保证止水钢板的制作和搭接质量。
四、止水钢板搭接长度规范的检查要点1. 检查止水钢板的搭接长度是否符合设计要求。
2. 检查止水钢板之间的搭接面是否均匀、光滑,是否有明显的缺陷和漏水现象。
3. 检查止水钢板连接处是否紧密,是否存在流体渗透现象。
总之,止水钢板搭接长度规范是大型水电工程中不可或缺的一环,它直接关系到工程的安全和可靠性。
只有制定严格的规范,严格按照规范进行施工和验收,才能保证止水钢板搭接长度的质量。
止水钢板、遇水膨胀止水条细部施工节点做法
止水钢板、遇水膨胀止水条细部施工节点做法建筑物地下室水平构件和竖向构件无法一次性浇筑,一般在基础底板、外墙、地下室顶板等位置留设施工缝或后浇带。
施工缝或后浇带位置设置止水钢板、遇水膨胀止水条,能有效防止结构渗漏水。
一、止水钢板做法标准1.1止水钢板按设计图纸尺寸预制,止水钢板的“开口”朝向迎水面;1.2外墙位置的止水钢板设置在底板或楼板往上300mm处,应尽力保证止水钢板在墙体中线上;1.3墙体转角处止水钢板的处理:1、整块钢板弯折;2、丁字型焊接;3、7字型焊接;1.4止水钢板的支撑焊接采用小钢筋电焊在主筋上,焊接应固定,防止倾倒;1.5止水钢板穿过柱箍筋时,可以将所穿过的箍筋断开,制作成开口箍,电焊在钢板上;1.6止水钢板接头处应搭接满焊焊接,搭接长度不小于50mm;1.7底板后浇带处焊接钢筋网片,X向:C12@200,Y向:C12@300,焊接应牢固;止水钢板放置在底板中部,并采用C12@800钢筋做支撑骨架焊牢,钢筋网片内侧放置快易收口网。
注:止水钢板尺寸一般为3×400、3×300,请按照设计要求施工;快易收口网尺寸一般为2200×450,厚度0.2~0.4。
底板止水钢板安装示意图底板止水钢板安装效果图外墙止水钢板安装示意图止水钢板放置在剪力墙中间位置止水钢板固定、接头处搭接(宽度50mm)满焊做法样板止水钢板焊接实例二、遇水膨胀止水条做法标准2.1后浇带、施工缝内侧模板预钉50*30小木条,混凝土浇筑完毕,随模板拆除,槽内清理干净,待浇筑后浇带混凝土时,嵌入遇水膨胀止水条止水;2.2如不预留槽,对垂直缝可加用粘结剂全长粘贴,或用水泥钉加木条固定止水条;对水平缝可直接粘贴于混凝土表面;2.3止水条在浇筑混凝土前应防止遇水,以免提前膨胀降低止水效果;2.4止水条采用搭接连接时,搭接宽度不得小于30mm。
现浇顶板后浇带止水条安装1-1剖面。
