项目经济评价课程设计火电站
火力发电厂项目经济评价报告书

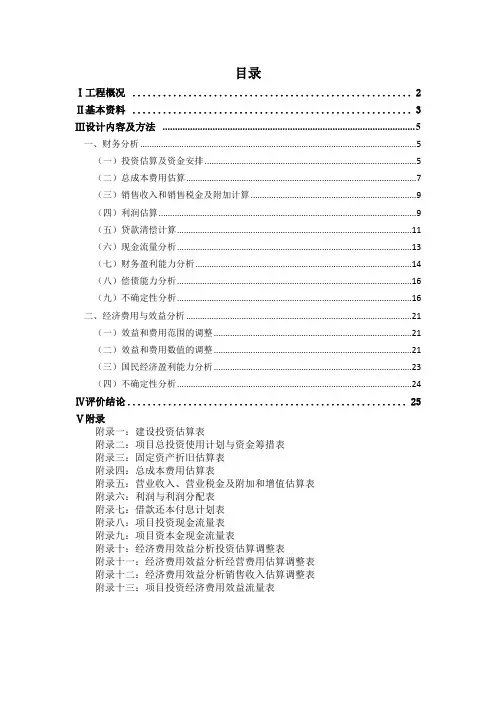

目录Ⅰ工程概况 (2)Ⅱ基本资料 (3)Ⅲ设计内容及方法 (5)一、财务分析 (5)(一)投资估算及资金安排 (5)(二)总成本费用估算 (7)(三)销售收入和销售税金及附加计算 (9)(四)利润估算 (9)(五)贷款清偿计算 (11)(六)现金流量分析 (13)(七)财务盈利能力分析 (14)(八)偿债能力分析 (16)(九)不确定性分析 (16)二、经济费用与效益分析 (21)(一)效益和费用范围的调整 (21)(二)效益和费用数值的调整 (21)(三)国民经济盈利能力分析 (23)(四)不确定性分析 (24)Ⅳ评价结论 (25)Ⅴ附录附录一:建设投资估算表附录二:项目总投资使用计划与资金筹措表附录三:固定资产折旧估算表附录四:总成本费用估算表附录五:营业收入、营业税金及附加和增值估算表附录六:利润与利润分配表附录七:借款还本付息计划表附录八:项目投资现金流量表附录九:项目资本金现金流量表附录十:经济费用效益分析投资估算调整表附录十一:经济费用效益分析经营费用估算调整表附录十二:经济费用效益分析销售收入估算调整表附录十三:项目投资经济费用效益流量表Ⅰ工程概况本工程为新建2台20万kW凝汽机组火力发电厂。
该电厂位于华东平原D市。
D市为我国重要的工业城市,电力需求较大。
尤其是近几年来乡镇企业的飞速发展,电力负荷急剧上升,但现有的供电能力严重制约了该市工农业的发展,为了满足电力负荷的需求,D市电力开发公司拟投资新建该电厂。
一、厂址及地质状况1.厂区距市区15km,距国家铁路总干线约2km,距公路干道约1km,交通方便。
2.厂区地形平坦,范围内的土层虽都是亚粘土,但承载能力低,需经处理后设置建筑物。
地下水位-1~-12m,对普通混凝土有侵蚀性。
3.厂区地震烈度最高为八度。
二、工艺系统的状况1.热力系统及燃烧系统汽水系统单元制。
锅炉为WGZ670/140-1型,汽轮机为N200-130/535/535型。
300MW火力发电厂电气部分课程设计

1. 发电厂情况装机四台,容量2 x 100MW ,2x50MW, 发电机额定电压10.5KV ,功率因数分别为cos φ=0.85,cos φ=0.8,机组年利用小时数4800h ,厂用电率7%,发电机主保护时间0.05s ,后备保护时间3.9s ,环境条件可不考虑。
2. 接入电力系统情况(1)、 10.5KV 电压等级最大负荷10MW ,最小负荷8MW ,cos φ=0.8,架空线路6回,二级负荷。
通过发电机出口断路器的最大短路电流:''40.2I KA = 238.6S I KA = 438.1S I KA =(2)、 剩余功率送入220KV 电力系统,,架空线路4回,系统容量1800MW ,通过并网断路器的最大短路电流:''17.6I KA = 216.5S I KA = 416.1S I KA = ,3、厂用电采用6kv 及380/220三级电压。
摘要随着高速发展的现代社会,电力工业在国民经济中的作用已为人所共知,其中发电厂在电力系统中起着重要的作用,它不仅影响国民经济其他部门的发展,同时,也影响着整个社会的进步。
电能是经济发展最重要的一种能源,火力发电在我国乃至全世界范围,其装机容量占总装机容量的70%左右,发电量占总发电量的80%左右。
由此可见,电能在我国的国民经济中担任着主力军的作用。
火力发电是我国乃至全世界范围内最主要的发电形式。
本次设计最重要的任务是一次系统中的接线形式、变压器形式的选择、母线的选择和校验及电气设备的选择;主变压器的继电保护,母线继电保护防雷规划,配电装置设计等主要内容。
设计本着使电力供应和传输安全可靠灵活经济的原则。
发电厂是电力系统的重要组成部分。
它直接影响整个电力系统的安全与经济。
发电厂的作用是将其他形式的能量转化成电能。
按能量转化形式大体分为火力发电厂,水力发电厂,核能发电厂,风力发电场。
考虑发电厂中的地位和作用,电力系统中的发电厂有大型主力发电厂,中小型地区电厂及企业自备电厂三种类型。
(完整word版)热力发电厂课程设计...docx

(完整word版)热⼒发电⼚课程设计...docx⼀、课程设计题⽬⽕⼒发电⼚原则性热⼒系统拟定和计算⼆、课程设计⽬的进⼀步巩固本课程中所学到的专业理论,训练电⼚⼯程师必备的专业技能,着重培养学⽣独⽴分析问题、解决问题的能⼒,以适应将来从事电⼒⾏业或⾮电⼒⾏业专业技术⼯作的实际需要。
三、课程设计要求1、熟练掌握发电⼚原则性热⼒系统拟定和计算的⽅法、步骤;2、培养熟练查阅技术资料、获取和分析技术数据的能⼒;3、培养⼯程技术⼈员应有的严谨作风和认真负责的⼯作态度。
4、全部⼯作必须独⽴完成。
四、课程设计内容国产 300MW汽轮机发电⼚原则性热⼒系统拟定和计算(额定⼯况)(1)、原始资料A、制造⼚提供的原始资料a、汽轮机型式和参数国产 N300-16.18/550/550机组p0=16.18MPa, t0=550℃ ,pr1=3.58MPa, tr1=336.8℃,pr2=3.23MPa, tr2=550℃,pc=0.0051Mpab、回热系统参数pfw=21.35MPa, pcw=1.72MPa项⽬单位⼀抽⼆抽三抽四抽五抽六抽七抽⼋抽加热器编号H1H2H3H4H5H6H7H8抽汽压⼒ MPa 5.16 3.58 1.46 0.744 0.476 0.27 0.082 0.0173抽汽温度℃383.9336.8434.6345292.4231.9123.856.9端差℃ -0.520 0 0 2 3 3注:各抽汽管压降取5%P;各加热器效率取0.97;下端差取 6℃各轴封漏汽量 (kg/h):Dsg1=5854(去 H1)Dsg2=262.5(去 H3)Dsg3=4509(去 H4)Dsg4=2931.5(去 H7)Dsg5=452(去 C)Dsg6=508(去 SG)各轴封漏汽焓 (kJ/kg):hsg1=3383.7 hsg2=3508.6 hsg3=3228.8 hsg4=3290.5hsg5=2716.8 hsg6=2749.9c、锅炉型式和参数国产 DG1000/16.67/555 型亚临界中间再热⾃然循环汽包炉额定蒸发量 1000t/h过热蒸汽参数psu=16.67MPa,tsu=555 ℃汽包压⼒ pb=18.63Mpa给⽔温度 tfw=260 ℃锅炉效率ηb=0.92管道效率ηp=0.96B、其他已知数据汽机进汽节流损失0.02Po中压汽门节流损失0.02Pr2锅炉排污量 Dpw=0.01Db全⼚汽⽔损失DL=0.01Db化学补充⽔压⼒0.39 Mpa ,温度 20℃机电效率ηmg=0.9924*0.987排污扩容器效率ηf=0.98排污扩容器压⼒Pf=0.8(2)任务A、拟定发电⼚原则性热⼒系统B、绘制发电⼚原则性热⼒系统图d、⾼加组计算e、除氧器计算f、低加组计算g、汽轮机汽耗量及各项汽⽔流量计算i、汽轮机功率校核j、热经济指标计算五、设计计算书A、拟定发电⼚原则性热⼒系统:该发电⼚为凝⽓式电⼚,规划容量300MW,选⽤凝⽓式机组,蒸汽初参数:过热蒸汽压⼒p0=16.18MPa,温度t0=550℃。
火电站工程经济评价课程设计

火电站工程经济评价课程设计“项目经济评价”课程设计 --D市火电站工程经济评价报告书专业:2011级工程管理组长姓名:章洁张洁指导老师:简迎辉2013年12月前言财务评价也称财务分析,是从分析企业的财务风险入手,评价企业面临的资金风险、经营风险、市场风险、投资风险等因素,从而对企业风险进行信号检测、评价,进而实行控制风险策略,使企业健康永恒发展。
编写财务报表计算财务评价指标,考察项目的盈利能力,偿债能力,借以判别项目的财务可行性。
国民经济评价是按照资源合理配置的原则,从国家整体角度考察项目的效益和费用,用货物影子价格,影子汇率,影子工资和社会折现率等基本参数,分析计算项目对国民经济的净贡献,评价项目的经济合理性。
该报告书是依据2006年的《建设项目经济评价方法和参数》现行有效规范、标准、规程编写,侧重于报表的编写和对企业营业能力和偿债能力的考察。
目录第一章工程概况 (1)1.1厂址及地质状况 (1)1.2工艺系统的状况 (1)1.3主厂房建筑 (2)1.4主厂房的布置 (2)第二章基本资料 (2)2.1工程进度 (2)2.2固定资产投资估算和投资逐年使用计划 (2)2.3固定资产投资的资金筹措 (3)2.4流动资金及其筹措与使用 (4)第三章项目财务经济评价 (5)3.1财务评价依据与参数 (5)3.2投资估算及资金安排 (5)3.2.1编制“建设投资估算表”(见附录一) (5)3.2.2编制“项目总投资使用计划与资金筹措表”(见附表二) (6)3.3总成本费用估算 (7)3.3.1编制“固定资产折旧估算表”(见附表三) (7)3.3.2编制“总成本费用估算表”(见附表四) (7)3.4销售收入和销售税金及附加计算 (8)3.4.1编制“营业收入、营业税金及附加和增值税估算表”(见附表五). 9 3.5利润估算 (9)3.5.1编制“利润与利润分配表”(见附表六) (9)3.6贷款清偿计算 (10)3.6.1.编制“借款还本付息计划表”(见附表七) (10)3.7现金流量分析 (10)3.7.1编制“项目投资现金流量表”(见附表八) (10)3.7.2编制“项目资本金现金流量表”(见附表九) (11)3.8财务盈利能力分析.................................................................. (11)3.8.1项目投资净现金流量 (1)13.8.2项目资本金净现金流量 (12)3.8.3计算总投资受益率(ROI)和项目资本金利润率(ROE) (12)3.9偿债能力分析................................................................ (12)3.9.1利息备付率................................................................ .. (12)3.9.2偿债备付率................................................................ ...........13错误!未定义书签。
火电机组运行经济性评估共51页

火电机组运行经济性评估
•
6、黄金时代是在我们的前面,而不在 我们的 后面。
•
7、心急吃不了热汤圆。
•
8、你可以很有个性,但某些时候请收 敛。
•
9、只为成功找方法,不为失败找借口 (蹩脚 的工人 总是说 工具不 好)。
•
ቤተ መጻሕፍቲ ባይዱ
10、只要下定决心克服恐惧,便几乎 能克服 任何恐 惧。因 为,请 记住, 除了在 脑海中 ,恐惧 无处藏 身。-- 戴尔. 卡耐基 。
谢谢
11、越是没有本领的就越加自命不凡。——邓拓 12、越是无能的人,越喜欢挑剔别人的错儿。——爱尔兰 13、知人者智,自知者明。胜人者有力,自胜者强。——老子 14、意志坚强的人能把世界放在手中像泥块一样任意揉捏。——歌德 15、最具挑战性的挑战莫过于提升自我。——迈克尔·F·斯特利
(项目管理)项目经济评价指标

第四章项目经济评价指标§4.1 工程方案比较的前提水利水电工程在规划、设计、施工和运行管理的各个阶段,往往都会有若干个方案可供比较和选择,那么这方案是否具有可比性,要满足一些条件。
一、满足需要的可比性各个比较方案在产品(水、电或其它)的数量、质量、时间、地点、可靠性等方面,须同等程度地满足国民经济发展的需要。
例如,为了满足某一地区的供电要求,可以修建水电站,也可以修建火电站,但要考虑水、火电站不同的厂用电要求(包括电力与电量两个方面)以及输变电损失,事故备用等方面是否能满足电力系统的要求。
例,为了满足某一城市的供水要求,可以修建水库蓄水,然后输送到城市,经沉淀过滤、消毒等水质处理措施后供给各个用户,也可以就地开凿深井,抽汲地下水,分别供给各个用户,这两个方案的水量,水质等各个方面,均应满足规定的要求。
二、满足费用的可比性所谓费用,包括工程的一次性造价和经常性运行费两部分,且应包括主体工程和配套工程等全部费用。
在进行不同的方案比较时,各个方案的费用都应考虑在内,而不应有遗漏。
例如,在电力建设工程中,无论考虑水电站方案或火电站方案,其费用都应从一次能源开发工程计算起,至第二次能源转变完成并输电至负荷中心地区为止。
因此,水电、火电方案的费用应包括:水电方案的费用水库输水建筑物水电厂输变电工程的费用火电方案的费用煤矿铁路火电厂输变电工程的费用这样水电、火电开发方案的总费用才具有可比性。
三、满足价值的可比性所谓价值的可比性,是指在进行国民经济评价时,进行效益和费用的计算所采用的价格要能反映其价值。
当前在经济比较分析中存在一个重要的问题,就是我国某些工农业产品的现行价格不能反映其价值,即价格与价值之间存在着相当大的背离。
因此,国家计委于1987年颁布的《建设项目经济评价方法与参数》中明确规定:在进行国民经济评价时,对于国内价格明显不合理的投入物和产出物,应以影子价格进行效益和费用的计算。
对于影子价格,国家计委对许多重要货物都已制定了影子价格。
2X200MW火力发电厂电气部分课设

2X200MW火力发电厂电气部分课设1. 引言本文档旨在对2X200MW火力发电厂的电气部分进行课设分析和设计。
电气部分是火力发电厂的核心和基础设施之一,负责发电机组和电力系统的运行和控制。
课设将对电气系统的主要组成部分进行分析和设计。
2. 电气系统概述电气系统是火力发电厂的核心系统之一,包括发电机、变压器、开关设备、电力配电系统等。
其主要功能是将燃烧产生的热能转化为电能并输送到电网。
2.1 发电机组发电机组是电气系统的关键设备,负责将热能转化为电能。
2X200MW火力发电厂采用2台200MW的发电机组,每台发电机组包括发电机、励磁系统、调速系统等。
2.2 变压器变压器是电气系统的重要设备,负责将发电机产生的电能升压并传输到电网。
2X200MW火力发电厂的变压器包括发电机变压器、主变压器、励磁变压器等。
2.3 开关设备开关设备是电气系统的控制和保护装置,用于控制电能的流动和保护设备的安全运行。
2X200MW火力发电厂的开关设备包括主断路器、接地开关、隔离开关等。
2.4 电力配电系统电力配电系统负责将发电机产生的电能输送到各个用电区域,分为高压侧和低压侧。
2X200MW火力发电厂的电力配电系统包括高压开关设备、变电站、配电柜等。
3. 电气系统设计基于2X200MW火力发电厂的电气系统概述,本节将对电气系统的设计进行详细分析和说明。
3.1 发电机组设计发电机组的设计包括发电机的选型和布置、励磁系统的设计、调速系统的设计等。
发电机的选型应考虑功率、效率、稳定性等因素,布置应满足安全和运维要求。
3.2 变压器设计变压器的设计包括主变压器和发电机变压器的选型和布置。
主变压器应能够将发电机产生的中压电能升压到适合传输的高压电能,发电机变压器应将发电机产生的低电压电能升压到主电压。
3.3 开关设备设计开关设备的设计包括主断路器、接地开关、隔离开关等的选型和布置。
开关设备的选型应考虑电流容量、操作可靠性等因素,布置应满足电气系统的运行和检修要求。
某火电厂课程设计

某火电厂课程设计一、课程目标知识目标:1. 学生能理解火力发电厂的基本工作原理,掌握热能转化为电能的过程。
2. 学生能够描述火力发电厂的主要设备及其作用,如锅炉、汽轮机、发电机等。
3. 学生能够解释火力发电厂对环境的影响,以及目前采取的环保措施。
技能目标:1. 学生能够运用所学的知识,分析火力发电厂的实际运行数据,如能耗、发电量等。
2. 学生能够设计简单的实验,模拟火力发电过程中的能量转化。
3. 学生能够运用科学探究方法,针对火力发电厂的环保问题提出改进措施。
情感态度价值观目标:1. 学生能够树立能源节约和环境保护的意识,认识到火力发电厂的可持续发展的重要性。
2. 学生能够对火力发电行业产生兴趣,激发探索科学技术的热情。
3. 学生能够通过本课程的学习,培养团队合作、批判性思维和创新精神。
课程性质:本课程为自然科学领域,旨在帮助学生了解火力发电厂的相关知识,提高学生的科学素养。
学生特点:学生处于八年级,具有一定的物理基础和科学探究能力,对能源和环保问题有一定的认识。
教学要求:结合学生特点和课程性质,采用讲授、实验、讨论等多种教学方法,注重培养学生的实践操作能力和创新思维。
在教学过程中,关注学生的个体差异,激发学生的学习兴趣,提高学生的自主学习能力。
通过本课程的学习,使学生能够将理论知识与实际应用相结合,达到学以致用的目的。
二、教学内容本章节教学内容围绕火力发电厂的工作原理、设备、环境影响及环保措施等方面展开。
1. 火力发电厂工作原理:- 热能转化为电能的基本过程;- 煤炭燃烧产生的热量如何转化为电能。
2. 火力发电厂主要设备:- 锅炉、汽轮机、发电机等设备的作用及工作原理;- 各设备在火力发电过程中的协同工作。
3. 火力发电厂对环境的影响:- 二氧化硫、氮氧化物、颗粒物等大气污染物的产生及危害;- 温室气体排放对气候变化的影响。
4. 环保措施及可持续发展:- 脱硫、脱硝、除尘等污染物治理技术;- 煤炭清洁利用、高效发电技术;- 火力发电厂的节能减排及可持续发展。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第1章工程概况本工程为新建2台20万kW凝汽机组火力发电厂。
该电厂位于华东地区D市。
D市为我国重要的工业城市,电力需求较大。
尤其是近几年来乡镇企业的飞速发展,电力负荷急剧上升,但现有的供电能力严重制约了该市工农业的发展,为了满足电力负荷的需求,D市电力开发公司拟投资新建该电厂。
1.1 厂址及地质状况1.厂区距市区15km,距国家铁路总干线约2km,距公路干道约1km,交通方便。
2.厂区地形平坦,范围内的土层虽都是亚粘土,但承载能力低,需经处理后设置建筑物。
地下水位-1m~-12m,对普通混凝土有侵蚀性。
3.厂区地震烈度最高为八度。
1.2 工艺系统的状况1.热力系统及燃烧系统汽水系统单元制。
锅炉为WGZ670/140-1型,汽轮机为N200-130/535/535型。
每台机组配有DG750-180型电动变速给水泵两台,其中一台运行,一台备用。
每台机组配有30%旁路系统一套。
燃烧系统为中储制钢球磨煤机,温风送粉系统,每台炉配2台钢球磨,2台刮板给煤机,2台离心式送风机和吸风机。
除尘设备选用双室三电场电气除尘器。
两炉共用一坐195m高的烟囱。
2.燃料运输系统卸煤采用CFH-1型侧倾式翻车机一台。
煤厂设DQL12530型斗轮堆取料机1台,输煤系统采用B=1200mm带式运输机,系统为集中控制。
3.除灰系统水力除灰,灰渣混除。
灰场距电厂约15km。
4.供水系统采用自然通风冷却塔二次循环供水系统。
5.化学水处理系统补给水处理为反渗析系统,凝结水处理系统采用体外再生高速混床,系统为单元制,一机一套。
6.电气系统主结线为电机-变压器单元接线。
以两回220kV线送至L变电站,接入电网,变电站已有接入这两回路的进线间隔。
7.热工控制系统单元集中控制,一机一控,机组设有协调控制系统,设有控制机进行参数巡测,报警和制表等设备。
1.3 主厂房建筑主厂房柱距9m,全长147m,汽机房跨度33m。
除氧,煤仓间跨度15m。
主厂房采用预制和现浇钢筋混凝土结构,主厂房等主要构筑采用桩基。
1.4 主厂房的布置锅炉露天布置,运转层下全封闭。
汽机房运转层岛式布置,循环水泵布置在汽机房零米。
第2章基本资料2.1 工程进度根据施工组织设计安排的工程进度,第1年~3年为施工期,第4年1月份两台机组同时投产。
即建设期三年,投产期1年。
考虑到20万千瓦凝气机组制造及施工技术在国内均已成熟,因此,机组投产第1年运行利用小时为90%,次年即为100%。
2.2 固定资产投资估算和投资逐年使用计划本工程固定资产投资估算见表1。
表1 固定资产投资估算表单位:万元序号工程或费用名称估算价值建筑工程设备购置安装工程其它费用合计1 工程费用22001 45362 15679 630 83672热力系统6772 31968 7298 ∕46038燃料供应系统3507 3218 286 ∕7011除灰系统1435 725 2536 ∕4696水处理系统470 1142 293 ∕1905供水系统2865 42 945 ∕3852电气系统180 **** **** ∕7880热工控制系统∕2430 810 ∕3240交通运输系统1210 ∕∕∕1210附属生产工程1082 502 106 ∕1690生活福利工程3588 ∕∕∕3588 配套送变电工程742 230 610 630 2212附属工程(办公楼)150 120 80 ∕3502 其他费用5635 6035 4700 11208 27578 在建设期内固定资产投资分布见表2,流动资金在建设期最后一年投入。
表2序号年份项目建设期1 2 31 固定资产投资20% 45% 35%2 流动资金投入100%基本预备费按5%计取,年价格变动率以3%计。
2.3 项目投资的资金筹措D市电力开发公司有亿元自有资金可用作本项目的固定资产投资。
国家可提供5亿元的电力建设贷款,贷款期限10年,年利率%(按复利计息);其余部分向银行贷款,贷款期限8年,年利率%(按复利计算)。
两种贷款在建设期的利息一律按计息不付息处理。
2.4 流动资金及其筹措与使用本项目流动资金4500万元,其中自有资金1300万元;银行贷款3200万元,年利率%。
流动资金在机组投产前一年投入使用,其它技术,经济参数见表3。
表3 技术经济参数项目单位数量项目单位数量机组服役年限年20 其他费用定额元/千度达产期年利用小时小时6500 供电成本元/千度厂用电率% 售电价格元/千度340线损率% 电力产品增值税元/千度固定资产形成率% 95 城市维护建设税率% 7 发电标准煤耗吨/千度教育费附加% 3 标准煤价元/吨530 所得税率% 25 平均材料费率元/千度盈余公积金提取比率% 10 水费率元/千度折旧费还款比率% 100 人员定额人85 基准投资回收期年12 年人均工资元/人50000 行业平均投资利润率% 7 福利基金提取比率% 11 行业平均投资利税率% 9 修理费率%折旧率%第3章项目财务经济评价财务分析可分为融资前分析和融资后分析,融资前分析应以动态分析(折现现金流量分析)为主,静态分析(非折现现金流量分析)为辅。
本项目已完成融资前分析,结论满足要求。
本次设计进行融资后分析,主要包括项目的财务评价和国民经济评价。
其中财务评价将做具体分析,从盈利能力分析、偿债能力分析和不确定性分析分别展开。
3.1 投资估算及资金安排3.1.1 建设投资估算(1)建设投资额(不含预备费)注:建设投资减少5%,不含预备费的建设投资为116813(2)预备费用基本预备费=(工程费用+工程建设其他费用)×5%=5841万元涨价预备费,利用公式V=]1)1[(1-+∑t nt i K 分年计算,计算如下:第一年=(工程费用+工程建设其他费用+基本预备费)×20%×[(1+3%)-1]=0万元第二年=(工程费用+工程建设其他费用+基本预备费)×45%×[(1+3%)1-1]=1656万元第三年=(工程费用+工程建设其他费用+基本预备费)×35%×[(1+3%)2-1]=2614万元涨价预备费总额=1656+2614=4270万元 编制“建设投资估算表”(附表1)3.1.2 项目总投资使用计划与资金筹措1.总投资(1)建设投资:由上可知,注:资金使用原则,为节省投资,减少利息支出,假设先使用自有资金,再使用利率较低的国家贷款,最后使用高利率的银行贷款。
第一年投资20%,即25385万元,全部为自有资金;第二年投资45%,即57115万元,其中12615万元为自有资金,向国家贷款44500万元;第三年投资35%,即44423万元,其中向国家贷款5500万元,向银行贷款38923万元(国家贷款利率低,故先向国家贷款)。
(2)流动资金:第三年初投入4500万,其中1300万为自有资金,3200万为银行贷款。
年份项目 建设期 1 2 3 建设投资253855711544423(3)建设期利息:(取国家贷款利率为%,银行贷款利率为%)第二年建设期利息=第二年国家贷款×%/2=579万元第三年建设期利息=第二年国家贷款×(1+%/2)×%+第三年国家贷款×%/2+第三年银行贷款×%/2=2762万元依附表可见,总投资=建设投资+流动资金+建设期利息=134763万元2.资金筹措(1)项目资本金:项目资本金=用于建设投资+流动资金=38000+1300万元;(2)债务资金:债务资金=用于建设投资+用于建设期利息+流动资金根据前面的建设期利息的求法可把债务资金算出来。
编制“项目总投资使用计划与资金筹措表”(附表2)3.2 固定资产折旧(1)固定资产原值=(固定资产投资+建设期贷款利息)*固定资产形成率(2)年折旧额=固定资产原值×% (%为综合折旧率)(3)年末净值=上一年末净值-当期折旧编制“固定资产折旧估算表”(附表3)3.3 销售收入和销售税金及附加计算3.3.1 销售收入估算(1)发电量:第4年各年=6500小时×20万千瓦×2台*90% =2340000千度第5~23年=6500小时×20万千瓦×2台*90%=2600000千度(2)售电量=发电量×(1-厂用电率)(1-线损率)=发电量×(1-%)(1-%)(3) 营业收入=单价×售电量3.3.2 销售税金及附加估算对电力项目而言,销售税金及附加包括:电力产品增值税、城市维护建设税、教育费附加。
(1)电力产品增值税=售电量×元/千度(2)城市维护建设税=电力产品税×7%(3)教育费附加=电力产品税×3%(4)营业税金及附加=电力产品增值税+城市维护建设税+教育费附加编制“营业收入、营业税金及附加和增值税估算表”(附表4)3.4 总成本费用、还本付息、利润分配3.4.1 总成本费用1.计算发电成本发电量和售电量在上面销售收入估算中已经算出。
发电成本项目有:(1)燃料费=发电量×吨/千度×530元/吨(2)基本折旧费=(固定资产投资+建设期贷款利息)×固定资产形成率×折旧费率(综合折旧费率取%)= (124506 +3205)×95%×%=5824万元(每年)(3)工资及福利基金=85人×50000元×(1+11%)=472万元(每年)(4)材料费=发电量×元/千度(5)水费=发电量×元/千度(6)修理费=固定资产原值×%=121325万元×%= 2548万元(每年)其中,固定资产原值=(建设投资+建设期利息)×95%(7)利息支出=长期贷款利息 +流动资金贷款利息长期贷款利息从附表5中得出流动资金贷款利息=3200*%=144万元(8)其他费用=发电量×元/千度发电总成本=(1)+(2)+(3)+(4)+(5)+(6)+(7)+(8)2.计算供电成本供电成本=发电量×元/每度3.计算总成本费用和经营成本总成本=发电成本+供电成本经营成本=总成本-折旧费-利息编制“总成本费用估算表”(附表6)从表中可以对项目经营期间各年的总费用有一个很清晰的估计与了解,这对项目的组织经营时很有必要的。
总成本费用估算表与利润与利润分配表、借款还本付息计划表是形成数据回路的三张表,所以在编制过程中是和另外两张表循环联合编制的。
3.4.2 利润及利润分配及还本付息1.利润及利润分配营业收入,营业税金及附加,总成本费用从附表4和附表6中得出(1)利润总额=营业收入-营业税金及附加-总成本费用(2)所得税=利润总额×25%(3)净利润=利润总额-所得税(4)可供分配利润=净利润(5)提取法定盈余公积金:在贷款清偿完毕前,不提取盈余公积金。
