现浇混凝土工程的施工安全技术交底(新版)
现浇钢筋混凝土水池与管渠模板施工安全技术交底

2.7.2 现浇钢筋混凝土水池与管渠模板施工安全技术交底1. 模板宜采用标准化、系列化的组合模板,并由加工厂集中加工制作。
2. 使用QM和SZ钢支架做模板支架时,应进行施工设计,其强度、刚度、稳定性应满足施工安全要求;地基应验算,必要时应加固;杆件、顶托、底托的规格应匹配;顶托和底托的螺旋丝杠插入立柱的长度不得小于丝杠全长的2/3;连接螺栓必须齐全,并紧固。
3. 连接螺栓、模板拉杆的间距、直径、根数应通过计算确定。
采用附着式振动器振捣混凝土时,模板的连接螺栓应采取防螺母松动的措施。
4. 设计文件规定在池壁顶部安设栏杆时,应在池壁脚手架拆除前完成栏杆安装,并经检查、验收,确认合格。
5. 模板及其支架支设完成后,必须进行检查、验收,确认合格并形成文件。
6. 模板及其支承体系应根据工程结构形式、荷载、材料供应商、现场环境等条件进行施工设计,其强度、刚度、稳定性应符合施工安全要求,能承受浇筑混凝土的自重、侧压力、施工过程中的附加荷载和风荷载等。
7. 使用砖砌体做侧模时,施工前应根据槽深、土质、现场环境状况等对侧模进行验算,其强度、稳定性应符合施工安全要求;砌体水泥砂浆未达到设计规定强度时,严禁侧模受外力,作业人员不得进入槽内。
8. 模板及其支承系统应按施工设计制作,严禁擅自改动。
9. 模板加工应符合下列要求:(1) 木模板加工场内严禁烟火,易燃物必须集中存放在指定位置,下班前应及时清运出场。
(2) 机械运行中严禁跨越机械转动部分传递工件、工具等;排除故障、拆装刀具时,必须切断电源,待机械停稳后,方可进行。
操作人员与辅助人员应密切配合,协调一致。
(3) 加工机械设备应完好,安全装置应齐全有效,机械部件应连接牢固,电气接线应符合施工用电安全技术交底具体要求。
加工作业前应检查、试运转,确认正常。
(4) 严禁在机械运行中测量工件尺寸和清理机械上面和作业平台上的木屑、刨花和杂物。
(5) 模板、支撑和材料码放应平稳;码放高度不得大于2m。
现浇混凝土工程技术交底

现浇混凝土工程技术交底一、项目概况现浇混凝土工程是建造施工中的重要环节,它涉及到建造物的基础、柱、梁、板等部份的施工。
本次工程涉及的现浇混凝土工程包括基础、柱、梁、板的浇筑和养护等工作。
为了确保工程质量,提高施工效率,特进行技术交底。
二、施工准备1. 施工人员:本次工程需要具备一定经验的工程师、技术员和熟练的施工人员。
2. 施工材料:根据设计要求,准备好水泥、砂子、石子、水等混凝土材料,并确保其质量符合标准要求。
3. 施工机械:准备好混凝土搅拌机、输送泵、浇注设备等必要的施工机械设备。
4. 施工工具:准备好浇筑模板、钢筋、脚手架、砼浇筑工具等必要的施工工具。
三、施工工艺1. 基础工程a. 确认基础位置和尺寸,根据设计要求进行基坑开挖和基础模板安装。
b. 在基础模板上进行钢筋的布置,钢筋的直径和间距应符合设计要求。
c. 混凝土浇筑前,进行基础的湿润处理,确保基础表面充分湿润。
d. 进行混凝土的浇筑,采用搅拌机将预先调配好的混凝土输送至基础模板内,采用振捣器进行振捣,确保混凝土的密实度。
e. 混凝土浇筑完成后,进行养护,保持基础湿润,避免过早干燥和开裂。
2. 柱工程a. 根据设计要求,确定柱的位置和尺寸,进行柱模板的安装。
b. 在柱模板内进行钢筋的布置,钢筋的直径和间距应符合设计要求。
c. 混凝土浇筑前,进行柱模板的湿润处理,确保模板表面充分湿润。
d. 进行混凝土的浇筑,采用搅拌机将预先调配好的混凝土输送至柱模板内,采用振捣器进行振捣,确保混凝土的密实度。
e. 混凝土浇筑完成后,进行养护,保持柱湿润,避免过早干燥和开裂。
3. 梁工程a. 根据设计要求,确定梁的位置和尺寸,进行梁模板的安装。
b. 在梁模板内进行钢筋的布置,钢筋的直径和间距应符合设计要求。
c. 混凝土浇筑前,进行梁模板的湿润处理,确保模板表面充分湿润。
d. 进行混凝土的浇筑,采用搅拌机将预先调配好的混凝土输送至梁模板内,采用振捣器进行振捣,确保混凝土的密实度。
安全技术交底大全

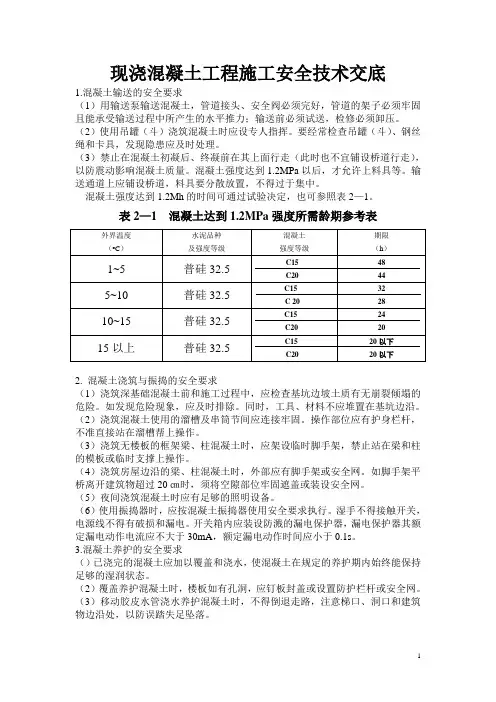

现浇混凝土工程施工安全技术交底1.混凝土输送的安全要求(1)用输送泵输送混凝土,管道接头、安全阀必须完好,管道的架子必须牢固且能承受输送过程中所产生的水平推力;输送前必须试送,检修必须卸压。
(2)使用吊罐(斗)浇筑混凝土时应设专人指挥。
要经常检查吊罐(斗)、钢丝绳和卡具,发现隐患应及时处理。
(3)禁止在混凝土初凝后、终凝前在其上面行走(此时也不宜铺设桥道行走),以防震动影响混凝土质量。
混凝土强度达到1.2MPa以后,才允许上料具等。
输送通道上应铺设桥道,料具要分散放置,不得过于集中。
混凝土强度达到1.2Mh的时间可通过试验决定,也可参照表2—1。
表2—1 混凝土达到1.2MPa强度所需龄期参考表2. 混凝土浇筑与振捣的安全要求(1)浇筑深基础混凝土前和施工过程中,应检查基坑边坡土质有无崩裂倾塌的危险。
如发现危险现象,应及时排除。
同时,工具、材料不应堆置在基坑边沿。
(2)浇筑混凝土使用的溜槽及串筒节间应连接牢固。
操作部位应有护身栏杆,不准直接站在溜槽帮上操作。
(3)浇筑无楼板的框架梁、柱混凝土时,应架设临时脚手架,禁止站在梁和柱的模板或临时支撑上操作。
(4)浇筑房屋边沿的梁、柱混凝土时,外部应有脚手架或安全网。
如脚手架平桥离开建筑物超过20㎝时,须将空隙部位牢固遮盖或装设安全网。
(5)夜间浇筑混凝土时应有足够的照明设备。
(6)使用振捣器时,应按混凝土振捣器使用安全要求执行。
湿手不得接触开关,电源线不得有破损和漏电。
开关箱内应装设防溅的漏电保护器,漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。
3.混凝土养护的安全要求()已浇完的混凝土应加以覆盖和浇水,使混凝土在规定的养护期内始终能保持足够的湿润状态。
(2)覆盖养护混凝土时,楼板如有孔洞,应钉板封盖或设置防护栏杆或安全网。
(3)移动胶皮水管浇水养护混凝土时,不得倒退走路,注意梯口、洞口和建筑物边沿处,以防误踏失足坠落。
施工技术交底(全)

施工技术交底(全)施工准备:为保证混凝土工程质量,采用商品混凝土时必须检查配料单和合格证。
主要机具包括平板振动器、插入式振动棒、木抹子和铝合金刮杠。
在作业前,需要设置控制铺筑厚度的标志,并检查基槽的边坡是否稳定,清除基底上的浮土和积水。
操作工艺:首先,需要将基底上的浮土和杂物清理干净。
根据+50cm水平标高线,往下量测出垫层标高。
由于采用商品混凝土,只需按照规范制作试块。
混凝土垫层厚度为10cm,为了控制垫层的平整度,可在地面中打入小钢筋桩,并在钢筋桩上拉水平标高线做垫层上平的标记。
采用汽车泵进行浇筑,铺设混凝土前先在基底上洒水湿润。
用铁锹铺混凝土,厚度略高于找平堆,随即用平板振动器,厚度超过20cm时,应采用插入式振动器,其移动距离不大于作用半径的1.5倍,确保混凝土密实。
混凝土振捣密实后,检查平整度,高的铲掉,低处抹平,用铝合金刮杠刮平,表面再用木抹子抹平。
已浇筑完的混凝土垫层应在12h左右覆盖、浇水,一般养护不得少于7d。
质量标准:养护和施工中的处理必须符合施工规范的规定。
评定混凝土强度的试块必须规定取样、制作、养护和实验,其强度必须符合施工规范的规定。
表面平整度允许偏差10mm,标高允许偏差-10---+10mm。
成品保护:在已浇筑的垫层混凝土强度达到1.2Mpa以后,才可以允许人员在其上走动和进行其他工序。
注意的质量问题:在施工过程中,需要注意混凝土的平整度和密实度,以及养护期间的保护措施。
同时,需要严格按照规范进行试块制作和检验,以保证混凝土强度符合要求。
1.在浇筑前,应先进行模板验收,确保模板符合要求。
2.浇筑前应进行模板支撑和防倾覆设施的检查,确保安全。
3.浇筑前应对模板表面进行清洁和涂油处理,以免砼黏附。
4.砼浇筑时应按设计要求控制浇筑高度和浇筑速度,以保证砼质量。
5.浇筑时应注意避免空鼓、松散和渗漏等质量问题,必要时可采取振捣措施。
6.浇筑后应及时进行养护,保证砼强度和表面质量。
现浇混凝土工程技术交底

现浇混凝土工程技术交底一、项目概述现浇混凝土工程是指在施工现场进行混凝土浇筑的工作,包括材料准备、模板搭建、钢筋布置、混凝土浇筑、养护等环节。
本文将对现浇混凝土工程的技术要求进行详细交底。
二、材料准备1. 水泥:采用普通硅酸盐水泥,按设计要求进行购买和质检。
2. 粗、细骨料:采用符合国家标准的骨料,经过筛分和洗净后使用。
3. 混凝土外加剂:根据设计要求选择适当的外加剂,如减水剂、增稠剂等。
4. 混凝土添加剂:根据设计要求选择适当的添加剂,如减水剂、膨胀剂等。
三、模板搭建1. 模板材料:采用符合国家标准的模板材料,如胶合板、钢模板等。
2. 模板安装:按照设计图纸要求进行模板的安装和固定,确保模板的稳固和平整。
3. 模板防漏:对于需要防漏的部位,如墙体、地板等,应进行防漏处理,如使用防渗胶等。
四、钢筋布置1. 钢筋品种:采用符合国家标准的钢筋,如HRB400级钢筋等。
2. 钢筋直径:根据设计要求选择适当的钢筋直径。
3. 钢筋间距:根据设计要求确定钢筋的间距,确保钢筋的受力性能。
4. 钢筋连接:采用搭接、焊接等方式进行钢筋的连接,确保连接坚固。
五、混凝土浇筑1. 浇筑顺序:按照设计要求确定混凝土的浇筑顺序,先浇筑低部份,再逐渐向高部份浇筑。
2. 浇筑方式:采用人工浇筑或者机械浇筑,根据具体情况进行选择。
3. 浇筑层次:每层混凝土浇筑应分层进行,每层高度不宜过高,以免引起温度裂缝。
4. 浇注速度:控制混凝土的浇注速度,避免过快或者过慢导致质量问题。
六、养护1. 养护时间:混凝土浇筑后,应及时进行养护,养护时间根据气温和混凝土强度等因素确定。
2. 养护方式:采用覆盖湿布、喷水养护等方式进行混凝土的养护,确保混凝土的强度和耐久性。
3. 养护环境:养护期间应保持养护环境的湿润和稳定,避免阳光直射和风吹等不利因素。
七、安全注意事项1. 施工现场应设置明显的安全警示标志,确保施工人员的安全。
2. 施工人员应佩戴好安全帽、安全鞋等个人防护装备。
现浇泡沫混凝土安全技术交底模板

一、工程概况1. 工程名称:_______2. 工程地点:_______3. 施工单位:_______4. 施工日期:_______二、技术交底目的为确保现浇泡沫混凝土施工过程中的安全,提高施工质量,特进行安全技术交底。
三、安全技术交底内容1. 材料准备(1)泡沫混凝土原料:水泥、粉煤灰、水、发泡剂等,必须符合国家相关标准。
(2)施工工具:搅拌机、输送泵、浇筑工具、检测工具等。
2. 施工准备(1)施工现场应平整,排水畅通,确保施工安全。
(2)施工人员必须佩戴安全帽、手套、防尘口罩等个人防护用品。
(3)施工前应检查施工机械、设备,确保其正常运行。
3. 施工过程(1)搅拌泡沫混凝土:严格按照配合比进行搅拌,确保搅拌均匀。
(2)浇筑:按照设计要求进行浇筑,注意控制浇筑速度,防止发生流淌。
(3)养护:浇筑完成后,及时进行养护,保持泡沫混凝土的强度和稳定性。
4. 安全注意事项(1)施工人员应遵守施工现场的安全规定,不得擅自离开工作岗位。
(2)施工过程中,注意防止材料、工具等物品坠落伤人。
(3)操作机械设备时,必须穿戴安全帽、手套等防护用品,确保操作安全。
(4)施工过程中,注意防火、防爆,不得在施工现场吸烟。
(5)施工现场应设置警示标志,确保施工安全。
5. 紧急预案(1)发生火灾时,立即切断电源,使用灭火器进行灭火。
(2)发生人员伤害事故,立即拨打急救电话,并采取紧急措施进行救治。
(3)发生意外事故,立即停止施工,报告相关部门,按照应急预案进行处理。
四、交底要求1. 施工单位应组织施工人员进行安全技术交底,确保施工人员了解并掌握安全操作规程。
2. 施工人员应认真学习安全技术交底内容,提高安全意识,确保施工安全。
3. 施工过程中,严格执行安全技术交底要求,确保施工质量。
4. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全技能。
五、交底人及日期交底人:_______日期:_______备注:本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
现浇混凝土工程技术交底

现浇混凝土工程技术交底引言概述:现浇混凝土工程是建筑工程中常见的一种施工方式,其施工质量直接影响到整个建筑工程的安全和稳定性。
在进行现浇混凝土工程施工前,必须进行技术交底,明确施工方案和要求,确保施工过程中的顺利进行。
本文将从施工前的准备工作、施工过程中的注意事项、施工质量控制、安全防护措施和施工后的验收等方面进行详细阐述。
一、施工前的准备工作1.1 确定施工方案:根据设计图纸和相关技术要求,确定现浇混凝土工程的施工方案,包括施工工艺、施工工序、施工机具设备等。
1.2 确认施工材料:对于现浇混凝土工程所需的混凝土原材料进行检验,确保其符合相关标准和要求,保证施工质量。
1.3 制定施工计划:根据施工方案和工期要求,制定详细的施工计划,包括施工进度安排、人员配备、材料供应等,确保施工按时完成。
二、施工过程中的注意事项2.1 施工现场管理:加强现场管理,确保施工现场秩序井然,材料摆放整齐,避免因杂乱无序导致的安全事故。
2.2 施工工艺控制:严格按照施工方案进行操作,注意施工工艺的控制,避免出现浇筑不均匀、渗漏等质量问题。
2.3 施工质量检验:对混凝土的配合比、坍落度、强度等进行检验,确保施工质量符合要求,避免施工质量不达标的情况发生。
三、施工质量控制3.1 混凝土浇筑:在混凝土浇筑过程中,要控制浇筑速度和均匀度,避免出现浇筑不密实、裂缝等问题。
3.2 混凝土养护:对已浇筑的混凝土进行及时养护,保持其水分充足,避免混凝土早期龟裂和强度下降。
3.3 混凝土强度检测:在混凝土强度达到设计要求后,进行强度检测,确保混凝土的承载能力符合设计要求。
四、安全防护措施4.1 安全教育培训:对施工人员进行安全教育培训,提高他们的安全意识和应急处理能力,确保施工过程中的安全。
4.2 安全设施设置:在施工现场设置必要的安全设施,如警示标识、安全带、防护网等,减少施工中发生意外的可能性。
4.3 安全监督检查:加强安全监督检查,及时发现和处理施工中存在的安全隐患,确保施工过程中的安全。
现浇重力式混凝土挡土墙工程现浇混凝土施工安全技术交底

现浇重力式混凝土挡土墙工程现浇混凝土施工安全技术交底1. 地下人行通道盖板达到设计规范强度后,方可拆除模板。
2. 高处作业时支搭的脚手架、作业平台应牢固。
支搭完成后应进行检查、验收,确认合格,并形成文件后,方可使用。
3. 混凝土浇筑应当符合以下要求:(1) 采用混凝土泵车输送混凝土时,严禁泵车在电力架空线路下方作业,需在其一侧作业时,应满足安全距离要求。
(2) 车辆应行驶于安全路线,停置于安全处;混凝土运输车辆进入现场后,应设专人指挥。
(3) 混凝土振动设备应完好;防护装置应齐全有效;电气接线、拆卸必须由电工负责,并应当符合施工用电安全技术交底的具体要求,使用之前应检查,确认安全;作业中应保护缆线,随时检查,发现漏电征兆、电缆破损等必须立即停止作业,由电工处理。
(4) 从高处向模板仓内浇筑混凝土时,应使用溜槽或串筒;溜槽、串筒应坚固,串筒应连接牢固。
严禁攀登溜槽或串筒作业。
(5) 施工中,应当配备模板操作工和架子操作工值守;模板、支撑、作业平台发生位移、变形、沉陷等倒塌征兆时,必须立即停止浇筑,施工人员撤出该作业区,经整修、加固,确认安全,方可恢复作业。
(6) 严禁操作人员站在模板或支撑上进行浇筑作业。
(7) 施工中,应根据施工组织设计规范的浇筑程序、分层连续浇筑。
(8) 卸料时,车辆应挡掩牢固,卸料下方严禁有人;自卸汽车、机动翻斗车运输、卸料时,应设专人指挥;指挥人员应站位于车辆侧面安全处,卸料前应检查周围环境情况,确认安全之后,方可向车辆操作工发出卸料指令。
(9) 使用振动器的作业人员必须穿绝缘鞋、戴绝缘手套。
4. 施工之前,使用压缩空气等清除模板内杂物时,作业人员应当按照相关规定佩戴劳保用品,严禁喷嘴对向人,空压机操作工应经安全技术培训,考核合格;电气接线与拆卸必须由电工操作,并符合施工用电相关安全技术交底具体要求。
5. 混凝土浇筑完成,应按施工组织设计规范的方法养护。
覆盖养护应使用阻燃性材料,使用完毕后应当及时清理,集中放至指定地点。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
现浇混凝土工程的施工安全技
术交底(新版)
Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.
现浇混凝土工程的施工安全技术交底(新
版)
安全技术交底内容:
1、进入现场必须遵守安全生产六大纪律。
2、串搭车道板时,两头需搁置平稳,并用钉子固定,在车道板下面每隔1.5需加横楞、顶撑,2米以上高空串跳,必须装有防护栏杆。
车道板上应经常清扫垃圾、石子等以防车跳滑跌。
3、车道板单车行走不小于1.4米阔,双车来回不小于2.8米阔,在运料时,前后就保持一事实上车距,不准奔走、抢道或超车。
到终点卸料时,双手应扶牢车柄倒料,严禁双手脱把,防止翻车伤人。
4、用塔吊、料斗浇捣混凝土时,指挥扶斗人员与塔吊驾驶员应密切配合,当塔吊放下料斗时,操作人员应主动避让,应随时注意料斗碰头,并应站立稳当,防止料斗碰人坠落。
5、离地面2米以上浇捣过梁、雨蓬、小平台等,不准站在搭头上操作,如无可靠的安全设备时,必须戴好安全带,并扣好保险钩。
6、使用振动机前应检查电源电压,输电必须安装漏电开关,保护电源线路是否良好,电源线不得有接头,机械运转是否正常,振动机移动时,不能硬拉电线,更不能在钢筋和其它税利物上拖拉,防止割破拉断电线而造成触电伤亡事故。
7、井轲吊篮起吊或放下时,必须关好井架安全门,头、手不准伸入井架内,待吊篮停稳,方能进入吊篮内工作。
