房建工程实测实量整改方案

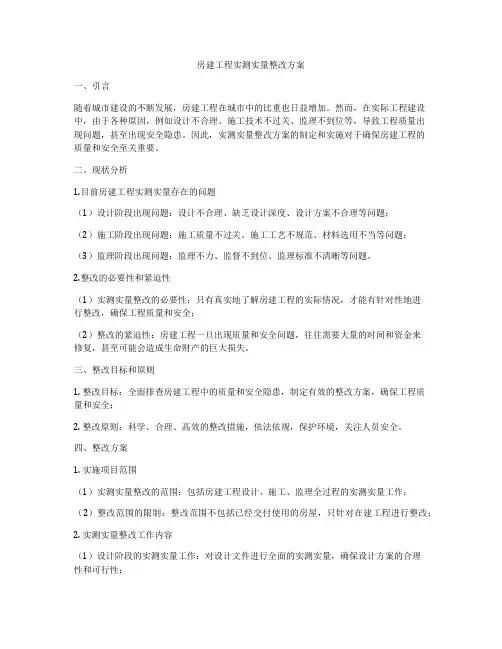

房建工程实测实量整改方案一、引言随着城市建设的不断发展,房建工程在城市中的比重也日益增加。
然而,在实际工程建设中,由于各种原因,例如设计不合理、施工技术不过关、监理不到位等,导致工程质量出现问题,甚至出现安全隐患。
因此,实测实量整改方案的制定和实施对于确保房建工程的质量和安全至关重要。
二、现状分析1.目前房建工程实测实量存在的问题(1)设计阶段出现问题:设计不合理、缺乏设计深度、设计方案不合理等问题;(2)施工阶段出现问题:施工质量不过关、施工工艺不规范、材料选用不当等问题;(3)监理阶段出现问题:监理不力、监督不到位、监理标准不清晰等问题。
2.整改的必要性和紧迫性(1)实测实量整改的必要性:只有真实地了解房建工程的实际情况,才能有针对性地进行整改,确保工程质量和安全;(2)整改的紧迫性:房建工程一旦出现质量和安全问题,往往需要大量的时间和资金来修复,甚至可能会造成生命财产的巨大损失。
三、整改目标和原则1. 整改目标:全面排查房建工程中的质量和安全隐患,制定有效的整改方案,确保工程质量和安全;2. 整改原则:科学、合理、高效的整改措施,依法依规,保护环境,关注人员安全。
四、整改方案1. 实施项目范围(1)实测实量整改的范围:包括房建工程设计、施工、监理全过程的实测实量工作;(2)整改范围的限制:整改范围不包括已经交付使用的房屋,只针对在建工程进行整改;2. 实测实量整改工作内容(1)设计阶段的实测实量工作:对设计文件进行全面的实测实量,确保设计方案的合理性和可行性;(2)施工阶段的实测实量工作:对施工现场进行全面的实测实量,确认施工工艺的合理性和施工质量的过关;(3)监理阶段的实测实量工作:对监理工作进行全面的实测实量,确保监理标准的合理性和监理工作的到位性;3. 实施整改的具体措施(1)制定整改方案:对实测实量结果进行全面的分析和总结,制定整改方案,确保每一个问题能够得到有效的解决;(2)加强管理监督:加强对设计、施工、监理的管理和监督,确保整改方案的有效实施;(3)加强信息公开:及时向社会公众公开整改方案和实施情况,接受社会的监督和评议;五、实施阶段1.整改方案的宣传(1)组织实施方案的宣传:对整改方案进行全面的宣传,让设计、施工、监理等相关方都能够全面了解整改的内容和目标;(2)接受社会监督:积极接受社会各界的监督和评议,确保整改方案公平公正的执行;2.整改方案的实施(1)明确责任人:对整改方案进行具体的分工,明确责任人和责任范围;(2)加强协调沟通:各相关部门之间加强协调和沟通,确保整改方案的有效执行;(3)加强督促检查:建立健全的督促检查机制,对整改方案的执行情况进行全面的检查和监督;3.整改方案的总结(1)定期总结经验:定期对整改方案进行经验总结,不断提高整改的效率和水平;(2)向社会公众公开整改成果:向社会公众公开整改方案的成果,接受社会的监督和评议;六、风险控制措施1.加强安全防范:对整改方案中可能存在的安全隐患进行全面的排查和治理,确保工程施工中的安全;2.合理利用资源:对整改过程中需要的资源进行全面的考虑和规划,合理调配资源,确保整改工作的有效实施;3.加强危机应对:制定能够应对突发事件的处置方案,提高整改工作中的应急能力;七、结语实测实量整改方案是确保房建工程质量和安全的重要保障,只有科学、合理、高效的整改工作才能够满足工程建设的需求。
实测实量数据分析及整改措施

实测实量数据分析及整改措施背景在各个行业的生产和服务过程中,实测实量数据是非常重要的依据。
通过对实测实量数据的分析,可以发现生产过程中的问题,提高生产效率和产品质量。
本文主要介绍我们部门在运营过程中的实测实量数据分析情况和整改措施。
实测实量数据分析数据来源及基础情况我们部门的服务对象是企业,主要提供IT技术支持和解决方案。
我们的服务包括网络维护、服务器管理、软件开发、数据分析等。
服务过程中,我们会定期对客户进行满意度调查,并根据结果进行实测实量的数据分析。
以下是我们最近一次调查数据情况:•调查时间:2021年第一季度•调查方式:在线问卷调查•调查样本:50家企业客户数据分析针对调查结果,我们主要从以下几个方面进行了数据分析:1. 客户满意度情况分析我们通过计算平均分和标准差的方法对客户满意度进行了分析。
以下是我们的分析结果:•平均分:4.2分/5分•标准差:0.7从以上数据可以看出,总体上客户对我们的服务还是比较满意的,但是分散程度比较大。
2. 客户反馈问题分析我们又依据客户的反馈问题对产生问题的原因进行了分析,并将问题分为以下几个方面:•技术支持响应不及时:25%•技术支持质量不高:20%•服务态度差:15%•沟通不畅:10%•其他问题:30%针对以上问题,我们需要从以下几个方面进行整改。
整改措施技术支持响应不及时对于技术支持响应不及时的问题,我们需要采取以下措施:•增加技术支持人员数量;•增加客服人员数量,保证能够及时响应客户提问;•优化服务流程,避免响应不及时的情况发生。
技术支持质量不高针对技术支持质量不高的问题,我们主要从以下几个方面着手:•不断提高技术支持人员的技能和业务水平,增加培训;•加强技术支持人员的管理,严格考核;•增加检查、复核、确认工作流程,提高服务质量。
服务态度差针对服务态度差的问题,我们需要引导技术支持人员重视服务态度,例如:•进行培训,强调服务态度的重要性;•加强人员管理,对服务态度不佳的人员进行纪律处分,严格考核。
实测实量措施

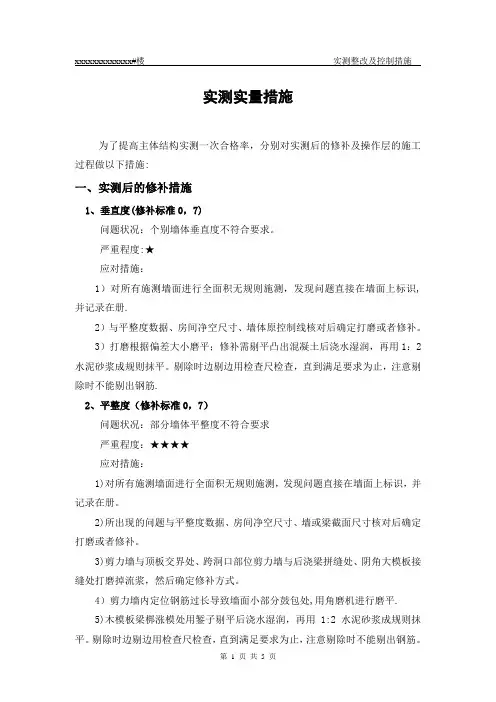

实测实量措施为了提高主体结构实测一次合格率,分别对实测后的修补及操作层的施工过程做以下措施:一、实测后的修补措施1、垂直度(修补标准0,7)问题状况:个别墙体垂直度不符合要求。
严重程度:★应对措施:1)对所有施测墙面进行全面积无规则施测,发现问题直接在墙面上标识,并记录在册.2)与平整度数据、房间净空尺寸、墙体原控制线核对后确定打磨或者修补。
3)打磨根据偏差大小磨平;修补需剔平凸出混凝土后浇水湿润,再用1:2水泥砂浆成规则抹平。
剔除时边剔边用检查尺检查,直到满足要求为止,注意剔除时不能剔出钢筋.2、平整度(修补标准0,7)问题状况:部分墙体平整度不符合要求严重程度:★★★★应对措施:1)对所有施测墙面进行全面积无规则施测,发现问题直接在墙面上标识,并记录在册。
2)所出现的问题与平整度数据、房间净空尺寸、墙或梁截面尺寸核对后确定打磨或者修补。
3)剪力墙与顶板交界处、跨洞口部位剪力墙与后浇梁拼缝处、阴角大模板接缝处打磨掉流浆,然后确定修补方式。
4)剪力墙内定位钢筋过长导致墙面小部分鼓包处,用角磨机进行磨平.5)木模板梁梆涨模处用錾子剔平后浇水湿润,再用1:2水泥砂浆成规则抹平。
剔除时边剔边用检查尺检查,直到满足要求为止,注意剔除时不能剔出钢筋。
3、洞口尺寸(修补标准—4,9)问题状况:大部分洞口尺寸不符合要求严重程度:★★★★★应对措施:1)对所有施测洞口进行水平及垂直尺寸进行满测,发现问题直接在洞口截面上标识,并记录在册。
2)根据洞口处室内1m控制线、混凝土地面原洞口控制线确定洞口偏差情况. 3)洞口尺寸偏小的,用角磨机磨平;洞口尺寸偏大的,用錾子将混凝土剔毛后浇水湿润,再用1:2水泥砂浆成规则抹平。
4、截面尺寸(修补标准-4,7)问题状况:个别部位不符合要求严重程度:★应对措施:1)对所有施测截面进行满测,每个截面不少于五尺,发现问题直接在截面上标识,并记录在册.2)与截面所在的墙面垂平数据对比,确定修补方式。
实测实量数据分析及改进措施

实测实量数据分析及改进措施简介实测实量是一种常见的品质管理方法,通过对生产过程中的产品进行测量、检验、分析和处理,来确定产品的品质水平,发现生产中存在的问题,并制定改进措施,从而提高产品的品质,降低质量风险,增加企业的竞争力。
本文将介绍实测实量数据分析的过程和相关的改进措施,以帮助企业更加有效地运用实测实量方法来提高产品品质。
实测实量数据分析的过程数据收集实测实量的第一步就是数据收集。
数据收集需要选择合适的测量方法、测量设备和采样规范,确保数据的准确性和可靠性。
常用的数据收集方法包括手工记录、电子记录、自动化数据采集等,具体选择方法需根据具体的生产过程和产品特点来决定。
数据分析数据分析是实测实量的核心环节。
数据分析主要包括数据处理、数据统计和数据抽样三个步骤。
•数据处理数据处理主要是对原始数据进行处理和调整,消除数据中的异常值和噪声,提高数据的可靠性和有效性。
常用的数据处理方法包括数据清洗、数据重编、数据标准化等。
•数据统计数据统计是对数据进行数量分析和重点分析,用来标示和数据的性质和特征,提供决策依据。
常用的数据统计方法包括频数分布、累计频率分布、平均数、中位数、方差、标准差等。
•数据抽样数据抽样是用部分样本数据来代表整个数据的特性和趋势。
常用的数据抽样方法包括抽样调查、抽样检验、抽样估计等。
数据分析结果数据分析结果是指定量化的分析和评价,可以表述为数字、图表、文字或其他形式。
数据分析结果需要按照分析目的和实际需要进行选择和呈现,形成分析报告,提供给相关人员参考和决策。
改进措施经过实测实量数据分析,发现生产中存在的问题,需要采取改进措施,从根本上解决问题,提高产品的品质。
改进措施需要根据具体情况提出,下面列举了一些常见的改进措施:•加强生产过程管理,规范产品生产流程。
•优化设备,提升技术水平。
•提高员工素质,加强培训和管理。
•安全管理,保证生产过程的安全。
•搭建完整的品质管理体系,包括质量标准、检验标准、生产标准等。
建筑工程实测实量操作改进措施

一、实测实量的意义 二、实测实量数据分析
三、影响因素及改进措施
二、实测实量数据分析
检查结果
数据分析
工程质量 安全文明
扣分项汇总
红树湾项目实测实量
一标段(XXXX)1#楼1501、3101
检查部位
二标段(XX周金根)6#楼1606、14#楼602
三标段(XXXX)19#楼1401、20#楼2712
检查检检要查查点要要点点
评合分格评标率分准/标权准重
工完场清
材料吊堆篮放配、易重清燃块理、破、可损垃燃、圾材缺清料失理未、、分替脚类代手堆架放无材料
1603分%/5/处分2/0处%
材防料火堆放
吊篮材操料作分危类灭未、火系标器安识材全明不绳确按、、规未堆范在放配建整置筑齐或外、失固保效定护的、措未施
1603分%/5/处分2/0处%
5分/5处分/处
5分/处
违反一机、一闸、一漏、一箱规定
5分/处
安全用电
电箱无门无锁、无防雨、无接线示意、无检查记录
5分/处
地下室照明未使用36v安全电压
20分/处
线路穿过道路无保护
5分/处
扣分得次分数
1213.6 1241.4
32 18.6
41 19.5
41 6321.1 611.5
3
4
1
2
数据 分析
安文 全明
机械设备 场容场貌
设安全锁、安全绳破损 施清完工洗整升设清降备洁机、、未出加装入工吊管棚笼气控防门瓶、护机间道到电距路位连小干、锁于净砂装5、浆m置围集或合中不清搅灵晰拌敏、、防七护图
1602分%/5/处分3/0处%
生施
施工一电牌梯、防安气护全瓶门警未缺示装失、减或楼压未栋器关楼、层防标震识圈、、外防加护验帽收牌
实测实量数据分析及整改措施

实测实量数据分析及整改措施随着信息化时代的到来,越来越多的企业、组织和政府机构将其业务运营转向数字化和网络化。
而在数字化和网络化的运营模式下,数据的收集和分析就成为实现业务性能和效果的关键因素。
相比传统的数据分析方法,实测实量数据分析方法能够获取更加准确、具体的数据信息,以便更好地开展数据分析和整改措施。
实测实量数据分析方法是一种线下实地测量和收集数据的方法,它能够获得真实、全面的数据信息。
与网络问卷调查或面对面访谈的方法相比,实测实量数据分析方法更加直接,能够减少数据信息的虚假或误导。
同时,实测实量数据分析方法还可以使用各种传感器和设备来自动记录、传输和分析数据,使数据分析的速度更快、效果更好。
在进行实测实量数据分析时,企业、组织和政府机构需要关注以下几个方面:1.数据收集数据收集需要考虑数据的来源、数据的类型、数据的准确性等因素。
在收集数据时,需要采用合适的数据采集设备和方法,确保数据的真实性和准确性。
同时,还需要制定相应的数据采集模板和流程,为后续的数据分析和整改措施提供支持。
2.数据分析在进行数据分析时,需要注意数据的可视化和分析工具的选择。
数据可视化可以帮助分析人员更加直观地了解数据信息,提高数据分析的效率和准确性。
而在选择分析工具时,需要考虑数据的规模和类型以及分析人员的技术水平,确保工具的适合性和可靠性。
3.整改措施根据数据分析的结果,企业、组织和政府机构需要制定相应的整改措施,以便优化业务流程和提高效率。
整改措施需要根据实际情况进行优化,针对性地解决数据分析中发现的问题,提高业务的性能和效果。
同时,整改措施还需要被有效地落实和跟踪,以保证操作的持续性和有效性。
在实测实量数据分析及整改措施过程中,企业、组织和政府机构需要关注以下几个方面:1.技术支持实测实量数据分析及整改措施需要使用各种数据采集、分析和整改工具。
对于许多企业或组织来说,技术支持和人才储备是个难题。
因此,这些企业或组织需要选择可靠的技术支持和人才服务平台,以便更好地进行数据分析和整改措施。
《实测实量措施5篇》

实测实量由项目部具体安排落实,项目副经理任实测实量组组长,副组长由两名质量员担任,1#、2#楼各设一个小组,共两个组。每个小组设一个组长,组员2人,共3人,其中安装1人。
三、实测实量依据
1、国家现行施工验收规范
2、施工图纸
3、施工合同
4、施工组织设计配备。
2.表面平整度(砼结构)
1)指标说明:反映层高范围内剪力墙、砼柱表面平整程度。2)合格标准:[0,8]mm3)质量控制措施:
模板进场验收并打磨修整及试拼装,确保模板平整度;模板拼缝及底部砂浆坞实严密,避免剪力墙砼漏浆,模板涂刷脱模剂要均匀适量,避免模板拆除时出现脱皮现象;阴阳角、门窗洞口、梁等特殊部位模板安装准确、牢固(容易出现尺寸偏差部位);
2)合格标准:[0,15]mm3)质量控制措施:
墙顶四周放设顶板模板标高定位线,确保模板面的标高;排架立杆、水平杆间距合理布置;木方刨平,截面尺寸统一,间距合理,确保模板坚实、平整;
5.楼板厚度偏差(砼结构)
1)指标说明:反映同跨板的厚度施工尺寸与设计图尺寸的偏差;2)合格标准:[-5,8]mm;3)质量控制措施:
三、抹灰工程
1.墙体表面平整度(抹灰工程)
1)指标说明:反映层高范围内抹灰墙体表面平整程度。2)合格标准:[0,4]mm3)质量控制措施:
按照规范要求严格设置灰饼,抹灰期间进行随时实测控制;
2.墙面垂直度(抹灰工程)
1)指标说明:反映层高范围抹灰墙体垂直的程度。2)合格标准:[0,4]mm3)质量控制措施:
c)现浇窗台板:宽同墙厚,高度≥120mm,每边入墙内≥400mm(不足400mm通长设置);
d)现浇构造柱。底部、顶部各预留或植筋4根钢筋,砼一次浇注至梁底;板底位采用二次灌缝;砼浇注密实。
实测实量数据分析及整改措施

可行性原则
整改措施应充分考虑实施条件和资源 状况,确保措施的可行性和可操作性 。
预防性原则
整改措施不仅应针对已出现的问题进 行整改,还应注重预防类似问题的再 次发生。
整改措施实施计划
制定详细的实施方案
针对每个整改措施,制定具体的实施 方案,包括实施时间、负责人、所需 资源和预算等。
明确责任分工
关联分析
探究各因素之间的关联关系,找出影响质量的关键因素。
03
问题识别与原因分析
问题识别方法
数据分析
通过对比实测数据与标准数据, 找出偏差较大的点,分析偏差产 生的原因。
现场观察
对施工现场进行实地观察,发现 潜在的问题点,如墙面垂直度、 地面平整度等。
定期检查
制定定期检查制度,对已完成施 工的部位进行质量检查,及时发 现并处理问题。
人员技能问题
评估施工人员的技能水平,是否存在技能不 足导致的问题。
管理问题
分析项目管理的有效性,是否存在管理漏洞 导致的问题。
04
整改措施制定与实施
整改措施分类
技术性整改
这类整改主要涉及施工工艺、材料、设备等方面 的调整,目的是解决施工过程中的技术问题,提 高工程质量。例如,改进混凝土的配合比、更换 更合适的施工机械等。
对参与整改的人员进行明确的责任分 工,确保每个措施都有专人负责实施 和监督。
加强监督和检查
在整改过程中,应定期对实施情况进 行监督和检查,确保整改措施得到有 效执行。
及时反馈和调整
对于实施过程中出现的问题和困难, 应及时反馈并进行调整,以确保整改 工作的顺利进行。
05
整改效果评估与持续改进
整改效果评估方法
安全性整改
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
1 工程概况 (1)
2 实测实量整改及预防措施 (1)
2.1 垂直度偏差整改及预防措施 (1)
2.2 平整度偏差整改及预防措施 (2)
2.3 截面尺寸偏差整改及预防措施 (3)
2.4 板厚偏差整改及预防措施 (4)
2.5 顶板极差偏差整改及预防措施 (4)
3 混凝土质量缺陷处理措施 (4)
2 垂直度偏差整改措施
1)对垂直度及平整度有偏差的部位,偏差较大的采用钢錾进行剔凿细毛,并用靠尺进行检查,保证边剔凿边检查,直到剔凿合格为止,剔凿时注意不能凿出钢筋。
2)对垂直度偏差较小的部位采用磨光机对突出的点位及接搓的部位进行打磨处理。
3 垂直度偏差预防措施
1)在墙体模板安装过程中,严格依据墙身线、控制线进行垂直度的控制,保证墙模板垂直;
2)顶板模板支设时,在靠近墙边必须进行吊墙身控制线进行顶板边沿位置控制,以保证顶板与墙体的90度夹角垂直方正,符合要求。
3)在施工过程中,专人对墙体模板垂直度,顶板模板进行检查,墙体模板主要采用线坠吊垂直线,分上中下进行测量,测量数据符合垂直度要求,底部量控制线,检查墙身是否有偏位,对有偏位的及时进行校正,从模板的支设过程保证垂直度、墙身位置、平整度符合要求(具体详见模板施工方案)。
4)在墙体模板就位后,采用穿墙螺杆进行加固,间距为500*500,为了避免砼浇筑时墙体垂直度的偏移,对墙体模板增加斜撑,间距1500分上中下加设,保证墙体的整体稳固。
5)砼浇筑时,从中间向两边进行,每隔50cm分层进行下料振捣浇筑,以避免从一方推进其侧压力将模板压偏移或浇筑太高涨模,影
响砼实体的平整度及垂直度。
2.2 平整度偏差整改及预防措施
1 平整度偏差整改及预防措施
1)对平整度有偏差的部位,偏差较大的采用钢錾进行剔凿细毛,并用靠尺进行检查,保证边剔凿边检查,直到剔凿合格为止。
2)对平整度偏差较小的部位采用磨光机进行打磨处理。
2 平整度偏差预防措施
1)在模板安装过程中,严格控制模板的拼装质量,在合模前,检查模板的拼缝、接缝除平直严密。
2)顶板模板支设时,严格控制模板的平整度,标高准确,对模板的支撑体系严格控制(水平杆、扫地杆、间距及木方的间距符合方案的要求),防止下坠影响平整度及感官质量。
3)在砼浇筑施工过程中,专人对标高进行控制,在钢筋上做好50标高点,并拉上小白线,找平人员根据拉的标高线进行找平收面,已保证砼面的成型质量及平整度要求的板厚的要求。
2.3 截面尺寸偏差整改及预防措施
整改措施:根据现场实际情况来看,截面尺寸复核业主技术标准要求,合格率在95%以上,少数截面尺寸的偏差也在可控制的范围内,只需用打磨机进行打磨处理即可。
对局部轻微涨模的地方,将涨模的砼剔凿,用毛刷刷干净,并用水冲洗,使其无松动石子及粉尘,再用1:2水泥砂浆抹灰找平。
预防措施:在模板施工过程中,合模前放置好砼内撑(同墙截面厚
度),间距为800~1000mm,以保证墙身的最小截面符合要求;加固采用穿墙螺栓,间距450~600mm,防止模板涨膜,增大截面,减少使用空间;浇筑砼之前,用钢卷尺进行截面的测量,截面尺寸=测量尺寸-2*模板厚度,对截面尺寸偏差较大的地方重新进行合模,确保浇筑后的截面厚度;砼浇筑时按50cm分层浇筑,下料时从中间向两边分开同时浇筑,以防砼浇筑振捣时涨模。
2.4 板厚偏差整改及预防措施
整改措施:对板厚偏差的部位先采用钢錾进行轻微的剔凿(注意避免剔凿到板筋),剔凿过程中使用板厚仪进行测量,边剔凿边测量,确保板厚剔凿恰到好处,达到要求后及时将剔凿的砼块进行清理。
预防措施:在板筋绑扎过程中,在板边部垫高强钢丝马凳(符合板厚要求),沿着短边方向布置,间距600~800mm,四条边布置完成后再向内布置,间距800~1000mm;马凳与钢筋之间用扎丝绑扎牢固。
确保板的厚度得到有效控制;在模板安装时,对于大于4m跨度的楼板模板,中间略微起拱,起拱高度为跨度的千分之二。
2.5 顶板极差偏差整改及预防措施
整改措施:磨光机进行打磨找平
预防措施:楼板模板施工时严格控制模板的平整度、标高,砼浇筑施工时,专人对标高进行控制,在钢筋上作好50标高点,并拉上小白线,找平人员根据拉的标高线进行找平收面,已保证楼板极差在可控范围内。
3 混凝土质量缺陷处理措施
经现场检查发现混凝土缺陷主要表现为以下几项:麻面、漏筋、蜂窝、烂根、酥松脱落、缝隙夹层、缺棱掉角、松顶、表面不平整、剪力墙位移倾斜、墙梁表面凹凸鼓胀等。
现根据以上缺陷分别制定如下处理修补方案:
1、麻面:在麻面部分充分浇水湿润后,用同混凝土标号的砂浆,将麻面抹平压光,是颜色一致。
修补完后,应用草帘或草袋进行保湿养护。
2、漏筋:对表面漏筋冲洗干净后,用1:2的水泥砂浆将漏筋部位抹平压实,如漏筋较深,应将薄弱混凝土和突出的颗粒凿去,洗刷干净后,永专用灌浆料填塞严实,并认真养护。
3、蜂窝:对小蜂窝,冲洗干净后,用1:2的水泥砂浆压实抹平,较大蜂窝,先凿去松动石子冲洗干净,用专用灌浆料填塞严实,并认真养护。
4、烂根:将烂根处松散混凝土和软弱颗粒凿去,洗刷干净后,支模,永专用灌浆料填塞严实,并捣实。
5、酥松脱落:较浅的酥松脱落,可将酥松部分凿去,冲洗干净湿润后,用1:2水泥砂浆抹平压实。
较深的酥松脱落,可将酥松和突出颗粒凿去,刷洗干净后支模,用比结构砼高一强度等级的细石混凝土浇筑,强力捣实,并加强养护。
6、缝隙、夹层:若不深,可将松散混凝土凿去,洗刷干净后,用1:2水泥砂浆强力填塞密实。
较深时,应清除松散部分和内部夹杂物,用压力水冲洗干净后支模,强力灌细石混凝土捣实,或将表
面封闭后进行压浆处理。
7、缺棱掉角:较小缺棱掉角,可将该处松散石子凿除,用钢丝刷刷干净,清水冲洗后并充分湿润,用水泥砂浆抹补齐整。
较大缺棱掉角,冲洗剔凿清理后,重新支模用高一强度等级的细石混凝土填灌捣实,并养护。
8、松顶:将松顶部分砂浆层凿去,冲洗干净并充分湿润后,用高一强度等级的细石混凝土灌注密实,并养护。
9、表面不平整:使用角磨机(金刚磨盘) 在混凝土表面打磨。
10、剪力墙位移倾斜:位移倾斜不影响结构质量的,只需进行少量局部剔凿和修补处理,一般用1:2水泥砂浆或比原混凝土高一强度等级的细石混凝土进行修补。
11、凹凸、鼓胀:凹凸、鼓胀不影响结构质量时,可用剔凿补抹的方法。
凡影响结构受力性能时,应会同有关部门研究处理方案后,再进行处理。
12、混凝土表面缺陷的修补注意事项:
①调配颜色
多数修补工作的失败是由于未能使用同周围混凝土表面相同配合比的材料而造成的。
既使是使用了与原混凝土相同的配合比,也很难保证修整部分的颜色与原混凝土颜色一致。
为了弥补这一缺陷,修补所用的混合料应去供应商品混凝土厂家购买;为保证修补材料和原混凝土的结合都可以考虑加胶。
②控制吸水
用水泥材料进行修补时,不能在干燥的混凝土表面上进行,这是因为干面会吸取用于修补的沙浆中的水份,从而将降低新材料与原混凝土表面的粘结,也会降低修补材料的质量和耐久性。
修整的表面首先要浸湿,最好的做法是充分湿润表面,在表面还有点潮湿的时候进行修补效果较佳。
③打磨
对于漏浆造成的挂帘和模板安装不稳造成的失准(混凝土表面凸起) ,可以直接使用角磨机(金刚磨盘) 在混凝土表面打磨。
④破碎边角的修整
对于因意外碰撞或拆模不小心造成的边角破碎,在修补时应先把边角修整成四边形,洒水湿润后使用沙浆进行修补。
在修补前应调试混合料的颜色,争取修补后的混凝土与原混凝土颜色一致。
⑤蜂窝麻面的修饰
把松散的混凝土清除,直到露出坚硬的混凝土;把四周修整成四方形,凿除的深度大致一样;把需要修补的部分洒水使其充分湿润;根据凿除的深度决定使用沙浆或细石混凝土,将沙浆(或细石混凝土) 压入;洒水养护。
