工程单价计算混凝土拌制工工程单价计算自卸汽车运混凝工程单价计算胶轮车运混凝土工程单价计算平洞衬砌混凝土运工程单价计算门座式起重机吊运混工程单价计算坝体内部碾压砼C9015工程单价计算上游防渗层碾压砼C9020工程单价计算坝体基础垫层砼C20工程单价计算坝体及孔洞周边变态砼C90工程单价计算上游防渗层周边变态砼C90工程单价计算上游防渗层周边变态砼C90工程单价计算发电进水口混凝土C20工程单价计算灌浆平洞砂浆锚杆φ25(L=3m)工程单价编号:1.1.12工程单价计算灌浆平洞砂浆锚杆φ25(L=3m)工程工程单价计算灌浆平洞钢筋网φ8工程工程单价计算钻坝基排水孔(钻混凝土φ150工程单价编号:40081工程单价计算坝基排水孔(钻岩石层),φ1单价编号:70065工程单价计算灌浆平洞平面模工程单价计算灌浆平洞顶拱圆弧工程单价计算坝体平面模板工程单价计算帷幕灌浆工单价编号: 10367工程单价计算帷幕灌浆基岩钻单价编号:YB4004工程单价计算固结灌浆工单价编号:30060工程单价计算固结灌浆基岩钻单价编号:40100工程单价计算岸坡接触灌浆工程单价计算碎石垫层工工程单价计算C15砼防护墩工工程单价计算块石拆除工工程单价计算块石护坡工工程单价计算模板安装拆除工程单价计算石方开挖工工程单价计算沟槽石方开挖工程单价计算沥青木板(厚20m单价编号:YB4004工程单价计算浆砌石底板拆除工程单价计算开挖石渣汽车运输工程单价计算钢筋制安工单价编号:40059工程单价计算钢筋制安工工程单价计算锚筋φ20mm工程工程单价计算φ300无砂砼排水管工程工程单价计算沥青砂浆伸缩缝工程单价计算铜片止水工工程单价计算坝体及孔洞周边变态砼C9015 W4F50(3)工程单价编号:2.11工程单价计算坝体内部碾压砼C9015 W4F50(3)工程单价编号:2.10基础石方开挖工程法定代表人价计算表拌制工程3价计算表运混凝土工程3价计算表混凝土工程3价计算表凝土运输工程2价计算表吊运混凝土工程2价计算表9015 W4F50(3)工程3价计算表C9020 W8F50(2)工程2价计算表砼C20 W8(3) 工程2价计算表砼C9015 W4F50(3)工程价计算表砼C9020 W8F50(2)工程3价计算表砼C9020 W8F50(2)工程价计算表土C20(3) 工程价计算表杆φ25(L=3m)工程定额单位:100m价计算表杆φ25(L=3m)工程价计算表筋网φ8工程价计算表混凝土层),φ150工程定额单位:100m3价计算表),φ150工程定额单位:100m价计算表平面模板工程价计算表拱圆弧模板工程价计算表面模板工程价计算表灌浆工程定额单位:100m3价计算表基岩钻孔工程定额单位:100m3价计算表灌浆工程定额单位:100m2价计算表基岩钻孔工程定额单位:100m3价计算表触灌浆工程2价计算表垫层工程3价计算表护墩工程3价计算表拆除工程3价计算表护坡工程3价计算表装拆除工程2价计算表开挖工程3价计算表方开挖工程3价计算表厚20mm)工程定额单位:100m3价计算表板拆除工程3。

基础单价编制—人工预算单价(水利工程造价与招投标课件)

基础单价编制—人工预算单价(水利工程造价与招投标课件)
艰苦边远地区津贴
施工津贴
夜餐津贴 节日加班津贴
(1)人工预算单价的含义
人工预算单价是指在编制概预算过程中,用以计算各种生产工人人工费 时所采用的人工费单价,是生产工人在单位时间(工时)的费用。它是 计算建筑安装工程单价和施工机械使用费中人工费的基础单价。
(2)生产工人等级
根据现行规定,将生产工人划分为工长、高级工、中级工、初级工四个 档次。
人工预算单价由基本工资、辅助工资两部分内容组成。
2.人工预算单价的组成
(2)辅助工资
辅助工资是指在基本工资之外,以其他形式支付给生产工人的工资性收 入,包括根据国家有关规定属于工资性质的各种津贴,主要包括艰苦边 远地区津贴、施工津贴、夜餐津贴、节假日加班津贴等。
2.人工预算单价的组成
基本 工资
辅助 工资
人工预算单价
岗位工资 年应工作天数内非 作业天数的工资
(4)工程所在地区类别。地区类别分为一般地区和艰苦边远地区两大 类,其中艰苦边远地区分为一类区、二类区、三类区、四类区、五类区、 六类区、西藏二类、西藏三类、西藏四类。
一至六类地区的类别划分参见现行部颁《编规》附录7《艰苦边远地区 类别划分》,执行时应根据最新文件进行调整,附录7外的地区为一般 地区;西藏二至四类地区的类别划分参见《编规》附录8《西藏自治区 特殊津贴地区类别》。
人工预算单价的计算
1.人工预算单价的计算依据
人工预算单价的计算依据主要包括: (1)现行水利部【2014】429号文颁布的《水利工程设计概(估)算 编制规定》(简称《编规》)。 (2)水利工程的性质。水利工程根据性质划分为枢纽工程、引水工程、 河道工程三类。 (3)生产工人的等级。根据现行部颁规定,生产工人分为工长、高级 工、中级工和初级工四级。

水利定额人工费调整文件

水利定额人工费调整文件

⽔利定额⼈⼯费调整⽂件陕西省⽔利⽔电⼯程概预算编制办法及费⽤标准(2000版)调整意见⼀、⼈⼯预算单价⼈⼯预算单价调整为:技⼯46元/⼯⽇,普⼯38元/⼯⽇。

调整后的⼈⼯单价与“2000办法”中规定的⼈⼯单价相⽐,其增加部分按价差处理,并列⼊单价表的“价差”部分。

⼆、费⽤对“2000办法”中“费⽤”部分的项⽬划分、内容及取费标准调整为:1、项⽬划分“费⽤”项⽬划分调整见表1。

2、内容调整及新增项⽬(1)建设单位管理费指建设单位从项⽬开⼯之⽇起⾄办理竣⼯财务决算之⽇⽌发⽣的管理性质的开⽀。

包括:不在原单位发⼯资的⼯作⼈员⼯资、基本养⽼保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、⼯具⽤具使⽤费、固定资产使⽤费、零星购置费、招募⽣产⼯⼈费、技术图书资料费、印花税、业务招待费、施⼯现场津贴、竣⼯验收费和其他管理性质开⽀。

(2)项⽬管理经常费指建设单位从筹建到竣⼯期间所发⽣的各种管理费⽤。

包括该⼯程建设过程中⽤于资⾦筹措、召开董事(股东)会议、视察⼯程建设所发⽣的会议和表1:“费⽤”项⽬划分调整对照表差旅等费⽤;建设单位为解决⼯程建设过程中涉及到的技术、经济、法律等问题需要进⾏咨询所发⽣的费⽤;建设单位进⾏项⽬管理所发⽣的⼟地使⽤税、房产税、合同公证费、⼯程质量监督检测费、审计费、交通车辆使⽤费等;施⼯期所需的⽔情、⽔⽂、泥沙、⽓象监测费和报讯费;在⼯程建设过程中,必须派驻⼯地的公安、消防部门的补贴费以及其他属于⼯程管理性质开⽀的费⽤。

(3)招标代理费指⼯程按现⾏规定实⾏招标时,招标代理机构接受招标⼈委托,从事编制招标⽂件(包括编制资格预审⽂件和标底),审查投标⼈资格,组织投标⼈踏勘现场并答疑,组织开标、评标、定标,以及提供招标前期咨询、协调合同的签订以及招标⽂件审查等业务所收取的费⽤。

(4)项⽬技术经济评估审查费指项⽬建设单位依据国家颁布的法律、法规、⾏业规定,委托有资质的机构或组织专家对项⽬进⾏技术、经济评审所发⽣的有关费⽤。

水利工程单价分析表

水利工程单价分析表

水利工程单价分析表3 定额单位:100m(每增运10m)工程名称人工挑台运输砂料定额编号 020440工程内容撬移、解小、清硅、装筐、挑台运、卸除、空回、平场等项目单位数量计价金额26.6 人技工工日工 23.9 143(4 普工工日 6 费人工费小计基材料本费直材料费小计接机械费费机械费小计其它费用 %143.4 基本直接费合计其它直接费 % 5(5 143(4 7.89 间接费 % 5(5 143(4 78.87 计划利润 % 4 230(16 9.21差价% 3.22 239.37 7.71 税金单价 (以上各部分合计) 247.08水利工程单价分析表3 定额单位:100m#工程名称 200砼池壁定额编号 040210工程内容模板别作及及安装、拆除、维护、拌作、浇筑、养护及施工场地清理等。

项目单位数量计价金额26.6 2638.72 人技工工日 99.2工 23.9 13431.80 普工工日 562.00 费人工费小计 16070.52基 31100 6050 板枋材 m 5.5材 4.7 2704.05 综合钢模板 Kg 575.333.1 1446.15 塑钢 Kg 466.505.5 1356.14 卡扣件 Kg 246.57 本料 4.0 760 铁件 Kg 190#3 123.3 12699.9 200砼 m 103 31.00 100.00 水 m 100 费直材料费小计 25116.243140.45 544.95 搅拌机0.4 m 台班 3.88 接机 22.97 198.92 振捣器插入台班 8.663.12 76.88 架子车台班 24.64 械费费机械费小计 820.7542007.51 756.14 其它费用 % 1.8143.4 基本直接费合计其它直接费 % 5(5 42763.65 2352.00 间接费 % 5(5 16070.52 22498.73 计划利润 % 4 67614.38 2704.58差价% 3.22 78601.41 2530.97 税金单价 (以上各部分合计) 81137.58水利工程单价分析表3 定额单位:100m#工程名称 100砼垫层定额编号 040123 工程内容模板制作安装、拆除、拌制、浇筑、养护及场地清理。

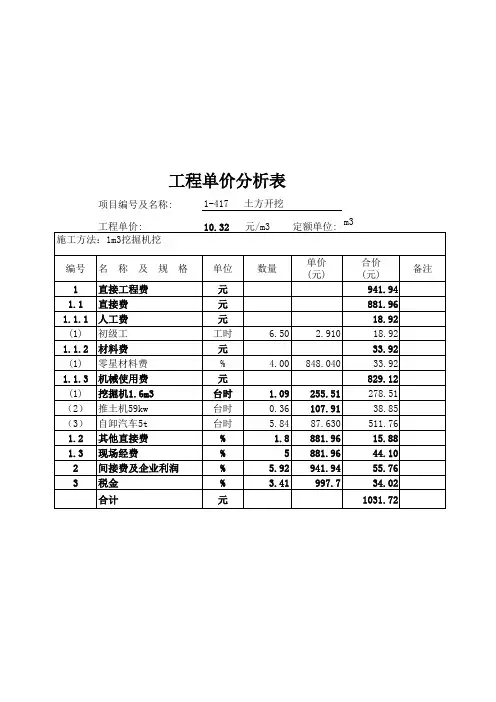

水利工程部分单价分析表格(随地区进行调整)

水利工程部分单价分析表格(随地区进行调整)

3.41 40156.253
合价 (元)
37911.87 35498.01
1634.06 64.24 96.29 945.95 527.58
32220.30 130.00
31930.00 160.30
1643.65 135.84
1358.39 149.42 638.96
1774.90 2244.38 1369.33 41525.58
997.7
合价 (元)
941.94 881.96
18.92 18.92 33.92 33.92 829.12 278.51 38.85 511.76 15.88 44.10 55.76 34.02
1031.72
备注
工程单价分析表
项目编号及名称:
工程单价: 施工工艺及参数:
4-098、C15垫层砼
工程单价: 施工工艺及参数:
4-397、泡沫板 48.48 元/m2
定额单位: m2
编号 名 称 及 规 格
1 1.1 1.1.1 (1) (2) (3) (4) 1.1.2 (1) (4) 1.1.3 (1) 1.2 1.3
2 3
直接工程费 直接费 人工费 工长 高级工 中级工 初级工 材料费 泡沫板(2cm厚) 其他材料费 机械使用费 胶轮车 其他直接费 现场经费 间接费及企业利润 税金 合计
单位
元 元 元 工时 工时 工时 工时 元 m3 % 元 台时 % % % % 元
数量
单价 (元)
11.50 80.40 68.90 68.90
4.370 3.930 3.510 2.910
2.20 1500.000 1.00 3300.000
3.36 1.8

山东水利定额(上册)

山东水利定额(上册)

工程单价计算表额编号: 1500013工程单价计算表额编号: 1500023工程单价计算表额编号: 1500033工程单价计算表额编号: 1500043工程单价计算表额编号: 1500053工程单价计算表额编号: 1500063工程单价计算表额编号: 1500073工程单价计算表额编号: 1500083工程单价计算表额编号: 1500093工程单价计算表额编号: 1500103工程单价计算表额编号: 1500113工程单价计算表额编号: 1500123工程单价计算表额编号: 1500133工程单价计算表额编号: 1500143工程单价计算表额编号: 1500153工程单价计算表额编号: 1500163工程单价计算表额编号: 1500173工程单价计算表额编号: 1500183工程单价计算表额编号: 1500193工程单价计算表额编号: 1500203工程单价计算表额编号: 1500213工程单价计算表额编号: 1500223工程单价计算表额编号: 1500233工程单价计算表额编号: 1500243工程单价计算表额编号: 1500253工程单价计算表额编号: 150026人工筛砾石(三层筛)定额单位: 100m3堆方工程单价计算表额编号: 1500273工程单价计算表额编号: 1500283工程单价计算表额编号: 1500293工程单价计算表额编号: 1500303工程单价计算表额编号: 1500313工程单价计算表额编号: 1500323工程单价计算表额编号: 1500333工程单价计算表额编号: 1500343工程单价计算表额编号: 1500353工程单价计算表额编号: 1500363工程单价计算表额编号: 1500373工程单价计算表额编号: 1500383工程单价计算表额编号: 1500393工程单价计算表额编号: 1500403工程单价计算表额编号: 1500413工程单价计算表额编号: 1500423工程单价计算表额编号: 1500433工程单价计算表额编号: 1500443工程单价计算表额编号: 1500453工程单价计算表额编号: 1500463工程单价计算表额编号: 1500473工程单价计算表额编号: 1500483工程单价计算表额编号: 1500493工程单价计算表额编号: 1500503工程单价计算表额编号: 1500513工程单价计算表额编号: 1500643工程单价计算表额编号: 1500653工程单价计算表额编号: 1500663工程单价计算表额编号: 150067砂砾料(筛分机组合2组×100立米/h)定额单位: 100m3堆方工程单价计算表额编号: 1500683工程单价计算表额编号: 1500693工程单价计算表额编号: 1500703工程单价计算表额编号: 1500713工程单价计算表额编号: 1500723工程单价计算表额编号: 1500733工程单价计算表额编号: 1500743工程单价计算表额编号: 1500753工程单价计算表额编号: 1500763工程单价计算表额编号: 1500773工程单价计算表额编号: 1500783工程单价计算表额编号: 1500793工程单价计算表额编号: 1500803工程单价计算表额编号: 1500813工程单价计算表额编号: 1500823工程单价计算表额编号: 1500833工程单价计算表额编号: 1500843工程单价计算表额编号: 1500853工程单价计算表额编号: 1500863工程单价计算表额编号: 1500873工程单价计算表额编号: 1500883工程单价计算表额编号: 1500893工程单价计算表编号: 150090-13工程单价计算表编号: 150090-23工程单价计算表编号: 150090-33工程单价计算表编号: 150091-13工程单价计算表编号: 150091-23工程单价计算表编号: 150091-33工程单价计算表额编号: 1500923工程单价计算表额编号: 1500933工程单价计算表额编号: 1500943工程单价计算表额编号: 1500953工程单价计算表额编号: 1500963工程单价计算表额编号: 1500973工程单价计算表额编号: 1501003工程单价计算表额编号: 1501013工程单价计算表额编号: 1501023工程单价计算表额编号: 1501033工程单价计算表额编号: 1501043。

水利工程维修养护单价分析表

水利工程维修养护单价分析表

水利工程维修养护单价分析表表 DF01 堤顶养护土方单价分析表单位:100m3表DF02 边埂整修单价分析表单位:100m3表DF03 堤坡养护土方单价分析表单位:100m3注:n类土、2.5km运距。

表DF04 排水沟单价分析表单位:100m3注:1米长排水沟体积为0.0928m3,1米长排水沟单价为49.81元。

表DF05 上堤路口养护土方单价分析表单位:100m3注:II类土、3.0km运距。

表DF06 护堤林养护单价分析表单位:100株•年单位:100株•年单位:100m2•年表DF09 草皮补植单价分析表单位:100m2表DF10 淤区养护土方单价分析表单位:100m3表DF11 前(后)戗养护土方单价分析表单位:100m3单位:100m3单位:100m3单位:100m2表DF15 防浪(洪)墙维修单价分析表单位:100m3表DF16 石护坡维修单价分析表单位:100m3注:石护坡厚度为0.3m,石护坡维修单价为72.20元/m2。

表KD01 现顶养护土方单价分析表单位:100m3注:Ⅱ类土、1.5km运距。

表KD02 沿子石维修单价分析表单位:100m3表KD03 琐坡养护土方单价分析表单位:100m3注:Ⅱ类土、1.5km运距。

表KD04 乱石坦坡维修单价分析表单位:100m3单位:100m3单位:1000m2表SZ01 水闸养护土方单价分析表单位:100m3注:Ⅱ类土、5.0km运距。

表SZ02 浆砌石勾缝单价分析表单位:100m3表SZ03 浆砌石破损修复单价分析表单位:m3表SZ04 抛石加固防冲设施单价分析表单位:100m3表SZ05 排水孔修复单价分析表单位:100m表SZ06混凝土破损修复单价分析表注:破损平均厚度6cm。

单位:100m3表SZ07 水泥砂楽抹面单价分析表单位:100m2注:平均厚2cm。

表SZ08 止水橡皮重新埋设单价分析表单位:1m单位:1m单位:10m2表SZ11 金属结构人工除锈喷漆单价分析表单位:10m2表SZ12 水力冲挖土方单价分析表单位:100m3注:Ⅲ类土、300m排距表SZ13 阐门涂抹涂料单价分析表单位:10m2注:金属结构人工除锈两遍防锈漆。

水利部[2014]429号文水利概算最新编规

水利部[2014]429号文水利概算最新编规

第二节
一、建筑工程单价 1. 直接费 (1)基本直接费
建筑、安装工程单价编制
人工费=定额劳动量(工时) 人工预算单价(元/工时) 材料费=定额材料用量材料预算单价 机械使用费=定额机械使用量(台时) 施工机械台时费(元/台时) (2) 其他直接费 其他直接费=基本直接费其他直接费费率之和 2. 间接费 间接费=直接费间接费费率 3. 利润 利润=(直接费+间接费) 利润率 4. 材料补差 材料补差=(材料预算价格-材料基价)材料消耗量 5. 税金 税金=(直接费+间接费+利润+材料补差) 税率 6. 建筑工程单价 建筑工程单价=直接费+间接费+利润+材料补差+税金 (建筑工程单价含有未计价材料(如输水管道)时,其格式参照安装工程单 价。) 二、安装工程单价 (一)实物量形式的安装单价 1. 直接费 (1)基本直接费 人工费=定额劳动量(工时) 人工预算单价(元/工时) 材料费=定额材料用量材料预算单价 机械使用费=定额机械使用量(台时) 施工机械台时费(元/台时) (2)其他直接费=基本直接费其他直接费费率之和 2. 间接费 间接费=人工费间接费费率 3. 利润 利润=(直接费+间接费) 利润率
序号 1 材料名称 柴 汽 2 3 4 钢 水 炸 油 油 筋 泥 药
主要材料基价表
单位 t t t t t 基价(元) 3500 3600 3000 300 6000
三、施工电、风、水预算价格 1.施工用电价格 施工用电价格由基本电价、电能损耗摊销费和供电设施维修摊销费组成,根 据施工组织设计确定的供电方式以及不同电源的电量所占比例, 按国家或工程所 在省、自治区、直辖市规定的电网电价和规定的加价进行计算。 电价计算公式: 电网供电价格=基本电价(1高压输电线路损耗率) (135kV 以下变配电 设备及配电线路损耗率)供电设施维修摊销费
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高级工 单价(元)
24.51 10.05 0.00 7.82 1.20 1.03 18.49 4.84 0.69 6.91 1.38 0.52 0.69 3.46 53.05 6.63
地区类

六类工资区
序号
项目
1 基本工资
2 辅助工资
⑴ 地区津贴
⑵ 施工津贴
⑶ 夜餐津贴
⑷ 节日加班津贴
3 工资附加费
地区类

六类工资区
序号
项目
1 基本工资
2 辅助工资
⑴ 地区津贴
⑵ 施工津贴
⑶ 夜餐津贴
⑷ 节日加班津贴
3 工资附加费
⑴ 职工福利基金
⑵ 工会经费
⑶ 养老保险费
⑷ 医疗保险费
⑸ 工伤保险费
⑹ 职工失业保险基金
⑺ 住房公积金
4 人工工日预算单价
5 人工工时预算单价
初级工人工预算单价计算表 定额人工等级 计算式
[基本工资(元/工日)+辅助工资(元/工日)]×14% [基本工资(元/工日)+辅助工资(元/工日)]×2% [基本工资(元/工日)+辅助工资(元/工日)]×20% [基本工资(元/工日)+辅助工资(元/工日)]×4% [基本工资(元/工日)+辅助工资(元/工日)]×1.5% [基本工资(元/工日)+辅助工资(元/工日)]×2% [基本工资(元/工日)+辅助工资(元/工日)]×10% 基本工资+辅助工资+工资附加费 人工工日预算单价(元/工日)÷8工时/日
⑴ 职工福利基金
⑵ 工会经费
⑶ 养老保险费
⑷ 医疗保险费
⑸ 工伤保险费
⑹ 职工失业保险基金
⑺ 住房公积金
4 人工工日预算单价
5 人工工时预算单价
中级工人工预算单价计算表 定额人工等级 计算式
380元/月×12月÷251工日×1.068
0元/月×12月÷251工日×1.068 5.3元/天×365天×95%÷251工日×1.068 (3.5元/班+4.5元/班)÷2×30% 基本工资(元/工日)×3×10÷251×35%
中级工 单价(元)
19.40 9.83 0.00 7.82 1.20 0.81 15.63 4.09 0.58 5.85 1.17 0.44 0.58 2.92 44.86 5.61
初级工 单价(元)
13.28 5.67 0.00 3.91 1.20 0.56 5.22 1.33 0.19 1.90 0.38 0.28 0.19 0.95 24.17 3.02
10.13
19.63
56.31 7.03875
36.68 36.68 36.68 36.68 36.68 36.68 36.68 36.68 36.68 36.68
1.5 0.5502
2 0.7336
10
3.668
56.31
178.39 22.3
44.5975 44.6
⑴ 职工福利基金
⑵ 工会经费
⑶ 养老保险费
⑷ 医疗保险费
⑸ 工伤保险费
⑹ 职工失业保险基金
⑺ 住房公积金
4 人工工日预算单价
5 人工工时预算单价
高级工1工日×1.068
0元/月×12月÷251工日×1.068 5.3元/天×365天×95%÷251工日×1.068 (3.5元/班+4.5元/班)÷2×30% 基本工资(元/工日)×3×10÷251×35%
工长 单价(元)
26.55 10.13 0.00 7.82 1.20 1.11 19.63 5.14 0.73 7.34 1.47 0.55 0.73 3.67 56.31 7.04
20-23
地区类

六类工资区
序号
项目
1 基本工资
2 辅助工资
⑴ 地区津贴
⑵ 施工津贴
⑶ 夜餐津贴
⑷ 节日加班津贴
3 工资附加费
260元/月×12月÷251工日×1.068
0元/月×12月÷251工日×1.068 5.3元/天×50%×365天×95%÷251工日×1.068 (3.5元/班+4.5元/班)÷2×30% 基本工资(元/工日)×3×10÷251×35%
[基本工资(元/工日)+辅助工资(元/工日)]×7% [基本工资(元/工日)+辅助工资(元/工日)]×1% [基本工资(元/工日)+辅助工资(元/工日)]×10% [基本工资(元/工日)+辅助工资(元/工日)]×2% [基本工资(元/工日)+辅助工资(元/工日)]×1.5% [基本工资(元/工日)+辅助工资(元/工日)]×1% [基本工资(元/工日)+辅助工资(元/工日)]×5% 基本工资+辅助工资+工资附加费 人工工日预算单价(元/工日)÷8工时/日
定额人工等级 计算式
520元/月×12月÷251工日×1.068
0元/月×12月÷251工日×1.068 5.3元/天×365天×95%÷251工日×1.068 (3.5元/班+4.5元/班)÷2×30% 基本工资(元/工日)×3×10÷251×35%
[基本工资(元/工日)+辅助工资(元/工日)]×14% [基本工资(元/工日)+辅助工资(元/工日)]×2% [基本工资(元/工日)+辅助工资(元/工日)]×20% [基本工资(元/工日)+辅助工资(元/工日)]×4% [基本工资(元/工日)+辅助工资(元/工日)]×1.5% [基本工资(元/工日)+辅助工资(元/工日)]×2% [基本工资(元/工日)+辅助工资(元/工日)]×10% 基本工资+辅助工资+工资附加费 人工工日预算单价(元/工日)÷8工时/日
人工预算单价计算表
地区类

六类工资区
序号
项目
1 基本工资
2 辅助工资
⑴ 地区津贴
⑵ 施工津贴
⑶ 夜餐津贴
⑷ 节日加班津贴
3 工资附加费
⑴ 职工福利基金
⑵ 工会经费
⑶ 养老保险费
⑷ 医疗保险费
⑸ 工伤保险费
⑹ 职工失业保险基金
⑺ 住房公积金
4 人工工日预算单价
5 人工工时预算单价
工长人工预算单价计算表
[基本工资(元/工日)+辅助工资(元/工日)]×14% [基本工资(元/工日)+辅助工资(元/工日)]×2% [基本工资(元/工日)+辅助工资(元/工日)]×20% [基本工资(元/工日)+辅助工资(元/工日)]×4% [基本工资(元/工日)+辅助工资(元/工日)]×1.5% [基本工资(元/工日)+辅助工资(元/工日)]×2% [基本工资(元/工日)+辅助工资(元/工日)]×10% 基本工资+辅助工资+工资附加费 人工工日预算单价(元/工日)÷8工时/日
相关文档
最新文档
