工程开工前及开工后施工准备工作计划方案

工程开工前及开工后施工准备工作计划方案

工程开工前及开工后施工准备工作计划方案一、工程开工前准备工作计划1.完成项目前期准备工作:确定项目需求和范围,编制项目计划和预算,组建项目团队。

2.确定施工方案:根据项目需求和范围,制定施工方案,包括工程流程、工序安排、材料选型等。

3.确定施工计划:根据项目需求和施工方案,制定详细的施工计划,包括施工时间、工期安排、人力资源等。

4.编制施工文件:根据施工计划,编制各种施工文件,包括施工图纸、施工合同、施工方案等。

5.筹备施工材料和设备:根据施工计划和施工方案,确定所需施工材料和设备清单,并进行采购和租赁。

6.办理施工许可证和相关手续:按照当地相关法规和规定,办理施工许可证和其他相关手续。

7.建立施工现场:选址并搭建施工现场,包括临时办公室、临时工棚、仓库、厕所等。

8.确定人员配置和管理体系:根据项目需求和施工计划,确定施工队伍规模和人员配置,建立相应的管理体系。

9.进行安全培训和防护措施:组织施工人员进行安全培训,制定并执行安全措施,确保施工过程安全。

10.执行质量管理措施:组织施工人员进行质量培训,执行质量管理措施,确保工程质量符合要求。

二、工程开工后准备工作计划1.施工人员进场和分组:按照人员配置计划,施工人员按照分组进场,分工负责,确保施工顺利进行。

2.施工材料和设备调运:根据施工计划和施工现场需要,协调材料供应商和设备租赁商,及时调运所需材料和设备。

3.搭建施工现场设施:根据施工方案,搭建施工现场设施,包括围墙、临时工棚、道路等。

4.建立施工设备和测量控制体系:对施工设备进行安装和调试,建立测量控制体系,确保施工质量和进度。

5.准备施工图纸和设计文件:将施工图纸和设计文件提供给相应的施工人员,确保施工按照设计要求进行。

6.协调施工过程中的各方合作:协调施工人员、监理人员、设计人员等各方合作,确保施工过程顺利进行。

7.实施施工计划:根据施工计划,组织施工人员进行各项工作,包括基础施工、结构施工、装饰施工等。

工程开工前的准备工作

工程开工前的准备工作

工程开工前的准备工作
1.确定项目需求:在开始工程之前,需要确定项目的需求,包括工程的目标、预算以及所需的人员和资源。

2.设计方案:在确定项目的需求之后,需要开始设计方案。

这包括确定工程的布局、材料和装备的选择,以及工程的时间表和预算。

3.安全管理:在工程开工之前,需要进行安全管理方案的制定。

这包括确定安全要求和规定,并确保工人和现场的安全。

4.准备好所需材料和装备:在工程开工之前,需要准备好所有所需的材料和装备。

这包括购买材料、租赁设备以及确保其在现场的正确装配。

5.确定工人:在工程开工之前,需要确定所需的工人数量和职能。

这包括确定工人的技能和资质,确保他们有能力完成所需的工作。

6.准备好现场:在工程开工之前,需要准备好现场。

这包括确定现场的布局、设置工作区域和办公室,以及确保现场的安全和卫生。

7.制定工程计划:在确定工程需求和准备现场之后,需要制定工程计划。

这包括确定工程的时间表,确保所有的任务和活动都能按时完成。

8.确保合规性:在准备工程开工之前,需要确保所有的建筑和工程都符合相关法律法规和标准。

这包括审查和获得必要的许可证和批准。

- 1 -。

工程开工前期要做什么方案

工程开工前期要做什么方案

工程开工前期要做什么方案一、前期准备工作1、项目立项阶段在项目立项阶段,首先需要对项目进行可行性研究,确定项目的可行性和前景,这是项目开工前的第一步。

然后需要进行项目的初步设计和评审,明确项目的需求和目标,确定项目的设计方案以及施工计划。

同时,还需要进行项目的概算和预算编制,明确项目的投资需求和资金来源。

最后,需要进行项目的立项申报和审批,确保项目合法合规。

2、规划设计阶段在规划设计阶段,需要进行项目的详细设计和方案评审,确定项目的设计方案和施工图纸,确保项目的设计符合相关法规和标准。

同时,需要进行项目的土地规划和用地审批,明确项目的用地需求和土地使用手续。

此外,还需要进行项目的环境评估和安全评估,确保项目的环保和安全性。

最后,需要进行项目的规划许可和设计审查,确保项目的设计符合相关规定和要求。

3、招投标阶段在招投标阶段,需要进行项目的招标公告和资格预审,确定合格投标人名单。

然后进行项目的招标文件编制和发放,明确投标人应提交的资料和要求。

接着进行项目的投标评标和中标公示,确定中标人并签订合同。

最后,进行项目的开标和合同签订,确保项目的供应商和承包商符合相关条件和要求。

4、资金筹措阶段在资金筹措阶段,需要进行项目的资金募集和融资安排,确保项目的资金需求得到满足。

然后进行项目的财务审计和资金监管,确保项目的资金使用符合相关规定和要求。

最后,进行项目的资金分配和结算,确保项目的资金使用合理有效。

二、施工前期工作1、土地征拆在施工前期,首先需要对项目的用地进行征拆准备工作。

对于需要征拆的土地,需要进行土地征收和补偿安置,确保征拆工作顺利完成。

同时,还需要进行用地手续办理和土地指界,确保用地手续合法有效。

2、环境保护在施工前期,需要进行项目的环境保护准备工作。

对于需要进行环境污染防治的项目,需要进行环境影响评价和环境保护手续审批,确保项目的环保工作合法有效。

同时,还需要进行环保设施建设和环境保护工作,确保项目的环保要求得到满足。

工程开工前准备的施工方案

工程开工前准备的施工方案

工程开工前准备的施工方案一、施工前准备1.1 现场勘察与测量在施工开始前,首先要进行现场勘察和测量,了解地形、地貌、地质等情况,确定施工的基础条件和规划布局。

1.2 施工图纸和规范施工前要准备好施工图纸和规范,包括设计图纸、结构图纸、施工工艺和材料要求等,以确保施工按照设计要求进行。

1.3 材料采购根据设计要求和施工图纸,统一进行材料采购,确保材料的质量和数量符合施工要求,避免因材料不足或质量问题造成的延误和浪费。

1.4 人员配备和培训确定施工所需的人员数量和岗位,进行人员配备和培训,确保施工人员具备相应的技能和知识,能够胜任工作。

1.5 设备检查和维护对施工所需的各种机械设备进行检查和维护,确保设备的性能和状态良好,以保证施工顺利进行。

1.6 安全与环保进行安全与环保方面的准备工作,包括设置安全标识、排除安全隐患、制定应急预案等,保障施工期间的安全和环保。

二、施工准备2.1 施工场地准备清理施工场地,确保施工场地平整、无障碍,为施工工作的进行提供便利条件。

2.2 基础与桩基施工进行基础与桩基的施工,包括基坑开挖、桩基安装等工作,确保建筑物的基础稳固和安全。

2.3 主体结构施工按照施工图纸和规范要求,进行主体结构的施工,包括混凝土浇筑、钢结构安装等工作,确保主体结构的牢固和稳定。

2.4 室内装修与设施安装进行室内装修和设施安装工作,包括墙面装饰、地面铺设、设备安装等,确保室内环境美观和功能完善。

2.5 外部环境美化与规划对施工场地周边环境进行美化和规划,包括植被绿化、道路硬化、围墙建设等,提升周边环境的整体品质。

2.6 安全与质量检查在施工进行过程中,进行安全与质量检查,确保施工过程中不发生安全事故和质量问题,保证施工的顺利进行和施工质量。

2.7 审计与验收施工完成后,进行审计与验收工作,确保施工符合规范和要求,达到设计效果,为后续的使用和管理提供保障。

三、后续工作3.1 施工总结与反馈在施工结束后,对整个施工过程进行总结和反馈,分析施工过程中存在的问题和不足,为今后的施工工作提供经验和借鉴。

建筑工程开工前准备

建筑工程开工前准备

建筑工程开工前准备建筑工程开工前的准备工作是确保项目能够顺利进行的关键步骤。

以下是常见的准备工作:1. 土地拓展和测量:在开工前,必须获得所有所需土地的使用权。

测绘团队会对土地进行测量并制作地形图和地籍调查报告,以确保施工符合土地使用规划。

2. 资金和合同准备:建筑项目需要充足的资金支持。

甲方和乙方需就项目细节和费用达成一致,并签署正式的合同文件。

3. 建筑设计和施工图准备:建筑师和工程师会根据项目需求制定设计方案,并创建详细的施工图纸。

这包括建筑物外观、结构、水电、排水和其他细节。

4. 材料和设备采购:根据施工图纸和设计要求,项目团队会制定采购计划,并与供应商合作购买所需的建筑材料、设备和工具。

5. 法规和许可证获取:在开工前,必须确保项目符合当地建筑法规和规范。

这可能包括申请施工许可证、环境评估报告和其他相关许可证。

6. 施工队伍组建:根据项目需求,项目经理将招募并组建合适的施工团队。

这可能包括建筑工人、工程师、监理人员、安全人员和其他相关人员。

7. 安全计划和培训:在开工前,必须制定全面的安全计划,并为施工人员提供必要的安全培训。

这有助于减少施工期间的事故和伤害。

8. 物资和设备储备:开工前,项目团队会采购并储备足够的物资和设备,以确保工程可以顺利进行。

这包括施工期间需要使用的水泥、钢筋、木材、机械设备等。

9. 施工计划制定:项目经理会制定详细的施工计划,包括施工阶段、工期、工序和人员安排等。

这有助于项目团队保持进度并协调工作。

10. 环境保护准备:建筑工程需要考虑环境保护措施,如噪音、粉尘和废弃物管理。

开工前,项目团队必须制定相应的环境保护计划,并准备必要的设备和措施。

以上是建筑工程开工前的一些常见准备工作,通过合理的规划和准备,可以确保项目能够顺利进行,避免出现不必要的延误和问题。

开工前准备工作

开工前准备工作

开工前准备工作

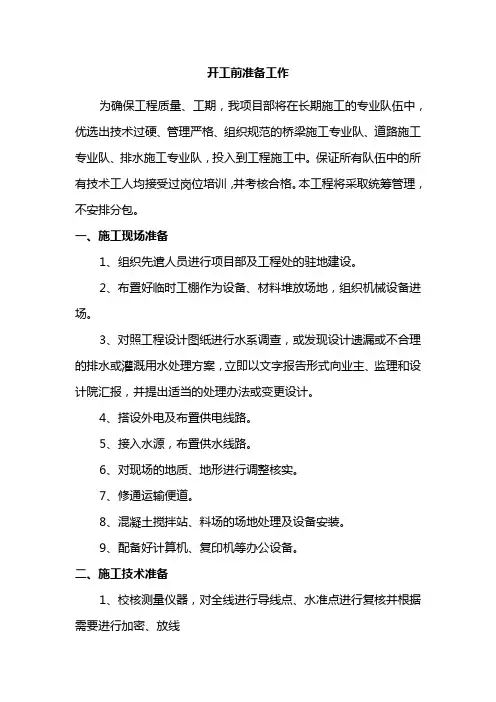

为确保工程质量、工期,我项目部将在长期施工的专业队伍中,优选出技术过硬、管理严格、组织规范的桥梁施工专业队、道路施工专业队、排水施工专业队,投入到工程施工中。

保证所有队伍中的所有技术工人均接受过岗位培训,并考核合格。

本工程将采取统筹管理,不安排分包。

一、施工现场准备
1、组织先遣人员进行项目部及工程处的驻地建设。

2、布置好临时工棚作为设备、材料堆放场地,组织机械设备进场。

3、对照工程设计图纸进行水系调查,或发现设计遗漏或不合理的排水或灌溉用水处理方案,立即以文字报告形式向业主、监理和设计院汇报,并提出适当的处理办法或变更设计。

4、搭设外电及布置供电线路。

5、接入水源,布置供水线路。

6、对现场的地质、地形进行调整核实。

7、修通运输便道。

8、混凝土搅拌站、料场的场地处理及设备安装。

9、配备好计算机、复印机等办公设备。

二、施工技术准备
1、校核测量仪器,对全线进行导线点、水准点进行复核并根据需要进行加密、放线
2、复核纵、横面,计算土方量,根据实际情况进行土方调配。

3、绘制与实际情况相符的施工图,编制实施施工组织设计。

4、对技术人员及操作工人进行岗前培训及技术交底。

5、对借土区按规范要求进行取土样试验,测定其最大干容量,最佳含水量等。

6、对所使用的砂、石进行试验。

7、对水泥、钢材等原材料进行试验。

8、对混凝土、砂浆配合比进行试配。

工地开工前的准备工作及手续

工地开工前的准备工作及手续

工地开工前的准备工作及手续工地开工前的准备工作及手续是确保施工工程顺利进行的重要环节。

在正式开工之前,需要进行一系列的准备工作和办理相关手续,以确保施工安全、质量和进度的达到预期目标。

一、规划和准备工作1.工地规划:在开工前,需要进行工地规划,确定施工区域的范围和布局。

这包括确定临时办公区、材料堆放区、施工设备区等,确保施工过程中各个区域的协调和便利。

2.施工方案:根据工程设计和施工要求,制定详细的施工方案。

包括工程施工流程、安全措施、人员配备等,以确保施工过程的顺利进行。

3.施工图纸:准备施工所需的图纸和设计文件,以供施工人员参考。

这包括施工平面图、立面图、剖面图等,以便施工人员理解和执行工程设计。

4.人员培训:在开工前,对施工人员进行必要的培训,包括安全操作规程、施工工艺、设备使用等方面的培训,以提高施工人员的技术水平和安全意识。

二、办理相关手续1.施工许可证:在开工前,需要向相关部门办理施工许可证。

根据国家和地方的法规和规定,按照程序提交相关材料,经审核后领取施工许可证。

2.施工合同:与业主或相关单位签订施工合同,明确工程内容、工期、质量标准、付款方式等。

确保双方权益,并规范施工过程中的各项事宜。

3.施工保险:根据法律规定,办理施工保险。

这是为了保障施工过程中发生的意外事故或质量问题,确保及时赔付和解决纠纷。

4.施工图审批:将施工图纸提交给相关部门进行审批。

审批包括对施工图纸的合规性、安全性、环保性等方面进行审核,确保施工图纸符合规定和要求。

5.土地手续:如果工地用地需要办理土地手续,需要提前准备相关材料,办理土地使用权、土地规划许可等手续,确保在施工过程中没有土地纠纷问题。

6.环保手续:根据相关法规和规定,办理环保手续。

包括环境影响评价、大气污染防治、水污染防治等方面的手续,以确保施工过程中对环境的保护和治理。

7.安全手续:办理施工安全手续,包括安全生产许可证、施工现场安全检查等。

这是为了确保施工过程中的安全,预防和避免事故的发生。

工程开工前施工准备什么(3篇)

工程开工前施工准备什么(3篇)

第1篇一、前期准备工作1. 完成建设工程规划许可证:这是工程开工的前提条件,建设单位需按照规划许可证的要求进行施工。

2. 办理建设工程开工审查表:审查表是政府部门对工程开工条件进行审核的重要依据。

3. 获取建设工程施工许可证:施工许可证是工程开工的法律凭证,需向相关部门申请办理。

4. 获取规划部门签发的建筑红线验线通知书:建筑红线是指城市规划中规定的建筑物的用地边界,验线通知书是确认建筑物用地边界是否符合要求的重要文件。

5. 办理监督业务手续:在指定监督机构办理监督业务手续,确保工程质量、安全等方面得到有效监管。

6. 完成设计图纸审查:设计图纸是施工的重要依据,需经建设行政主管部门审查批准。

7. 获取建筑工程施工图审查备案证书:施工图审查备案证书是施工图设计文件符合要求的重要证明。

8. 完成图纸会审:组织各方对图纸进行会审,提前发现并解决图纸问题。

9. 签订施工承包合同:明确双方的权利、义务和责任。

10. 准备原始资料:包括水准点、坐标点、工程地质勘察报告、水文地质资料等。

二、施工现场准备工作1. 施工现场围挡:按照规定设置围挡,确保施工现场安全、整洁。

2. 施工组织设计:编制施工组织设计,明确施工方案、进度安排、资源配置等。

3. 现场人员、施工机械、材料准备:根据施工组织设计,提前准备施工所需的人员、机械和材料。

4. 建立施工测量控制网:确保施工过程中的测量精度。

5. 施工人员培训:对施工人员进行安全、技术等方面的培训。

6. 施工现场质量管理:制定施工现场质量管理措施,确保工程质量。

7. 施工现场安全措施:制定施工现场安全措施,确保施工安全。

8. 施工现场环保措施:制定施工现场环保措施,确保施工过程中的环境保护。

9. 施工现场文明施工:制定施工现场文明施工措施,提高施工现场文明程度。

10. 施工现场后勤保障:建立施工现场后勤保障系统,确保施工顺利进行。

三、其他准备工作1. 办理施工企业资质证书、营业执照及注册号等手续。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工地开工前期工作一、项目部(一)施工项目部1、施工管理人员a、项目经理b、施工技术负责人c、施工员d、材料员e、资料员f、安全员g、质量员h、协调员2、施工管理层办公场所施工单位应该具有专门办公场所配备办公桌、电脑等办公设备,并将以下内容张贴上墙:(1)项目组成人员以及施工管理组织网络(2)项目各成员责职附:责职内容A、施工员岗位职责一协助项目经理及技术负责人对本工程的现场管理,对施工现场出现的一些施工问题负主要责任;二读通施工图,参加施工图自审和会审,学习掌握和贯彻工程施工中的各项规章、规范和标准,并严格按照施工图相关规范和施工组织设计的计划要求组织施工。

三编制施工现场的进度计划,编制相应材料、周转材料,劳动力、机械设备使用计划,并报项目经理核准后实施。

四做好对作业班组的技术、质量、安全交底工作,并经常性的检验与督促。

五认真做好施工日记的记录工作,及时搜集和整理本工程的技术资料和竣工验收资料。

六负责对施工现场存在的质量、安全、文明施工等方面的事故隐患和问题进行检验和整顿。

七自觉遵守公司财务制度,加强自身廉正建设,杜绝本工程的一切不正之风和腐败现象。

B、安全员岗位职责一协助项目经理及技术负责人对本工程的安全管理,对施工现场出现的安全问题负主要责任;二贯彻执行国家地方有关主管部门关于安全的方针政策、规范、制度的规定,坚持“安全第一,预防为主”的方针;三认真检查督促施工现场的安全生产的劳动保护及各项安全规定的落实,四参加施工方案中安全生产技术措施的条款拟定工作,检查督促条款的实施,负责安全措施标识的管理和使用,及时记录好安全台帐。

五负责本工程的常规安全检查活动,并做好检查记录,协助落实奖惩措施,对违章现象进行制止,对一般事故做出处理和记录。

六对进入施工现场的新工人进行安全教育及日常生产的安全教育工作。

七参加对工伤事故的调查,分析处理总结、上报等工作。

八自觉遵守公司财务制度,加强自身廉正建设,杜绝本工程的一切不正之风和腐败现象。

C、质量员岗位职责一协助项目经理及技术负责人对本工程施工质量管理工作,对施工现场出现的质量问题负主要责任;二以有关工程质量缉拿眼评定标准和验收规范为依据,对各项工程的工程质量进行检查监督。

三负责技术资料的监督、检查及收集,做到技术质量资料的完善与工程施工进度目标的完成。

四参加隐蔽工程验收和分项工程技术复核工作,检查评定分项工程质量等级,及时办理有关质量检查记录手续。

五检查督促质量整改的落实情况,参加工程质量事故的调查分析工作,提出处理意见和防范措施。

六严格遵守公司财务制度,加强自身廉正建设,杜绝本工程的一切不正之风和腐败现象。

D、技术负责人岗位职责一对施工生产中的安全、质量、进度等一切技术问题负全面责任,并协助项目经理加强本工程的全面管理。

二组织项目部有关人员进行施工图自审及交底工作。

三负责施工项目的技术、质量、计量的标化管理工作,组织学习和贯彻执行有关的技术标准、规范及质量检验标准。

四负责与业主、设计单位洽谈施工项目的有关技术问题,并负责技术资料的签证。

五负责对重要分项工程和关键部位进行技术交底,负责技术协调、技术难关处理,并督促落实整改措施。

六负责审核竣工验收资料和组织绘制竣工图。

七组织推广应用新技术、新工艺,新材料。

参与调查处理质量事故和安全事故。

八自觉遵守公司财务制度,加强自身廉正建设,杜绝本工程的一切不正之风和腐败现象。

E、项目经理岗位职责一项目经理对本工程的质量、形象进度计划和安全生产负全部责任,对公司总经理负责。

二认真贯彻执行国家有关安全生产方针,劳动保护政策,法规和上级有关决议,并负责检查实施,确保工程安全生产。

三对本工程必须严格执行国家和地方有关工程施工标准和技术规范,确保本工程质量全面达到优良。

四组织编制、部署、审批本工程的施工进度计划及具体实施情况。

督促检查本工程各职能部门人员的执行情况,并安排有关的计划及调整措施,确保本工程按时完成。

五负责组织生产例会制度,并及时向公司领导汇报。

1每天下午主持召开生产协调会,协调材料,劳动力,机械设备,各工种、各工序之间关系,检查当月计划执行情况,布置次日作业计划。

2每周一上午抽半小时召开施工现场职工大会,总结上周的工程形象进度,质量安全执行情况,布置本周各项任务,落实各项措施,明确施工目标。

3每周同甲方及监理单位召开工程例会,负责汇报本周工程情况以及需要解决的一些问题。

六协助公司领导和公司有关部门依据合同条款规定,对本工程有关条款的回收和使用工作。

七坚持‘求实创新,至诚服务’的原则,带领项目部全体员工恪守“廉洁奉公,终于职守”的工作规范,加强项目部内部廉正建设,,严格财务制度,加强财务管理,杜绝项目部不正之风和腐败现象。

(3)项目质量保证体系(4)项目安全保证体系以及安全小组名单(5)项目形象进度表(6)项目施工图设计(施工过程中应该每天标明完成情况)2、施工开工前设备准备(1)仪器设备a、水准仪(标尺)、卷尺须有合格证以及校验单b、挖机c、支撑数量必须充足d、振动器e、夯机(要求电夯)f、手推车g、水泵h、沙浆搅拌机i、电箱、电缆线j、电焊机k、翻斗车l、空压机m、切割机(2)安全文明设施a、彩钢板围拦b、围护c、跳板d、警示灯(3)施工材料a、管材b、井盖座c、砖、沙、水泥、石子等(4)工人a、大工、小工数量必须充足b、各技术工种须具有操作证3、施工组织设计总体要求符合工程实际,具体要求如下(1)内容应符合规范规定,以及现行规范及评优标准中要求的内容均应写进去。

(2)施工方案排版格式同样参照施组规范,开工时由项目总工编制施工方案的编制分工计划,方案的名称、编制人与编制报审时间,以做到有序控制、责任明确。

(3)方案不能漏项,应符合规范要求、符合评优要求及符合省市的有关规范,还有其它一些规范或实际需要的技术方案或技术措施,如质量通病防治措施等。

(4)施工安全方案须切实有效,涉及安全类的必须有完整有效的计算书与计算简图,如基坑支护等等。

1、监理规划、监理细则要求附:《建设工程监理规范》相关内容4 监理规划及监理实施细则4.1 监理规划4.1.1 监理规划的编制应针对项目的实际情况,明确项目监理机构的工作目标,确定具体的监理工作制度、程序、方法和措施,并应具有可操作性。

4.1.2 监理规划编制的程度与依据应符合下列规定:1 监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报送建设单位;2 监理规划应由总监理工程师主持、专业监理工程师参加编制;3 编制监理规划应依据:——建设工程的相关法律、法规及项目审批文件;——与建设工程项目有关的标准、设计文件、技术资料;——监理大纲、委托监理合同文件以及与建设工程项目相关的合同文件。

4.1.3 监理规划应包括以下主要内容:1 工程项目概况;2 监理工作范围;3 监理工作内容;4 监理工作目标;5 监理工作依据;6 项目监理机构的组织形式;7 项目监理机构的人员配备计划;8 项目监理机构的人员岗位职责;9 监理工作程度;10 监理工作方法及措施;11 监理工作制度;12 监理设施。

4.1.4 在监理工作实施过程中,如实际情况或条件发生重大变化而需要调整监理规划时,应由总监理工程师组织专业监理工程师研究修改,按原报审程序经过批准后报建设单位。

4.2 监理实施细则4.2.1 对中型及以上或专业性较强的工程项目,项目监理机构应编制监理实施细则。

监理实施细则应符合监理规划的要求,并应结合工程项目的专业特点,做到详细具体、具有操作性。

4.2.2 监理实施细则的编制程序与依据应符合下列规定:1 监理实施细则应在相应工程施工开始前编制完成,并必须经总监理工程师批准;2 监理实施细则应由专业监理工程师编制;3 编制监理实施细则的依据:——已批准的监理规划;——与专业工程相关的标准、设计文件和技术资料;——施工组织设计。

4.2.3 监理实施细则应包括下列主要内容:1 专业工程的特点;2 监理工作的流程;3 监理工作的控制要点及目标值;4 监理工作的方法及措施。

4.2.4 在监理工作实施过程中,监理实施细则应根据实际情况进行补充、修改和完善施工前期准备工作审核表施工组织设计审批表监理规划审批表监理实施细则审批表监理规划及监理实施细则一、监理规划(一)监理规划的编制应针对项目的实际情况,明确项目监理机构的工作目标,确定具体的监理工作制度、程序、方法和措施,并应具有可操作性。

(二)监理规划编制的程度与依据应符合下列规定:1 监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报送建设单位;2 监理规划应由总监理工程师主持、专业监理工程师参加编制;3 编制监理规划应依据:——建设工程的相关法律、法规及项目审批文件;——与建设工程项目有关的标准、设计文件、技术资料;——监理大纲、委托监理合同文件以及与建设工程项目相关的合同文件。

(三)监理规划应包括以下主要内容:1 工程项目概况;2 监理工作范围、内容、目标、依据;3 项目监理机构的组织形式、人员配备计划、人员岗位职责;4 监理工作程度、方法及措施、工作制度;5 监理设施。

(四)在监理工作实施过程中,如实际情况或条件发生重大变化而需要调整监理规划时,应由总监理工程师组织专业监理工程师研究修改,按原报审程序经过批准后报建设单位。

二、监理实施细则(一)监理实施细则应符合监理规划的要求,并应结合工我处工程地处居民区或闹市区等实际环境特点、已经我处工程的专业特点,做到详细具体、具有操作性。

(二)监理实施细则的编制程序与依据应符合下列规定:1 监理实施细则应在相应工程施工开始前编制完成,并必须经总监理工程师批准;2 监理实施细则应由专业监理工程师编制;3 编制监理实施细则的依据:——已批准的监理规划;——与专业工程相关的标准、设计文件和技术资料;——施工组织设计。

(三)监理实施细则应包括下列主要内容:1 专业工程的特点;2 监理工作的流程;3 监理工作的控制要点及目标值;4 监理工作的方法及措施。

(四)在监理工作实施过程中,监理实施细则应根据实际情况进行补充、修改和完善。
